K3工地通风隔音窗安装工程施工组织设计方案

合集下载

防噪音窗施工方案

防噪音窗施工方案

防噪音窗施工方案1. 方案概述本方案旨在为解决噪音问题提供一种有效的解决方案,通过安装防噪音窗,减少噪音对室内环境的影响。

本方案结合了简单有效的施工策略,以确保无法提供法律纠纷。

2. 施工准备在进行防噪音窗的施工前,需要进行以下准备工作:- 确定噪音来源与噪音特点;- 测量窗户尺寸,以便制作合适的窗户;- 确定合适的防噪音材料。

3. 施工步骤步骤一:卸下原窗户1. 清理窗户及周围区域,确保施工环境干净整洁;2. 卸下原窗户及窗框,注意防止刮伤和损坏窗户;3. 将原窗户及窗框妥善处理。

步骤二:制作窗框1. 根据窗户尺寸制作合适的窗框;2. 确保窗框质量可靠、结实。

步骤三:安装防噪音玻璃1. 根据窗户尺寸和噪音特点,选择合适的防噪音玻璃;2. 将防噪音玻璃嵌入窗框内,确保密封良好。

步骤四:安装密封胶条1. 在窗框边缘安装密封胶条,以增加密封性能;2. 确保胶条安装平整、牢固。

步骤五:安装窗户配件1. 安装适当的窗户配件,如开启器、窗扇锁等。

4. 完工验收施工完成后,需要进行完工验收,以确认防噪音窗施工质量。

主要包括以下内容:1. 确保窗户安装牢固、密封良好;2. 测量窗户的隔音效果,确保符合预期目标。

5. 注意事项在施工过程中,需要注意以下事项:- 确保施工人员具备相关技能和经验;- 采用合适的工具和设备,确保施工质量;- 遵守相关法律法规和安全操作规程。

以上是防噪音窗施工方案的详细内容,希望能对您提供帮助。

如有任何问题,请随时与我们联系。

福州隔音窗施工方案及施工方法

福州隔音窗施工方案及施工方法

福州隔音窗施工方案及施工方法1.材料准备:在福州隔音窗施工前,需要准备相应的材料,包括隔音玻璃、铝合金型材、密封胶条、橡胶密封条、紧固件等。

2.测量尺寸:根据需要安装的窗户尺寸,在已有窗框的基础上进行测量,确保隔音窗的尺寸与现有窗户尺寸相匹配。

3.考虑隔音效果:根据需要的隔音效果选择合适的隔音玻璃。

福州地区常用的隔音玻璃一般采用中空玻璃或夹层玻璃,具有较好的隔音效果。

4.去除旧窗户:拆除旧窗户,并进行清理,确保窗框上没有残留物和灰尘,以便后续安装。

5.安装铝合金型材:在窗框四周安装铝合金型材,固定型材需要使用螺丝和螺母紧固,确保铝合金型材的牢固性。

6.安装隔音玻璃:将隔音玻璃放入铝合金型材中,以保证完全密封,并采用合适的紧固件进行固定,确保玻璃的牢固性。

7.密封胶条和橡胶密封条的安装:在玻璃与铝合金型材的连接处和玻璃之间安装密封胶条和橡胶密封条,以增加隔音效果和密封性。

8.窗户安装:将已经安装好的隔音窗放置到窗户洞口,确保窗户与窗框无缝衔接,并采用适当的紧固件固定窗户。

9.检查:安装完成后,仔细检查隔音窗是否牢固,是否有漏风、漏水等问题,如有需要及时更换或修复。

10.清理:清理施工现场,确保窗台和地面的干净,清理掉施工过程中产生的垃圾和尘埃。

1.初步定位:根据需要安装隔音窗的位置,进行初步定位,标记窗框的位置和大小。

2.测量尺寸:使用测量工具,准确测量窗框的尺寸,包括宽度和高度,以便购买合适尺寸的隔音窗材料。

3.购买材料:根据测量结果,购买合适尺寸的隔音玻璃、铝合金型材、密封胶条、橡胶密封条等材料。

4.拆除旧窗户:使用工具拆除旧窗户,清理窗框,确保窗框平整且没有残留物。

5.安装铝合金型材:根据窗框尺寸,切割合适长度的铝合金型材,安装在窗框四周,使用螺丝和螺母进行紧固。

6.安装隔音玻璃:将预先准备好的隔音玻璃放入铝合金型材中,使用合适的紧固件进行固定,确保玻璃的牢固性。

7.安装密封胶条和橡胶密封条:在玻璃与铝合金型材的连接处和玻璃之间安装密封胶条和橡胶密封条,以增加隔音效果和密封性。

隔音窗工程施工方案

隔音窗工程施工方案

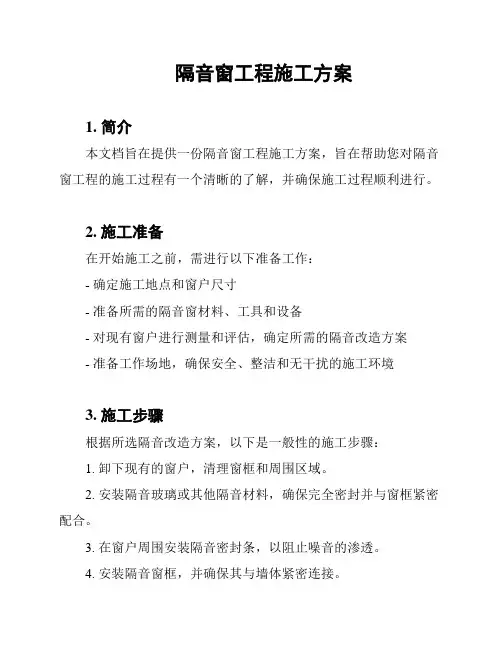

隔音窗工程施工方案1. 简介本文档旨在提供一份隔音窗工程施工方案,旨在帮助您对隔音窗工程的施工过程有一个清晰的了解,并确保施工过程顺利进行。

2. 施工准备在开始施工之前,需进行以下准备工作:- 确定施工地点和窗户尺寸- 准备所需的隔音窗材料、工具和设备- 对现有窗户进行测量和评估,确定所需的隔音改造方案- 准备工作场地,确保安全、整洁和无干扰的施工环境3. 施工步骤根据所选隔音改造方案,以下是一般性的施工步骤:1. 卸下现有的窗户,清理窗框和周围区域。

2. 安装隔音玻璃或其他隔音材料,确保完全密封并与窗框紧密配合。

3. 在窗户周围安装隔音密封条,以阻止噪音的渗透。

4. 安装隔音窗框,并确保其与墙体紧密连接。

5. 测试隔音窗的隔音效果,并进行必要的调整和改进。

4. 施工注意事项在进行隔音窗工程施工过程中,请注意以下事项:- 确保施工过程中的安全措施,避免意外发生。

- 在施工过程中保持施工现场的整洁和有序,减少对周围环境的干扰。

- 遵守环保规定,正确处理和处置隔音窗工程施工过程中产生的废弃材料和废物。

- 随时与相关人员保持沟通,确保施工进程和结果符合预期。

5. 施工验收和保养完成隔音窗工程施工后,进行施工验收并采取适当的保养措施,以确保隔音窗的正常运行和持久效果。

- 进行隔音效果测试,确保达到预期的隔音效果。

- 定期检查和清洁隔音窗,确保其功能正常。

- 如有需要,维修或更换损坏的隔音窗材料或部件。

以上为隔音窗工程施工方案的简要介绍,希望能对您有所帮助。

如果需要更详细的内容或有任何疑问,请随时与我们联系。

安装通风工程施工方案

安装通风工程施工方案

安装通风工程施工方案一、施工前准备1.1 施工前,需对施工现场进行清理整理,保持施工区域通畅,方便施工进行。

1.2 施工前,对施工材料进行清点及检查,确保材料数量齐全,质量合格。

1.3 施工前,制定详细的施工计划和安全计划,确保施工过程安全有序进行。

1.4 施工前,确定施工人员的分工及岗位职责,保证施工人员的专业性和配合度。

1.5 施工前,确定通风工程的设计图纸及相关技术文件,为施工提供指导和参考。

1.6 施工前,对施工机械设备进行检查及保养,确保施工设备的正常运转。

二、施工过程2.1 施工图纸和资料的检查根据设计图纸和相关技术文件,确定施工的具体位置、尺寸及施工方法,布置好施工现场,进行施工前的准备工作。

2.2 施工基础的处理对通风工程的基础进行清理、处理、测量,确保基础平整牢固,满足通风设备的安装需求。

2.3 风管及附件的安装根据设计要求,对风管及其附件进行安装,确保安装的牢固和密封性,防止漏风现象的发生。

2.4 通风设备的安装根据设计要求,对通风设备进行安装,调试设备的运转情况,确保设备正常运行,达到通风效果。

2.5 风口和防火阀的安装根据设计要求,对风口和防火阀进行安装,保证其位置准确、密封性好,防止空气流通不畅或漏风现象。

2.6 电气连接及调试对通风设备的电气连接进行调试,保证设备正常供电运行,并进行设备的调试,确保通风系统的正常运转。

2.7 通风工程的验收完成通风工程安装后,需进行验收工作,核对施工成果与设计要求是否符合,确保通风工程的安全稳定运行。

三、施工安全与质量控制3.1 安全措施的执行施工过程中,要执行相关的安全措施,确保施工人员的生命财产安全,避免施工中发生意外事故。

3.2 质量管理的控制在施工过程中,要严格执行质量管理制度,保证施工的质量达到设计要求,确保通风工程的安全稳定运行。

3.3 施工人员的培训对施工人员进行相关的安全培训和质量管理培训,提高施工人员的技术水平和责任意识,保证施工工程的质量和安全。

K3工地通风隔音窗安装施工方案教学内容

K3工地通风隔音窗安装施工方案教学内容

K3 工地通风隔音窗安装施工方案编号:BJQC/JS/14008/02K3工地通风隔音窗施工组织设计(安装方案)北京七彩门窗制造有限公司二零一四年06月05日、目录一、目录 (2)二、编制依据 (3)三、工程概况 (4)四、施工部署 (5)五、制作安装工艺流程 ................................................ 6-7六、施工工期及劳动力部署 (8)七、安装质量要求及保护要点 (9)八、成品保护 (10)九、应注意的质量问题 (11)十、质检标准 (12)十^一、施工安全措施 (13)十二、文明施工措施 (14)二、编制依据1.本工程所签订的施工合同2. K3工地、2#、3#施工图纸,图纸会审、变更核定、洽商等内容。

3.主要规范规程3.1 .《建筑工程施工质量验收统一标准》( GB50300-2001)。

3.2 .《建筑装饰装修工程施工质量验收规范3.3 .《铝合金门窗工程技术规范》( JGJ214-2010)。

3.4 .《铝合金门窗》(GB/T8478-2008) 。

3.5 .《建筑外窗气密、水密、抗风压性能分级及检测方法》( GB/T7016-2008)。

3.6 .《建筑外窗气密、水密、抗风压性能现场检测方法》( JG/T211-2007)3.7 .《建筑门窗五金件通风要求》( JG/T212-2007)。

3.8 .《建筑玻璃应用技术规程》( JGJT33-2009)。

4. 建筑施工手册(第四版)三、工程概况1、工程名称:K3、2#、3#通风隔声窗。

2 、工程地点:本工程位于三营门西北角3、通风隔声窗面积:645 m24 、工程范围施工合同内容:包括断桥铝通风隔声窗的制作安装等全部内容。

5 、施工工期:2014年5月25日至2014年6月26日,施工工期30日历天6 、质量标准:执行《建筑工程施工质量验收统一标准》及其他有关强制性规范7、承包方式:包工包料8、本工程使用的材料要求:均根据甲方提供的施工图纸和招标文件要求选定,具体是广东伟昌55系列断桥隔热铝合金型材,单开窗内、外开启系统5m+12A+5mm中空玻璃(内白玻、外LOW-E,型材生产厂家为广东伟昌铝业,颜色与甲方要求的一致。

K3工地通风隔音窗安装施工方案

K3工地通风隔音窗安装施工方案

K3工地通风隔音窗安装施工方案一、施工前的准备工作1.1确定工地通风隔音窗的类型和材质,根据施工图纸和设计要求进行确认。

1.2选购所需的工具和设备,包括切割机、电钻、螺丝刀、胶枪等。

1.3清理施工现场,确保安全无障碍。

二、测量施工尺寸2.1根据设计要求,测量施工窗的尺寸,包括长度、宽度和高度。

2.2使用测量工具,如钢尺、测距仪等进行测量,确保尺寸准确无误。

三、制作窗框3.1根据测量结果,在工作区域内进行窗框的制作。

3.2使用切割机等工具切割标准尺寸的窗框材料。

3.3按照窗框设计要求进行拼接和焊接,确保窗框牢固可靠。

四、安装窗户玻璃4.1将窗框固定在墙壁上,并使用水平仪进行调整,确保窗框水平。

4.2使用电钻等工具,在窗框上预先打孔,以便后续安装玻璃。

4.3使用帮助工具或起重设备,将玻璃小心地放入窗框中,并使用密封胶进行固定。

五、密封和隔音处理5.1使用专用密封胶或硅胶,在窗框和墙壁之间进行密封处理,确保窗户周围无漏风现象。

5.2在玻璃的边缘周围使用隔音胶条,增加隔音效果。

5.3在窗框内外两侧加装隔音棉,减少噪音的传递。

六、调试和验收6.1安装完工后,对窗户进行调试,检查窗户的开启和关闭是否灵活顺畅。

6.2检查窗框和玻璃是否有明显的缺陷或破损。

6.3进行通风和隔音效果的测试,确保达到设计要求。

七、收尾工作7.1清理施工现场,清除杂物和垃圾。

7.2对窗户进行保养和维护指导,告知用户正确使用和保养窗户的方法。

八、安全注意事项8.1施工人员必须佩戴安全帽、手套和防护眼镜,避免意外伤害。

8.2施工过程中,必须注意严格遵守操作规范和施工要求。

8.3如遇意外事故或突发状况,应立即报告相关部门并采取相应应急措施。

以上是K3工地通风隔音窗安装施工的基本步骤和注意事项,具体施工过程中还需根据实际情况进行调整和补充。

为了确保施工质量和安全性,建议聘请专业的施工团队进行施工。

最新K3工地通风隔音窗安装施工方案

最新K3工地通风隔音窗安装施工方案

K3工地通风隔音窗安装施工方案编号:BJQC/JS/14008/02K3工地通风隔音窗施工组织设计(安装方案)北京七彩门窗制造有限公司二零一四年06月05日一、目录一、目录 (2)二、编制依据 (3)三、工程概况 (4)四、施工部署 (5)五、制作安装工艺流程…………………………………………………………6-7六、施工工期及劳动力部署 (8)七、安装质量要求及保护要点 (9)八、成品保护 (10)九、应注意的质量问题 (11)十、质检标准 (12)十一、施工安全措施 (13)十二、文明施工措施 (14)二、编制依据1.本工程所签订的施工合同2.K3工地、2#、3#施工图纸,图纸会审、变更核定、洽商等内容。

3.主要规范规程3.1.《建筑工程施工质量验收统一标准》(GB50300-2001)。

3.2.《建筑装饰装修工程施工质量验收规范3.3.《铝合金门窗工程技术规范》(JGJ214-2010)。

3.4.《铝合金门窗》(GB/T8478-2008)。

3.5.《建筑外窗气密、水密、抗风压性能分级及检测方法》(GB/T7016-2008)。

3.6.《建筑外窗气密、水密、抗风压性能现场检测方法》(JG/T211-2007)。

3.7.《建筑门窗五金件通风要求》(JG/T212-2007)。

3.8.《建筑玻璃应用技术规程》(JGJT33-2009)。

4.建筑施工手册(第四版)三、工程概况1、工程名称:K3、2#、3#通风隔声窗。

2、工程地点:本工程位于三营门西北角3、通风隔声窗面积:645㎡4、工程范围施工合同内容:包括断桥铝通风隔声窗的制作安装等全部内容。

5、施工工期:2014年5月25日至2014年6月26日,施工工期30日历天6、质量标准:执行《建筑工程施工质量验收统一标准》及其他有关强制性规范7、承包方式:包工包料8、本工程使用的材料要求:均根据甲方提供的施工图纸和招标文件要求选定,具体是广东伟昌55系列断桥隔热铝合金型材,单开窗内、外开启系统5m+12A+5mm的中空玻璃(内白玻、外LOW-E),型材生产厂家为广东伟昌铝业,颜色与甲方要求的一致。

K3工地通风隔音窗安装施工方案

K3工地通风隔音窗安装施工方案

K3工地通风隔音窗安装施工方案一、方案概述:本方案旨在为K3工地提供通风隔音窗的安装施工方案,以保证工地施工现场的通风条件和减少噪音。

二、工程准备:1.购买合适规格的K3工地通风隔音窗,并按照需求进行定制。

2.准备安装工具,包括电钻、尺子、锤子、螺丝刀等。

3.清理安装位置,确保安装位置干净平整。

三、施工步骤:1.测量安装位置的尺寸,确保K3工地通风隔音窗的尺寸与安装位置匹配。

2.根据测量结果,使用电钻在安装位置打孔,并根据窗户大小和设计要求选择合适的螺丝进行固定。

3.进行隔音材料的安装。

根据工地现场的实际情况,选择合适的隔音材料,如隔音棉、隔音玻璃等,并按照设计要求将其固定在窗户框架上。

4.安装窗户玻璃。

根据设计要求,选择适当的玻璃材质,并将其安装在窗户框架内。

5.进行窗户密封处理。

使用密封胶对窗户框架上的缝隙进行密封,以确保窗户的密封性能。

6.进行窗户的调试和检验。

确保窗户的开启、关闭和密封性能正常,没有任何异常情况。

7.进行安全检查。

确保窗户安装牢固、稳定,并使用合适的安全设备对窗户进行固定,以防止窗户意外脱落或倾斜。

8.清理施工现场。

清除施工过程中产生的垃圾和杂物,并进行整理和清洁。

四、验收标准:1.窗户固定稳固,没有倾斜、松动等情况。

2.窗户开启、关闭灵活,操作顺畅。

3.窗户密封性能良好,无明显漏风、漏水现象。

4.窗户玻璃透明度高,无破损、划痕等影响观看效果的情况。

5.工地通风隔音效果明显,能够有效减少工地施工现场的噪音。

五、安全注意事项:1.在施工过程中,工人应佩戴安全帽、安全鞋等个人防护装备,避免发生意外伤害。

2.在使用电钻等电动工具时,要做好防护措施,确保施工过程的安全。

3.施工现场应标明警示标志并设置安全警示线,防止非相关人员进入施工区域。

4.在吊装和安装窗户过程中,严禁超重悬吊,确保悬吊装置的安全牢固。

以上就是K3工地通风隔音窗的安装施工方案,希望能够对您有所帮助。

在实际施工过程中,还需根据具体情况进行合理调整和补充。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:BJQC/JS/14008/02K3工地通风隔音窗施工组织设计(安装方案)七彩门窗制造二零一四年06月05日一、目录一、目录 (2)二、编制依据 (3)三、工程概况 (4)四、施工部署 (5)五、制作安装工艺流程…………………………………………………………6-7六、施工工期及劳动力部署 (8)七、安装质量要求及保护要点 (9)八、成品保护 (10)九、应注意的质量问题 (11)十、质检标准 (12)十一、施工安全措施 (13)十二、文明施工措施 (14)二、编制依据1.本工程所签订的施工合同2.K3工地、2#、3#施工图纸,图纸会审、变更核定、洽商等容。

3.主要规规程3.1.《建筑工程施工质量验收统一标准》(GB50300-2001)。

3.2.《建筑装饰装修工程施工质量验收规3.3.《铝合金门窗工程技术规》(JGJ214-2010)。

3.4.《铝合金门窗》(GB/T8478-2008)。

3.5.《建筑外窗气密、水密、抗风压性能分级及检测方法》(GB/T7016-2008)。

3.6.《建筑外窗气密、水密、抗风压性能现场检测方法》(JG/T211-2007)。

3.7.《建筑门窗五金件通风要求》(JG/T212-2007)。

3.8.《建筑玻璃应用技术规程》(JGJT33-2009)。

4.建筑施工手册(第四版)三、工程概况1、工程名称:K3、2#、3#通风隔声窗。

2、工程地点:本工程位于三营门西北角3、通风隔声窗面积:645㎡4、工程围施工合同容:包括断桥铝通风隔声窗的制作安装等全部容。

5、施工工期:2014年5月25日至2014年6月26日,施工工期30日历天6、质量标准:执行《建筑工程施工质量验收统一标准》及其他有关强制性规7、承包方式:包工包料8、本工程使用的材料要求:均根据甲方提供的施工图纸和招标文件要求选定,具体是伟昌55系列断桥隔热铝合金型材,单开窗、外开启系统5m+12A+5mm的中空玻璃(白玻、外LOW-E),型材生产厂家为伟昌铝业,颜色与甲方要求的一致。

9、后附产品大样图及节点图:四、施工部署根据本工程的特点及工期要求,特作以下布置:1.施工资料准备:办理进场施工的一切手续,施工图经过会审,施工组织方案经过批准。

2.技术准备:工程技师人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图、结构特点及技术要求,保证施工顺利进行。

3.劳动力准备:各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全教育。

4.组织管理机构:项目总负责人,周化永;项目经理,龙国;生产部,周文浩;现场工程,许超。

5.断桥隔热铝合金门窗制作工艺流程:型材检验入库——测量洞口尺寸——按图纸确定窗框尺寸——型材下料——组合窗框、安装附件——检验——包装——发往工地6.保证隔热断桥铝合金窗的制作质量标准:6.1型材入库的标准,长度允许偏差±1.0mm,断面尺寸允许偏差+0.5mm,主壁厚度偏差0.2mm,外观色泽均匀,光滑无裂纹和凹凸不平。

6.2型材下料的标准,长度允许偏差≤0.5mm,切口角允许偏差45°+15″,端头不应有加工变形并应去除毛刺。

6.3型材组角标准:平面度≤0.5mm对角线允许偏差≤0.5mm,型材表面不得有明显划伤。

6.4附件安装标准:应牢固、位置正确、开关灵活。

6.5成品包装的标准符合GB6388-1986和GTB191-200 标准。

7、需总包方配合的工作:7.1、及时提供设计变更通知单和增减项目任务书,便于我方计划安排。

7.2、负责工程质量的报验工作,由我司负责配合。

7.3、为我司提供合适的生产生活及库房。

7.4、提供施工用水电及现场垂直运输工具,为我司的现场安装工作提供升降吊篮等设施。

7.5、负责协调其它施工单位共同作好门窗制品的保护工作。

五、制作安装工艺流程:1、总工艺流程:测量洞口——下料——窗框组装——窗扇组装——包装——外侧窗固定玻璃安装——窗框上墙安装——检查校正——玻璃安装——检查校正——五金安装——洞口处理——清洁——交验窗主要加工技术及质量措施2、生产条件及加工准备:2.1铝材加工下料应在车间进行,车间有先进的流水生产线和良好的清洁条件。

2.2铝型材进场:检验其出厂合格证和检查铝型材表面的图层是否完好无损,有扭曲、变形的铝材。

2.3用于加工型材的设备、机具应能保证加工的精度要求所用的量具要达到测量的精度,并定期检定。

3、窗框外形尺寸:窗框外形尺寸根据洞口尺寸决定,窗框的高度比洞口尺寸小10-20mm,宽度比洞口小10-20mm。

4、窗的装配符合GB50210-2001-5.3的标准:4.1窗框、扇外形尺寸的允许偏差1.5mm-2mm4.2窗框的对角线之差不大于3-4mm4.3框扇组合后铰链部位的配合间隙,其允许偏差为2.0mm-1.0mm之间4.4框扇四周搭接宽度均匀,搭接量允许偏差≤1.5mm,窗扇装配时应吊落1-2mm。

4.5框扇装配后不得妨碍开关功能,扇不能翘曲4.6五金配件安装位置正确,数量齐全、牢固、开关灵活,具有足够的强度,满足机械力学性能要求,承受往返运动的配件,在结构上便于更换。

4.7密封条装配后均匀、牢固接口处严密,无脱槽现象。

4.8压条装配后牢固、转角部位对接处的间隙<1mm,不得在一边使用两根压条。

5、玻璃装配:玻璃尺寸从框扇的透光边缘算起,每边搭接应≥8mm,且从正面不应看到中空玻璃的铝框边6、窗的外观:窗的表面应平滑,颜色基本均匀一致,无裂纹,无气泡,接缝平整,不得有影响使用的伤痕,杂质等缺陷。

7、检验方法:7.1外观质量检测:用量距测量相邻构件同一平面度在自然光线下目测其它外观项目。

7.2窗框扇外形尺寸对角线按GB/T8479-2003的规定六、施工工期及劳动力部署1、施工总工期为30天,2014年5月25日--2014年6月26日1.1、3号楼施工工期20天,2号楼施工工期15天。

1.2、施工进度表:2、劳动力配备计划2.1、以总进度计划为依据,根据该工程的规模和施工难度,积极创造条件尽快进场安装,计划在该工程中共安排30名专业门窗制作、施工人员参加施工,其中项目负责人1人,技术工程师1人,安装队长1人,安装10人组成的骨干安装队伍,同时计划再安排1名机动现场管理人员以及1支合作安装队伍随时进场增援,以保证出现赶工情况时劳动力方面绝对满足现场的需求。

并建立起一套科学的现场管理模式,充分利用通风隔声门窗工程的特点,分成不同的施工区域同时进行施工。

我公司施工安装队均为从事多年建筑门窗安装的专业人员,他们技术过硬,责任性强,施工经验丰富,敢于打硬仗,是本工程的质量保证因素之一。

另外,生产工人中的技术骨干在工程后期也可以及时加入安装队伍中,他们的丰富经验可以保证对现场问题进行及时有效的解决。

2.2、配备现场安装人员10名,并计划分成2个班组,在项目负责人的领导下,分班组落实安装任务,合理的进行劳动力组织设计,控制生产、施工各工序环节的质量,提高生产效率,确保该工程项目顺利完成。

2.3、本工程项目负责人周化永同志具有较丰富的管理经理,同时具有显著的类似工程业绩,如泛海国际项目一期、二期、三期、四期工程等,获得建设单位与土建单位的一致好评。

能够积极配合业主与土建总包方搞好各项工作,能很好的协调生产安装工作中的各个环节,为顺利地完成该工程项目提供有力的保证。

七、安装方案及相应参数要求1、将不同规格的窗户搬到相应的窗口旁竖放,依据甲方的位置要求安装。

2、通风窗每层横向统一水平高度;竖向,在同一垂线上。

3、固定形式:外层窗开启部分采用4x50的自攻钉与钢副框连接,层窗用5x80的涨栓固定,首端孔≤150MM,间距≤600MM.4、框安装完毕,检测平、直度在允许围。

5、玻璃安装5.1玻璃不得与型材直接接触,应在四周垫上不同厚度的玻璃垫块。

5.2将玻璃装入框扇,然后用玻璃压条将其固定。

5.3玻璃两面、四周用道康宁中性硅酮胶密封(大固定玻璃层室四周打胶,外边穿胶条)。

6、洞口的处理:铝合金窗框与洞口间采用聚氨酯泡沫剂填充,固化后清除表面多余部分,再用道康宁胶做防水密封处理(外层玻璃安装及外墙胶均靠吊篮来施工完成)。

7、安装质量要求及保护要点:7.1安装前应对窗洞口的形状和位置精度放样校核对于不合格的部位应告知督促建设单位整改。

7.2外墙打防水胶前,必须撕掉窗框上的保护膜,以免造成结合部缝隙渗水。

7.3外墙打胶不得在雨天施工,雨后待墙面干后,才可施工,灰尘末得清理干净。

7.4安装玻璃时,双层窗户之间,必须清理干净,不得留有异物。

7.5五金配件外边翻窗、下翻开启最大角度约45°,室窗,下翻开启最大角度90°。

八、成品保护1、装运门窗应竖立排放,固定牢靠,防止颠震损坏,五金配件相互错开,以免相互磨损挤压五金件。

2、装外出门窗,应轻拿轻放,不得撬、甩摔、应保护产品不变形。

3、门窗应在通风、干燥、清洁、平整的地方,且应避免晒、雨淋,不得与腐蚀性物质接触,门窗均应立放角度≥70°,并应采取防倾倒措施。

4、禁止人员踩踏铝合金,不得在窗框上安放脚手架,悬挂重物,严禁擦碰铝合金门窗产品,防止其变形损坏。

九、应注意的质量问题1、玻璃切割尺寸掌握不好,没按实物去测量尺寸,裁割后不符合安装要求,过大或过小。

2、槽口的砂浆杂物清理不干净,应认真检查清理。

3、密封材料应按设计选用,丢失后及时补装。

4、玻璃清理不净或有裂纹,玻璃安装后及时清理干净达到透明、光亮,发现裂纹及时更换。

十、检查标准1、项目允许偏差值:对角线之差≤2000mm≤3mm;>2000mm≤5mm,垂直度≤2000mm≤2mm;>2000mm≤3mm,水平度≤2000mm≤2mm;>2000mm≤3mm,标高≤5mm,竖向偏心≤5mm。

十一、施工安全措施1、安全生产管理体系1.1、安全生产责任到人,在公司的统一安排下,各职能部门及项目部实施控制,建立起周密完整的安全体系。

1.2、安全生产责任制坚持“横向到边”、“纵向到底”的原则,明确各职能部门及管理者的安全责任。

2、安全生产教育制度:对新入场的工人,必须接受公司、项目经理部、施工队班组三级的安全教育。

项目部在现场要合理安排组织安全生产活动教育及安全技术专题讲座等,并组织实施考核工作。

3、安全生产检查制度3.1、建立起完整的施工计划部署、安全交底、安全活动记录等安全生产资料,检查各种施工机具是否良好,安全设置是否齐全有效,安全带及安全帽是否坚持正确使用。

3.2、检查施工用的线路、闸箱、接零接地、漏电保护装置是否符合有关规定,检查各种材料、物品是否妥善堆放和保管,明火管理是否符合有关规定,防火工具和设施是否齐全,在现场要严肃执行《中华人民国消防条例》和公安部门关于建筑工地防火的基本措施,加强消防工作力度。
