最新编制导轨支架和导轨安装施工方案

导轨支架和导轨安装1范围本工艺标准适用于额定载重量5000kg以下,额定速度3m/s及以下各类国产曳引驱动电梯导轨安装工程。

2施工准备2.1设备、材料要求:2.1.1设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。

产品要有出厂检验合格证及技术文件。

2.1.2材料:凡使用的材料应有检验合格证或检验资料。

使用的材料见表5-2,根据电梯设计不同分别采用。

安装导轨支架和导轨所使用的材料表5-22.2主要机具:2.2.1小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、榔头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、小灰桶、油石、对讲机(或耳机电话)。

2.3作业条件:2.3.1梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求。

底坑要按设计标高要求打好地面。

2.3.2电梯施工用脚手架既要符合有关的安全要求,承载能力≥2.5kPa(≈250kgf/m2),又要符合安装轨道支架和安装轨道的操作要求。

2.3.3井道施工要用36V以下的低压电照明。

每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大。

2.3.4上、下通讯联络设备要调试好。

2.3.5厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要有相应的防护措施,以防止物体坠落梯井。

2.3.6要在无风和无其它干扰情况下作业。

3操作工艺3.1工艺流程:3.2确定导轨支架的安装位置:3.2.1没有导轨支架预埋铁的电梯井壁,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井壁上的位置。

3.2.2当图纸上没有明确规定最下一排导轨支架和最上一排导轨支架的位置时应按以下规定确定:最下一排导轨支架安装在底坑装饰地面上方1000mm的相应位置。

最上一排道架安装在井道顶板下面不大于500mm的相应位置。

3.2.3在确定导轨支架位置的同时,还要考虑导轨连接板(接道板)与导轨支架不能相碰。

错开的净距离不小于30mm(图5-11)。

3.2.4若图纸没有明确规定,则以最下层导轨支架为基点,往上每隔2000mm为一排导轨支架。

个别处(如遇到接道板)间距可适当放大,但不应大于2500mm。

3.2.5长为4m以上(包含4m)的轿厢导轨,每根至少应有两个导轨支架。

4m至3m长的轿厢导轨可不受此限,但导轨支架间距不得大于2m。

如厂方图纸有要求则按其要求施工。

3.3安装导轨支架:根据每部电梯的设计要求及具体情况选用下述方法中的一种。

3.3.1电梯井壁有预埋铁:3.3.1.1清除预埋铁表面混凝土。

若预埋铁打在混凝土井壁内,则要从混凝土中剔出。

3.3.1.2按安装导轨支架垂线核查预埋铁位置,若其位置偏移,达不到安装要求,可在预埋铁上补焊铁板。

铁板厚度δ≥16mm,长度一般不超过300mm。

当长超过200mm时,端部用不小于φ16的膨胀螺栓固定于井壁。

加装铁板与原预埋铁搭接长度不小于50mm,要求三面满焊(图5-12)。

3.3.1.3安装导轨支架:(a)安装导轨支架前,要复核由样板上放下的基准线(基准线距导轨支架平面1~3mm,两线间距一般为80~100mm,其中一条是以导轨中心为准的基准线,另一条是安装导轨支架辅助线(图5-13)。

(b)测出每个导轨支架距墙的实际高度,并按顺序编号进行加工;(c)根据导轨支架中心线及其平面辅助线,确定导轨支架位置,进行找平、找正。

然后进行焊接;(d)整个导轨支架不平度应不大于5mm;(e)为保证导轨支架平面与导轨接触面严实,支架端面垂直误差小于1mm(图5-14);(f)导轨支架与预埋铁接触面应严密,焊接采取内外四周满焊,焊接高度不应小于5mm。

焊肉要饱满,且不能有夹渣、咬肉、气孔等。

3.3.2用膨胀螺栓固定导轨支架:混凝土电梯井壁没有预埋铁的情况多使用膨胀螺栓直接固定导轨支架的方法。

使用的膨胀螺栓规格要符合电梯厂图纸要求。

若厂家没有要求,膨胀螺栓的规格不小于φ16mm。

3.3.2.1打膨胀螺栓孔,位置要准确且要垂直于墙面,深度要适当。

一般以膨胀螺栓被固定后,护套外端面和墙壁表面相平为宜(图5-15)。

3.3.2.2若墙面垂直误差较大,可局部剔修,使之和导轨支架接触面间隙不大于1mm,然后用薄垫片垫实(图5-16)。

3.3.2.3导轨支架编号加工。

3.3.2.4导轨支架就位,并找正找平。

将膨胀螺栓紧固。

3.3.3用穿钉螺栓固定导轨支架:3.3.3.1若电梯井壁较薄,不宜使用膨胀螺栓固定导轨支架且又没有预埋铁,可采用井壁打透眼,用穿钉固定铁板(δ≥16mm)。

穿钉处,井壁外侧靠墙壁要加100×100×12(mm)的垫铁,以增加强度。

见图5-17,将导轨支架焊接在铁板上。

3.3.3.2加工及安装导轨支架的方法和要求完全同有预埋铁的情况。

3.3.4用混凝土筑导轨支架:梯井壁是砖结构,一般采用剔导轨支架孔洞,用混凝土筑导轨支架的方法。

3.3.4.1导轨支架孔洞应剔成内大外小,深度不小于130mm(图5-18)。

3.3.4.2导轨支架编号加工,且入墙部分的端部要劈开燕尾(图5-19)。

3.3.4.3用水冲洗孔洞内壁,使尘渣被冲出,洞壁被润湿。

3.3.4.4筑导轨支架用的混凝土用水泥、砂子、豆石按1∶2∶2的体积比加入适量的水搅拌均匀制成。

筑导轨支架时要用此混凝土将孔洞填实。

支架埋入墙内的深度不小于120mm,且要找平找正。

3.3.4.5导轨支架稳筑后不能碰撞,常温下经过6~7天的养护,达到规定强度后,才能安装导轨(轨道)。

3.3.4.6对于导轨支架的水平误差要求同前。

3.4安装导轨:3.4.1从样板上放基准线至底坑(基准线距导轨端面中心2~3mm),并进行固定(图5-20)。

3.4.2底坑架设导轨槽钢基础座,必须找平垫实,其水平误差不大于1/1000。

槽钢基础座位置确定后,用混凝土将其四周灌实抹平。

槽钢基础两端用来固定导轨的角钢架,先用导轨基准线找正后,再进行固定(图5-21)。

3.4.3若导轨下无槽钢基础座,可在导轨下边垫一块厚度δ≥12mm,面积为200mm×200mm的钢板,并与导轨用电焊点焊(图5-22)。

3.4.4对用油润滑的导轨,需在立基础导轨前将其下端距地平40mm高的一段工作面部分锯掉,以留出接油盒的位置(图5-23)。

3.4.5在梯井顶层楼板下挂一滑轮井固定牢固。

在顶层厅门口安装并固定一台0.5t的卷扬机(图5-24)。

3.4.6吊装导轨时要采用双钩勾住导轨连接板(图5-25)。

若导轨较轻且提升高度不大,可采用人力,使用φ≥16尼龙绳代替卷扬机吊装导轨。

3.4.7若采用人力提升,须由下而上逐根立起。

若采用小型卷扬机提升,可将导轨提升到一定高度(能方便地连接导轨),连接另一根导轨。

采用多根导轨整体吊装就位的方法,要注意吊装用具的承载能力,一般吊装总重不超过3kN(≈300kg)整条轨道可分几次吊装就位。

3.5调整导轨(轨道):3.5.1用钢板尺检查导轨端面与基准线的间距和中心距离,如不符合要求,应调整导轨前后距离和中心距离,然后再用找道尺进行细找。

3.5.2用找道尺检查、找正导轨(图5-26)。

3.5.2.1扭曲调整:将找道尺端平,并使两指针尾部侧面和导轨侧工作面贴平、贴严,两端指针尖端指在同一水平线上,说明无扭曲现象。

如贴不严或指针偏离相对水平线,说明有扭曲现象,则用专用垫片调整导轨支架与导轨之间的间隙(垫片不允许超过三片)使之符合要求。

为了保证测量精度,用上述方法调整以后,将找道尺反向180°,用同一方法再进行测量调整,直至符合要求。

3.5.2.2调整导轨垂直度和中心位置;调整导轨位置,使其端面中心与基准线相对,并保持规定间隙(如规定3mm)(图5-27)。

3.5.2.3找间距:操作时,在找正点处将长度较导轨间距L小0.5~1mm的找道尺端平,用塞尺测量找道尺与导轨端面间隙,使其符合要求。

(找正点在导轨支架处及两支架中心处。

)两导轨端面间距L(图5-28),其偏差在导轨整个高度上应符合表5-3要求。

两导轨端面间距的偏差要求表5-3上述三条必须同时调整,使之达到要求。

3.5.3修正导轨接头处的工作面3.5.3.1导轨接头处,导轨工作面直线度可用500mm钢板尺靠在导轨工作面,用塞尺检查a、b、c、d处(见图5-29),均应不大于表5-4的规定(接头处对准钢板尺250mm处)。

导轨工作面直线度允许偏差表5-4图5-293.5.3.2导轨接头处的全长不应有连续缝隙,局部缝隙不大于0.5mm(图5-30)。

3.5.3.3两导轨的侧工作面和端面接头处的台阶应不大于0.05mm(图5—31)。

对台阶应沿斜面用手砂轮或油石进行磨平,磨修长度应符合表5-5的要求。

台阶磨修长度表5-54质量标准4.1保证项目:4.1.1导轨安装牢固,相对内表面间距离的偏差和两导轨的相互偏差必须符合表5-6要求。

4.1.2当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有不小于0.1+0.035V2(以米表示)的进一步制导行程。

4.2基本项目:导轨支架应安装牢固,位置正确,横竖端正。

焊接时,双面焊牢,焊缝饱满,焊波均匀。

检验方法:观察检查。

4.3允许偏差项目:导轨组装的允许偏差、尺寸要求和检验方法应符合表5-7的规定。

导轨组装的允许偏差、尺寸要求和检验方法表5-75成品保护5.1运输导轨时不要碰撞地面。

当地面已做好面层时要用草袋或纤维板等物保护,且要将导轨抬起运输,不可拖动或用滚杠滚动运输。

5.2当导轨较长,遇到往梯井内运输不便的情况,可先用和导轨长、短相似的木方代替导轨,反复进行试验,找出最佳的运输方法。

若必须要破坏结构时,要和土建、设计单位协商解决,决不可自行操作。

5.3当剔层灯盒、按钮盒、导轨支架孔洞,剔出主钢筋或预埋件时,不要私自破坏,要找土建、设计单位等有关部门协商解决。

5.4在立导轨的过程中对已安装好的导轨支架要注意保护,不可碰撞。

5.5导轨及其它附件在露天放置必须有防雨、雪措施。

设备的下面应垫起,以防受潮。

6应注意的质量问题6.1用混凝土浇筑的导轨支架若有松动的,要剔出来,按前述的方法重新浇筑,不可在原有基础上修补。

6.2用膨胀螺栓固定的导轨支架岩松动,要向上或向下改变导轨支架的位置,重新打膨胀螺栓进行安装。

6.3焊接的导轨支架要一次焊接成功。

不可在调整轨道后再补焊,以防影响调整精度。

6.4组合式导轨支架在导轨调整完毕后,须将其连接部分点焊,以增加其强度。

6.5固定导轨用的压道板、紧固螺丝一定要和导轨配套使用。

不允许采用焊接的方法或直接用螺丝固定(不用压道板)的方法将导轨固定在导轨支架上。

6.6调整导轨时,为了保证调整精度,要在导轨支架处及相邻的两导轨支架中间的导轨处设置测量点。

合集下载

设备导轨安装施工方案模板

设备导轨安装施工方案模板

一、工程概况1. 工程名称:[设备名称]导轨安装工程2. 工程地点:[具体地址]3. 工程规模:[简要描述工程规模,如:[设备名称]生产线上的导轨安装]4. 施工周期:[预计施工时间]二、编制依据1. 《机械设备安装工程施工及验收通用规范》GB5023-982. 《金属结构工程施工质量验收规范》GB50205-20013. 《建筑安装工程施工质量验收统一标准》GB50300-20134. 设计图纸及相关技术文件三、施工准备1. 材料准备:导轨、连接件、紧固件、润滑剂等。

2. 人员准备:施工队伍、技术负责人、质量检查员等。

3. 机具准备:扳手、螺丝刀、电钻、水平尺、钢卷尺、线锤等。

4. 现场准备:施工场地平整、排水系统完善、施工安全措施到位。

四、施工工艺1. 导轨定位:根据设计图纸,确定导轨安装位置,并做好标记。

2. 基础处理:对基础进行检查,确保基础平整、坚实,如有问题,进行处理。

3. 导轨安装:将导轨按照标记位置安装到位,确保导轨水平、垂直度符合要求。

4. 连接固定:将导轨与基础、设备进行连接,使用紧固件固定。

5. 润滑:对导轨进行润滑,确保导轨运行顺畅。

6. 试运行:安装完成后,进行试运行,检查导轨运行是否平稳、可靠。

五、质量控制1. 材料质量:确保导轨、连接件、紧固件等材料符合设计要求,具有合格证明。

2. 施工质量:严格按照施工工艺进行操作,确保导轨安装位置、水平、垂直度等符合要求。

3. 隐蔽工程:对隐蔽工程进行记录,并经监理工程师验收。

4. 质量检查:施工过程中,定期进行质量检查,发现问题及时整改。

六、安全措施1. 施工现场设置安全警示标志,明确施工区域。

2. 施工人员必须佩戴安全帽、安全带等个人防护用品。

3. 施工机械操作人员必须持证上岗,确保操作规范。

4. 施工现场禁止吸烟、饮酒,禁止使用明火。

5. 施工过程中,确保施工现场排水畅通,防止积水。

七、施工进度1. 制定详细的施工进度计划,明确各阶段施工内容、时间节点。

液压电梯导轨安装施工方案

液压电梯导轨安装施工方案

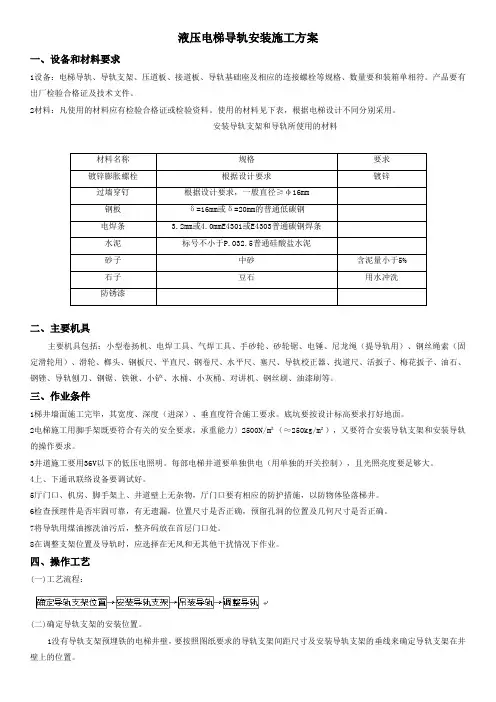

液压电梯导轨安装施工方案一、设备和材料要求1设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺栓等规格、数量要和装箱单相符。

产品要有出厂检验合格证及技术文件。

2材料:凡使用的材料应有检验合格证或检验资料。

使用的材料见下表,根据电梯设计不同分别采用。

安装导轨支架和导轨所使用的材料二、主要机具主要机具包括:小型卷扬机、电焊工具、气焊工具、手砂轮、砂轮锯、电锤、尼龙绳(提导轨用)、钢丝绳索(固定滑轮用)、滑轮、榔头、钢板尺、平直尺、钢卷尺、水平尺、塞尺、导轨校正器、找道尺、活扳子、梅花扳子、油石、钢锉、导轨刨刀、钢锯、铁锹、小铲、水桶、小灰桶、对讲机、钢丝刷、油漆刷等。

三、作业条件1梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求。

底坑要按设计标高要求打好地面。

2电梯施工用脚手架既要符合有关的安全要求,承重能力〕2500N/m²(≈250kg/m²),又要符合安装导轨支架和安装导轨的操作要求。

3井道施工要用36V以下的低压电照明。

每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大。

4上、下通讯联络设备要调试好。

5厅门口、机房、脚手架上、井道壁上无杂物,厅门口要有相应的防护措施,以防物体坠落梯井。

6检查预理件是否牢固可靠,有无遗漏,位置尺寸是否正确,预留孔洞的位置及几何尺寸是否正确。

7将导轨用煤油擦洗油污后,整齐码放在首层门口处。

8在调整支架位置及导轨时,应选择在无风和无其他干扰情况下作业。

四、操作工艺(一)工艺流程:(二)确定导轨支架的安装位置。

1没有导轨支架预埋铁的电梯井壁,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井壁上的位置。

2当图纸上没有明确规定最下一排导轨支架和最上一排导轨支架的位置时应按以下规定确定:最下一排导轨支架安装在底坑地面上方1000mm的相应位置。

最上一排导轨支架安装在井道顶板下面不大于500mm的相应位置。

002_导轨支架和导轨安装工艺

002_导轨支架和导轨安装工艺
6).我公司的企业标准及颁发的《质量手册》、《程序文件》。
7).现场和周边的实际勘查情况。
8).国家的法律、法规。
2.编制范围
本工程包括11栋住宅楼及相应的地下车库;12号楼为地上7层,地下1层,16号楼为地上7层,地下2层,18、19、20、22、号楼为地上10层(9层),地下2层,21号楼为地上10层(7层),地下2层,26、27号楼为地上16层,地下2层。
监理单位:中科宏泰工程项目管理有限公司
设计单位:四川洲宇华洲建筑设计有限公司
工程地点:承德市双滦区西地满族乡冯营子村西地新村南侧B地块
2、建筑概况
12#楼地下一层,地上7层;16#楼地下二层,地上7层;18#-23#
楼地下二层,地上10层;25#楼地下二层,地上10层;26#、27#楼地下二层,地上16层;地下车库1层。
2.2地下部分:
外墙为250厚抗渗钢筋混凝土剪力墙
内墙为蒸压加气砌块混凝土砌块墙,Mb5.0水泥砂浆砌筑及250mm、200mm厚钢筋混凝土剪力墙
2.3砌块墙体积干密度为600KG/m,强度级别不小于A5,用专用砂浆砌筑
3.防水工程
住宅楼
地下室部位:柔性防水层一级为3厚SBS高聚物改性沥青防水卷材两道,二级为4厚SBS卷材一道
7968.96㎡
地下二层、地上十层
29.5米
22#楼
8023.38㎡
地下二层、地上十层
29.75米
23#楼
6003.76㎡
地下二层、地上十层
29.75米
25#楼
6014.07㎡
地下二层、地上十层
29.75米
26#楼
10430.21㎡
地下二层、地上十六层
49.1米

(完整版)电梯导轨支架和导轨安装工艺标准

(完整版)电梯导轨支架和导轨安装工艺标准

5—2 导轨支架和导轨安装工艺标准(502-1998)1 范围本工艺标准适用于额定载重量5000kg以下,额定速度3m/s及以下各类国产曳引驱动电梯导轨安装工程。

2 施工准备2.1 设备、材料要求:2.1.1 设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。

产品要有出厂检验合格证及技术文件。

2.1.2 材料:凡使用的材料应有检验合格证或检验资料。

使用的材料见表5-2,根据电梯设计不同分别采用。

2.2 主要机具:2.2.1 小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、榔头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、小灰桶、油石、对讲机(或耳机电话)。

2.3 作业条件:2.3.1 梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求。

底坑要按设计标高要求打好地面。

2.3.2 电梯施工用脚手架既要符合有关的安全要求,承载能力≥2.5kPa (≈250kgf/m2),又要符合安装轨道支架和安装轨道的操作要求。

2.3.3 井道施工要用36V以下的低压电照明。

每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大。

2.3.4 上、下通讯联络设备要调试好。

第1页2.3.5 厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要有相应的防护措施,以防止物体坠落梯井。

2.3.6 要在无风和无其它干扰情况下作业。

3 操作工艺3.1 工艺流程:确定导轨支架位置→安装导轨支架→安装导轨→调整导轨3.2 确定导轨支架的安装位置:3.2.1 没有导轨支架预埋铁的电梯井壁,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井壁上的位置。

3.2.2 当图纸上没有明确规定最下一排导轨支架和最上一排导轨支架的位置时应按以下规定确定:最下一排导轨支架安装在底坑装饰地面上方1000mm的相应位置。

导轨支架和导轨安装工艺

导轨支架和导轨安装工艺

导轨支架和导轨安装工艺概述导轨支架和导轨是机械设备中常见的组件,它们用于用以支撑和导向运动部件。

正确的安装和调整导轨支架和导轨对于设备的正常运行和精度至关重要。

本文将介绍导轨支架和导轨的安装工艺以及一些注意事项。

导轨支架的选择选择适合的导轨支架是导轨安装的首要工作。

通常遵循以下步骤进行导轨支架的选择:1.定义载荷和运动要求:根据设备需要承载的负载和所需的运动方式,确定导轨支架的尺寸和型号。

2.考虑空间限制:根据设备的安装空间限制,选择合适的导轨支架尺寸,确保其能够完全安装在设备内部。

3.材料选择:根据应用环境和设备要求,选择适当的导轨支架材料,如铝合金、钢材等。

4.导轨系统配置:根据导轨支架的尺寸和材料,配置适合的导轨和滑块,确保其相互匹配。

导轨安装工艺导轨安装是一个精密的工艺,需要仔细操作和调整。

以下是一些常见的导轨安装工艺:步骤一:准备工作在开始导轨安装之前,必须进行以下准备工作:1.确保安装表面平整:安装表面必须平整、清洁,并且没有明显的凹凸不平或腐蚀。

2.清除尘土和杂物:仔细清除安装区域的尘土、油污和杂物,以确保导轨安装时没有妨碍。

3.定位导轨位置:根据设备设计图纸或规格要求,确定导轨的安装位置,使用标尺、水平仪等工具进行测量和标记。

步骤二:安装导轨支架安装导轨支架时,应按照以下步骤进行操作:1.定位支架位置:根据导轨的安装位置,在设备上标记出导轨支架的安装孔位。

2.安装螺栓:使用适当尺寸的螺栓和螺母,将导轨支架固定在设备上。

注意不要过紧或过松。

3.检查安装水平:使用水平仪检查导轨支架是否水平。

如果不水平,使用垫片或调整螺栓来调整。

4.检查支架完整性:检查导轨支架是否完整,无损坏或变形。

确保支架的刚性和稳定性。

步骤三:安装导轨安装导轨时,应按照以下步骤进行操作:1.安装导轨滑块:将滑块安装在导轨上,并根据滑块类型和要求进行调整和固定。

确保滑块能够顺畅移动。

2.调整导轨间隙:调整导轨之间的间隙,以确保滑块在运动时能够平稳且无摩擦地移动。

导轨架的固定和安装方法

导轨架的固定和安装方法

导轨架的固定和安装方法嘿,咱今儿就来讲讲导轨架的固定和安装方法,这可真是个重要的事儿啊!你想想看,导轨架就像是一个大楼的骨架,要是它没安好,那整个系统不就乱套啦?就好比人走路,要是腿骨没长好,那还能走得稳当吗?先说固定吧,这可是个技术活。

得找好位置,不能马马虎虎的,就像给宝贝找个安稳的家一样。

要用合适的螺栓啊、螺母啊,把它紧紧地固定住,不能有一丝松动。

不然,到时候出了问题,那可就麻烦大啦!这就好比盖房子打地基,地基不牢,房子能稳吗?安装的时候呢,要小心翼翼的,不能粗鲁对待。

就像对待一件珍贵的瓷器一样,轻拿轻放。

得按照步骤一步一步来,不能心急。

先把导轨架的各个部分组装起来,这就跟搭积木似的,得有耐心,还得有技巧。

然后慢慢地把它安装到指定的位置,要保证安装得直直的,不能歪歪扭扭的。

你说要是歪了,那运行起来能顺畅吗?肯定不行啊!还有啊,安装的过程中要注意安全。

可别一不小心伤着自己了,那可就得不偿失啦!这可不是闹着玩的,得认真对待。

就像走钢丝一样,得时刻保持警惕。

在固定和安装导轨架的时候,还得考虑周围的环境。

不能和其他东西冲突了,要给它留出足够的空间来。

这就好像在一个拥挤的房间里摆家具,得想好怎么摆才最合适。

而且啊,不同类型的导轨架可能有不同的安装方法,可不能一概而论。

这就跟每个人的性格不一样似的,得因材施教。

咱得根据具体的情况来选择合适的方法,这样才能把导轨架安装好。

总之呢,导轨架的固定和安装可不是一件简单的事儿,需要我们认真对待,细心操作。

只有这样,才能保证它的正常运行,为我们的工作和生活带来便利。

大家可千万别小瞧了这个环节啊,这可是至关重要的呢!你说是不是呢?。

导轨支架和导轨的安装

导轨支架和导轨的安装常用工具及机具小型卷扬机、电气焊工具、电锤、滑轮、榔头、錾子、钢板尺、盒尺、水平尺、塞尺、导轨尺、活扳手、梅花扳手、油石、钢锉等。

施工条件(1)电梯井道施工完毕,其宽度、进深、垂直度符合施工要求,底坑已按设计标高打好地面。

(2)井道内已按要求搭设好脚手架,符合有关的施工、安全要求。

(3)井道施工要用36V以下的低压电照明,保证足够的照明亮度。

(4)厅门口,机房脚手架上、井道壁上无杂物,有相应的安全防护措施,防止人、物坠落。

(5)检查预埋铁是否牢固可靠,有无遗漏,位置尺寸是否正确,预留孔洞的位置及几何尺寸是否正确。

施工工艺流程确定导轨支架位置→安装导轨支架→安装导轨→调校导轨。

1.确定导轨支架的安装位置没有导轨支架预埋铁的电梯井道,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井道壁上的位置。

当图纸上没有明确规定最下、最上一排导轨支架的位置时应按以下方法确定:最下一排导轨支架安装在底坑地面以上1000mm的位置;最上一排导轨支架安装在井顶板以下不大于500mm 的位置。

在确定导轨支架位置的同时,还应考虑导轨连接板(接道板)与导轨支架不能相碰,错开的净距离不小于30mm。

若图纸没有明确规定,则以最下层导轨支架为基点,往上每隔2000mm设一排支架,如遇到接道板可适当放大间距,但最大不应大于2500mm。

导轨支架的布置应满足每根导轨两个支架,或按厂方图纸要求施工。

2.安装导轨架根据井道壁不同建筑结构确定不同的安装方法。

(1)电梯井壁有预埋铁:按安装导轨支架的垂线检查预埋铁位置,并清除预埋铁表面混凝土,若其位置有偏移,达不到安装位置要求,可在预埋铁上补焊钢板。

钢板厚度δ≥16mm,长度一般不超过300mm。

当长度超过200mm时,端部用不小于φ16的膨胀螺栓固定于井壁,加装钢板与厚预埋铁搭接长度不小于50mm,要求三面满焊。

(2)若电梯井道壁无预埋铁,又为混凝土现浇结构,则采用膨胀螺栓直接固定导轨支架。

102导轨支架和导轨安装工艺标准

导轨支架和导轨安装工艺标准(Ⅶ102)1适用范围本标准适用于额定载重量5000kg及以下、额定速度3.5m/s及以下的各类电力驱动曳引电梯和利用液压油缸直接或间接驱动轿厢垂直升降、额定速度1m/s及以下的液压电梯导轨支架和导轨安装工程。

2施工准备2.1材料、设备2.1.1电梯安装前必须进行开箱检查,并填写检验记录。

应有出厂合格证、质检报告、安装及使用说明书等;电梯及辅助设备的铭牌齐全,外观检查无损伤及变形。

如果是进口产品,则需提供原产地证明和商检证明,配套提供质量合格证明、检测报告及安装、使用、维护说明书的中文文本。

设备安装前,应根据使用说明书进行全部检查,合格后方可安装。

2.1.2电梯导轨、导轨支架、压道板、接道板、导轨座及相应的连接螺丝等规格、数量要和装箱单相符。

2.1.3使用的材料应有检验报告和合格证。

2.2机具设备2.2.1安装器具:电气焊工具、电锤、榔头、錾子、活扳手、梅花扳手、油石、钢锉、刀口尺、刨刀、对讲机等2.2.2吊装搬运机具:小型卷扬机、滑轮等2.2.3测试器具:钢板尺、盒尺、水平尺、塞尺、导轨尺。

2.3作业条件2.3.1井道内已按要求搭设好脚手架,符合有关的施工、安全要求。

2.3.2 井道测量已完毕。

2.3.3井道施工要用36V及以下的低压电照明,保证足够的照明亮度。

2.3.4厅门口、机房脚手架上、井道壁上无杂物,有相应的安全防护措施,防止人、物坠落。

2.3.5预埋铁牢固可靠,无遗漏,位置尺寸正确,预留孔洞的位置及几何尺寸正确。

2.3.6吊装导轨时应有良好的通讯联络设备。

2.4技术准备2.4.1编制施工方案,并经审批,向操作人员进行技术交底。

2.4.2电梯井道测量完比,其宽度、进深、垂直度符合施工要求,底坑按设计标高做好地面。

3操作工艺3.1工艺流程3.2操作方法3.2.1确定导轨支架位置:没有导轨支架预埋铁的电梯井道,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井道壁上的位置。

铁路导轨安装施工方案及流程

一、项目背景随着我国铁路建设的快速发展,铁路导轨作为铁路基础设施的重要组成部分,其安装质量直接关系到铁路的安全运行和运输效率。

为确保铁路导轨安装工程顺利进行,提高施工质量,特制定本施工方案及流程。

二、施工方案1. 施工准备(1)组织施工队伍:成立以项目经理为组长,各工种负责人为成员的施工小组。

(2)技术交底:组织施工人员学习铁路导轨安装技术规范,明确施工要求。

(3)材料准备:提前采购合格导轨、连接件、紧固件等材料,确保材料质量。

(4)施工工具:准备扳手、螺丝刀、水平尺、线锤等施工工具。

2. 施工流程(1)测量放样:根据设计图纸,测量线路中心线,确定导轨安装位置。

(2)基础处理:对基础进行清理,确保基础平整、坚实。

(3)导轨安装:①安装支撑:在基础面上安装导轨支撑,确保支撑牢固、稳定。

②安装导轨:将导轨放置在支撑上,调整水平度,确保导轨水平。

③连接件安装:将连接件与导轨、支撑连接,确保连接牢固。

④紧固件安装:安装紧固件,确保导轨连接处无松动。

(4)轨道调整:调整导轨间距,确保轨道符合设计要求。

(5)轨道焊接:对轨道进行焊接,确保焊接质量。

(6)测试验收:对安装完成的铁路导轨进行测试,确保符合设计要求。

三、施工注意事项1. 施工过程中,严格执行操作规程,确保施工安全。

2. 注意导轨安装过程中的水平度,确保轨道平直。

3. 焊接过程中,注意保护焊接区域,防止污染。

4. 施工完成后,及时清理施工现场,确保环境卫生。

四、施工进度安排1. 施工前期准备:5天2. 施工测量放样:3天3. 基础处理及导轨安装:10天4. 轨道调整及焊接:7天5. 测试验收:2天6. 环境清理:1天总计:28天五、质量保证措施1. 严格控制材料质量,确保所用材料符合国家标准。

2. 严格执行施工规范,确保施工质量。

3. 加强施工过程中的监督检查,发现问题及时整改。

4. 对施工人员进行技术培训,提高施工技能。

5. 施工完成后,进行质量验收,确保工程质量符合设计要求。

002导轨支架和导轨安装工艺

导轨支架和导轨安装1 范围本工艺标准适用于额定载重量5000kg以下,额定速度3m/s及以下各类国产曳引驱动电梯导轨安装工程。

2 施工准备2.1 设备、材料要求:2.1.1 设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。

产品要有出厂检验合格证及技术文件。

2.1.2 材料:凡使用的材料应有检验合格证或检验资料。

使用的材料见表5-2,根据电梯设计不同分别采用。

安装导轨支架和导轨所使用的材料表5-2 材料名称规格要求镀锌膨胀螺栓根据设计要求决定过墙穿钉根据设计要求决定一般直径≥φ20钢板δ=16或δ=20的普通低碳钢电焊条 3.2mm或4.0mm结T-422普通低碳钢焊条水泥标号不小于325号普通硅酸盐水泥砂子中沙含泥量小于5%石子豆石用水冲洗2.2 主要机具:2.2.1 小型卷扬机、电焊机、手砂轮、电锤、尼龙绳(提轨道用)、钢丝绳索(固定滑轮用)、滑轮、电焊工具、榔头、扳子、錾子、钢板尺、钢盒尺、塞尺、找道尺、铁锹、小铲、水桶、小灰桶、油石、对讲机(或耳机电话)。

2.3 作业条件:2.3.1 梯井墙面施工完毕,其宽度、深度(进深)、垂直度符合施工要求。

底坑要按设计标高要求打好地面。

2.3.2 电梯施工用脚手架既要符合有关的安全要求,承载能力≥2.5kPa (≈250kgf/m2),又要符合安装轨道支架和安装轨道的操作要求。

2.3.3 井道施工要用36V以下的低压电照明。

每部电梯井道要单独供电(用单独的开关控制),且光照亮度要足够大。

2.3.4 上、下通讯联络设备要调试好。

2.3.5 厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要有相应的防护措施,以防止物体坠落梯井。

2.3.6 要在无风和无其它干扰情况下作业。

3 操作工艺3.1 工艺流程:确定导轨支架位置→安装导轨支架安装导轨→调整导轨3.2 确定导轨支架的安装位置:3.2.1 没有导轨支架预埋铁的电梯井壁,要按照图纸要求的导轨支架间距尺寸及安装导轨支架的垂线来确定导轨支架在井壁上的位置。
