爆破试验专项方法

合集下载

静态岩石分裂爆破施工专项方案

静态岩石分裂爆破施工专项方案

静态岩石分裂爆破施工专项方案目录一、项目概述 (2)1. 项目背景介绍 (2)2. 工程目标与任务 (3)二、施工条件分析 (4)1. 施工现场条件评估 (5)1.1 地质地形特点 (6)1.2 气候条件影响 (7)1.3 交通与运输状况 (8)2. 施工可行性分析 (9)三、岩石分裂爆破方案设计与选择 (10)1. 岩石特性分析 (11)2. 爆破参数设计 (12)2.1 爆破孔径与深度确定 (13)2.2 装药量计算与分配 (14)2.3 爆破网络构建与连接方式选择 (15)3. 爆破器材及辅助工具选用 (16)四、静态岩石分裂爆破施工技术流程 (17)1. 施工前准备 (18)1.1 设备与人员配置计划 (19)1.2 安全防护措施准备 (20)1.3 技术交底与培训安排 (21)2. 爆破施工步骤详解 (23)2.1 现场布置与警戒线设置 (24)2.2 钻孔作业要求及操作规范 (25)2.3 爆破器材安装与连接注意事项 (26)2.4 爆破启动及后续处理流程 (27)五、质量控制与验收标准 (28)一、项目概述本项目旨在实施一项针对静态岩石分裂爆破的施工专项方案,静态岩石分裂爆破技术是一种在岩石内部形成裂缝,从而达到分割、松动或破碎岩石目的的高效爆破方法。

通过精确控制爆破参数和实施精细的施工工艺,我们能够在保证施工安全的同时,实现岩石的分裂与稳定,为后续的岩石开挖工作提供有力支持。

本项目的实施地点位于[具体地点],预计总工期为[具体时间]。

项目的主要内容包括但不限于:爆破前的地质勘探、爆破方案的制定与审批、爆破器材的选择与采购、爆破过程的监控与管理、以及爆破后的岩石处理等。

为确保项目的顺利进行和施工安全,我们将严格按照相关法律法规和行业标准进行操作,并制定相应的应急预案以应对可能出现的突发情况。

我们将充分利用先进的施工技术和设备,努力提高劳动生产率和经济效益,为业主交上一份满意的答卷。

子长红石峁水库专项爆破试验分析

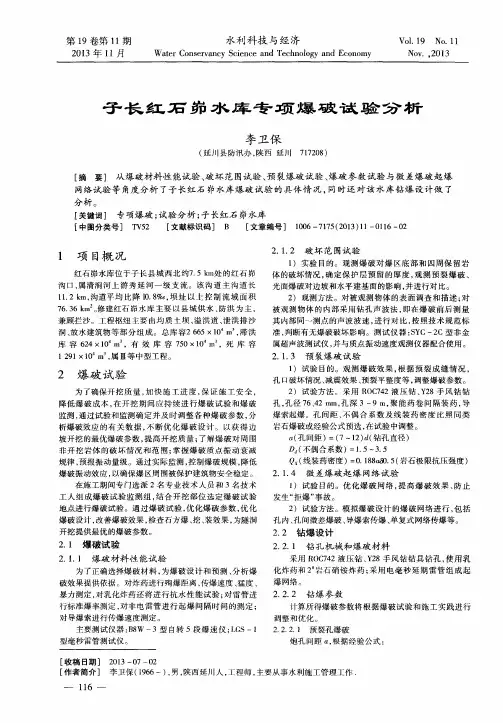

子长红石峁水库专项爆破试验分析
7 6 . 3 6 k m 。 修建红石峁 水库 主要 以县 城供水 、 防洪为 主 ,
兼 顾 拦 沙 。工 程 枢 纽 主 要 由 均 质 土 坝 、 溢洪 道 、 泄 洪 排 沙
2 )观测方法。对 被观测物体 的表面调查 和描述 ; 对 被观测 物体 的 内部 采用钻孔 声波法 , 即在爆破 前后测 量 其 内部 同一测点的声波波速 , 进行对 比, 按 照技术规 范标
准, 判 断有 无 爆 破 破 坏 影 响 。测 试 仪 器 : S Y C一 2 C型 非 金
洞、 放水建筑物等 部分组 成。总库 容2 6 6 5×1 0 m , 滞洪 库 容 6 2 4×1 0 m ,有 效 库 容 7 5 0×1 0 m ,死 库 容
1 2 9 1 ×1 0 m , 属 Ⅲ等 中型 工 程 。
非 开 挖 岩 体 的破 坏 情 况 和 范 围 ; 掌 握 爆 破 质 点 振 动 衰 减 规律 , 预 报 振 动 量级 。通 过实 际监 测 , 控 制 爆 破 规模 , 降 低 爆破振动效应 , 以确 保 爆 区 周 围 被 保 护 建筑 物安 全 稳 定 。
孔, 孔径 7 6 、 4 2 i n n, 孔深 3— 9 m, 聚能药 卷 间隔装药 , 导 爆 索起 爆 。孑 L 间距 、 不 偶 合 系 数 及 线 装 药 密 度 比照 同 类 岩石爆破或 经验公式预选 , 在试验 中调整 。 n ( 孔 间距 )=( 7~ 1 2 ) d ( 钻孔直径) D ( 不偶 合 系数 )=1 . 5~ 3 . 5
属超声波测试仪 , 并与质点振动速度观测仪器配合使用 。
2 . 1 . 3 预 裂爆破 试验
1 )试验 目的 。观 测爆破 效果 , 根据 预 裂成 缝情 况 , 孔 口破坏情况 、 减震效果 、 预裂平整度等 , 调整爆 破参 数。

静态爆破专项施工方案

静态爆破专项施工方案

静态爆破专项施工方案(文件备案编号:)施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日一、工程概况根据施工图道路工程,图号SS-DL-17“土石方数量汇总表”显示,道路和场平挖方中的软石为方,次坚石为方,坚石为方,总量为方,图纸要求采用控爆与静态爆破相结合施工方式,考虑到施工区域距离居民住宅区最近的距离才15米左右,为了周边居民安全考虑,施工方法为软石方主要用机械打凿施工,如机械打凿施工有困难时,采用静态爆破的施工方式进行施工,次坚石和坚石则全部采用静态爆破的施工方式进行施工。

二、编制依据1、《建设项目可行性报告》;2、施工图设计文件;3、“详细工程地质勘察报告”4、道路工程“详细工程地质勘察报告”5、广东省相关部门的文件,法规等;6、国内其他现行有关的技术标准、技术规范和其他有关规定。

三、场地土(岩)层划分及地质特征(一)、地形地貌特征1、场地地貌上属丘陵地带。

2、现场图片3、挖方区域平面图(二)、地基土层概述在钻孔控制的范围和深度内,场区土(岩)层可划分为3个条理。

各土(岩)层状态分述如下:1、砂质粘性土:灰黄色,可塑~硬塑,由花岗岩风化残积而成,含较多砂粒,矿物除石英外,大部分已风化成土状物,岩芯遇水易软化,崩解。

全场地分布。

2、强风化花岗岩:灰白、黄色,原岩组织结构大部分已破坏,矿物成分已发生显著变化,岩芯呈土柱状,下部呈块状,遇水易软化。

全场地分布。

3、中风化花岗岩:青灰色,原岩组织布局部分破损,矿物成分根本未变,风化裂隙发育,硬质岩,锤击声脆,且不易击碎,有回弹,震手,大部分呈短柱状。

全场地分布。

4、微风化花岗岩:山脉有裸露或隐藏球状风化岩体孤石,孤石岩质硬,锤击声脆,不易击碎,有回弹震手,呈不规则球状。

5、勘察查明,场区土(岩)层可划分为4个层次:(1)砂质粘性土(2)强风化花岗岩(3)中风化花岗岩;(4)微风化花岗岩(孤石)本挖方区微风化花岗岩(孤石),不均匀裸露或隐藏于开挖山体中,石方量比例约76.2%。

路基石方爆破专项施工方案

路基石方爆破专项施工方案

XXX省XXX(XXX界)至XXX公路路基石方爆破专项施工方案编制:复核:批准:路基石方爆破专项施工方案一、编制依据(1)《爆破安全规程》GB6722-2003。

(2)依据国家有关施工技术规程、规范。

(3)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。

(4)本单位所拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果。

(5)国家及地方关于安全生产和环境保护等方面的法律法规.(6)有关编制依据技术标准、规范、规程。

二、工程概况:XX省XXX(XX界)至XX公路X合同段石方路基位于承德县南沟村K64+000—K64+252段和承德县东营村东营子互通B匝道路基段,最大挖方深度约43米,石方比例较大,表层属全风化岩层,深度约10米,深层属强风化岩层。

三、施工方案根据该工程现场实际情况,并结合以往类似工程施工经验,路基部分拟采用浅孔台阶控制爆破法施工为主,部分路段爆破环境较好且工程量较大时可采用中深孔台阶爆破,施工时应自上而下分台阶进行,边坡处应预留80cm的保护层,用松动爆破进行施工,以确保边坡平整、稳定,依据爆破安全规程规定。

本工程需要控制的主要有飞石、震动、噪声等,控制爆破震动对民房的影响,个别飞石对民房、过往人员、车辆的危害为该段施工的重点,控制危害方法主要有选择合理的单耗、合理的爆破网络、采取飞石防护措施、改变最小抵抗线方向使其不朝向民房及其他建筑物。

3。

1、开挖原则①石方爆破作业以小型及松动爆破为主,严禁过量爆破。

②单边坡路基开挖时采用纵断面开挖,双断面开挖采用横断面开挖法,对风化岩和松软岩采用挖掘机开挖,人工刷坡.坚石和次坚石采用深孔爆破,并预留两侧边坡2m厚左右采用光面爆破和预裂爆破技术刷坡,以确保边坡稳定.3.2、施工工艺流程爆破施工流程:施爆区管线调查→爆破设计与设计审批→配备专业施爆人员→爆区放样→用机械或人工清除施爆区覆盖层和强风化岩面→放样与布孔→钻孔→爆破器材检查与测验→炮孔检查与废碴清除→装药并安装引爆器材→布置安全岗和撤出施爆区及飞石、强地震波影响区内的人、畜→起爆→清除瞎炮→解除警戒→测定爆破效果(包括飞石、地震波对施爆区内外构成损伤及损失)→装、运石方与整修边坡→落底至设计高程。

爆破作业安全专项施工方案(3篇)

爆破作业安全专项施工方案(3篇)

爆破作业安全专项施工方案一、工程简介乐昌至___高速公路是京___高速公路粤境段复线,走向大致与京___高速公路平行,标段全长___公里,匝道___公里。

其中涉爆作业点有:乐昌1#隧道、乐昌2#隧道、乐昌3#隧道、乐昌4#隧道、乐昌5#隧道、桥梁桩基施工、路基高边坡。

二、编制目的___作业是本工程施工中安全管理的重点,为切实执行“火工品安全管理规定”,及时消除安全隐患,保障___作业过程安全顺利进行,实现___作业安全管理目标,特制定本专项方案。

三、编制依据按照《___作业单位资质条件和管理要求》(GA-990/___)、《___作业项目管理要求》(GA-991/___)的要求和相关爆___管理规定要求开展___作业。

1.《建筑工程安全生产管理条例》(___393___);2.《危险性较大的分部分项工程安全管理办法》(建质【___】___号)3.《___物品管理条例》(___297___)4.《爆___规程》(GB6722-___)5.长大公司“三标一体”体系文件及相关规定四、安全目标___施工人员重伤率不大于___%,负伤率不大于___%,___库无发生盗窃事件,___作业无发生违章作业行为。

五、为落实有关部门关于民用___物品管理使用的规定,确保证本合同施工顺利进行,对我项目部的___施工方案制订如下规定:(一)管理1. 项目经理部设专职安全管理人员一名,对项目部的___物品购买、运输、存放、保管、领用和___施工现场实行监督、检查、发现问题,立即要求整改纠正。

2. 采购、运输、保管___物品的人员,必须执有经公安部门审核发放的有效证件。

施工单位___施工人员必须执有经公安部门审核发放的有效证件上岗。

并对有关人员进行岗前培训及安全技术交底,办理___物品申购手续。

3. 项目经理部根据工作需要,定期召开施工单位危爆品使用情况汇报会,总结施工情况,针对存在问题及时整改纠正。

4. 按照公安部门及业主主管部门要求,认真如实登记填写有关记录,认真接受公安部门及业主主管部门的业务指导及检查。

沟槽爆破专项施工方案

沟槽爆破专项施工方案

一、编制依据1. 国家及地方有关法律法规、技术标准和规范;2. 工程设计文件及施工图纸;3. 现场实际情况及施工组织设计要求。

二、工程概况1. 工程名称:XX项目沟槽爆破工程;2. 工程地点:XX市XX区;3. 工程规模:沟槽总长度XX米,沟槽深度XX米;4. 施工工期:XX天。

三、爆破工程实施步骤1. 施工准备(1)组织施工队伍,明确施工人员职责;(2)制定爆破作业安全管理制度,落实安全责任;(3)现场调查,了解地质、水文、气象等情况;(4)确定爆破方案,办理爆破作业许可证。

2. 爆破材料及设备准备(1)炸药:选用符合国家标准的工业炸药;(2)雷管:选用符合国家标准的电雷管或导爆管雷管;(3)爆破器材:电爆网路、导爆索、导爆管等;(4)爆破设备:炸药车、爆破控制器、引爆器等。

3. 爆破作业(1)爆破前,对爆破区域进行清场,确保安全;(2)根据设计要求,确定爆破点,并绘制爆破网路图;(3)按照爆破网路图,布设电爆网路,连接引爆器;(4)进行爆破试验,确保爆破效果符合要求;(5)按照爆破作业程序,依次引爆各个爆破点;(6)爆破后,对爆破区域进行检查,确保无安全隐患。

4. 爆破后的处理(1)对爆破后的沟槽进行清渣、平整;(2)对爆破后的土体进行检测,确保符合设计要求;(3)对沟槽进行支护,确保沟槽稳定;(4)对爆破后的环境进行监测,确保符合环保要求。

四、安全文明施工措施1. 爆破作业期间,设置安全警戒线,确保施工人员、过往行人和车辆的安全;2. 施工现场设置明显的警示标志,提醒过往人员注意安全;3. 加强对爆破作业人员的安全教育,提高安全意识;4. 爆破作业结束后,及时清理现场,恢复环境。

五、施工进度安排1. 施工准备阶段:XX天;2. 爆破作业阶段:XX天;3. 爆破后的处理阶段:XX天;4. 总工期:XX天。

六、施工组织与管理1. 成立爆破作业项目部,负责爆破工程的组织实施;2. 明确各部门职责,确保施工顺利进行;3. 加强对爆破作业人员的管理,确保安全文明施工;4. 定期召开施工会议,协调解决施工中出现的问题。

爆破专项施工方案

爆破专项施工方案

爆破专项施工方案
1. 项目背景
本文就爆破专项施工方案进行介绍,结合实际工程建设需求,制定合理的施工策略,确保施工安全,高效完成爆破作业。

2. 爆破前准备工作
2.1 爆破区域勘测
在进行爆破作业前,必须对爆破区域进行详细勘测,确定爆破区域的地形、地质情况,以及周边建筑物、道路等情况,为后续爆破设计提供重要依据。

2.2 爆破设计方案
根据勘测结果,制定合理的爆破设计方案,包括爆破参数、起爆顺序、装药量等内容,确保爆破作业安全有效进行。

3. 施工流程
3.1 建立安全保护区
在进行爆破作业前,需建立严格的安全保护区,确保周边人员、建筑物等不受到爆破影响。

3.2 装药作业
按照爆破设计方案,进行装药作业,确保装药的精准度和一致性,避免因装药不当导致的安全事故发生。

3.3 安全检查
在爆破前,进行全面的安全检查,确保爆破作业的各项准备工作符合要求,避免安全隐患。

3.4 爆破作业
经过严格的准备工作后,进行爆破作业,确保爆破作业的安全、高效进行。

4. 施工注意事项
4.1 爆破作业过程中,严格执行安全规定,确保作业人员安全。

4.2 爆破作业前,必须对爆破区域进行全面的勘测和设计,确保爆破作业的准确性。

4.3 爆破作业后,要及时清理爆破现场,确保周边环境卫生。

5. 总结
爆破专项施工方案是爆破作业成功的关键,只有严格按照方案进行施工,才能确保作业的安全、高效进行。

希望本文所述内容对您有所帮助,谢谢阅读!。

爆破工程安全专项施工方案

爆破工程安全专项施工方案

爆破工程安全专项施工方案一、前言爆破工程在建筑和矿山等领域中起着至关重要的作用,然而爆破施工涉及到危险因素较多,为确保工程施工安全,制定专项施工方案显得尤为重要。

二、施工前准备在进行爆破工程之前,必须进行充分的施工前准备工作:1.完善施工方案,并按照相关法规和标准制定爆破计划;2.对施工现场进行细致的勘察和评估,确保施工场地和周边环境安全;3.确保所有相关设备和工具的运转良好,严格按照操作规程进行检查。

三、安全措施为确保爆破工程施工过程中人员和设备的安全,必须采取以下安全措施:1.制定详细的安全操作规程并进行全员培训,保证施工人员具备安全意识和自救能力;2.明确责任分工,确保每位施工人员明确自己的任务,确保作业过程中不产生混乱;3.配备必要的安全设备,如安全帽、防护眼镜等,确保施工人员在作业过程中不受伤害。

四、施工操作流程1.施工人员携带必要工具和设备进入安全区域,按照爆破计划进行作业;2.安排专人监控爆破区域周边情况,确保不会有人员和设备在爆破时受到伤害;3.在进行爆破前,对爆破装置进行最终检查,确保装置可靠;4.确定爆破信号,保证人员安全撤离到安全区域。

五、事故应急计划即便已经做好了一切准备工作,也无法百分之百避免事故的发生。

因此,必须做好事故应急准备:1.制定详细的事故应急预案,包括应急联系人员、紧急救援措施等;2.安排专人负责监控施工过程,一旦发生异常情况,及时采取措施;3.对可能发生的事故进行模拟演练,提高处理事故的应变能力。

结语爆破工程安全专项施工方案是保障爆破施工安全的重要保障措施,只有严格遵守相关规定和要求,才能确保工程施工的安全顺利进行。

施工单位和施工人员应加强安全意识,做到“安全第一”,共同维护施工安全,为工程建设提供有力保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某水电站导流隧洞Ⅰ标工程施工爆破试验专项方案批准:审核:编制:中国水利水电第八工程局有限公司2015年04月目录爆破试验方案 ................................... 错误!未指定书签。

一、概述..................................... 错误!未指定书签。

1.1洞室开挖爆破情况概述.................... 错误!未指定书签。

1.2明挖爆破情况概述........................ 错误!未指定书签。

二、爆破试验内容............................. 错误!未指定书签。

2.1洞挖爆破实验内容........................ 错误!未指定书签。

2.2明挖爆破实验内容........................ 错误!未指定书签。

三、人员配备................................. 错误!未指定书签。

四、爆破试验................................. 错误!未指定书签。

4.1洞挖爆破试验............................ 错误!未指定书签。

4.1.1爆破试验设备选择...................... 错误!未指定书签。

4.1.2爆破试验材料选择...................... 错误!未指定书签。

4.1.3爆破试验步骤及位置选定................ 错误!未指定书签。

4.1.4爆破设计.............................. 错误!未指定书签。

4.2明挖爆破试验............................ 错误!未指定书签。

4.2.1爆破试验项目.......................... 错误!未指定书签。

4.2.2试验部位及总体规划.................... 错误!未指定书签。

4.3爆破试验设计............................ 错误!未指定书签。

4.3.1爆破参数试验.......................... 错误!未指定书签。

预裂光面爆破参数: ......................... 错误!未指定书签。

大孔径预裂爆破参数: ....................... 错误!未指定书签。

4.3.2爆破试验钻孔机械选择.................. 错误!未指定书签。

4.5、爆破试验成果提交 ...................... 错误!未指定书签。

4.6、质量及安全保证措施 .................... 错误!未指定书签。

爆破试验方案一、概述1.1洞室开挖爆破情况概述根据洞室开挖方案,本标段洞室开挖采用分层开挖,上半洞采用中导洞全断面爆破,周边光面爆破跟进的爆破方式,下半洞采用中部拉槽,两侧预留保护层光面爆破的爆破方式进行开挖。

洞室开挖主要控制项目为光面爆破。

根据工程地质情况以及类似工程施工经验,拟定三种爆破参数,进行3-5个循环爆破生产性试验,通过爆破试验确定适应本工程施工光面爆破的各项参数。

1.2明挖爆破情况概述本标段明挖主要是指导流洞进口边坡开挖及进口导流围堰拆除爆破等根据审批的进口开挖方案施工采用自上而下分层梯段爆破进行开挖,分层结合设计马道进行,最大分层高度不大于10m,其中边坡顶部两层按浅孔梯段爆破开挖(梯段高不大于3m)。

为保证边坡开挖后岩石的完整性和开挖面的平整度,设计边坡规格优先采用预裂爆破,不能预裂的部位采用光面爆破;边坡马道预留1.5m厚保护层及基础底面预留2m和3m的保护层(实际施工时根据现场爆破试验确定),采用水平光爆或小炮分层爆破的方法开挖.二、爆破试验内容2.1洞挖爆破实验内容(1)确定光面爆破孔参数,以利提高爆破效果及爆破效率;(2)炮孔布设及炮孔的深度和角度;2.2明挖爆破实验内容(1)光面爆破参数选择;(2)预裂爆破参数选择;(3)梯段爆破参数选择,爆破粒径控制;(4)钻孔工效、钻具与岩石匹配的选择;(5)试验成果整理三、人员配备根据试验规模及时间要求,将成立爆破试验小组,由有丰富爆破试验与爆破测试经验的人员组成。

试验小组的人员配备初拟如下:项目负责人:1人;爆破专业技术人员1人爆破测试人员:2人;安全人员:2人;测量技术人员:3人;钻工:8人;炮工:4人;其他辅助人员:2人。

四、爆破试验4.1洞挖爆破试验本次爆破试验设备采用YT-28手风钻进行施工,钻孔孔径为Φ42mm。

爆破试验所需材料主要为火工材料,参考材料量详见下表。

爆破试验材料表1①爆破试验施工流程为:参数设计→测量放样→技术交底→钻机就位→钻孔→验孔检查→装药联网→爆破→爆破效果检查及分析→参数调整→爆破效果满足要求②试验位置选定本次试验为生产性试验,一般选取较有代表性的围岩段进行试验。

根据设计提供的地质情况,隧洞开挖时III类围岩较多,因此在试验中拟在III类围岩段进行试验。

(4)爆破试验主要施工方法①测量放样根据设计好的炮孔布置图由测量人员将各孔洞位置放样在开挖掌子面上,并做好明显标记,现场施工技术人员向当班作业人员进行交底并提出具体要求。

②钻孔钻孔主要采用TY-28手风钻进行施工,钻机在测量放样点位置就位开始,钻进过程中应随时对钻孔深度和偏斜进行检测,在钻孔过程中严格控制炮孔的深度和角度,以便及时纠偏。

③装药起爆派专人用测孔绳进行各孔位置及孔深量测,各钻孔验收合格后,进行装药,严格按爆破设计进行装药并做好记录,装药完后进行堵孔,连网并经检查无误后,按规定做好爆破安全警戒,在规定的时间内起爆。

④效果检查爆破完成后,要对爆破现场进行勘察,根据爆破后单块石渣的体积的大小来调整崩落孔的间距和装药量;出渣完成后,根据开挖轮廓线规则程度、岩面平整度及超欠挖情况、围岩壁上的半空率来调整周边光爆孔的间距和装药量。

爆破试验拟分3~5个循环,每循环完成后都要进行总结分析,以做出相应的调整,再进行下一循环的爆破,直到使爆破效果达到理想的状态。

①设计原则光面爆破,必须根据地质条件、开挖断面、开挖进尺、爆破器材等条件编制爆破设计。

根据围岩特点合理选择周边眼间距及周边眼的最小抵抗线,辅助炮眼交错均匀布置,周边炮眼与辅助炮眼眼底在同一垂直面上,掏槽炮眼在本设计中要求加深30cm。

严格控制周边眼装药量,采用间隔装药,使药量沿炮眼全长均匀分布。

根据岩石特性选择炸药,本工程采用乳化炸药,电毫秒雷管起爆,采用毫秒微差有序起爆,效果不佳时,周边眼采用导爆索起爆,以减小起爆时差。

②爆破参数根据地质情况,并结合我方以往的爆破施工经验拟定爆破试验参数。

隧洞光面爆破试验参考值本次爆破试验选取中硬岩石爆破实验参考值,光面爆破拟选取如下三类爆破参数进行生产性试验:③装药结构及堵塞方式a.装药结构周边眼:采用间隔装药结构。

连续装药示意图其它眼:均采用连续装药结构b.堵塞方式所有装药炮眼用水泥纸或炮泥堵塞,周边眼堵塞长度不小于30cm。

⑤光面爆破设计计算a.炮孔深度(循环进尺)综合考虑钻孔、爆破、出渣作业循环及施工实际,确定一次循环进尺2.8m。

c.单位炸药消耗量炸药选用二号岩石乳化炸药,爆力≥280ml。

根据修正的普氏公式计算s fk q o1.1=(式4.1)式中f —岩石坚固性系数,本次计算取20; S —洞室断面大小,132m 2;Ke —考虑不同炸药的修正系数,Ke=525/P ; P —炸药做功的能力(爆力),280mL 。

计算结果:q=0.72kg/m 3 c.每循环使用的总药量ηqSL Q =(式4.2)式中Q —循环的总装药量,kg ; L —炮眼平均深度,3m ;?—炮眼的利用率。

一般为0.8-0.9,本工程拟取0.85 计算结果:Q=242.35kg d.导爆材料导爆材料采用电毫秒雷管起爆,采用毫秒微差有序起爆。

⑤爆破效果监测及爆破设计优化; a.爆破效果检查 全站仪检查断面超欠挖; 开挖轮廓圆顺,开挖面平整检查; 爆破进尺是否达到爆破设计要求; 爆出石碴块是否适合装碴要求;炮眼痕迹保存率,完整岩石不少于80%,较完整和完整性差的岩石不少于60%,较破碎和破碎岩石不小于20%。

b.爆破设计优化每次爆破后检查爆破效果,分析原因及时修正爆破参数,提高爆破效果,改善技术经济指标。

根据岩层节理裂隙发育、岩性软硬情况,修正眼距、装药量,特别是周边眼。

根据爆破后石碴的块度修正参数。

石碴块度小,说明辅助眼布置偏密;块度大说明炮眼偏疏,用药量过大。

4.2明挖爆破试验(1)手风钻预裂爆破试验;(2)手风钻光面爆破试验;(3)大孔径预裂爆破试验;(4)大孔径爆破试验。

导流洞石方开挖爆破试验分为手风钻预裂、手风钻光面、大孔径预裂、大孔径施工预裂、深孔梯段爆破试验,即本试验大纲的内容。

(1)首先进行手风钻预裂、手风钻光面爆破试验;(2)然后进行大孔径预裂爆破(3)最后进行大孔径泄槽深孔梯段爆破试验。

试验部位选择在1#导流洞进口EL3417-EL3404。

手风钻预裂、光面爆破试验安排在一个试验区同时进行。

试验区长度10m,宽9~12m。

通过试验(两种爆破参数)对爆破方案试验与预裂(光爆)面平整度、半孔率等关系进行现场调查、统计。

通过试验可得到以下一些成果,用于指导洞室下半洞,边坡、基础预裂、光面爆破,确保预裂、光面爆破质量。

(1)手风钻预裂、光面爆破的优化方案。

4.2.4大孔径预裂爆破试验大孔径预裂爆破试验安排在一个试验区。

通过两种参数试验,可得到以下一些成果,用于指导高边坡预裂,确保预裂面质量,改善爆破效果。

4.3爆破试验设计根据招标文件要求以及本标工程地质情况,并结合我集团公司以往的工程爆破施工经验,按不同的岩石类别分别拟定爆破试验参数。

(1)孔径d:采用手风钻钻孔,钻孔直径d=40mm。

(2)孔距a:常规光面爆破的孔距按孔径的10-12倍,预裂爆破孔距按8~10倍进行设计,考虑到试验模拟的是边坡和基础成型爆破,故光面爆破孔距按a=40cm、a=50cm两种参数进行试验;预裂爆破孔距按a=30cm、40cm两种参数进行试验。

(3)孔深L:由预留保护层厚度确定,手风钻钻孔孔深按L=4.5m进行试验。

(4)装药量Q:预裂爆破孔的线装药密度Δ线按长江科学院的经验公式进行计算:Δ线=0.042[R]0.5a0.6Δ线------线装药密度,kg/m;[R]----岩体极限抗压强度,MPa;a-----钻孔间距,m。

Δ线=0.042[R]0.5a0.6=0.042×1300.5×0.30.6=0.233kg/m(R=130Mpa,a=0.3m)Δ线=0.042[R]0.5a0.6=0.042×1300.5×0.40.6=0.276kg/m(R=130Mpa,a=0.4m)试验时,两种孔距均采用Δ线=0.2kg/m,装药结构一致。
