七台河电厂新建工程(2×350MW)输煤系统设备安装监理实施细则(第二版)审批:编制:黑龙江电力建设监理有限责任公司监理二部二零零一年一月十二日第二版监理细则出版说明由于第一版监理实施细则中有些内容不符合国家电力公司下发的《监理细则编写指导书》的要求,有些内容对指导工作欠可操作性,为此,对第一版细则进行修改。
修改状态1、概述七台河发电厂2×350MW机组新建工程燃用七台河本地煤,来煤运输采用铁路和公路两路运输。
新建汽车卸煤沟和火车卸煤沟各一座,汽车卸煤沟为单沟单路,铁路卸煤沟为双沟双路,有效车位为2×7节铁路自卸车,运煤系统采用双路胶带输送机系统,本期共安装15台胶带输送机,除C-1胶带送机带宽为1400mm外,其余带宽均为1200mm,带速为2.5米/秒,出力为1100吨/小时,贮煤场布置一台DQ1200/1200-30型斗轮堆取料机,系统中布置有筛、碎设备,辅助设备有实物校验,计量、除铁、取样及给料等设备,总投资为5836万元。
2、编制依据2.1、七台河发电厂新建工程监理规划(1998年版)。
2.2、输煤系统施工图a、1卷总的部分。
b、2卷汽车卸煤部分。
c、4卷运煤部分。
d、5卷计量、取样、除铁部分。
e、6卷其它设备部分。
2.3、制造商设备资料a、头部采样装置图纸长春兴华厂。
b、胶带机头部伸缩装置图纸长春兴华厂。
c、DQL1200/1200-30型斗轮堆取料机图纸哈尔滨重型机械厂。
2.4、电力建设施工及验收技术规范《锅炉机组篇》DL/T5047-95。
2.5、火电施工质量检验及评定标准《锅炉篇》(96版)。
3、监理内容及范围3.1、监理内容:输煤系统施工阶段的进度控制、质量控制、安全、文明施工的控制。
3.2、监理范围:见下表。
4、监理目标4.1、进度控制:按照一级网络的要求,如期地完工。
4.2、质量控制:(见下表)4.3、安全、文明生产控制4.3.1、不发生重大设备、机械事故。
输煤系统监理细则

输煤设备清理管理制度一、目的为保障输煤设备的正常运行,提高设备寿命,保证煤炭运输的安全性和效率,制定本清理管理制度。
二、适用范围本制度适用于煤炭运输过程中使用的输煤设备,包括输送带、皮带机、煤破机、露天全自动装车机等。
三、清理频率1.输送带:根据每天实际使用情况和煤炭类型,每个班次结束后清理一次;2.皮带机:每班次结束后清理一次;3.煤破机:每班次结束后清理一次;4.露天全自动装车机:每班次结束后清理一次。
四、清理方法1.输送带:(1)停机清理:将输送带停机后,用扫帚等工具清除输送带表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗输送带表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁输送带表面的煤尘和杂物。
2.皮带机:(1)停机清理:将皮带机停机后,用扫帚等工具清除皮带机表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗皮带机表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁皮带机表面的煤尘和杂物。
3.煤破机:(1)停机清理:将煤破机停机后,用扫帚等工具清除煤破机表面的煤尘和杂物;(2)洒水清洗:使用喷水装置对煤破机进行清洗,将煤尘和杂物清除。
4.露天全自动装车机:(1)停机清理:将露天全自动装车机停机后,用扫帚等工具清除表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁表面的煤尘和杂物。
五、清理记录1.每次清理完毕后,由责任人填写清理记录,记录清理时间、清理方法和清理情况。
2.清理记录应妥善保存,以备查阅和追溯。
六、安全保障1.在清理过程中,应使用安全工具和防护设备,如手套、口罩、护目镜等,确保操作人员的安全;2.清理过程中,严禁将手部或其他物体接近有动力源的设备表面,以免发生事故;3.清理结束后,应将清洗设备和工具妥善存放,确保设备完好无损。
七、不可预见情况处理在清理过程中,如遇设备故障、意外事故或其他不可预见情况,操作人员应立即停止清理工作,向上级汇报,并采取相应的紧急措施进行处理。
栈桥安全监理细则

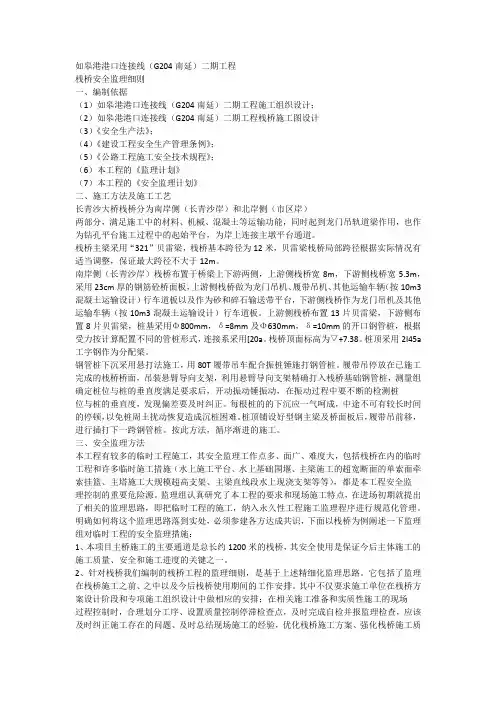

如皋港港口连接线(G204南延)二期工程栈桥安全监理细则一、编制依据(1)如皋港港口连接线(G204南延)二期工程施工组织设计;(2)如皋港港口连接线(G204南延)二期工程栈桥施工图设计(3)《安全生产法》;(4)《建设工程安全生产管理条例》;(5)《公路工程施工安全技术规程》;(6)本工程的《监理计划》(7)本工程的《安全监理计划》二、施工方法及施工工艺长青沙大桥栈桥分为南岸侧(长青沙岸)和北岸侧(市区岸)两部分,满足施工中的材料、机械、混凝土等运输功能,同时起到龙门吊轨道梁作用,也作为钻孔平台施工过程中的起始平台,为岸上连接主墩平台通道。
栈桥主梁采用“321”贝雷梁,栈桥基本跨径为12米,贝雷梁栈桥局部跨径根据实际情况有适当调整,保证最大跨径不大于12m。
南岸侧(长青沙岸)栈桥布置于桥梁上下游两侧,上游侧栈桥宽8m,下游侧栈桥宽5.3m,采用23cm厚的钢筋砼桥面板,上游侧栈桥做为龙门吊机、履带吊机、其他运输车辆(按10m3混凝土运输设计)行车道板以及作为砂和碎石输送带平台,下游侧栈桥作为龙门吊机及其他运输车辆(按10m3混凝土运输设计)行车道板。
上游侧栈桥布置13片贝雷梁,下游侧布置8片贝雷梁,桩基采用Φ800mm,δ=8mm及Φ630mm,δ=10mm的开口钢管桩,根据受力按计算配置不同的管桩形式,连接系采用[20a。
栈桥顶面标高为▽+7.38。
桩顶采用2I45a 工字钢作为分配梁。
钢管桩下沉采用悬打法施工,用80T履带吊车配合振桩锤施打钢管桩。
履带吊停放在已施工完成的栈桥桥面,吊装悬臂导向支架,利用悬臂导向支架精确打入栈桥基础钢管桩,测量组确定桩位与桩的垂直度满足要求后,开动振动锤振动,在振动过程中要不断的检测桩位与桩的垂直度,发现偏差要及时纠正。
每根桩的的下沉应一气呵成,中途不可有较长时间的停顿,以免桩周土扰动恢复造成沉桩困难。
桩顶铺设好型钢主梁及桥面板后,履带吊前移,进行插打下一跨钢管桩。
栈桥及转载点监理细则

神东公司补连塔20.0Mt/a改扩建工程栈桥及转载点监理细则一、工程概况本工程为神华集团神东公司补连塔20.0Mt/a改扩建栈桥支腿框架及转载点工程。
本工程包括235、236、257、380栈桥,本工程基础座落于细砂层上,栈桥支腿及3#转载点采用钢筋混凝土独立基础,235、3#转载点主体采用砖混结构,236、380走廊为钢结构彩板,混凝土强度等级为C25、C30。
二、依据1、《华人民共和国建筑法》(1998年3月1日实行)2、《中华人民共和国合同法》(1999年10月1日实行)3、《建设工程质量管理条例》(2000年1月实行)4、《建设工程安全生产管理条例》(2004年2月1日实行)5、《建设工程监理规范》(GB50319-2000)6、根据神东公司的规定,本工程采用国家88验收标准及相关施工规范。
7、补连塔煤矿20.0Mt/a选煤厂及矿井改扩建监理规划8、施工图纸及勘察报告、施工合同。
9、神东煤炭公司有关文件。
9、平顶山中平工程监理有限公司有关技术文件。
三、开工前的准备工作1、审查施工单位的施工资质是否符合要求。
2、检查特殊岗位操作工是否有上岗证。
3、检查进场的设备是否符合设计要求。
检测仪器是否有年检标记。
4、审查施工单位的施工方案。
5、审查施工图纸。
参加图纸会审。
6、参与测量控制点的移交。
核实该坐标系统是否与设计相符。
7、审查施工单位的质量保证体系和安全保证体系。
8、审查施工单位的技术和安全交底。
9、对进场的原材料进行取样送样。
10、对试验室的资质考察;四、质量控制要点1、钢筋工程1)、堆放应挂牌标识,大小直经钢筋间隔放置。
2)、钢筋绑扎前要保证有合格证、复试报告,焊接试验报告,焊条、焊剂必须有合格证,焊工必须特证上岗。
3)、筋绑扎时应符合下列要求:a、每层混凝土浇注完毕后,在混凝土表面上至少应有一道绑扎好的横向钢筋;b、竖向钢筋绑扎后,其上端应用限位支架或箍筋等临时固定,竖向筋的间距、直经是否与图纸相符;c、钢筋的弯钩均应背向模板面;d、检查骨架筋的间距是否够,根据图纸确定骨架筋是否当受力筋用,环向钢筋的间距、直经是否与图纸相符,是否与骨架筋上限位钢筋相符;e、过环梁及其它横向结构时,连结筋的放置、弯折应符合规范及图纸要求;f、所有钢筋的接头位置、搭接长度、搭接方式是否符合图纸及规范要求;g、若遇下雨应保证钢筋无锈、无泥,表面清洁;4)、钢筋验收:每一环梁处为一验收批,筒壁每5米为一验收批。
输煤栈桥设计注意事项

一、结构布置1、《火规》7.2.1低矮且跨度不大的运煤栈桥,其桥身及支柱宜采用现浇混凝土结构。
跨度超过18m时,桥身结构宜采用钢桁架结构,栈桥支柱可采用预制或现浇钢筋混凝土结构,也可采用钢结构。
栈桥屋面结构宜采用轻型结构,桥面结构可采用现浇钢筋混凝土板或预制板结构。
封闭栈桥宜采用轻型围护结构。
2、《火规》7.2.2运煤栈桥采用钢筋混凝土支柱且跨间承重结构与支架铰接的结构时,封闭栈桥的伸缩缝最大间距不宜超过130m,露天栈桥的伸缩缝最大间距不宜超过100m。
运煤栈桥支架及跨间承重结构均采用钢结构时,封闭栈桥的伸缩缝最大间距不宜超过150m,露天栈桥的伸缩缝最大间距不宜超过120m。
3、《火规》7.2.3 运煤栈桥结构应保证具有足够的空间刚度,结构体系和形式应符合下列规定:1 钢筋混凝土栈桥支架横向应采用框架结构,钢栈桥支架横向应采用支撑框架结构。
高架栈桥纵向宜设置刚性跨(如柱间垂直支撑或尾部抗震墙等)。
纵向刚性跨柱距可采用6m~7m,钢支柱在高度每间隔9m左右设横隔。
支架柱布置时,对照总图避免与道路冲突。
2 当采用桁架作为侧墙骨架时,应在栈桥两侧桁架上、下弦节点间设置刚性系杆和纵向水平支撑;桁架端竖杆应与端部刚性系杆或横梁组成∏形刚架。
注意∏形刚架需要建模计算。
栈桥的上、下弦纵向水平支撑应沿栈桥通长设置。
端部竖杆的节点板应适当增强。
下弦若采用混凝土板,可仅在施工过程中设临时支撑,按受拉考虑。
敞开式桁架桥面可采用钢板,走道板可采用钢格栅。
3 当采用梁或下承式桁架结构时,应沿桥面全长设置上弦纵向水平支撑。
对下承式桁架结构,同时应在下弦折线处和中部设置横向垂直支撑,其数量可根据栈桥跨度大小确定,间距不宜超过12m,且每跨不应少于两道。
此处注意次梁不能代替支撑作用。
4、《火规》11.8.1运煤栈桥与相邻建筑物之间应设置防震缝,防震缝应符合下列规定:1 对两端均与建筑物脱开的栈桥,防震缝一般宜符合现行国家标准《建筑抗震规范》的有关规定,即与建筑相邻处的高度不大于15m时,防震缝的最小宽度可采用100mm;当高度大于15m时,6,7,8,9度相应每增加5,4,3,2m,宜增加20mm。
栈桥监理实施细则

输煤栈桥工程栈桥工程监理实施细则编制:审核:批准:中煤科工集团设计研究院有限公司XXX工程项目监理部X年X月X日目录一、栈桥工程监理实施细则1 工程概况…………………………………………………………1.1 工程项目概况………………………………………………1.2 专业工程概况………………………………………………2 专业工程的特点、重点、难点……………………………………3 监理工作依据……………………………………………………4 监理工作流程……………………………………………………4.1 施工方案审批程序…………………………………………4.2 材料、成品半成品质量控制监理工作程序…………………4.3 模板工程质量控制监理工作程序…………………………4.4 钢筋工程质量控制监理工作程序…………………………4.5 混凝土工程质量控制监理工作程序………………………4.6 钢结构安装质量控制监理工作程序……………………5 监理工作控制要点………………………………………………5.1 模板工程监理工作控制要点………………………………5.2 钢筋工程监理工作控制要点………………………………5.3 混凝土工程监理工作控制要点……………………………5.4钢结构安装监理工作控制要点…………………5.5钢结构扭剪型高强度螺栓连接监理工作控制要点……5.6钢结构防火涂料涂装监理工作控制要点…………………6 监理工作方法及措施……………………………………………6.1 施工准备阶段监理工作方法与措施………………………6.2 施工阶段监理工作方法与措施……………………………6.3 质量验收阶段监理工作方法与措施………………………7 安全与文明施工管理…………………………………………一、栈桥工程监理实施细则1 工程概况1.1 工程项目概况(工程项目的名称、地点、工程规模、开竣工日期、参建单位等)1.2 专业工程概况(专业工程结构类型、设计参数及构造要求等)2 专业工程的特点、重点、难点(略)3 监理工作依据3.1 已经公司总工程师批准的本工程监理规划;3.2 已经批准的本工程施工组织设计(方案);3.3 施工设计图纸、设计变更文件等;3.4 委托施工监理合同、施工合同以及招投标文件3.5 行业主管部门现行有关建设工程管理的文件规定3.6 各类标准、规:(不限于)1 工程测量规GB500262 钢筋焊接及验收规程JGJ183 钢筋机械连接技术规程JGJ1074 建设工程监理规GB/T503195 工程建设标准强制性条文6 结构施工图平面整体表示方法制图规则和构造详图11G101-1 11G101-2 11G101-37 建筑物抗震构造详图11G329-18 混凝土质量控制标准GB501649 混凝土强度检验评定标准GB/T50107 10建筑电气工程施工质量验收规GB 5030311建筑地基基础工程施工质量验收规GB 5020212砌体工程施工质量验收规GB 5020313混凝土结构工程施工质量验收规GB 5020414钢结构工程施工质量验收规GB 5020515木结构工程施工质量验收规GB 5020616地下工程防水技术规GB 5010817混凝土结构工程施工质量验收规GB 5020418钢结构高强度螺栓的设计、施工及验收规程GB JGJ8219电力建设安全工作规程GB 5009.120电力建设施工及验收技术规·土建工程篇SDJ6921火电施工质量检验及评定标准·土建工程篇22 建筑施工安全检查标准JGJ5923 建设工程文件归档整理规GB/T5032824 相关地方规标准4 监理工作流程4.1 施工方案审批程序4.2 材料、成品半成品质量控制监理工作程序4.6 钢结构安装质量控制监理工作程序5 监理工作控制要点5.1 模板工程监理工作控制要点(Ⅰ)模板安装5.1.1 木模板施工前,应对木模板的板材、枋材及支撑材料进行检查,看是否能满足木模安装工艺质量的要求。
玉溪煤矿运煤道路桥监理实施细则

玉溪煤矿运煤道路桥监理实施细则为保证玉溪煤矿运煤道路桥工程监理工作的顺利进行,实现项目建设的质量、进度、投资三大操纵目标,作好工程的合同和信息治理工作,和谐业主、施工、监理及工程有关协作单位之间的工作关系,依据工程建设监理合同、工程技术资料及国家有关法规,制订本细则。
1、编制依据①《公路工程施工监理规范》(JTJ077--95);②《公路桥涵施工技术规范》(JTJ041--89);③《公路施工手册》;④《公路质量检验评定标准》(JTJ071--94);⑤工程监理合同;⑥施工图设计、设计说明书;⑦桥梁工程招标文件和施工合同;⑧其他有关文件。
2、监理组织机构针对本项目的特点和工程特点,组建如下适应本项目的监理班子。
而后依照工程项目的进展情形,进行适当的补充和调整。
2.1组织机构组织机构如下图:总监理工程师(总监代表)2.2负责人及工作准则实行总监理工程师负责制,遵循“守法、诚信、公平、科学”的准则,严格监理,热情服务,公平地爱护业主和被监理单位的合法权益。
2.3现场监理组现场监理组受总监理工程师委派,组织实施桥梁工程项目的监理工作、派驻现场的监理工程师在组长的领导下,执行总监理工程师的指令和交办的任务,各自负责本工程的有关监理业务。
3 施工预备时期监理3.1图纸会审和技术交底3.1.1组织施工单位、监理人员认真熟悉施工图纸及技术要点,并将图纸中存在的问题汇总成“阅图记录”,其内容应为:①施工图纸是否齐全,深度是否能满足施工需要;②细部节点是否交代清晰;③工程地质勘测资料是否齐全;④图纸是否存在错、漏笔、笔误,图纸之间是否存在矛盾;⑤图纸和说明是否符合现行规范。
3. 1.2在项目开工前,由业主组织设计、施工、质监、监理等单位参加的设计图纸交底会议,进行设计技术交底和图纸会审。
3.1.3对施工单位整理出的设计图纸交底会议纪要,经业主、设计、质监、监理 测量组 桥梁现场监理组 试验检测组 合同治理及信息治理组人员确认,作为施工文件的一部分。
3#输煤地道及3# 4#栈桥施工方案1

3#输煤地道及3#、4#输煤栈桥施工方案工程概况东方稀铝有限责任公司自备电厂3#输煤地道及3#、4#栈桥是从2#转运站到主厂房段的输煤地道及栈桥,总长度为283800mm。
其中地道长为93363mm,栈桥部分长为190437mm。
地道部分为钢筋砼结构,底板厚度900mm(部分600mm),侧壁厚700mm (部分600mm),顶板厚900mm(部分300mm),地道外围尺寸1-1截面为7700×4580mm、7700×4330mm、7500×3430mm,砼标号为C30抗渗等级为W8的防水砼。
地道底标高为-12.35m,下设100厚的C15砼垫层。
3#栈桥部分为24m跨度的钢桁架,共二跨,4#栈桥为30m和24m 的跨度钢桁架,桁架支撑为两道C30砼的排架,栈桥底板为予制钢筋砼槽形板,廊道为予制砼三铰拱薄壳结构。
廊道内为水泥砂浆地面,坡道8°部分设铁屑砂浆防滑条,16°部分设踏步,栈桥底板上设150厚C10炉渣砼保温层,1:2水泥砂浆20厚找平层,并做二布五涂AE玻璃钢防水层。
地下廊道侧壁下部1.8m贴磁砖,上部涂TE涂料二道,顶板涂TE涂料三道,地道在地面以下部分两侧填炉渣砼500厚,顶面用1:2水泥砂浆找平。
采光井为现浇钢筋砼结构,并设有单轨吊车一道。
采用管井井点降水,降至-13.00m,这部分工作由建设单位负责施工。
1.土方开挖土方开挖由建设单位负责施工,我方配合修槽和测量。
土方开挖采用机械大开挖,人工配合清土和修坡。
放坡系数应根据土层结构及深度确定,一般为1:0.25~0.75,不得小于1:0.75~1:1。
每侧留2m的工作面。
两季施工时,按雨季施工措施进行防护,防止雨水浸泡。
2.土方回填土方回填要按设计要求选取土料,并进行取样筛分,满足设计要求的颗粒级配,并做最大干容重试验,确定最佳含水率。
回填土方要分层回填分层夯实,每层铺土厚度不得大于250mm,采用电动冲击夯实,夯击遍数为3~4遍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
七台河电厂新建工程(2×350MW)输煤地道及栈桥、转运站监理实施细则审批:编制:黑龙江电力建设监理有限责任公司监理二部一九九七年四月二十日1、工程概况#2转运站20.00米相当于绝对标高224.80米,地耐力为300Kpa,建筑面积为950m2。
转运站地下部分为钢筋砼箱形结构,底板和侧壁采用C25砼强度等级,抗渗等级为S6;地上部分为现浇钢筋砼框架结构,围护结构为MU7.5机制红砖,M5混合砂浆砌筑。
地面均为水磨石面层,室外墙面为1:2:5水泥砂浆20厚,刷白色涂料两遍;内墙及天棚均为混合砂浆20厚,刷白浆二度。
地下室墙体内侧采用1:3水泥砂浆(掺5%防水粉)20厚抹面,贴白色磁砖高1.8m。
窗为钢窗,门为木门。
屋面采用1:10水泥珍珠岩保温LYX-603卷材防水。
#3输煤地道为封闭式钢筋砼箱形结构,外形尽寸为7700*3300mm,壁厚均为400mm,斜长13.30m,采用C30自防水砼,抗渗等级为S6,地道顶面采用10mm厚防水粉上抹20mm厚水泥砂浆。
栈桥斜长为35m,其槽板在靠近#2转运站近17.5m 范围内安放在毛石基础上,在靠近3#转近17.5m范围内安放在钢筋砼大梁上,梁下没钢筋砼框架,槽板上安装为三饺拱拱壳板。
栈桥拱壳板里外两侧刷白色AE防水涂料三遍,接头处做800mm宽AE防水层(二布五油)。
2、编制依据2.1、本项目监理规划2.2、黑龙江省电力设计院6卷3册#2转运站,6卷11册#3皮带地道及栈桥施工图。
2.3、混凝土结构工程施工及验收规范GB50204-92。
2.4、砌体工程施工及验收规范GB20203-98。
2.5、钢筋焊接及验收规程JGJ18-96。
2.6、建筑地面工程施工及验收规范GB50209-95。
2.7、建筑装饰工程施工及验收规范JGJ73-91。
2.8、屋面工程技术规范GB50207-94。
2.9、电力建设施工及验收技术规范(建筑工程篇)SDJ69-87。
2.10、火电施工质量检验评定标准:土建工程篇。
3、监理内容及范围3.1、工期目标#2转运站97年5月10日—97年10月20日#2皮带地道及栈桥97年6月20日—97年10月20日。
3.2、质量目标:优良3.3、监理范围本细则适用于#2转运站、#3皮带地道及栈桥施工阶段的质量与投资、进度、安全的控制。
4、监理目标4.1、定位放线质量标准见验标建3.1.1表。
4.2、挖方质量标准见验标建3.2.1表。
4.3、砌砖工程质量标准见验标建3.5.1表。
4.4、钢筋制作安装质量标准见验标建3.6.2表。
4.5、混凝工程质量标准见验标3.6.3(一)表。
4.6、卷材防水屋面工程质量标准见验标建3.11.3表。
4.7、整体楼地面工程质量标准见验标建3.8.2表。
4.8、木门安装质量标准见验标建3.9.2表。
4.9、钢窗安装质量标准见验标建3.9.3表。
4.10、涂料工程质量标准见验标3.10.9表。
5、监理措施5.1、事前控制5.1.1、审查施工单位的资质。
5.1.2、图纸会审。
5.1.3、审查施工进度计划。
5.1.4、原材料进场检验、砼配合比设计检查。
5.1.5、组织机构、质量体系情况检查。
5.1.6、规范标准及验评表格准备情况检查。
5.1.7、开工申请报告,下达开工令。
5.1.8、W点、H点的确定。
5.1.8.1、定位及高程控制(H)。
5.1.8.2、挖方验槽(H)。
5.1.8.3、钢筋制作安装(H)。
5.1.8.4、混凝土工程(W)。
5.1.8.5、混凝土构件吊装(W)。
5.1.8.6、砌砖工程(W)。
5.1.8.7、地面工程整体面层(W)。
5.1.8.8、钢木门安装(W)。
5.1.8.9、内外墙涂料(W)。
5.1.8.10、屋面防水(W)。
5.1.8.11、防腐防水层(W)。
5.2、事中控制5.2.1、定位放线及高程控制5.2.1.1、单位工程开工前应做好施工测量工作,抄测记录、定位桩及水准点经监理工程师核查。
5.2.1.2、施工过程中应加强定位桩和水准点的维护与管理,并采取必要的保护措施。
5.2.1.3、定位桩和水准点应定期进行复核(查)。
5.2.2、挖方验槽:所有基础挖方均需经设计代表,监理工程师到现场验槽,否则不得进行下道工序施工。
5.2.3、钢筋制作安装5.2.3.1、钢筋、焊条和预埋件的品种、规格和质量,必须符合设计要求和现行有关钢筋、焊条的规定。
5.2.3.2、钢筋应平直,表面不应有裂纹、油污和片状老锈。
5.2.3.3、钢筋焊接接头、焊接制品的机械性能试验结果必须符合现行钢筋焊接及验收规范的有关规定。
5.2.3.4、同一截面受力钢筋的接头百分率与搭接长度必须符合有关规定。
5.2.3.5、钢筋绑扎要牢固,规格、数量、间距应符合设计和规范要求,同时保证保护层厚度。
5.2.3.6、钢筋绑扎安装时,应保证预埋件、预留孔位置的准确。
5.2.3.7、钢筋的加工、绑扎安装应符合验标的规定。
5.2.3.8、做好钢筋材质的跟踪检查。
5.2.3.9、主要质量控制点a、钢筋的规格、数量、间距。
b、预埋件的制作加工质量。
c、钢筋保护层。
d、钢筋的接头、接头位置及质量。
5.2.4、砼工程5.2.4.1、砼的原材料必须符合现行有关标准的规定,骨料应按品种、规格分别堆放,不得混杂。
5.2.4.2、拌制砼所用原材料的品种、规格及数量必须符合施工配合比的规定每工作班检查不少于一次。
5.2.4.3、地下室施工时,砼要连续浇灌,尽可能不留施工缝,如施工有困难必须留时,仅允许留水平施工缝且应留在底板表面以上500mm处。
做法见详图A。
5.2.4.4、地下室侧壁两侧模板不得使用螺栓或铁线穿过砼墙身,否则必须采取防渗措施。
5.2.4.5、底板底部及侧壁外部的钢筋保护层所用的垫块应事先用同样的抗渗砼制做,并预埋铁丝绑扎在钢筋上。
5.2.4.6、施工缝必须严格按照施工及验收有关规定处理,应经常浇水湿润,表面凿毛,去掉浮浆,使底层石子露出,冲洗干净,抹一遍水灰比为1:4的水泥浆再进行浇灌新砼。
5.2.4.7、地道要求一次施工,尽量不留施工缝,如不能连续浇灌时,应留凸式施工缝,施工缝在浇灌上层砼时,须将表面冲洗干净,涂净水泥浆两遍约半小时后,再继续浇灌砼。
5.2.4.8、对抗渗砼要加强养护,在常温下砼浇灌后应覆盖并浇水养护不少于14昼夜。
5.2.4.9、在浇筑砼前,应清除模板内的垃圾等杂物、孔洞,缝隙应堵严。
5.2.4.10、在浇筑砼工序中应控制砼的均匀性和密实性,如发现砼拌合物的均匀性和稠度发生较大变化时,应及时处理。
浇筑时注意防止砼分层离析。
5.2.4.11、砼在浇筑过程中,应保证模板、支架的稳定,钢筋、预埋件、预留孔位置的准确,当发现有变形位移时,应立即停止浇筑,并应在已浇筑的砼凝结前修整完好。
5.2.4.12、对浇筑完的砼应按规定加强养护。
5.2.4.13、浇筑砼应填写施工记录。
5.2.4.14、主要质量控制要点a、砼原材料质量、配合比、坍落度。
b、砼均匀性和密实性。
c、蜂窝、麻面、孔洞、掉角、漏筋。
d、各种原因出现的裂缝。
5.2.5、砌砖工程5.2.5.1、砌体用砖及砂浆应符合有关规程及设计要求。
5.2.5.2、水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm,灰缝应横平竖直,厚薄均匀,水平灰缝的砂浆饱满度不得小于80%。
5.2.5.3、砌体的转角处和交接处应同时砌筑,如不能同时砌筑时,应砌成斜槎,如不能留斜槎时可留直搓并按规定加设拉结钢筋。
5.2.5.4、砌体接搓时,必须将接槎处的表面清理干净,浇水湿润并应填实砂浆,保持灰缝平直。
5.2.6、地面面层施工5.2.6.1、基层表面应粗糙,洁净和湿润,不得有积水。
5.2.6.2、水磨石面层的厚度及配合比应符合设计规定。
5.2.6.3、在铺设水磨石面层前应在基层表面涂刷与面层顔色相同的水泥浆结合层,水磨石拌合料应拌合均匀,平整地铺设在结合层上,并应拍实,滚压密实。
5.2.6.4、水磨石面层应采用磨石机分遍磨光遍数不应少于三遍。
5.2.6.5、在涂草酸和上蜡前,其表面严禁污染,涂草酸和上蜡工作,应在有影响面层质量的其他工程全部完成后进行。
5.2.7、木门工程5.2.7.1、安装前应校正规方,钉好斜拉条,防止在运输和安装过程中变形。
5.2.7.2、安装门框时,应以钉子固定于砌在墙内的木砖上,门框与外墙砌体间的空隙,应填塞保温材料。
5.2.7.3、门扇安装的留缝宽度和允许偏差应符合4.8表中的规定。
5.2.8、钢窗工程5.2.8.1、钢窗安装时,应先把钢窗在洞口内摆正,用木楔临时固定,地脚与埋件宜用焊接牢固。
5.2.8.2、所用钢窗的品种、规格、开启方向及安装位置应符合设计要求。
5.2.8.3、安装必须牢固,横平竖直,高低一致,框与墙体缝隙应填嵌饱满密实,表面平整光滑,无裂缝。
5.2.8.4、钢窗开启应灵活,无裂翘返弹现象,五金配件应齐全、正确。
5.2.8.5、外观质量应表面洁净,大面划痕、碰伤、锈蚀、涂模大面平整光滑,厚度均匀,无气孔。
5.2.9、卷材防水屋面5.2.9.1、屋面板缝应浇灌饱满密实,水泥砂浆找平层抹平收水后应二次压光,充分养护,不得有酥松、起砂、起皮现象。
5.2.9.2、铺设隔气层和防水层前,基层必须干净、干燥。
5.2.9.3、防水层施工时应先做好节点,附加层和排水比较集中的部位的处理,然后由屋面最低标高处向上施工。
5.2.9.4、铺贴卷材应采用搭接法,平行于屋脊的搭接缝应顺水方向搭接,垂直于屋脊的搭接缝应顺年最大频率风向搭接,各种卷材搭接宽度应符合有关规定。
5.2.9.5、铺贴卷材不得皱折,不得用力拉伸,并应排除卷材下面的空气,辊压粘贴牢固,铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲。
5.2.10、涂料工程5.2.10.1、涂料的等级和产品的品种应符合设计要求和现行有关产品国家标准的规定。
5.2.10.2、施涂前应将基层缺棱掉角处进行修补,表面上的灰尘污垢、砂浆流痕等应清除干净。
5.2.10.3、涂料不宜施涂过厚,涂层应均匀,顔色一致。
5.2.10.4、应控制涂料的工作粘度或稠度,使施涂时不流坠,不显刷纹。
5.2.10.5、涂料工程的工序应符合有关规定。
6、事后控制6.1、督促施工单位做好各种质量文件记录的整理与归档工作。
6.2、参加对单位工程验收评定工作。
6.3、本细则监理范围的工序或分项工程完成后,施工单位提出自检记录交监理方核实。
6.4、监督对质量问题(或不合格品)的处理。
6.5、做好监理工程日志及有关施工记录。
7、投资控制措施要点7.1、加强设计交底和施工图纸会审工作,把问题解决在施工前。
7.2、认真审核施工措施,减少措施性费用。
7.3、做好事前控制,避免因返工而增加的费用。
