地质灾害治理工程施工图设计文件编制要点-印
地灾防治工程设计中应注意的问题

(4)在危岩体中注意后缘裂隙的充水特征。
二、地质灾害防治工程设计中应注意的问题
二、地质灾害防治工程设计中应注意的问题
(3)重视超前支护
某斜坡场地 工程建设开 挖,按地质 灾害防治工 程实施的。 采用预应力 锚索+格构支 护。由于忽 视了岩体结 构特征、施 工方式和方 法对斜坡的 影响,出现 了滑坡。社 会影响大、 经济损失较 大。启示:
二、地质灾害防治工程设计中应注意的问题
--近年来地质灾害立项项目设计中表现特别明显。 --常出现一个搬迁方案和一个工程方案进行对比确定。有时根本不具可比性。
。 --有条件时,应有工程治理两个及以上的方案对比
(五) 地质灾害防治工程设计中存在过渡治理现象
影响因素有: 1、安全系数选取(批发项目、连片项目); 2、工况选取; 3、参数选取; 4、不差钱,下猛药(市场项目?国家资金?)。 5、人为因素也存在。如……。
二、地质灾害防治工程设计中应注意的问题
(六) 地质灾害防治工程设计计算中的常见问题
1、安全系数:
(1)—滑坡防治工程级别划分: (DZ/T0219-2006)5.1表3; (2)—滑坡荷载及强度标准: (DZ/T0219-2006)5.2; --荷载: --荷载强度标准(表4): (3))—滑坡防治工程设计安全系数:(DZ/T0219-2006)5.4表5;
程的做法。
地质灾害防治工程的 施工可分阶段进行, 以便根据前期效果修 改后期工程设计。在 施工中遇有地质情况 与设计图所预计的不 同或发生新的变化时, 应及时修改。施工设 计或工程结构设计, 以适应新的地质情况。
一、地质灾害防治工程设计总体原则
四川省地震灾区重大地质灾害治理工程施工图设计工作及文件编制要点

四川省地震灾区重大地质灾害治理工程施工图设计工作及文件编制要点附件:四川省地震灾区重大地质灾难治理工程施工图设计工作及文件编制要点一、施工图设计差不多要求(一)施工图设计现场踏勘复核要求承担施工图设计工作的设计人员必须进行现场踏勘,复核与设计有关的工作。
1、对作为施工图设计依据的地质勘查成果资料与举荐治理方案进行现场复核,包括:地质灾难治理范畴、灾难体差不多特点、明确爱护对象、治理工程布置地段和位置、工程结构形式,评估治理工程施工可行性和治理预期成效。
复核基准点、地势图、剖面图与实地的吻合性,必要时应修测或补测。
对存在异议或疑咨询的应及时与勘查(可研、初设)成果编制人员沟通。
2、施工图设计定测,现场查看工程布置位置的施工可行性,对各工程构筑物中轴线两端点、中心点等固定工程位置的测量关键点必须打桩标识(埋木桩或水泥桩并编号、补测其坐标、高程),测桩和测量数据表作为设计交底资料之一。
补测施工图设计所需的各分部工程、结构变化部位、连接处等操纵部位的大比例尺地势地质断面图。
3、施工条件复核,包括:地质灾难治理工程的永久和临时占地、施工用电、用水、原材料来源、施工弃渣堆放及有关费用、价格等进行,并与县国土资源局、当地乡镇政府沟通、会商、和谐,形成《施工图设计踏勘会商记录表》(附表),记录表附在施工图设计文件扉页后,作为施工图设计成果送审的要件。
(二)施工图细化深化设计在初步设计方案的基础上,施工图设计应充分考虑施工现场条件、环境限制因素、原材料来源及实际价格因素,合理选择施工方法、工艺,合理安排工序及工期。
施工图设计应以图纸为主,分为治理工程布局设计、各类工程结构设计、施工组织设计、监测设计等进行细化、深化设计。
施工图应能够充分反映治理工程构筑物的位置、尺寸、结构和施工方法。
图纸数量能够满足不同部位施工用图和较准确运算工程量的要求。
要幸免因施工图设计缺陷(或漏项)造成施工中工程量增加过大、使工程费用超过施工图预算。
建设用地地质灾害报告编制要点

第五章第一节 地质灾害危险性综合评估原则 与量化指标的确定?
综合评估的原则 量化指标的确定
对某一灾种危害性、危险性是否 一定要定量分析评价?
地质灾害定量评价需要大量的资料,
根据评估阶段的精度,评估阶段不 要求一定进行定量分析评价,主要 依靠地质定性评价,有条件的可进 行定量分析评价。
各章小结
评估报告跨省份如何备案?
由于建设用地的审批是分省份进行的,对于跨 省份的线性工程或大的水利水电工程目前进行 地质灾害危险性评估,一般分省评估,分省备 案。 为了方便建设单位的使用,分省报告备案后, 可合成统一报告。满足甲方要求即可。 也可以写一个总报告,分别到沿线省份备案, 主要针对该工程在各省的分布地段。
建设用地地质灾害建设用地地质灾害危险性评估报告编写要点危险性评估报告编写要点国土资源部地质环境司危险性评估的对象危险性评估的对象11在全国地质灾害易发区内进行各类建设工程时的地质灾害危险性评估以及在全国地质灾害易发区内进行城市总体规划村庄质灾害易发区内进行城市总体规划村庄和集镇规划时的地质灾害危险性评估
地质灾害危险性评估的主要内容
阐明工程建设区和规划区的地质环 境条件基本特征;分析论证工程建 设区和规划区各种地质灾害的危险 性,进行现状评估、预测评估和综 合评估;提出防治地质灾害措施与 建议,并作出建设场地适宜性评价 结论。
接受评估委托
建设和规划项目初步分析及现场踏勘
地质环境条件基本特征分析
地质作用有关的灾害”给评估人员 出了一个难题。 地质作用与地质灾害的区别 工程地质问题与地质灾害 风蚀砂埋、冻涨融陷、洪水冲蚀
我部地质灾害行业标准《地质灾害分类》 中,地质灾害多达几十种,应如何理解?
以地质灾害评估技术要求的六大灾种为 主,其他任何标准或学术讨论都不作为 建设用地地质灾害评估的依据。 地质灾害可以有几十种,但国土资源部 贯彻的国务院地质灾害防治条例主要包 括六大灾种,有的是地质灾害,但不属 于国土资源部管辖的职能范畴。比如, 地震、水土流失等。
地质灾害治理工程施工图设计文件编制要点

地质灾害治理工程施工图设计文件编制要点地质灾害治理工程设计总体原则:查明病因,分析病理,对症下药。
(1) 查明病因是基础——强调地质分析和地质认识;(2) 弄清病理是关键——注重坡体稳定性分析;(3) 对症下药是目标——设计方案应具有针对性。
主要内容:一、施工图设计思路二、施工图设计基本要求三、施工图设计各图件应表达的基本内容四、主要工程构筑物施工图设计应注意事项一、施工图设计思路遵循初步设计方案进一步复核:工程治理的有效性:控制灾害体,保护对象构筑物结构的安全性:工程等级,设计标准工程造价的合理性:主体工程、辅助费用施工可行性:施工工序、工艺、机械。
以初步设计图纸为基础进一步深化、细化设计深化设计:综合考虑工程有效性、安全性、造价、施工可行性、完善设计方案,使治理方案能够落地。
细化设计:工程间的衔接、工程分部结构、特殊部位、施工做法、不同地段开挖断面、外观要求等。
二、施工图设计基本要求(一)施工图设计现场踏勘复核要求施工图设计人员必须进行现场踏勘,复核与设计有关的工作。
1、现场复核:地质灾害治理范围、灾害体基本特征、明确保护对象;治理工程布置地段和位置、工程结构形式;评估治理工程施工可行性和治理预期效果。
复核基准点、地形图、剖面图与实地的吻合性,必要时应修测或补测。
对存在异议或疑问的应及时与勘查(可研、初设)成果编制人员沟通。
2、施工图设计定测:现场查看工程布置位置的施工可行性,对各工程构筑物中轴线两端点、中心点等固定工程位置的测量关键点必须打桩标识(埋木桩或水泥桩并编号、补测其坐标、高程);测桩和测量数据表作为设计交底资料之一。
补测施工图设计所需的各分部工程、结构变化部位、连接处等控制部位的大比例尺地形地质断面图。
3、施工条件复核:地质灾害治理工程的永久和临时占地、施工用电、用水、原材料来源、施工弃渣堆放及相关费用、价格等进行调查,并与当地国土资源局、当地乡镇政府沟通、会商、协调,形成《施工图设计踏勘会商记录表》(附表),记录表附在施工图设计文件扉页后,作为施工图设计成果送审的要件。
地质灾害防治工程施工技术要点

13、《混凝土外加剂应用技 术规范》(GB 50119)
14、《混凝土外加剂》(GB 8076)
15、《混凝土结构工程施工 质量验收规范》(GBJ 50204 )
16、《锚杆喷射混凝土支护 技术规范》(GB 50086)
前言
本内容包含:基本规定、施工准备、抗滑桩施工、挡土 墙施工、削方减载及回填施工、预应力锚索施工、排水 工程施工、护坡工程施工、环保和安全措施、成品保护 等。
1.13 施工过程中应确保治理的地质灾害体的稳定,不得 因治理施工降低地质灾害体的稳定性。
1.14 施工期应有防灾预案,做好防灾预演,以确保突发 灾情时减少人员伤亡和财产损失。
1.15 施工完成后对施工质量检验检测,并对工程实体进 行验收。
2 施工准备
2.1 技术准备 2.2 场地准备
2 施工准备
≥50 ≥30~<50
<30
≥500 ≥100~<500
<100
≥5000 ≥500~<5000
<500
前言
治理措施: 崩塌:排水、削坡与清除危岩、支撑与坡面防护、 拦挡、锚固、灌浆加固等; 滑坡:疏干排水、削坡减载、阻滑支挡、前缘压脚 、改良滑带等; 泥石流:以排导为主,辅以拦挡、防护、跨越和穿 过工程。
2.1 技术准备
2.1.6 业主应组织办理测量基准点的移交,测量 基准点一般不少于3个。施工单位应对移交的测量 基准点进行复核测量,经复核精度满足工程测量要 求时,方可作为施工放线的基准点。
2.1.7 施工单位应按工程测量要求布设测量控制 网点,测量控制网点应能够控制整个施工区域,并 设固定标识妥善保护,施工中应经常复测。
3.3 钢筋制作安装
3.3.4 钢筋的表面应洁净、无损伤,使用前应将 表面的油渍、漆皮、鳞锈等清除干净,带有颗粒状 或片状老锈的钢筋不得使用。
地质灾害防治工程施工图设计文件编制和审查暂行规定

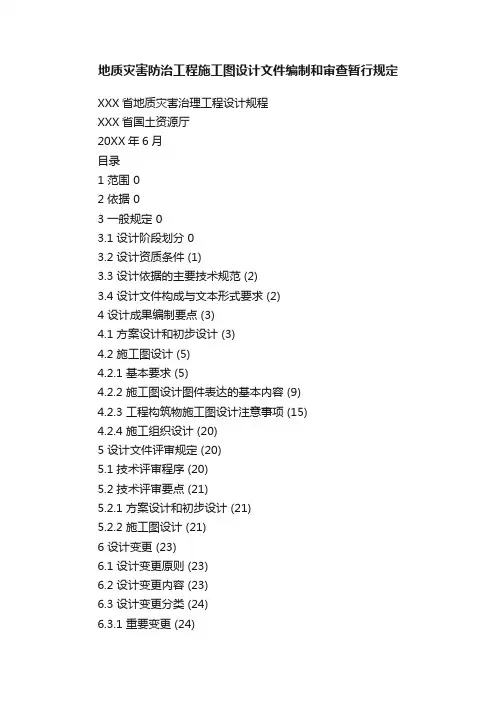

地质灾害防治工程施工图设计文件编制和审查暂行规定XXX省地质灾害治理工程设计规程XXX省国土资源厅20XX年6月目录1 范围 02 依据 03 一般规定 03.1 设计阶段划分 03.2 设计资质条件 (1)3.3 设计依据的主要技术规范 (2)3.4 设计文件构成与文本形式要求 (2)4 设计成果编制要点 (3)4.1 方案设计和初步设计 (3)4.2 施工图设计 (5)4.2.1 基本要求 (5)4.2.2 施工图设计图件表达的基本内容 (9)4.2.3 工程构筑物施工图设计注意事项 (15)4.2.4 施工组织设计 (20)5 设计文件评审规定 (20)5.1 技术评审程序 (20)5.2 技术评审要点 (21)5.2.1 方案设计和初步设计 (21)5.2.2 施工图设计 (21)6 设计变更 (23)6.1 设计变更原则 (23)6.2 设计变更内容 (23)6.3 设计变更分类 (24)6.3.1 重要变更 (24)6.3.2 一般变更 (24)6.4 设计变更处置 (24)6.4.1 重要变更的处置 (24)6.4.2 一般变更的处置 (25)1 范围本规定是《XXX省地质灾害治理工程项目管理办法》(云国土资﹝2014﹞103号,以下简称《项目管理办法》)的配套管理文件,对治理工程的方案设计、初步设计、施工图设计做出规定。
本规程适用于由中央财政特大型地质灾害防治专项资金、省级地质灾害防治专项资金支持并经XXX省人民政府批准的“特大型”、“大型”地质灾害治理工程项目。
各州(市)国土资源管理部门参照本规程,制定“中型”、“小型”地质灾害治理工程设计管理规程,报省国土资源厅备案。
2 依据《XXX省地质灾害治理工程项目管理办法》(云国土资﹝2014﹞103号)《滑坡防治工程设计与施工技术规范》(DZ/T 0219-2006)《泥石流灾害防治工程设计规范》(DZ/T 0239-2004)《崩塌、滑坡、泥石流监测规范》(DZ/T 0221-2006)《地质灾害防治工程监理规范》(DZ/T 0222-2006)3 一般规定3.1 设计阶段划分地质灾害治理工程(以下简称“治理工程”)设计一般分为工程可行性研究(方案设计)、初步设计和施工图设计3个阶段。
地质灾害治理工程勘查设计技术报告编制格式及资料要求(试

地质灾害治理工程勘查/设计技术报告编制格式及资料要求(试行)为规范管理地质灾害治理工程勘查/设计技术成果报告的编制,保证技术报告的完整性和统一性,特制定本要求。
一、勘查/设计技术报告提交1.勘查/设计技术报告做到内容完整、真实准确、数据无误、图表清晰、重点突出、结论正确,建议合理、可行。
2.勘查/设计技术报告的编制章节和内容应符合国家有关技术规范要求。
3、勘查/设计技术报告格式:正文、表格的幅面采用国际标准A4规格(个别表格也可采用A3规格,但应折叠成A4大小);封面应包括报告名称、建设(委托)单位、提交单位和日期(送审稿应在封皮的报告名称下方注明“送审稿”字样);扉页除有封面部分内容外,还需有报告编制单位、项目负责、报告编写人、审核人、总工程师和单位负责人签字栏;目录应包括正文目录、附图目录、附件目录及相应的页码;附图件大小依据项目的规模而定,比例尺应满足其精度的要求,一律按A4规格折成手风琴式,图面朝里,图签向外;附图册和附表册幅面可为A3幅面(其格式要求详见本要求附件)。
4.勘查/设计技术报告中的文字、术语、标点、代号、符号、数字、图例、图式、单位等均应符合国家现行相关规范、规程的规定。
5.勘查/设计技术报告中的插图应注明图号、图名、图例、比例尺(图号、图名采用黑体置于图下部);插表应注明表号、表名(表号、表名采用黑体置于表上部)。
6. 勘查/设计技术报告附图、附件应按顺序排列,附于文字报告后;附图中应有责任栏(右下角)。
7、勘查/设计技术报告内容装订顺序:封面、扉页(责任栏)、单位资质、专家评审意见、评审专家组名单、报告目录、正文、报告附图、报告附件。
8.勘查/设计技术报告最终稿应沿左侧胶装成册。
二、技术成果格式1、勘查成果报告格式(详见本规定附件1-1~1-9):附件1-1:封面格式附件1-2:扉页格式附件1-3:单位资质附件1-4:专家评审意见附件1-5:评审专家组名单附件1-6:报告目录格式附件1-7:正文格式附件1-8:报告附图(包括工程地质平面图、工程地质剖面图、钻孔柱状图等)附件1-9:报告附件(包括委托书、土工试验成果、钻孔记录照片等)2. 设计成果报告格式要求(详见本规定附件2-1~2-9)设计成果由设计总说明(或设计报告)、图纸、工程投资估(或概)算书、设计计算书(另册装订)等四部分内容组成。
地质灾害防治设计

地质灾害治理工程设计应注意的问题地质灾害治理工程设计总体原则:查明病因,分析病理,对症下药。
提纲√一、地质分析是基础二、稳定性分析是关键三、对症下药是目标1.1 滑坡勘查存在的主要问题调查出滑坡的平面分布范围、根据裂缝组合判断主滑方向、确定勘探线剖面1.1.1 不注重勘察方案设计,勘察方案缺乏针对性宣汉天台乡滑坡桩前不稳定斜坡原测图宣汉天台乡滑坡桩前不稳定斜坡新测图(危岩体、块状火成岩)D 合同段C 合同段攀枝花渡金线高边坡300m 118m320m90m软弱结构面调查、现场绘制1.1滑坡勘查存在的主要问题过于注重实物工作量,缺乏综合分析;比例尺微地貌特征1.1滑坡勘查存在的主要问题不注重工程地质测绘(比例尺,微地貌特征,重要地物标志、建构筑物及裂缝等)渠县李馥乡南阳碥滑坡(大型平推式顺层基岩滑坡)平推式滑坡(产生于近水平岩层中)二滩水电站于1998年5月1日蓄水。
金龙山谷坡位于雅砻江二滩水电站库首左岸,距大坝600~1300m。
水库蓄水后,金龙山谷坡相继出现了变形破坏现象。
金龙山谷坡三区裂缝发育分布图(2000.06)裂缝应按其实际位置、形态、长度、准确地标绘在图上,以便于分析滑坡的变形特征。
1.2缺乏对地质问题的综合分析提纲一、地质分析是基础√二、稳定性分析是关键三、对症下药是目标2.1选择合适的计算剖面主滑方向2.2选择合适的计算方法极限平衡条分法690高程(6806706606506406302.2.1 极限平衡条分法的基本假设:极限平衡假设极限平衡状态条块刚性假设2.2.2 极限平衡方程的求解:滑体的未知量安全系数条块底面(滑面)条分面6n-2个未知量4n ii2n-2个?超静定问题增加方程数减少变量数。
目前的极限平衡各种算法的不同之处也就在于对其余n-2个变量的处理上。
条间切向力(T)和法向力(E)之比与水平方向坐标之间存在一函数关系:T/E=Kf(x)摩根斯坦––普赖斯法(最好的方法)假定条间也满足极限平衡条件,但需垂直条分分块极限平衡法假定条间也满足极限平衡条件,可以任意条分萨尔玛法假定了条间作用力的方向(任意滑面)传递系数法假定了条间作用力作用点的位置江布法条块间水平(E)与垂直(T)作用力之比为常数(圆弧形)简化毕肖普法条块间只有水平作用力斯宾塞法条块间无作用力()瑞典条分法对多余变量的简化假定极限平衡条分法常见条分法及其相应的假定2.2.3选择合适的计算方法(1)《岩土工程勘察规范》条分法分类:严格条分法非严格条分法推力作用方向h:推力作用点F:稳定系数各种算法与Spencer法的相差值(郑颖人等)计算方法算例Ⅰ(圆弧滑动面)Ⅱ(一般滑动面)Ⅲ(圆弧滑动面)Ⅳ(一般滑动面)严格法SpencerSarmar(Ⅱ)Sarmar(Ⅲ)Morgenstern-PriceCorreriaJanbu0.013304-0.06652-0.093130.006652-0.35256-0.62755-0.64215-0.29189-0.80269不收敛-0.309360.7733950.773395-0.696061.933488-0.08658-3.72294-3.11688-3.11688-1.55844非严格法瑞典法简化Bishop简化Janbu陆军工程师罗厄法Sarmar(Ⅰ)不平衡推力法-19.6235-0.42573-12.366116.230964.190785.461318-1.11089-2.459144.6847642.73642712.354062.999124-17.5561-1.16009-13.99856.49652-0.232023.634957-11.5152-8.31169-6.753256.406926通过对严格法和非严格法的比较分析,认为:郑颖人、陈祖煜等推荐方法采用严格解法计算斜坡稳定性;或圆弧滑面采用Bishop 法(规范为一般条分法即瑞典法),任意滑面采用不平衡推力法(传递系数法)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地质灾害治理工程施工图设计文件编制要点地质灾害治理工程设计总体原则:查明病因,分析病理,对症下药。
(1) 查明病因是基础——强调地质分析和地质认识;(2) 弄清病理是关键——注重坡体稳定性分析;(3) 对症下药是目标——设计方案应具有针对性。
主要内容:一、施工图设计思路二、施工图设计基本要求三、施工图设计各图件应表达的基本内容四、主要工程构筑物施工图设计应注意事项一、施工图设计思路遵循初步设计方案进一步复核:工程治理的有效性:控制灾害体,保护对象构筑物结构的安全性:工程等级,设计标准工程造价的合理性:主体工程、辅助费用施工可行性:施工工序、工艺、机械。
以初步设计图纸为基础进一步深化、细化设计深化设计:综合考虑工程有效性、安全性、造价、施工可行性、完善设计方案,使治理方案能够落地。
细化设计:工程间的衔接、工程分部结构、特殊部位、施工做法、不同地段开挖断面、外观要求等。
二、施工图设计基本要求(一)施工图设计现场踏勘复核要求施工图设计人员必须进行现场踏勘,复核与设计有关的工作。
1、现场复核:地质灾害治理范围、灾害体基本特征、明确保护对象;治理工程布置地段和位置、工程结构形式;评估治理工程施工可行性和治理预期效果。
复核基准点、地形图、剖面图与实地的吻合性,必要时应修测或补测。
对存在异议或疑问的应及时与勘查(可研、初设)成果编制人员沟通。
2、施工图设计定测:现场查看工程布置位置的施工可行性,对各工程构筑物中轴线两端点、中心点等固定工程位置的测量关键点必须打桩标识(埋木桩或水泥桩并编号、补测其坐标、高程);测桩和测量数据表作为设计交底资料之一。
补测施工图设计所需的各分部工程、结构变化部位、连接处等控制部位的大比例尺地形地质断面图。
3、施工条件复核:地质灾害治理工程的永久和临时占地、施工用电、用水、原材料来源、施工弃渣堆放及相关费用、价格等进行调查,并与当地国土资源局、当地乡镇政府沟通、会商、协调,形成《施工图设计踏勘会商记录表》(附表),记录表附在施工图设计文件扉页后,作为施工图设计成果送审的要件。
(二)施工图细化深化设计在初步设计方案的基础上,施工图设计应充分考虑施工现场条件、环境限制因素、原材料来源及实际价格因素,合理选择施工方法、工艺,合理安排工序及工期。
(三)施工图设计文件组成由施工图设计说明(或设计报告)、施工图纸、设计计算书(另册装订)、施工图预算书(另册装订)等四部分内容组成,不得缺项。
施工图设计说明(或设计报告)与施工图纸可合订,扉页责任栏签字齐全,加盖公章,并附设计资质证书、委托书、勘查可研专家评审意见及修改说明、本单位专家组内审意见、施工图设计踏勘会商记录表等。
(四)施工图设计说明(或设计报告)编制内容施工图设计说明(或设计报告)主要是对施工图设计图纸的总说明及设计思路、依据的阐述。
内容包括:1、前言:工程由来、工程区概况、可研初设治理方案、审查意见及修改情况、施工图设计方案优化调整说明等;2、灾害体概况:灾害体所在地交通位置(附图),按灾害体类型分述其空间分布(附全景照片)、变形等特征、灾害体规模、稳定性评价,特别是要列出设计所需的由勘查提供的灾害体作用力、地基岩土等特征参数;3、治理工程总体设计:列出设计依据的技术规程、规范、规定及地勘等技术文件,根据保护对象及工程等级确定的设计标准,针对灾害体及保护对象阐述如何控制灾害发生或成灾的治理工程总体设计思路;4、治理工程分项设计:针对每个灾害体的治理工程进行分项设计,说明工程布局、设计参数、建筑结构等确定的理由依据,计算汇总列出工程量清单,说明各工程的施工工序、方法及质量要求,对主体受力结构(桩、锚等)的质量检测要提出检测执行技术标准、方法及数量的要求,城区、景区、地震遗迹保护区等应考虑治理工程与环境的协调美观设计。
对确需的辅助工程应作为分项工程进行设计并纳入预算,如堆渣场挡土墙;5、安全施工和工程效果监测设计:针对灾害体治理基坑开挖、边坡开挖、清危等施工可能存在的隐患,提出施工安全要求并进行施工简易监测设计,明确由施工单位实施。
为检验主体工程(坝、桩、墙、锚等)运行效果进行工程效果监测设计,明确由业主委托有地质灾害勘查甲级资质的单位实施;6、施工组织设计:说明工程占地、拆迁,施工用水、电、天然建筑材料来源,施工道路布置和既有公路连接,弃渣处置方法及位置,提出施工营地位置建议;7、环境保护要求:主要对城区、景区、自然保护区、地震遗迹保护区、主干公路等环境的施工限制要求,生态保护要求;8、工程使用和维护要求:提出工程保护范围、工程运行维护管理、在工程保护范围内新建其他工程的限制要求及开展地质灾害危险性评估等相关建议。
设立工程竣工标牌。
(五)施工图设计计算书编制要求施工图设计计算书是检查工程构筑物设计的安全性、技术合理性的必备文件,主要内容包括:说明计算依据的规范、标准和地质参数,根据不同工程构筑物受力模式,建立地质模型(或受力模式);选择适用计算公式、确定计算参数、对构筑物的设计尺寸、结构的安全性进行检算,列表反映计算参数及结果,附计算模式图、受力构件的弯矩、剪力、位移等图;进行检算结果评价,检算结果应略大于或等于设定的安全系数值,对过大的应优化结构尺寸;滑坡勘查纵剖面图均应进行稳定性评价并提供计算参数及结果。
陡坡地段的抗滑桩还应作越顶检算;泥石流沟的洪水、泥石流水文计算应依据有关资料提供的公式和参数。
(六)施工图预算书编制要求施工图预算书是说明治理工程造价和费用构成的必备文件,其文本内容主要有(一)编制说明:治理工程及施工条件概况、预算编制依据、采用定额和标准,(二)预算表:总预算表、建筑工程预算表、施工临时工程预算表、独立费用预算表、建筑工程单价汇总表、主要材料预算价格汇总表、人工预算单价计算表、建筑工程单价表、主要材料价格、主要材料量汇总表、施工机械台时汇总表等。
要充分考虑工程所在地原材料、人工实际价格并与地方财政局预算审核部门沟通。
独立费用中应合理考虑征地费、工程监理费、工程检测费等。
(七)施工图图纸编制要求对某灾害体的治理工程施工图是通过平面图、纵横剖面图,工程构筑物结构图及细部大样图一组图件来表达工程所在位置、各部位的基础型式、地质岩土、材质结构、尺寸、高程、连接安装方法等,并满足计算工程量的需要。
对单个危岩体的治理工程,可将其剖面、立面、结构作为一组绘制在同幅图内,必要时附危岩正面、侧面照片辅助说明危岩位置及工程布置。
各纵、横剖面图编号应与平面图上的剖面线编号对应。
(八)施工图图纸绘制要求施工图图纸绘制应参照建筑制图相关规范,对表示构筑物轮廓、结构、材质的线条粗细度、线型、符号、尺寸及高程标注等应规范画法。
图形比例及透视关系应正确、图面布局应有层次、重点突出、规范美观。
图签应有设计、审核等责任人签字栏并手签。
(九)施工图图纸装订要求施工图图纸装订顺序为治理工程总平面布置图、施工平面布置图、监测平面布置图,随后按照各分项工程排序;同一分项工程为一组图纸,按照分项工程平面布置图、纵横剖面布置图、结构图及细部大样图的顺序排列。
(十)施工图设计后续服务要求施工图设计单位及设计人员应积极配合施工图设计交底;配合基坑地质验槽;对施工中提出的变更申请进行技术复核并按照相关规定进行变更设计;编制工程竣工初步验收和最终验收中的设计总结报告。
三、施工图设计各图件应表达的基本内容(一)治理工程总平面布置图1、图面内容:以不大于A0图幅为宜,滑坡(危岩、不稳定斜坡)或沟域较小的泥石流比例尺以1:1000-1:2000为宜,同一项目由相距较远的各灾害体组成时或沟域较大的泥石流,比例尺可采用1:5000-1:10000。
总平图以地质灾害勘查平面图为底图,以点、线、面分层次表达灾害体范围、危险区范围、保护对象、地形地质要素;并重点突出表达各项(可用不同颜色、形状区分)治理工程布置的位置。
各工程宜按照该工程构筑物概化的外轮廓线的平面投影特点按比例表示,总平面图应反映全部治理工程的布局及位置关系。
2、图纸说明:针对各灾害体及对应的分项治理工程逐条说明治理方案。
如:(1)地质灾害基本特征:治理工程区由那些灾害体组成,说明滑坡(危岩、不稳定斜坡)的规模、稳定性系数;泥石流沟物源量、一次固体物质冲出量、流量等与治理工程体系布局相关的参数。
(2)针对某灾害体的治理方案组合:如针对某滑坡采取抗滑桩+排水,针对某泥石流采取拦沙坝+排导槽,针对某危岩采取锚固+支撑+封填凹岩腔。
说明各工程的布置位置及其保护对象。
(3)工程主要尺寸:(如挡土墙、排水沟的长度、高度;抗滑桩类型、桩数、桩长;主动防护网、格构护坡面积;拦沙坝的坝高、库容等)。
3、图例:图面中具有的各类工程、地质内容等符号应在图例中对应反映。
按照工程构筑物类(抗滑桩、墙、坝等)、地质灾害类(滑坡范围、危险区范围等)、地质勘查类(剖面线、钻孔等)、保护对象类(民房、公路、规划区等)、其他类(测量基准点、高程点等)有序排列。
4、工程量表:表中应按照各项工程,列出主要清单工程量及汇总工程量。
5、工程构筑物特征表:表中针对各工程构筑物列出表征其功能、结构、尺寸的主要参数,如拦沙坝的坝高、坝顶长、拦沙库容、溢流口宽深、设计流量等,抗滑桩的断面尺寸、桩长、桩间距,设计推力值等。
(二)治理工程分项平面布置图1、图面内容:以不大于A0图幅为宜,滑坡治理的抗滑桩、挡土墙;泥石流治理排导槽、防护堤及危岩治理的拦石墙、拦石网等线性分项工程平面布置图以带状A3或A3加长图纸绘制为宜,比例尺以1:200-1:500为宜。
分项治理工程平面布置图针对某个地质灾害体(如1号泥石流沟)及对应的某分项工程(如1号排导槽)范围的勘查平面图为底图,以点、线、面分层次表达本图反映的灾害体范围、危险区范围、保护对象、地形地质要素;并重点突出表达(可用不同颜色、形状区分)分项治理工程构筑物的正投影,按比例绘出构筑物外轮廓、顶底和结构分界特征线,标注各部位尺寸、高程、基础开挖范围线、坝的回淤范围线。
2、图纸说明:针对本图灾害体及对应的分项治理工程逐条进一步说明治理方案。
如:(1)地质灾害基本特征:治理工程区由那些灾害体组成,说明其规模、稳定性等。
(2)针对某灾害体的治理方案组合:详细说明各工程的结构类型、布设位置、工程目的及保护对象。
(3)工程主要尺寸:如挡土墙、排水沟的长度、高度;抗滑桩类型、桩数、桩长;主动防护网、格构护坡面积等。
3、图例:参照总平面图,针对分项图面内容取舍,突出重点。
4、工程量表:表中应按照分项工程单元,列出主要清单工程量。
