施工现场临时道路主要控制要点

合集下载

施工现场临时道路建设监理要点

施工现场临时道路建设监理要点

施工现场临时道路建设监理要点随着城市建设的不断推进,施工现场临时道路建设成为了一项十分重要的工作。

为了保障施工期间的交通畅通和安全,临时道路的建设和监理工作显得十分关键。

本文将从施工现场临时道路建设的必要性、建设过程中的要点以及监理工作的重点几个方面来论述施工现场临时道路建设监理的要点。

一、施工现场临时道路建设的必要性在城市的建设过程中,施工现场临时道路的建设具有十分重要的意义。

首先,临时道路的建设能够保障施工现场的交通畅通。

由于城市建设需要涉及到大量的土方开挖、材料运输等工作,如果没有临时道路,施工现场的交通将会十分混乱,严重影响施工进度。

其次,临时道路的建设也能够提升施工现场的安全性。

施工现场道路的铺设能够减少施工车辆与行人的冲突,降低交通事故发生的概率,保障工人和路人的出行安全。

二、施工现场临时道路建设的要点1.设计施工方案:在施工现场临时道路建设前,必须对整个施工过程进行详细的规划和设计。

施工方案中应包括道路的宽度、坡度、道路材料的选择等内容,要根据实际需求和道路使用的功能来确定。

2.地质勘察:施工现场临时道路的建设需要先进行地质勘察,了解地下水位、土质状况等信息。

通过地质勘察,可以确定临时道路的稳定性和承载能力,为后续的建设提供参考。

3.合理选择道路材料:道路材料的选择对临时道路的建设至关重要。

应根据地质勘察和负荷要求选择合适的材料,如砾石、沥青等。

同时,施工现场临时道路还需要考虑环保因素,选择对环境无污染的材料。

4.施工细节控制:在临时道路的建设过程中,施工细节的控制是非常关键的。

施工中需要注意路基的压实、路面的均匀、排水设施的设置等问题,确保临时道路的质量和使用寿命。

三、施工现场临时道路建设监理的重点1.施工进度监督:监理人员首先要重点关注施工进度的合理性。

根据施工方案,监理人员要及时了解施工进度的具体情况,确保施工能够按照计划进行。

2.材料质量监控:临时道路的建设离不开各种道路材料,监理人员需要对这些材料的质量进行严格把关。

施工现场各类违章操作控制要点(三篇)

施工现场各类违章操作控制要点(三篇)

施工现场各类违章操作控制要点1.积极参加安全培训,掌握本工种安全技术操作规程。

2.各工种操作人员应热爱本职工作,努力学习,增强政治觉悟,提高业务水平和操作技能,积极参加安全生产的各种活动,提出改进安全工作的意见,搞好安全生产。

3.遵守劳动纪律,服从领导和安全检查人员的指挥,工作时集中思想,坚守岗位,未经许可不得从事非本工种作业,严禁酒后上班,不得到禁止烟火的地方吸烟、动火。

4.自觉遵守安全生产规章制度,严格执行操作规程,不进行违章作业,要随时制止他人违章作业,对违章作业的指令有权拒绝。

5.积极参加安全生产各种活动,主动提出改进安全工作的意见,爱护和正确使用机器设备、工具及个人防护用品。

6.施工过程做到自己不伤害自己、自己不伤害他人、自己不被他人所伤害,确保施工安全和施工现场安全。

7.在施工现场行走要注意安全,不得攀登脚手架、井字架、龙门架和随吊盘上下。

8.能掌握防止高处坠落、物体打击,以及机械、电气等常见事故伤害的一样技术措施。

9.积极参加突发事故应急演练,能应付常见事故的现场应急处理。

10.了解各类安全设施的功能和操作要点,能使用常用的灭火器材设备。

11.能掌握安全三宝(安全帽、安全带、安全网)的正确使用方法,按照作业要求正确穿戴个人防护用品。

进入现场必须戴好安全帽,在没有防护设施的高空、悬崖和陡坡施工必须系好安全带,高处作业不得穿硬底和带钉易滑的鞋,不得往下投掷物料,严禁赤脚或穿高跟鞋、拖鞋进入施工现场。

12.能在施工过程对所使用的工具、设备及工作环境和其他劳动用品穿戴情况进行自查。

13.参加相关培训,能正确使用工种、岗位所涉及的工具和设备。

14.能注意劳逸结合,搞好自身的劳动保护。

15.爱护和保卫各类防护装置和防护设施,对各种防护装置、防护设施和警告、安全标志等不得随意拆除和随意挪动。

施工现场各类违章操作控制要点(二)在施工现场,各类违章操作是严重影响工程质量和施工安全的问题,必须加强控制措施。

临时道路方案

临时道路方案

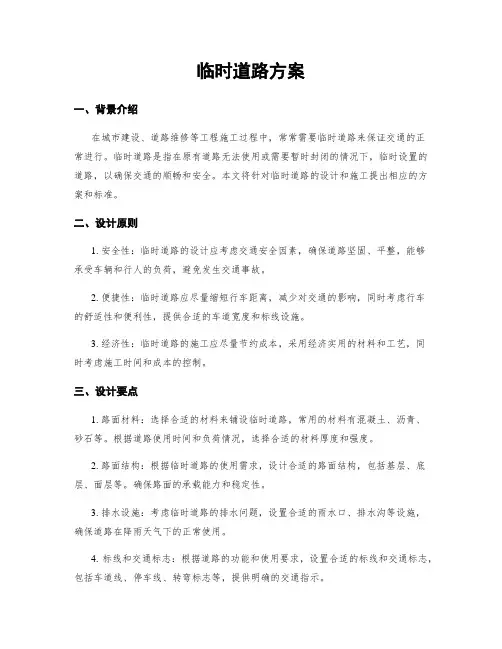

临时道路方案一、背景介绍在城市建设、道路维修等工程施工过程中,常常需要临时道路来保证交通的正常进行。

临时道路是指在原有道路无法使用或需要暂时封闭的情况下,临时设置的道路,以确保交通的顺畅和安全。

本文将针对临时道路的设计和施工提出相应的方案和标准。

二、设计原则1. 安全性:临时道路的设计应考虑交通安全因素,确保道路坚固、平整,能够承受车辆和行人的负荷,避免发生交通事故。

2. 便捷性:临时道路应尽量缩短行车距离,减少对交通的影响,同时考虑行车的舒适性和便利性,提供合适的车道宽度和标线设施。

3. 经济性:临时道路的施工应尽量节约成本,采用经济实用的材料和工艺,同时考虑施工时间和成本的控制。

三、设计要点1. 路面材料:选择合适的材料来铺设临时道路,常用的材料有混凝土、沥青、砂石等。

根据道路使用时间和负荷情况,选择合适的材料厚度和强度。

2. 路面结构:根据临时道路的使用需求,设计合适的路面结构,包括基层、底层、面层等。

确保路面的承载能力和稳定性。

3. 排水设施:考虑临时道路的排水问题,设置合适的雨水口、排水沟等设施,确保道路在降雨天气下的正常使用。

4. 标线和交通标志:根据道路的功能和使用要求,设置合适的标线和交通标志,包括车道线、停车线、转弯标志等,提供明确的交通指示。

5. 照明设施:对于需要夜间使用的临时道路,考虑设置合适的照明设施,确保夜间行车的安全和便利。

四、施工流程1. 前期准备:确定临时道路的位置和长度,进行道路勘察和设计,制定施工方案和计划。

2. 路基处理:根据设计要求,对道路基层进行平整、加固和压实处理,确保路基的稳定性。

3. 路面铺设:根据材料选择和设计要求,进行路面的铺设和压实,确保路面的平整和坚固。

4. 排水设施安装:根据设计要求,安装排水设施,确保道路在降雨天气下的正常使用。

5. 标线和交通标志设置:根据设计要求,进行标线和交通标志的设置,提供明确的交通指示。

6. 照明设施安装:根据需要,安装照明设施,确保夜间行车的安全和便利。

道路工程施工质量控制要点

道路工程施工质量控制要点

道路工程施工质量控制要点1路基1)根据设计图纸严格按照规范等国家有关施工规范和施工技术规程进行施工准备及施工测量、放样等工作。

2)管沟开挖铺设完毕后,沟槽部分的填土,应自管道两侧均匀填筑,在离管壁两旁各1米范围内应薄铺轻夯,每层填土松厚不超过20cm。

道路施工前,应对管沟回填进行核查,满足顶面允许弯沉值为不大于248(0.01mm),如达不到设计要求,应进行详细路基处理。

3)机动车道路床顶面验收弯沉值248(0.01mm)。

4)施工期间应采取必要的排水措施以保证路基干燥,确保路基压实成型。

5)路槽经修整碾压后、应平整密实,没有明显的碾压轮迹,无翻浆、弹簧和起伏现象,横坡与设计道路横坡一致。

6)路基施工时,若分几个作业段施工,每层填土与邻区交接时,如彼此不在同一时间填筑,先填地段应向外层留台阶,每层台阶宽度不得小于2m,高度不得大于30cm。

如两区同时填筑,则应分层相互交叠衔接,即一层向邻区延伸50cm,次层缩进50cm。

7)横向构筑物与路基结合部填方,应分层填筑压实。

每层松铺厚度不大于20cm,坡度略向桥外方倾斜以利排水。

压实机械无法压到的部位,应用小型机械人力夯实,压实度不小于95%。

8)路基工程施工必须严格执行《城镇道路工程施工与质量验收规范》(CJJ1)等有关施工规范和施工技术规程要求。

2基层和垫层本工程新建车行道路面结构基层采用C30透水混凝土基层,级配碎石垫层; 主要施工技术要求如下:1)级配碎石压碎值小于30%,碎石或碎砾石应多为棱角块体,软弱颗粒含量应小于5%,扁平细长碎石含量应小于20%。

2)新建道路部分基层采用C30 透水水泥混凝土,水泥采用强度等级42.5 级以上的道路硅酸盐水泥或普通硅酸盐水泥。

主要性能要求如下:3)透水水泥混凝土采用的集料,必须使用质地坚硬、耐久、洁净、密实的碎石料,碎石的性能指标应符合现行国家标准《建筑用卵石、碎石》GB/T14685 中的二级要求,并符合《透水水泥混凝土路面技术规程》(CJJ/T135)的规定。

临时道路施工方案

临时道路施工方案

临时道路施工方案引言概述:临时道路施工方案是在道路施工期间为维持交通流畅而采取的临时措施。

它是一个重要的工程环节,需要精心策划和实施,以确保施工过程中交通的安全和便利。

本文将从五个大点来阐述临时道路施工方案的内容和要点。

正文内容:1. 施工前准备1.1 现场勘测:对施工区域进行详细的勘测,包括地形、地貌、交通流量等因素的调查,以确定施工方案的可行性。

1.2 设计规划:根据勘测结果,制定详细的施工方案,包括道路的布置、施工时间表、交通管理措施等内容。

1.3 材料准备:根据施工方案,准备所需的材料和设备,包括道路标志、路障、照明设备等。

2. 交通管理措施2.1 交通引导:设置明确的交通标志和指示牌,引导车辆绕行施工区域,确保交通流畅。

2.2 临时道路建设:根据施工方案,建设临时道路,包括道路平整、路面铺设等工作,确保车辆的通行安全。

2.3 交通管制:在施工期间,设置交通管制点,对车辆进行临时限制和调度,保证施工区域的安全。

3. 施工过程中的安全措施3.1 安全警示:设置明显的安全警示标志,提醒车辆减速慢行,防止事故发生。

3.2 工作区域划分:将施工区域与行车区域划分开来,确保施工人员和车辆的安全。

3.3 人员培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。

4. 施工质量控制4.1 施工监督:设置专人进行施工现场的监督和检查,确保施工质量符合要求。

4.2 施工记录:做好施工记录,包括施工过程中的问题和解决措施,以便后期的检查和总结。

4.3 质量验收:在施工完成后,进行质量验收,确保临时道路的质量达到要求。

5. 施工结束后的清理工作5.1 道路恢复:在施工结束后,对临时道路进行清理和恢复,保持道路的整洁和安全。

5.2 施工记录整理:整理施工过程中的记录和资料,以备后期的总结和分析。

5.3 经验总结:对施工过程中的经验和教训进行总结,为以后的施工工作提供参考。

总结:临时道路施工方案是确保道路施工期间交通安全和便利的重要措施。

边通车、边施工地段的交通安全管理控制要点

边通车、边施工地段的交通安全管理控制要点

边通车、边施工地段的交通安全管理控制要点一、背景介绍在建筑工程和道路施工中,经常会出现边通车、边施工的情况,这种情况下,交通安全管理控制尤其重要。

好的交通管理控制措施可以最大限度地保证施工人员和道路使用者的安全,减少交通事故的发生。

本文将介绍边通车、边施工地段的交通安全管理控制要点,帮助建筑和道路施工管理人员了解如何落实控制措施,确保施工现场的安全和顺利进行。

二、交通安全管理控制要点1.施工前准备在施工前,需要做好充足的准备工作,制定详细的《施工方案》和《安全预防措施》,明确施工的安全定位,与管辖单位协调好交通管制的措施,合理分配施工区域和交通通行区域。

2.交通标识和交通管制在道路施工现场,应设置明显的交通标识,包括起点、终点、施工交通标志、施工线路标志、交通提示、安全警戒标志等。

应根据施工的不同情况,合理设置施工交通管制措施,包括实行临时道路封闭、行车道限速、道路交通分流、施工路段临时禁行等。

当交通管制措施实施时,需要设立警示标志,标识管制时间和管制区域,并设立施工警示标志。

同时,需要派遣专人对交通管制进行监控和指挥,及时进行交通疏导。

3.班组交办措施班组要严格执行质量、安全、文明施工标准和各项安全规章制度。

施工过程中,班组应及时向主管单位交办安全、文明施工、交通安全等必要措施,确保安全、顺利、高质量完成施工任务。

4.职责分工和人员管理在施工过程中,要明确各个部门的职责分工,建立健全协调机制,确保各部门之间和施工人员之间的配合紧密、通讯畅通。

对施工现场的管理人员要进行专业培训,掌握相关知识技能,做好日常管理和指导工作。

5.施工现场防护施工现场要设立明显的警示标志和隔离措施,防止意外事故的发生。

同时,要对施工现场人员进行专业培训,加强安全教育和现场管理,确保各项防护措施的落实。

6.事故应急处理在施工过程中,若发生事故,要立即采取应急措施,包括及时向有关部门通报,设立现场警戒区,快速疏散人员,组织事故抢救和处理等。

市政道路工程施工质量控制要点

市政道路工程施工质量控制要点一、基本规定1.1。

1施工单位应建立健全施工技术、质量、安全生产管理体系,制定各项施工管理制度,并贯彻执行。

1。

1。

2施工前,施工单位应组织有关施工技术管理人员深入现场调查,了解掌握现场情况,做好充分的施工准备工作。

1。

1.3施工单位应按合同规定的、经过审批的有效设计文件进行施工。

未经批准的设计变更、工程洽商严禁施工。

1.1。

4施工中应对施工测量及其内业经常复核,确保准确。

1.1。

5施工中必须建立安全技术交底制度,并对作业人员进行相关的安全技术教育与培训。

作业前主管施工技术人员必须向作业人员进行详尽的安全技术交底,并形成文件。

1.1。

6施工中,前一分项工程未经验收合格严禁进行后一分项工程施工。

1。

1。

7 与道路同期施工,敷设于城镇道路下的新管线等构筑物,应按先深后浅的原则与道路配合施工。

施工中应保护好既有及新建地上杆线、地下管线等建(构)筑物。

1.1.8开工前,建设单位应组织设计、勘测单位向施工单位移交现场测量控制桩、水准点,并形成文件。

施工单位应结合实际情况,制定施工测量方案,建立测量控制网、线、点。

1.1。

9开工前施工单位应组织有关施工技术人员对施工图进行认真审查,发现问题应及时与设计人联系进行变更,并形成文件。

1。

1.10开工前施工单位应编制施工组织设计。

施工组织设计应根据合同、标书、设计文件和有关施工的法规、标准、规范、规程及现场实际条件编制。

内容应包括:施工部署、施工方案、保证质量和安全的保障体系与技术措施、必要的专项施工设计、以及环境保护、交通疏导等,并按其管理程序进行审批.1。

1。

11施工中应依据国家现行标准的有关规定,做好量具、器具的检测工作与有关原材料的检验。

1。

1。

12施工前,应根据施工组织设计确定的质量保证计划,确定工程质量控制的单位工程(子单位工程)、分部工程(子分部工程)、分项工程和检验批,报监理工程师批准后执行,并作为施工质量控制的基础.二、测量2。

桥梁施工中的施工临时道路设计

桥梁施工中的施工临时道路设计随着城市化进程的加速,桥梁建设已成为城市建设的重要组成部分。

在桥梁建设中,施工临时道路的设计是至关重要的一环。

本文将从施工临时道路的定义、设计原则、设计要点等方面进行探讨。

一、施工临时道路的定义施工临时道路是指在桥梁施工期间,为了保证施工顺利进行而临时设置的道路。

施工临时道路的设置可以保证施工期间的交通安全,同时也可以减少对周边环境的影响。

二、施工临时道路的设计原则1.安全原则施工临时道路的设计应以安全为第一原则。

在设计过程中,应考虑到施工现场的实际情况,合理设置交通标志和警示标志,确保施工现场的交通安全。

2.经济原则施工临时道路的设计应以经济为原则。

在设计过程中,应尽量减少对周边环境的影响,同时也要考虑到施工成本的控制。

3.环保原则施工临时道路的设计应以环保为原则。

在设计过程中,应尽量减少对周边环境的影响,合理设置排水系统,确保施工过程中的环境保护。

三、施工临时道路的设计要点1.道路宽度施工临时道路的宽度应根据施工车辆的尺寸和数量来确定。

一般来说,施工临时道路的宽度应不小于4米。

2.道路坡度施工临时道路的坡度应根据施工车辆的行驶速度和道路长度来确定。

一般来说,施工临时道路的坡度应不大于5%。

3.道路材料施工临时道路的材料应根据施工现场的实际情况来确定。

一般来说,施工临时道路的材料可以选用砾石、碎石等。

4.排水系统施工临时道路的排水系统应根据施工现场的实际情况来确定。

一般来说,施工临时道路的排水系统应设置排水沟、雨水篦子等。

5.交通标志和警示标志施工临时道路的交通标志和警示标志应根据施工现场的实际情况来确定。

一般来说,施工临时道路的交通标志和警示标志应设置在道路两侧和道路中央。

四、总结施工临时道路的设计是桥梁施工中的重要环节。

在设计过程中,应以安全、经济、环保为原则,合理设置道路宽度、坡度、材料、排水系统、交通标志和警示标志等要素,确保施工期间的交通安全和环境保护。

市政道路施工过程安全监理控制要点【最新版】

市政道路施工过程安全监理控制要点1、施工现场临时用电安全控制—认真编制现场临时用电方案①、按施工需要确定用电设备数量及装机容量;②、确定线路的选择和设备的选型;③、安全用电措施;④、施工现场预防电气火灾的措施。

2、工地防火安全控制要点①、制定消防安全制度,建立防火责任制——“谁主管、谁负责”,“谁在岗、谁负责”;②、明确用火、用电制度,避免火灾发生;③、工地在林区,必有具体的、可操作性强的森林防火措施;④、检查灭火器材的配备及消防安全标志的设置。

3、企业内交通运输安全控制要点①、汽车、装载机、挖机等机动车辆司机都必须持证上岗,杜绝无证驾;②、机动车辆性能必须良好,尤其是车辆制动装置和方向系统应灵活有效;③、严禁酒后驾驶;④、严格控制速度和车辆间安全间距,礼让三先;⑤、车辆装载土方不能超出车厢,避免行驶振动落下伤人;4、现场机加工安全控制要点①、制定机械加工安全操作规程,悬挂加工房内,共同遵守;②、检查供电线路和照明设施,防止触电事故和火灾事故发生;③、材料、成品、半成品堆放整体有序,工场内道路通畅;④、机械运转部分必须有防护罩等安全装置;⑤、接地(或接零保护)应完备;⑥、液压系统必须防漏、喷雨,防止压力喷出雾化引起火灾;5、工地焊接及切割安全控制要点A、电焊:①、电焊机应安放在干燥、通风良好的地方,周围无易燃、易爆品;②、雷、雨天气不能在露天焊接作业;③、严禁在压力容器和管道上施焊,焊接带电设备要先切断电源;④、移动焊机时应切断电源,检查现场,清除焊渣;⑤、高空焊接要系好安全带;B、气焊:①、氧气瓶和乙炔氧瓶不应放在同一处,各种压力表完好无损,严禁油脂污染;②、氧气瓶和乙炔氧瓶受热不得超过35℃,操作按“先开乙炔,先关乙炔”的顺序作业③、氧气瓶及乙炔氧瓶外安设防震胶圈,旋紧安全帽,避免碰撞和暴晒;④、焊嘴或割嘴点火不能对准自己或他人;⑤、气焊油桶等要经批准,并经特殊处理,否则极易发生事故。

施工现场交通管理规定

施工现场交通管理规定
施工现场交通管理是施工单位在施工现场进行交通组织和控制的一项重要工作,以确保施工安全、畅通有序。

下面是一些常见的施工现场交通管理规定:
1. 设置交通标识:在施工现场周边适当位置设置交通标志、标线,明确交通指示,引导车辆和行人安全通行。

2. 分隔施工区域:将施工现场按照不同功能和作业区域进行合理划分,确保车辆和行人在施工区域之外通行,防止施工过程中的交通混乱。

3. 制定施工通行规则:制定明确的施工通行规则,规定施工车辆和行人的通行路线、速度限制、停车要求等,确保施工现场交通秩序。

4. 安排交通警示员:在施工区域设置交通警示员,协助管理车辆和行人通行,引导施工车辆的进出和停放,确保施工现场交通安全。

5. 控制作业时间:对于需要占用道路或临时封闭道路的施工作业,应根据实际情况设定作业时间,避免高峰期或交通流量较大时进行施工,以减少交通拥堵和事故风险。

6. 停放车辆要求:施工单位应对施工现场内的车辆进行统一管理,设置固定停放区域,并确保停放车辆不影响交通通行和施工安全。

7. 加强交通安全教育:定期组织施工人员进行交通安全教育,加强施工人员的交通安全意识和技能,提高施工现场交通管理水平。

以上是一些常见的施工现场交通管理规定,具体的管理要求和措施可根据不同施工项目和实际情况进行制定和执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时道路主要控制点
一、规划路线必须经各方确认、确定,不存在需要调整或更改等;
二、路基
1.要求分层夯实、采用压路机压实均匀,高低一致;
2.为了确保路基稳定,避免出现橡皮土现象,建议局部采取灰土夯实(压实)或换填,可以采用钢筋钎进行检查;
3.针对路基不平,高低差较大等常见问题,应在路基两侧固定钢筋头(木桩头)进行标高控制,一是控制路基平整度,二是控制后期成型路面坡度和平整度;
4.为了保证路面混凝土厚度均匀,路基采取中间高两侧低找坡方式,坡度根据现场实际控制,原则不存在积水;横向较长或有高低差等应合理控制,严禁出现明显高低差或陡坡现象;
5.根据天气变化,做好路基成品保护,避免被泡水、机动车辆碾压变形、隆起等,(特别是混凝土运输的车辆的碾压),导致面层混凝土厚薄不一致,原则上采用小型车辆倒运混凝土浇筑。

三、路面
1.施工前准备:
1)路基进行施工、验收、符合相关要求后进行模板支设施工;应避免过去常见的做法,简单用的木方或者竹胶板固定(砼浇筑时因固定不牢倒塌现象);
2)要严格按照现场规划,进行放线,控制横向的通长不弯曲,纵向距
离一致不存在忽大忽小的现象;
3)道路两侧模板必须用统一高度的槽钢或者钢模板(砼浇筑厚度与模板高度一致,若模板高于砼成型的高度,虽可以带线控制砼标高,但两侧不好用磨光机打磨,影响观感和密实度等),确保成型效果良好,混凝土厚薄一致,上下垂直,不歪斜等;
4)模板支设后应有人专门进行验收,模板固定牢固、间距、标高(两侧标高一致)等满足要求,才可以进行下道工序施工,严禁走形式,简单看看,感觉不错就结束了。

2.砼浇筑施工:
1)砼施工前提前确定砼标号(≥C20)、坍落度(≤150mm)、方量等,以便搅拌站提前准备满足相应要求和数量;
2)砼进场后要求检测坍落度,若坍落度太大(太稀、石子太小等)不能保证后期强度,收缩裂缝明显,基层土吸水,影响表面提浆压光;
3)混凝土浇筑时,应根据砼方量、面积、施工时间等配备足够人员,确保浇筑连续进行,减少施工缝或随便设缝(简单滩一地不管);
4)砼浇筑时随浇随振捣,除了采用振动棒振捣外,要求采用振捣找平结合的路面振捣器或振捣平台。

5)重点是控制砼厚度,不存在积水、或后补找平现象(凡是后补不是一次成型质量都没有保证);
6)表面采用抹光机压光、刻防滑槽等;
四、覆盖、养护
1.严格控制上人时间和养护时间,太早有脚印、表面水泥被浸泡无强
度,太晚表面产生裂缝,要求专人根据现场施工实际情况及天气变化进行准确控制。

2.切缝时间和效果:时间必须根据现场施工实践进行控制和切割,其缝宽和缝深达到效果,原则不产生裂缝。

3.考虑道路较长、面积较大,若全部采用切缝,其效果可能一般,会存在裂缝现象,建议增设分格带(后期无需处理)。

五、排水
1.考虑道路两侧需要长时间排水,一是下雨天的雨水、二是两侧喷淋洒水、以及道路上专门冲水、冲洗等,
2.因此道路两侧排水非常关键,可在道路完成后进行排水管道、检查井等施工,原则上预埋陶瓷管道,尽量不要砖砌抹灰古老方法(费时、费工、排水效果不好);
3.考虑南北(或者东西)道路较长,中间有其他排水井(非常关键、距离不能太长)接入主干道排水井,或两侧排水沟需要从路基底部穿过(横穿)的,应提前考虑,避免道路施工完成后再破除路面或重新切槽开挖等。

六、路灯
1.针对施工现场主干道两侧,为了整体形象和效果,建议设置路灯,原则以太阳能路灯为较好,既能节约用电,又能体现节能环保;
2.若设置路灯,则需要提前考虑路灯的位置,在主干道上还是在绿化里,底部要设置砼预埋螺栓(电池接线等),避免后期二次重新浇筑或剔凿等;
3.为了整体形象和效果,路灯应在两侧均匀设置,纵横向在一条线,
提前预埋时应定好位(建议设在绿化内)。

七、喷淋、消防
为了提升道路两侧形象,同时满足扬尘治理相关要求,确保现场消防达到相关规定等,要求在道路两侧(或一侧)设置自动喷淋系统,消防管道(低区)等。

1.喷淋系统应提前规划,总线路、支路、固定方式、若道路较长则需要设置两路或者中间设置控制阀等,避免太长压力达不到影响效果;
2.根据需要和配置,在道路一侧设置消防主管道(为了保证冬期施工,要有保温措施或者便于保温施工),并按照要求设置消防箱、消火栓等;
八、路基底预留、预埋
针对施工现场主干道是前期施工和准备重要分项工程,则路基底预留预埋非常关键,以往有多个失败的案例和教训,导致路面施工完成重新切割、剔凿、破碎等,具体包括以下几点:
①、强电:现场主电缆、分箱电缆、电线等;②、弱电:监控线布置(摄像头)、控制自动喷淋、PM2.5设备的电线,以及塔吊喷淋、现场喷淋、扬尘监测仪等联网达到一键控制的各类弱电线等;③、消防管道、排水管道、排污管道;④、其它可能需要预埋的管道等。

针对以上可能预埋的管道较多,一是要提前设计或考虑,避免设在同一个部位或相对集中部位;二是预埋管理一定在混凝土路基底部,严禁在混凝土内设置,导致管道上部砼厚度较薄,不能保证路面质量,易裂缝、渗漏;三是最好不要用PVC、波纹管等,建议采用镀锌钢管、陶土管等,减少破坏。

九、安全防护网
为了提升主干道两侧形象,要求设置防护栏杆(定型化安全防护网),既可以避免人员到处乱窜,也可以进行整体安全管理,门禁、刷卡等进入施工现场:
防护栏杆底部设置挡水台:要求一次浇筑成型(可以采用预制,口回收使用),成型效果良好,可以直接刷漆;尽量不要用砖砌,费时费工容易破坏、不易刷漆,效果一般;挡水台浇筑时要设置排水孔,若后期主干道上部需要设置安全通道时,则主干道的宽度、两侧挡水台之间的距离很关键,原则上不小于6米。

十、两侧绿化
根据现场策划和布置,建议在主干道两侧设置绿化(树苗、盆景可后增加),原则上不能在硬化砼面上绿化,需要留有种植土和排水措施;具体宽度和设计可根据现场实际确定,可提升整体形象,达到绿色环保的效果。

十一、其他未述之项,参照公司CI手册进行策划和控制;也可以参照其他类似项目优秀做法进行改进和提高。

施工现场创新创优,前期的策划非常关键,特别是主干道(大门)的设计和施工非常关键,做的好,既能提升整体形象,又能达到安全可靠、经济耐用的效果。

若现场具备条件、项目部又有创优想法,应充分把握机会,做好前期策划和准备,一次性施工到位,特别是扬尘管理、消防管理,避免过去边做边改、甚至做完重新返工再做的现象。
