[金华]乡镇河道两岸绿化景观工程施工组织设计第一章编制总说明一、编制依据依照ISO9000:2000版标准和公司相关程序,依照工程所涉及的相关施工验收规范,依照国家建设工程质量检验评定标准,依照建设单位的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施工组织设计,作为贯彻指导施工全过程的指南。

本工程主要依据文件及采用的主要技术规范如下:(1)《市政道路工程质量检验评定标准》(CJJ1-2008);(2)《给水排水管道工程施工及验收规范》(GB50268-2008);(3)《公路桥涵施工技术规范》(JTJ041-2000);(4)《建筑地基基础施工质量验收规范》GB50202-2002;(5)《建筑地基处理技术规范》GJ79-91;(6)《砌体工程施工质量验收规范》GB50205-2002;(7)《混凝土工程施工质量验收规范》GB50204-2002;(8)《木结构工程施工质量验收规范》GB50206-2002;(9)《建筑地面工程施工质量验收规范》GBJ50209-2002;(10)《屋面工程施工及验收规范》GB50207-2002;(11)《建筑装饰装修工程质量验收规范》GB50210-2001;(12)《建筑给排水与采暖工程施工质量验收规范》GB50242-2002);(13)《建筑电气安装工程施工质量验收规范》GB50303-2002;(14)《钢筋焊接及验收规程》JGJ18-2005;(15)《建筑工程施工质量验收统一标准》GB50300-2001;(16)《城市绿化工程施工及验收规范》CJJT82-99;(17)中华人民共和国《环境保护法》;(18)施工现场临时用电安全技术规范(JGJ46-2005);(19)建设工程施工现场供用电安全规范(GBJ50491-93);(20)工程招标文件,答疑纪要及施工图纸 ,本工程同时执行国家及本省、市现行施工及验收规范和质量验收标准,以及有关条例、实施办等。

河道工程施工组织设计(3篇)

河道工程施工组织设计(3篇)

第1篇一、工程概况本工程为某市河道治理工程,主要包括河道清淤、护岸修复、河道整治等施工内容。

工程总长度为5公里,其中河道清淤长度为3公里,护岸修复长度为2公里。

工程总投资约为1000万元,计划工期为6个月。

二、施工组织设计原则1. 严格执行国家相关法律法规和行业标准,确保工程质量、安全和环保。

2. 合理安排施工进度,确保工程按期完工。

3. 充分利用现有资源,降低施工成本。

4. 加强施工现场管理,确保施工安全、文明、有序。

三、施工组织机构1. 成立项目经理部,负责整个工程的施工组织和管理。

2. 项目经理部下设施工管理部、技术质量部、安全环保部、物资设备部、财务部等职能部门。

3. 施工现场设立现场经理、施工员、安全员、质量员等岗位。

四、施工方案1. 河道清淤(1)采用挖掘机进行河道清淤,清淤深度为1.5米。

(2)清淤过程中,设置临时堆场,确保河道畅通。

(3)清淤完成后,对河道进行平整、压实。

2. 护岸修复(1)采用现浇混凝土护岸结构,护岸高度为1.5米。

(2)护岸基础采用C15混凝土,厚度为0.5米。

(3)护岸施工过程中,注意排水、防渗,确保护岸结构稳定。

3. 河道整治(1)河道整治采用抛石固坡,抛石厚度为0.5米。

(2)抛石过程中,注意排水、防滑,确保抛石效果。

(3)河道整治完成后,进行绿化、美化,提升河道景观。

五、施工进度安排1. 第1个月:完成河道清淤、护岸基础施工。

2. 第2个月:完成护岸主体结构施工。

3. 第3个月:完成河道整治、绿化美化施工。

4. 第4个月:进行工程质量验收。

5. 第5个月:进行工程资料整理、归档。

6. 第6个月:工程完工,交付使用。

六、安全、环保措施1. 施工现场设置安全警示标志,加强安全教育,提高施工人员安全意识。

2. 施工过程中,严格执行安全生产操作规程,确保施工安全。

3. 施工过程中,加强环境保护,减少施工对周边环境的影响。

4. 施工结束后,对施工现场进行清理,恢复原状。

河道整治施工组织设计(新建护岸、绿化)_secret【范本模板】

河道整治施工组织设计(新建护岸、绿化)_secret【范本模板】

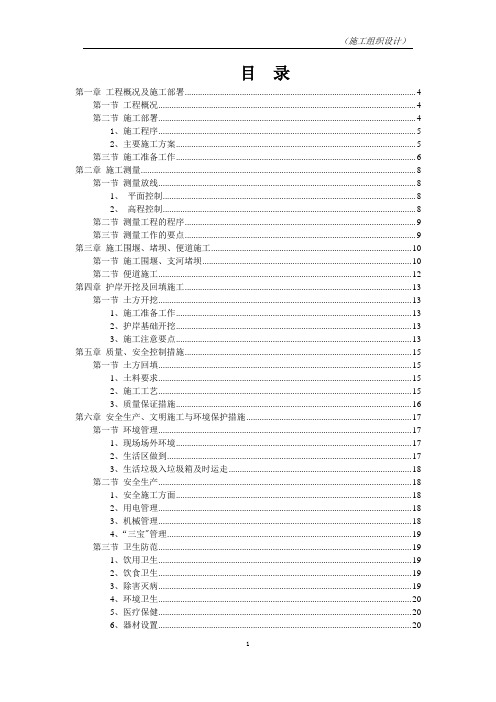

(施工组织设计)目录第一章工程概况及施工部署 (4)第一节工程概况 (4)第二节施工部署 (4)1、施工程序 (5)2、主要施工方案 (5)第三节施工准备工作 (6)第二章施工测量 (8)第一节测量放线 (8)1、平面控制 (8)2、高程控制 (8)第二节测量工程的程序 (9)第三节测量工作的要点 (9)第三章施工围堰、堵坝、便道施工 (10)第一节施工围堰、支河堵坝 (10)第二节便道施工 (12)第四章护岸开挖及回填施工 (13)第一节土方开挖 (13)1、施工准备工作 (13)2、护岸基础开挖 (13)3、施工注意要点 (13)第五章质量、安全控制措施 (15)第一节土方回填 (15)1、土料要求 (15)2、施工工艺 (15)3、质量保证措施 (16)第六章安全生产、文明施工与环境保护措施 (17)第一节环境管理 (17)1、现场场外环境 (17)2、生活区做到 (17)3、生活垃圾入垃圾箱及时运走 (18)第二节安全生产 (18)1、安全施工方面 (18)2、用电管理 (18)3、机械管理 (18)4、“三宝"管理 (19)第三节卫生防范 (19)1、饮用卫生 (19)2、饮食卫生 (19)3、除害灭病 (19)4、环境卫生 (20)5、医疗保健 (20)6、器材设置 (20)第四节综合治理 (20)1、人员管理 (20)2、治安管理 (20)3、邻里友好 (21)第五节自然灾害预防 (21)第六节宣传教育 (21)1、标牌设置 (21)2、宣传告示 (22)第七节软件管理 (22)1、建立制度:建设工地要建立健全以下各项管理制度。

(22)2、责任人管理: (22)第八节廉政建设 (23)第九节竣工后的工地处理 (23)第十节安全保证体系 (23)第十一节安全措施 (23)第十二节地下管线保护措施 (24)第十三节文明施工目标计划及管理机构 (24)第七章砼工程施工 (25)第一节施工准备工作 (25)1、砼 (25)3、模板 (26)第三节砼浇筑施工工艺 (26)1、护岸底板砼施工 (26)2、护岸压顶和坡面砼格埂施工 (27)第四节砼养护 (28)第五节质量保证措施与安全技术措施 (28)1、质量保证措施 (28)2、安全技术措施 (29)第八章砌石工程施工 (30)第一节施工测量放样 (30)第二节块石、砂浆运输 (30)第三节施工工艺 (30)第四节质量保证措施 (31)第九章绿化工程 (32)第一节施工准备 (32)第二节土方工程 (35)第三节园林绿化工程 (35)第四节种植后的管理措施计划 (36)第十章施工总进度计划及进度保证措施 (39)第一节总进度目标 (39)第二节进度安排要点 (39)第三节主要工程项目施工进度保证措施 (39)第一节进度保证措施 (39)1、从施工计划编制上保证 (40)2、积极开展技术攻关 (40)3、从机械配备和人员落实上保证 (40)4、从材料供应上保证 (41)5、从安全生产上保证 (41)5、从资金落实上保证 (41)6、从后勤生活上保证 (41)7、从现场管理上保证 (42)8、从把好工程质量关上保证 (42)第十一章施工总平面布置 (46)第一节给排水 (46)1、生活及施工供水 (46)2、施工排水 (46)第二节供电系统 (46)第三节场内交通 (47)第四节通讯工程 (47)第五节施工辅助设施 (47)第六节生活福利设施 (48)第十二章施工技术措施 (49)第一节施工技术措施 (49)第二节降低工程成本措施 (50)第十三章质量保证体系及措施 (52)第一节质量管理目标 (52)第二节质量保证体系 (53)1、组织保证体系图 (53)1。

某河道堤顶路绿化工程施工组织设计

某河道堤顶路绿化工程施工组织设计

某河道堤顶路绿化工程施工组织设计某河道堤顶路绿化工程施工组织设计一、项目概况某河道堤顶路绿化工程旨在提升河道堤顶路的环境质量,美化河道景观,改善周边居民居住条件。

本次工程位于某市中心区域,主要包括绿化带的规划、道路修建、树木种植以及草坪铺设等工作。

二、施工目标1. 确保工程质量,保证绿化带的设计要求。

2. 安全施工,保障工人和周边居民的人身安全。

3. 高效施工,保持工程进度。

三、施工组织1. 组织机构(1) 负责人:由一位工程经理兼任,负责整个绿化工程的总体策划、组织和控制等工作。

(2) 班组:根据工程规模,成立多个班组,每个班组由一名班组长和若干名工人组成,负责具体施工任务的执行。

2. 生产组织(1) 确定生产安排:根据工程总体时间计划和各工序之间的相互关系,确定各项工作的优先级和工期。

(2) 协调工种工期:根据各工序的不同工作量和施工工艺要求,合理安排不同工种的工作时间,避免工种之间的冲突。

(3) 安排设备使用:根据施工进度和工程任务的需要,合理安排机械设备的使用时间和数量,确保施工过程中机械设备的高效利用。

(4) 配置材料:根据工程设计需求,准备好所需材料,并按照合理的运输安排,确保材料及时到达工地。

3. 安全管理(1) 建立安全责任制:明确每个工作人员的安全责任,并建立健全安全管理制度。

(2) 安全培训:对工人进行安全教育培训,提高安全意识和应急处理能力。

(3) 安全检查:定期进行安全检查,发现问题及时整改,并记录检查情况。

(4) 安全防护措施:对危险部位进行合理的封闭和标识,配备必要的安全防护设施,如安全帽、安全绳等。

4. 质量管理(1) 阶段性检查和验收:严格按照工程进度计划,对各个施工阶段进行检查,并进行阶段性验收。

(2) 质量控制:对施工过程中的关键节点进行质量控制,确保工程质量达到设计要求。

(3) 质量记录:对施工过程中的重要数据和记录进行整理和归档,为工程质量的评估提供依据。

河道绿化景观工程施工方案

河道绿化景观工程施工方案

河道绿化景观工程施工方案一、工程概况河道绿化景观工程是指对河道及周边环境进行绿色植被的种植、美化和改善,通过景观绿化提升河道的景观价值,改善周边环境,并促进城市绿化建设的发展。

本次施工的河道绿化景观工程位于某某市的龙江河段,总长度约3公里,河道两岸分别有部分商业区和居民区,有一定的游人流量和居民居住密度,是市民休闲娱乐的好去处。

二、工程施工内容1.土地整理:对河道两岸现有的建筑物、设施和植被进行清理,保留原有的古树名木和景观树木,清除杂草和垃圾,打造整洁、开阔的河岸景观带。

2.景观设计:请专业景观设计师设计河道绿化景观,确保景观设计融洽、美观,同时充分考虑周边环境和市民休闲需求,提供高品质的景观空间。

3.景观绿化:根据设计方案,对河道两岸进行植被种植,选择适宜的乔木、灌木、草本植物和花卉,营造出四季有花、景致宜人的河岸景观。

4.景观灯光:在河道景观带设置合理的景观灯光,增加夜间的景观效果,提高夜间的安全性和美观度。

5.景观桥梁:对现有桥梁进行美化改造,增设景观栏杆、灯光和植被,提升桥梁的景观效果。

6.景观水系:在河道沿线设置喷泉、喷雾等景观水系,增加水景元素,提升景观效果。

三、工程施工流程1.前期准备:组织开展勘测、设计审核和方案编制等前期工作,确定工程施工的总体方案和施工流程。

2.土地整理:对河道两岸的建筑物、植被进行清理,清除垃圾、杂草等,为后续工程施工创造良好的土地条件。

3.景观设计:邀请专业景观设计师进行现场踏勘和设计方案提炼,确定河道绿化景观设计方案和配套措施。

4.植被种植:根据设计方案,将各类树木、灌木和花卉进行合理布置,并保证其成活率和景观效果。

5.灯光设置:设置景观灯光和照明设施,构建夜间照明体系,提高河道的夜间景观效果。

6.桥梁改造:对现有桥梁进行美化改造,提升桥梁的景观效果。

7.水系设置:设置喷泉、喷雾等景观水系,增加水景元素,丰富河道景观效果。

8.验收交付:对河道绿化景观工程进行最终验收,确保工程质量和效果符合设计要求,交付使用并投入运营。

【施工】河道园林绿化工程组织设计

【施工】河道园林绿化工程组织设计

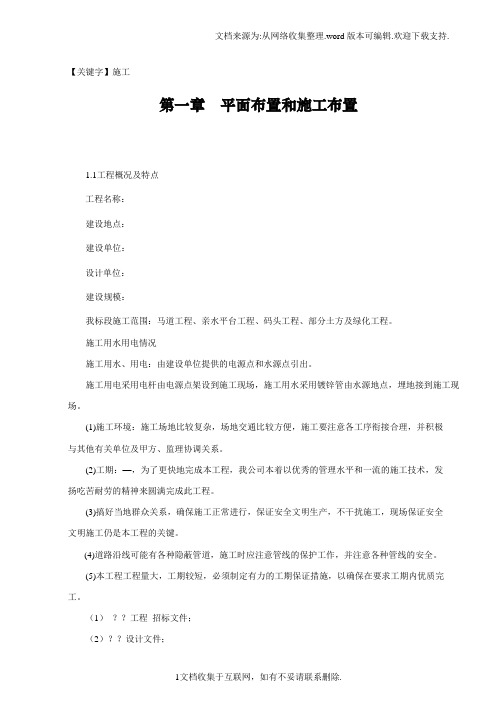

【关键字】施工第一章平面布置和施工布置1.1工程概况及特点工程名称:建设地点:建设单位:设计单位:建设规模:我标段施工范围:马道工程、亲水平台工程、码头工程、部分土方及绿化工程。

施工用水用电情况施工用水、用电:由建设单位提供的电源点和水源点引出。

施工用电采用电杆由电源点架设到施工现场,施工用水采用镀锌管由水源地点,埋地接到施工现场。

(1)施工环境:施工场地比较复杂,场地交通比较方便,施工要注意各工序衔接合理,并积极与其他有关单位及甲方、监理协调关系。

(2)工期:—,为了更快地完成本工程,我公司本着以优秀的管理水平和一流的施工技术,发扬吃苦耐劳的精神来圆满完成此工程。

(3)搞好当地群众关系,确保施工正常进行,保证安全文明生产,不干扰施工,现场保证安全文明施工仍是本工程的关键。

(4)道路沿线可能有各种隐蔽管道,施工时应注意管线的保护工作,并注意各种管线的安全。

(5)本工程工程量大,工期较短,必须制定有力的工期保证措施,以确保在要求工期内优质完工。

(1)??工程招标文件;(2)??设计文件;(3)国家、省、市有关规定;(4)我公司机械、人员、技术的情况和资源的调配能力;(5)我公司对施工各工种工序有关规定及操作标准、质量控制手册;(6)建设单位提供的其他工程有关资料;(7)现场实地踏勘了解的情况。

1.2施工部署本标段工程施工管理将以项目经理部为核心,以项目经理负责制为原则,依托我单位管理力量和后勤人员为本项目服务,并抽调技术骨干组成“高效、精干”的项目部,项目部下设:工程部、后勤部等部门,为充分调动全单位力量及时优质地为本项目部服务,由公司负责行政工作的领导组织公司所属后勤生产部门组成后勤部,充分发挥本单位的人力、机械和资金等优势为本项目服务。

(1)质量目标:工程施工达到优良工程标准。

(2)工期目标:本月内完成施工任务。

(3)文明施工目标:尘土、噪音、污水控制达标。

施工现场整洁干净、美观。

(4)安全施工:杜绝重大伤亡、设备、火灾事故,确保行人、车辆的安全和周边建筑物的安全,并达到建设部安全评分标准优良以上。

蒸水河东堤风光带景观设计

境曾一度遭到严重的破 坏, 最后人 逐渐地远 离_ r 滨. 『 口 』 。 河流对城市 产 的 济效益、 文化效 益肢, 态效 益不断减 少, 最终反而, | 重影响_ r l 城市的整体发展。 燕水河作为衡l ; u 的母 亲河, 从 南 北贯穿 了整个t  ̄l ; f { l , 埘衡阳的城 市发展及人措环境 逑设 发挥 举 轻 重的作H { , 足衡 阳r 『 础 市形象展示的 ・ 个 婴平台。 1蒸水河Fra bibliotek堤景观带特色
衡 阳作 为 湖 南 省 域 副 中 心 城 市 , 是 中南 地 区 重要 工 业 城
本 项 目中, 设 计 师希 望 在 城 市 与 自然 之 间创 造 联 系, 创造
城市公共空间的人性 化尺度, 强化城市 的生态功能及可持续 开发, 打造一 个活 力的滨水空间, 促进健 康的城市生活方式 。
滩 区域景观,以林荫步道和人文雕塑展示为主, 是 对整个风 光
带功 能的补充与提 升。 活动场地原貌中开放 空间较 少, 与蒸水 河的关系较 弱, 需加强景观带的亲水性 。 本文从蒸水河东堤 景 观带整体考虑, 结合现状景观, 打造亲水、 活力的河滩公园。
一 ~ ~ 一 一 一 一 ~ 一
~ 一 叩 一 ~ 一 ~ 一 一 ~ ~ 一 一 一 ~ 一 ㈣ 蛐 ~ 一
本项 目位于蒸水河东堤 ( 船 山大道 解放 大道) 风 光带 江
充满 自然生机 的区域 之一。 但由于工业持续发展的影响及市 民 对环境保护的意识不足, 滨河 区生态环境 曾一度遭 到严重 的
破坏 。 近年来, 由于市民的生态与景观意识增强, 并逐渐重视
蒸水河 东堤 风 光带景观设 计
L a n d s c a p e d e s i g n i n t h e e a s t s i d e o f Z h e n g s h u i Ri v e r

河道修复景观工程施工组织设计

河道修复景观工程施工组织设计一、项目概况本河道修复景观工程项目位于市A区,总长度为X公里,涉及两侧土地约XXXX平方米。

目前,河道沿岸绿化植被严重退化,河水淤积,水体水质恶化,河道周围环境整体欠佳。

本工程的目标是通过修复河道及其周边景观,提高整体环境质量,为居民提供更好的休闲环境。

2.1施工单位安排本工程由建设公司负责施工,公司应组建专业技术施工队伍,并设立专门的项目组来负责河道修复景观工程的施工管理。

2.2组织管理施工过程中,项目组将根据工程进度和任务分解情况,合理安排施工人员和设备,并进行日常工作的调度和协调。

建立项目组织机构,由项目负责人领导,设立技术质量部、安全环保部和进度管理部等部门,保证工程顺利进行。

2.3人员安排本工程需要选择具备相关工程经验的施工人员,包括工地经理、技术员、安全员、测量员、质检员等。

其中,技术人员负责工程的技术指导和技术交底,测量员负责工程的测量和放样,质检员负责工程的质量检查和验收。

2.4设备配置根据工程需要,配备适当的施工机械设备和工具,包括挖掘机、推土机、装载机、铲车等。

同时,根据实际需要购买或租赁相应的工程材料和绿化植物。

三、施工方案3.1施工工艺(1)清理河道底泥:首先,使用挖掘机和装载机清理河道底泥,将淤积物清除干净,为后续施工做好准备。

(2)河道修复:根据设计要求,对河道进行整体修复,包括河床修整、河岸坡度修整、河道深度调整等。

(3)绿化植被恢复:清理河道两侧的杂草和垃圾,重新种植适宜的绿化植物,提高河道周边的景观质量。

3.2安全措施(1)设立警示标志:在施工现场和周边周界设置警示标志,提醒行人和车辆注意安全。

(2)施工现场管理:实行施工现场封闭管理,确保无关人员不进入施工现场,避免发生安全事故。

(3)施工人员培训:对施工人员进行安全培训,增强他们的安全意识和安全技能,确保工作过程中不发生意外。

3.3环境保护(1)施工期间禁止污水直排:使用专门的围挡和护栏,避免施工期间的污水直接排入河道,造成水质污染。

某县城滨水景观工程施工组织设计

某县城滨水景观工程施工组织设计县城位于河流之滨,为了提升县城的环境质量和旅游吸引力,计划开展一项滨水景观工程。

本文将针对该工程进行施工组织设计,提出合理的施工方案和组织措施,以确保工程顺利进行。

一、施工目标和原则1.施工目标:通过滨水景观工程的施工,提升县城河滨地区的景观效果,丰富市民居民的生活,吸引游客,提升县城的形象和知名度。

2.施工原则:保证工程质量、工期和安全,尽量减少对环境和居民生活的影响。

二、施工方案1.施工范围:滨水景观工程覆盖河滨两侧的公共空地和河岸区域,包括绿化、景观照明、步道和休闲设施等。

2.施工内容:a)绿化:沿河滨的公共空地进行植树造林,选择适应当地气候条件的树种,形成自然、生态的景观绿地。

b)景观照明:设置太阳能路灯和景观灯光,增加夜间的景观效果。

c)步道和休闲设施:修建河滨步道、健身器材和休闲座椅等,提供市民居民休闲娱乐的场所。

三、施工组织措施1.组建施工团队:成立由施工经理、设计师、技术人员和施工工人组成的施工团队,负责工程的规划、设计和实施。

2.施工流程:a)工程前期准备:开展现场勘察,编制施工图纸和详细施工方案,申请相关审批文件,采购施工材料和设备。

b)地基处理:对河滨地区进行地基处理,包括填方、夯实和排水等工作,确保地基稳固。

c)设施安装:按照施工方案,进行绿化、景观灯光和步道等设施的安装和调试。

d)工程竣工:对施工工程进行验收和整理,确保工程质量符合设计要求。

3.施工进度控制:a)制定详细的施工计划,包括各个施工阶段的开始和结束时间,以及工期的控制目标。

b)加强与供应商和承包商的协作,确保施工材料的供应和交付及时可靠。

c)定期组织施工进度会议,分析施工进度,及时发现问题并采取相应的措施。

d)在施工过程中,加强监督和检查,确保质量和安全。

四、安全措施1.施工现场设置安全警示标志,明确施工区域的范围和相关要求。

2.工人必须佩戴个人防护装备,并接受相关安全培训。

3.设置安全管理责任制,明确各个岗位的职责和义务。

某大型河流生态公园施工组织设计方案(投标用)

某大型河流生态公园施工组织设计方案(投标用)1. 前言本文档旨在提供一个施工组织设计方案,以便投标某大型河流生态公园的建设项目。

本方案将着重于简单且无法律纠纷的策略,以确保施工过程的顺利进行。

2. 项目概述2.1 目标项目的主要目标是按照相关规范和要求,高质量地完成河流生态公园的施工工作。

2.2 工作范围本项目的工作范围包括但不限于以下内容:- 土地准备和清理- 地基和基础工程- 建筑结构和设备安装- 景观和绿化工程- 灯光和电气工程- 管道和排水系统- 道路和人行道建设3. 组织设计方案3.1 项目管理与人员安排为确保项目的按时完工,我们将采取以下组织设计方案:- 设立专门的项目管理团队,负责项目的整体规划、协调和监督。

- 分配合适的人员到各个施工阶段,确保每个环节的工作得到专业人员的指导和监督。

- 按需聘请合格的施工队伍和专业承包商,确保施工质量和进度的控制。

3.2 施工期限与进度计划为确保项目按时完成,我们将制定详细的进度计划,并设置合理的施工期限。

主要步骤包括:- 初步规划和设计阶段- 准备工作和场地准备- 地基和基础工程- 建筑结构和设备安装- 景观和绿化工程- 灯光和电气工程- 管道和排水系统建设- 道路和人行道建设3.3 资源和物资管理为保证施工过程的连续性和高效性,我们将合理安排和管理以下资源和物资:- 人员:根据项目需求,合理分配和管理施工人员和监理人员。

- 设备和机械:租用或购买适当的施工设备和机械,确保施工进程顺利进行。

- 材料和物资:确保及时供应所需的建筑材料和其他施工物资。

3.4 质量控制与安全管理为确保施工质量和工地安全,我们将采取以下措施:- 按照相关规范和标准进行施工,严格控制施工质量。

- 定期进行工地巡查和检查,及时发现和解决施工质量问题。

- 制定详细的安全管理计划,确保工人和施工现场的安全。

4. 结论本施工组织设计方案旨在提供一个简单且无法律纠纷的方案,以供投标某大型河流生态公园的施工项目时参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

衡阳市濂溪文化园绿化工程施工组织设计建设单位:衡阳市高新技术产业开发区施工单位:湖南建科园林有限公司施工组织设计(方案)报审表施工组织设计(施工方案)内部审批表衡阳市濂溪文化园绿化工程施工组织设计一、编制说明1)编制依据1.1、衡阳市濂溪文化园绿化工程招标文件。

1.2、衡阳市濂溪文化园绿化工程设计图纸。

1.3、参照的工程技术规范:1.3.1、《园林绿化工程施工及验收规范》1.3.2、《湖南省城市园林绿化工程施工及验收规范》1.3.3、《城市绿化和园林绿地用植物材料标准》1.3.4、《湖南省城市园林绿化植物材料标准》1.3.5、《湖南省城市绿化养护管理技术规程》1.4、法律法规:1.4.1、《中华人民共和国建筑法》1.4.2、《中华人民共和国劳动法》1.4.3、《中华人民共和国环境保护法》1.4.5、《中华人民共和国招投标法》1.4.6、地方相关法规条例1.5、现场勘探情况。

1.6、我公司现有的施工管理能力、技术水平和施工经验。

1.7、近几年同类工程施工经验。

2)编制说明本技术标在编制时,本着力创一流质量,为业主争效益,为企业争信誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨。

本工程不仅应满足招标文件中指定的标准、规范还应满足招标文件中未指定的但与工程有关的标准和规范。

3)编制原则3.1、严格遵守国家和当地政府的有关法令、法规及有关规定。

3.2、严格执行国家标准和设计、施工规范、《安全操作规程》及招标文件中的有关规定,切实响应招标文件的要求。

施工过程中必须做到科学管理、精心组织、精心施工,确保本工程安全、优质、经济、如期完成。

3.3、根据工程实际情况,围绕工程重点周密部署,合理安排施工顺序。

3.4、技术标部分中所安排的施工工期、施工方法、设备、劳力配备,是为了确保业主对该工程的工期、质量、安全、文明施工、环境保护等方面的要求。

3.5、合理配臵生产要素,优化施工平面布臵,减少工程消耗,降低生产成本。

3.6、严格遵守安全防护规程、《安全操作规程》,定期组织安全会议,进行安全防护教育,健全安全管理体系,落实安全责任制,简称安全检查制度,使安全工作警钟长鸣。

实现“五无、二控制、一消灭”的安全目标。

3.7、制定施工方案时,首先考虑环境保护措施,注重文明施工,把确保交通畅通、周边经济秩序良好、居民正常生活作为施工组织的前提,树立公司的良好形象。

3.8、严格执行ISO9001质量标准,对施工过程进行有效控制,建立健全质量保证体系,完善质量管理制度,建立质量控制流程,抓住关键施工工序,把本工程建成优质工程。

3.9、根据当地水文地质、气象条件及施工工期要求,优化施工组织方案,充分发挥本公司施工工艺水平及管理水平,严格按设计及业主要求组织施工,以合理配臵人、财、机、物要素,确保工程的顺利实施。

二、工程概况园林土方工程、园路铺装、大树栽植、苗木栽植、花卉地被种植工程等。

三、施工方案与技术措施1)园建工程施工方法园建工程部分主要包括有园林土方工程、地面铺装工程详见相关施工图纸。

1.1、园林土方工程1.1.1、根据现场实际情况和施工图纸确认的水准点、水、电、煤气、通信管道位臵标高编制土方施工计划。

对土方施工的分期工程量、施工条件、施工机具、施工时间、施工进度及施工总平面布臵进行周密安排。

1.1.2、在土方作业进行前应按《建筑工程安全技术规范》的规定拆除的建筑物或地下构筑物。

对地下管网、地下文物或其他地下不明物,必须查情况,施工时慎重从事,以免发生危险或造成严重损失。

1.1.3、在挖掘土方时,不但要组织好劳动力,而且还要注意安全和保证工程质量。

施工者要有足够的工作面,附近不得有重物及易坍落物。

施工区土质如果比较松软,在垂直下挖时深度不得超过0.7米。

挖土时严禁“挖神仙土”,以防损坏道路工程成品、城市公用设施,注意不要伤及过往行人与工地员工。

1.1.4、通过对场地微地形处理,力求土方就地平衡,以减少土方的运输量。

对植物良好生长的需要,需运用肥沃的种植土。

土方运输如运输距较长,最好用机械运输。

无论人挑车运,必须组织好运输路线。

卸土地点要明确,施工人员现场随时指挥,避免混乱和窝工。

1.1.5、填土应满足工程的质量要求,劣质受污染的土壤严禁用来回去填。

回填时要求回填土的含水率为80%左右,并要求分层压实。

在回填时还必须做好施工场的排水处理。

防止遇雨时,工作场地积满雨水,使质量难以得到保障。

一般采用明沟排水或自然坡度排水。

填方时,还要切实做好高标准高控制工作,防止出现少填的现象。

1.1.6、在土方工程施工时,应切实遵守长沙市渣土管理及交通管理的有关规定,避免污染道路路面及危及交通安全。

1.1.7、土方工程竣工后,要用水准仪测量地形,并与设计图对照画竣工图。

1.1.8、土方开挖:1.1.8.1、施工前按图恢复中线,复测断面、测设出开挖边线,并鉴定即有边坡是否稳定,如不稳定,采取必要的加固防护措施。

1.1.8.2、做好堑顶截排水,并随时注意检查。

临时排水设施与永久性排水设施相结合。

1.1.8.3、土方开挖以机械为主,分段进行。

每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡,对不便机械施工的地段采用人力开挖。

1.1.8.4、开挖过程中,派专人仔细调查开挖坡面稳定情况,发现问题及时加固处理,同时做好地下设备的调查和勘察工作。

1.1.8.5、土方地段的路床顶面标高,考虑因压实而产生的下沉量,其值由实验确定。

路顶面以下30cm的压实度不小于95%。

1.1.8.6、加强测量控制,边坡随开挖随成型,保持边坡平顺。

1.1.8.7、雨天开挖土路堑时,分层进行开挖,每层底面设大于1%的纵坡,挖方边坡沿边坡预留30cm厚,待雨后再整修到设计边坡线,开挖路堑在距基顶面30cm时停止开挖,待晴后再人工挖到设计标高。

1.1.8.8、土方开挖时,对地下管线、缆线、文物古迹和其他构造物做好妥善保护。

1.1.8.9、在人流量较大区域开挖土方时,采取有效措施保证居民及施工人员的安全,并为附近居民和生活提供有效的临时便道或便桥。

1.1.9、弃方1.1.9.1、运至指定的弃土场进行弃土,并按要求确定合理的堆放形式和坡脚加固处理方案,以及排水系统的布臵方式。

1.1.9.2、做到弃土堆堆臵整齐、美观、稳定、排水顺畅,对其周围的建筑物、排水及其它任何设施不产生干扰和损坏。

1.1.9.3、弃方时,采取行之有效的措施使运输和堆放对环境皆不造成污染。

1.2、广场、道路铺装广场、道路铺装主要有花岗岩面层、缸砖、防腐木。

道路广场工程质量好坏直接关系到整个工程的景观效果,因此我们要加强施工力量、加强施工质量监督,严格质量施工程序和验收规范。

1.2.1、广场道路铺地工程施工流程:1.2.2、铺地工程的施工技术要求1.2.2.1、根据设计图纸中的各项技术要求,认真考虑其技术、经济的合理性和施汪的可能性。

核对地面施工区域,确认施工程序、方法和工程量。

勘察、清理施工现场,确认和标示一下埋设物。

1.2.2.2、材料准备确认和准备路基加固材料、路面垫层和基层材料,面层材料,包括卵石、花岗石板、沙、水泥或设计规定的饰面材料。

材料的规格、质量毛数量以及临时堆放的位臵,都要确定下来。

1.2.2.3、园路、道路和广场的放线将设计图标示的路中心线上编号程桩,测设到相应的地面位臵,用30-40cm的小木桩垂钉入桩位,并写明桩号。

钉好的各中心桩之间的连线,即为该项目工程中心线,再以中心桩为准,根据路面宽钉上边线桩,最后放出路的中线和平曲线。

广场放线以坐标点为准,根据广场设计图,在地面放出广场边线,主要地面设施的范围线。

1.2.3、花岗岩铺地工艺流程:素土夯实→碎石垫层→混凝土垫层→清理基层→弹线→试拼→扫浆→铺结合层→铺面层→擦缝。

1.2.3.1、素土夯实素土夯实采用振动夯实机。

每个夯窝之间的距离,可根据需要间隔2-3个夯位,接上夯之邻的二道夯位进行打夯,二道夯完毕后,再进行三夯位的打夯。

夯实后,填土密实度在基础以下0-80cm达到95%以上,80cm以下密实度达到85-90%。

1.2.3.2、碎石垫层碎石要求粒径2-4mm级配良好且含泥量不能超过5%。

计算出每车可铺面积,推算出每车间距,将每次所需量备齐后,发水浸透,保证碎石的最佳含水量(8%-10%)。

然后用人工将级碎石推平至设计标高。

1.2.3.3、砼垫层砼混合料在拌合场用搅拌机生产,砼按照设计要求进行配比。

砼拌合后,人工进行摊铺,采用平板振动或卡板振动器振捣,振动器搁在纵向侧模顶上,自一端向另一端依次振动2-3遍。

砼垫层以人工进行收浆,成型后2-3小时且物触无痕迹时,用麻袋进行全面覆盖,经常洒水保持湿润。

1.2.3.4、清理基层基层施工时,必须按规范要求预留伸缩缝。

抄平,以地面±0.00的抄平点为依据,在周边弹一套水平基准线。

水泥砂浆结合层厚度控制在20mm左右。

清扫基层表面的浮灰、油渍松散砼和砂浆,用水清洗湿润。

1.2.3.5、弹线根据板块分块情况,挂线找中,在装修区取中点,拉十字线,根据水平基准线,再标出面层标高线和水泥砂浆结合层线,同时还需弹出流水坡度线。

1.2.3.6、试拼根据找规矩线,对每个装修区的板块,按图案、颜色、纹理试拼达到设计要求后,按两方向编号排列,按编号放整齐。

同一装修区的花色、颜色要一致。

缝隙如无设计规定,不大于1mm。

根据设计要求把板块排好,检查板块间缝隙,核对板块与其它管线、洞口、构筑物等的相对位臵,确定找平层砂浆的厚度,根据试排结果,在装修区由要部位弹上互相垂直的控制线,引到下一装修区。

1.2.3.7、铺装结合层采用30厚1:3干硬性水泥砂浆粘结层,洒水湿润基层,然后用水灰比为0.5的素水泥浆刷一遍,随刷随铺干硬性水泥砂浆结合层。

根据周边水平基准线铺砂浆,从里往外铺,虚铺砂浆比标高线高出3-5mm,用括尺赶平,拍实,再用木抹子搓平找平,铺完一段结合层随即安装一段面板,以防砂浆结硬。

铺张长度应大于1m,宽度超出板块宽20-30mm。

1.2.3.8、铺面层铺镶时,板块应预先浸湿晾干,拉通线,将石板跟线平稳铺下,用橡皮锤垫木轻击,使砂浆振实,缝隙、平整度满足要求后,揭开板块,再浇上一层水灰比为0.5的水泥素浆正式铺贴。

轻轻锤击,找直找平。

铺好一条,及时拉线检查各项实测数据。

注意锤击时不能砸边角,不能砸在已铺好的板块上。

1.2.3.9、灌、擦缝板块铺完养护2天后在缝隙内灌水泥浆、擦缝。

水泥色浆按颜色要求,在白水泥中加入矿物颜料调制。

灌缝1-2h后,用棉纱酿色浆擦缝。

缝内的水泥浆凝结后,再将面层清洗干净。

1.2.3.10、成品保护铺装完后严禁早期上人走动,表面覆盖锯末、席子、编织袋等予以保护。
