建设工程见证取样送检制度范本

建设工程见证取样送检制度范本一、制度目的本制度的目的是规范建设工程见证取样送检的程序和要求,确保取样的准确性和全面性,保证施工质量符合相关标准和要求。
二、适用范围本制度适用于所有建设工程的见证取样送检。
三、术语定义1. 见证取样:指监理单位或第三方检测机构派员到现场对施工过程中的材料、设备等进行取样,并在现场进行记录和封存。
2. 送检:指将取样的样品送至检测机构进行检测,获取相关检测结果。
四、实施程序1. 见证取样(1)监理单位或第三方检测机构根据施工计划和质量检验计划进行见证取样的安排。
(2)见证取样前,监理单位或第三方检测机构应向施工单位或供货单位提前通知,并约定见证取样时间、地点和具体要求。
(3)见证取样时,监理单位或第三方检测机构应严格按照相关标准和规范的要求进行操作,并在现场进行记录。
(4)见证取样完毕后,监理单位或第三方检测机构应对样品进行封存,并进行记录,确保样品的完整性和真实性。
2. 送检(1)监理单位或第三方检测机构应将见证取样得到的样品送至具有检测资质的检测机构。
(2)送检前,监理单位或第三方检测机构应按照相关规定做好检测样品的标识、包装和准备工作,并填写送检申请表。
(3)送检时,监理单位或第三方检测机构应按照检测机构的要求进行送检,并妥善保管送检单据和样品。
(4)送检后,监理单位或第三方检测机构应及时跟踪样品检测进展,并将检测结果及时反馈给施工单位。
五、工作要求1. 见证取样人员应熟悉相关标准和要求,具备相应的专业技能和经验。
2. 见证取样人员应遵守相关安全规范,在取样过程中做好个人防护措施。
3. 见证取样时,应确保样品的准确性和全面性,避免取样过程中的污染和偏差。
4. 送检人员应按照检测机构的要求进行标识、包装和送检,确保样品的安全和完整性。
5. 监理单位或第三方检测机构应及时跟踪样品的检测进展,并妥善保管送检单据和样品。
6. 检测机构应按照相关标准和规范进行检测工作,确保检测结果的准确性和可靠性。
见证取样及送检的范围和程序

见证取样及送检的范围和程序一、见证取样及送检的范围和数量下列试块、试件和建筑材料必须实施见证取样和送检1、用于承重结构的混凝土试块2、用于承重墙体的砌筑砂浆试块3、用于承重结构的钢筋及连接接头试件4、用于承重墙的砖和混凝土小型砌块5、用于拌制混凝土和砌筑砂浆的水泥6、用以承重结构的混凝土中使用的掺加剂7、地下、屋面、厕浴间使用的防水材料;8、国家规定必须实行见证取样和送检的其它试块、试件和材料。
涉及结构安全的试块、试件和材料见证取样和送检的比例不低于有关技术标准中规定应取样数量的30%。
常用建材取样数量及重量名称规格/mm 数量及重量混凝土试块150×150×150100×100×1003块/组×8kg/块=24kg/组3块/组×2.5kg/块=7.5kg/组抗渗试块Φ175×Φ185×1506块/组×10kg/块=60kg/组砂浆试块70.7×70.7×70.76块/组×0.75kg/块=4.5kg/组烧结多孔砖240×115×9015块/组×3kg/块=45kg/组烧结普通砖240×115×5315块/组×2.5kg/块=37.5kg/组沙粗沙、中砂、细沙、特细砂20kg/组石子连续粒级5~10 5~16 5~205~25 5~31.5 5~40单粒级10~20 16~31.5 20~4031.5~63 40~8080kg/组水泥32.5级、42.5级、52.5级6kg/组土的表观密度室外环刀200cm3 5.5kg/组钢筋抗拉550mm/根冷弯250mm/根原材4根(两长两短)焊接3根(单面、双面搭接焊,电渣压力焊)对焊6根备注:因考虑检验损耗,部分材料的取样数量比规范规定略有增加基础回填材料见证取样1、对灰土地基、砂和沙石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基。
见证取样和送样检测

见证取样和送样检测取样和送样检测是建筑工程质量检测工作的首要环节,其真实性和代表性直接影响检测数据的公正性。
因此实行见证取样和送样检测制度是工程质量管理的重要措施。
《建设工程质量管理条例》第三十一条规定:施工人员对涉及结构安全的试块、试件以及有关材料,应当在建设单位或者工程监理单位监督下现场取样,并送具有相应资质等级的质量检测单位进行检测。
一、见证取样和送样检测的内容和范围1. 内容①在房屋建筑工程和市政基础设施工程中实行见证取样和送样检测是指在建设单位或工程监理单位人员的见证下,由施工单位的现场取样人员对工程中涉及结构安全的试块、试件和材料在现场取样,并送至经省级以上建设行政主管部门对其资质认可和质量技术监督部门对其进行计量认证的质量检测机构进行检测。
②见证人员必须是建设单位或监理单位中具备建筑施工试验知识的具有助理工程师以上职称(或有监理岗位证书)的专业技术人员,并经培训考核后由市建管局统一颁发证书,由见证单位授权后,方可履行职责。
③见证取样和送检实行登记制度,建设单位在办理工程质量监督登记手续时将见证取样、送样人员名单报质监站登记。
建设或监理单位负责将见证人员名单书面通知施工单位和检测单位。
④见证人员负责见证取样和送检的全过程。
见证人员和取样人员应对送检样品的代表性、真实性及取样操作的规范性负责。
在施工过程中,见证人员对施工现场的取样和送检进行见证,要求取样人员严格按技术标准、规范的规定进行取样,并应在试样或其包装上作标识、封志。
注明工程名称、取样部位、取样日期、样品名称和数量,由见证人员和取样人员签字,并且共同送至检测机构进行检测。
见证人员应制作见证记录,并将见证记录归入工程施工技术档案。
2.见证取样和送样检测工作程序①.见证人员、取样人员登记备案;②.施工取样人员在现场取样和试块制作时,见证人员必须在旁见证,取样人员对样品进行标识和封志,取样人员和见证人员签字;③.见证人员应对试样进行监护,并一起送样检测;④.由送检单位填写委托,委托单应有见证人员和送检人员签名、并加盖见证单位公章;⑤.检测单位应检查委托单及试样上的标识、标志,确认无误后方可办理委托登记,并进行检测;⑥.检测单位应严格按照技术标准进行检测,出具科学、公正、准确的检测报告。
见证取样和送检制度(5篇)

见证取样和送检制度,是指在承包单位按规定自检的基础上,在建设单位、监理单位的试验检测人员见证下,由施工人员在现场取样,送至指定单位进行试验。
一、见证试验范围1.用于承重结构的混凝土、砂浆试件;2.用于结构工程的主要受力钢筋;3.用于工程的主要原材料;4、监理工程师和建设单位认为必要的其它试验项目。
二、见证要求:1、原材料试验执行有见证取样的送检制度,即现场试验员在甲方或监理的监督见证下,按标准要求和工程质量检测取样标准的规定进行现场取样送试,见证员应在委托书上签字。
2.见证人必须持有试验检测资格证书,见证人对见证样品的代表性、真实性负责。
3、现场试验人员依据取样产品的特点和相应标准规定取样并做好标识工作,填写取(抽)样单。
4、试验室样品验收员在接到样品时,先按照委托单核对样品,对样品的规格、数量等一一核对,如样品数量不够或委托单填写不准确,样品验收员应要求客户再取试样或重新填写委托单。
5、委托单填写一式两份,一份给样品验收员、一份作为标识放在样品袋中或样品上。
样品验收员对委托单和样品核对无误后在委托单签字或盖章作为标识,并填写好委托台帐后,将样品转交检测室,并做交接记录。
6、实验室对提供给分包项目实验的样品在交付时检查样品完好性,提交分包项目实验室,应有对方接收凭证。
并明确“试毕”样品退样方式,实验室应做好样品的管理工作7、试样或其包装上应作出标识。
标识应标明样品名称、样品数量、工程名称、取样部位、取样日期,并有取样人和见证人签字。
三、见证取样和送检制度的程序1、见证取样和送检制度的定义:见证取样和送检制度是指在监理单位见证员见证下,对进入施工现场的有关建筑材料,由施工单位试验人员在现场取样或制作试件后,送至符合资质资格管理要求的试验室进行试验的一个程序。
(1)见证取样涉及三方行为。
施工方,见证方,试验方。
(2)试验室的资质资格管理。
①工程质量检测机构必须经过审查;②工程质量检测机构具有资质证书。
见证取样和送检制度范本

见证取样和送检制度范本【导读】见证取样和送检制度是企业为了保证产品质量、遵循法律法规,确保取样和送检的公正、准确、科学,对标准化操作进行规定的制度。
本文将为大家提供一份见证取样和送检制度的范本,范本内容包括惯例名称、适用范围、责任和权限、程序、操作、记录、评估等方面。
一、惯例名称该制度的名称为见证取样和送检制度。
二、适用范围本制度适用于所有需要进行取样和送检的业务场景,包括但不限于生产制造、质量控制、产品检测等。
三、责任和权限1.生产部门负责组织见证取样和送检的过程,确保按照相关要求进行操作。
2.质量检测部门负责对取样和送检的结果进行检验和分析,并提供评估报告。
3.项目经理负责监督和控制见证取样和送检的整个过程,确保符合质量控制要求。
4.采样员负责现场取样工作,并按照规定的程序进行封样、标识等操作。
5.整个见证取样和送检过程需要有监督员在场进行监督,确保过程的公正性和准确性。
6.取样产品的责任人负责提供取样产品,并确保产品的品质符合要求。
四、程序1.生产部门按照计划提前对取样产品进行准备,并通知质量检测部门安排见证取样。
2.采样员按照规定的程序和要求进行现场取样工作,同时监督员进行监督。
3.取样完成后,采样员将取样进行封样、标识,并与现场监督员共同签字确认。
4.封样的样品交由质量检测部门负责保管,并进行相应的检验和分析。
5.质量检测部门将检验结果进行总结并形成评估报告,提交给相关部门和项目经理。
六、操作1.采样员必须熟悉取样方法和操作规程,并按照要求进行取样工作。
2.监督员必须保持中立和公正的态度,确保取样和送检的过程符合标准和规定。
3.质量检测部门必须按照相应的标准和方法对取样进行检验和分析。
4.质量检测部门必须保管样品的完整性和安全性,避免样品污染或损坏。
七、记录1.生产部门需要记录取样产品的准备工作,并保存一定时间。
2.采样员需要填写取样记录表,并保留至少一年。
3.监督员需要填写监督记录,并保留至少一年。

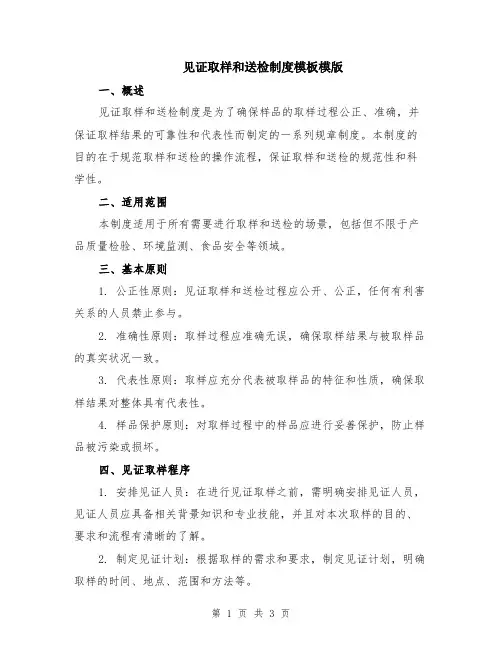

见证取样和送检制度模板模版

五、取样方法
1. 抽样原则:取样时应遵循随机性原则,确保取样结果具有统计学意义。
2. 抽样工具:根据被取样品的性质和要求,选择适当的抽样工具,如钢铁勺、玻璃瓶、无菌容器等。
三、基本原则
1. 公正性原则:见证取样和送检过程应公开、公正,任何有利害关系的人员禁止参与。
2. 准确性原则:取样过程应准确无误,确保取样结果与被取样品的真实状况一致。
3. 代表性原则:取样应充分代表被取样品的特征和性质,确保取样结果对整体具有代表性。
4. 样品保护原则:对取样过程中的样品应进行妥善保护,防止样品被污染或损坏。
四、见证取样程序
1. 安排见证人员:在进行见证取样之前,需明确安排见证人员,见证人员应具备相关背景知识和专业技能,并且对本次取样的目的、要求和流程有清晰的了解。
2. 制定见证计划:根据取样的需求和要求,制定见证计划,明确取样的时间、地点、范围和方法等。
3. 进行现场见证:见证人员应在取样现场全程见证,对取样的过程进行实时记录和监督,并确保取样的过程和环境符合规定要求。
2. 编制送检清单:对送检的样品进行明确清单,列明样品的名称、编号、数量、特征和送检要求等。
3. 运输和保存:样品在运输和保存过程中应注意避免样品遭受外界环境的污染或变质。合理选择运输方式,并确保样品的保存条件符合要求。
4. 送检报告查验:在收到检验机构的检测报告后,对报告进行仔细查验,确保报告中的结果和结论真实准确。
3. 抽样位置:抽样位置应具有代表性,能够充分反映被取样品的特征和性质,避免过于局部化或片面化。
工程见证取样和送检制度

工程见证取样和送检制度一、目的和范围为了确保建设工程使用的材料、构件和工程质量达到国家及行业标准,特制定本见证取样和送检制度。
本制度适用于所有参与工程建设的施工单位、监理单位及相关检测机构。
二、责任主体1. 施工单位负责按照工程进度和规范要求,及时进行见证取样并送检。
2. 监理单位负责监督见证取样的过程,确保取样的真实性和代表性。
3. 检测机构负责对送来的样品进行科学、准确的检测,并提供正式的检测报告。
三、取样原则1. 见证取样应遵循随机、代表性的原则,确保样品能够真实反映材料或工程的实际情况。
2. 对于关键材料和重要施工环节,应按照国家和行业标准确定取样数量和频率。
3. 取样过程应有监理单位的代表在场见证,并对取样过程进行记录。
四、送检程序1. 施工单位应在见证取样后24小时内将样品送达指定的检测机构。
2. 送检时,应填写送检单,并附上样品的相关信息,包括材料名称、规格、批号、生产日期等。
3. 检测机构收到样品后,应在规定时间内完成检测,并出具正式的检测报告。
五、结果处理1. 检测合格的材料方可使用于工程中。
如检测结果不合格,施工单位应立即停止使用该批次材料,并查明原因。
2. 对于检测不合格的材料,施工单位应及时更换或返工,并重新进行取样和送检,直至合格为止。
3. 所有检测报告应妥善保存,作为工程质量档案的一部分。
六、质量控制1. 施工单位应建立健全内部质量控制体系,定期对见证取样和送检工作进行自查自纠。
2. 监理单位应加强对施工现场的巡查力度,确保见证取样和送检工作的规范性和有效性。
3. 各级建设行政主管部门应不定期对见证取样和送检工作进行检查,发现问题及时整改。
七、附则本制度自发布之日起实施,由建设单位负责解释。
如有与国家法律法规相抵触之处,以国家法律法规为准。
见证取样检验制度范文

见证取样检验制度范文取样检验制度是企业中保证产品质量的重要措施之一,下面是一个见证取样检验制度的范文,供参考:见证取样检验制度范文(二)一、目的为了确保企业产品质量的可靠性和合规性,制定见证取样检验制度,规范取样过程,并确保取样结果准确、公正、可追溯。
二、适用范围该制度适用于企业产品质量检验工作,涉及的所有产品类别和相关部门。
三、定义1. 见证取样:指某一测试项目的采样过程中,由第三方机构或监督人员在现场进行见证,以确保取样过程符合相关标准和要求。
2. 取样员:负责实施取样工作的人员。
四、程序1. 申请见证取样(1) 检验部门根据实际情况确定需要见证取样的检验项目,并向相关部门提出申请。
(2) 相关部门根据申请内容安排见证取样时间和地点,并通知第三方机构或监督人员。
(3) 检验部门在取样前需向第三方机构或监督人员提供取样计划和取样方案。
2. 见证取样操作(1) 到达现场:第三方机构或监督人员按照通知的时间和地点到达现场。
(2) 确认取样标准:第三方机构或监督人员与取样员一同确认取样标准和要求。
(3) 见证取样:第三方机构或监督人员在取样现场见证取样全过程,包括取样方法、取样工具、取样点等。
(4) 记录和封存:第三方机构或监督人员详细记录取样过程,并对取样样品进行封存,并确保样品的可追溯性和完整性。
3. 样品送检(1) 封装和标识:取样员对取样完成的样品进行封装和标识,并在封装和标识上注明取样时间、地点、编号等相关信息。
(2) 送检:样品按照相关流程送到检验部门,并将封存样品和见证取样记录一同交给检验部门。
4. 结果确认(1) 检验部门根据样品进行检验,并出具检验报告。
(2) 第三方机构或监督人员对检验报告进行确认并签字。
五、责任与要求1. 检验部门负责制定检验计划和方案,确保取样过程规范。
2. 第三方机构或监督人员应具备相关资质和开展见证取样工作所需的技能和经验。
3. 取样员应按照标准和要求进行取样工作,确保取样全程的可追溯性和准确性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
见证取样及送检的范围和程序
一、见证取样及送检的范围和数量
下列试块、试件和建筑材料必须实施见证取样和送检
1、用于承重结构的混凝土试块
2、用于承重墙体的砌筑砂浆试块
3、用于承重结构的钢筋及连接接头试件
4、用于承重墙的砖和混凝土小型砌块
5、用于拌制混凝土和砌筑砂浆的水泥
6、用以承重结构的混凝土中使用的掺加剂
7、地下、屋面、厕浴间使用的防水材料;
8、国家规定必须实行见证取样和送检的其它试块、试件和材料。
涉及结构安全的试块、试件和材料见证取样和送检的比例不低于有关技术标准中规定应取样数量的30%。
常用建材取样数量及重量
名称规格/mm 数量及重量
混凝土试块150×150×150
100×100×100
3块/组×8kg/块=24kg/组
3块/组×2.5kg/块=7.5kg/组
抗渗试块Φ175×Φ185×1506块/组×10kg/块=60kg/组砂浆试块70.7×70.7×70.76块/组×0.75kg/块=4.5kg/组
烧结多孔砖240×115×9015块/组×3kg/块=45kg/组烧结普通砖240×115×5315块/组×2.5kg/块=37.5kg/组沙粗沙、中砂、细沙、特细砂20kg/组
石子
连续粒级
5~10 5~16 5~20
5~25 5~31.5 5~40
单粒级
10~20 16~31.5 20~40
31.5~63 40~80
80kg/组
水泥32.5级、42.5级、52.5级6kg/组土的表观密度室外环刀200cm3 5.5kg/组
钢筋抗拉550mm/根
冷弯250mm/根
原材4根(两长两短)
焊接3根(单面、双面搭接焊,电
渣压力焊)
对焊6根
备注:因考虑检验损耗,部分材料的取样数量比规范规定略有增加
基础回填材料见证取样
1、对灰土地基、砂和沙石地基、土工合成材料地基、粉煤灰地基、强夯地基、注浆地基、预压地基。
其竣工后的结果(地基强度或承载力)必须达到设计要求的标准。
检验数量,每单位工程不应少于3点,1000m2以上工程,每100m2至少应有一点,300m3以上工程,,每300m2至少应有一点,每一独立基础下至少应有一点,基槽每20延米应有一点。
2、对水泥土搅拌桩复合地基、高压喷射注浆桩复合地基、砂桩地基振冲桩复合地基、土和灰土挤密桩复合地基、水泥粉煤灰碎石桩复合地基级夯实水泥土桩复合地基,其承载力的检验,数量为总数的0.5%~1%,但不应少于3处,有单桩强度检验要求时,数量为总数的0.5%~1%,但不应少于3根。
3、除以上○1、○2条指定的主控项目外,其它主控项目级一般项目可随意抽查,但复合地基的水泥搅拌桩、高压喷射
注浆桩、振冲桩、土和灰土挤密桩及夯实水泥桩至少应抽查20%。
4、土工合成材料地基100m2为一批。
每批应抽查5%。
注浆地基施工结束后,应检查注浆体强度、承载力等,检查孔数为总量的2%-5%,不合格率大于或等于20%时应进行二次注浆,检验应在注浆15d(沙土、黄土)或60d(粘性土)进行
5、土方工程,平整后的场地表面应逐点检查。
检查点为没100-400m2取一点,但不应少于10点,长度、宽度、和边坡为20m取一点,每边不应少于1点。
砂、石的验收
○1、对于砂子、石子应按照同分类、规格、使用等级及日产量600t为一批,不足600t亦为一批,日产量超过2000t,按1000t为一批,不足1000t为一批。
石子日产量超过5000t,按2000t为一个检验批,不足2000t为一个检验批。
○2普通混凝土用砂、石质量及检验方法:采用大型工具(汽车、货船、火车)运输的应按400m3或600t为一个检验批;
采用小型工具如拖拉机,应以200m3或300t为一个检验批。
当沙石的质量比较稳定时,进货量比较大时,可以1000t 为一个验收批。
混凝土外加剂-*-----十六中外加剂
1、普通减水剂在混凝土塌落度基本相同的条件下能够减少用水量
2、早强剂加速混凝土早期强度
3、缓凝剂、延长混凝土凝结时间
4、引气剂在混凝土搅拌过程中能引入分布均匀、稳定而封闭的微小气泡且能够保留在
硬化混凝土中的外加剂
5、高效减水剂在混凝土塌落度基本相同的条件下能够大幅度减少用水量
6、缓凝高效减水剂兼有高效缓凝和减水功能
7、早强减水剂兼有早强和减水功能
8、引气减水剂兼有引气和减水
9、防水剂提高水泥砂浆、混凝土抗渗性能的减水剂
10、阻锈剂抑制和减轻混凝土中钢筋及其他金属锈蚀
11、加气剂混凝土制备过程中因发生化学反应、放出气体、使硬化混凝土中有大量均匀
分布气孔
12、膨胀剂考化学作用是混凝土膨胀厂家200t为一编号,取样量不下于10kg;60t 为一批,每一编号应均匀分为两等分。
13、防冻剂能使混凝土在负温条件下,并在规定养护条件下达到预期性的。
50t3
14、着色剂制备彩色混凝土
15、速凝剂迅速凝结硬化
16、泵送剂改善泵送混凝土性能
混凝土强度试块按标准制作试件150*150*150mm,标准养护28d车的抗压强度。
30%见证、70%委托。
1、现场搅拌混凝土取样地点随机抽取,每拌制100盘但不超过100m3的同配合比的混凝土,取样次数不少于一次,连续浇筑1000m3按200m3取样一次,每一楼层同一配合比不得少于一次。
对于大体积现场搅拌混凝土500m3至少一组试件,每次取样至少一组标准养护,同条件的根据实际情况留置组数。
2、预拌混凝土即商混
哪几种混凝土标号须留作抗渗试块?
设计要求:基础梁(C30)后浇带,选用高一等级无收缩混凝土。
是否浇注混凝土用C35就可以,不用要C35P8的混凝土?备注:设计无抗渗要求。
我来帮他解答
准强度加抗渗要求的如:C30 P6; C30 P8; C35 P6等等,C30指的是混凝土的设计抗压强度,P6、P8指的是设计抗渗等级。
C30可以换成其余等级的数值35、40 均可。
按设计要求即可,设计有抗渗要求的要留抗渗试块,无抗渗要求的可不留。
后浇带一般都是等主体完工后20天开始浇筑高一等级的膨胀砼,一般情况下±0.00以下后浇带是有抗渗要求的,再仔细看下图纸,如确实无抗渗要求可按普通混凝土加膨胀剂再提高一个标号浇筑。
谢谢
般用在地下结构,有防水要求的地方。
这个设计都有明确要求的。
抗渗混凝土一般用于常年和压力水接触的结构部位,如:地下室外墙、底板,无上盖结构的地下室顶板,屋顶水池、各种地下水池等。
对于一般的屋面和卫生间等,由于只是偶尔和水接触且水压力很小,一般不用抗渗混凝土。
C35S6这个设计用作抗渗试验吗?
抗渗试验是必须的,这是验收规范规定的。
用地下室、水池、生化池、屋面等防水要求较高的部位或结构。
一般是电梯基坑、水池。
地下挡土墙
基础筏板,后浇带,水池,防水保护层!地下室顶梁!关于混凝土抗渗及试件取样和留置规范:
1)同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组抗渗试块(每组6个试块);
(2)连续浇筑混凝土每500应留置一组抗渗试件(一组为6个抗渗试件),且每项工程不得少于2组;采用预拌混凝土的抗渗试块留置组数应视结构的规模和要求而定;
(3)留置抗渗试块的同时须留置抗压强度试件并应取自同一盘混凝土拌和物中。
取样方法普通混凝土中第(2)项. 第二个问题标养
第三个问题各地均有专门检验试块的机构,监理貌似比较清楚,
水泥
袋装水泥200t为一个检验批,,散装500t为一个检验批。
