地面35KV变电站预防性试验安全技术措施(2021版)

地面35KV变电站预防性试验安全技术措施(2021版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改地面35KV变电站预防性试验安全技术措施(2021版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes地面35KV变电站预防性试验安全技术措施(2021版)一、施工原因我站向尧电提出申请,准备于5月9日,由临汾供电公司测试所对我矿35KV变电站进行预防性试验。

按照要求,5月9日9:00—13:00,停天煜线,5月9日13:30—18:30,停核煜线。

二、施工组织施工负责人:唐海坤安全负责人:芦彪技术负责人:代礼华三、施工步骤1.停一回路天煜线。

2.断开801开关断路器,将小车摇至实验位置。

3.断开800开关断路器,将小车摇至实验位置。

将8002小车摇至实验位置。

4.断开301开关断路器,将小车摇至实验位置,5.将300开关断路器断开,将小车摇至实验位置。

将3002开关小车摇至试验位置。

6.断开361开关断路器,将小车摇至实验位置,对35KVⅠ段开关柜、1#主变、10KVⅠ段开关柜、1#10KV变压器及1#无功补偿柜进行预防性试验。

7.实验结束后,送一回路天煜线。

8.将361小车摇至工作位置,合361断路器。

9.将301小车摇至工作位置,合301断路器。

10.将801小车摇至工作位置,合801断路器。

11.停二回路核煜线。

12.断开802开关断路器,将小车摇至试验位置。

13.断开302开关断路器,将小车摇至试验位置。

14.断开362开关断路器,将小车摇至试验位置。

15.对35KVⅡ段开关柜、2#主变、10KVⅡ段开关柜、2#10KV变压器及2#无功补偿柜进行预防性试验。

35KV变电所25、30#柜、2#动力变预防性电气试验安全技术措施

35KV变电所25、30#柜、2#动力变预防性电气试验安全技术措施

35KV变电所25#、30#高压开关柜、电容器及2#动力变压器预防性电气试验安全技术措施单位主管:审核:编制:机电科2009年5月13日审批意见分管副总: 年月日安监处: 年月日调度室: 年月日35KV变电所25#、30#高压开关柜、电容器及2#动力变压器预防性电气试验安全技术措施按照《电业安全规程》、《煤矿安全规程》安全生产要求,对35KV变电所25#、30#高压开关柜及其馈出高压电缆、电容器、2#动力变压器进行预防性电气试验,制定本安全技术措施。

一、工作时间及内容:1、5月14日8:30~11:3035KV变电所25#高压柜(电容器Ⅰ回路)、30#高压柜(电容器Ⅱ回路)继电保护调试、馈出高压电缆绝缘测试、直流耐压、泄漏试验;电容器绝缘测试、电容器柜断路器绝缘测试2、5月15日8:30~11:302#地面动力变压器绝缘、直流耐压、直流电阻测试,馈出高压电缆绝缘测试、直流耐压、泄漏试验二、工作人员:机电科电气试验员(水电暖工区安排人员配合)三、劳动组织:项目负责人:宋其成、王建莹机电科副科长安全负责人:马兆贞机电科电气试验组长施工负责人:李伟机电科电气试验副组长四、电气试验仪器工具及材料变压器直流测试仪,变比测试仪,直流耐压器,继电保护校验仪,高压兆欧表,接地线等。

五、试验项目1、高压开关柜绝缘测试,继电保护调试2、高压电缆绝缘电阻测试、直流耐压测试及泄漏试验3、电容器、变压器绝缘测试六、现场安全隐患评估:八、安全技术措施:1、工作前,工作完毕后必须向调度室汇报。

2、高压试验时,现场应拉好警戒线,悬挂“止步,高压危险!”标示牌,并派专人看守;试验设备两端不在同一地点时,另一端必须派人看守。

3、试验人员做好自主保安,试验现场不得有闲杂人员。

4、电气试验接线要牢固,中间不得有接头,试验接线要一人接线,一人检查,确认无误后方可送电试验。

试验过程中要做到有呼有应。

5、高压试验工作不得少于两人,试验人员必须了解被试设备工作原理、电气及机械特性,了解试验现场情况,施工负责人明确试验工作内容、工作步骤,安排工作班人员各自工作。

变电所电气预防性试验安全技术措施样本

变电所电气预防性试验安全技术措施样本

XXXXXX集团XXXXXXX矿安全技术措施措施名称编制单位: 保运区持用单位: 保运区编制日期: 2月1日审批记录主持人: 措施名称: 35KV变电所电气预防性试验安全技35KV变电所电气预防性试验安全技术措施一、概况:据《煤矿安全规程》第435、436、437条的规定及《煤矿电气试验规程》的要求, 每年春季需要对矿井主要供电设备和电缆做预防性试验, 以确保供电安全。

按照集团公司电气试验室的统一要求, 计划规定于xxx年x月, 对35KV变电所供电设备及电缆线路做预防性电气试验。

本次试验工作由集团公司电气试验室负责, 机电科和保运区积极配合试验。

为确保本次工作的安全顺利进行, 特制定本措施。

二、施工组织:1、试验负责人: 集团公司电气试验室2、配合施工负责人: xxx安全负责人: xxx3、配合试验人员: xxxx三、试验准备工作1、所有参加试验人员必须提前到施工试验现场, 熟悉本变电所供电运行方式及现场试验环境, 并学习本措施签字后方可参加施工。

2、试验前, 由保运区负责人将高压柜检查一遍, 确保各柜断路器分合动作准确无误, 指示准确, 并将各柜的完好整定值与实际整定值校对一遍, 确保整定无误。

3、由集团公司实验室负责试验的安排工作, 保运区负责开关柜的停送电, 电气工作票的签发及执行工作。

试验前, 将所用的两票全部准备好。

4、按照集团电气试验室负责人的要求, 将试验用仪器全部接通电源。

三、试验步骤当前由35KV 3174Ⅱ回路带全矿负荷运行, 35KV 3181Ⅰ回路热备用, 先对Ⅰ回路回路35KV电气设备进行预防性试。

( 一) 3181Ⅰ回路35KV电气设备预防性试验步骤:1、细阅电气工作票, 填写倒闸操作票2、穿戴绝缘用具并带验电笔3、核对断路器运行状态4、监护人唱票, 操作人复诵。

5、停1#主变6KV出线盘真空断路器并将断路器退至检修位置。

6、停1#主变35KV断路器, 并将断路器退至检修位; 1#变压器停运, 停Ⅰ路电压互感器隔离开关。

35KV变电所电气预防性试验安全技术措施

35KV变电所电气预防性试验安全技术措施

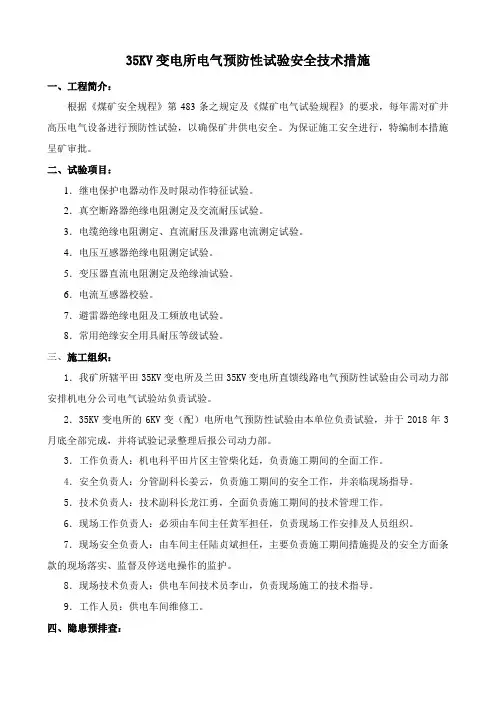

35KV变电所电气预防性试验安全技术措施一、工程简介:根据《煤矿安全规程》第483条之规定及《煤矿电气试验规程》的要求,每年需对矿井高压电气设备进行预防性试验,以确保矿井供电安全。

为保证施工安全进行,特编制本措施呈矿审批。

二、试验项目:1.继电保护电器动作及时限动作特征试验。

2.真空断路器绝缘电阻测定及交流耐压试验。

3.电缆绝缘电阻测定、直流耐压及泄露电流测定试验。

4.电压互感器绝缘电阻测定试验。

5.变压器直流电阻测定及绝缘油试验。

6.电流互感器校验。

7.避雷器绝缘电阻及工频放电试验。

8.常用绝缘安全用具耐压等级试验。

三、施工组织:1.我矿所辖平田35KV变电所及兰田35KV变电所直馈线路电气预防性试验由公司动力部安排机电分公司电气试验站负责试验。

2.35KV变电所的6KV变(配)电所电气预防性试验由本单位负责试验,并于2018年3月底全部完成,并将试验记录整理后报公司动力部。

3.工作负责人:机电科平田片区主管柴化廷,负责施工期间的全面工作。

4.安全负责人:分管副科长姜云,负责施工期间的安全工作,并亲临现场指导。

5.技术负责人:技术副科长龙江勇,全面负责施工期间的技术管理工作。

6.现场工作负责人:必须由车间主任黄军担任,负责现场工作安排及人员组织。

7.现场安全负责人:由车间主任陆贞斌担任,主要负责施工期间措施提及的安全方面条款的现场落实、监督及停送电操作的监护。

8.现场技术负责人:供电车间技术员李山,负责现场施工的技术指导。

9.工作人员:供电车间维修工。

四、隐患预排查:1.试验前未完成停电、验电、放电、合接地刀闸、悬挂停电工作牌等工作,易造成工作人员触电伤人事故。

2.高压操作未佩戴绝缘手套、穿绝缘靴,易造成触电伤人事故。

3.验电时未使用相同电压等级的专用验电器,易造成触电伤人事故。

4.在使用验电器验电前,未检查验电器的完好,易造成触电伤人事故。

5.在开始试验前,未认真检查试验回路及接线是否正确,易造成短路事故。

高压电气设备预防性试验安全技术措施

高压电气设备预防性试验安全技术措施

沙曲矿高压电气设备预防性试验的安全技术措施为确保我矿高压设备的安全运行,按照规定对井上下高压电气设备进行预防性试验,为确保预防性试验的顺利进行及试验期间的供电安全特制定本措施:一、预防性试验领导组组织机构:总指挥:XXXXXX现场指挥:XXXXXXXXX成员:试验单位人员、机电队、机修队、皮带队等相关队组的队长、技术员、检修工、现场的瓦斯员、安全员工作日期:以停电报告为准。

联系方式:XXX二矿矿长:XXXXXXXXX二矿机电矿```长:XXXXXXXXX二矿调度:XXXXXXXXXXXXXX二矿机电科XXXXXXXXXXX二矿矿调度:XXXXXXXXXXXXX二矿运输科:XXXXXXXXXXXX矿机修队: XXXXXXXXXXXX二矿运输科调度:XXXXXXXX二矿机电队:XXXXXX在试验期间内,保持与矿调度及科队领导的联系,如有异常情况,随时处理。

二、试验地点井下:主斜井井底变电所、三采区变电所、白家坡井底变电所、四采区变电所。

三、安全措施及要求1、试验设备的停电工作前一天相关队组必须把审批后的停电报告送达矿调度,矿调度及时通知各影响单位,做好准备工作,试验工作可以分段进行2、试验前必须向矿调度汇报,试验过程严格按《电力设备预防性试验规程》执行并严格执行“两票”和“手指口述”制度,未做好安全防护措施且未经矿调度许可的情况下,不许开工作业。

3、在开始工作前参加试验人和跟班人员必须认真贯彻学习知本措施,明确施工人员的注意事项,确保人员与设备的安全。

4、试验单位人员及参加试验人员必须听从现场总指挥的指挥,当发现问题时必须及时向总指挥汇报,并听从指挥。

5、操作高压设备必须带绝缘手套,穿绝缘靴或站在绝缘台上,停电作业严格执行“停电、验电、放电、挂接地线”的作业程序,而且被停开关必须悬挂“有人工作,严禁送电”警示牌。

停送电前必须与相关单位联系好,征得同意后方可停送电,送电前必须摘除接地线。

4地面试验进入施工现场的人员必须戴安全帽。

35KV降压站电气预防性试验安全技术措施

35KV降压站电气预防性试验安全技术措施

35KV降压站电气预防性试验平安技术措施施工单位:长城煤矿运转工区编制时间:2021年7月7日审批人员签字编制:月日单位负责人:月日机电运营部:月日安监处:月日机电副总:月日审批意见35KV降压站电气预防性试验风险预评价报告根据?煤矿平安规程?第490条、491条的规定及?煤矿电气试验规程?的要求,每年春季需要对矿井主要供电设备和电缆做电气预防性试验,以确保供电平安。

按照集团公司电气试验室的统一要求,方案定于2021年7月10日7:00—7月10日17:00对35KV降压站供电设备及电缆线路做预防性电气试验。

本次试验工作由集团公司电气试验室负责,综合工区积极配合试验。

为确保本次试验工作的平安、顺利进行,制定本措施。

二、施工可能出现风险及评价内容〔一〕技术风险评价1、风险因素:所有施工工器具未提前检查完好风险:施工中无法起到正常作用,导致人员受伤害防范措施:专人提前进行检查。

2、风险因素:未执行停送电管理制度风险:触电伤人防范措施:严格执行停送电管理制度3、风险因素:施工顺序混乱风险:造成降压站供电故障防范措施:严格执行施工顺序。

4、风险因素:施工开关柜与带电开关柜没有采取隔离平安措施风险:施工认错开关柜,电伤施工人员防范措施:在确认施工的开关柜两侧拉上警戒彩带,并安排专人进行监护,严防施工人员进入临近盘的带电部位5、风险因素:双回路开关柜施工时没有停所供供电回路进线开关柜风险:反反倒送电伤人防范措施:对反倒送电开关柜由机电部现场平衡,用电单位安排专人在所在配电所进行倒回路,并停所改造供电回路的进线开关,拉出手车或停下、上隔离后通知副立井降压站,副立井降压站验电、放电、挂接地线、挂拿停电牌。

6、风险因素:停送电未提前与用电岗位联系好:风险:影响用电岗位平安防范措施:停送电前应与用电岗位联系好,设备应处于正常停运状态时方准停电;送电前征得用电岗位同意后,方可送电7、风险因素:带电母线与与上隔离之间未加隔离装置风险:施工人员触及母线造成触电防范措施:用绝缘棒将绝缘板放置于开关柜上隔离开关与带电母线之间,以防止施工人员触及到开关柜上方带电部位。

35KV变电站预防性试验期间单回路运行安全技术措施示范文本

35KV变电站预防性试验期间单回路运行安全技术措施示范文本

35KV变电站预防性试验期间单回路运行安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月35KV变电站预防性试验期间单回路运行安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、概述:我矿现有35kV变电站1座,一回路35kV电源引自台头110kV变电站的35kV台珠337线路母线段,另一回35kV电源引自壶口220kV变电站的35kV明珠325线路母线段,两回35kV电源,一用一热备,当任一回线路发生故障停止供电时,另一回线路可保证矿井全部负荷用电,矿井的两回电源线路上不得分接任何负荷。

因35KV变电站做10KV预防性试验,一段停电,二段运行,在这期间是单回路供电,为了确保单回路供电安全可靠,特制定本措施。

二、单回路运行时间:年月日早8:00-17:00三、成立领导组织机构:总指挥:副总指挥:成员:机电科:安监处:生产技术科:通风科:监控中心:调度室:后勤部:变电站操作员:主扇风机房操作员:指挥部设立在矿调度室,联系电话****。

四、影响范围:此次台珠337线路检修,台珠337线路停止运行,明珠325线路投入运行,进行电源切换,切换电源时全矿井停电,主扇风机停止运行,切换完成后通知矿调度,矿调度通知送电后,第一时间保证主扇风机正常运转,再送井下中央变电所电源。

35KV变电站预防性试验期间单回路运行安全技术措施详细版

35KV变电站预防性试验期间单回路运行安全技术措施详细版

文件编号:GD/FS-5441A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________(解决方案范本系列)35KV 变电站预防性试验期间单回路运行安全技术措施详细版35KV变电站预防性试验期间单回路运行安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

一、概述:我矿现有35kV变电站1座,一回路35kV电源引自台头110kV变电站的35kV台珠337线路母线段,另一回35kV电源引自壶口220kV变电站的35kV明珠325线路母线段,两回35kV电源,一用一热备,当任一回线路发生故障停止供电时,另一回线路可保证矿井全部负荷用电,矿井的两回电源线路上不得分接任何负荷。

因35KV变电站做10KV预防性试验,一段停电,二段运行,在这期间是单回路供电,为了确保单回路供电安全可靠,特制定本措施。

二、单回路运行时间:年月日早8:00-17:00 三、成立领导组织机构:总指挥:副总指挥:成员:机电科:安监处:生产技术科:通风科:监控中心:调度室:后勤部:变电站操作员:主扇风机房操作员:指挥部设立在矿调度室,联系电话****。

四、影响范围:此次台珠337线路检修,台珠337线路停止运行,明珠325线路投入运行,进行电源切换,切换电源时全矿井停电,主扇风机停止运行,切换完成后通知矿调度,矿调度通知送电后,第一时间保证主扇风机正常运转,再送井下中央变电所电源。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

解决方案编号:LX-FS-A7223235KV降压站电气预防性试验安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑35KV降压站电气预防性试验安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

一、概况根据《煤矿安全规程》第490条、491条的规定及《煤矿电气试验规程》的要求,每年春季需要对矿井主要供电设备和电缆做电气预防性试验,以确保供电安全。

按照集团公司电气试验室的统一要求,计划定于20xx年7月10日7:00—7月10日17:00对35KV降压站供电设备及电缆线路做预防性电气试验。

本次试验工作由集团公司电气试验室负责,综合工区积极配合试验。

为确保本次试验工作的安全、顺利进行,制定本措施。

二、施工组织1、试验负责人:集团公司电气试验室2、配合施工负责人:王中国安全负责人:柳西更3、工区现场人员:邓军4、配合参加试验人员:王聪李永图郭新汶三、试验准备工作1、所有参加试验人员必须提前到施工试验现场,熟悉本降压站供电运行方式及现场试验环境,并学习本措施签字后方可参加施工;2、试验前,由综合工区负责将各高压柜检查一遍,确保各柜断路器分合动作准确无误,指示准确;并将各柜的完好牌整定值与实际整定值校对一遍,确保整定无误;3、由集团公司试验室负责试验的安排工作,综合工区负责本工区范围内开关柜的停送电“电气工作票”的签发及执行工作;运转工区负责范围以外的外供电馈出开关柜的停送电“电气工作票”,由机电运营部负责签发,综合工区负责执行。

试验前,将所用“两票”全部准备好。

4、按照集团公司电气试验室负责人的要求,将试验用仪器全部接通电源。

四、配合试验步骤35KV降压站正常运行状态为:协庄二回路为主运行回路,协庄一回路为热备用回路,电厂通过协庄二回路并网,2#、3#主变并列运行,1#主变备用。

(一)、副立井降压站协庄一回路户外35KV电气设备预防性试验步骤1、审阅电气工作票,填写倒闸操作票;2、穿戴绝缘用具并带验电笔;3、核对断路器、隔离开关运行状态;4、监护人唱票,操作人员复诵;5、停1#主变6KV出线盘(17#盘)真空断路器及上、下隔离开关;6、停1#主变35KV 35102断路器,3513隔离开关;1#主变停运;7、对1#主变6KV出线盘(17#盘)验电、放电、挂三相短路接地线,挂拿停电牌;8、派专人去电厂联系,确认电厂通过协庄二回路并网运行,通知电厂停电厂一回路并网线路断路器并将断路器手车摇出,摇出电压互感器手车;9、副立井降压站停供电厂一回路出线35301断路器,断开3531、3532隔离开关;10、通知电厂在电厂一回路并网线路验电、放电、挂三相短路接地线,挂拿停电牌;11、副立井降压站在电厂一回路出线3532隔离开关出线侧验电、放电、挂三相短路接地线,挂拿停电牌;12、副立井降压站停35KV协庄一回路进线35101断路器,断开3512、3511隔离开关;停35KV联络35103断路器,断开3514、3515隔离开关;13、对户外1#主变压器、35101、35301、35102断路器做电气预防性试验,提取化验油样;对该回路互感器、避雷器做电气预防性试验;对6KV高压开关柜17#做电气预防性试验;14、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题;(二)、副立井降压站协庄二回路户外35KV电气设备预防性试验步骤1、审阅电气工作票,填写倒闸操作票;2、穿戴绝缘用具并带验电笔;3、核对断路器、隔离开关运行状态;4、监护人唱票,操作人员复诵;5、送1#变压器35KV3513隔离开关、35102断路器,1#变压器运行;6、送1#变压器6KV出线(17#盘)下、上隔离开关及真空断路器;7、停2#主变6KV出线(1#盘)真空断路器及上、下隔离开关;8、停2#主变35KV35001断路器,停3501隔离开关;9、2#主变6KV出线(1#盘),验电、放电、挂三相短路接地线,挂拿停电牌;10、停3#主变6KV出线(16#盘)真空断路器及上、下隔离开关;11、停3#主变35KV 35202断路器,停3523隔离开关;12、对3#主变6KV出线(16#盘)验电、放电、挂三相短路接地线,挂拿停电牌;13、停下35KV联络35103断路器、35203断路器,停3514、3515、3524、3525隔离开关;14、派专人去电厂联系,通知电厂将并网线路倒至协庄一回路运行,通知电厂停电厂二回路并网线路断路器并将断路器手车摇出,摇出电压互感器手车;15、副立井降压站停供电厂二回路出线35401断路器,3541、3542隔离开关;16、通知电厂在电厂二回路并网线路验电、放电、挂三相短路接地线,挂拿停电牌;17、副立井降压站在电厂二回路出线3542隔离开关出线侧验电、放电、挂三相短路接地线,挂拿停电牌;18、副立井降压站停协庄二回路进线35201断路器,3522、3521隔离开关;19、对户外1#、2#主变压器、35001、35202、35203、35103、35401、35201断路器做电气预防性试验,提取化验油样;对该回路互感器、避雷器做电气预防性试验;对6KV16#、1#高压开关柜做电气预防性试验;20、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题;(三)做户内6KV高压开关柜及电缆电气预防性试验步骤1、由机电运营部电气试验现场负责人按照先试验供地面负荷高压开关柜及其负荷电缆(包括电容器柜),再试验供井下负荷高压开关柜及其负荷电缆的步骤列出各开关柜试验次序表;2、凭电气工作票将所试验开关柜及其负荷电缆停电、验电、放电、挂接地线、停电牌;3、对确认停电开关柜进行电气预防性试验;4、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题;5、配合集团公司电气试验人员对电缆做电气预防性实验;6、试验完毕,运转工区配合试验人员负责将试验仪器电源解火,负责将试验电缆压火,将开关柜及电缆接线恢复到原供电状态。

五、施工安全技术措施1、所有参加施工人员必须明确本次试验的目的,明确各自的分工,集中精力,听从试验负责人的统一指挥,与集团公司电气试验室工作人员要密切配合,协调一致。

2、严禁带电工作,严格执行停送电制度,严格执行电气工作票制度、倒闸操作票制度;停电后,应认真对停电设备进行验电、放电、挂三相短路接地线、挂拿停电牌,确认无误后方准试验。

3、严格执行工作安全监护制度,试验时,由施工负责人设立专人监护施工安全。

操作高压设备时,应戴上绝缘手套、穿上绝缘靴后方准操作。

配电工停送电操作应严格按“配电工操作规程”执行。

4、试验前,应将被试验柜及电缆停电、验电、放电、挂三相短路接地线、停电牌,确认无误后方准试验。

5、对副立井降压站供井下-550中央配电所的18#柜、19#柜、20#柜及相应负荷电缆做电气预防性试验前,通知-550中央配电所合井下配电所联络开关柜,确保井下正常供电;并将-550中央配电所被试进线回路电源柜停电,拉出小跑车,防止反送电;6、对供中部风机两回路8#、9#馈出柜及其负荷电缆分别做预防性电气试验前,将中部风机房6KV配电室联络开关合上,确保2台风机都能正常运转;并将被试回路进线开关柜隔离开关拉开,防止反送电;7、对供副立井绞车两回路6#、7#馈出柜及其负荷电缆分别做预防性电气试验前,应倒回路进行试验,不得影响副立井绞车的提升运行;8、对供压风机房24#馈出柜及其负荷电缆分别做预防性电气试验前,应提前通知压风机房将正在运行的压风机停车后,方准停电试验;9、对副立井降压站内其他外供馈出柜及电缆做试验前,应由机电运营部现场试验负责人通知外供电使用单位,提前将负荷停下来后,再停电进行试验;10、各开关柜做试验前,应在开关柜上隔离开关下方加隔离绝缘板,以防试验人员触电;(注意:母线及上隔离开关电源侧带电)11、登高作业时,应先检查好登高用具的安全可靠性,确认无误后方可使用,登高作业人员应保持好身体的平衡;登高作业只能使用绝缘梯,登高人员严禁攀登到开关柜上方作业;12、电气试验时应注意以下事项(1)高压试验工作应不少于二人,试验负责人在开始前,应对全体试验人员详细布置、试验工作的范围、不应触及的部位及试验中的安全措施。

(2)、高压试验应填写电气工作票。

(3)、高压试验现场应将工作范围临时遮拦,并向外悬挂“止步,高压危险!”警示牌,必要时设专人监护。

被试设备、供电线路两端不在同一地点时,另一端应有遮拦或封挡,必要时应专人看守,以防触电。

13、各类高压电气设备绝缘和特性试验按《煤矿电气试验规程》的规定执行。

14、耐压试验前,必须认真检查试验接线,表计倍数、调压器零位及仪表起始状态,均正确无误,通知与试验无关的人员离开被试设备,在取得试验负责人的许可后,方可加压。

15、试验电容器、电缆或其他电容性、电感性电气设备时,试验前后应多次接地放电、短路放电。

对有静电感应的设备接地后方可接触。

16、高压试验工作人员在全部加压过程中,应集中精力,传达口令要清楚、准确。

操作人员必须穿绝缘靴并站在绝缘垫上。

17、试验用的电源应有断路明显的双刀开关和电源指示灯。

更改接线或试验结束时,应首先断开试验电源进行放电,并将升压设备的高压部分短路、接地。

18、试验装置的金属外壳应可靠接地,高压引线应尽量缩短,必要使用耐高压绝缘物支持固定。

19、试验结束后,必须检查被试设备上有无遗忘的工具和导线,拆除临时遮拦并将被试设备恢复原状态。

六、试验质量要求1、各类高压电气设备绝缘和特性试验按《煤矿电气试验规程》的规定执行。

2、对试验过程中出现的不合格项目,现场能整改的要现场整改,不能立即整改的要制定整改日期,限期整改。

七、质量验收1、验收负责人:集团公司试验室;2、工区参加验收人员:戴立龙3、验收标准按照《煤矿电气试验规程》的规定执行。
