基坑开挖、支柱整正技术交底.
基坑开挖支护安全技术交底模板

一、交底对象各位施工人员、管理人员及监理人员。
二、交底目的为确保基坑开挖及支护施工过程中的安全,预防事故发生,提高施工质量,特进行安全技术交底。
三、交底内容1. 基坑开挖基本要求(1)基坑开挖前,应进行详细的地质勘察,了解土质、地下水位、周边环境等情况。
(2)根据设计要求,制定合理的开挖方案,确保开挖过程安全、高效。
(3)基坑开挖过程中,应严格控制开挖深度,避免超挖。
2. 基坑支护结构(1)根据地质条件、开挖深度、周边环境等因素,选择合适的支护结构,如土钉墙、锚杆支护、排桩支护等。
(2)支护结构的设计应符合相关规范要求,确保其强度、稳定性和防水性能。
(3)支护结构的施工应严格按照设计要求进行,确保施工质量。
3. 安全防护措施(1)施工现场应设置安全警示标志,明确警示内容。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场应设置安全通道,确保人员疏散通道畅通。
(4)施工过程中,应加强对支护结构的监测,发现异常情况立即采取措施。
4. 应急救援措施(1)制定应急救援预案,明确救援流程、救援人员及救援设备。
(2)定期进行应急救援演练,提高救援能力。
(3)施工过程中,一旦发生安全事故,应立即启动应急救援预案,确保人员安全。
四、注意事项1. 施工人员必须严格按照操作规程进行施工,不得擅自更改设计方案。
2. 施工过程中,应加强安全巡查,发现问题及时整改。
3. 施工现场应保持整洁,不得堆放杂物,确保施工环境安全。
4. 施工过程中,应加强沟通协调,确保各项工作顺利进行。
五、交底总结本次安全技术交底旨在提高施工人员的安全意识,确保基坑开挖及支护施工过程中的安全。
请大家认真学习,严格遵守各项安全规定,共同保障施工安全。
六、签字确认施工负责人:___________项目总监:___________监理单位:___________日期:____年____月____日。
基坑支护及开挖施工安全技术交底范文

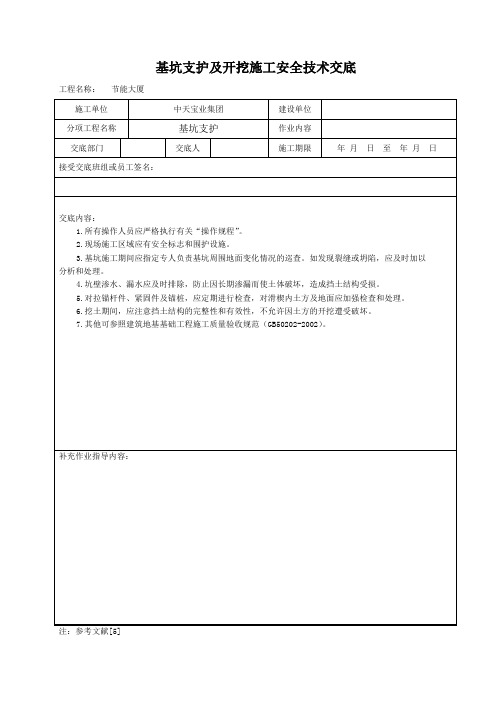

基坑支护及开挖施工安全技术交底工程名称:节能大厦关于技术交底的要求1.技术交底的目的是使施工人员明确工程概况、合同文件、设计意图及设计中采用的新技术、新工艺、新材料;明确工程的各项技术要求、质量验收标准、工艺标准、各结构物的详细尺寸和标高、材料规格和数量等,确保施工过程满足质量、技术、工艺要求,安全顺利的完成施工任务。
2.技术交底分为会议交底、书面交底和岗位技术交底三种形式。
3.施工方案交底应采用会议交底,由项目总工主持,项目部有关人员、施工队长及施工队技术人员等参加。
主要对施工组织设计或施工方案及施工方案中的重点细节作专题介绍和详细说明,提出具体实施办法和要求,对施工质量控制与技术安全保证措施作详细交底。
参加会议人员对技术交底不明确或实施困难的问题(包括施工场地、施工机械、施工进度安排、施工部署、施工流水段划分、劳动力安排、施工工艺等)应及时提出,会议对提出的问题应逐一解答,并落实安排。
4.施工工艺的技术交底应采用书面交底,项目部或施工队向工班就分项工程或工序进行技术交底,应根据该项工程的施工组织设计或施工方案、上级的技术交底内容,按照设计文件、施工及验收规范等的有关要求,结合本工程的具体情况,按分项工程和工序,向施工班组进行详细的书面技术交底。
交底、接受交底双方均要在交底记录上签字。
班组长在接受技术交底后,应组织全班组成员认真学习与讨论,明确工艺流程和施工操作要点、工序交接要求、质量标准、技术措施、成品保护方法、质量通病预防方法及安全注意事项,然后根据施工进度要求、作业班组劳动力和技术水平高低进行分工,明确责任和协作关系。
5.施工技术交底应符合下列要求:1)、应符合设计图设计(或变更图设计)中的各项技术要求,特别是当设计图中的技术要求和技术标准高于施工及验收规范的相应要求时,应作更为详细的交底和说明;2)应符合体现上一级技术交底的意图和具体要求。
3)应符合实施性施工组织设计和施工方案的各项要求,包括技术措施和施工进度等要求。
基坑开挖作业安全技术交底模板

一、交底目的为确保基坑开挖作业的安全顺利进行,提高施工人员的安全意识,降低安全事故发生率,特制定本安全技术交底。
二、交底对象1. 施工单位项目经理、技术负责人、施工员、监理工程师等管理人员;2. 基坑开挖作业的施工人员;3. 有关各方管理人员及施工人员。
三、交底内容1. 基坑开挖前的准备工作(1)了解工程地质、水文地质资料,确定基坑开挖的深度、形状、尺寸及支护结构;(2)编制施工组织设计,明确施工方案、施工顺序、施工进度及质量要求;(3)对施工人员进行安全技术培训,提高安全意识。
2. 基坑开挖作业安全注意事项(1)施工人员必须佩戴安全帽、安全带等个人防护用品;(2)基坑周边设置安全警示标志,禁止无关人员进入;(3)开挖过程中,应保持边坡稳定,防止坍塌;(4)基坑开挖深度超过1.5m时,应设置人员上下坡道和爬梯,确保人员安全;(5)夜间施工时,施工场地应有足够的照明;(6)施工过程中,应密切关注边坡变化,发现异常情况立即停止作业,并采取相应措施;(7)基坑开挖时,严禁在坑底休息,防止坠落;(8)基坑周边1m以内不得堆放土方、材料、机具等,以免影响边坡稳定;(9)基坑开挖过程中,严禁擅自改变施工方案,确保施工安全。
3. 机械操作安全(1)挖掘机、装载机等机械操作人员必须持证上岗;(2)机械操作前,应检查机械设备的完好性,确保安全运行;(3)机械作业范围内,严禁站人;(4)机械作业时,应确保作业人员的安全距离,防止机械伤人;(5)挖掘机作业时,严禁挖掘机在电力架空线路下方作业,需在其一侧作业时,机械与电力架空线路的最小距离必须符合要求。
4. 支护结构安全(1)支护结构施工前,应进行施工方案设计,确保支护结构安全可靠;(2)支护结构施工过程中,应严格控制施工质量,确保支护结构稳定性;(3)支护结构施工完成后,应进行验收,合格后方可投入使用。
四、交底要求1. 施工单位应将本安全技术交底作为施工组织设计的一部分,认真执行;2. 施工人员应认真学习本安全技术交底,提高安全意识;3. 监理工程师应加强对基坑开挖作业的安全监督检查,确保施工安全。
基坑支护工程技术交底

基坑支护工程技术交底一、工程概述基坑支护工程是在建造施工过程中为了防止土方坍塌而进行的一系列工程措施。
该工程的目的是确保施工过程中的安全和顺利进行。
本次技术交底将详细介绍基坑支护工程的相关内容,包括支护方法、材料选择、施工流程等。
二、支护方法1. 桩基支护:通过打桩的方式增加地基的承载力和稳定性。
常用的桩基支护方法有钢筋混凝土桩、钢管桩、预制桩等。
2. 土方侧支护:采用挡土墙或者支撑体系对土方进行支护,防止土方坍塌。
常用的土方侧支护方法有土钉墙、喷射混凝土桩、悬挂墙等。
3. 土方顶部支护:对基坑顶部进行支护,防止土方塌方。
常用的土方顶部支护方法有预应力锚杆、钢梁支撑等。
三、材料选择1. 支护材料:常用的支护材料有钢筋混凝土、钢板、钢管等。
在选择支护材料时,需要考虑材料的强度、稳定性和耐久性。
2. 土工材料:常用的土工材料有土工布、土工格栅等。
土工材料可以增加土方的稳定性和抗滑性。
四、施工流程1. 前期准备:包括现场勘察、设计方案制定、施工材料采购等。
2. 基坑开挖:按照设计要求进行基坑开挖,并及时清理坑内的杂物。
3. 支护安装:根据设计方案,安装桩基支护或者土方侧支护结构。
4. 支护监测:对支护结构进行监测,确保其稳定性和安全性。
5. 支护调整:根据监测结果,对支护结构进行调整和加固。
6. 基坑回填:在完成施工后,进行基坑回填工作,恢复地面原貌。
五、施工安全注意事项1. 施工现场要设置明显的警示标志,确保人员和车辆安全。
2. 施工人员必须佩戴安全帽、防护鞋等个人防护装备。
3. 施工过程中要定期检查支护结构的稳定性,如发现异常情况,应及时采取措施处理。
4. 施工现场要保持整洁,杂物要及时清理,以免影响施工质量和安全。
5. 施工人员要严格按照操作规程进行施工,禁止违章操作。
六、总结基坑支护工程是建造施工中非常重要的一项工程,关系到施工过程中的安全和顺利进行。
通过合理选择支护方法和材料,并严格按照施工流程进行施工,可以确保基坑支护工程的质量和安全。
基坑支护工程技术交底

基坑支护工程技术交底一、工程概况本工程位于某市某区,总占地面积约5000平方米,是一座多功能综合建造物的地下基坑工程。
基坑深度为15米,地下室共有3层,每层高度约为4.5米。
本工程主要包括基坑开挖、支护结构施工、地下室防水、排水系统、地下室钢筋混凝土结构施工等工作。
二、基坑开挖1. 开挖方式:本工程采用机械挖掘方式进行基坑开挖,主要使用挖掘机和装载机进行开挖作业。
2. 开挖顺序:按照从上到下的顺序进行开挖,先开挖地面层,然后逐层向下开挖,最后达到设计深度。
3. 开挖监测:在开挖过程中,需要进行基坑变形监测,以确保开挖过程的安全性和稳定性。
4. 开挖土方处理:开挖出的土方应及时清理,并按照规定的要求进行堆放或者运输。
三、支护结构施工1. 支护方式:本工程采用钢支撑+预应力锚杆支护的方式进行基坑支护。
支撑材料采用Q345B钢材,锚杆采用Φ25钢筋。
2. 支护施工步骤:先进行地下室周边的支撑施工,然后逐层进行支撑结构的搭设,最后进行支撑结构的预应力锚杆施工。
3. 支护结构检测:支护结构施工完成后,需要进行支护结构的质量检测,以确保支护结构的稳定性和安全性。
四、地下室防水1. 防水材料:地下室防水采用聚氨酯防水涂料,涂料厚度不得小于1.5mm。
2. 防水施工步骤:首先对地下室墙体进行清理和修补,然后进行底板和墙体的防水涂料施工,最后进行防水涂料的养护。
3. 防水层检测:防水层施工完成后,需要进行防水层的质量检测,以确保防水层的完整性和可靠性。
五、排水系统1. 排水设施:地下室排水采用集水井和排水管道的方式进行排水,排水管道采用PVC管道。
2. 排水施工步骤:首先进行集水井的施工和安装,然后进行排水管道的敷设和连接,最后进行排水系统的测试和调试。
3. 排水系统检测:排水系统施工完成后,需要进行排水系统的质量检测,以确保排水系统的畅通性和可靠性。
六、地下室钢筋混凝土结构施工1. 施工流程:地下室钢筋混凝土结构施工分为基础工程、墙体工程、柱子工程、梁工程和楼板工程五个阶段进行。
基坑支护及开挖施工安全技术交底

基坑支护及开挖施工安全技术交底一、基坑支护及开挖施工安全技术交底为了确保基坑支护及开挖施工的安全进行,保证工作人员的身体健康和施工的顺利进行,特进行本次技术交底。
本文将从安全管理、施工方案、人员培训和应急预案四个方面进行详细介绍。
二、安全管理1. 安全责任制度为确保基坑支护及开挖施工的安全,本施工现场设立安全监管部门,负责全面管理和监督施工安全工作,确保施工工地的安全。
2. 安全生产标准在施工现场,为了规范工作人员的行为并确保施工的安全进行,我们制定了严格的安全生产标准,并对每位工作人员进行了详细的培训,确保他们了解并遵守相应的规定。
3. 安全设施在基坑支护及开挖施工过程中,我们将提供必要的安全设施,包括安全帽、安全绳、安全警示牌等,以确保工作人员的人身安全。
三、施工方案1. 基坑支护设计我们的施工方案将根据基坑支护设计图纸进行,确保支护结构的稳定性和施工的安全。
2. 开挖工艺在开挖过程中,我们将采用适当的开挖工艺,包括梁式开挖和预支挖等,以确保基坑的稳定性和开挖的安全进行。
3. 监测与控制在施工过程中,我们将进行定期的基坑监测和控制,确保不会出现坑底决水、坍塌等不安全情况。
四、人员培训1. 安全培训在基坑支护及开挖施工前,我们将对所有参与施工的工作人员进行安全培训,包括操作规程、紧急情况处理等,以提高他们的安全意识和应急能力。
2. 技术交底除了安全培训外,我们还将对工作人员进行技术交底,详细介绍本次施工的具体步骤、注意事项和施工方法,以确保施工人员能够正确理解并按照要求进行作业。
五、应急预案1. 突发事件处理在施工过程中,我们将建立完善的应急预案,包括各种突发事件的处理方法和应急疏散路线等,以应对可能出现的安全问题。
2. 紧急救援在施工现场,我们将配备专业的救援人员和救援设备,以保证在紧急情况下能够迅速有效地进行救援工作,最大限度地减少人员伤亡和财产损失。
六、总结通过本次技术交底,我们明确了基坑支护及开挖施工的安全管理要求、施工方案、人员培训和应急预案等关键内容。
土方基坑开挖安全技术交底模板
一、交底目的为确保土方基坑开挖施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、交底对象所有参与土方基坑开挖施工的施工人员、管理人员及现场监理人员。
三、交底内容1. 工人入场教育(1)工人入场前必须进行三级安全教育,包括公司级、项目级、班组级教育,经考试合格后方可进入施工现场。
(2)新员工应接受专业培训,熟练掌握施工工艺、安全操作规程及应急预案。
2. 安全防护措施(1)所有人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
(2)施工人员必须穿戴符合规定的安全防护用品,如手套、安全鞋等。
(3)施工现场应设置安全警示标志,明确危险区域和注意事项。
3. 施工组织与方案(1)土方基坑开挖必须严格按照施工组织设计和土方开挖方案进行。
(2)施工过程中,应遵循“分层开挖、分段施工、先支护后开挖”的原则。
4. 开挖深度与边坡支护(1)开挖深度超过1.5m时,应设置人员上下坡道和爬梯,以防止坠落。
(2)开挖深度超过2m时,必须在边沿设置两道1.2-1.5m高的护身栏杆,夜间应设红色标志灯。
(3)边坡支护应根据土质情况,采取合适的支护措施,确保边坡稳定。
5. 排水与防护(1)基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡稳定。
(2)夜间挖土时,施工场地应有足够的照明。
6. 施工监控与检查(1)施工过程中,施工人员要经常注意边坡是否有裂缝,一旦发现,立即停止一切作业,待处理和加固后,才能进行施工。
(2)开挖土方时,应有专人指挥,防止机械伤人或坠土伤人,挖土机的工作范围内,不准进行其他工作。
(3)基坑边1m以内不得堆土、堆料、停置机具。
(4)基坑开挖时,两人操作间距应大于2.5m。
多台机械开挖,挖土机间距应大于10m。
在挖土机工作范围内,不许进行其他作业。
7. 紧急预案(1)制定应急预案,明确事故发生时的处理流程和责任人。
(2)定期组织应急演练,提高应急处置能力。
基坑开挖施工技术交底
基坑开挖施工技术交底一、引言基坑开挖是建筑工程中的一个重要环节,在施工过程中需要遵循一定的安全规范和技术要求。
本文将介绍基坑开挖施工的相关技术交底内容,以确保施工过程中的安全性和高效性。
二、施工前的准备工作1. 方案准备在基坑开挖施工前,需要制定详细的施工方案,包括开挖顺序、施工方法、支护结构设计等。
方案应当经过专业工程师的审核和批准,并与相关人员进行充分的沟通和交流。
2. 设备准备基坑开挖所需的设备包括挖掘机、钢筋剪、卷扬机等,施工前应确保设备良好运转,并进行必要的维护和检查。
3. 施工人员的安全教育施工人员必须接受基本的安全教育和培训,了解基坑开挖施工过程中的风险和注意事项,掌握相关的安全操作规程,确保施工过程中的人身安全。
三、基坑开挖施工的步骤1. 土质分析在进行基坑开挖之前,必须进行土质分析,了解开挖区域的地质情况和土质条件,以便确定合适的施工方案和支护结构。
2. 清扫施工区域施工前必须清除施工区域内的障碍物,并清理干净周围的垃圾和杂物,以确保施工过程中的安全和顺利。
3. 挖掘根据事先制定的施工方案,用挖掘机进行基坑的开挖,确保开挖的深度和形状与设计要求相符。
在挖掘的过程中,必须要保证挖掘机的稳定性,避免因施工不当而引发事故。
4. 土方运输和处理挖掘完成后,需要将挖掘出的土方进行运输和处理。
土方应按规定的位置进行堆放,以便后续的土方利用或处置。
5. 支护结构施工基坑开挖后,需要根据设计要求进行支护结构的施工。
常见的支护结构包括钢支撑、混凝土护坡等。
在支护结构的施工过程中,必须严格按照相关的技术要求操作,确保支护结构的稳定性和安全性。
6. 水位控制基坑开挖过程中,水位的控制非常重要。
必须采取相应的措施,如安装排水设备、加固水位标尺等,以确保基坑内的水位能够及时降低,避免对施工的影响。
四、施工中的安全措施1. 施工现场的围护措施在基坑开挖施工现场,必须设置围护措施,以避免人员误入施工区域,采取隔离防护措施,确保施工现场安全。
基坑施工工程技术交底(3篇)
第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。
本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。
二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。
2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。
3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。
4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。
三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。
2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。
3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。
4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。
5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。
6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。
五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。
2. 施工现场安全:设置安全警示标志,确保施工现场安全。
3. 机械安全:定期检查机械设备,确保机械设备运行正常。
4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。
六、施工进度1. 制定合理的施工进度计划,确保施工进度。
2. 加强现场管理,确保施工进度。
3. 合理安排施工人员、材料、设备等资源,提高施工效率。
七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。
基坑开挖施工技术交底
基坑开挖施工技术交底一、引言基坑开挖是建筑工程施工中的重要环节,其施工质量直接关系到工程的稳定性和安全性。
为了确保基坑开挖施工的顺利进行,保证施工过程中的安全和质量,本文将就基坑开挖施工技术进行详细的交底。
二、施工前的准备工作在进行基坑开挖施工之前,需要进行详细的规划和准备工作。
首先,需要明确开挖的范围和深度,并制定相应的开挖计划。
其次,要对施工现场进行勘测和测量,确定地下管线和障碍物的位置,并制定相应的安全措施。
同时,还需要制定开挖施工方案,确定开挖的方法和顺序,并准备好必要的施工设备和工具。
三、基坑开挖施工步骤1. 疏散场地和设置施工标志:在施工前需要清理施工现场,确保场地的安全和整洁。
同时,需要设置施工标志,标明施工区域,避免他人进入施工现场。
2. 施工机械的调试和检查:在进行基坑开挖施工之前,需要对使用的施工机械进行调试和检查,确保其正常运行。
同时,还需要对施工机械进行维护和保养,以保证其安全和稳定性。
3. 土方开挖:根据开挖计划和方案,使用适当的机械设备进行土方开挖。
在开挖过程中,需要注意土方的稳定性和坡度,避免发生坍塌和滑坡等安全事故。
4. 土方运输和堆放:开挖出的土方需要及时运输和堆放。
在运输土方的过程中,需要选择合适的运输工具和设备,保证运输过程的安全和顺利。
5. 排水和支护:在基坑开挖过程中,可能会遇到地下水或者土层松软的情况,需要进行相应的排水和支护措施。
排水可以采用明渠或者井道排水的方式,支护可以采用桩、板支护等方法,确保基坑的稳定性和安全性。
6. 墙体施工:基坑开挖完成后,需要对基坑墙体进行施工。
墙体施工可以采用混凝土浇筑、钢筋混凝土板桩等方式,以增加基坑的稳定性和坚固程度。
四、安全措施在进行基坑开挖施工时,必须注意施工过程中的安全问题。
以下是一些常见的安全措施:1. 工人必须配备必要的个人防护用品,如安全帽、安全鞋等,并经过相关安全培训。
2. 设立施工区域的警示标志,并设置相应的警示灯和围挡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底表单位和接受交底单位各一份。
直埋基坑开挖、立杆、支柱整正一、接触网工程概况我单位承担的京广铁路北京局管内电气化改造工程Ⅲ标段工程,北起京广铁路松林店(不含),经保定、石家庄、邢台、邯郸等站,南到局界,起讫里程DK64+100—DK485+912,施工范围422正线公里,计26站29区间(不含六提段)施工主要实物工作量包括:工程数量表二、基坑开挖施工方案1、施工准备:(1)已与工务、电务、供电、铁道通信事业部等设备管理部签订施工安全协议,并向北京铁路局报请施工计划,基坑开挖作业对既有路基没有任何危害,也不留下任何安全隐患,不影响营业线设备稳定、设备使用和行车安全,不需在封锁点内施工。
(2)提前三天与供电、工务、电务、铁通、车站等部门取得联系,在开挖前由铁通、电务配合人员指定地下管线的位置,开挖时应注意,以免挖伤地下管线。
2、开挖基坑施工工艺 (1)土质坑开挖 工序流程:操作要领:第一步,确认:确认坑的类型、限界等。
第二步,清理工作面:将坑口处的地面清理干净。
区间基坑开挖现场示意图第三步,安设防道碴挡板:坑口的线路侧加设防止道碴滑落的挡板。
第四步,开挖:在基坑开挖处两侧道床铺设彩条布,防止开挖底层道渣或弃土污染道床,以保持道床弹性和排水良好,在股道间或路肩上铺开彩条布,把开挖处清理出的道渣按清洁度分别放于不同的彩条布上,堆高不得侵入建筑接近限界,土质较硬时,可先用镐刨松后再用锹挖,坑深时可采用吊篮弃土。
第五步,检验:坑挖完后,对基坑类型、中心线、坑深等进行检验,检验合格后再准备立杆。
(2)、塌方坑开挖工序流程:操作要领:第一步,确认:确认坑的类型、限界等。
第二步,清理工作面:将坑口处的地面清理干净。
第三步,安设防道碴挡板:坑口的线路侧应加设防止道碴滑落的挡板。
第四步,开挖:由前往后或由后往前按层次进行开挖。
第五步,安装防护板:防护板制做如图所示。
【长边搭接制作图】 【短边搭接制作图】 防护板安装顺序由坑口向坑底安装,基坑每下挖200 mm ,将上一层防护板打下去后,并在其上装一层新的防护板,随时用碎石或土将防护板与坑壁的间隙填满。
(3)石坑开挖 工序流程:操作要领:第一步,确认:确认坑的类型、限界等。
1、直埋基坑尺寸:基坑尺寸1000mm*1000mm*3900mm (轨面至坑底距离), 支柱限界3150mm 施工误差±30mm ,坑口距既有支柱距离不小于5000mm ,困难情况需制定防坍塌措施,并经供电车间或工区配合人员同意后方可开挖。
2、硬横梁基础尺寸:JGY-1、JGY-2、JGY-3坑口尺寸900mm*900mm ,坑深3000mm ;JGY-5、JGY-6、JGY-7坑口尺寸900mm*900mm,坑深3500mm支柱限界3300mm;坑口距既有基础不小于5000mm,困难情况需制定防坍塌措施,并经供电车间或工区配合人员同意后方可开挖。
3、拉线基础尺寸:中锚拉线基础1000mm*1200mm*2000mm;接触网下锚拉线基础1000mm*1200mm*2500mm第二步,清理工作面:将坑口处的地面清理干净。
第三步,安设防道碴挡板:坑口的线路侧加设防止道碴滑落的挡板。
第四步,开挖:在基坑开挖处两侧道床铺设彩条布,防止开挖底层道渣或弃土污染道床,以保持道床弹性和排水良好,在股道间或路肩上铺开彩条布,把开挖处清理出的道渣按清洁度分别放于不同的彩条布上,堆高不得侵入建筑接近限界,空压机凿石坑的时候要有专人负责空压机的操作规程,及时了解空压机的工作状况,做到正确安全的使用空压机。
第五步,检验:坑挖完后,对基坑类型、中心线、坑深等进行检验,检验合格后再准备立杆。
3、技术要求(1)基坑开挖深度必须满足接触网支柱的设计需要;(2)回填路基必须夯实,防止基坑塌陷,支柱倾斜;(3)回填完毕后及时将水沟疏通及清理干净;(4)正确按空压机的操作方法进行基坑开挖;(5)作业完毕后由工务配合人员对路基进行验收。
三、特殊地段基坑开挖注意事项流沙类基坑开挖流沙类基坑所用的防护板采用30mm厚、200mm宽的木板制成,一般用松木或硬杂木。
每挖下200mm安装一层防护板,形成一层木框,层与层之间的防护木框长宽边的要互相错开,交替使用。
基坑开挖的过程中应随时检查支撑结构的状态。
如有流沙土质情况,遇流沙地段,在开挖基坑前测量地基承载力,对于流沙地段地基承载力不小于50kpa的接触网H78横腹杆式混凝土基坑按照京广改施网101-25施工图,即采用杯基形式。
高水位土质类基坑开挖地下水较浅时,不需排水,可在水下挖土;渗水量不大时,水、土一起挖,并吊至坑上;渗水量较大时,使用抽水机或其他排水办法,边排水边挖土。
当杆坑挖到需要板桩来支撑的深度时,下乳第一层横档,并挨次打入板桩,当坑的四壁都打入板桩后,再继续挖土和打入板桩,在约距第一层横档1m处下入第二层横档,然后再继续挖土和打沉板桩,直至挖到规定深度为止。
板桩厚度应不小于50mm,宽度以150~200mm为宜。
横档间距应不大于1m。
四、立杆整正施工方案(一)准备工作1.组织2.工、机具3.材料设备(二)操作程序1.工艺流程图2.操作方法(1)安放底板①将坑内的杂物清理干净,复查基坑深度。
②用棕绳将底板系好,缓慢放入坑底。
(2)立杆①车长指挥轨道车司机、使吊车对准基坑位置,吊车司机启动吊车升吊臂落钩。
②平板车上人员将钢丝套子套在自杆顶向下第4腹孔内。
③平板车人员将钢丝套子挂在吊钩上。
④施工负责人指挥吊车司机操作吊车将杆吊起后对准坑位。
⑤支柱对准坑位后,支柱根部落至坑口时扶杆人员扶住并将支柱方向扭正,吊车司机听负责人指挥落钩,使杆落入坑底。
⑥待支柱倚住坑壁稳定后,吊车落钩,进行摘钩,如无架空跨越干扰,可按上述①—⑥有关程序进行下一支柱吊立。
如有架空跨越干扰,施工负责人应指挥吊车司机、将吊臂复原后,按上述1、2程序安装下一支柱。
(3)整正①整杆人员将整正器的框架安装在支柱上。
②将整正器丝杠一端用钢轨卡子联至支柱两侧钢轨上。
③整正器丝杠的另一端联至框架。
④同时摇动整正器手柄,用其丝杠长度的变化调整支柱顺线路直立及倒向限界。
⑤若需要移动支柱根部时,则将垫木放至支柱根部的内侧(或外侧),再用手柄调整丝杠长度,使支柱根部移动,使支柱限界符合设计要求。
⑥若需要调整支柱“小面”时,则将杆棍插入腹孔利用杠杆原理,人工推木棍,进行调整,使支柱侧面垂直于线路中心线。
⑦在进行“4-6”程序时,应同时将丁字尺、水平尺、倾率测量仪器放在指定位置,边调整、边观察。
⑧当支柱侧面限界、倾斜度达到标准后,停止整正,将整正器手柄卸下。
(4)安装下部横卧板安装下部横卧板时,将横卧板送至坑底,施工人员下坑将横卧板调整至与支柱密贴,安装好“厂”型螺栓。
(5)回填:回填200—300mm时,应按要求夯实一次。
(6)回填夯实至上部横卧板处时停止,将上部横卧板及“厂”型螺栓安装好以后,再继续分层回填夯实。
(7)全部完成后,卸下整正器。
(8)填写隐蔽工程记录,再进行下一支柱的整正施工。
(三)、技术标准1、安放底板(1)底板中心应与基坑中心重合;(2)底板应水平安入或略有倾斜(倾斜方向与待立支柱相同)。
2、检查混凝土支柱的质量标准:(1)表面应平整,弯曲度不得大于2‰;(侧弯)(2)支柱翼缘破损局部露筋1-2根,可修补使用,露筋3-4根,可修补降一级使用,大于4根的不得使用;(3)支柱横腹板破损露筋的应修补使用;(4)支柱翼缘不得有横向、斜向、纵向裂缝,但收缩性水纹不在此限;3、立杆时,应使支柱的限界尽可能满足设计限界要求。
4、整正:(1)固定框架距轨面高度一般不超过400mm。
(2)两钢轨卡子距支柱一般为2.5-3m。
(3)整正标准:①支柱的埋深应严格按照技术部下达的施工表进行施工,误差为±30mm。
②支柱整正的倾斜标准:一般腕臂柱顺线路方向均应直立,锚柱端部应向拉线侧倾斜,拉线侧支柱边缘的斜率为-4‰;横线路方向的直线和曲线外侧支柱,支柱内缘的斜率在17.5‰~24‰之间,整正时按20‰的标准施工,接触网下锚柱倾斜按15‰的标准施工;曲线内侧的支柱,内缘的斜率在8‰~13‰之间,整正时按12.5‰的标准施工;两侧悬挂的支柱、安装隔离开关支柱横顺线路方向均应直立,按允许偏差不应大于支柱高度的±2‰,但不得向受力方向倾斜。
③支柱侧面限界应严格按照工程部下达标准进行施工,允许误差为施工限界±30 mm。
④支柱整正达到技术参数后,供电线与新立支柱要保证不小于1000mm安全距离,不能满足安全距离的必须安装供电线肩架。
回流线与新立支柱间采用绝缘护套隔离。
(4)回填:①每回填200mm-300mm,用捣固锤进行捣固夯实。
②支柱的外表面应尽量填充土或细骨料,坚硬的大石块不要直接接触支柱表面。
③地面坑口处支柱培土应高于地面300mm为宜,并回填成一个大于支柱边缘0.5m的长方形。
(四)、注意事项1、安放底板及下部横卧板(1)有底板和下部横卧板的支柱其底板和下部横卧板应在立杆前安放在坑内。
(2)立杆前应对待立支柱的基坑限界、坑深进行全面检查,不合格的应立即处理达到技术要求。
(3)待立支柱应提前吊装到平板车上,并按杆型排好顺序。
2、立杆(1)安装列车在运行中,不得进行起吊作业,尤其是有跨越三电线路区段,吊臂应下落至规定位置,并不得超过机车车辆限界。
(2)立杆前,须对有关车辆、吊车进行检查,严禁带病出车。
(3)起吊作业时,应听从指挥,不得随意转向和起落吊臂,吊臂下不得站人。
(4)在复线或车站立杆作业中,吊车转向时,严禁侵入邻线限界,并采取防护措施。
(5)在有跨越或平行的电力线路附近立杆时,必须保持吊臂、支柱与带电体的安全距离,并采取必要的安全措施后,方可作业;立杆时应设专人防护,以免疏忽而发生危险。
(6)支柱吊立后,必须在天窗点内整正完毕。
3、整正(1)安装整正器时将支柱与整正器直接接触的部位用橡胶垫保护好,整正时避免损伤支柱,且整正器的各个部位不得侵入基本建筑限界。
(2)支柱整正施工时,防护员应加强了望,确保施工、行车安全。
(3)任何人员不得在线路上坐、卧、休息等。
(4)操作整正器时,手用力要均匀,不得猛拉,猛推,以免断裂支柱。
(5)调整支柱限界时严禁用石头等硬物代替垫木。
4、回填及安装上部横卧板(1)回填时严禁使用线路上的道碴及其他设备。
(2)在回填过程中将上部横卧板的位置预留好,待上部横卧板安装到位以后继续回填。
(3)回填完后,应将污染的道床清理干净。
(4)位于水沟和水沟沿上的支柱,回填完应保证水沟畅通,并应及时修复好,必要时,可将水沟改道。
(5)遇有炉渣、碎石、块石或砂质土壤,必须掺有粘土拌合回填;冬季施工时,应将冻土块打碎,不得掺杂冰雪块等,考虑回填土雨后会下沉,支柱地面以上部分应适当培高一些。
