丙烯酸网球场施工方案
丙烯酸网球场施工方案

丙烯酸网球场施工方案1. 引言本文档旨在为丙烯酸网球场的施工提供详细的方案和指导。
丙烯酸是一种具有良好弹性和耐候性的材料,非常适合用于网球场的施工。
本方案将介绍施工的步骤、所需材料以及施工过程中的注意事项,以确保高质量的网球场的建设。
2. 施工步骤2.1 场地准备在施工之前,需要对施工场地进行准备。
首先,清理场地上的杂物和垃圾,确保场地表面平整。
然后,根据网球场的尺寸和布局要求,用标尺和绳子确定场地的轮廓。
2.2 场地基础处理在进行地面涂层施工之前,需要对场地的基础进行处理。
首先,清除场地上的尘土和碎石,确保基础平整。
然后,根据需要,进行场地排水系统的安装,以防止积水对丙烯酸涂层的影响。
最后,根据场地的需要,施工相应的防潮层和基层材料,以确保涂层的附着性和稳定性。
2.3 丙烯酸涂层施工在场地准备和基础处理完成后,可以开始进行丙烯酸涂层的施工。
以下是涂层施工的具体步骤:2.3.1 预涂层预涂层是为丙烯酸涂层提供附着力的重要步骤。
首先,将合适的粘合剂与水按照一定的比例混合,形成预涂层溶液。
然后,使用滚筒或刷子均匀地将预涂层溶液涂抹在场地表面,确保完全覆盖。
2.3.2 涂层施工涂层施工是丙烯酸网球场施工的关键步骤。
首先,根据设计要求,计算出所需的丙烯酸涂层的量,并将其与稀释剂按照一定的比例混合。
然后,使用专业的喷涂设备将丙烯酸涂层均匀地喷洒在预涂层表面。
需要注意的是,喷涂时要保持均匀的厚度和涂层质量,并避免产生气泡和流痕。
2.3.3 花纹绘制丙烯酸网球场通常都有特定的花纹和标志,以提供给运动员准确参考和指导。
在涂层施工完成后,需要使用专业的模板和彩色涂料在场地上绘制花纹和标志。
绘制时要注意线条的精确性和清晰度,以确保符合规范要求。
2.4 硬化和养护丙烯酸涂层施工完成后,需要进行硬化和养护的过程。
首先,根据涂层厚度和环境条件,确定硬化和养护的时间,以允许涂层完全干燥和固化。
然后,在此期间,禁止使用和踩踏涂层,并定期进行涂层的检查和维护,确保涂层的质量和耐久性。
丙烯酸球场施工方案

丙烯酸球场施工方案丙烯酸球场是一种新型的球场材料,具有耐磨耐压、伸缩性好、防水防尘、色彩鲜艳等特点,广泛应用于篮球场、网球场、羽毛球场等室内和室外运动场地。
丙烯酸球场施工方案主要包括选址、准备工作、施工过程以及后期养护等环节。
选址是丙烯酸球场施工的第一步,需要考虑场地的大小、平整度、排水情况等因素。
选址时还需考虑到球场周边环境是否有建筑物或道路等影响球场使用的事物,以确保球场的安全与舒适度。
选址完成后,需要进行相关验收手续,确保选址符合规划要求。
准备工作包括场地清理、土地平整、排水系统建设等。
首先,需要清除场地上的杂草、垃圾等。
然后,对场地进行平整处理,确保场地平整度达到要求。
同时,还要考虑到球场的排水系统建设,确保球场在降雨后能迅速排水,避免积水影响球场使用。
施工过程主要包括基础处理、底胶铺设、漆面施工等环节。
首先,需进行基础处理,包括打磨、清洁、填补裂缝等工作,确保基础面光滑、平整。
然后,进行底胶铺设,将丙烯酸材料均匀涂布在基础面上,形成一层均匀的底胶。
最后,进行漆面施工,将丙烯酸漆材料按照设计要求进行施工,形成丰富、鲜艳的颜色,使球场更具美感。
施工完成后,需要进行养护工作,保证球场的环境效果和使用寿命。
养护工作主要包括漆面养护、定期清洁、防晒等。
漆面养护包括适时进行防滑处理、防腐处理等,确保漆面的平整度和耐久性。
定期清洁包括除去球场上的垃圾、杂草等,保持球场的整洁度。
防晒是为了避免长时间暴露在阳光下,减少丙烯酸漆面受热膨胀的可能,同时也能保护漆面的颜色和质量。
总之,丙烯酸球场施工方案需要从选址、准备工作、施工过程以及后期养护等方面综合考虑,确保球场的质量和使用效果。
在施工过程中,还应注意环境保护,合理利用资源,减少对环境的污染。
只有做好所有环节的工作,才能最大程度地保证丙烯酸球场的品质和使用寿命,为运动员提供更好的运动体验。
丙烯酸施工要求及工艺流程

丙烯酸球场施工工艺流程施工工艺流程:1、试水:全场洒水测试场地平整,试水一小时后将地面凹陷超过3mm 处用粉笔做记号.2、补平:用网球场专用沥青填充剂补平一道以掺40—70目石英砂、水泥和水,填平场内凹陷处,减低积水现象,使球场地面达到标准要求:直尺测量3m内地面高差不超过3mm。
干透约需24小时。
3、底层:用网球场专用沥青填充剂全场涂刮一层掺40-70目石英砂、水泥和水,充分搅拌后用进口橡胶刮耙刮涂,形成一层可紧密粘附在原球场地面上的涂层,为水性的100%丙烯酸涂料产品提供优质底层。
干透约需24小时。
4、弹性层:用丙烯酸胶粒全场涂刮五层(3粗2细)粗胶粒层:用丙烯酸粗胶粒刮涂三层;是一种粘稠的,弹性的,100%丙烯酸乳胶。
混合有特别挑选的大颗高弹性橡胶颗粒。
加水稀释后刮涂,为球场提供合适的弹性,使打球更舒适。
细胶粒层:用丙烯酸细胶粒刮涂二层;用于丙烯酸粗胶粒层之上.用于找平粗胶粒层的大颗胶粒形成的粗糙表面。
使用便提供了平滑的优质弹性层。
有利于之后丙烯酸涂料的施工。
5、加强层:用丙烯酸填充剂全场涂刮一层以丙烯酸填充剂兑水掺60-80目石英砂。
充分搅拌后用进口橡胶刮耙刮涂。
在底层之上再提供一层均匀浓密的垫层,增加球场强度,提高整个球场面层的品质。
干透约需24小时。
6、纹理层:用丙烯酸色料(加石英砂)全场涂刮二层以丙烯酸色料兑水加80-100目石英砂,充分搅拌后用进口橡胶刮耙刮涂。
使面层有均匀一致的纹理效果,增加耐磨功能及调节球速。
每层干透及养护需24小时。
7、终饰层:用丙烯酸色料全场涂刮一层以丙烯酸色料兑水稀释,不加砂充分搅拌后用进口橡胶刮耙涂刮。
使得面层色彩鲜艳悦目,并且对气候和紫外线辐射具有很强的抵抗力,球场面层更美观耐久。
干透及养护约需24小时.纹理层加终饰层共三层色料8、划线:用丙烯酸白线漆9#画标准网球场界线一道按国际标准测量定线,用进口贴胶纸机将胶纸按线紧粘在地面上,防止毛边,用刷子直接刷丙烯酸白线漆涂料一层.。

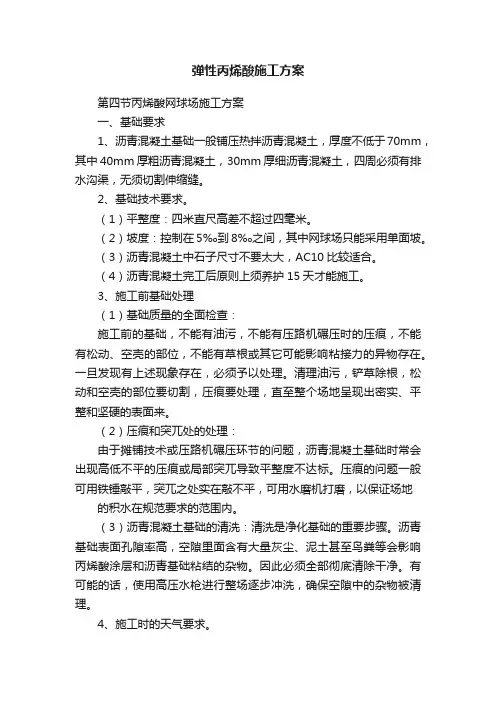

弹性丙烯酸施工方案

弹性丙烯酸施工方案第四节丙烯酸网球场施工方案一、基础要求1、沥青混凝土基础一般铺压热拌沥青混凝土,厚度不低于70mm,其中40mm厚粗沥青混凝土,30mm厚细沥青混凝土,四周必须有排水沟渠,无须切割伸缩缝。
2、基础技术要求。
(1)平整度:四米直尺高差不超过四毫米。
(2)坡度:控制在5‰到8‰之间,其中网球场只能采用单面坡。
(3)沥青混凝土中石子尺寸不要太大,AC10比较适合。
(4)沥青混凝土完工后原则上须养护15天才能施工。
3、施工前基础处理(1)基础质量的全面检查:施工前的基础,不能有油污,不能有压路机碾压时的压痕,不能有松动、空壳的部位,不能有草根或其它可能影响粘接力的异物存在。
一旦发现有上述现象存在,必须予以处理。
清理油污,铲草除根,松动和空壳的部位要切割,压痕要处理,直至整个场地呈现出密实、平整和坚硬的表面来。
(2)压痕和突兀处的处理:由于摊铺技术或压路机碾压环节的问题,沥青混凝土基础时常会出现高低不平的压痕或局部突兀导致平整度不达标。
压痕的问题一般可用铁锤敲平,突兀之处实在敲不平,可用水磨机打磨,以保证场地的积水在规范要求的范围内。
(3)沥青混凝土基础的清洗:清洗是净化基础的重要步骤。
沥青基础表面孔隙率高,空隙里面含有大量灰尘、泥土甚至鸟粪等会影响丙烯酸涂层和沥青基础粘结的杂物。
因此必须全部彻底清除干净。
有可能的话,使用高压水枪进行整场逐步冲洗,确保空隙中的杂物被清理。
4、施工时的天气要求。
(1)施工时必须天气晴朗,阴雨天请勿施工。
(2)温度低于10℃,高于35℃时,不适合施工。
(3)大气相对湿度大于85%,最好也不要施工。
(4)基础养护时间不够或基础表面有明水时也不应施工。
(5)基础未清洗干净不能施工。
(6)刮风的天气也最好暂缓施工。
二、松动空壳处的修补1、如沥青基础存在松动空壳的问题,其切割铲除后出现的大的凹陷是必须要不补平的。
如凹陷深度超过10mm,为缩短修补所需的时间混合料充分搅拌均匀后,摊铺在凹陷处,用铝合金杆趟平,之后用刮扒拍刮匀刮平。
丙烯酸网球场施工方案

丙烯酸网球场施工方案一、施工前期准备工作在开始施工前,需要进行一些准备工作,以确保施工的顺利进行以及施工质量的保证。
具体步骤如下:1.选址和勘测根据场地规划,选择适合建设丙烯酸网球场的位置。
在选定位置后,进行必要的勘测工作,了解场地的地形、土壤条件以及地下管网情况。
2.场地清理与平整对选定的建设位置进行场地清理工作,清除杂草、建筑垃圾等。
确保施工区域平整,以便后续施工操作。
3.排水系统建设为了保证网球场在雨水天气条件下正常使用,需要在施工前期进行排水系统的建设。
根据场地的地势情况,设计并安装排水沟、排水管道等设施。
4.基底材料选择与施工选择合适的基底材料进行施工,常用的基底材料有水泥和沥青。
根据项目要求和资金预算,选择合适的基底材料,并进行相应的施工操作。
二、施工过程1.草稿线与设计标志的布置根据设计图纸和标准规范,使用丙烯酸材料进行网球场轮廓的标记。
确保标记线的准确性和规范性,以便后续涂装工作。
2.施工基层处理在施工基层处理中,首先进行基底面的清洁处理,除去灰尘和杂质。
然后进行表面处理,填充坑洞、修补裂缝等。
最后,确保基层平整后,进行下一步操作。
3.面漆施工根据设计要求和标准规范,通过专用喷涂设备,将丙烯酸面漆均匀地涂布在基底层上。
保证涂布过程中的均匀性和一致性,确保施工质量。
4.线条标志施工根据网球场标准规范,在丙烯酸面漆干透后,进行线条标志的施工。
使用专用的丙烯酸涂料,标出球场的边线、中线以及其他标志线。
5.环氧树脂面层施工在丙烯酸面漆干透后,根据需要进行环氧树脂面层的施工。
环氧树脂具有较好的耐磨性和耐候性,能够增加网球场地面的使用寿命。
三、施工后期工作1.质量检验与验收施工完成后,对丙烯酸网球场进行质量检验,确保施工质量符合设计要求和标准规范。
待质量检验合格后,进行网球场的验收工作,确保场地可以正常使用。
2.场地维护与管理为了保持丙烯酸网球场的良好状态,需要进行定期的维护和管理。
包括清洁保养、修补损坏处、排查并解决可能出现的问题等。
常宁网球场丙烯酸工程施工

常宁网球场丙烯酸工程施工随着社会经济的快速发展,人们生活水平的不断提高,对于健康生活方式的追求也越来越高。
网球作为一项时尚、健康、具有较高竞技性的体育运动,在我国逐渐受到了广泛的关注与喜爱。
为了满足广大网球爱好者的需求,常宁市决定新建一座专业网球场。
在这个项目中,丙烯酸工程施工是关键环节之一。
一、丙烯酸球场施工前的准备工作1. 球场设计:根据网球场的标准尺寸和要求,进行合理的布局和设计,确保网球场地的规范性和合理性。
2. 土地处理:对施工场地进行土地整理,保证场地平整、坚实,无杂物、油污等影响施工的物质。
3. 排水系统:在球场设置合理的排水系统,确保雨水能够及时排出,避免因积水影响球场使用和丙烯酸施工质量。
4. 铺设基础层:在土地处理好后,铺设合适的基础层,如水泥混凝土、沥青等,为丙烯酸施工提供坚实的基础。
二、丙烯酸球场施工过程1. 表面处理:在基础层表面进行打磨、清洁,确保无浮尘、油污等杂物,以提高丙烯酸涂料的附着力。
2. 涂布丙烯酸底漆:在基础层表面均匀涂布一层丙烯酸底漆,底漆的作用是提高涂层与基础层的附着力,增强涂层的耐候性、耐磨性。
3. 铺设丙烯酸涂料:在底漆干燥后,进行丙烯酸涂料的铺设。
丙烯酸涂料分为多层,每层施工前需确保前一层干燥。
施工过程中,采用专业的喷涂设备进行均匀喷涂,确保涂层厚度均匀。
4. 画线:在丙烯酸涂料施工完毕后,进行画线工作。
画线要清晰、准确,符合网球场的标准尺寸。
5. 养护:丙烯酸涂料施工完成后,需进行养护。
养护期间,避免场地积水、暴晒,确保涂层逐渐干燥、固化。
三、丙烯酸球场施工后的验收及维护1. 验收:在丙烯酸球场施工完成后,进行验收。
验收内容包括:球场尺寸、涂层厚度、涂层附着力、耐磨性、耐候性等。
2. 维护:丙烯酸球场投入使用后,要注意日常维护。
定期清扫、浇水,保持场地干净、整洁。
对于划痕、磨损等损坏,要及时进行修补,确保球场的使用寿命。
总之,常宁网球场丙烯酸工程施工是一项系统工程,从施工前准备到施工过程,再到施工后的验收及维护,每个环节都至关重要。
丙烯酸球场施工方案

丙烯酸球场施工方案丙烯酸产品介绍:以丙烯酸树酯作为关键原材料, 配合多个助剂制成丙烯酸球场面层材料。
含有施工方便, 耐候性好等特点, 属于硬质性球场铺面材料。
性能特点1、耐候性能优异, 能适应多种气候环境。
2、属水性涂料, 无毒无污染, 符合环境保护要求。
3、磨耐防滑、颜色鲜艳、使用寿命长。
4、施工轻易, 价格适中, 维修及维护方便。
适用范围:适适用于室内外丙烯酸篮球场、丙烯酸网球场、丙烯酸排球场、丙烯酸羽毛球场等, 还可做成彩色地坪, 美化环境。
丙烯酸球场施工工艺一、基础要求1、水泥混凝土基础, 标号不低于C25, 厚度不低于150mm, 混凝土基础结构中要有防潮层, 四面必需有排水沟渠, 混凝土表面不能抹光, 一般纹理层面最好, 依据场地不一样及浇铸素混凝土或钢筋混凝土, 应在适量位置切割伸缩缝。
水泥混凝土基础完工后须养护期28天后, 经冲水处理才后施工丙烯酸材料。
2、沥青混凝土基础是被强烈推荐使用, 通常提议铺压热拌沥青混凝土, 厚度不低于70mm, 其中40mm厚粗沥青混凝土, 30mm厚细沥青混凝土, 四面必需有排水沟渠, 无须切割伸缩缝。
沥青混凝土基础完工后须养护期28天, (天气好最少15天后), 经冲水处理才后施工丙烯酸材料。
且沥青混凝土密实度不低于95%。
二、施工时天气要求:a) 施工时必需天气晴朗, 阴雨天请勿施工。
b) 温度低于10℃, 高于35℃时, 不适合施工。
c) 大气相对湿度大于85%, 最好也不要施工。
d) 基础养护时间不够或含水率大于5%也不应施工。
e) 基础未清洗洁净也不能施工。
三、工序表面处理→打磨→打底漆→施工中涂→分二次涂刮面层→划线→清场完工。
四、施工方法:1) 素地处理依素地情况做好打磨、修补、除尘。
2) 水性底漆采取渗透性及附着力特强水性环氧底漆滚涂一道, 增强表面附着力。
3) 丙烯酸中涂将丙烯酸中涂树脂加入适量石英砂, 用镘刀将基均匀涂布一道, 增强地面耐压及抗冲击性能及止滑效果.4) 丙烯酸面漆用有色面漆滚涂二道, 使地面防尘防水, 耐磨耐腐蚀、易清洁, 完工后整体地面颜色均一, 无空鼓。
柏士壁进口丙烯酸施工方案

美国Plexipave丙烯酸涂料系统★(柏士壁®)系列类型● 柏士壁减震场地,由于其自身性能的优越性,正越来越多的受到用户的亲睐。
它可根据用户的需要进行多种系列组合,打造出不同层次的网球场地。
●(柏士壁®)系列(色彩型):粘合层一层,纹理层二层,色彩层二层(快速场地)。
该类场地不仅色彩鲜艳,而且经久耐用。
●(柏士壁®)系列(弹性型):粘合层一层,粗弹性层三层,纹理层二层,色彩层一层(中速球场)。
由于材料中掺加了特殊规格的细橡胶颗粒,不仅具备良好的弹性同时具备较好的减震效果,最大限度地降低了运动员的损伤,使你在运动的同时倍感舒适。
●(柏士壁®)系列(职业型):粘合层一层,粗弹性层三层,细弹性层二层,纹理层二层,色彩层二层(慢速球场)。
由于职业型系列场地具有无与伦比的减震性能与精确的球速控制性能,因此越来越受到职业球员的亲睐。
第一章:沥青产品工艺:一、(柏士壁®)沥青硬地工艺产品介绍(柏士壁®)™丙烯酸涂料系统专业网球场面层工艺标准型硬地面层施工工艺(1.5mm厚)全场6层1补平基础补平(进口沥青底料) 5色涂纹理层二层(丙烯酸色料加砂)2底涂粘接层一层(进口沥青底料) 6色涂终饰层一层(丙烯酸色料)3底涂加强层一层(进口沥青底料) 7划线界线层一道(丙烯酸白漆)4中涂填充层一层(丙烯酸强化填充剂) 8说明球场面层养护及施工注意网球场面层分多层施工,全部采用原装进口面层涂料。
专业网球场沥青基础的要求及施工前准备1、养护:沥青基础完工后,建议养护14天以上。
再施工涂料。
2、密实度:沥青基础密实度应达到95%以上。
3、平整度:沥青基础平整度应满足要求,用3m直尺测量,凹陷不超过3mm。
平整度不合要求,会影响最后的面层效果,大大增加底料的用量,并增加工期。
4、排水:整个球场应有5‰的排水坡度。
排水方向平行于中网方向一边排水。
5、清洁:基础表面必须干燥,清洁,无尘土、油脂及石油产品污渍。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
丙烯酸网球场施工方案(沥青基础)
一、基础设施:
1、挖土:挖土400mm深,清除余泥、平整、压实。
2、基础层:铺300mm厚块石和碎石层。
3、稳定层:在碎石面上铺100mm水泥石粉(拌6%水泥),并压实。
4、粗沥青:铺60mm厚粗沥青,将拌制好的粗沥青混凝土趁热平铺于水泥石粉面上,用压路机纵横压实、压平,并向一边方向(与中网平行方向)作5%的倾斜坡度,以利排水。
5、细沥青:在粗沥青面上再铺一层30mm厚的细砂沥青混凝土,并与压粗沥青的要求相同。
6、沥青完成后,需七天至十五天的稳定期,才宜进行面层丙烯酸涂料方式施工。
二、围网设施:
为美观及保证质量,敝司采用国产的PVC涂塑铁丝网做网球场的围网,既可节省每年为普通铁丝重新油漆的费用,其使用寿命又较普通铁丝网长三~五年,网孔规格为45mm×45mm,小于网球的直径。
1、基座:用200#混凝土做围网柱基座,各座墩之间用砖砌挡土墙和水泥混凝土连接。
2、框架:围网立柱用75mm钢管预埋于基座内,柱高4m,各立柱间上下用两根75mm 钢管焊接连成框架。
3、拉网:安装铁丝网应用专用工具拉紧,再用扁铁条及螺丝钉固定。
4、附件:用水泥混凝土预埋网柱预埋件,在两网柱中点预埋标志带挂勾座。
三、灯光设施:
1、灯柱:用100mm钢管制作,柱高7m,柱埋地下深度为1m。
2、电源:使用220V电压电源,在做基础施工时须按电线分布图预埋好线管,穿好电线,做妥接线盒,接通场内所有灯具,场外部分由建设单位负责。
3、灯具:
1)用8套进口加拿大Court-1,光照度好,使用寿命达1万小时以上。
2)用8套国产上海亚明
四、面层丙烯酸涂料施工工艺
标准硬地网球场面以使用丙烯酸涂料涂于沥青或混凝土基面上,其特点为施工简单,施工期短,造价廉宜,日后维修容易,并有多种颜色可供选择:
1、温度:施工时温度应在12℃以上,涂料易于熟化,而超过36℃涂料则易起泡。
2、试水:全场洒水,以测试场地之平整度,在明显凹陷处做记号。
3、修补:用强化沥青填充剂拌适量石英砂和水,填平场内凹陷处,减低积水现象。
4、底层:用强化沥青填充剂掺砂、水搅拌,铺涂二层找平地面,与面层涂料更粘合。
5、中层:用丙烯酸强化填充剂混合砂、水,搅拌后涂刮一层,加强面层与底层的粘合。
6、面层:用丙烯酸色料浓缩物混合适量石英砂和水搅拌,涂刮二层,以增加耐磨功能。
7、终饰:用丙烯酸色料浓缩物加水搅拌后,涂刮一层面油,以达到纹理效果。
8、划线:用丙烯酸色料浓缩物画白色标准网球场界线两道。
五、球场配件:
1、网球柱:每片球场安装1付进口专用网柱。
2、网球网:每片球场安装1付进口专用球网。
3、推水器:每片球场配备1付进口推水器。
六、质量控制
1、沥青面应平整坚实,无压路机轮印,密实度达95%以上。
2、整个层面应有3%~5%的排水坡度,随意选点用3米直尺度量,不应超过5mm之凹陷处。
3、面层及底层分为六层以上铺设,铺设时必须待第一层干透后才能铺设第二层,如此类推。
4、围网框架和灯柱油两底两面防锈漆。
5、场地丙烯酸面层平整度达国际网球场验收标准。
七、施工安排
50个工作日
1、挖土,找平基础----4天
2、铺设基础与稳定层----8天
3、安装网架围网、预埋电缆、立灯柱、安装灯具,做排水沟等同时进行----20天
4、铺设粗细沥青,养护沥青地面----10天
5、铺设面层丙烯酸涂料----8天。
丙烯酸网球场施工方案
1、试水:全场放满水,以测试该场地之平整程度;在明显凹陷处或开裂处做记号。
2、修补:用LEVELMASTER强化沥青乳剂混合适量石英砂尽量填平凹陷处,减低开裂现象。
3、底层:铺设两层涂料底层Fillercoat使其与底面的贴合更紧密。
4、面层:铺设一层Finishcoat终饰保护颜料(比赛线内为绿色,比赛线外为红色;)以保护及美化场地。
5、界线:用LINEPAIL划白色标准网球场界线。
6、善后:安装球柱及球网,持好中间标志带。
(球柱及球网甲方提供)
注1:一切工程量均以施工图及合约为准;如有特殊情况,需双方有关人员共同作决定,并用书面记录及双方代表签字为证。
注2:本公司之专业工程师可为每个客户个别提供场地安装及设计意见,为客户度身订造最合适的场地,令其得到更可靠的投资回报。
附一:混凝土地基础要求
1、用200#水泥混凝土浇制,并在其中加设钢筋网,层面厚度约150MM.
2、场地表面平整,用三米直尺度量,不应有超逾3M凹陷处。
3、表面水泥不能有剥落,起壳开一裂,等比弊病。
4、按正常施工要要求留好并处理妥伸缩缝;伸缩缝宽度不宜超过
8MM,应用硅胶填满至平面。
伸缩缝所分隔的两边墙面接口处,不能高低不平,须在同一水平线上,所有伸缩缝最好处于场地中线及球场界线处,并要绝对平直,这样,就算日后伸缩缝开裂,也不会太影响场地美观
5、预留好安装网柱的地方。
*所有在水泥面上的裂缝均需由买方处理妥,由于水泥面损坏引起塑胶面层的一切损坏,卖方不负任何责任。
*所有塑胶面层进行铺设施工时,气温应在3—38度之间;湿度须在
85%以下;本公司技术全权决定施工方法和程序及决定当时情况是否适合施工。
附件二网球场验收标准
竣工的场地,面层色泽鲜艳,均匀,不易老化变色;表面无水泡,无裂缝,无脱皮;雨停一小时后,积水面积不应多于场地之1/54,3米内不应深于5MM,积水用推水器清除后半小时,场地应能使用。
(原基础超出此标准要书面确定)。
附件三施工工期
1、试水(一天)
2、修补(三~四天)
3、铺设两层涂料底层FILLERCOAT(三天)
4、面层:铺设一层FINISHCOAT终饰保护颜米(二天)
5、界线(二天)
以上为晴天工作,雨天顺延,正常情况下,整项工程约需十二天
丙烯酸面层球场施工方案
1、丙烯酸施工面层要求:
丙烯酸球场无毒、无气味,对环境无污染;施工工期短,冷作业施工,常温固化;与场地附着力强,延伸率高,对混凝土地面、木材、金属、陶瓷表面有极强粘附力,涂料固化后的涂膜连续均匀,坚韧又有耐久性,整体防水,耐晒,耐热,耐老化,耐酸碱,防水性能优良。
但施工工艺要求严格,对基层的施工质量要求高,地基压实、稳固、不开裂、
不沉陷,混凝土的强度不低于C25,基层的坡度必须是5-8‰,平整度:场地积水率不超过总面积的15%。
2、施工工艺流程:
确立施工范围→清洁场地→用钢丝作水平找基准点→找平地面并做标记→防水处理二度→搅拌丙烯酸色浆→运送施工处→第一遍分色涂布→第二遍分色涂布→检查涂布质量→修边均匀铺刮材料→按标准划线→清理场地→养护三天即可正常使用。
3、施工方案:
㈠确立施工范围:在交付的水泥场地上确定球场铺设丙烯酸的范围;
㈡清洁场地:把符合要求的场地清扫一遍,将上面的浮灰、污迹、油漆、砂子、石子等杂物清除干净,对水泥起壳、起空鼓、翻砂的部位全部敲碎去除,直至干净的水泥为止,如遇雨后施工,要曝晒2-3天后施工;
㈢裂缝填补:用专用胶水、水泥、石英砂按比例调制均匀对水泥场地所有裂缝进行一次填补;
㈣用钢丝作水平基点:沿基点用球场专用胶水、水泥、石英砂按比例拌合找平,干后用3m直尺和25mm塞尺对全场地面进行检测,凹地低于3mm范围作出标记,凸地高于3mm范围作出标记,再用水泥石英砂胶水拌合料满刮一遍,再找平检测,使场地平整度合格率≥85%;
㈤防水处理二度:用乳化沥青与面沙拌合对整个场地作防水处理两遍(中间间隔12小时以上);
㈥搅拌丙烯酸色浆:按丙烯酸铺设范围确定配料颜色,搅拌均匀送至施工现场;
㈦涂刮面层:为确保施工质量和场地的平整度,面层涂刮分两次进行,第一次严格按场地色泽范围分刮不同颜色的配料,低凹部分铺刮厚些,较高部位少刮点(不能露底),待12-24小时后,再以同样的色泽配料作二次铺刮,使之场地的平整度、坡度达标;养护24小时后质量员、技术员对铺刮质量作全面检测,若发现鼓泡、起皱、裂纹等现象,立即铲除不合格部位进行修补处理,直到整个场地达到合格要求,场地边缘铺刮圆滑整齐;
㈧按标准划线:这是球场施工最后一道工序,在场地养护24小时以后用进
口划线漆(白色)按标准场地尺寸划出球场的各功能线,首先按标准尺寸做好测量,画好底线,再由另一组人员作好复核无误后,才能正式刷白漆,以免将线画错,划线要求均匀、整齐、色泽鲜艳;
㈨按《GB/T 19851.11--2005》(4.3)检验平整度:合成面层表面应平坦,在任何位置、任何方向均应符合在3m直尺下不得出现超过6mm的间隙,6mm 点位数少于总检测点15%;在1m直尺下不得出现超过4mm的间隙,在3mm 间隙的点位数少于总检测点15%;合成弹性体材料运动场地面平整度合格率不小于85%。
㈩场地养护三天以后,交付使用。
