07井巷工程_第十章_井筒设计与施工
井巷设计与施工-第十和十一章

单向贯通 双向贯通 部分断面贯通
2、断面
全断面一次贯通
二、提升设施的改装
改绞原则
临时改绞
过渡期最短 有足够的提升能力
井巷过渡期的改装工作
(一)主---副---主的改装顺序
1、主副井未贯通前,主副井各自吊桶提升 2、主井临时改绞,副井吊桶提升;(15~20天) 3、主井临时提升,副井永久装备;(6~8个月) 4、副井永久提升,主井永久装备;(8~10个月)
三、编制施工组织设计的原则
8. 做好人力、物力的综合平衡,克服季节影响,恰当安排冬、雨季施工项 目,提高施工连续性和均衡性。 9. 尽量利用永久设施,永久建筑为施工服务,减少大临工程,合理紧凑地 布置场地,节约施工用地,在已征土地外,尽量不再为施工需要征地 (或租地)。 10.加强环境保护、消防安全、工业卫生、劳动保护意识,确保工程建设施 工的环境保护、消防安全、工业卫生和劳动保护。永久性的环保工程 、消防工程、安全技措工程尽早开工,提前使用。 11.大型煤矿建设要为分期建设、分期投产创造条件,充分考虑生产人员提 前进矿和提前出煤的条件 。
主动控制与被动控制
二、目标控制的基本理论
(二)主动控制和被动控制相结合
§11.3
施工阶段的工期控制
一、工期控制的范围及任务
施工阶段的工期控制 二、工期控制的原则、依据及措施
施工阶段的工期控制 三、工期控制的过程
施工阶段的工期控制 四、工期控制的内容及影响因素
(一)工期控制的内容 1. 施工准备阶段 (1)征购土地及处理好工农关系。(2)施工井筒检查钻孔 。(3)平整场地、障碍物拆除,建临时防洪设施。(4)施 测工业场地测量基点、导线、高程及标定各井筒、建筑物位 置。(5)解决供电、供水、通讯、公路交通。(6)解决井 筒开凿期间所需的提升、排水、通风、压风、排矸、供热等 综合生产系统。(7)解决施工人员生活福利系统的建筑和 设施。(8)落实施工队伍和施工设备。(9)解决井筒开凿 所必备的准备工作。
井巷工程的施工设计(3篇)

第1篇一、工程概况井巷工程是指为满足矿井生产、运输、通风、排水等需要,对矿井内部进行的巷道、硐室、井筒等工程的设计与施工。
本文以某矿井井巷工程为例,阐述其施工设计。
二、施工设计原则1. 安全第一:确保施工过程中人员安全,预防事故发生。
2. 经济合理:在保证工程质量的前提下,降低施工成本。
3. 高效施工:合理安排施工进度,提高施工效率。
4. 环境保护:保护施工区域生态环境,减少施工对环境的影响。
三、施工设计内容1. 巷道设计(1)断面设计:根据矿井生产需要、围岩性质和施工条件,确定巷道断面形状、尺寸和支护结构。
(2)巷道布置:根据矿井总体布局,合理规划巷道走向,确保运输、通风、排水等系统的畅通。
2. 井筒设计(1)井筒直径:根据井筒用途和设备安装要求,确定井筒直径。
(2)井筒深度:根据矿井开采深度和地质条件,确定井筒深度。
(3)井筒支护:根据井筒围岩性质,选择合适的支护形式,确保井筒稳定。
3. 支护设计(1)支护材料:根据巷道围岩性质和支护要求,选择合适的支护材料。
(2)支护结构:根据支护材料,设计支护结构,确保支护效果。
4. 通风设计(1)通风方式:根据矿井生产规模和地质条件,选择合适的通风方式。
(2)通风系统:合理布置通风系统,确保矿井通风良好。
5. 排水设计(1)排水方式:根据矿井地质条件和排水要求,选择合适的排水方式。
(2)排水系统:合理布置排水系统,确保矿井排水顺畅。
四、施工设计注意事项1. 严格执行设计规范和施工标准,确保工程质量。
2. 合理安排施工进度,确保工程按时完成。
3. 加强施工现场管理,确保施工安全。
4. 重视环境保护,减少施工对环境的影响。
5. 加强施工过程中的技术指导,提高施工质量。
总之,井巷工程施工设计是矿井建设的重要环节。
在施工设计过程中,要充分考虑工程实际情况,确保工程质量和安全,为矿井生产创造良好的条件。
第2篇一、工程概况井巷工程主要包括平巷、竖井、斜井、硐室等,其施工设计需充分考虑地质条件、工程规模、施工工艺等因素。
井巷工程的施工组织(3篇)

第1篇一、项目概述井巷工程是矿井建设的重要组成部分,其施工质量直接影响到矿井的生产安全和经济效益。
本工程以某矿井井巷工程为例,对该项目的施工组织进行详细阐述。
二、施工组织设计1. 施工队伍根据工程规模和复杂程度,组建一支具有丰富经验的施工队伍。
施工队伍应包括施工项目经理、技术负责人、安全员、质量员、施工员等。
施工人员需具备相关资质,确保施工质量和安全。
2. 施工方案(1)施工顺序:先进行井筒施工,再进行平巷、斜井等辅助巷道的施工。
(2)施工方法:采用钻眼爆破法进行岩石掘进,采用锚杆、喷射混凝土等支护方式。
(3)施工设备:选用先进的钻眼设备、爆破设备、运输设备、支护设备等。
3. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划。
施工进度计划应包括各分项工程的开工时间、完工时间、施工周期等。
4. 施工质量保证措施(1)加强施工人员培训,提高施工人员素质。
(2)严格执行施工规范和操作规程,确保施工质量。
(3)加强施工现场管理,确保施工过程中的安全、文明施工。
(4)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全保证措施(1)加强安全教育培训,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工过程中的安全。
(3)加强施工现场安全检查,及时发现并消除安全隐患。
(4)配备必要的安全防护设施,确保施工人员安全。
三、施工组织管理1. 施工项目管理(1)建立健全施工项目管理制度,明确各部门职责。
(2)加强施工过程中的沟通与协调,确保施工顺利进行。
(3)定期召开施工项目会议,及时解决施工过程中遇到的问题。
2. 施工人员管理(1)加强施工人员培训,提高施工人员素质。
(2)合理配置施工人员,确保施工人员满足施工需求。
(3)关心施工人员生活,提高施工人员工作积极性。
3. 施工材料管理(1)建立健全材料管理制度,确保材料质量。
(2)合理采购、存储和使用施工材料,降低成本。
(3)加强材料管理,确保材料供应及时。
井巷掘进与施工

• C 验算 初选井壁厚度后,还要对井壁圆环的 横向稳定性进行验算,如不能满足稳定性要 求,就要调整井壁厚度。为了保证井壁的横 向稳定性,要求横向长细比不大于下列数值 : 对混凝土井壁 L0/h≤24 ; 对钢筋混凝土井壁 L0/h≤30 ; 井壁在均匀载荷下,其横向稳定性可按
• 井壁壁座 井壁壁座是加强井壁强度的措施之一,在井 壁的上部、厚表土层的下部、马头门上部等部位,一 般都设有井壁壁座,以加强井壁的支承能力。壁座有 两种形式(图5-6所示),即单锥形壁座和双锥形壁 座。双锥形壁座承载能力大,适合于井壁载荷较大的 部位,单锥形壁座承载能力较小,适用于较坚硬的岩 层中。壁座的尺寸可根据实践经验确定。一般壁座高 度不小于壁厚的2.5倍,宽度不小于壁厚的1.5倍。通 常壁高度h=1~1.5m,宽度b=0.4~1.2m,圆锥角 α =40°左右。双锥形壁座的β 角必须小于壁座与围 岩间的静磨擦角=20°~30°,以保证壁座不至向井 内滑动。
竖井断面尺寸确定
竖井断面尺寸的确定包括井筒净断面尺寸、支护材料及 厚度、井壁壁座尺寸等。 • 1 井筒净断面尺寸的确定 A 净断面尺寸主要以下步骤确定 (1) 选择提升容器的类型、规格、数量; (2) 选择井内其他设施; (3) 计算井筒的近似直径; (4) 按通风要求核算井筒断面尺寸。 B 净断面尺寸确定实例 下面以刚性罐道罐笼井为例,介绍竖井断面尺寸计算的 步骤和方法。图5-5是一个普通罐笼井的断面布置及有关尺寸。 图中各参数的计算如下:
竖井断面的布置形式
• 竖井断面布置形式指竖井内的提 升容器、罐道、罐梁、梯子间、管缆间 、延深间等设施在井筒断面的平面布置 方式。决定竖井断面布置方式的因素很 多,如竖井的用途、提升容器数量和类 型以及井内其他设施的类型和数量,都 对竖井断面的布置有很大影响。所以, 竖井断面布置方式变化较大,也比较灵 活。这里只列举一些典型的布置形式( 图5-3和表5-6)和某些实例(图5-4和表 5-7)。
井巷工程施工设计

井巷工程施工设计一、工程概况本井巷工程位于某矿区,主要包括主副井、井底车场、主要运输大巷、采区上下山、采区平巷、采区切眼、风井和回风大巷等。
工程设计遵循矿井生产需要、服务年限和围岩性质,按照设计规范要求,经济合理地确定井巷的断面形状、尺寸和支护结构等。
二、施工方法及工艺1. 钻眼爆破法根据工程岩性条件,采用光面爆破法施工。
钻眼采用YTP26型气腿式凿岩机,主要爆破器材选用电雷管及导爆管雷管,采用2#岩石乳化炸药32mm。
爆破参数根据开挖断面面积大小及岩性条件,由爆破设计手册查表取炮孔直径40mm、炸药单耗q2.1Kg/m3、炮孔利用率取0.9、平均装药系数取0.6。
2. 掏槽孔施工本次爆破采用直孔桶形掏槽,掏槽孔6个,其中空孔3个。
具体参数如下:孔径:40mm孔深:L2.3m孔数量:3个空孔:直径40mm,数量3个,孔深2.5m。
装药系数:0.8单孔装药量:1.8Kg(9卷)堵塞长度:0.4m3. 巷道断面形状及尺寸根据巷道用途和服务年限,选择巷道断面形状为直墙拱形(如三心拱形、半圆拱形、圆弧拱形)或矩形。
巷道断面尺寸根据设计规范要求,计算得出净断面尺寸和设计掘进断面尺寸。
4. 支护设计支护设计根据围岩性质和稳定性,选择合适的支护结构。
常用的支护结构包括锚喷支护、砌碹支护和棚式支护等。
支护参数根据围岩条件,通过计算确定。
5. 施工组织管理井巷工程施工组织管理包括施工方案编制、施工进度计划、人员组织、材料供应、质量控制、安全管理和环境保护等方面。
施工前应编制详细的施工组织设计,明确施工顺序、施工方法、质量标准和安全措施。
施工过程中,应严格按照施工组织设计进行作业,确保工程质量和安全。
三、施工设备及材料1. 施工设备根据工程需要,配备相应的施工设备,包括钻眼机具、爆破器材、挖掘机、装载机、运输车辆、支护施工设备等。
2. 材料供应根据施工进度计划,提前组织材料供应,确保材料质量合格、供应及时。
主要材料包括炸药、雷管、导爆管、钢筋、水泥、砂浆等。
#3矿建07级 井巷设计与施工 课程设计封面任务书评语

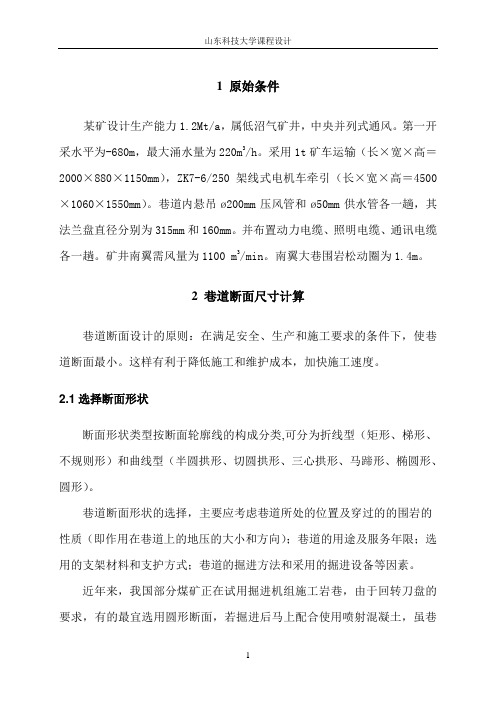

1 原始条件某矿设计生产能力1.2Mt/a,属低沼气矿井,中央并列式通风。
第一开采水平为-680m,最大涌水量为220m3/h。
采用1t矿车运输(长×宽×高=2000×880×1150mm),ZK7-6/250架线式电机车牵引(长×宽×高=4500×1060×1550mm)。
巷道内悬吊ø200mm压风管和ø50mm供水管各一趟,其法兰盘直径分别为315mm和160mm。
并布置动力电缆、照明电缆、通讯电缆各一趟。
矿井南翼需风量为1100 m3/min。
南翼大巷围岩松动圈为1.4m。
2 巷道断面尺寸计算巷道断面设计的原则:在满足安全、生产和施工要求的条件下,使巷道断面最小。
这样有利于降低施工和维护成本,加快施工速度。
2.1选择断面形状断面形状类型按断面轮廓线的构成分类,可分为折线型(矩形、梯形、不规则形)和曲线型(半圆拱形、切圆拱形、三心拱形、马蹄形、椭圆形、圆形)。
巷道断面形状的选择,主要应考虑巷道所处的位置及穿过的的围岩的性质(即作用在巷道上的地压的大小和方向);巷道的用途及服务年限;选用的支架材料和支护方式;巷道的掘进方法和采用的掘进设备等因素。
近年来,我国部分煤矿正在试用掘进机组施工岩巷,由于回转刀盘的要求,有的最宜选用圆形断面,若掘进后马上配合使用喷射混凝土,虽巷道断面利用率差,但也是合理的。
因之随着掘进工艺的改进和支护技术的更新,巷道断面形状的适应性也在不断变化。
[1]图2—1 巷道断面形状a-矩形;b-梯形;c-不规则形;d-半圆拱形;e-圆弧拱;f-三心拱形;g-马蹄形;h-椭圆形;i-圆形2.2确定断面净尺寸主要运输巷道断面尺寸确定的原则是:①保证运输设备在巷道内畅通无阻;(最宽设备为电机车)②满足《煤矿安全规程》规定的通风、行人及安全间隙的要求;③合理布置各种管、缆。
[2]2.2.1巷道断面净宽B的确定巷道的为直墙半圆拱形,巷道断面净宽B的确定为t c A a B +++=12=0.5+1.06+1.0+0.24=3.86mB ——拱形巷道断面净宽,指直墙内侧的水平距离,m ;a ——非人行道侧的宽度,《煤矿安全规程》规定,m a 3.0≥;当巷道内安设 胶带机运输机时m a 5.0≥;矿井是现代化运输巷取a=0.5m 。
《井巷工程》PPT课件
##张集煤矿-700m东大巷施工循环图表
25
5. 技术经济效果 全月共完成122个循环,成巷260.7m,平均循环进尺2.01m,平均日 进尺8.4m,掘进工效3.1m3/工,正规循环率98.3%,平均炮眼利用率 95.7%,炸药、雷管实际单位消耗分别为l.91kg/m3、2.28个/m3,工 程质量优良品率100%,无轻伤以上事故.
2
第一节 一次成巷及其作业方 式
一.施工方法〔掘进与永久支护的关系〕 1.一次成巷:成巷速度快作 2.分次成巷:速度慢
《矿山井巷工程施工与验收规范》第条 巷道的施工,应一次成巷,并应符合 以下规定:
一、凡需支护的巷道,掘进工作面与永久支护间的距离,应根据围岩情况 和使用机械作业条件确定,但不应大于40m;
1.掘进队的组织形式 ⑴ 专业掘进队——受辅助工影响大,工
时利用率低 ⑵ 综合掘进队——一专多能 2.掘进队的基本管理制度 岗位责任制为中心的安全生产制
等级掘进队的六项指标: ①年进度指标;②工程质量;③安全生
15
可参考的岗位责任制示例
16
以侧卸式装岩机为主的机械化作业线施工组织与管理
1. 工程及地质概况 张集煤矿-700m水平为井底车场水平.-700m东大巷为双轨架线式电机车运输 大巷,设计断面为半圆拱形,净宽4.2m,净高3.7m,锚喷支护,混凝土强度等级为C15、 喷厚150mm,管缝式锚杆、直径 44mm、锚固深度1.8m、间排距0.8m×0.8m.水沟 布置在巷道左帮.东大巷全长2713m,穿过的岩层主要为页岩、砂质页岩、石灰岩 和砂岩,f = 6~8,岩层倾角20°~30°.
23
4. 施工劳动组织 采用综合工作队、多工序平行交叉和正规循环作业的劳动组织形 式,六小时工作制,圆班四班掘进,两班复喷支护.为便于考核管理,将每 两个掘进班和一个支护班编为一个大班,由队干部现场全面指挥.作 业循环时间安排见图. 为保证主要施工设备的正常运转,实行小班司机日常对设备包机维 修保养制度,及时更换易损件.工区设六人专管小组,每日早班对设备 的工作机构、履带、电控等主要部件进行全面检修.同时,两台侧卸 式装岩机交替使用,每2~3天进行一次全面检查维修.以上措施有效 地减少了设备故障影响,全月累计影响时间30h.
井巷工程
谢谢观看
根据设计的内容分,主要有钻眼爆破设计、支护设计、通风设计、通信与照明设计、施工与劳动组织设计 等。
施工方法
施工方法
井巷工程施工的最基本过程,就是按照设计要求和施工条件把岩石从岩体上破碎下来,形成设计所要求的井 筒、巷道及硐室等空间。接着采用一定的支护材料和结构,对这些地下空间进行必要的维护,防止围岩继续破碎 和垮落。
3、机械施工法是利用机械方法破碎岩石,实现掘进破岩和围岩支护等工序最大程度自动化的一种节省人力 的快速施工方法。
应用
应用
1、井巷工程与采矿生产紧密相连,互相促进和依存。长期以来,在我国井巷工程设计与施工中,一直贯彻 “以掘保采,以采促掘,采掘并举,掘进先行”的方针。同时,合理选取开拓方案,在井巷工程掘进工作中严格 遵守质量标准,积极采用先进技术以加快掘进速度,对于保持采掘之间的合理比例关系具有重要的意义。采煤与 井巷工程掘进工作是煤炭生产过程中最基本、最主要的坏节,只有合理和有效地组织采掘工作,保持采掘之间的 平衡、达到技术上先进、经济上合理、生产上安全高效和时间上节省的整体优化,提高劳动生产率,降低原煤成 本,才能保证煤炭工业可持续发展,满足国民经济不断增长的需要。
特点
特点
1、井巷工程自然条件差,地质情况复杂、施工难度大、危险性大; 2、井巷工程施工周期长,施工工艺复杂、工序短、连续多变、转换频繁、24小时不间断施工; 3、工程质量检查验收空间有限,难度高,井巷工程的分部、分项不如地面建筑安装工程那么明显。 4、井巷工程的分项按循环交替进行作业,其分部按进度平行作业,从而导致了分项、分部工程质量在同一 检查期进行。 因此,针对井巷工程施工特点,要求承包单位有健全的质量保证体系,完善的管理制度,严格执行《矿山井 巷工程施工及验收规范》,按《煤矿井巷工程质量检验评定标准》规定的程序进行质量检验评定。
07井巷工程第十章井筒设计与施工
合,应用深度更大。如图12-15。
29
2/14/2020
㈢提升方式
1.汽车起重机。适用于井筒深度尚未超过30m的情况下, 只能采用很小的吊桶,运行速度很慢。
2.三角架。它是一种用于井筒深度未超过20m的情况下, 效率低,设备简单,使用方便。
三脚架构件可用圆木,也可用钢管,图12-16。还有用双面 三角架的(图12-17) 。
2/14/2020
7
二、提升容器选择
㈡提升容器选择
提升容器的选择是由井筒用途和矿井年产量决定的。 专门用作提升矿石的容器,通常选用箕斗; 用作升降人员、材料、设备、提升矸石的容器选用罐笼。 一套提升设备兼作提升矿石和升降人员用时,应选用罐笼。 当一个井筒装有两套提升设备时,提矿石的容器选用箕斗, 而升降人员的提升容器仍选用罐笼。 提升容器的大小应通过具体计算来确定,也可以参照表 12—1选取。表中提升容器具体规格尺寸,可参照有关的产品 目录查取。
2/14/2020
6
刚性罐道的布置方式有 单侧布置( 12-2,c )、双 侧布置(12-2,a,d )和正 面布置(12-2,b )三种。
钢丝绳罐道的布置方 式如图12-2e和f所示。
钢丝绳罐道的根数为 2~4根,在大、中型矿井 中通常采用四根罐道。四 根钢丝绳罐道可布置在提 升容器的一侧或布置成四 角形。轨,也有采用43kg/m 钢轨的。每根钢轨的标准长度为12.5m,考虑到井筒内冬夏 温差,钢轨接头处须留有4.5㎜的伸缩缝。安装罐道时,每 根钢轨罐道卡在四层罐道梁上,钢轨罐道与工字钢罐道梁之 2间/14的/202连0 接,采用特制的罐道卡子和螺栓固定如图12-4所示。11
根据表土的性质及其所采用的施工设施,井筒表土施工
井巷工程
巷道通过的风量是根据对整个矿井生产通风网络求解得到的。通过该巷道的风量确定后,断面越小风速越大。风速太大,不仅会扬起煤尘、影响工人身体健康和工作效率,而且容易引起煤尘爆炸事故。
第五章
1、有哪几种掏槽方式?其优点和运用条件如何?
斜眼掏槽法:适用于各种岩层,可充分利用自由面,逐步扩大爆破范围;掏槽面积较大,适用于较大断面的巷道。但因炮眼倾斜,掏槽眼深度受巷道宽度限制;碎石抛掷距离较大,易损坏设备和支护,当掏槽眼角度不对称时尤其如此。
5、何为炸药的猛度和爆力?二者有何区别?如何测定?
猛度:炸药爆炸瞬间爆轰波和爆轰产物对临近局部固体介质的破碎能力。它用一定规格铅柱被压缩的程度来表示。炸药爆炸后,铅柱被压缩成蘑菇形,两处铅柱压缩前后的高度差(mm),即为该炸药的猛度。
爆力:爆生气体在高温下膨胀做功破坏周围介质的能力。常用铅柱扩孔发来衡量爆力。炸药爆炸后,孔眼被扩大成梨形,用量筒向内注水测得其容积,从中减去原孔眼体积和雷管扩孔体积,即为炸药的爆力,单位为ml,实验时标准温度为℃。
2、气腿式凿岩机优缺点:优点:由于机身重量由气腿支撑,可减轻劳动强度。 缺点:有较大的震动和噪声。
3、风动式凿岩机分为:手持式、气腿式、导轨式、向上式。
第三章
1、炸药爆炸的基本特征:反应的放热性;生成大量气体产物;化学反应和传播的快速性。
2、什么叫炸药的氧平衡?井下爆破为什么要选用零氧平衡炸药?
掘进工作面的炮眼按其用途和位置可分为掏槽眼、辅助眼和周边眼三类
掏槽眼:首先在工作面基础上崩出第二个自由面来,以便为其他炮眼爆破创造有利条件。
辅助眼:是大量崩落矿石和继续扩大掏槽的炮眼
周边眼:爆落巷道周边岩石最后形成巷道设计断面轮廓的炮眼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2013-11-17
14
2013-11-17
15
3.其他隔间 井筒断面内还有梯子间和管 路电缆间。梯子间是矿井井下经 立井井筒通往地面的一个安全出 口。梯子间的梯子多采用折返式 布置,如图12-6所示。 管路电缆间,主要安设有 排水管、供水管、压气管和各 种电缆。
2013-11-17
2013-11-17 7
二、提升容器选择
㈡提升容器选择
提升容器的选择是由井筒用途和矿井年产量决定的。 专门用作提升矿石的容器,通常选用箕斗; 用作升降人员、材料、设备、提升矸石的容器选用罐笼。 一套提升设备兼作提升矿石和升降人员用时,应选用罐笼。 当一个井筒装有两套提升设备时,提矿石的容器选用箕斗, 而升降人员的提升容器仍选用罐笼。 提升容器的大小应通过具体计算来确定,也可以参照表 12—1选取。表中提升容器具体规格尺寸,可参照有关的产品 目录查取。
表土施工的提升方式与施工程序是密切关联的, 在选择时应同时考虑。它们的确定主要取决于地质条 件扣施工方法,一般可分为以下几种情况: 利用简易设备施工; 直接利用凿井井架施工; 先利用简易设备后利用凿井井架等方法。
2013-11-17
33
二、井筒表土特殊施工法
1.冻结法 冻结法凿井就是在井筒掘 进之前,在井筒周围钻冻结孔, 用人工制冷的方法将井筒周围 的不稳定表土层冻结成一个封 闭坚固的冻结圈(图12-20),防 止水或流砂涌入井筒,然后在 冻结圈的保护下进行掘砌工作。 待井筒掘砌到预计深度后,进 行拔冻结管和充填,最后解冻。
2013-11-17
21
I20b
14N井 筒 源自 心 线重量比 例 尺 1:20
22
2013-11-17
第三节 井筒表土施工
立井井筒穿过的表土层,按其掘砌施工的难易程度分为
稳定表土层和不稳定表土层两种。 稳定表土层就是在井筒掘砌过程中,井帮易于维护,用
普通施工方法能够顺利通过的表土层,其中包括含非饱和水 的粘土层、含少量水的砂质粘土、无水的大孔土和含水量不 大的砾石层等。不稳定表土层就是在在井筒掘砌过程中,井 帮很难维护,用普通施工方法不能通过的表土层,其中包括 含水砂土、淤泥、含饱和水的粘土、浸水的大孔土和含水量 较大的砾石层等。
16
㈣确定井筒断面尺寸
井筒断面尺寸主要指井筒直径。根据选定的井筒横断面 布置方式,提升容器的规格和数量。罐道规格、梯子间和管路 电缆间的尺寸,以及根据预选的罐道梁型号和有关的安全间隙 确定井筒净直径。《煤矿安全规程》规定:立井内提升容器之 间,以及提升容器最突出部分与井壁和罐道梁之间的最小间隙, 必须符合表12-3的规定。
2013-11-17
17
1.井筒直径确定步骤如下:
1)根据井筒用途和所采用的提升容器,选择井筒装备 的类型,确定井筒断面布置形式。
2)根据所选用的井筒装备类型,初步选定罐道梁规格 和罐道规格。
3)根据提升间、梯子间、管路和电缆的布置与尺寸, 以及《煤矿安全规程》规定的安全间隙(表12-3),用图解法或 解析法求出井筒净直径的近似值,然后按《煤炭工业设计规 范》的规定,当井筒净直径小于6.5m时,以0.5m进级确定 井简净直径。一般以0.2m进级确定。 4)根据初步确定的井筒净直径,验算罐道梁和罐道。
间的连接,采用特制的罐道卡子和螺栓固定如图12-4所示。 11
⑶型钢组合罐道
型钢组合罐道是由槽钢加扁钢焊
接成的矩形空心罐道。 组合罐道与罐道梁间的连接方式 如图12-5所示。
2013-11-17
12
⑷钢丝绳罐道
目前使用的钢丝绳罐道有普通钢丝绳、密封钢丝绳和异
形股钢丝绳三种。 钢丝绳罐道的固定有两种方式:一种是上端固定在井架
2013-11-17 3
立井井筒的组成自上而下可分为:井颈、井身和井底 三个部分,如图12-1所示。 井颈的深度可为浅表土的全 厚,也可为厚表土深度的一部分。 一般要求井颈的深度为15~20m。 井颈部分的井壁不但需要加厚,而 且通常需要配有钢筋。 井颈以下至井底车场水平的井 筒部分叫做井身。井身是井筒的主 要组成部分。 井底车场水平以下部分的井筒 叫做井底。 罐笼井的井底深度一般为l0m左 右;箕斗井井底深度一般为35~75m, 风井井底深度4~5m。
井筒永久支护的设计,首先是确定井壁结构,然后确定 井壁厚度。 目前常用的井壁结构包括砌块井壁(料石、砖、混凝 土)、整体浇筑式井壁(混凝土、钢筋混凝土)、锚喷井壁、 装配式井壁(弧板地面制成、井下装配、壁后注浆)和复合 井壁(两层以上井壁组合)。采用现浇混凝土、混凝土预制 块和料石井壁时,可按表12-4选取井壁厚度。对于砌块井壁 还需加上100㎜的壁后充填厚度。
19
《煤矿安全规程》规定:升降人员和物料的井筒, vmax =8m/s;专为升降物料的井筒,vmax =12m/s;无 提升设备的风井,vmax=15m/s。 验算结果v< vmax时,井筒净直径满足通风要求。 如果v> vmax时,井筒净直径应该适当加大。
2013-11-17
20
3.井筒掘进断面尺寸 井筒掘进断面尺寸由井筒净断面尺寸与永久支护厚度。
根据表土的性质及其所采用的施工设施,井筒表土施工 方法可分为普通施工方法和特殊施工方法两大类
2013-11-17 23
一、井筒表土普通施工法
㈠砌筑锁口 1.木质临时锁口,
如图12-10所示 。
2013-11-17
24
2.临时钢结构锁口, (图12-11)。 3.永久混凝土锁口。
2013-11-17
25
㈡施工
1.井圈背板普通施工法
人工或抓岩机出土,下掘一小段后(空帮距不超过1.2m), 然后用井圈、背板临时支护,掘一小段后(一般不超过30m), 再由下向上拆除井圈、背板,然后砌筑永久井壁。如此,周而复 始,直至基岩。这种方法适用于较稳定的土层。如图12-12。
2013-11-17
26
2.吊挂井壁施工法 用于稳定性较差的土层中的一种短段掘砌施工方法。 段高一般0.5~1.5m。采用台阶式或分段分块,并配以超前小 井降低水位的挖掘方法(图12-13)。为了防止井壁井壁拉裂 或脱落,在井壁内设置钢筋,(图12-14)。
29
2013-11-17
㈢提升方式 1.汽车起重机。适用于井筒深度尚未超过30m的情况下, 只能采用很小的吊桶,运行速度很慢。 2.三角架。它是一种用于井筒深度未超过20m的情况下, 效率低,设备简单,使用方便。 三脚架构件可用圆木,也可用钢管,图12-16。还有用双面 三角架的(图12-17) 。
井巷工程
第十二章 井筒施工
2013-11-17 1
第十章 井筒设计与施工 第一节 概 述
第二节 井筒断面设计 第三节 井筒表土施工 第四节 立井基岩施工
2013-11-17
2
第一节 概述
根据井田开拓方式的不同,井筒分为立井、斜井和平硐。 立井井筒按其用途又分为主井、副井、混合井和风井。 主井是专门用作提升矿石的井筒, 在大、中型矿井中,提 升矿石的容器多采用箕斗,所以主井又常称作箕斗井。 副井是用作升降人员、材料、设备和提升矸石的井筒, 并常兼作入风井,由于副井采用的提升容器是罐笼,所以副 井又称为罐笼井。 在同一个井筒内安设有箕斗和罐笼两种提升容器时,该 井筒称为混合井,它主要用于小型矿井和老矿井改扩建的延 深井。 风井尽管有时也安设有提升没备,该井筒仍然按其主要 用途命名为风井。
2013-11-17 4
斜井井筒根据其主要用途通常也分为主井、副井
和风井。 井筒工程是矿井建没主要连锁工程项目之一。立
井井筒工程量一般占全矿井井巷工程量的5%左右,
而工期却占矿井施工总工期的40~50%。井筒工程施 工的快慢直接影响其它井巷工程、有关的地面工程和 机电安装工程的施工。 因此,加快井筒施工速度是缩短矿井建设总工
2013-11-17
30
3.简易井架与小绞车提升。 从简易井架的外形可分为人字形、帐幕式、一面坡、龙 门架等几种。它们配以小绞车和小吊桶,可用于井简深度 在20~50m范围内的表土施工,图12-18为简易帐幕式井架, 12-19为龙门架。
31
2013-11-17
4、标准凿井井架。
32
2013-11-17
2013-11-17
27
吊挂井壁施工法可用于渗透系数大于5m/d,流动性 小,水压不大于0.2MPa的砂层和透水性强的卵石层,以及 岩石风化带。 吊挂井壁施工法使用的设备简单,施工安全。但工序 转换频繁,井壁接茬多,封水性差。故常在通过整个表土 层后,自下而上复砌第二层井壁。为此,需按井筒设计规 格,适当扩大设计断面。
2013-11-17 18
5)根据验算结果进行必要的调整,重新安全间隙。 2.通风校核 对根据提升容器和井筒装备确定的井筒净直径,必须按 照《煤矿安全规程》的要求进行通风速度校核,要求井筒内的 风速不大于允许的最高风速,即:
Q v v MAX S0
式中 v——通过井筒的风流速度,m/s; S0——井筒通风有效断面面积,㎡,井内设有梯子间时 S0=S-A,不设梯子间时S0=0.9S;S为井筒净断面面积,㎡; A——为梯子间断面面积,A取2.0m2; Q——通过井筒的风量,m3/s; vmax 2013-11-17 —井简中允许的最高风速,m/s。
罐道梁的型号应该用计算方法来确 定,也可以按经验选择,如表12-2所示。 罐道梁与井壁的固定方式有梁端埋 入井壁和用锚杆固定两种。
2013-11-17 9
2013-11-17
10
2.罐道
罐道是提升容器运行的在井筒中运行的导向装置。
⑴木罐道
木罐道只是在用普通罐笼升降人员和材料设备,而又采 用普通断绳保先险器时才被采用。要求木罐道木质致密坚
的托梁上,下端在井底内挂以重锤拉紧,这种固定装置要求
