单位工程竣工验收报审表
单位工程竣工验收报审表

B.0.10单位工程竣工验收报审表(1)背景事件根据施工总进度计划,施工单位已完成施工合同所约定的所有工程量,并完成自检工作。
工程验收资料已整理完毕,向项目监理机构提出竣工验收申请。
.项目监理机构对本工程进行了预验收工作,并提出单位工程预验收意见。
(2)规范对应条丈《建设工程监理规范》(GB/T 50319—2013 )第5. 2. 18条。
(3)规范用表说明每个单位工程应单独填报。
质量验收资料是指:能够证明工程按合同约定完成并符合竣工验收要求的全部资料。
包括单位工程质量控制资料,有关安全和使用功能的检测资料,主要使用功能项目的抽查结果等。
对需要进行功能试验的工程(包括单机试车、无负荷试车和联动调试),应包括试验报告。
(4)适用范围本表用于单位(子单位)工程完成后,施工单位自检符合竣工验收条件后,向建设单位及项目监理机构申请竣工验收。
(5)填表注意事项1)施工单位已按工程施工合同约定完成设汁文件所要求的施工内容,并对工程质量进行全面自检,在确认工程符合法律、法规和工程建设强制性标准规定、符合设计文件及合同要求后,向项目监理机构填报《单位工程竣工验收报审表》。
2)表中质量验收资科指:能够证明工程按合同约定完成并符合竣工验收要求的全部资料,包括包括各分部(子分部)工程验收记录、单位(子单位)工程质量控制资料核查记录、单位(子单位)安全和功能检验资料核查及主要功能抽查记录、单位(子单位)工程观感质量检查记录表等对需要进行功能试验的工程(包括单机试车、无负荷车和联动调试,应包括试验报告。
3)项目机构在收到《单位工程竣工验收报审表》后应及时组织工程竣工预验收。
单位工程竣工验收报审表工程名称:隆翔商务大厦编号:001注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程竣工方案报审表

工程竣工方案报审表项目名称:xxx工程项目地点:xxxx报审单位:xxxx施工单位:xxxx建设单位:xxxx一、工程概况1. 工程概述:该工程是一项xxxx,总建筑面积xxxx平方米,总投资xxxx万元,工程涉及xxxx。
2.项目背景:xxxx3.工程范围:xxxx4.建设内容:xxxx二、施工方案1. 项目建设目标2. 施工组织设计3. 施工方案4. 安全生产措施5. 质量控制措施6. 工程质量验收标准和方法7. 环境保护及节能措施8. 施工进度计划9. 施工机械设备配置及运用10. 工程预算及资金使用计划11. 工程竣工验收程序安排12. 工程竣工后使用及维护管理三、报审依据1. 《建设工程安全生产管理条例》2. 《建筑工程施工验收规范》3. 《建筑工程质量验收规范》4. 《国家建设工程质量管理条例》5. 《国家工程建设标准和规范》6. 《建设工程环境保护管理条例》四、竣工验收方案1. 竣工验收需要提交的材料及文件清单2. 竣工验收现场检查内容及要求3. 竣工验收文件的编制4. 竣工验收程序5. 项目总工程师签字确认五、附件1. 工程总平面图2. 工程施工图3. 工程材料、设备清单4. 工程质量验收报告5. 工程竣工验收报告6. 签字盖章确认页七、联系人及联系方式项目负责人:xxxx联系电话:xxxx邮箱地址:xxxx八、其他需要说明的问题以上报审表内容,经施工单位负责人、建设单位负责人签字确认后,提交报审单位审查。
此报审表共xxxx页,共xxxx字。
特此报审。
报审单位(盖章):年月日施工单位(盖章):年月日建设单位(盖章):年月日注:报审表需附上工地负责人签名确认的《承诺书》。

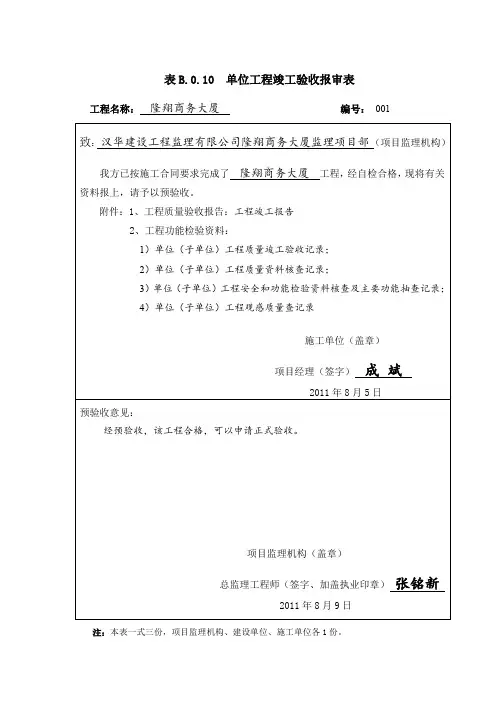

表B.0.10 单位工程竣工验收报审表

3)单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录;
4)单位(子单位)工程观感质量查记录
施工单位(盖章)
项目经理(签字)成 斌
2011年8月5日
预验收意见:
经预验收,该工程合格,可以申请正式验收。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)张铭新
2011年8月9日Fra bibliotek注:本表一式三份,项目监理机构、建设单位、施工单位各1份。
表B.0.10 单位工程竣工验收报审表
工程名称:隆翔商务大厦编号:001
致:汉华建设工程监理有限公司隆翔商务大厦监理项目部(项目监理机构)
我方已按施工合同要求完成了隆翔商务大厦工程,经自检合格,现将有关资料报上,请予以预验收。
附件:1、工程质量验收报告:工程竣工报告
2、工程功能检验资料:
1)单位(子单位)工程质量竣工验收记录;
单位(子单位)工程竣工验收报审表

框架
二层
单位(子单位)工程竣工验收报审表
广东省***有限公司
:(建设单位)
单位(子单位)工程名称广东省***办公综合楼
工程地址广东省广州市***路建设单位广东省***有限公司结构类型/层数勘察单位广东省***规划勘察设计院建筑面积1659.94m 2/设计单位广东省***有限公司开工日期年 月 日监理单位广东省***集团有限公司完成日期年 月 日总承包施工单位
广东省***有限公司
合同工期年 月 日
竣 工
验
收
条
件
具 备 情
况项目内容
施工单位自检情况
完成工期设计和合同
约定的情况
已按设计和合同约定完工
施工技术管理/质量控制资料资料齐全,合格
主要建筑材料、建筑构配件和设备的进场复验报告/工程实体质量检测报告报告齐全,合格
施工安全评价书安全评价合格工程款支付情况
已按合同约定支付总承包施工企业技术负责人签名及职业资格注册章:
(施工单位盖章)
工程质量保修书
已按合同约定签署
工程质监机构责令整
改问题的执行情况
无
已完成设计和合同约定的各项内容,工程质量符合有关法律、法规和工程建设强制性标准,特申请办理工程竣工验收手续。
总承包施工法定代表人签名:
年 月 日
监理单位意见:
GD-E1-91
总监理工程师
(签名并盖执业章):
(监理单位盖章)年 月 日
总承包施工项目负责人签名及职业资格注册章:。
工程竣工验收报审表完整

工程竣工验收报审表(可以直接使用,可编辑实用优秀文档,欢迎下载)
工程竣工验收单
工程名称:河南孟电集团水泥余热暖民工程编号:HNMD--NM--013
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程竣工质量验收报告
工程竣工质量验收报告
工程竣工质量验收报告
工程竣工质量验收报告
工程竣工质量验收报告
单位工程竣工验收报审表
工程名称:高砦村城中村改造项目D组团一期1~4#楼弱电智能化编号:001
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
单位工程质量竣工验收记录
单位工程观感质量检查记录
金属门窗制作与安装工程报验申请表工程名称:市三院精神卫生病房综合楼装饰工程
金属门窗安装工程检验批质量验收记录表
GB50210-2001
特种门制作安装工程报验申请表工程名称:市三院精神卫生病房综合楼装饰工程
特种门安装工程检验批质量验收记录表
GB50210-2001。
工程预(完工)验收报审表

工程名称
施工单位
预(竣工)
验收范围
及内容
有(无)
甩项验收
预(竣工)
验收申请
根据国家及重庆市建设工程预(完工)验收的有关规定,并按照施工合同约定,本公司自检合格并认为该工程己基本具备预(完工)验收条件,特此申请于 年 月 日进行预(完工)验收。
施工单位(公章): 负责人:
年 月日
监理单位
意 见
总监:
年 月 日
公司审核意见
工程部
分管领导
主要领导
备注
1、工程必须满足国家及重庆市建设工程预(竣工)验收的有关规定,施工单位方可按本表提出预验收或竣工验收申请。2、施工单位按预验收或竣工验收分别填表申请。
工程竣工验收报审表

项目名称
项目编号
致:(监理单位)
送:(业主单位)
我单位已按本项目合同要求完成了【项目名称】的工程建设、设备采购、系统集成工作,经自检合格,监理单位检查符合验收要求,请予以各方竣工验收。附件:
1.初步验收阶段整理完成后的文档(正式装订版本和相关电子版本)
2.试运行阶段文档(试运行记录、试运行阶段报告)
3.系统用户报告;
4.本项目竣工验收自测报告;
5.本项目第三方测试报告(如有);
6.竣工验收合格书(待批)。
承建单位(盖章):
单位负责人(签字):
日 期:
审查意见:
经检查初步验收后的系统正式运行阶段工作:
1.■符合/□不符合我国现行法律、法规要求;
2.■符合/□不符合我国现行工程建设标准;
3.■符Байду номын сангаас/□不符合设计方案要求;
4.■符合/□不符合招标、投标、合同要求;
综上所述,该工程竣工验收准备工作■合格/□不合格,■可以/□不可以进入竣工验收、系统正式运行阶段。
备注:
监理单位(章):
总监理工程师:
日 期:
业主单位(章):
项目负责人 :
项目负责领导:
日 期:
单位工程竣工验收报审表完成

工程名称:
致:(项目监理机构)
我方已按施工合同要求完成工程,经自检合格,现将有关资料报上,请予以验收。
附件:
工程竣工报告
单位工程质量竣工验收记录
单位工程质量控制资料核查记录
单位工程观感质量检查记录
施工现场质量管理检查记录
施工单位(盖章)
项目经理(签字)
年 月 日
预验收意见:
经预验收,该工程合格/不合格,可以/不可以组织正式验收。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程概况
工程名称
工程地址
开工日期
竣工验收日期
建设单位
监理单位
施工单位
设计单位
验收组组成情况
姓名
单位
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
B.5.3
单位工程竣工验收报审表
工程名称:编号:B.5.3—
致:(项目监理机构)
我方已按合同要求完成了单位(子单位)工程,经自检
合格,现将有关资料报上请予以验收。
附件:
□施工单位工程质量验收报告
□工程实体质量验收资料
□单位(子单位)工程所含分部(子分部)工程的质量验收资料、质量控制资料
□主要功能项目的抽查结果资料
□观感质量验收资料
□
施工单位(章):
项目经理(签字、执业印章):
年月日
项目监理机构签收人姓名及时间施工单位签收人姓名及时间
预验收意见:
经预验收,
该工程□合格/□不合格,建设单位□可以/□不可以组织竣工验收。
项目监理机构(章):
总监理工程师(签字、执业印章):
年月日注:1、项目监理机构应在收到本报审表后14天内签认预验收意见报建设单位组织竣工验收或要求施工单位整改后重新报审。
2、本表一式三份,项目监理机构、建设单位、施工单位各一份。
第五版表江苏省住房和城乡建设厅监制。
