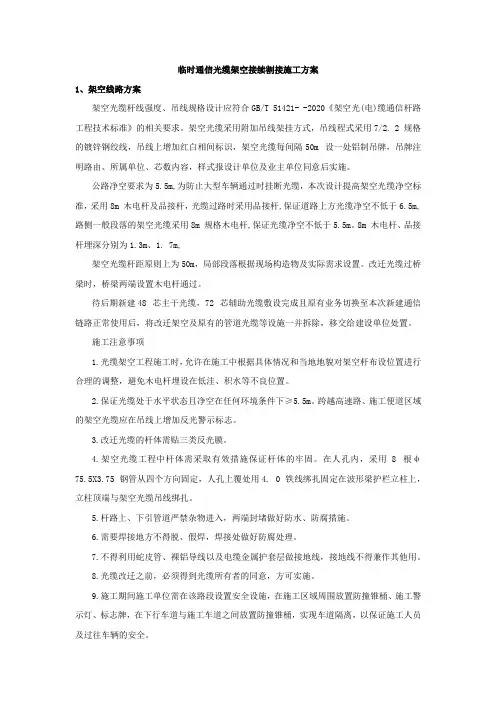

临时通信光缆架空接续割接施工方案

临时通信光缆架空接续割接施工方案1、架空线路方案架空光缆杆线强度、吊线规格设计应符合GB/T 51421- -2020《架空光(电)缆通信杆路工程技术标准》的相关要求。
架空光缆采用附加吊线架挂方式,吊线程式采用7/2. 2 规格的镀锌钢绞线,吊线上增加红白相间标识,架空光缆每间隔50m 设一处铝制吊牌,吊牌注明路由、所属单位、芯数内容,样式报设计单位及业主单位同意后实施。
公路净空要求为5.5m,为防止大型车辆通过时挂断光缆,本次设计提高架空光缆净空标准,采用8m 木电杆及品接杆,光缆过路时采用品接杆,保证道路上方光缆净空不低于6.5m,路侧一般段落的架空光缆采用8m 规格木电杆,保证光缆净空不低于5.5m。
8m 木电杆、品接杆埋深分别为1.3m、1. 7m,架空光缆杆距原则上为50m,局部段落根据现场构造物及实际需求设置。
改迁光缆过桥梁时,桥梁两端设置木电杆通过。
待后期新建48 芯主干光缆,72 芯辅助光缆敷设完成且原有业务切换至本次新建通信链路正常使用后,将改迁架空及原有的管道光缆等设施一并拆除,移交给建设单位处置。
施工注意事项1.光缆架空工程施工时,允许在施工中根据具体情况和当地地貌对架空杆布设位置进行合理的调整,避免木电杆埋设在低洼、积水等不良位置。
2.保证光缆处于水平状态且净空在任何环境条件下≥5.5m。
跨越高速路、施工便道区域的架空光缆应在吊线上增加反光警示标志。
3.改迁光缆的杆体需贴三类反光膜。
4.架空光缆工程中杆体需采取有效措施保证杆体的牢固。
在人孔内,采用8 根φ75.5X3.75 钢管从四个方向固定,人孔上覆处用4. 0 铁线绑扎固定在波形梁护栏立柱上,立柱顶端与架空光缆吊线绑扎。
5.杆路上、下引管道严禁杂物进入,两端封堵做好防水、防腐措施。
6.需要焊接地方不得脱、假焊,焊接处做好防腐处理。
7.不得利用蛇皮管、裸铝导线以及电缆金属护套层做接地线,接地线不得兼作其他用。
8.光缆改迁之前,必须得到光缆所有者的同意,方可实施。
光缆割接作业实施方案和安全措施

光缆割接作业实施方案和安全措施集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-光缆割接作业实施方案和安全措施一、施工原因:由于长株潭城际株洲站建设,京广货下线迁改施工中株洲信号楼以东(管道)站场通信光电缆受施工影响,为确保铁路通信光电缆安全和长株潭城际,京广货下线施工顺利,需对该地段通信光电缆进行迁改割接施工。
二、施工内容:根据中铁二十五局集团有限公司长株潭城际项目部与通信段签订安全协议,对影响到通信光电缆安全的缆线实行迁改,具体施工内容如下:1、选定沪昆上行线路肩边作为光电缆安全径路,开挖电缆沟,敷设水泥槽道,按要求新敷所需迁改的光电缆,对中断有影响通信业务的缆线提前做好施工申请要点计划。
2、根据施工范围和迁改要求提前预埋与原型号的光电缆,砌筑好光电缆接头井;3、对不需要割接只需做迁移的光电缆采取有效防护措施,做好防护(加钢管防护或水泥槽防护)盯控,立好警示牌。
4、从沪昆线K1102+200-K1103+240(城际沪昆跨线、东湖桥跨线至株洲信号楼)新敷沪昆东线GYTA53-24芯光缆1根,HYFL7*4电缆1条,信号楼至开闭所GYTA53-8芯牵引远动光缆1条,信号楼至南红外线HYFL233*4电缆1条,敷设光电缆长度各1200米。
割接点GYTA53-24芯光缆选在沪昆里程K1103+240、K1102+200与原光缆割接。
干线HYFL7*4电缆,南红外线HYFL233*4电缆一端选在信号楼成端,另一端选在K1103+240接头。
5、从株洲信号楼至路基工区新敷HYTA53-100*2*0.5电缆一条,敷设电缆长度600米。
一端选在信号楼成端,另一端在K1102+800与过轨原100对电缆割接。
6、从株洲信号楼至车站汇五(中心机房)新敷HYTA53-100*2*0.5电缆一条,GYTA-20芯光缆一条,一端在信号楼成端,另一端到汇五(中心机房)成端,光电缆过站场选在K1102+850过沪昆上下行和8道股道到四站台,然后走雨棚钢槽至中心机房,敷设电缆长度各850米。
通信光缆割接施工方案

通信光缆割接施工方案一、前言二、施工前准备工作1.确定割接范围:根据通信系统的需求和现有的通信线路情况,确定需要割接的光缆段落。
2.制定施工计划:根据实际情况,制定详细的施工计划,包括施工时间、地点、人员安排等。
3.准备工具和材料:根据实际需要,准备好所需的工具和材料,包括割线刀、剥光器、熔接机等。
4.安排施工人员:根据需要,安排专业的施工人员进行施工,确保施工质量和安全性。
三、施工步骤1.割线:首先,根据割接计划,在需要割接的光缆段两端分别割线,将原有的光缆割断。
2.剥皮:使用剥光器去除割线处的外护套和纤芯保护层,确保光纤的裸露部分干净和光滑。
3.熔接:分别对割线处的两端光纤进行熔接,确保光纤之间的信号传输质量和稳定性。
4.包扎:对熔接成功的光纤进行包扎,使用光缆保护套将光纤进行固定和保护,防止外界因素的干扰。
5.测试:施工完成后,对割接处的光纤进行测试,检测割接质量和信号传输的稳定性。
四、安全措施1.施工现场要做好安全防护工作,确保人员的安全和施工的顺利进行。
2.施工前要检查工具和设备的安全性能,避免因故障导致施工延误。
3.在施工过程中,要注意操作规范,避免造成光缆和设备的损坏。
4.施工人员要按照规定佩戴个人防护用品,如手套、护目镜等。
五、总结通信光缆割接施工是一项非常重要的工作,对于保障通信系统的正常运行具有重要的意义。
通过制定详细的施工计划,合理安排施工人员和准备好必要的工具和材料,可以提高施工质量和效率。
同时,在施工过程中要注意安全措施,确保人员的安全和设备的完好,为通信光缆割接工作的顺利进行提供保障。
光缆割接方案

光缆割接方案引言光缆割接是在光通信网络中进行光缆连接更替、扩容或维修的过程。
在光通信网络的建设和维护中,光缆割接方案的制定和实施至关重要。
一个优秀的光缆割接方案能够保证光通信网络的稳定性和可靠性,提高网络的传输效率和扩展能力。
本文将介绍一种光缆割接方案,并详细阐述其实施过程和注意事项。
光缆割接方案的设计光缆割接方案的设计需要考虑以下几个关键因素:1.割接目的:明确割接的目的,是为了更换光缆、扩容网络还是进行维修等。
2.网络拓扑:了解光缆在网络中的布局和连接方式,包括光缆的起始点、终止点以及相邻设备的连接情况。
3.光缆类型:根据光缆的类型(单模光纤、多模光纤等)确定割接方案。
4.距离和损耗:计算光缆割接的距离和光损耗,确保光信号的传输质量。
5.时间窗口:确定光缆割接的最佳时间段,避免对用户产生影响。
光缆割接方案的实施步骤步骤一:制定计划和时间表在开始光缆割接之前,必须制定详细的计划和时间表。
计划包括割接的具体流程、资源调配和风险评估等内容。
时间表要合理安排各个步骤的时间,确保割接过程的顺利进行。
步骤二:准备工作在进行光缆割接之前,需要进行一些准备工作:- 检查光缆的状态和连接情况,确保光缆没有损坏或松动。
- 准备好所需的工具和材料,如纤维连接器、光功率计等。
- 确保割接区域的安全性,避免任何潜在的危险。
步骤三:光缆割接以下是光缆割接的具体步骤: 1. 根据割接计划,确定割接点和割接区域。
2.使用光纤剥线器剥去光缆外层绝缘材料。
3. 使用纤维细胞镊将光纤的外护层剥去,露出裸光纤。
4. 使用纤维切割器切割裸光纤的尾部,确保切口平整。
5. 将裸光纤插入到纤维连接器中,然后用热缩管对连接点进行保护。
6. 使用光功率计测试光信号的强度和传输质量。
7. 完成光缆割接后,进行必要的记录和测试,确保割接的成功。
步骤四:测试和验收在完成光缆割接后,需要进行光缆的测试和验收,以确保割接的质量和无故障。
光缆割接作业实施方案和安全措施

光缆割接作业实施方案和安全措施一、光缆割接作业实施方案1. 断电检查:在进行光缆割接之前,需要先进行断电检查,确保割接区域内没有电源或电气装置通电,从而避免在割断光缆时发生电击事故。
2. 确定割接方案:根据现场实际情况和技术要求,确定光缆割接方案。
包括割接点的选择、割接方式、割接长度等。
3. 设备准备:准备好需要使用的割线机、镊子、清洁布等设备和工具,确保设备运转正常。
4. 割线前准备工作:对要割接的光缆进行清洁、吹除杂质等处理,确保割断的效果良好。
5. 光缆割接:根据确定的割接方案,从光缆末端直接割断或者重新剥离一定长度后,使用割线机将光缆割断。
6. 测试验收:在完成割接后,需要对割接的光缆进行测试验收,确保割接点处的光缆连接良好、信号传输正常。
二、光缆割接安全措施1. 工具、设备的正确使用:使用割线机、镊子等设备和工具时,需要注意正确使用方式,防止发生误伤和操作失误。
2. 穿戴个人防护装备:在进行光缆割接时,需要穿戴透气、防水、防静电的工作服,戴上手套、眼镜、口罩等安全防护设备,有效防止事故发生。
3. 割线现场的封闭隔离:在进行光缆割接时,需要对现场进行隔离封闭,禁止非正常人员进入,确保工作区域的安全。
4. 确保现场无电:在进行割线操作之前,需要确保现场电气设备、电源全部关闭和拆卸,从而避免割线操作人员发生电击事故。
5. 严格操作规程:在进行光缆割接时,需要严格按照规程操作,避免出现操作失误、误伤等事故。
6. 现场应急预案:在进行光缆割接时,需要事先准备好应急预案,并将现场重点安全要点告知参与施工的各方人员,做好应急处理准备。
综上所述,光缆割接是一项技术含量较高、安全风险较大的工作,需要遵守一系列严格的安全规程和措施,确保施工安全顺利完成。
光缆割接不中断业务的三种解决方案

光缆割接不中断业务的三种解决方案光缆割接是指在光纤通信网络中进行光缆故障修复、扩容或者实施新的光缆建设时,对已有的光缆进行切割和连接的过程。
在进行光缆割接时,为了保证业务的连续性,不能中断正在进行的业务。
以下是三种解决方案,以确保光缆割接过程中不中断业务的方法。
方案一:双路备份双路备份是一种常见的光缆割接不中断业务的解决方案。
具体步骤如下:1.准备备份线路:在进行光缆割接之前,预先准备一条备份线路,并与原线路保持一致。
备份线路与原线路可以在同一路径上,并且两者之间的信号传输能力相同。
2.进行割接:在光缆割接过程中,先将备份线路连接到网络,并确保其正常运行。
3.切换到备份线路:在割接过程中,先切换到备份线路,确保备份线路上的业务正常运行。
4.割接完成后的切换:当割接完成后,再将原线路连接起来,并将业务切换回原线路上。
通过双路备份方案,可以确保割接过程中的业务不中断。
即使在割接的过程中,备份线路能够继续传输数据,确保业务的连续性。
方案二:并行操作并行操作是另一种不中断业务的解决方案。
具体步骤如下:1.准备并行路径:在进行光缆割接之前,预先准备一条并行路径,与原线路平行进行布置,并且保持与原线路相同的信号传输能力。
2.同时连接并行路径:在割接过程中,同时连接并行路径,并确保其正常运行。
3.信号切换:在割接过程中,通过信号切换的方式,将业务从原线路切换到并行路径上。
4.割接完成后的切换:当割接完成后,再将业务切换回原线路上,并断开并行路径。
通过并行操作方案,可以在割接过程中实现业务的平滑切换,并确保业务的连续性。
方案三:跳线技术跳线技术是一种在割接过程中不中断业务的切换方案。
具体步骤如下:1.准备跳线:在割接之前,准备一根跳线,并将其连接到备份设备或备份光缆上。
2.运行跳线:在进行割接时,运行跳线,将业务从原线路切换到备份设备或备份光缆上。
3.割接完成后的切换:当割接完成后,再将业务切换回正常线路上,并断开跳线。
光纤割接方案

割接方案一.割接情况描述:1.割接原因: DJ0201交接箱PON改造工程,需要在华46#光缆接头割接新做光缆熔接,连通到基站。
本次割接分别在:1)、在华46#光缆新做接头中进行本工程割接分四步进行:①本次在46#24芯光缆的接头盒固定好,打开接头盒接头,按照接内里纤芯颜色顺序分别找到从华晖楼基站机房至接头盒24芯的17-20芯与接头盒至DJ0201交接箱的12芯光缆的1-4芯,并将此二条光缆中的纤芯,一一相对接。
②对新熔接光缆进行光核测如果测试指标不达标,则需重新熔接,直到各项指标测试完全达标;③光缆接续测试合格后,对纤芯做好盘留,合上接头盒,并做好相关处理措施,完成光缆割接。
④报知运维主管,清理现场并做好相关其它处理措施。
2、业务影响:此次割接原纤芯上有业务,对业务无影响,机房之间影响较小。
3、割接时间:开始时间:2012年3 月18 日AM00:00完成时间:2012年3 月18 日AM06:004、割接地点:在华46#(原有接头)。
5、割接方式:本次采用直接割接方式进行,对原有腾空光缆纤芯一一对接,无中断业务,对业务无影响,机房之间影响较小。
二、机房、现场人员组织安排:三、电路调度方案:1、由统一指挥,配合对在秀夫2#光缆接头内。
光缆纤芯进行测试对号。
2、割接开始,指挥通知现场割接人员开始割接。
四、现场实施步骤:1、割接前机房人员建立通信联络,熟悉系统开放情况、备用光纤情况,进行仪表通电检查,利用光源、光功率计测试备用光纤与对端的对应情况;线务人员到达现场,准备仪表、工具,做好所有割接准备工作于3 月18 日00 :00 时前完毕。
2、 3 月18 日00 :00 时,割接现场请示运维部门网管值班人员,得到“同意割接”答复后,打开光缆接头盒,现场割接人员按既定方案熔接本次割接纤芯。
3、割接点由负责光缆接续,当接好后或有其它情况与联系,并随时与对端对光测试。
4、光缆接续完毕后,两端机房人员测试正常后,告知运维确认,并开通新业务,再与联通网管确认新业务已开通,机房人员填写相应表格,相关人员整理仪表工具,清理场地,请示割接现场,批准后,撤离现场。
光缆割接的应急预案

一、前言光缆割接是通信网络维护过程中常见的一项工作,但在割接过程中,由于各种原因可能会出现意外情况,影响通信网络的正常运行。
为确保通信网络的稳定运行,提高应对突发事件的能力,特制定本应急预案。
二、适用范围本预案适用于公司所有光缆割接工程,包括光缆线路割接、设备割接、网络割接等。
三、组织机构及职责1. 应急指挥部:负责光缆割接应急工作的全面领导、指挥和协调。
2. 应急小组:负责光缆割接应急工作的具体实施和协调。
(1)组长:负责应急工作的组织、协调和指挥。
(2)副组长:协助组长工作,负责应急工作的具体实施。
(3)成员:负责应急工作的具体实施、协调和保障。
四、应急预案措施1. 预警与报告(1)在光缆割接前,对割接区域进行安全检查,确保无安全隐患。
(2)发现安全隐患,立即向应急指挥部报告,采取措施予以消除。
(3)在割接过程中,如发生意外情况,立即向应急指挥部报告。
2. 应急响应(1)接到应急报告后,应急指挥部立即启动应急预案,组织应急小组进行处置。
(2)应急小组根据情况,采取以下措施:①对现场进行安全评估,确定应急处置方案。
②通知相关部门和人员,协助处置。
③采取措施,防止事态扩大。
3. 应急处置(1)根据现场情况,采取以下措施:①隔离故障区域,确保安全。
②迅速查明故障原因,制定修复方案。
③组织人员、设备进行抢修。
④修复过程中,确保通信网络的正常运行。
(2)在抢修过程中,如遇特殊情况,应急指挥部有权调整应急处置方案。
4. 应急恢复(1)故障修复后,对割接区域进行全面检查,确保无安全隐患。
(2)通知相关部门和人员,恢复正常通信业务。
(3)对应急处置过程进行总结,提出改进措施。
五、后期处理1. 对应急处置过程中存在的问题进行分析,提出改进措施。
2. 对应急物资、设备进行检查、维护,确保应急工作的正常开展。
3. 对参与应急处置的人员进行表彰和奖励。
六、附则1. 本预案由应急指挥部负责解释。
2. 本预案自发布之日起实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
光缆割接方案
① 割接步骤图
② 成立项目割接指挥部: 由各区域项目经理担任总指挥, 指挥部组员由技术人员、 测试人员、 机务人员组成。
指挥部职责: 制订割接方案及割接应急调度方案, 对割接全过程进行统筹安排, 割接前召开机线联席割接会议, 割接应急调度方案应由线务部门和机务部门共同制订。
技术人员职责:
割接前认真查对割接所需工具、 材料、 仪器、 仪表及其她安全防护等。
对割接现场进行确定, 看割接现场是否满足割接需求。
查对各项准备工作, 确定被割接光缆新旧光缆管序和纤芯色谱序号。
指导和监督接续过程中各项操作, 常常和测试人员保持联络, 确保接续质量, 负责处理接续过程中出现紧急情况。
割接前准备工
割接应急调度方案制订
割接现场准备工作
调纤准备、 调度方案查对及修订
安排落实割接人员、 车辆、 仪表及工具器
实施割接方案 前期准备(工具等)
割接开始
后续工作
割接后整理工作
确定光缆接续质量良好, 指导和监督接头盒封装和光缆线路预留盘放及固定绑扎。
立刻向割接现场指挥汇报割接情况。
测试人员职责:
与机务人员亲密配合, 确定ODF架位及线路尾纤和设备尾纤标签是否正
确、齐全。
割接前在两端机房进行对纤, 确保割接调度万无一失。
确定割接点位置, 监测每根光纤接续质量, 并给予统计、存盘。
立刻同割接现场保持联络, 反馈光纤接续质量。
每束管纤芯或每对纤芯系统割接确定完成, 立刻通知机务人员进行纤芯调度或还原工作, 调度还原完成后立刻通知割接现场进行下一道工序。
配合处理割接过程中出现紧急情况。
每割接调度全部完成后, 向机房提供一份完整光缆线路纤芯通道衰耗表。
机务人员职责:
帮助制订电路调度方案。
负责割接前电路调度准备, 确保工具、仪表及调度路由正常。
听从调度指挥进行系统或电路调度、还原及应急处理工作。
配合进行纤芯测试。
负责确定业务调度恢复, 并立刻向调度指挥汇报确定情况
③割接前准备工作
应急调度方案制订方案内容包含因割接点误操作或其她原因, 造成在用
业务部分或全部中止时电路调度方案和调纤预案; 应急联络方法; 设备
故障快速排除方法。
割接现场准备检验新光缆敷设工艺、敷设位置、预留长度, 查对光缆型号, 芯数, 并对绝缘指标及光特征指标进行测试、确定。
应在割接前, 根据维护资料找出旧光缆位置、走向以及确定割接点情况。
调纤准备、调度方案查对及修订工作
查对系统开放情况; 备用纤测试检验; 调度尾纤测试编号; 确定割接调度方案割接操作步骤
车辆、人员、仪表、工器具准备
仪表: OTDR(光时域反射计), 熔接机, 光源, 光功率计等; 工具: 工作台、台钳、日常工具箱、接头盒、光电缆外护套开剥器、松套夹、剥线钳、端面切割刀; 熔接机、光纤识别器、酒精、擦纤纸等 ; 通信设备(对讲机、手机等)。
④带电业务割接
割接指挥由机务调度人员通知线路测试人员, 再由测试人员通知割接点接续人员能够开始割接。
割接完成反之, 期间必需保持相互通信立刻、通畅。
机务部门首先将全部在用电路全部调度至非割接对象空纤上, 假如是同
缆调度, 则必需遵照“集中, 同束”标准, 立即全部电路尽可能调度至同一束空纤上, 调度完成以后, 以束为单位, 报给测试人员, 测试人员再
通知割接人员, 进行割接。
测试人员使用OTDR(光时域反射计), 按ODF架上尾纤次序, 依次发光给割接人员, 割接人员以此为依据, 利用“光纤识别器”, 识别每根纤编号。
割接点人员根据编号, 与开启式接头盒内对应纤芯进行熔接, 好了以后立刻报给测试人员进行测试。
测试经过后进行盘纤, 盘纤时要注意圈形纤芯曲率半径通常4cm以上, 避免“小圈”情况发生。
盘好以后报给测试人员进行复测, 复测经过即能通知调度人员重新开始调电路, 腾出还未继续空纤。
机务人员将电路复原, 重新调度出未割接空余光纤后, 再由测试人员通知割接点, 继续进行光纤割接, 反复(1)—(4)过程, 直到全部光纤都割接完成, 并等候测试人员复测经过, 机务人员将全部系统全部复位, 确定运行情况正常后, 割接工作完成。
全部系统还原后, 测试人员通知外线盘纤封盒, 整理数据, 清理现场, 结束割接。
外线盘纤封盒时, 机务人员进行系统告警监视。
外线盘纤封盒后
主测人员对全部备用纤芯采取刷新模式进行一次单向复测, 目测接续点有没有显著改变。
割接完成, 做好预留并帮扎好光缆, 接头盒每侧最少预留8米, 做好光缆接头盒保护工作, 绑扎好光缆标识牌。
将施工现场清理洁净后离开。
⑤中止业务割接
在确定割接任务前, 应召开工前会, 对割接路由、割接时间、割接次序制订周密实施计划。
依据指挥部割接调度单, 在要求规范内敷设相关割接用光缆。
敷设后光缆必需与原光缆型号和标志一致。
参与割接光缆施工人员, 必需是责任心强、工作负责、技术娴熟人员。
中继光缆割接、关键用户(如党政军机关、金融、安全机关等)光缆割接、相关质监部、工程部或分管领导要到现场, 参与割接工作。
在开剥被割接光缆前, 必需摸清、确定被割光缆, 确定其路由、长度是否正确。
与此同时, 确定新敷设光缆路由、芯数、地点是否正确, 并将OTDR监视仪表测量长度放在测试点到割接点位置上。
当被割光缆无法确定时, 可采取下列方法之一确定:
a.将被认定割接光缆在割接点做弯曲试验, 经过OTDR在1550波优点观察
割接点光缆衰减是否显著增加。
b.将被认定割接光缆在割接点将其光缆外护层剖开(不能伤及光纤), 并
剥去外护层及光纤护套, 将光纤做弯曲试验, 经过ODTR1550波优点观
察割接点光缆衰减是否显著增加。
c.将被认定割接光缆在割接点将其光缆外护层剖开(不能伤及光纤), 并
剥去外护层及光纤护套, 经过测试点注入红光源, 看是否有红光源溢
出。
在割接光缆开断前, 负责割接光缆测试人员必需对割接光缆传输光端机进行观察, 一旦光缆被割接, 观察光端机告警。
应对方法:
a.一旦传输光端机有异常告警信号, 必需立刻进行修复。
b.光缆割接过程中, 测试点与现场必需保持不中止通信联络.
光缆割接结束后, 必需认真检测, 并通知传输中心进行系统恢复, 待传输中心调度完成, 确定线路正常后, 方可撤离现场。
