调压井工程施工方案

合集下载

调压井施工方案

调压井施工方案

调压井施工方案本标段引水工程特殊建筑物为调压井,调压井中心桩号:引0+6313.081,为阻抗式,高约41m,圆形结构,开挖内径为9.6m,挂网喷射砼厚度为15 cm,钢筋衬砌厚度65cm,成形建筑物内径为8.0m,调压井下端为阻抗式孔口段,与主洞相通,孔口段高度约7.475m,成形内径约1.4m,开挖内径为2.6m,其结构为双层钢筋砼结构衬砌。

第一节调压井施工总体布置一、施工注意事项:1.根据项目部的布署,确保调压井上的施工机械设备、施工用电、施工用水系统畅通;2.在各调压井施工中,确保便道畅通;3.作好施工安全防护措施,制定出各队安全规章制度;4.调压井周围按规范要求布设好洞内测量控制网,施工队切实作好桩体保护。

二、调压井施工方案:调压井采取通过其附近的GBS点直接施测建立座标控制网,精确测量调压井中心桩号,并在调压井工作面附近50m内建立平面控制座标网,测量精度不得低于四等水平;首先对调压井进行覆盖土层开挖,然后采取浅孔爆破技术,进行明石开挖;在调压井井身段开挖中,采取导井开挖,实行光面爆破技术,利用钢架结构配合卷扬机进行垂直出渣,弃渣运输采用自卸汽车直接运至弃渣场;开挖过程中,按设计进行强支护;砼衬砌采取自制滑模自下而上进行整体衬砌施工。

三、调压井施工流程:调压井中心桩号测量调压井附近建立平面座标控制网覆盖土层开挖明石开挖导井开挖调压井扩挖喷锚支护砼衬砌第二节调压井测量一、测量投入仪器:调压井座标控制测量采用日本托普康公司生产的(GTS-311)2〃级电子全站仪进行施测,水准测量采用上海生产的C32Ⅱ型自动安平水准仪进行施测。

二、测量方法及步骤:1.测量准备工作① 进行调压井测量工作前,首先进行调压井附近的GBS 导线点(AS12、AS13、AS14、AS15)校核。

② 根据GBS 导线点采取交会测量方法直接进行调压井中心座标控制测量,中心控制桩不得低于五等控制网水平。

③ 在调压井附近50m 范围内,根据GBS 导线点建立调压井中心桩号测量控制网,以便施工过程控制测量。

镇泉水电站调压井压力管道施工方案

镇泉水电站调压井压力管道施工方案

合理利用资源,降低能耗,推 广使用环保材料和设备。
控制施工噪音、粉尘和废弃物 排放,减少对周边环境的影响 。
加强与当地政府和社区居民的 沟通协调,积极履行社会责任

07
施工进度计划与保障 措施
施工进度计划编制依据
1 2
工程量清单及施工图纸
根据镇泉水电站调压井压力管道的具体工程量, 结合施工图纸进行详细分析,确定合理的施工顺 序和方法。
预期目标与效果
01
02
03
04
通过实施本施工方案,确保调 压井和压力管道的施工符合设
计要求和相关标准。
实现施工过程中的质量控制和 安全管理,降低质量问题和安
全事故的风险。
提高施工效率,缩短工期,为 水电站的整体建设进度提供有
力保障。
确保调压井和压力管道在投运 后能够安全、稳定、高效地运 行,满足水电站长期运行的需
对检测不合格的焊缝进行返修或重新焊接,直至合格为止。
04
调压井内部结构施工 要点
井壁混凝土浇筑技术
01
02
03
混凝土浇筑前准备
清理井壁基础,检查钢筋 、模板等是否符合设计要 求。
混凝土浇筑方法
采用分层浇筑法,每层浇 筑厚度不超过30cm,振 捣密实,确保混凝土与钢 筋紧密结合。
浇筑后养护
混凝土浇筑完成后,应及 时进行养护,保持适宜的 温度和湿度,防止混凝土 开裂。
施工组织设计及技术规范
遵循施工组织设计的要求,参照相关技术规范, 确保施工进度计划的可行性和科学性。
3
现场条件及环境因素
充分考虑现场地形、地质、水文、气象等条件, 以及周边环境和交通状况对施工的影响。
关键节点工期安排和保障

调压井开挖支护施工技术方案

调压井开挖支护施工技术方案

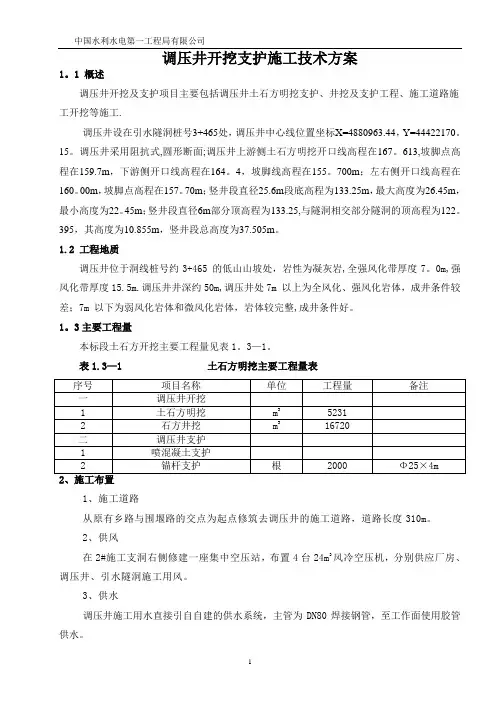

调压井开挖支护施工技术方案1。

1 概述调压井开挖及支护项目主要包括调压井土石方明挖支护、井挖及支护工程、施工道路施工开挖等施工.调压井设在引水隧洞桩号3+465处,调压井中心线位置坐标X=4880963.44,Y=44422170。

15。

调压井采用阻抗式,圆形断面;调压井上游侧土石方明挖开口线高程在167。

613,坡脚点高程在159.7m,下游侧开口线高程在164。

4,坡脚线高程在155。

700m;左右侧开口线高程在160。

00m,坡脚点高程在157。

70m;竖井段直径25.6m段底高程为133.25m,最大高度为26.45m,最小高度为22。

45m;竖井段直径6m部分顶高程为133.25,与隧洞相交部分隧洞的顶高程为122。

395,其高度为10.855m,竖井段总高度为37.505m。

1.2 工程地质调压井位于洞线桩号约3+465 的低山山坡处,岩性为凝灰岩,全强风化带厚度7。

0m,强风化带厚度15.5m.调压井井深约50m,调压井处7m 以上为全风化、强风化岩体,成井条件较差;7m 以下为弱风化岩体和微风化岩体,岩体较完整,成井条件好。

1。

3主要工程量本标段土石方开挖主要工程量见表1。

3—1。

表1.3—1 土石方明挖主要工程量表1、施工道路从原有乡路与围堰路的交点为起点修筑去调压井的施工道路,道路长度310m。

2、供风在2#施工支洞右侧修建一座集中空压站,布置4台24m3风冷空压机,分别供应厂房、调压井、引水隧洞施工用风。

3、供水调压井施工用水直接引自自建的供水系统,主管为DN80焊接钢管,至工作面使用胶管供水。

4、供电施工用电均在发包人提供的10KV开闭所接引,供电线路采用三相四线系统。

照明电压,作业地段不大于36V。

5、施工排水调压井下部平洞段开挖排水沟与2#施工支洞排水设施相接,施工废水排至2#施工支洞洞口的沉淀池,经处理后统一排放。

6、在2#施工支洞洞口布置一台92—1型轴流风机,为调压井施工通风.3、调压井开挖、支护施工程序调压井施工程序见下表:调压井工程开挖支护施工程序一览表1、场地清理开工后首先进行场地清理。

调压井施工方案

调压井施工方案

调压井施工方案本标段引水工程特殊建筑物为调压井,调压井中心桩号:引 0+6313.081,为阻抗式,高约 41m,圆形结构,开挖内径为 9.6m,挂网喷射砼厚度为 15 cm,钢筋衬砌厚度 65cm,成形建筑物内径为8.0m,调压井下端为阻抗式孔口段,与主洞相通,孔口段高度约7.475m,成形内径约 1.4m,开挖内径为 2.6m,其结构为双层钢筋砼结构衬砌。

第一节调压井施工总体布置一、施工注意事项:1.根据项目部的布署,确保调压井上的施工机械设备、施工用电、施工用水系统畅通;2.在各调压井施工中,确保便道畅通;3.作好施工安全防护措施,制定出各队安全规章制度;4.调压井周围按规范要求布设好洞内测量控制网,施工队切实作好桩体保护。

二、调压井施工方案:调压井采取通过其附近的GBS 点直接施测建立座标控制网,精确测量调压井中心桩号,并在调压井工作面附近 50m 内建立平面控制座标网,测量精度不得低于四等水平;首先对调压井进行覆盖土层开挖,然后采取浅孔爆破技术,进行明石开挖;在调压井井身段开挖中,采取导井开挖,实行光面爆破技术,利用钢架结构配合卷扬机进行垂直出渣,弃渣运输采用自卸汽车直接运至弃渣场;开挖过程中,按设计进行强支护;砼衬砌采取自制滑模自下而上进行整体衬砌施工。

三、调压井施工流程:调压井中心桩号测量调压井附近建立平面座标控制网覆盖土层开挖明石开挖导井开挖调压井扩挖喷锚支护砼衬砌第二节调压井测量一、测量投入仪器:调压井座标控制测量采用日本托普康公司生产的( GTS-311) 2〃级电子全站仪进行施测,水准测量采用上海生产的 C32Ⅱ型自动安平水准仪进行施测。

二、测量方法及步骤:1.测量准备工作①进行调压井测量工作前,首先进行调压井附近的GBS 导线点( AS12、AS13、AS14、AS15)校核。

②根据 GBS 导线点采取交会测量方法直接进行调压井中心座标控制测量,中心控制桩不得低于五等控制网水平。

干溪坡水电站调压井混凝土的施工方案

干溪坡水电站调压井混凝土的施工方案

干溪坡水电站调压井混凝土的施工方案一、项目背景干溪坡水电站调压井是该电站水力发电系统的重要组成部分,用于调节发电系统的水压稳定性。

调压井在使用过程中需要具备良好的密封性能以及结构稳定性,确保系统的正常运行。

二、施工准备工作1. 调压井施工方案的制定:根据设计方案和施工要求,制定调压井混凝土的施工方案。

2. 确定施工人员及施工班组:根据施工方案的要求,确定施工人员和施工班组,确保施工人员具备相关的专业知识并且具备一定的施工经验。

3. 配置施工设备和工具:根据施工方案的要求,配备施工所需的设备和工具,包括搅拌机、输送泵、混凝土出料管、振动棒等。

4. 确定施工材料供应商:选择有信誉的施工材料供应商,确保施工材料的质量和供应的及时性。

5. 安全措施的制定:制定相应的施工安全措施,确保施工期间的安全。

三、施工步骤和方法2. 准备施工材料:按照混凝土设计配比,准备所需的混凝土原材料,并进行检测合格。

3. 施工基础准备:按照设计要求,对施工区域的地面进行平整,并清理残留物,以确保施工基础的牢固性和平整度。

4. 混凝土配制:根据混凝土设计配比,进行混凝土的搅拌和配制,确保混凝土的均匀性和稳定性。

5. 施工模板安装:根据设计要求,安装调压井的施工模板,确保模板的牢固性和尺寸的准确性。

6. 混凝土浇筑:将配制好的混凝土倒入施工模板中,通过振动棒进行振捣,确保混凝土的密实性和平整度。

7. 压实与养护:混凝土浇筑后,进行压实处理,并进行适当的养护,确保混凝土的强度和稳定性。

8. 施工记录和质量检验:在施工过程中进行施工记录,并根据设计要求进行质量检验,确保施工质量达到设计要求。

四、施工注意事项1. 施工人员必须经过专业培训,并严格按照施工方案进行施工。

3. 施工模板要牢固安装,尺寸要准确。

4. 混凝土浇筑要避免空鼓、裂缝和渗漏等质量问题。

5. 施工过程中要注意安全,采取相应的安全措施。

6. 施工完成后,对施工区域进行整理和清理。

调压井支洞及主洞施工方案

调压井支洞及主洞施工方案

调压井支洞及主洞施工方案引言随着中国煤矿开采深度不断增加,煤层气压力也随之增大。

为了保证矿井安全开采和生产,调压井的施工显得尤为重要。

本文将重点介绍调压井支洞及主洞的施工方案,以确保矿井的安全可靠开采。

调压井支洞施工方案调压井支洞的施工是整个调压井工程的重要环节,下面是施工方案:1.设计方案–根据矿井地质条件和煤层气压力,确定支洞的位置、长度和倾角。

–确定支洞的直径和材质,通常采用钻孔法施工。

2.施工准备–准备好钻机、钻头等施工设备。

–设置支撑和防护措施,确保施工人员安全。

3.施工过程–钻孔施工:根据设计要求进行钻孔,并及时清理钻孔。

–安装支撑:在支洞内安装支撑和防护设施,确保支洞稳固。

4.施工质量控制–坚持严格按照设计要求施工,确保支洞的质量和安全性。

调压井主洞施工方案调压井主洞是调压井工程的核心部分,下面是主洞的施工方案:1.设计方案–根据矿井地质条件和支洞的位置确定主洞的走向、长度和倾角。

–确定主洞的直径和材质,一般采用巷道掘进法施工。

2.施工准备–准备好掘进机、支架等掘进设备。

–设置通风、排水及防尘设施,确保施工环境良好。

3.施工过程–巷道掘进:根据设计要求进行巷道掘进作业,及时支护和排水。

–安装管道:在主洞内安装调压井所需的管道和设备。

4.施工质量控制–严格按照设计要求和规范进行施工,确保主洞通畅和安全。

结束语通过本文的介绍,可以看出调压井支洞及主洞的施工方案具有一定的技术含量,需要严格遵守设计要求和施工规范,才能确保矿井的安全开采和生产。

希望本文能对调压井施工有所帮助,提高矿井安全开采的水平。

红土电站调压井施工方案1

红土电站调压井施工方案1

红土电站调压井施工方案一、工程施工概况红土电站调压井位于厂房后缘山体内,电站装机容量2×12000=24000KW,引用流量16.5m3/s,工作水头177.00m。

调压井直径6.0m,底板高程2942.20m,顶部高程2975.10m。

最高涌浪水位2972.10m,最低涌浪水位2949.10m,正常水位2961.55m,调压井高度32.90m,井筒采用钢筋砼衬砌,衬砌厚度1.0m。

且调压井边坡开挖比:1:0.50~1:0.75。

底部通过施工支洞、引水隧洞下游工作面可直达调压井底部。

调压井部位地处厂房后山体斜坡地带,坡度一般35~45°,地表大部基岩裸露局部地段有崩坡堆积的块碎石土厚一般小于3m。

基岩为中生界三迭系西康群l):灰色(灰绿色)薄~中层状间夹层~块状之钙质石英砂岩、上统罗空松多组(T3凝灰质砂岩与粉砂质板岩、板岩之不等厚互层。

岩层产状NE30°~50°∠24°~45°。

区内构造简单,未发现较大断层通过。

据地表测绘及邻近工程资料表明,调压井部位由于地层较薄,做封闭式调压井其顶部稳定性差,工程处理较度较大。

根据地形地质条件,具有修建开敞式调压井或露天式调压井的工程地质条件,调压井地表后坡约13°左右,坡体整体稳定,其承载能力均能满足调压井基础对地基的要求。

在开挖时,由于结构面的组合,局部易形成不稳定块体,需采取相应的支护等处理措施。

调压井井身段,上部位于强卸荷、弱风化岩体内,加之软岩较多,其稳定性相对较差。

下部微~新鲜岩体,结构面较紧密,其岩体的稳定性相对较好。

围岩类别以III、IV为主,由于岩体卸荷松弛对形成井壁围岩稳定不利,围岩结构体易产生变形或破坏,发生掉块、片邦、塌落等现象,因此,在施工过程中应对斜井应加强喷锚等处理措施,对软弱岩带部位应采取超前支护。

并及时采用钢筋砼衬砌,对局部软弱破碎带亦应紧跟支撑或采取边开挖边钢架支撑边衬砌,及时作永久性钢筋砼衬砌。

干溪坡水电站调压井混凝土的施工方案

干溪坡水电站调压井混凝土的施工方案

干溪坡水电站调压井混凝土的施工方案一、工程概况干溪坡水电站调压井混凝土工程属于水电站的一部分,主要用于水库水位控制,调节出水量和维持供水平衡。

调压井的混凝土结构必须具备高强度、耐腐蚀和抗渗透性能,保证其长期稳定运行。

二、施工准备1. 设备准备:配备混凝土搅拌车、混凝土抹面机、输送泵等施工设备。

2. 材料准备:准备混凝土原材料,包括水泥、骨料、粉煤灰等,按照设计要求进行调配。

3. 人员准备:配备熟练的混凝土施工人员,包括搅拌、浇筑、抹面等工种。

三、施工步骤1. 地基处理:根据设计要求,对调压井基础进行坑内排水、基础平整和耐久性处理等。

2. 模板搭设:在调压井基础上搭设混凝土浇筑的模板,保证模板的稳定和尺寸的准确。

3. 钢筋预埋:根据设计要求,在模板内预埋调压井混凝土结构所需的钢筋,包括立柱、梁等。

4. 混凝土浇筑:通过混凝土搅拌车将调配好的混凝土倒入调压井内,保证浇筑严密、连续和充实。

5. 养护处理:混凝土浇筑完毕后,采取养护措施,包括覆盖保温材料、湿润养护和防止爆裂等,确保混凝土的强度发展。

四、施工注意事项1. 施工过程中,要严格按照设计要求进行施工,保证混凝土的质量和结构稳定性。

2. 混凝土浇筑过程中要及时排除气泡,保证混凝土的致密性。

3. 混凝土浇筑后要做好养护工作,保证混凝土的强度和耐久性。

4. 施工现场要保持卫生,及时清理碎石和其他杂物,确保施工顺利进行。

五、安全措施1. 施工现场要设置警示标志,保证施工区域的安全。

2. 搅拌机、输送泵等设备要定期检查和维护,确保其正常运行。

3. 操作人员必须佩戴安全帽、安全鞋等个人防护装备,严禁站在混凝土浇注区内。

4. 高温天气下,要采取防中暑措施,定期补充水分。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第十章调压井工程10.1 工程概况10.1.1 工程特性调压室为开敞水室式,井筒为圆形,内径11m,净空高度87m。

井底高程2683.00m,井高109m。

表10.1-1 调压井主要工程量表10.1.2 地质条件调压井地面高程2765~2810m,井中心地面高程2802.95m,地形坡角4°~43°地表局部有坡积、残积层分布,物质组成为碎石夹粉质粘土,厚度8~15m,呈松散状。

下伏基岩为T3t12泥质板岩与灰岩互层,呈薄层状(层厚0.05~0.3m),岩层产状N0~5°E/SE∠65~85°,岩体强、弱风化带水平宽度分别为6~12m和15~25m,垂直厚度分别为10~25m和20~30m,岩体完整性强风化属较破碎岩体,弱风化属完整性差~较完整岩体,新鲜岩体属较完整~完整岩体。

据钻孔压水试验,强风化带泥质板岩属中等透水层,弱风化及新鲜泥质板岩属弱透水层;强风化灰岩属中等透水层,弱风化及新鲜灰岩为弱透水层。

经钻孔终孔水位测试,地下水位高程2692.54m,高于设计调压井底板高程约15m。

岩体中裂隙发育,调压井结构面赤平投影分析图如图10-1。

图10-1 调压井结构面赤平投影分析图据赤平投影分析可知,内侧壁CM与L2和L3、L2与L3及L1与L3形成组合面,在上游侧壁仅L1与L3形成组合面,在外侧壁L1与L3形成组合面,下游侧壁有层面与L1、L2、L3组合,所有组合面均倾向调压井内,形成不利组合,不稳定楔形块体易产生掉块、坍塌,尤其层面倾向SE,且倾角70度左右,呈薄层状,在与各裂隙面的组合中,下游侧壁围岩稳定性差,易沿层面向洞内滑出,施工中应及时加强支护、并永久衬砌。

调压井井壁在高程2767m以上,侧向水平埋深10~45m,井壁围岩以强风化结晶灰岩及弱风化泥质板岩为主,围岩类别为Ⅴ类;高程2750~2767m段,井壁侧向水平埋深45~70m,其围岩为弱风化结晶灰岩,薄层~镶嵌状结构,裂隙较发育,围岩为Ⅳ1类;高程2750m以下段,井壁侧向水平埋深大于70m,围岩为新鲜结晶灰岩,多呈中厚层状,局部为厚层和薄层状结构,岩体完整性较好,围岩类别主要为Ⅲ类。

如前所述,层面及构造裂隙存在倾向井内的不利楔形体组合,尤其井底附近,由于地下水存在,围岩稳定性降低,存在楔形体失稳可能。

洞底段可能出现涌水问题,应采取排水措施。

10.2 施工规划及程序根据现场踏勘情况可知,调压井施工,首先要从8#施工支洞洞口分支出施工支道,爬坡至调压井2791.30m高程,作为调压井的主要施工道路。

该道路在进行调压井边坡明挖时,沿调压井开挖边线分别上升至2930.0m、2880.0m、2831.20m高程和2811.20m高程,作为边坡开挖和支护的临时施工道路,该施工道路最终成为调压井导井开挖以及上部混凝土施工的道路。

调压井边坡土方开挖采用PC220反挖直接挖除,石方开挖主要采用QZJ-100B潜孔钻配合YT-28手风钻钻孔,边坡采用预裂爆破,开挖渣料采用PC220反挖装15t自卸汽车运至弃渣场。

边坡支护紧随开挖进行。

调压井竖井的开挖安排在压力管道斜井导井开挖完成后进行,采用LM-200反井钻机施工,竖井段的全断面扩挖,由人工从上向下进行施工,采用YT-28手风钻钻孔。

扩挖爆碴采用ZX75US反挖翻至溜碴井,在爆破时对反挖采取遮盖保护。

井壁支护紧随开挖进行,井口锁口和倒挂混凝土在开挖过程中完成。

开挖渣料用通过经扩挖后的溜碴井直接溜至调压井底部的引水隧洞内,由ZLC50装载机端碴至8#支洞与引水隧洞相交的三岔口部位装15t自卸汽车运至弃渣场。

调压井下室开挖利用2685.5大井扩挖平台作施工布置平台,在大井扩挖至该高程后,利用井口布置的塔机将ZL30装载机吊至该平台,爆碴经导井溜至井底后转运至洞外碴场。

调压井施工材料的转运主要利用布置在井口2791.30m高程平台上的C4010塔机完成;竖井段混凝土衬砌采用液压滑模施工,上室混凝土待液压滑模施工到2770.0m高程后,滑模停滑以此作为支撑平台,人工组立模板进行上室混凝土衬砌。

10.3 施工布置10.3.1 施工供风、供水明挖和竖井施工用风、用水由布置在附近的空压站和水池接入。

施工用风、用水分别采用Φ4″供风管、Φ3″供水管。

10.3.2 施工供电明挖和竖井施工用电由布置在附近的变压器接入。

10.3.3 通风散烟调压井导井施工完成后,形成自然通风条件,能满足扩挖时通风要求,竖井不考虑设置风机。

下室洞内施工用风则考虑在洞口布置一台37kw风机供风。

10.3.4 施工排水1 施工污水处理洞内施工污水抽排主要采用设置排水沟和集水坑安置抽水设备抽排的方式,排水沟设置在隧洞右侧,尺寸为30×30cm,集水坑尺寸为100×100×80cm(长×宽×高)。

2 散水及涌水的处理若发现散水,在出现散水处,安置PC排水花管,用速凝混凝土药卷封口。

散水通过PVC排水花管排至洞内排水沟内,再汇入集水坑,最后和施工污水一道排出洞外。

3 涌水的处理在出现涌水位置的附近设置集水坑,再在集水坑与涌水处设排水沟或安置PC排水花管,将水引至集水坑内,最后和施工污水一道排出洞外。

10.3.5 洞内交通及出碴调压井扩挖爆碴主要从溜渣井溜入调压井下部的引水隧洞内,由ZLC50装载机端碴至三岔口位置装15t自卸汽车,经8#支洞运至碴场。

10.4 调压井开挖10.4.1 调压井边坡开挖根据招标文件可知,调压井边坡明挖工程量92730m3。

首先要从8#施工支洞洞口附近分支出施工支道,爬坡至调压井开口线2930.0m附近和分支至2880.0m、2831.20m高程,作为调压井边坡开挖上部施工道路,并随着开挖高程下降,分层下卧至调压井上口2791.30高程,最终成为调压井导井开挖以及上部混凝土施工的道路。

在边坡开挖前,首先在边坡开口线外一定高程上设置截、排水沟、拦石屏障、清除植被。

土方明挖利用人工配合削坡,PC220反铲挖装,边坡预留30cm的保护层,人工整修成型,出露岩石后,即可进行石方的钻孔、爆破作业,开挖采用QZJ-100B潜孔钻辅以YT-28手风钻钻孔,人工装填2#硝铵岩石炸药、非电雷管毫秒微差挤压爆破,预裂爆破。

爆碴采用PC220挖掘机配合ZLC50装载机装碴,15t自卸汽车运至碴场堆放。

各层开挖后及时采用锚喷混凝土结合挂网等方式进行边坡支护。

为了防止调压井施工道路及边坡开挖爆碴滚入下边坡,对附近村庄及厂房施工造成威胁,在调压井外侧边坡开口线外设置钢筋网安全屏作防护,并在爆破作业时尽量采用松动爆破,减少飞石的产生,以减小对周围村庄的影响。

10.4.2 调压井竖井开挖10.4.2.1 施工方案为了确保竖井施工期间的安全,竖井施工在调压井边坡开挖支护完成后进行。

在竖井井口工作面形成后,在竖井中心安置一台LM-200型反井钻机,沿竖井中心线自上而下进行导孔施工。

导孔直径为Φ216mm,导孔完成后,在井底安装刀具,然后进行反向扩挖形成1.4m溜碴井。

为了确保调压井在扩挖过程中井口的稳定,在进行人工扩挖之前,首先对调压井井口进行预灌浆处理。

待灌浆完成后再进行调压井的扩挖。

调压井扩挖采用分层、分区、分块进行扩挖。

竖井扩挖采用2.0~2.5m钻孔深度,开挖过程中及时喷混凝土封闭岩面,防新鲜岩层风化崩解,并跟进其它临时支护。

10.4.2.2 具体施工方法1 测量放线及辅助设施采用激光经纬仪精确测量,在井口位置用十字线定出中点,以中点引铅垂线在掌子面用红油漆画出开挖边线。

同时,完成反井钻机相应的辅助设施,如基础混凝土、轨道等。

2 导井及钻爆施工沿竖井中心线采用LM-200型反井钻机自上而下形成Φ216mm导孔,导孔完成后,在竖井底部安装扩孔钻头,自下而上扩孔为直径Φ140cm的溜碴井。

溜碴井形成后进行井身的扩挖,上室从上而下分5大块采用梯段扩挖,竖井断面较小分3大块进行扩挖。

扩挖采用人工手持YT-28手风钻钻孔,人工填装2#硝铵岩石炸药或乳化炸药,非电毫秒雷管微差挤压爆破,周边实施光面爆破,导爆索起爆,周边光爆孔距0.4~0.5m,崩落孔间距0.6~0.8m。

3 安全处理爆破完毕、通风散烟后,对爆破面上残留的松动岩块进行彻底的检查清除。

4 出碴竖井扩挖时,由于开挖半径较大人工翻碴难度大,故吊运一台ZX75US型反铲至竖井开挖工作面,负责翻碴。

开挖放炮前利用自制钢筋笼保护罩对反挖实施保护,并在保护罩外设置竹跳板挡墙将其隔离,以防止爆破飞碴砸坏反铲。

翻碴经溜碴井落至井底,余下少量边角爆碴由人工清理。

爆碴在井底采用ZLC50装载机端碴至三岔口位置装15t自卸汽车,经8#施工支洞运至弃碴场。

在竖井扩挖完成后,反挖经竖井底部,从引水隧洞内开出。

5 循环时间及进尺根据地质资料及施工进度安排,上室扩挖施工参数见表10.4-1。

表10.4-1 调压井上室扩挖爆破参数表6 安全处理爆破完毕,通风散烟后,人工仔细检查并清除开挖面上残留松动岩块。

10.4.2.4 临时支护调压井临时支护采用沿井壁布置砂浆锚杆,梅花型布置。

间距 1.5m,制安Φ22,L=6.0m,挂Φ6.5@15×15cm钢筋网,喷C20混凝土12cm,为防止井壁受力变形,另间隔2~3m布置一圈钢支撑井壁。

10.4.3调压井下室开挖调压井下室开挖总长为60米,其开挖直径由洞口的Φ6.0m渐变至洞底的Φ4.5m。

利用竖井扩挖到2826.50m高程作为下室的开挖平台。

下室开挖用YT28气腿式风钻造孔,人工装RJ岩石乳化炸药,非电毫秒延期雷管引爆,周边光面爆破控制。

人工处理安全,ZL30装载机端碴经调压井导井溜碴至井底,然后由ZL50C装载机装15t自卸汽车转运至洞外碴场弃碴。

下室临时支护紧跟开挖工作面进行,沿拱座以上部位布置砂浆锚杆,间排距1.5*2米,喷5~10CM厚的混凝土进行封闭,直墙部位喷5~10CM的素混凝土进行封闭。

局部地段进行挂网喷护。

10.5 支护工程施工10.5.1 锚杆施工10.5.1.1 施工工艺流程施工工艺流程图10.5.1.2 施工方法1 钻孔利用自制简易平台,人工手持YT-28手风钻或导轨式钻机钻孔,钻孔孔位由测量测出控制点后,根据施工图纸所示间排距确定具体孔位,孔位在任何方向的偏差应小于100mm,孔深偏差应小于50mm;孔轴方向应满足施工图纸的要求,因施工图纸未作规定时,其系统锚杆的孔轴方向应垂直于开挖面,局部加固锚杆的孔轴方向应与可能滑动面的倾向相反,其与滑动面的交角应大于45°;注浆锚杆的钻孔孔径应大于锚杆直径,如为下倾的锚杆孔,其钻孔孔径应大于锚杆直径15mm以上,如为上仰的锚杆孔,其钻孔直径应大于锚杆直径25mm以上。

相关文档
