农村饮水安全巩固提升实施方案清晨的阳光透过窗帘的缝隙,洒在了我那满是笔记的桌面上。

十年的方案写作经验,让我对每一个字、每一个标点都充满了敬畏。

现在,就让我们来谈谈农村饮水安全巩固提升实施方案。

一、背景分析我国农村饮水安全问题由来已久,经过多年的努力,虽然取得了一定的成果,但仍然存在不少问题。

据统计,全国仍有数千万人饮水不安全,水质达标率低,水源保护力度不够,饮水设施老化等问题依然突出。

为了进一步提高农村饮水安全水平,巩固提升农村饮水工程,我们制定了这个方案。

二、目标设定2.建立健全农村饮水安全保障体系,提高农村饮水工程管理水平。

3.加强水源保护和水质监测,确保农村饮水工程长期稳定运行。

三、实施方案1.加强水源保护(1)对农村集中式饮用水水源地进行调查评估,确定保护范围。

(2)加强水源地环境保护,禁止在水源保护区内乱建、乱占、乱挖等行为。

(3)加强水源地水质监测,确保水质安全。

2.提升饮水工程(1)对现有农村饮水工程进行全面排查,对存在问题的工程进行整改。

(2)新建和改扩建农村饮水工程,提高供水能力。

(3)推广使用新技术、新工艺,提高饮水工程效益。

3.加强水质监测(1)建立健全农村饮水水质监测网络,提高监测能力。

(2)定期对农村饮水工程进行水质检测,确保水质达标。

(3)对水质不达标的工程进行整改,确保农村居民饮水安全。

4.建立健全管理制度(1)制定农村饮水工程管理制度,明确责任主体。

(2)加强对农村饮水工程的管理,确保工程长期稳定运行。

(3)加强对农村饮水工程维护人员的培训,提高维护水平。

四、时间安排1.2023年1月-2023年3月:开展农村饮水安全现状调查,制定实施方案。

2.2023年4月-2023年6月:加强水源保护,提升饮水工程。

3.2023年7月-2023年9月:加强水质监测,建立健全管理制度。

五、预期效果1.农村居民饮水安全得到有效保障,水质达标率显著提高。

2.农村饮水工程管理水平得到提升,工程运行稳定。

饮水工程施工资料

饮水工程施工资料

饮水工程施工资料一、设计文件设计文件是饮水工程施工的基础,它直接影响到工程的质量和安全。

设计文件包括设计说明、设计图纸、技术规范等内容。

设计文件要经过专业设计师编制,并经相关部门审核批准后方可施工。

设计文件中必须包含饮水工程的主要技术参数、工程量清单、材料规格等重要内容,以确保施工过程中能按照设计要求进行。

二、施工合同施工合同是饮水工程施工的法律依据,它规定了工程的基本要求、工期、价格、支付方式、保修期等条款。

施工合同需要经过委托方和承包方双方签署才能生效。

施工合同要明确工程的责任主体、工作范围、质量标准、验收标准等内容,并确保合同的规定符合法律法规,防范合同风险。

三、施工图纸施工图纸是饮水工程施工过程中的指导书,它包括平面图、立面图、剖面图、布局图、管线图等内容,展示了工程的结构、布置、尺寸等信息。

施工图纸是施工现场的操作规范,施工人员必须按照图纸要求进行工作。

施工图纸要保证准确、清晰、完整,以便施工人员理解和执行。

四、施工方案施工方案是饮水工程施工的实施计划,它包括工程施工过程、施工方法、安全措施等内容。

施工方案要考虑到工程的具体情况,合理安排施工进度,确保施工质量和安全。

施工方案需要经过相关部门和专家审核批准后才能施工。

五、施工进度计划施工进度计划是饮水工程施工的时间表,它规定了工程的开始时间、结束时间、各阶段工作内容和完成时间等。

施工进度计划要与设计文件、施工图纸、施工方案等相一致,确保施工按时完成。

施工进度计划要适应实际施工情况,及时调整和更新,以保证施工进度的顺利进行。

六、材料进场检验报告材料进场检验报告是饮水工程施工的重要文件,它记录了进场材料的数量、规格、质量等信息。

材料进场检验报告依据相关标准进行检验,确保材料符合施工要求。

材料进场检验报告要保存完整、真实,以备施工验收和质量监督。

七、施工质量验收记录施工质量验收记录是饮水工程施工质量的检查记录,它记录了施工过程中的关键节点质量验收情况。

饮水安全巩固提升施工方案

饮水安全巩固提升施工方案

引入大数据、人工智能等技术, 对监控数据进行深度分析和挖掘 ,提高预警和决策能力。
远程监控和应急响应机制构建
远程监控
通过互联网技术,实现对水源地、水厂、管网等关键节点的远程监控和管理。
应急响应机制
建立应急响应机制,对突发事件进行快速响应和处理,确保供水安全。
预警系统
基于历史数据和实时监测数据,建立预警模型,对潜在风险进行预测和预警。
节能环保技术
推广节能型水泵、变频器等节能 设备,降低供水能耗;同时采用 环保型水处理药剂和材料,减少 对环境的影响。
水质在线监测
建立水质在线监测系统,实时监 测供水水质变化,确保供水安全 ;同时便于及时发现并处理水质 问题。
05
信息化管理系统建设
数据采集、传输和存储技术应用
数据采集
采用传感器、智能仪表等设备对水源、水质、水量等关键 参数进行实时采集。
问题诊断
根据管网现状调查和水质检测结果,诊断出管网存在的问题,如老化 、漏损、二次污染等。
管网改造设计方案
改造目标
制定明确的改造目标,如提高供水能力、改善水质、降低漏损率 等。
改造措施
根据改造目标,制定相应的改造措施,如更换老化管道、采用优质 管材、增设加压泵站等。
设计方案
综合考虑改造措施、施工条件、投资成本等因素,制定切实可行的 管网改造设计方案。
促进区域经济发展
改善饮水条件,提高居民 生活质量,进而促进区域 经济发展。
施工方案编制依据
国家相关法规和政策
实地调研结果
遵循国家关于饮水安全的法规和政策 ,确保施工方案合法合规。
通过对项目区域的实地调研,了解当 地饮水安全现状及问题,为施工方案 编制提供依据。

农村集中供水巩固提升工作方案

农村集中供水巩固提升工作方案

乡村集中供水巩固提升工作方案集中分质供水解决方案选址:在建筑中选择一件20-30平米左右的房间按直饮水技术规范标准进行改造,以满足产水设备正常运行。

管网:直饮水设备与食品级管道结合,供水方式采纳上供下给或下供上回的方式,管网制定做到同程、循环,确保水质安全。

终端:每户村民住宅可采纳温热型管线机,既有温水又有开水。

乡村健康饮水系统的成本主要由三部分组成,一是主机设备,二是入户的水表和终端,三是连接主机和终端的直饮水管道。

依据管道先材的不同、水表和终端的不同,价格会有一定的差别。

为您推举乡村直饮水设备。

民以食为天,食以水为先。

获得安全饮用水是人类生存的基本必需求。

党中央、领导高度重视饮水安全工作,要求把“切实保护好饮用水源,让群众喝上放心水〞作为首要任务,把“让人民群众喝上干净的水、呼吸清新的空气,有更好的工作和生活环境〞作为工作的目标。

饮水安全问题直接关系到广大人民群众的健康。

切实做好饮水安全确保工作,是维护最广大人民群众根本利益、落实科学发展观的基本要求,是实现全面建设小康社会目标、构建社会主义和谐社会的重要内容,是把以人为本真正落到实处的紧迫任务。

近年来,乡村饮水安全问题日渐特别,引起了党中央、的高度重视,中发[2006]1号文件强调在巩固乡村人畜饮水解困成果的基础上,加快乡村饮水安全工程建设,优先解决高氟水、高砷水、苦咸水地区和水污染严重、血吸虫病地区的饮水安全问题。

主要指识别安全水的种类以及知道必要的安全消毒等饮用水基本安全知识一、选择饮用水常识(1)优先选择饮用瓶装水或开水,如果没有条件烧开水,可饮用消毒药剂消毒后的水;不喝被污染的水,不用浑浊、有颜色水洗漱等。

(2)取水优先选井水、泉水,也可选用河岸渗滤水。

(3)盛水器具要经常消毒,并用干净的水冲洗。

(4)有消毒剂味道的水是较安全的饮用水。

(5)选择水源的顺序为井水、泉水、山溪水、江河水、水库水、湖水、池塘水,但要结合实际状况和水源水质分析的结果来划定水源保护区,对水源地进行标识,强化保护水源地。

农村饮水安全巩固提升工程施工组织设计(DOC 81页)

农村饮水安全巩固提升工程施工组织设计(DOC 81页)

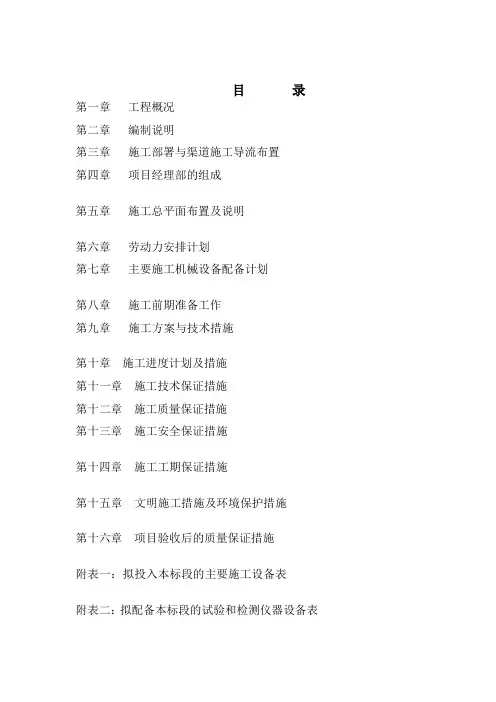

目录第一章工程概况第二章编制说明第三章施工部署与渠道施工导流布置第四章项目经理部的组成第五章施工总平面布置及说明第六章劳动力安排计划第七章主要施工机械设备配备计划第八章施工前期准备工作第九章施工方案与技术措施第十章施工进度计划及措施第十一章施工技术保证措施第十二章施工质量保证措施第十三章施工安全保证措施第十四章施工工期保证措施第十五章文明施工措施及环境保护措施第十六章项目验收后的质量保证措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表附表四:施工进度横道图附表五:施工总平面布置图附表六:临时用地表第一章工程概况第一节工程简介一、项目名称:东宝区 2018 年度农村饮水安全巩固提升工程二、项目编号:ZQLY-DL-20180502SG三、工程内容:建设水厂管网延伸工程 13 处、水厂改造工程 1 处及单村集中供水工程 3 处,解决栗溪镇、仙居乡、石桥驿镇、子陵镇、牌楼镇共 5 个乡镇 16 个村 1.4431 万人(其中包括 0.5335 万建档立卡贫困人口)的饮水安全问题。

四、计划工期:120日历天。

第二节工程施工条件1、对外交通条件项目区对外交通条件方便,项目实施时机械、车辆运输条件较为便利,能满足施工需要。

2、工程材料项目实施区域材料丰富,品种较齐全,运输条件良好。

工程所需材料主要为砂砾石、汽油、柴油等,可由项目区附近料场或加油站就近购进。

3、施工用电施工用电就近接民用电,可满足施工要求。

另备用2台柴油发电机,作为备用应急电源。

第二章编制说明第一节编制依据1.项目施工招标文件和图纸。

2.现行《供水工程技术规范》以及招标文件的技术条款。

3.现场调查、采集、咨询所获取的资料。

4.适应于本工程的现行国家执行的相关规范和技术标准。

第二节编制原则1、管理人员和施工队伍:组织精干、高效的项目管理机构,选派具有多年施工经验的管理人员和技术人员组成强有力的项目领导班子。

2024年度农村饮水安全工程施工资料

2024年度农村饮水安全工程施工资料

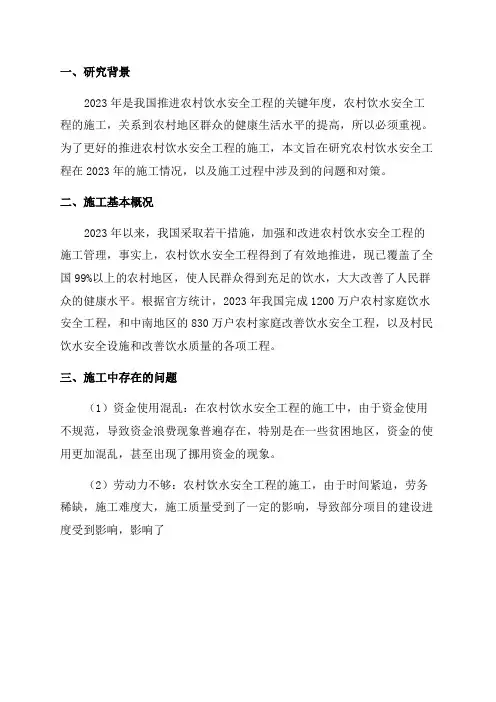

一、研究背景
2023年是我国推进农村饮水安全工程的关键年度,农村饮水安全工程的施工,关系到农村地区群众的健康生活水平的提高,所以必须重视。

为了更好的推进农村饮水安全工程的施工,本文旨在研究农村饮水安全工程在2023年的施工情况,以及施工过程中涉及到的问题和对策。

二、施工基本概况
2023年以来,我国采取若干措施,加强和改进农村饮水安全工程的施工管理,事实上,农村饮水安全工程得到了有效地推进,现已覆盖了全国99%以上的农村地区,使人民群众得到充足的饮水,大大改善了人民群众的健康水平。

根据官方统计,2023年我国完成1200万户农村家庭饮水安全工程,和中南地区的830万户农村家庭改善饮水安全工程,以及村民饮水安全设施和改善饮水质量的各项工程。

三、施工中存在的问题
(1)资金使用混乱:在农村饮水安全工程的施工中,由于资金使用不规范,导致资金浪费现象普遍存在,特别是在一些贫困地区,资金的使用更加混乱,甚至出现了挪用资金的现象。

(2)劳动力不够:农村饮水安全工程的施工,由于时间紧迫,劳务稀缺,施工难度大,施工质量受到了一定的影响,导致部分项目的建设进度受到影响,影响了。

2024年镇农村饮水安全工程实施方案范本

2024年镇农村饮水安全工程实施方案范本

2024年镇农村饮水安全工程实施方案范本____年镇农村饮水安全工程实施方案一、背景当前,我国农村地区饮水安全问题仍然存在,仍有较多的农村地区面临缺水、水质差等饮水问题,影响着农民的生活质量和健康状况。

为了解决这一问题,我市计划在____年实施镇农村饮水安全工程,提升农民的生活水平和健康状况。

二、目标1. 提供卫生安全的饮用水,解决农村地区的饮水问题,确保农民的用水需求得到满足。

2. 建立健全的饮水安全管理机制,加强对饮水源地和饮水设施的监测和管理,确保饮水源水质安全可靠。

3. 提升农民的水环境卫生意识,推进农村饮用水安全文化建设,全面增强农民的健康水平和生活质量。

三、工程内容1. 饮水安全调查评估:对全镇农村地区的饮水安全状况进行全面的调查评估,确定重点改造和建设的地区和项目。

2. 饮水工程建设:对农村地区的供水设施进行改造和建设,确保农民的饮水管网畅通无阻。

主要包括以下几个方面:(1) 建设或改造集中供水系统:对饮水集中供应系统进行规划和建设,确保设施的可靠性和供水能力。

(2) 提高卫生保障设施建设:加强对农村地区的饮水水源地和水质的监测和管理,增设水源保护设施和水质监测设备。

(3) 改造和建设农村自来水供应管网:对现有的农村自来水管网进行改造和建设,确保供水管网的完整性和可靠性。

3. 宣传教育和培训:开展饮水安全知识宣传教育活动,提高农民的健康水平和水环境卫生意识。

组织相关培训活动,提升饮水安全管理人员的专业知识和技能。

四、实施步骤1. 建立项目管理机构:成立镇农村饮水安全工程项目管理小组,负责工程的组织实施和进度监控。

2. 编制实施方案和预算:根据实地调查和评估结果,制定详细的实施方案和工程预算,明确工程的具体内容和工期。

3. 资金筹措:通过政府拨款、垫付和吸引社会资本等多种方式筹措工程资金。

4. 工程招标和开展:根据相关法规和程序,进行工程招标并选取合适的承包商进行施工。

5. 工程建设和监督:项目管理小组组织、监督和指导工程的建设过程,确保施工按照规划和预算进行。

农村饮水工程施工资料

农村饮水工程施工资料

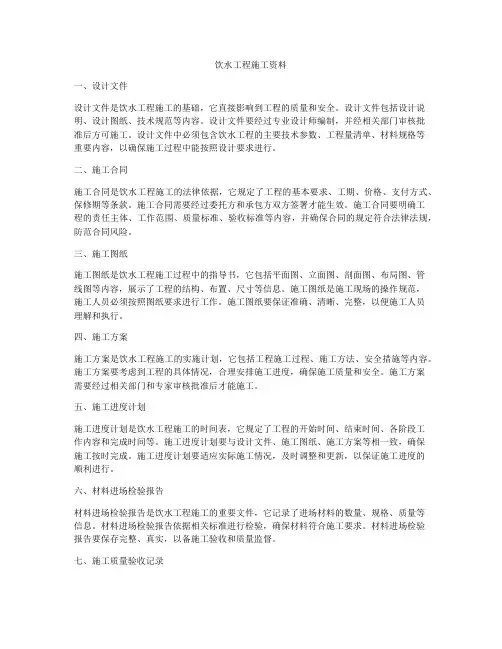

农村饮水工程施工资料一、工程背景我国农村地区饮水问题一直备受关注。

长期以来,由于自然地理条件、经济发展水平、基础设施建设等方面的原因,农村地区的饮水问题一直没有得到彻底解决。

农村居民饮水安全问题关系到农民的健康和生活质量,也是实现农村全面小康社会的关键环节。

为了解决农村饮水问题,我国政府采取了一系列措施,包括加大投入、完善基础设施建设、推广节水技术等。

其中,农村饮水安全工程是重要的一部分。

该工程旨在改善农村居民饮水条件,提高饮水安全水平,保障农民的健康和生活质量。

二、工程目标农村饮水安全工程的主要目标是确保农村居民能够获得安全、干净、卫生的饮用水。

具体来说,工程目标包括以下几个方面:1. 提高农村居民饮水安全水平。

通过建设饮水设施、改造饮水管网、提高水质检测能力等手段,确保农村居民能够获得安全、干净、卫生的饮用水。

2. 改善农村居民生活质量。

农村饮水安全工程的实施将有助于改善农村居民的生活质量,提高农民的健康水平,促进农村经济发展。

3. 促进农村可持续发展。

农村饮水安全工程的实施将有助于保护农村环境,提高资源利用效率,促进农村可持续发展。

三、工程内容农村饮水安全工程主要包括以下几个方面:1. 饮水设施建设。

包括水源开发、水源保护、饮水管网建设、蓄水设施建设等。

2. 饮水管网改造。

包括改造农村饮水管网、提高饮水管网覆盖率、提高饮水管网水质等。

3. 水质检测能力建设。

包括建立水质检测机构、提高水质检测能力、加强水质监测等。

4. 节水技术推广。

包括推广节水型饮水设备、提高农民节水意识、加强节水管理等。

四、工程施工农村饮水安全工程施工主要包括以下几个环节:1. 施工准备。

包括工程设计、招投标、施工队伍组织等。

2. 施工过程。

包括施工现场管理、工程质量控制、工程进度管理等。

3. 工程验收。

包括工程质量验收、工程进度验收、工程效益验收等。

五、工程效益农村饮水安全工程的实施将带来多方面的效益。

首先,工程将提高农村居民的饮水安全水平,保障农民的健康和生活质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

合同编号:XXXX-2018-XX-JL 致:安徽 xxxx 有限公司
XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段项目部
你方


日报送的□单位工程/□单位工程部分工作开工申请表
(XXXX[2018]单开工 001 号)已经通过审核,同意开工。
批复意见:(可附页)
措施已落实
工程设备检查验收情况
已检验
原材料,中间产品质量及准备情况
已检验
现场施工人员安排情况
人员已安排
风、水、电等必须的辅助生产设施准备情况
设备齐备
场地平整、交通、临时设施准备情况
准备就绪
测量及试验情况
已完成
工艺试验情况
已完成
附件:
□单位工程施工措施计划 □确认的工艺试验记录
□施工技术交底记录
□单位工程进度计划 □施工安全交底记录
施工班组负 负责本段施工技术、质量、进度管理工作,劳动力、机械设备、材料
责人
的保管等工作,对项目经理及技术负责人负责。
项目管理机构表
职务 姓名
职称
证书

名称 别
项目 经理 杨双全 工程师
建造 师证
二级
职业或职业资格证明
专业
服务单位
水利水电
安徽 xxxx 有限公司
技术负 责人 杨菊霞 工程师
工程 师证
中级
水利水电
安徽 xxxx 有限公司
施工员 任立山 工程师
施工 员证
水利水电
安徽 xxxx 有限公司
安全员 周骏
工程师
安全 员证
C级
水利水电
安徽 xxxx 有限公司
质量员 何海燕
助理工 程师
质量 员证
资料员 张小雪
助理工 程师
资料 员证
造价师 朱福根 工程师
造价 师证
水利水电 水利水电 水利水电
安徽 xxxx 有限公司 安徽 xxxx 有限公司 安徽 xxxx 有限公司
申请开工单位工程
名称、编码
序号
1
2
3
承包人施
4
工准备工
5
作自检记

6
7
8
9
10
XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段 (编码为:XXXX-2018-XX)
检查内容
检查结果
施工技术交底和安全交底情况
已交底
主要施工设备到位情况
设备已到位
施工安全、质量措施落实情况
镇)XX 标段 项目开工申请(XXXX[2018]合开工 001 号)已经通过审核,同意贵方按施工进度计
划组织施工。 本开工令确定此合同项目的实际开工日期为 年 月 日。
今已收到合同项目的开工令。
监 理 机 构:(全称及盖章) 总监理工程师:(签名) 日 期: 年 月 日
承 包 人:(全称及盖章) 项目经理:(签名) 日 期: 年 月 日
1977 年 09 月 工程师
技术负责人
工作年限
主要经验及承担的项目
13 年
职称证证书
(三)施工员简历表
拟任职位 姓名
执业或职业资格 学历
职务


任立山
本科 施工员
施工员 出生年月
施工员 职称
1975 年 04 月 工程师
工作年限 主要经验及承担的项目
19 年
施工员证书
(四)质量员简历表
拟任职位 姓名
说明:本表一式 3 份,由监理机构填写。承包人签收后,承包人、监理机构、发包人设代机构各 1 份。
合同项目开工申请表
(XXXX[2018]合开工 001 号)
合同名称:XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段 合同编号:XXXX-2018-XX 致:XXXX 工程咨询有限公司
质检负责人
制定质量管理目标和措施以及各工序的质量标准,并进行技术交底, 具体落实 ISO9001 质量管理体系文件内容,配合业主、监理工程师对 工程质量进行全面检查控制,对项目经理、项目技术负责人负责。
安全负责人
制定安全管理目标和措施以及各工序的安全标准,并进行技术交底, 具体落实 ISO9001 安全管理体系文件内容,配合业主、监理工程师对 工程安全进行全面检查控制,对项目经理、项目技术负责人负责。
现场施工组织机构图
项目主管
项目经理
技术负责人
项目技术负责人





















土方班组
机械班组
砼班组
砌筑班组
安装班组
说 本组织机构是我单位计划安排,如业主有特殊要求可以进行调整。

项目部各部门职责表
部门主 要人员
职能职责
项目经理
主持项目经理全部的全面工作,全履行合同内容,对业主、监理及工 程负责。
现场组织机构及主要人员报审表
(XXXX[2018]机人 001 号)
合同名称:XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段 合同编号:XXXX-2018-XX
致:XXXX 工程咨询有限公司 XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)监理部
我单位承建的 XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段项目,在接到监理工程师下达的进场通知后,积极组织落实各项 施工资源,现已完成,具备开工条件。
序号 1 2 3
文件名称 施工组织设计方案 施工总进度计划
现场组织机构
检查结果 已编制 已编制 已编制
备注
现提交第 1 次现场机构及主要人员报审表,请贵方审核。
附件:1.组织机构图。 2.部门职责及主要人员分工。 3.人员清单及其资格或岗位证书。
(审核意见)
承 包 人:(名称及盖章) 项目经理: 日 期: 年 月 日
监 理 机 构 : (全称及盖章) 监理工程师:(签名) 日 期: 年 月 日
说明:本表一式 3 份,由承包人填写。监理机构审签后,随同审核意见,承包人、监理机构、发包人 各 1 份。
监 理 机 构:(全称及盖章) 总监理工程师:(签名) 日 期: 年 月 日
今已收到□单位工程/□单位工程部分工作的开工批复。
承 包 人:(盖章) 项目经理:(签名) 日 期: 年 月 日
说明:本表一式 3 份,由监理机构填写。承包人签收后,承包人、监理机构、发包人设代机构各 1 份。
单位工程开工申请表
工作年限
5
主要经验及承担的项目
安全员证书
(六)造价师简历表
拟任职位 姓名 执业或职业资格 学历
职务


朱福根 本科
造价师 出生年月
造价师 职称
1966 年 05 月 工程师
造价师
工作年限
23 年
主要经验及承担的项目
造价师证书
(七)资料员简历表
拟任职位 姓名 执业或职业资格 学历
4
施工机械进场计划
已编制
5
施工技术方案
已编制
安徽 xxxx 有限公司 XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段项目部
2018 年 3 月 24 日
单位工程开工批复
(XXXX[2018]单开工 001 号)
合同名称:XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)监理
XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)监理部 我方承担的 XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段 合同项 目工程,已完成了各项准备工作,具备了开工条件,现申请开工,请贵方审批。
附件:1.开工申请报告。 2.已具备的开工条件证明文件。
技术负责人
分管全面技术、质量管理工作,有效推行 GB/T19000-2000 系列标准, 控制并保证施工中各环节责人
制定各分部工程施工方法和措施,并进行技术交底和施工放样,做好 工程核算。配合业主、监理工程师对工程质量进行全面检查控制,对 项目经理、项目技术负责人负责。
承 包 人:(全称及盖章) 项目经理: 日 期: 年 月 日
审批后另行签发合同项目开工令。
监 理 机 构:(全称及盖章) 签 收 人:(签名) 日 期: 年 月 日
说明:本表一式 3 份,由承包人填写。监理机构审签后,随同“合同项目开工令”,承包人、监理机
构、发包人、设代机构各 1 份。
已具备的开工条件证明文件
XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段项目部 根据施工合同约定,现签发 XX 市 XX 区/县 2018 年度农村饮水安全巩固提升工程(xxxx 镇)XX 标段 项目进场通知,你方在接到通知后,应及时调遣人员和设备、材料进场,完成各项施工准备工 作。之后,尽快提交《合同项目开工申请表》。
总公司分管副经理、质检科 项目经理
技术负责人
质量管理部
施 工 员
测 量 队
计 划 经 营 部
材 料 物 资 采 购 部
土 工 质 检 工 程 师
砌 体 质 检 工 程 师
砼 质 检 工 程 师
机 设 安 装 质 检 师
试 验 室
各施工区施工班组、班组长
项目的负责人与主要技术人员简历表
(一)项目经理简历表
