排水管道工程施工方案

排水管道工程施工方案(一)、设计概况本工程雨、污水为双侧设计,分别位于道路两侧绿化带下,管道中心线距离道路中心线为12、14米。
管道选材与接口:在车行道下的雨水、污水管道采用Ⅱ级承插式钢筋混凝土排水管;在其他地面下的排水管道,当管顶覆土大于4.0米时,采用Ⅰ级承插式钢筋混凝土排水管,雨水管道采用水泥砂浆接口;污水管道采用沥青油膏接口,接口施工见国标95S516。
(二)、施工要求1.管道选材及接口:在车行道下的雨水,污水管道均采用Ⅱ级承插式钢筋混凝土排水管;在其他地面下的排水管道,当管顶覆土大于4.0米时,采用承插式钢筋混凝土排水管,管顶覆土小于4.0米时,采用Ⅰ级承插式钢筋混凝土排水管。
雨水管为水泥砂浆接口,污水管道采用沥青油膏接口。
2.管道基础:根据95S615标准图要求,当管顶覆土为0.7~3.5米时,做120°混凝土基础(95S222-5);管顶覆土4.0~6.0米时,做180°混凝土基础(95S222-6);施工中沟槽应采取适当的排水措施防止基土扰动,遇到软弱地基再另作处理。
3.雨污水预留管:雨污水预留管除注明者外均为d600,污水过路管均为d300。
4.雨水口:路口雨水交汇处一般设偏沟式双箅雨水口,线路段设偏沟式单箅雨水口,雨水口采用铸铁箅圈,箅子,并应设混凝土边框.雨水口深度为1米。
雨水连接管单箅、双箅分别采用DN200,DN300,并均以i=0.02坡向雨水检查井。
5.管道回填基槽回填土的密实度要求不得低于下列数值:胸腔填土重型90%管顶以上0.5米范围内重型85%(要求用木夯夯实)管顶上部0.5米以上至路面回填土部分按道路要求回填。
(三)、施工方法施工主要工艺流程为:沟槽开挖→基坑支护→地基处理→基础施工→管道安装→基坑回填土。
根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,同时可充分利用开挖土进行基坑回填,以减少施工现场的土方堆积和土方外运数量。
检查井加固施工方案

检查井加固施工方案1. 引言检查井是城市排水系统中的重要部分,用于处理污水和雨水,以及对管网进行检查和维护。
然而,随着时间的推移,检查井可能会出现老化、损坏等问题,需要进行加固施工。
本文档将介绍一种针对检查井的加固施工方案。
2. 施工前准备在进行检查井加固施工之前,需要进行充分的准备工作。
以下是一些关键步骤:2.1 检查井评估在确定加固施工方案之前,需要对检查井进行评估。
评估的目的是确定检查井的损坏程度、结构稳定性以及需要加固的部位。
评估可以通过目测检查、结构力学分析等方法进行。
2.2 施工方案设计根据检查井的评估结果,需要制定一份详细的施工方案。
施工方案应包括加固的具体方法、所需材料和工具、施工流程以及安全预防措施等内容。
2.3 人员培训和安全教育在施工过程中,所有参与人员应接受相应的培训和安全教育。
他们应了解施工方案的细节和安全注意事项,并掌握正确的施工技巧和操作方法。
3. 施工步骤本节将详细介绍检查井加固的施工步骤。
3.1 清理检查井在进行加固施工之前,首先需要清理检查井内的污物和杂物。
这可以通过使用清洁工具、吸尘器等设备进行。
3.2 表面处理清理完检查井后,需要对其表面进行处理。
一般情况下,可以使用水泥砂浆或防水涂料对检查井的表面进行修复和防水处理。
3.3 加固材料的选择和施工接下来,需要选择合适的加固材料,并按照施工方案进行加固。
常用的加固材料包括钢筋、钢板、聚合物材料等。
根据实际情况,可能需要进行钢筋加固、钢板加固或聚合物材料加固等操作。
3.4 安全措施在施工过程中,需要严格遵守相关的安全规定,并采取必要的安全措施。
例如,佩戴安全帽、手套和防护眼镜,确保施工人员的人身安全。
4. 施工质量控制为确保施工质量,需要进行相应的质量控制措施。
以下是一些常用的控制措施:4.1 施工过程监控在施工过程中,应进行实时监控,以确保施工质量和进度。
监控可以使用摄像头、测量仪器和传感器等设备进行。
4.2 施工记录在施工过程中,应做好详细的施工记录。
雨水口检查井加固施工方案

雨水口检查井加固施工方案1. 引言雨水口检查井是雨水系统中重要的设施,常常承受大量的流水冲击和外部压力,因此需要进行加固施工。
本文档旨在提供一套雨水口检查井加固的施工方案,以确保设施的稳定性和安全性。
2. 施工目标加固雨水口检查井的主要目标包括:•提高设施的结构稳定性•加强设施的荷载承受能力•延长设施的使用寿命3. 施工准备在开始施工之前,需要进行以下准备工作:•确认施工区域:根据设计图纸,确定需要加固的雨水口检查井的位置。
•评估设施状况:对已有的雨水口检查井进行全面检查,评估其结构完整性和现有问题。
•准备材料和工具:根据施工需求,准备所需的加固材料和施工工具。
4. 施工步骤4.1 清理工作在进行施工之前,需要清理施工区域周围的杂物和污物,并确保施工区域的干净整洁。
4.2 加固设施底部首先,对雨水口检查井的底部进行加固。
具体步骤如下:1.清理底部:清理雨水口检查井底部的泥沙和杂物。
2.加固材料选择:选择适当的加固材料,如混凝土或钢板。
3.材料铺设:将选定的加固材料铺设在底部,确保完全贴合。
4.固定材料:使用专业的固定工具,将加固材料固定到检查井底部。
4.3 加固设施壁面接下来,对雨水口检查井的壁面进行加固。
具体步骤如下:1.清洁壁面:清理雨水口检查井壁面的腐蚀物和污垢。
2.加固材料选择:选择适当的加固材料,如钢筋或玻璃纤维。
3.材料安装:将选定的加固材料安装在壁面上,确保完全贴合。
4.固定材料:使用合适的固定工具,将加固材料牢固固定在壁面上。
4.4 加固设施盖板最后,对雨水口检查井的盖板进行加固。
具体步骤如下:1.清理盖板:清理雨水口检查井盖板上的杂物和污垢。
2.加固材料选择:选择适当的加固材料,如钢格板或混凝土盖板。
3.材料安装:将选定的加固材料安装在盖板上,确保完全覆盖。
4.固定材料:使用适当的固定工具,将加固材料固定在盖板上。
5. 施工质量控制为了确保加固施工的质量,需要进行以下质量控制措施:•加固材料的选择要符合相关标准和规范。
雨污水管道施工方案要点

长园(南京)智能电网设备工业区(一期)工程现场临时雨污水管道施工方案编制人:审批人:编制单位:编制日期:目录一、编制依据及工程概况 (3)二、管道施工 (3)三、施工进度计划 (7)四、质量保证体系及措施 (8)五、安全保证体系及措施 (12)六、文明施工保证措施 (13)七、环境保护及防止施工扰民措施 (16)八、雨季施工施工措施 (18)一、编制依据及工程概况1。
1 编制依据✧长园(南京)智能电网设备工业区(一期)施工现场临时雨污排水工程施工图纸;✧国家、行业及江苏省颁发的施工及验收规范、工程质量检验评定标准及相关法规等;✧公司《质量、环境和职业健康安全管理手册》和程序文件;✧本工程的现场条件、施工特点及类似工程的施工经验;✧我公司现有资源和其它可利用资源;1。
2 工程概况本施工区域的排水工程主要包括地面道路、基坑及绿化带的雨污排水。
现考虑雨污水管道采用开槽埋管施工。
1.3 地面道路排水1、管材及连接方式雨、污水管采用D200~D400的UPVC双壁波纹管,管道连接方式为承插式橡胶圈柔性接口,开槽埋管施工.2、雨、污水检查井施工雨、污水管道上的检查井采用砖砌圆形检查井;井盖均采用φ700重型球墨铸铁圆形井盖。
覆土深度小于0。
7m的排水管道需外裹浇200mm厚素混凝土加固.3、管道基础管道基础采用垫层基础.一般的土质垫层为中粗砂,厚度为100mm;当地基的土质较差或槽底处于地下水位以下时,垫层需增加150mm、颗粒尺寸为5~40mm的碎石,上面再铺100mm的粗砂。
管道基础应在承载力达到管道地基支撑强度要求的原状土地基或经处理后的地基上.二、管道施工1、施工工艺施工准备→测量放样→沟槽开挖→基底覆砂(管道基础施工)→管道排放→接口施工→检查井施工→闭水试验→沟槽覆砂。
2、测量放样2。
1 轴线测设根据设计图测设管道中心线和检查井中心位置,设立中心桩。
管道中心线和检查井中心位置经复核后方可在施工中使用.根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制。

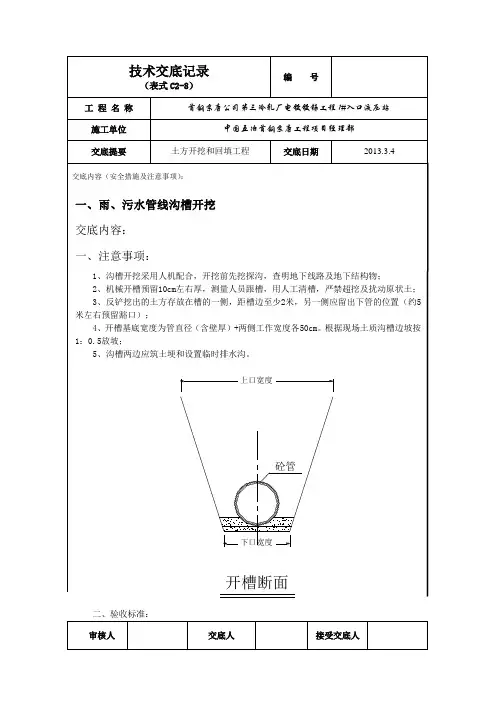

管道包封技术交底

⑤质量标准:砂浆抗压强度:≥7.5MPa
墙高:±10MM
墙面垂直度:≤15MM
墙面平整度:≤5MM
4、盖板:
①盖板为预制盖板,安装时必须做到高程、平面位置准确、平稳、塞缝严实,铺垫砂浆应密实、饱满;
②质量标准:盖板断面尺寸:不小于设计规定
盖板压墙尺寸:±20MM
浇筑前,平基应凿毛或刷毛,并冲洗干净;
④对平基与管子接触的三角部分,要选用同强度等级混凝土中的软灰,先行填捣密实;
⑤浇筑混凝土时,应两侧同时进行,防止将管子挤偏;
⑥较大的管子,浇筑时宜同时进入配合勾捻内缝,直径<700mm的管子,可用麻袋球或其他工具在管内来回拖动,将流入管内的灰浆拉平;
⑦包封混凝土浇筑完毕,立即进行抹带,抹带前管口凿毛并将管外皮洗刷干净;
②检查井的流槽,应在井壁砌到管顶以下即行砌筑,表面用砂浆分层压实抹光;
③井室内的踏步和脚窝应随砌随安;套管穿过井室处应平顺牢固,管道与检查井三通连接处应平顺,各管件连接处应牢固;
⑤砌筑检查井时应随时检查直径等尺寸,收口时每次收进不超过3cm;
⑥井壁须互相垂直,不得有通缝,瞎缝,保证灰浆饱满,灰缝平整,抹面不得有空鼓,裂缝等现象;
二、基础尺寸:PT11-01型 单位:mm
管径
宽度
C1
C2
管径
宽度
C1
C2
D300
1180
100
53
D700
1720
140
123
D400
1290
100
70
D800
1880
160
141
D500
1410
100
88
井盖安装规范,检查井盖、雨水箅子安装技术交底。

井盖安装规范,检查井盖、雨水箅子安装技术交底。
一、工程概况1、雨水口采用双箅雨水口,雨水口周边采用C25砼加固,雨水箅子统一采用重型塑钢复合材料箅子。
箅子基座内口尺寸统一为300mm×550mm。
2、检查井盖分为两种,一是在绿化带内的井盖。
二是在机动车道上检查井,周围采用C25砼进行加固,加固范围:宽25cm、厚30cm,上铺沥青砼,井盖必须采用重型防盗式球墨铸铁井盖。
井盖基座内径统一为700mm。
1二、井盖、水箅安装方案为确保井盖、水箅的正常使用,做到尺寸准确、安装坚固、开启方便、清洁美观,根据井盖、水箅技术标准,特制定以下安装细则:1、雨水箅子安装1)按照设计图集的雨水口尺寸,选用550mm×300mm的雨水箅子。
2)根据雨水箅子的厚度及雨水箅子顶面,确定雨水口砌砖顶面高程3)检查雨水口顶面高程无问题后,对底面洒水湿润,用1:1.5水泥砂浆在需要安装箅子的位置坐2cm厚砂浆,然后安放雨水口箅子底座,底座内边要与雨水口砌砖内壁用砂浆抺。
安装一定要保持基底平整,箅子底座整体着地,稳固无松动。
4)箅子安装后,雨水口的砖砌体及箅子周围用C25砼浇筑砼保护圈,砼保护圈顶面要低于箅子顶面0.5mm。
保护圈砼要进行洒水养护。
5)沥青路面摊铺时,在雨水口横向50cm范围内与雨水箅子顺接。
路面施工时不得有施工机器直接碾压箅子,箅子周围用野生摊铺,小型机具压实。
6)为保持水箅外表美观,字迹花纹清晰,路面浇注沥青或水泥时要将水箅表面保护好,以免沾污,无法清洗。
27)雨水口保护圈浇筑砼或沥青铺设后,应及时将箅子打开清扫,避免砂浆或沥青将水箅与井座浇成一体,以免影响日后开启。
2、检查井盖安装1)检查井的砖砌筑,按照设计图集的检查井尺寸,选用内径为700mm的井盖。
2)根据井盖的厚度及绿化带填土顶面的高度要求,确定检查井砌砖顶面高程。
3)绿化带内的井盖安装前请求绿化带内有一定厚度的填土,以不影响井盖安装和C25井圈混凝土浇筑为宜。
雨水井加固

雨水井加固【篇一:检查井加固方案】检查井加固施工方案一、工程概况现场机动车道内共计检查井294座。
二、检查井加固施工技术方案根据图纸要求检查井病害处理分为两种情况,(现况检查井未经过维修,现况检查井曾经过维修)1、施工过程(1)基坑开挖基坑为圆形,直径为1.7米、1.8米。
以井中心为圆心画圆。
沥青路面采用切割锯切缝。
采用风镐破除结构层。
破除范围应小于基坑尺寸,且不得扰动路面结构;基坑预留边缘采用人工凿除,保证基坑齐整、圆顺、坚实,基坑应清理干净,基坑深度(检查井经过维修的)为50cm(检查井经过维修的)为20cm,混凝土浇筑前用水冲洗,湿润。
(2)井口砌筑井口高度不足的应按要求长井,标高为路面标高下25cm。
(3)内模制作与安装制作牢固、使用的圆形模板,并便于安装与拆除。
一般为0.5mm厚的铁皮制作,保证井口尺寸及混凝土外观质量。
铁皮内模以井口和井框限制加固尺寸并起到稳固作用。
为保证内模稳固,应考虑在井口预设简易支架。
(4)井框固定加固时将井框与井盖卸开,待拆除内模后在安装,采用吊悬可调节支架固定井框,井框下采用三组c40预制块,沿检查井井周范围均布。
预制块可采用渗水步道砖、砌块砼,高度15cm。
(5)高程控制井盖安装高程按测量定位的四个点用“十字法”控制,并在混凝土振捣完成后准确定位。
采用c25早强水泥混凝土,确保在三小时强度达到80%,以便于开放交通,混凝土终凝后应将表面拉毛,混凝土表面应比设计路面高程低4cm。
保证井框与路面高程一致。
(7)井内处理内模拆除后,加固混凝土井口内与砖砌井口抹面接顺,保证井壁平滑,圆顺,抹面应密实压光。
2、质量控制(1)安装井盖前,对井盖类型,结构尺寸进行检查,以免检查井与井盖混淆。
(2)开挖基坑时不得扰动四周的路面结构。
(3)浇筑混凝土时振捣密实与道路结构结合紧密。
3、产品防护措施(1)检查井位置准确标识,严禁遗漏及错位,开挖过程中禁止扰动和破坏四周路面结构。
雨水管道工程施工方案和施工方法

雨水管道工程施工方案和施工方法一、管材(1)本次雨水工程管径d400~d1500mm的管道采用钢筋混凝土承插口管橡胶圈接口,基础采用120度混凝土基础。
(2)雨水收水支管采用d200mm钢筋混凝土承插口,并采用混凝土环包(3)所用管材必须符合国标GB11836-2009Ⅱ级管要求。
(4)设计要求出厂前每一根管道均进行合格检验,合格后填写合格证书方可使用。
产品的技术规格应满足设计要求,其性能指标应符合《GB/T11836-2009)Ⅱ级管的技术标准要求。
下管前应对管道进行检验,管身不得有裂缝,钢筋的连续缺损不得超过两条,管口不得有破损、裂口、变形等缺陷。
符合标准的管材方可作为施工用管。
二、管道基础(1)钢筋混凝土承插口、企口管道基础采用120°混凝土基础,基础下加设200豪米厚级配砂石。
(2)雨水收水支管基础采用混凝土环包基础。
三、管道接口(1)钢筋混凝土承插口、企口管采用胶圈接口。
橡胶圈除应符合HG/T309l-2000要求外,还应符合以下要求:①抗拉强度≥l6MPa②邵氏硬度45-55③伸长率≥400%④外观应光滑平整,不得有气孔、裂缝、卷褶、破损、重皮等缺陷。
胶圈由管材生产厂家按规格配套供应。
施工接口时应使胶圈压缩均匀,避免出现胶圈扭曲、接口回弹等现象。
(2)管道与检查井的连接采用刚性连接,管口与检查井连接时,管口应凿毛、刷净、润湿后砌入井壁,然后再用水泥砂浆砌入井壁与管道的缝隙,将缝隙填满。
四、检查井及井盖(1)雨水检查井选用国标盖板式圆形、矩形砖砌雨水检查井。
预埋d400管道检查井尺寸为Φ1000mm;d800管道检查井尺寸为Φ1250mm预埋d1000管道检查井尺寸为Φ1500mm,预埋d1200管道检查井尺寸为2200×2200,预埋d1500管道检查井尺寸为2700×2050。
(2)检查井基础采用预制C20砼底扳,板厚200毫米.四周各高出井筒100毫米;底板采用Φ12@150双向配筋,钢筋置于底板上层,净保护层50毫米。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
单箅雨水管加固、双箅雨水管加固、雨水检查井加固
一、雨水口施工
1、准备工作
1.1清理基础表面,复核尺寸、位置和标高是否符合设计要求。
1.2按设计要求选用合格机制普通页岩砖,并将砖湿润,但浇水应适应,否则会使墙面不清洁、灰缝不平整。
1.3准备砂浆,按照设计给定的标号配置配合比上料、拌制,控制好拌制时间,使砂浆拌制均匀,做到随拌随用。
2、雨水口砌筑要求
2.1安装设计图要求,放出雨水口中心位置线,按雨水口尺寸摆出井壁砖墙位置。
2.2雨水口底面为c15混凝土10cm垫层。
待砼达到要求的强度后,在底板面上先铺砂浆再砌砖,采用一顺一丁砌筑,如下图所示(图6.4.2-3)。
砌筑时在基础面上放线,摆砖铺灰后砌筑,其中底皮与顶皮砖均应采用丁砖砌筑。
每层砖上下皮竖灰缝应错开。
随砌筑随检查尺寸。
雨水口砌筑应做到墙面平直,边角整齐,宽度一致。
砌筑时应随时用角尺和挂线板。
检查四面墙体是否成直角,墙面是否平整垂直,砂浆厚度是否均匀,若不符合要求应随时纠正。
2.3雨水口d200高密度聚乙烯(hdpe)双壁缠绕塑料排水管安装应与雨水口内壁齐平,管口应用砂浆填缝密实,不得出现缝隙。
2.4砌筑雨水口时应预留支管,随砌随安,预留管的管径、方向、标高应符合设计要求。
管与井壁衔接处应严密不得漏水,预留支管口宜用低标号砂浆砌筑、封口抹平。
3、抹面技术要求
砌筑雨水口的内壁内壁抹面应分层压实,外壁用砂浆搓缝应严密。
其抹面、坐浆、抹三角灰等均采用1:2水泥砂浆,抹面用水泥砂浆的砂子应过筛。
抹面要求:雨水口内外抹面均由底板抹至设计高度。
抹面厚度20mm。
抹面时用水泥板搓平,待水泥砂浆初凝后及时磨光、养护。
4、雨篦子的安装
雨水口砌筑安装至规定标高后,应及时安装井座及雨篦子。
3、雨水口施工时的注意事项
雨水口的周围回填材料前应检查下列各项,并应符合要求:
3.1井壁的勾缝抹面和防渗层应符合质量要求。
3.2雨篦子的安装必须保证低于路面5-20mm。
3.3井壁同支管连接处应严密不得漏水。
3.4雨水口砖砌完成后,经隐蔽验收后方可回填,井周回填必须分层填筑,分层厚度不大于30cm,回填采用打夯机进行夯实,不得采用压路机进行压实,以免损坏雨水口。
