同望公路清单第100章费用列项计算方法
公路工程工程量清单(2009)解析及计量支付(同名12981)

2-3-2-9,1-1-10-2,1-1-11-21(凤镐凿,装载机装,翻斗车运)
注意事项:
废渣的利用与废弃运距由施工组织确定,有条件时废弃的沥青混凝土必须回收利用,防止污染环境
-b
沥青混凝土路面
m2
参考组价方案一:
2-3-2-5,1-1-10-2,1-1-11-21
注意事项:
废渣的利用与废弃运距由施工组织确定
注意事项:
根据施工组织列明的场地的种类及其数量和测算的单价计算,场地规模要根据工期和投入的设备套数等因素确定
预算定额分析拌合设备安拆费(路基,水泥混凝土路面,桥梁,隧道工程)
根据施工组织列明的拌合设备种类和数量使用预算定额进行分析
1.计量
驻地建设完成后,经监理人现场核实,以总额计量。
2.支付
104-1子目所报总价的90%,应在第1~3次进度付款证书中,以3次等额支付;余下的10%,应在承包人驻地建设已经移走和清除,并经监理人验收合格时予以支付。
(2)砍伐树木仅计胸径(即离地面1.3m高处的直径)大于100mm的树木,以棵计量,包括砍伐后的截锯、移运(移运至监理人指定的地点)、堆放等一切有关作业;挖除树根以棵计量,包括挖运、移运、堆放等一切有关的作业。
(3)挖除旧路面(包括路面基层)应按不同结构类型的路面以平方米计量;拆除原有公路结构物应分别按结构物的类型,依据监理人现场指示范围和量测方法量测,以立方米计量。
1.计量
(1)第102.08小节的工作内容及与此有关的一切作业经监理人审查批准后,以总额计量。
(2)第102.11小节的工作内容包括施工场地砂石化、控制扬尘、降低噪音、合理排污等一切与此有关的作业经监理人检查验收后以总额计量。
(3)第102.13小节安全生产费用按投标价(不含安全生产费及建筑工程一切险及第三方责任险的保险费)的1.5%(若招标人公布了投标控制价上限时,按投标控制价上限时,按投标控制价上限的1.5%计)以固定金额形式计入工程量清单支付子目102-3中。第102.13小节所发生的施工安全生产费用,应用于施工安全防护用具及设施的采购和更新、安全施工措施的落实、安全生产条件的改善,不得挪作他用。施工安全设施费及与此有关的一切作业经监理人,对工程安全生产情况审查批准后,以总额计量。如承包人在此基础上增加安全生产费用以满足项目施工需要,则承包人应在本项目工程量清单其他相关子目的单价或总额价中予以考虑,发包人不再另行支付。
同望100章公式列式方法

同望100章列式方法代号介绍:YQX:一切险DSZX:第三者险AQF:安全生产费Total:软件总价代号A:100-700章合计A-A1:200-700章合计列公式前,调价、分摊界面需清空案例1:招标文件要求,一切险是100-700章合计(不含本身、第三者险及安全生产费部分)的3%,而第三者险及安全生产费都是常数,例如都是100万。
那就这样:YQX=({A}-1000000-1000000)*3%DSZX=1000000AQF=1000000需要提出:常数部分永远计入A,列式时要按需减出。
案例2:招标文件要求,一切险是100-700章合计(不含本身、第三者险及安全生产费部分)的3%,第三者险是常数100万,安全生产费100-700章合计(不含本身、第三者险部分)的0.5%。
安全生产费不确定是否要扣除一切险,故做了2套方案:2.1扣除一切险部分:YQX=({A}-1000000)*3%DSZX=1000000AQF=({A}-1000000)*0.5%需要提出:凡是引用了A来列公式的,那么其他费用同样引用A 列公式时,本项费用都会默认不包含在A里(对本项费用本身同样适用)2.2不需要扣除一切险部分:YQX=({A}-1000000)*3%DSZX=1000000AQF=({A}-1000000+{YQX})*0.5%需要提出:默认不包括在A里的项,需要加上时,直接设置代号加上即可,代号不要重复冲突即可。
案例3:第三者险是100-700章合计(不含本身)的1%,一切险是100-700章合计(不含本身)的3%,安全生产费是100-700章合计(不含本身)0.5%。
那就这样:YQX=({A}+{DSZX}+{AQF})*3%DSZX=({A}+{YQX}+{AQF})*1%AQF=({A}+{YQX}+{DSZX})*0.5%需要提出:这种情况是在理想状态下能实现,现实情况是计算循环,软件不会通过,软件出现3个公式相互相加基数计算时,就会报循环错误。
公路工程工程量清单计算规则

公路工程工程量清单工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容一总则第100章1保险费第101节1保险费a建筑工程一切险1.工程一切险总额按规定以总额计算1.按招标文件规定内容b第三方责任险1.第三方责任险2工程管理第102节、第107节1竣工文件1.规定2.文件资料3.图表总额按规定以总额计算1.原始记录2.施工记录3.竣工图表4.变更设计文件5.施工文件6.工程结算资料7.进度照片8.录像等资料2施工环保费1.施工期2.环保措施总额按规定以总额计算1.施工场地硬化2.控制扬尘3.降低噪音4.施工水土保持5.施工供水、合理排污等一切与施工环保有关的设施及作业3临时工程与设施第103节1临时道路修建、养护与拆除(包括原道路的养护费、交通维护费)1.类型2.性质3.规格4.时间总额按规定以总额计算1.为工程建设过程中必须修建的临时道路、桥涵、码头及与此相关的安全设施的修建养护2.原有道路的养护、交通维护3.拆除清理2临时工程用地1.类型2.性质3.时间总额按设计标准的临时用地图,以亩计算1.承包人办公和生活用房2.仓库与料场用地3.预制场、拌和场用地4.借土场用地5.弃土场用地6.工地试验室用地7.临时道路、桥梁用地8.临时堆料场、机械设备停放场等用地工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容3临时供电设施1.规格2.性质3.时间总额按规定以总额计算1.设备的安装、维护、维修及拆除4电讯设施提供、维修及拆除1.规格2.性质3.时间总额按规定以总额计算1.电话、传真、网络的安装2.维护、维修及拆除4承包人驻地建设第104节1承包人驻地建设1.规格2.性质3.时间总额按规定以总额计算1.承包人办公室、住房及生活区修建2.车间与工作场地、仓库修建3.工地试验室修建4.供水与排污设施、医疗卫生与消防设施安装5.维护与拆除第二章路基工程1. 本章路基工程包括:清理与挖除、路基挖方、路基填方、特殊地区路基处理、排水设施、边坡防护、挡土墙、挂网坡面防护、预应力锚索及锚固板、抗滑桩、河床及护坡铺砌工程。
公路工程1章计费标准

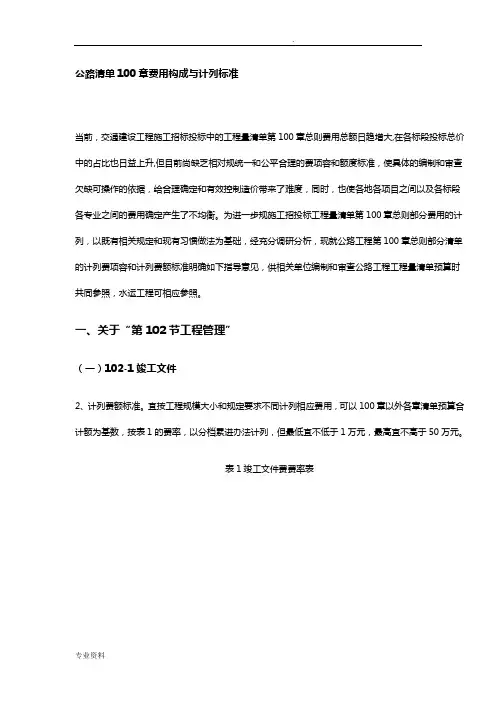

公路清单100章费用构成与计列标准当前,交通建设工程施工招标投标中的工程量清单第100章总则费用总额日趋增大,在各标段投标总价中的占比也日益上升,但目前尚缺乏相对规统一和公平合理的费项容和额度标准,使具体的编制和审查欠缺可操作的依据,给合理确定和有效控制造价带来了难度,同时,也使各地各项目之间以及各标段各专业之间的费用确定产生了不均衡。
为进一步规施工招投标工程量清单第100章总则部分费用的计列,以既有相关规定和现有习惯做法为基础,经充分调研分析,现就公路工程第100章总则部分清单的计列费项容和计列费额标准明确如下指导意见,供相关单位编制和审查公路工程工程量清单预算时共同参照,水运工程可相应参照。
一、关于“第102节工程管理”(一)102-1竣工文件2、计列费额标准。
宜按工程规模大小和规定要求不同计列相应费用,可以100章以外各章清单预算合计额为基数,按表1的费率,以分档累进办法计列,但最低宜不低于1万元,最高宜不高于50万元。
表1竣工文件费费率表(二)102-2施工环保费1、计列费项容。
包括满足环保要求在施工过程中所釆取的施工场地砂石化、控制扬尘、降低噪音、合理排污等预防和消除环境污染的措施费用,防止水土流失和废料废方的不合理处理,防止和减轻水、大气受污染以及使绿色植被、土地资源和现有公用设施得到保护。
2、计列费额标准。
常规的施工环保费宜按工程规模大小和规定要求不同计列相应费用,土建主体工程(含房建)可按100章以外各章清单预算合计额的1.0-2.0%。
计列,但最低宜不低于2万元,最高宜不高于60万元,交安、机电、绿化等附属工程可按0.5-2万元/每标段计列;桥梁施工过程中产生的泥浆,当地有明确的施工过程远运集中处理要求的,宜按所需处理的泥浆数量及当地远运集中处理单价按实另行计算确定,一并纳入施工环保费中。
(三)102-4工程管理软件(暂估价)或工程管理信息化(暂估价)1、计列费项容。
包括统一配备发包人开发或指定的工程管理软件系统并安装运行,系统操作人员的培训、劳务和专用计算机配置、维护、备份管理及网络构筑(含设施和租费)等费用,若工程管理软件或工程管理信息化中明确包含远程视屏监控系统的,还应包括设置监控中心或监控室,并配置符合标准和数量要求的监控设备和传输网络等费用容。
公路工程工程量清单计算规则

公路工程工程量清单工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容一总则第100章1 保险费第101节1 保险费a 建筑工程一切险1.工程一切险总额按规定以总额计算1.按招标文件规定内容b 第三方责任险1.第三方责任险2 工程管理第102节、第107节1 竣工文件1.规定2.文件资料3.图表总额按规定以总额计算1.原始记录2.施工记录3.竣工图表4.变更设计文件5.施工文件6.工程结算资料7.进度照片8.录像等资料2 施工环保费1.施工期2.环保措施总额按规定以总额计算1.施工场地硬化2.控制扬尘3.降低噪音4.施工水土保持5.施工供水、合理排污等一切与施工环保有关的设施及作业3 临时工程与设施第103节1 临时道路修建、养护与拆除(包括原道路的养护费、交通维护费)1.类型2.性质3.规格4.时间总额按规定以总额计算1.为工程建设过程中必须修建的临时道路、桥涵、码头及与此相关的安全设施的修建养护2.原有道路的养护、交通维护3.拆除清理2 临时工程用地1.类型2.性质3.时间总额按设计标准的临时用地图,以亩计算1.承包人办公和生活用房2.仓库与料场用地3.预制场、拌和场用地4.借土场用地5.弃土场用地6.工地试验室用地7.临时道路、桥梁用地8.临时堆料场、机械设备停放场等用地工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容3 临时供电设施1.规格2.性质3.时间总额按规定以总额计算1.设备的安装、维护、维修及拆除4 电讯设施提供、维修及拆除1.规格2.性质3.时间总额按规定以总额计算1.电话、传真、网络的安装2.维护、维修及拆除4 承包人驻地建设第104节1 承包人驻地建设1.规格2.性质3.时间总额按规定以总额计算1.承包人办公室、住房及生活区修建2.车间与工作场地、仓库修建3.工地试验室修建4.供水与排污设施、医疗卫生与消防设施安装5.维护与拆除第二章路基工程1. 本章路基工程包括:清理与挖除、路基挖方、路基填方、特殊地区路基处理、排水设施、边坡防护、挡土墙、挂网坡面防护、预应力锚索及锚固板、抗滑桩、河床及护坡铺砌工程。
公路工程工程量清单计算规则

公路工程工程量清单工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容一总则第100章1保险费第101节1保险费a 建筑工程一切险1.工程一切险总额按规定以总额计算1.按招标文件规定内容b 第三方责任险1.第三方责任险2工程管理第102节、第107节1竣工文件1.规定2.文件资料3.图表总额按规定以总额计算1.原始记录2.施工记录3.竣工图表4.变更设计文件5.施工文件6.工程结算资料7.进度照片8.录像等资料2施工环保费1.施工期2.环保措施总额按规定以总额计算1.施工场地硬化2.控制扬尘3.降低噪音4.施工水土保持5.施工供水、合理排污等一切与施工环保有关的设施及作业3临时工程与设施第103节1临时道路修建、养护与拆除(包括原道路的养护费、交通维护费)1.类型2.性质3.规格4.时间总额按规定以总额计算1.为工程建设过程中必须修建的临时道路、桥涵、码头及与此相关的安全设施的修建养护2.原有道路的养护、交通维护3.拆除清理2临时工程用地1.类型2.性质3.时间总额按设计标准的临时用地图,以亩计算1.承包人办公和生活用房2.仓库与料场用地3.预制场、拌和场用地4.借土场用地5.弃土场用地6.工地试验室用地7.临时道路、桥梁用地8.临时堆料场、机械设备停放场等用地工程量清单计量规则项目节细目项目名称项目特征计量单位工程量计量规则工程内容3临时供电设施1.规格2.性质3.时间总额按规定以总额计算1.设备的安装、维护、维修及拆除4电讯设施提供、维修及拆除1.规格2.性质3.时间总额按规定以总额计算1.电话、传真、网络的安装2.维护、维修及拆除4承包人驻地建设第104节1承包人驻地建设1.规格2.性质3.时间总额按规定以总额计算1.承包人办公室、住房及生活区修建2.车间与工作场地、仓库修建3.工地试验室修建4.供水与排污设施、医疗卫生与消防设施安装5.维护与拆除第二章路基工程1. 本章路基工程包括:清理与挖除、路基挖方、路基填方、特殊地区路基处理、排水设施、边坡防护、挡土墙、挂网坡面防护、预应力锚索及锚固板、抗滑桩、河床及护坡铺砌工程。
公路工程工程量清单(2016)第100章解析及计量支付

清理现场
m2
1。清理路基范围内所有垃圾;
2清理路基范围内灌木、竹林、胸径小于100mm的树木、石头;
3。铲除和开挖草皮或表土(腐殖土10—30cm厚);
4。废料运输;
5.坑穴填平夯实
参考组价方案一:
1—1-1—12,1-1—1-4.1-1—1—5,1-1—1-10,1-1—1-9,1—1—10—2,1-1-11—17
—a
设施架设、拆除
总额
设备的安装、维护、维修与拆除
—b
设施维修
月
设备的安装、维护、维修与拆除
103-4
电信设施的提供、维修与拆除
总额
1.电话、传真、网络等设施的安装;
2。维修与拆除
参考组价方案一:
7—1—5—4
注意事项:
因为现在电信设施比较发达,所以一般工程数量为标段长度
103—5
供水与排污设施
总额
参考组价方案二:
招标人公布了投标控制价上限时,按投标控制价上限时,按投标控制价上限的1.5%计
102—4
工程管理软件(暂估价)
总额
安装,操作人员培训,计算机配置,维护备份管理
参加组价方案一:
按业主规定以总额计算,一般根据工程大小取值5万~200万
103-1
临时道路修建、养护与拆除(包括原道路的养护费)
—b
混凝土结构
m3
参考组价方案一:
4—11-17—4,4—11-17—3,1-1—10—8,1—1—11—49(炸除,凿除,装载机装,翻斗车运)
注意事项:
炸除,凿除比例和废渣的利用与废弃运距由施工组织确定
—c
砖、石及其他砌体结构
m3
参考组价方案一:
公路工程工程量计价第100章说明资料讲解

3.www。oh/ov。com/teach/student/shougong/总额
按规定要求和工程规模等计算总额
1、记录文件资料(含各项原始记录、施工记录等)2、积累、保存和复印3、按规定编制和提交
按总额经监理工程师验收合格后一次计量
102
2
施工环保费
1、施工期2、环保措施
表24临时工程与设施(续)
项(细)目编号
项(细)目
名称
项目特征
计量单位
工程量
计算规则
计价工程
内容
计量规则
章节
子目
细目
103
4
电信设施的提供、维修与拆除
1、临时
2、类型
3、规格
4、性质
5、时间
总额
按规定要求、工程需要和施工组织等计算总额
1、电话、传真、网络等电信设施的修建、连接、安装和维修
2、电信费用的缴纳
2、施工和生活排污设施的提供、安装、维修和管理
3、排污设施的拆除
设施完工,经监理工程师验收合格后分期计量,其中,所报总额的80%在第1次至第4次计量中,以4次等额计量;所报总额中余下的20%,待拆除并恢复原状后计量
1.2.2.4承包人驻地建设。
表25承包人驻地建设
项(细)目编号
项(细)目名称
项目特征
1、实施工程的电网电供应与分配所需设备的安装、连接、操作等
2、工程需要的发电机组等后备电源配备、连接、操作、燃料供应等
3、建立临时供配电系统向供电部门缴纳有关费用
4、供配电系统的维修和维护
5、发电设备的维修和维护
6、发电与供配电系统设备拆除
设施架设完成,经监理工程师验收合格后分期计量,其中,所报总额的80%在第1次至第4次计量中,以4次等额计量;所报总额中余下的20%,待拆除并恢复原状后计量
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
同望公路清单第100章费用如何“列式计算”?
直接从计算公式栏输入
1、承包人按合同条款办理的工程一切险和第三方责任保险,在100章按总额报价,以投标标价(不含安全生产经费、建筑工程一切险及第三方责任险的保险费、暂定金额的总计)按‰计算。
2、竣工档案编制费按200章至700章合计金额的2‰在工程量清单第100章中以总额报价。
3、文明、环保施工价款按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
4、安全生产经费按发包人控制价的1%以固定金额的形式计入工程量清单支付子目102—3中。
5、优质工程价款在工程量清单中的各项报价(暂列金额除外)是合格工程基础上,按第200章至第700章合计金额的4%,其中质量管理奖2%,优质工程奖2%。
6、106-4标准化评比费按工程量清单第200章至第700章合计金额的5‰,以总额在100章单列。
7、暂列金额(不含计日工总额)的数量及拟用子目的说明:
暂列金额按本合同工程量清单第200章至第700章合计价的5%计列并包含于投标总价。
1、({A}-{AQ})*%
2、({A}-{A1})*%
({A}-{A1})*%、3.
直接在“计算公式”根据说明,应该是已知总额的一项费用,4、栏中填写总额即可,并在“代号”列定义一个代号,如“AQ”优质工程奖:({A}-{A1})*2%;、可以分两项列式:质量管理奖:5
({A}-{A1})*4%({A}-{A1})*2%;也可以合并一项列式:
({A}-{A1})*%6、7、({A}-{A1})*5%在“预算书”界面中有一“代号”列,“代号”列中的字母即为列式计算时需取某清单项费用作为计算基数对应清单项的费用代号。
(用大括时,直接取该清单后面对应的字母代号用大括号括起来即可章如在清单第100号括起来的字母代
号我们称之为“计算基数”)。
个计算基数:2中的计算我们经常会用到700{A}:第100章至第章合计;}-{A1}:第700章合计;200章至第A{在计算时,凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中。
计算”,%章至第700章合计金额的100例:“工程一切险按第}是不包含工程一切险自A*%,此时计算式中的{A则其列式应为{}章合计金章至第700若又有规定“第三方责任险按第身金额的;100}{的(不含工程一切险)%计算”,则“第三方责任险”列式为:A额}是都不包含“工程一切险和第三方责*%,此时上述两公式中的{A}中,供其他清A 任险”的费用的。
当需要将本项金额包含在基数{单项作为计算基数使用时,可按如下方法处理:
接上例:“税金按第100章至第700章合计金额(含工程一切险和第三方责任险)的%计算”,则需先给“工程一切险和第三方责任险”在
“代号”列分别定义一个字母代号(如f和s),此时“税金”列式为:({A}+{f}+{s})*%。
再列举一个示例,比较有代表性,大家可认真理解下列式:
第100章中有关细目计算基数及费率规定:
(1)工程一切险:第100-700章的合计金额(不含保险费);暂定费率‰。
(2)第三者责任险:1000万元;暂定费率6‰。
(3)包干风险金:第100-700章合计(不含保险费、专项暂定金、包干风险金) ;费率1%。
(4)安全生产费:第100-700章合计(不含保险费、专项暂定金、包干风险金、安全生产费、劳动竞赛活动基金) ;费率1%。
(5)劳动竞赛及评比活动基金(专项暂定金额):第100-700章合计(不含保险费、专项暂定金、包干风险金、安全生产费、劳动竞赛活动基金);费率为1%。
根据上述规定,分别列式如下:
(1)工程一切险:({A}-60000+{H}+{G}+({A}-60000-所有常数项专项暂定金额合计)**;
(2)第三者责任险:*=60000;
(3)包干风险金:({A}-60000+{G}-所有常数项专项暂定金额合;)*计.
(4)安全生产费:({A}-60000-所有常数项专项暂定金额合计)*;(5)劳动竞赛和评比活动基金:({A}-60000-所有常数项专项暂定
金额合计)*。
上述公式中:H为“包干风险金”代号,G为“安全生产费”代号,“所有常数项专项暂定金额合计”是除“劳动竞赛和评比活动基金”外的所有专项暂定金额合计。
60000为“第三方责任险”金额。
理解:上述计算中,工程一切险、包干风险金、安全生产费及劳动竞赛和评比活动基金均采用了基数{A}(A为第100-700章清单合计)计算,(根据系统的计算约定:凡是调用了计算基数进行计算的清单项其本身的金额不计入此基数中),故{A}里不含上述四项费用,而第三者责任险是采用常数计算,其金额是包含在{A}里的。
了解了{A}这个基数之后,下面就容易列式了。
这里还有个需要注意的地方,由于“劳动竞赛和评比活动基金”是一项专项暂定金,在软件中勾选“专项暂定”以后,该项就不能再自定义“代号”了,故变通的处理方式是直接引用其计算公式(如工程一切险的列式)。
