±800kV特高压直流输电线路架线施工工艺探讨
±800kV直流线路铁塔组立施工技术

±800kV直流线路铁塔组立施工技术摘要:如何利用现有的设备实现±800kv高压直流输电传输线的建设目标,也是特高压张力建设技术探索的核心课题。
由于±800kv直流传输线由6束大截面的导线而组成,如果采用传统的3ד一引二”张力穿线的施工技术,就需要购买了大功率主拖拉机、相应的6轮带轮等仪器与工具,这将大大增加了施工的成本。
±800kv特高压直流输电线路就是目前国内乃至世界之上电压等级最高的直流输电传输线,尚未成为建筑企业当中的工程项目。
关键词:±800kV;直流线路;铁塔组立施工技术引言对于电网工程来说,这是一个大规模,高度复杂的建设项目。
从重复测线、土方开挖到线路施工及配套设施的施工顺序大而复杂,主要包括林地协调和交叉。
一般的操作是在现场进行,这大大提高了施工现场安全管理的复杂性。
主要原因是施工现场地形地质条件复杂,自然条件相对较差。
在输电线路的建设过程中,经常需要穿越耕地、河流、森林、道路等各种地形和地质区域。
因此,大大增加了协调的难度。
±800kv特高压直流输电线路在串联建设过程中,面临着一个难题和障碍。
我们不仅要跨越多种地形、地质和基础设施,而且要做好拆除大量设施,包括加油站、煤炭和直流线路,同时,正负800kv特高压直流线路施工周期短,对施工质量要求高,工期紧,在传输线施工中面临重大障碍和困难。
同时,在传输线施工过程中,在控制施工质量的同时,对传输线的实际施工进行全面监控。
1±800kV特高压直流输电线路架线施工施工正式开工前,必须做好相关准备,即技术措施必须向有关部门报告,施工技术披露必须经过全面、严格的审批。
张力螺纹施工过程中的各类作业及相关技术人员,必须确保作业完整、实际到位,做好施工人员的考核和披露工作,完成遗漏文件,确保螺钉的紧固程度完全符合具体标准和要求。
按照工厂的出厂负荷标准,选择合适的接线机和应力工具,并满足线材规格和主机的螺纹结构。
探索特高压直流输电线路架线施工技术

探索特高压直流输电线路架线施工技术【摘要】随着城市经济建设的发展,用电的需求量也不断的提高,因此需要架设特高压直流输电线路。
本文就此类线路的架线施工技术进行了简要的研究,希望对实际的施工有所帮助。
【关键词】特高压直流输电线路架线施工中图分类号:tu74 文献标识码:a 文章编号:特高压直流输电线路在架空输电线路架线工程中,利用牵引机、张力机等施工机械展放导地线,以及用与张力放线配套的工艺方法进行紧线、平衡或半平衡挂线、附件安装等各项作业。
一、张力放线设备选择1、架线基本情况说明某工程为±800kv直流特高压输电线路工程,采用6×acsr-720/50钢芯铝绞线。
承建公司拟在本工程采用“4+2”3×(一牵二)的方式进行导线的张力展放。
即以三台15t(最大出力18t)的牵引机作为牵引设备,以三台二线张力机作为张力设备进行同步展放导线的方式。
一台15t,一台25t牵引机;。
导线基本参数如下:d——导线外径,36.24mm;s——导线计算截面积,775.41mm2;tp——导线计算拉断力,170.6kn。
2、架线主要设备型式选择计算(1)主牵引机的选择:①主牵引机的额定牵引力p ≥m kptpp——主牵引机的额定牵引力,n;m——同时牵放子导线的根数;kp——主牵引机的额定牵引力的系数,可取0.20~0.3;tp——导线计算拉断力, n;p ≥m kptp=2×0.3×170.6=102.36n②主牵引机的卷筒槽底直径d ≥25φd——主牵引机的卷筒槽底直径,mm;φ——主牵引绳的直径,mm;拟选用□24的防捻钢丝绳;d ≥25φ=25×24=600mm(2)主张力机的选择:①主张力机的单导线制动张力t≥kttpt——主张力机的单导线制动张力,n;kt——主张力机的单导线制动张力系数,0.12~0.18;t≥kttp=0.18×170.6=30.7kn②主张力机的导线轮槽底直径d≥40d-100d——主张力机的导线轮槽底直径,mm;d——导线直径,mm;d≥40d-100=40×36.24-100=1350mm (3)牵引绳的选择:牵引绳的综合破断力qpqp≥3/5mtp=3/5×2×170.6=204.72kn(4)导引绳的选择:导引绳的综合破断力pppp≥1/4 qp=1/4×360=90kn(5)小牵引机的选择:小牵引机的额定牵引力p≥1/8qpp——小牵引机的额定牵引力,n;qp——牵引绳的综合破断力,n;p≥1/8qp=1/8×360=45kn(6)小张力机的选择:小张力机的额定制动张力tt≥1/15qp=1/15×360=24kn(7)导线三轮挂胶放线滑车的选择:放线滑车的轮槽底径dd≥20d=20×36.24=724.8mm二、张力放线1、导线放线滑车挂设①计划采用中标后购置φ916三轮挂胶放线滑车。

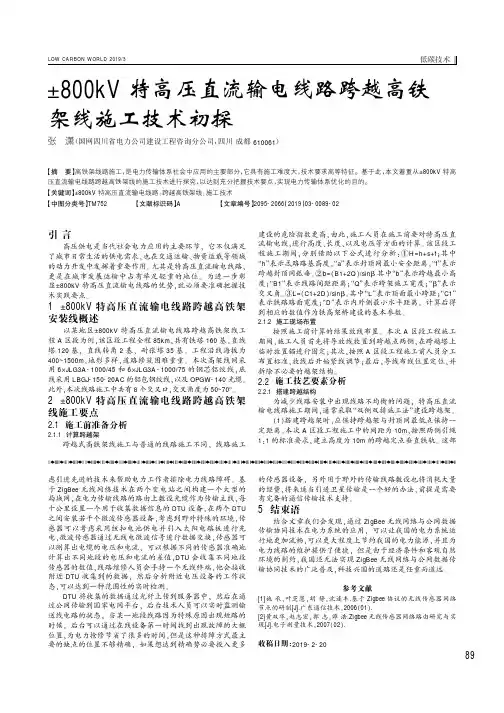

±800kV特高压直流输电线路跨越高铁架线施工技术初探

虑引进先进的技术来帮助电力工作者排除电力线路障碍。
基于ZigBee无线网络技术在两个变电站之间构建一个大型的局域网,在电力传输线路的路由上敷设光缆作为传输主线,每十公里设置一个用于收集数据信息的DTU设备,在两个DTU 之间安装若干个微波传感器设备,考虑到野外特殊的环境,传感器可以考虑采用纽扣电池供电并引入太阳电路板进行充电,微波传感器通过无线电微波信号进行数据交换,传感器可以测算出电缆的电压和电流,可以根据不同的传感器准确地计算出不同地段的电压和电流的差值,DTU会收集不同地段传感器的数值,线路维修人员会手持一个无线终端,他会接收附近DTU收集到的数据,然后分析附近电压设备的工作状态,可以达到一种范围性的实时检测。
DTU将收集的数据通过光纤上传到服务器中,然后在通过公网传输到国家电网平台,后台技术人员可以实时监测输送线电路的状态,当某一地段线路因为特殊原因出现短路的时候,后台可以通过在线设备第一时间找到出现故障的大概位置,为电力抢修节省了很多的时间,但是这种排障方式最主要的缺点的位置不够精确,如果想达到精确势必要投入更多的传感器设备,另外用于野外的传输线路敷设也将消耗大量的经费,将来适当引进卫星传输是一个好的办法,前提是需要有完备的通信传输技术支持。
5结束语结合文章我们会发现,通过ZigBee无线网络与公网数据传输协同技术在电力系统的应用,可以让我国的电力系统运行地更加流畅,可以更大程度上节约我国的电力能源,并且为电力线路的维护提供了便捷,但是由于经济条件和客观自然环境的制约,我国还无法实现ZigBee无线网络与公网数据传输协同技术的广泛普及,科技兴国的道路还是任重而道远。
参考文献[1]施承,叶芝慧,胡静,沈连丰.基于Zigbee协议的无线传感器网络节点的研制[J].广东通信技术,2006(01).[2]黄双华,赵志宏,郭志,谭浩.Zigbee无线传感器网络路由研究与实现[J].电子测量技术,2007(02).收稿日期:2019-2-20±800kV特高压直流输电线路跨越高铁架线施工技术初探张潇(国网四川省电力公司建设工程咨询分公司,四川成都610061)【摘要】高铁架线路施工,是电力传输体系社会中应用的主要部分,它具有施工难度大,技术要求高等特征。
±800kV直流输电特点和架线施工技术研究

±800kV直流输电特点和架线施工技术研究特高压直流输电由于具有电压等级高、输送容量大、送电距离长、线路损耗低、工程投资省、走廊利用率高、运行方式灵活等特点,对于社会可持续发展具有重大意义。
所以受到了国家和政府越来越多的关注和扶持。
本文以±800 k V 特高压直流输电线路工程为例,阐述了±800k V 特高压直流输电线路在架线施工过程中的重点和难点,以期对今后的特高压直流输电线路的建设提供可参考的价值。
标签:±800kV;特高压直流输电线路;架线施工技术特高压电网建设能够有效促进能源资源的集约化开发,提升电能资源的综合利用率,推进电网技术的不断发展。
在特高压电网建设中,±800kV特高压直流输电工程占据重要地位,在施工中存在较多问题,这些问题影响特高压电网建设的顺利实施,因此,需要选择理想的架线施工方式,保证施工质量,促进电网建设的顺利实施。
1 ±800kV特高压直流输电特点及架线施工难点分析特高压直流输电具有与交流输电相异的电压等级,交流输电一般把220kV 之下的电压称作高压,而将330-750kV的电压称作超高压,当电压达到1000kV 时则称作超高压。
但直流输电不同,±100kV以上的电压均称为高压,直到超过±600kV则成为超高压。
±800kV特高压直流输电具有以下几个特点:①电压高达±800kV,对与电压相关设备具有较高的研发要求,比如对换流变压器、穿墙套管与避雷器等;②送电距离长,±800kV特高压直流输电能送电长达1500km,甚至超过2000km;③送电容量大,在±800kV特高压直流输电工程中,输电容量5GW与6.4GW,与之对应的直流额定电流为3125A与4000A。
因为特高压直流输电的电压特点,造成特高压直流输电面临设备制造难度大、设备绝缘要求高、换流站主接线结构复杂、基地极入地电流大、电磁环境要求高等特点,而对于±800kV特高压直流输电线路的架线施工也提出了更高的要求:①现在交叉跨越施工方面。
论±800kV特高压直流输电线路架线施工技术

论±800kV特高压直流输电线路架线施工技术摘要:随着社会的发展,电力工程的发展也越来越完善。
特高压直流输电是指±800kV及以上电压等级的直流输电及相关技术,其相比于常规直流的输电,其不仅具有着输送容量大、电压高、输送距离长等特点,同时在运行方式、线路损耗等方面也存在着很大的差异,因此,特高压直流输电对于输电线路的要求是非常之高的。
以±800kV直流输电线路为例,对特高压直流输电线路的架线施工技术要点展开了分析,希望能够对特高压电网建设起到一定的帮助。
关键词:±800kV特高压直流输电线路;架线;施工技术引言±800kV特高压直流输电线在实际应用的过程中,不仅可以推动电网技术的全面发展,同时还可以有效避免因为输电距离较长而出现的电能损耗较大的问题。
由此可知,特高压直流输电线路的架设是新时期,国家全面发展的必要基础,借助±800kV特高压直流输电线提高资源利用率,推动国家经济发展进步。
因此电力企业在架设±800kV特高压直流输电线的过程中,必须要对施工技术进行具体研究,保证线路稳定运行。
1±800kV特高压直流输电线架设的难点1.1设备安装方面的问题设备安装方面主要可以分为三个问题:交叉跨越问题、滑车挂设问题、牵引张力问题。
(1)交叉跨越问题。
这也是大部分特高压直流输电线存在的问题,在实际施工的过程中,必须要持续进行带电线路的交叉跨越操作,这就对承力索带来了一定的考验。
承力索的承载能力和控制能力都必须要满足施工要求,以此才能够保证承力索在跨越网线的过程中,不会出现各种安全事故。
(2)滑车挂设问题。
±800kV特高压直流输电线本身的线路质量较大,普通的滑车无法承受线路的质量,就会造成严重的安全问题。
因此,在实际施工的过程中必须要根据输电线路的实际情况,对垂直方向的承载能力进行准确全面的计算,以此确定滑车的额定承载能力。
关于±800kV特高压直流输电线路架线施工技术探讨

关于±800kV特高压直流输电线路架线施工技术探讨摘要:通常认为当电压超过±800KV以上时,被认为属于特高压直流输电电压,和交流输电相比,直流输电中的特高压输电具有电压等级高、输电容量大以及输电距离远等多种优势,这也使得输电线路对±800KV的EHDC输电有着更高的要求。
而在此基础上,对±800KV特高压直流输电进行具体分析线路架设施工技术中的相关注意事项,有利于更好地满足±800KV特高压直流输电的使用要求,这对特高压直流电网的建设具有重要意义。
关键词:输电线路;架线施工技术;特高压引言:±800KV特高压直流输电通常被应用于大型基地的设备供电中,同时±800KV特高压直流输电在实际工程建设中的应用,既能有效促进电网技术的快速发展,又能防止输电距离过长造成的电能功率损耗等问题。
所以对±800KV特高压直流输电架线施工技术进行全面的掌握和灵活的应用分析,有助于确保线路的稳定运行。
一、±800KV特高压直流输电线路架设施工技术中的难点(一)设备安装中的难点在±800KV特高压直流输电线路的施工中,设备安装通常有三个难点:交叉点、悬挂块和牵引张力。
首先,在大多数特高压直流输电线路中,交叉点是一个重要的问题,这是因为在实际的线路安装中,需要交叉连续的带电线路,才能实现对承力索给予相应的考验。
[1]并且只有在承力索完全满足架设线路所需的承载力以及控制力的要求下,才能防止出现安全事故问题的发生。
其次是挂块问题,由于±800KV特高压直流输电线路的质量比较大,用普通块难以有效承担线路巨大的质量要求,在这种情况下,会给线路的传输带来一定的安全隐患。
基于安全隐患,在实际施工的过程中,需要针对不同的高压直流输电线路具体情况,采用综合计算竖向承载力,这有利于计算出滑车的承载需求,并在架线牵引时使用较大的牵引力,还能做到对滑车挂设等方式的有效承载,以此确保相关线路质量参数满足要求,实现滑车具备有效的挂设方式。
±800_kV_张力架线施工方式比选及关键工艺改进

河南科技Henan Science and Technology 电气与信息工程总第806期第12期2023年6月±800kV张力架线施工方式比选及关键工艺改进常天成汤小兵钟文万华翔李延军(安徽送变电工程有限公司,安徽合肥230022)摘要:【目的目的】分析特高压直流输电线路张力架线各施工工艺的优缺点,为特高压线路输电线路的建设提供建议。
【方法方法】对±800kV白鹤滩—浙江特高压直流输电线路工程皖3标段放线方案进行选择,根据施工现场情况、施工进度和标段现有工器具,从技术、安全、人员作业量、工器具选择等方面出发,比较几种特高压施工中常用放线方法的优缺点。
【结果】对多方面因素进行综合比较,结合以往施工经验,得出±800kV白浙线皖3标段最优放线施工方案为2ד一牵三”放线。
【结论结论】针对以往施工过程中2ד一牵三”放线过程中存在的问题,对关键工艺和施工步骤进行改进和升级,新型2ד一牵三”放线工艺能有效提高±800kV白浙线皖3标段放线施工过程的安全、效率和质量。
关键词:张力架线;施工技术;特高压中图分类号:TM721.1文献标志码:A文章编号:1003-5168(2023)12-0019-05 DOI:10.19968/ki.hnkj.1003-5168.2023.12.004±800kV Tension Line Construction Method Selection and Key ProcessImprovementCHANG Tiancheng TANG Xiaobing ZHONG Wen WAN Huaxiang LI Yanjun(Anhui Electric Power Transmission and Transformation Co.,Ltd.,Hefei230022,China)Abstract:[Purposes]By analyzing the advantages and disadvantages of each construction process of tension erection line of UHV DC transmission line,this paper provides suggestions for the construc⁃tion of transmission line of UHV line.[Methods]Affer selecting the release program of the Wan3 section of the±800kV Baihetan—Zhejiang UHV DC transmission line project,and in accordance with to the construction site conditions,construction progress and the existing work apparatus of the section,this study compares the advantages and disadvantages of several major release methods of UHV construction from various perspectives,such as technology,safety,personnel workload,and work apparatus selection.[Findings]Through comprehensive comparison of various factors,and combined with previous construction experience,it is concluded that the optimal construction plan for the±800 kV BaiZhe line Wan3section was selected as2×"one pull three"release.[Conclusions]In view of the problems existing in the process of2×"one pull three"stringing in the past construction process, the key process and construction steps to improve upgraded.The new2×"one pull three"release process to effectively enhance the safety,efficiency and quality of the construction process of the±800kV BaiZhe line Wan3section.Keywords:tension line;construction technology;UHV收稿日期:2022-12-15作者简介:常天成(1994—),男,本科,工程师,研究方向:输电线路施工技术管理;汤小兵(1992—),男,本科,工程师,研究方向:输电线路施工技术管理;钟文(1998—),男,本科,工程师,研究方向:输电线路施工技术管理;万华翔(1992—),男,本科,工程师,研究方向:输电线路施工技术管理;李延军(1988—),男,本科,工程师,研究方向:输电线路施工技术管理。
±800kV直流输电线路带电作业方法的探讨

±800kV直流输电线路带电作业方法的探讨摘要:本文在传统带电检修工艺的基础上,结合先进的工艺技术,对特高压直流输电线路更换整串耐张绝缘子的带电检修工艺进行研究分析,开发配套的检修装置,并在特高压直流输电线路上验证了该项作业工艺及装置的可行性。
该项目研究成果为解决特高压直流输电线路耐张绝缘子串维护检修的难题提供了一套明确的思路。
关键词:±800kV直流输电线路;耐张绝缘子串;带电作业1±800kV特高压直流输电线路更换耐张绝缘子串±800kV直流输电线路耐张绝缘子串主要为两种型式:在限高区采用550kN盘型绝缘子三联耐张串,非限高区采用420kN盘型绝缘子三联耐张串。
由于±800kV直流输电线路只有少数耐张杆塔位于限高区内,且更换耐张绝缘子串的工艺类似,因此本文只介绍对非限高区域内420kN级耐张绝缘子串的更换工艺。
2±800kV直流输电线路带电作业方法更换整串耐张绝缘子的技术工艺主要分成两部分:①收紧整相导线耐张绝缘子串技术工艺,转移导线作用于绝缘子串的荷载;②更换整串耐张绝缘子技术工艺,实现导线侧绝缘子串的脱离与恢复。
2.1整相耐张绝缘子串载荷转移±800kV直流输电线路导线采用6×ACSR-720/50导线,从表1可以看出其每相导线张力远远大于一般500kV输电线路的导线张力,所以要对其整相耐张绝缘子串进行有效转移,必须考虑采用高强度的装置。
2.1.1关键步骤①地电位作业人员起吊并安装横担侧卡具,连接高强度PBO绝缘承力绳,在卡具上两侧分别垂直地面排列2根,共安装4根承力绳;②等电位作业人员将导线侧卡具安装在导线侧大联板上,地电位作业人员将连有承力绳的绝缘绳抛给等电位作业人员,等电位作业人员将承力绳连接至丝杆并收紧,从而形成整相耐张绝缘子的荷载转移装置。
2.1.2安全系数在整相荷载转移装置的研发中,对丝杆、PBO绝缘绳和两端卡具等主要部件按照有关规定分别设定2.5~3的安全系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
±800kV特高压直流输电线路架线施工工艺探讨
发表时间:2017-07-17T11:56:44.903Z 来源:《电力设备》2017年第8期作者:宋波[导读] 摘要:作为我国电力行业重要组成部分,±800kV特高压直流输电线路具有电压等级高和输送量大等特点。
(吉林省送变电工程公司吉林省长春市 130033)摘要:作为我国电力行业重要组成部分,±800kV特高压直流输电线路具有电压等级高和输送量大等特点。
对于±800kV特高压直流输电线路工程来说,其最为关键的施工环节主要是输电线路架线施工,其直接决定±800kV特高压直流输电线路工程施工质量,为此应在±800kV特高压直流输电线路架线施工时选取适当技术手段,避免在架线施工时出现问题,有效提升±800kV特高压直流输电线路架线质量。
本文通过相关实例阐述±800kV特高压直流输电线路架线施工工艺,借以保证该项施工工艺在电力行业中有广泛应用。
关键词:架线施工;±800kV特高压;直流输电线路引言:由于±800kV特高压直流输电线路规模较大,导致其在进行架线施工时存在一些问题,为此应对±800kV特高压直流输电线路进行深入研究,了解其自身结构和导线铺设状态,并据此制定合理的架线施工工艺,避免在±800kV特高压直流输电线路架线过程中出现问题,确保±800kV直流输电线路架设质量和进度有所提升。
一、相关实例本工程采用1250mm2导线,子导线采用3ד一牵2”方式展放。
单极六分裂导线悬挂独立的三组“三轮滑车”,展放三根牵引绳,用3台牵引机和3台二线张力机,通过3套“一牵2”走板和三轮放线滑车同步展放6根子导线。
存在以下施工难点:(一)牵引绳、导引绳的选择及展放。
由于本线路使用导线为1250mm2,采用4层铝股、铝钢比大、铝线拉力占导线拉断力百分比高、比重大、线径大、额定拉断力大等特点。
所以需根据导线牵引力合理选用各级导引绳,牵引绳,同时为实现施工过程的环保目标,采取不落地展放各级导引绳、牵引绳及导线。
(二)张力展放导线及地线。
1250mm2级大截面导线张力架线施工需考虑在不损伤导线的条件下,合理的利用张牵机实现同相同步展放。
(三)交叉跨越施工。
如何使新建的特高压直流输电线路能够安全地跨越带电正在运行的输电线路,绝缘索桥带电跨越架较以前常用的一般跨越架施工更能有效的解决该问题,但本次新建线路使用的1250mm2大截面导线质量大,需考虑在导线断线后的荷载。
如何能够控制荷载在可控范围内,需对索桥承力索、跨越网予以改进。
(四)牵张机的选择及牵张场的布置。
为满足1250mm2级大截面导线张力架线施工的需要,且根据子导线采用3ד一牵2”方式展放,需合理选择牵张机及布场方案。
二、架线施工过程目前,我国在进行±800kV特高压直流输电线路架线过程中采取的施工技术主要是张力架线技术,这项技术手段主要通过张力作用实现±800kV特高压直流输电架线目的。
为了保证架线施工进度和质量,应在张力架线施工工艺实施之前,对施工现场地理环境和气候变化等因素进行综合考察,并按照考察结果制定合理的施工方案,避免±800kV特高压直流输电线路张力架线过程中出现问题。
另外,在张力架线工艺实施之前,还要对整个过程中使用的机械设备和材料进行检测分析,保证机械设备的合理性和施工材料的配比度符合输电线路施工要求。
在±800kV特高压直流输电线路架线过程中,应对杆塔受力状况进行有效分析,保证±800kV特高压直流输电线路架设在杆塔承载范围内。
对于整个过程中使用的设备来说,在施工之前要对相应设备规格型号等方面简要分析,了解相应设备自身拉力和耐压性能,使得设备耐压能力和其他性能完全符合±800kV特高压直流输电线路架线工程要求,这样不仅仅能够保证±800kV特高压输电线路架线工程质量,对于减少该项架线工程施工时间也起到不可忽视的作用。
(一)利用新型索道式跨越架进行跨越施工由于导线重量大,一旦发生断线、跑线事故,被跨越线路保护装置需能保护被跨越线路。
经过对每相6根子导线在发生断线、跑线后跨越架承受的横线路风压、垂直压力、顺施工线路方向水平力的计算及分析,故在索道式跨越架中使用Ф18迪尼玛绳(破断力为16.8吨)作为承力索迪尼玛绳,且经过耐压、拉力试验,最终有效、安全的保护了被跨越线路。
(二)放线滑车的选择及挂设方法 1、放线滑车的选择:根据计算结果,选用SHD-3NJ-1000/120型放线滑车,额定荷载120kN,导线轮额定荷载60kN,钢丝轮额定荷载180kN,槽底直径1000mm,轮径1160mm,导线轮槽宽度150mm,钢丝绳轮槽宽度130mm,轮槽深度80mm,总重250kg。
带导引绳可调开门装置。
磨阻系数≤1.015。
槽底至挂板底部高度≥280mm,挂板高度250mm,挂孔直径45mm。
滑车宽度650mm,高度1750mm。
2、直线塔滑车的悬挂:最终依据本工程导线展放的方式、方法的特点,决定直线塔滑车的悬挂方式采用绝缘子串+挂具+滑车的悬挂方式。
挂具规格(下边宽度*上边宽度*高)2000mm*1500mm*400mm,相邻两滑车间隙取350mm,使用Q345R-32mm板,荷载600kN,上端与绝缘子串连接处孔径Φ55,下端与滑车联接处孔径为Φ40,使用P-3030平行挂板(螺杆M36,6.8级)与滑车连接。
三、张力架线施工创新点(一)新型压接管钢护套的应用在展放导线时,接续管保护装置对压接后的接续管起保护作用,是放线滑车配套专用施工工器具之一。
接线管保护装置过滑车时不发生严重变形及两端导线不因过滑车而损伤,故本线路针对大截面导线选用了SJIX1/LHA1-800/550-452型新型接续管保护装置,此保护装置由中、低碳钢热处理制造,两端安装两节橡胶缓冲装置及使用卡箍螺丝连接,具有良好的弹性和抗弯性能。
(二)定制滑车挂具的应用根据施工需要特定制了直线塔滑车悬挂挂具。
直接在金具串下方悬挂专门设计的定制连板,利用平衡力矩原理,避免各子导线在展放过程中,导线出现交叉、叠股现象。
解决放线过程中滑车不平衡问题。
极大的方便了施工操作,节省了设备投入资金。
(三)轨道式液压机应用导线压接机是用来压接导线接续管和耐张线夹的压接机具,选用新型轨道式300t压接机相比较传统的200t压接机重量轻、压接质量高、从而在施工中很大程度的提高压接质量,减轻了劳动强度。
参考文献:
[1]薛永红.高压输电线路架线施工技术[J].中国新技术新产品.2010(16)
[2]秦江坡,郑晓广,郭天兴,李君章.特高压直流输电线路架线施工技术[J].电力建设.2010(07)。
