拆模要求及注意事项
一、模板拆除注意事项
1、必须掌握适宜的拆除时间,其中以底模和模板支架的拆除时间最重要。
2、不能野蛮拆除,在拆除过程中,不能硬砸猛撬,模板坠落应该采取缓冲措施;拆除下来的模板和支架不要集中存放,应该分散堆放,并及时清运走,防止在楼层上积压。
3、注意保护定型模板和组合钢模板不变形。
4、将拆下的模板清理干净,板表面应该涂刷隔离剂。
5、拆下的模板应分类堆放整齐,做出标志,以便于在利用。
6、多层楼板支柱的拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板得支柱,仅可拆除一部分,跨度为4 米或者4 米以上的梁下应该保留支柱,支柱间距不得大于3 米二、正确掌握模板拆除时混凝土强度和拆除时间
1、模板及其支架拆除应按施工技术方案执行,模板拆除时混凝土强度以同条件养护混凝土试件的抗压强度为判断依据。
2、模板及其支架拆除时,混凝土得抗压强度应符合设计要求,当设计没有具体要求时,应符合以下规定:
(1)侧模拆除应该再混凝土强度能保证表面及棱角不会因为拆除模板而损坏时,才可以拆除。
(2)预制构件模板拆除①侧模拆除时得混凝土强度,应能保证构件
不变形、棱角完整不受破坏②芯模和预留孔洞内模拆除时得混凝土强度,应保证构件和孔洞表面不发生塌陷和裂缝③底模拆除时当构件跨度三4米时,混凝土强度达到设计强度标准值得50 %以上,当构件跨度〉4米时,混凝
土强度达到设计强度标准值得75%以上。
3、模板拆除顺序和方法的要求拆除模板时必须确保混凝土结构安全和外观质量
(1)拆除顺序一般情况下是先装后拆,后装先拆,先拆除承重较小部位的模板及其支架,然后拆除其他部位的模板及支架
1.普通模板:一般先拆非承重模板,后拆承重模板;先拆侧模,后拆底模
2.大型结构模板:必须按预先制订的施工技术方案进行3.框架模板:一般是先拆柱模,再拆楼板模,然后拆梁侧模,最后拆梁底板模
4 .楼梯模板的拆除顺序是楼级板T楼级侧板T楼板侧板T楼板底板
5.发现问题处理。
在拆除模板工程中,不应该对楼层形成冲击力,如果发现混凝土出现异常现象,可能影响混凝土结构安全和质量问题时,应该立刻停止拆模,并经过处理认证后才能继续拆模
6 .冬季施工时模板与保温层应在混凝土冷却到5 C后才可以拆模,当混凝土与外界温差大于20 C时,拆模后应对混凝土表面采取保温措施,比如增加覆盖层,使混凝土缓慢冷却
(2)拆模操作工艺和方法
1.柱模板。
单块组拼在先拆除钢楞、柱箍和对拉螺栓等连接、支撑件,再由上而下逐步拆除,预拼的则应先拆除两个对角的卡件,并作为临时支撑后,再拆除另外两个对角的卡件,等到吊钩挂好,拆除临时支撑,才可以脱模起吊。
2.墙模板。
单块组拼,在拆除对拉螺栓、大小钢楞和连接件后,从上而下逐步拆除,预组拼的应该在挂好吊钩,检查所有连接件是否拆除后,方能
拆除临时支撑脱模起吊。
对拉螺栓拆除时,可以将对拉螺栓凹进墙面5 毫米切断,也可以在混凝土内加埋套管,将对拉螺栓从套管中抽出重复使用。
3.梁、楼板模板①应先拆梁侧模,再拆楼板底模,最后拆除梁底模,拆除跨度较大的梁下支柱时,应先从开始分别拆向两端。
②多层楼板模板和支柱的拆除,应按下列要求进行,上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板得支柱,仅可拆除一部分,跨度
4m 及4m 以上得梁下均应保留支柱,其间距不得大于3m 。
拆模安全操作规程
拆模安全操作规程拆模是模具生产中非常重要的一个环节,贯穿模具的整个生产周期。
在拆模的过程中,必须要严格遵守操作规程,保障人身安全和设备正常运行。
以下是拆模安全操作规程,共。
一、遵循安全操作要求1、在进行拆模前,必须先确认模具是否存在损坏、齿轮是否正常、定位是否准确等问题,确保模具处于正常状态。
2、操作人员需要了解拆模时的相关知识,如拆卸工具的使用方法、操作步骤、操作时注意事项等。
3、在拆卸过程中,应该遵循“疏密有致、分步分层、分区分目”的操作原则,确保拆卸有序。
4、工作过程中,必须严格执行班组长的指示,按照操作规程进行操作,切勿随意更改操作流程。
二、保障人身安全1、在操作过程中,必须穿戴防护设备,如安全帽、耳塞、手套、防护镜等,保障人身安全。
2、在拆模过程中,切勿把手或其他身体部位伸进模具内,以免发生事故。
3、如果需要使用操作工具,应该注意选用尺寸合适的工具,保护自己不受伤。
4、在拆卸过程中,严禁使用易燃物质或者其他危险物品。
5、如发生意外情况,应该立即停止操作,保护人身安全,同时向上级领导汇报。
三、维护设备1、在拆卸过程中,必须按照规定操作,严禁打弯、拉曲、叩打等暴力操作。
2、拆卸工具必须经常保养,保持其良好的使用状态。
3、在操作过程中,应该密切关注设备状况,及时清理附着在设备上的杂质、灰尘和油污。
4、操作结束后,应该对设备进行清理和保养,确保下一次使用时设备能够正常运转。
四、合理使用电器设备1、拆模时需要使用电器设备,必须按照正常操作程序使用,尽量避免过载、短路等因素的影响。
2、严禁在湿度大的环境下操作电器设备,以免发生触电事故。
3、操作人员在使用电器设备时,应该靠近插座工作,不要拉扯插头,以免导致电器设备故障或者触电事故。
总之,在拆模过程中,必须遵循安全规程,保障人身安全和设备的正常使用,尽可能避免发生事故。
如果在操作过程中遇到问题,应该及时向上级领导汇报,以便及时处理和解决问题。
模板拆除操作规程注意事项(30篇)
模板拆除操作规程注意事项(30篇)篇11.拆除过程中,始终保持警惕,避免用力过猛导致模板突然脱落。
2.使用电动工具时,务必遵守设备操作手册,防止触电事故。
3.拆除下来的模板应堆放在指定区域,避免阻碍通行。
4.若遇到难以拆卸的部分,不可强行操作,应寻求专业人员帮助。
5.在高空作业时,必须系好安全带,遵守高空作业相关规定。
6.遵循先拆后装的原则,拆卸下来的模板应及时运离工作区域,防止重新堆放引发安全事故。
7.注意个人防护,避免尘土、碎片等对眼睛和呼吸道的影响。
8.对于有裂缝或严重变形的模板,应及时标记并隔离,避免再次使用。
模板拆除操作规程的执行需要每位工人的配合与遵守,只有这样,才能确保施工安全,提高工程质量和效率。
篇21.作业前,所有参与人员必须接受安全培训,了解拆除工艺和应急措施。
2.进行风险评估,识别潜在危险源,如电线、管道、支撑结构等,并制定相应对策。
3.使用正确的个人防护装备,如头盔、护目镜、手套、防尘口罩等,确保在作业中得到充分保护。
4.在拆除过程中,禁止单独行动,保持团队间的沟通,随时报告异常情况。
5.严禁使用损坏或未经检验的工具和设备,确保其安全性。
6.当结构稳定性受到威胁时,应立即停止作业,采取加固措施。
7.拆除下来的物料应妥善堆放,防止滑落或滚动,造成伤害。
8.遵守环保规定,处理废弃物时,避免环境污染。
9.紧急情况下,立即启动应急预案,疏散人员,避免伤亡。
10.定期进行安全检查,确保规程的有效执行,及时纠正不安全行为。
本规程的实施需要全体作业人员的共同遵守和监督,只有通过严格的自我约束和相互提醒,才能确保拆除作业的安全进行。
让我们共同努力,营造一个安全、高效的施工环境。
篇31.作业前准备:- 进行现场勘查,评估拆除对象的结构稳定性,制定详细的拆除方案。
- 对作业人员进行安全培训,明确作业流程和风险点。
- 检查工具设备,确保其完好无损,功能正常。
2.安全防护措施:- 工作区域设置警戒线,非作业人员不得进入。
混凝土拆模时间规范要求
混凝土拆模时间规范要求混凝土拆模是指在混凝土构件浇筑后,待其达到规定的强度后,拆除模板的工作。
混凝土拆模时间的规范要求对于保证混凝土结构的质量和施工进度具有重要意义。
下面将从混凝土强度、模板拆除时间、拆模的顺序和注意事项等方面,详细介绍混凝土拆模时间规范要求。
一、混凝土强度要求混凝土强度是指混凝土达到一定强度的指标。
通常情况下,混凝土的拆模强度为设计强度的一半。
常用的混凝土拆模强度一般为10-15MPa。
二、模板拆除时间要求1.普通混凝土:普通混凝土的模板拆除时间一般为浇筑后24小时,即混凝土的拆模时间为浇筑后一天。
2.高强度混凝土:高强度混凝土的模板拆除时间需要根据具体情况来确定,一般为浇筑后72小时。
3.夏季施工:夏季施工通常会造成混凝土的早期强度发生较大变化,因此拆模时间需要根据混凝土的实际强度来确定。
4.特殊结构:对于特殊结构,如梁、柱等需要考虑其受力特点,确定适当的拆模时间。
三、拆模顺序1.混凝土基础:混凝土基础的拆模应在拆除上部墙体和梁柱之后进行。
2.梁板柱墙:一般按照从上往下,从内向外的顺序进行拆模,先拆内部墙体,再拆外部墙体,最后拆梁板柱。
四、拆模注意事项1.拆模时要对模板和混凝土结构进行检查,确保没有明显的裂缝和缺陷。
2.拆模过程应注意避免冲击和振动,以免对混凝土结构造成损害。
3.拆模过程中应使用适当的工具和方法,避免对混凝土结构造成损坏。
4.拆模后的模板要进行清理和保养,以备下次使用。
总结:混凝土拆模时间的规范要求对于施工质量和进度的控制至关重要。
根据混凝土的强度、夏季施工、特殊结构以及拆模顺序和注意事项等方面的要求,确保混凝土的拆模时间合理,并对拆模工作进行科学、安全的操作。
只有这样,才能保证混凝土结构的质量和施工进度的顺利进行。
模板拆除的原则及注意事项
模板拆除的原则及注意事项现浇结构模板的拆除时间,取决于结构的性质、模板的用途和混凝土硬化速度。
及时拆模,可提高模板的周转,为后续工作创造条件。
如过早拆模,因混凝土未达到一定强度,过早承受荷载而产生变形甚至会造成重在的质量事故。
因而,整体式结构的模板及其支架的拆除,应遵守下列规定。
1、不承重模板(如侧模板),应在混凝土强度能保证其表面及棱角不因拆除模板而受损时,方可拆除。

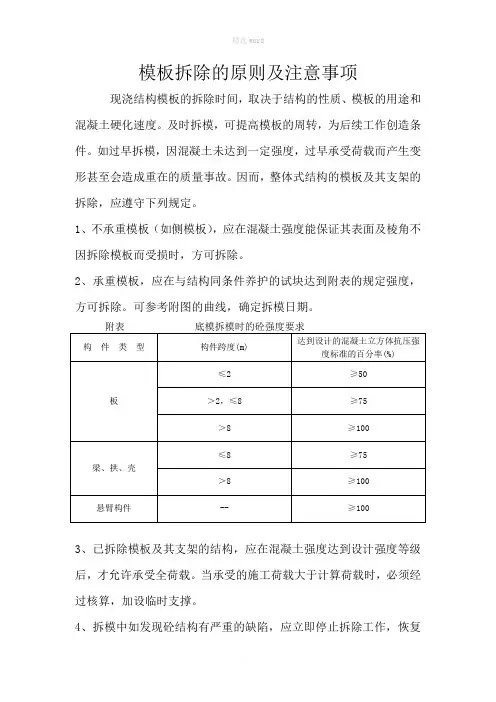

2、承重模板,应在与结构同条件养护的试块达到附表的规定强度,方可拆除。
可参考附图的曲线,确定拆模日期。
3、已拆除模板及其支架的结构,应在混凝土强度达到设计强度等级后,才允许承受全荷载。
当承受的施工荷载大于计算荷载时,必须经过核算,加设临时支撑。
4、拆模中如发现砼结构有严重的缺陷,应立即停止拆除工作,恢复原支撑,并向工地相关负责人报告,以便进行技术处理,处理后方可继续拆除。
拆除模板尚应注意下列各点:(1)拆模时不要用力过猛,拆下来的模板要及时运走、整理、堆放以利再用。
(2)拆模程序一般应是后支的先拆,先支的后拆,先拆除非承重部分后拆除承重部分,一般是谁安谁拆。
重大复杂的模板拆除,事先应制定拆除方案。
(3)拆除框架结构模板的顺序,首先是柱模,然后是楼板底板,最后梁底板模板。
拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。
(4)拆除悬臂梁支撑时,应先从悬臂梁端部开始到悬臂梁根部,有边梁时,应先拆除边梁,再拆悬臂梁。
(5)多层楼板模板支柱的拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板的模支柱不得拆除,再一层楼板的支柱,仅可拆除一部分;跨度4m及4m以上的梁下均应保留支柱,其间距不得大于3m。
(6)拆模时,应尽量避免混凝土表面或模板受到损坏,注意模板整块下落时伤人。
(7)拆模前,必须对工人进行安全技术交底,并要有拆模的专用平台或经架子工安装的临时脚手架,且经检查满足拆模要求,方可操作。
严禁随意搭设支架,以防出现垮塌伤人事故。
拆除模板的注意事项
拆除模板的注意事项拆除模板是一个重要的工程活动,需要遵守一些注意事项以确保施工的顺利进行。
以下是拆除模板的注意事项:1.安全第一:在进行任何拆除工作之前,首先要确保施工区域的安全性。
检查是否有附近的电线、管道或其他地下设施存在,以避免对其造成损坏。
同时,确保所有工人都配备个人防护装备,如安全帽、防护眼镜和手套。
2.制定详细的拆除计划:在开始拆除工作之前,需要制定一个详细的拆除计划。
这个计划应包括每个步骤的顺序、拆除的时间表和所需的材料和设备。
这将帮助确保工作的流程和时间表的一致性。
3.正确使用工具和设备:拆除过程中使用的工具和设备应该是适用于特定任务的,并且应该由经过培训的工作人员使用。
确保使用正确的工具和设备,以便能够高效安全地完成拆除工作。
4.控制噪音和粉尘:拆除工作可能会产生噪音和粉尘,这可能对周围的环境和人员造成危害。
为了减少这些风险,可以使用降噪设备,例如噪音屏障和水喷雾器,以减少噪音和粉尘的产生。
同时,可以在施工区域周围设置围挡或固定的防护罩,以防止粉尘扩散。
5.处理废弃物:拆除工作会产生大量的废弃物,包括混凝土、砖块、木材等。
在处理废弃物时,需要遵守当地的环境保护法规。
废弃物可以通过回收、再利用或妥善的处理来减少对环境的影响。
6.与相关部门合作:在进行大型拆除工程时,可能需要与相关的政府部门、环境保护机构和消防部门等合作。
在开始工程之前,需要与相关的部门进行沟通,并确保获得必要的许可和批准。
7.监控施工过程:在进行拆除工程时,需要进行实时的监控和记录。
这将帮助跟踪进度,发现任何潜在的问题,并采取适当的措施进行修正。
同时,要确保在拆除过程中对现有结构进行必要的检查,以确保工程的安全和稳定。
8.培训工作人员:拆除工作需要专业的知识和技能,因此需要确保所有参与拆除工作的工作人员都接受过适当的培训。
这将有助于提高工作质量,并减少潜在的工伤事故。
9.保持施工区域整洁:拆除工作会产生大量的杂乱和垃圾。
模板拆除安全注意事项
模板拆除安全注意事项
答:模板拆除安全注意事项是:
1.严格遵照顺序:按照后支先拆、先支后拆的顺序;先拆非承重模板,后拆承重的模
板及支撑;在拆除支撑的顶板模板时,严禁将支柱全部拆除后,一次性拉拽拆除。
2.设警戒区:在拆模作业时,必须设警戒区,严禁下方有人进入。
3.佩戴防护装备:拆模作业人员必须站在平稳牢固可靠的地方,保持自身平衡,不得
猛撬,以防失稳坠落。
4.禁止用吊车直接吊除:严禁用吊车直接吊除没有撬松动的模板,吊运大型整体模板
时必须拴结牢固,且吊点平衡。
5.注意操作地点:装、拆模板时禁止使用50mm×100mm木材、钢模板作立人板。
6.检查混凝土结构:在拆除模板的过程中,要仔细观察和检查混凝土结构的情况。
注
意观察是否有任何裂缝、变形或其他异常现象。
如果发现问题,应立即停止拆除,并咨询专业人士进行评估和修复。
现浇整体式结构对模板及其支架拆除的注意事项
现浇整体式结构对模板及其支架拆除的注意事项一、拆模需按设计要求进行在进行模板及其支架的拆除工作时,必须严格按照设计文件中的要求进行。
不得随意更改拆模的顺序、时间或方法,以确保结构的整体性和稳定性。
二、评估安全风险与结构稳定性在拆模前,应对整个结构进行安全风险评估,确保结构在拆模过程中的稳定性。
评估应包括对模板及其支架的受力分析、结构连接点的强度校核等。
三、清理现场,准备工具设备拆模前,必须清理施工现场,确保无杂物、无积水,为拆模工作创造良好环境。
同时,准备好所需的工具和设备,如锤子、扳手、电钻等,并确保这些工具设备状态良好,安全可靠。
四、拆模前需获批准并检查环境拆模工作开始前,应向上级管理部门申请并获得批准。
同时,应对施工现场的环境进行检查,确保无影响拆模工作的不利因素,如强风、大雨等。
五、拆模时工人应站在安全位置在拆模过程中,工人应站在安全位置,避免发生意外。
对于高空作业,应设置安全网、防护栏杆等安全设施,确保工人的安全。
六、使用安全设备,如安全网、防护栏杆在拆模过程中,应使用安全设备,如安全网、防护栏杆等,以防止模板、支架等材料掉落伤人。
同时,对于易产生粉尘的拆模工作,应采取相应的防尘措施。
七、发现质量问题立即停止拆除在拆模过程中,如发现模板或支架存在质量问题,如变形、开裂等,应立即停止拆除工作,并及时报告相关部门进行处理。
不得隐瞒不报或继续冒险作业。
综上所述,现浇整体式结构对模板及其支架的拆除工作是一项复杂而重要的任务。
在进行拆模工作时,必须严格遵守上述注意事项,确保拆模过程的安全性和结构的稳定性。
同时,还应加强对工人的安全教育和培训,提高他们的安全意识和操作技能,确保拆模工作的顺利进行。
混凝土拆模要求和注意事项
混凝土拆模要求和注意事项混凝土拆模是指在混凝土凝固硬化后,将模具从混凝土结构体中取出的过程。
拆模过程的要求和注意事项对于保证混凝土结构的质量和形状至关重要。
下面将详细介绍混凝土拆模的要求和注意事项。
一、拆模的要求1. 拆模时间:一般情况下,混凝土凝固后要经过一定的时间才能进行拆模,以确保混凝土的强度充分发挥。
拆模时间的长短取决于混凝土的配合比、环境温度和拆除混凝土模具的大小和结构等因素。
2. 拆模方式:拆模时应选择适当的拆除方式,常见的拆模方式包括人力拆模、机械拆模和冷热水拆模等。
选择合适的拆模方式可以有效避免混凝土结构的破坏,提高工作效率。
3. 拆模工具和设备:拆模过程中使用的工具和设备应符合施工要求,确保拆模操作的安全和有效性。
常用的拆模工具包括撬棒、钢丝绳、锤子、手锯等,机械拆模则需要使用相应的拆模机械设备。
4. 拆模顺序:根据混凝土结构的形状和复杂程度,确定合理的拆模顺序,遵循自底向上、从内到外的原则。
合理的拆模顺序可以减小拆模的难度和风险,保证混凝土结构的完整性。
二、拆模的注意事项1. 安全措施:拆模前需做好相关的安全措施,确保施工人员和周围人员的安全。
操作人员需要佩戴好安全防护用具,尤其是手部、眼睛和呼吸道等易受伤的部位。
2. 基面处理:在拆模之前,需要对拆模基面进行必要的处理。
检查基面是否平整、无污渍和浮浆等,确保拆模的顺利进行,并不损坏混凝土结构。
3. 防黏剂涂覆:为了更轻松地进行拆模操作,可以在模具表面涂覆一层防黏剂。
防黏剂的选择应根据具体情况,常见的有防黏脂、防黏剂喷剂等,有效减少拆模时与混凝土的黏附。
4. 控制拆模力度:在拆模过程中,要控制拆模力度,避免过大的力度导致混凝土破损。
特别是对于薄壁、细小结构和脆弱部位,更要注意控制拆模的力度,避免损坏混凝土结构。
5. 拆模后处理:拆模完成后,应及时处理模板,保持模板的清洁和良好状态,便于后续的使用。
同时,对拆除的模具进行分类和整理,以便于下次使用和管理。
拆模要求及注意事项
拆模要求及注意事项集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-一、模板拆除注意事项1、必须掌握适宜的拆除时间,其中以底模和模板支架的拆除时间最重要。
2、不能野蛮拆除,在拆除过程中,不能硬砸猛撬,模板坠落应该采取缓冲措施;拆除下来的模板和支架不要集中存放,应该分散堆放,并及时清运走,防止在楼层上积压。
3、注意保护定型模板和组合钢模板不变形。
4、将拆下的模板清理干净,板表面应该涂刷隔离剂。
5、拆下的模板应分类堆放整齐,做出标志,以便于在利用。
6、多层楼板支柱的拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板得支柱,仅可拆除一部分,跨度为4米或者4米以上的梁下应该保留支柱,支柱间距不得大于3米二、正确掌握模板拆除时混凝土强度和拆除时间1、模板及其支架拆除应按施工技术方案执行,模板拆除时混凝土强度以同条件养护混凝土试件的抗压强度为判断依据。
2、模板及其支架拆除时,混凝土得抗压强度应符合设计要求,当设计没有具体要求时,应符合以下规定:(1)侧模拆除应该再混凝土强度能保证表面及棱角不会因为拆除模板而损坏时,才可以拆除。
(2)预制构件模板拆除①侧模拆除时得混凝土强度,应能保证构件不变形、棱角完整不受破坏②芯模和预留孔洞内模拆除时得混凝土强度,应保证构件和孔洞表面不发生塌陷和裂缝③底模拆除时当构件跨度≤4米时,混凝土强度达到设计强度标准值得50%以上,当构件跨度>4米时,混凝土强度达到设计强度标准值得75%以上。
3、模板拆除顺序和方法的要求拆除模板时必须确保混凝土结构安全和外观质量(1)拆除顺序一般情况下是先装后拆,后装先拆,先拆除承重较小部位的模板及其支架,然后拆除其他部位的模板及支架1.普通模板:一般先拆非承重模板,后拆承重模板;先拆侧模,后拆底模2.大型结构模板:必须按预先制订的施工技术方案进行3.框架模板:一般是先拆柱模,再拆楼板模,然后拆梁侧模,最后拆梁底板模4.楼梯模板的拆除顺序是楼级板→楼级侧板→楼板侧板→楼板底板5.发现问题处理。
工程施工拆模令(3篇)
第1篇工程名称:XXX项目工程地点:XXX项目负责人:XXX一、拆模令目的为确保拆模作业的安全、高效、有序进行,避免拆模过程中发生安全事故,确保工程质量,特发布本拆模令。
二、拆模作业范围本次拆模作业范围为XXX工程主体结构混凝土构件,包括柱、梁、板等。
三、拆模作业时间根据施工进度安排,拆模作业时间为XXX。
四、拆模作业要求1. 拆模作业前,施工负责人应组织技术、安全、质量等相关人员进行现场勘察,确认拆模条件符合要求。
2. 拆模作业人员应具备相关资质,熟悉拆模作业工艺和安全操作规程。
3. 拆模作业前,应对模板进行清理、检查,确保模板表面干净、无油污、无锈蚀,且模板支撑系统牢固可靠。
4. 拆模作业过程中,应遵循先上后下、先外后内的原则,逐步拆除模板。
5. 拆除模板时,应采用人工或机械方式,严禁使用蛮力,以免损坏混凝土构件。
6. 拆除模板时,应随时检查混凝土构件的受力情况,如发现异常,应立即停止拆模作业,并及时报告项目负责人。
7. 拆除模板后,应对混凝土构件进行清理、检查,确保表面平整、无裂缝、无蜂窝、麻面等缺陷。
8. 拆除模板过程中,应加强现场安全巡查,确保作业人员的人身安全。
五、拆模作业安全措施1. 作业人员应佩戴安全帽、安全带等个人防护用品。
2. 拆模作业现场应设置安全警示标志,明确警示区域。
3. 拆模作业过程中,严禁在模板下方作业,防止模板掉落伤人。
4. 拆除模板时,应使用工具将模板撬起,避免直接用手抓取。
5. 拆除模板过程中,应确保模板支撑系统稳定,防止发生坍塌事故。
六、拆模作业验收1. 拆模作业完成后,由项目负责人组织相关人员进行验收。
2. 验收内容包括:模板拆除质量、混凝土构件质量、现场安全等方面。
3. 验收合格后,方可进行下一道工序的施工。
七、拆模作业总结1. 拆模作业结束后,项目负责人应组织相关人员对拆模作业进行总结,分析存在的问题,并提出改进措施。
2. 对拆模作业过程中出现的安全事故,应立即上报相关部门,并依法进行处理。
