施工图审查专家研讨会纪要

合集下载

施工图审查机构专业技术交流会议纪要

施工图审查机构专业技术交流会议纪要

施工图审查机构专业技术〔建筑专业〕交流会咨询题研讨纪要2022年4月〔一、汇总咨询题分类:1总图及消防车道92防火与疏散463建筑设计264无障碍设计55建筑节能106其他咨询题3二、按对标准典型的熟悉程度分类:1标准典型没有,如何达成共识?2标准典型有,但不明确的或有新的情况不能包含的;3标准典型有,但每个人的理解有歧义或有偏差的。

第一篇总图及消防车道1、小区幼儿园、老年建筑可否与大底盘地下车库组合建筑?---?汽车库、修车库、停车场设计防火典型?GB50067-97第4.1.2条要求:“车库不应与甲乙类生产厂房、库房以及托儿所、幼儿园、养老院组合建筑〞。

目前工程多为大底盘地下车库,上面设置住宅、商业、社区、幼儿园等。

有些设计单位认为车库顶板上有覆土,相当于地上地下分隔,不碍事地上建筑疏散;有些设计单位因此在地库设计中将幼儿园区域回填,不开挖或者不利用。

就此咨询题,盼瞧听取各方理解或者来自典型组的解释。

答:地下车库上部不应直截了当布置托儿所、幼儿园、养老院、病房楼等人员密集场所的建筑。

要紧是考虑到车库一旦发生火灾,老人、小孩和病人均行动不便、疏散困难;另外,车库的噪音、汽车尾气也对老人、小孩和病人的健康不利。

因此可将幼儿园区域采取回填、不开挖或设置结构夹层〔有时设置小型丙丁戊类储躲室〕的处理方式。

车库出地面的楼梯间、排风口等均应远离托儿所、幼儿园、养老院、病房楼,并应符合相关要求。

2、1/4消防扑救面是否一定要连续,要是建筑中间有突出物,建筑两侧扑救场地良好是否能够两段叠加。

答:一般来讲,消防扑救面应是连续扑救面,但受局限建筑突出物限制,无法做到连续,能够累加计算。

3、消防车道距建筑物最大最小距离?(高层5~15m,多层没要求)局限造型一层或局部二层门头局限外凸,凸出主墙面多大适合?答:消防车道距建筑物外墙不宜小于5.0m,不宜大于15.0m。

依据?高规?条,凸出主墙体局限的裙房进深不应大于4.0m,高度不应大于5.0m。

图纸会审会议纪要(精选8篇)

图纸会审会议纪要(精选8篇)

图纸会审会议纪要(精选8篇)图纸会审会议纪要篇1时间:x年xx月xx日地点:甲方会议室主持人:参加单位人员(附会议签到表):1.建设单位:2.监理单位:3.设计单位:4.施工单位:会议议程及内容:一、北部新区自行车道交通系统市政设施改造工程2标段图纸进行了技术交底。

二、施工单位、监理单位、建设单位对图纸提出相关问题设计院答复形成纪要:1.自行车道的宽度xx米是否包括两边的路缘石,请明示。

答复:自行车道内控为xx米。

2.路缘石设计尺寸为xx米,不利于安装和购进,曲线段达不到设计要求,建议将尺寸改为顺直段长度为xx米,曲线段为xx米。

答复:顺直段按xx米,曲线段按xx米施工。

3.绿化带每xx米设一处断口,如遇树木,是否要将树木移植?答复:根据现场实际情况决定。

4.自行车道是否与人行道齐平。

答复:自行车道与人行道齐平。

5.新增设树框与原树框间的间距不明确,请给予指示。

答复:增设树框与原树框采用中对中,间距为5米施工。

会签单位如下:建设单位(盖章)监理单位(盖章)设计单位(盖章)施工单位(盖章)xx市xx区园林市政建设公司x年xx月xx日图纸会审会议纪要篇2议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20xx年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要篇3会议时间:20xx年3月22日15:30会议地点:四川新材料有限公司现场工程部办公室参加单位及人员:设计单位侯岚晋:全部放线以结施为准。

图纸会审会议纪要

图纸会审会议纪要

图纸会审会议纪要会议主题:项目名称图纸会审会议时间:具体时间会议地点:详细地点参会单位及人员:1、建设单位:_____、_____2、设计单位:_____、_____3、施工单位:_____、_____4、监理单位:_____、_____会议内容:本次图纸会审旨在对项目名称的施工图纸进行全面审查和讨论,以确保图纸的准确性、完整性和可操作性,为项目的顺利施工提供有力保障。

会议由建设单位主持,各参会单位的专业技术人员对图纸进行了认真细致的审查,并就发现的问题和疑问进行了充分的交流和讨论。

首先,设计单位对项目的设计理念、总体布局、结构形式、建筑功能等方面进行了简要介绍,并对施工单位提出的一些疑问进行了初步解答。

施工单位在仔细研究图纸后,提出了以下主要问题和建议:1、在建筑平面图中,部分房间的尺寸标注不够清晰,导致施工放线存在困难。

建议设计单位进一步明确房间的开间和进深尺寸,并标注出墙体的定位轴线。

2、结构施工图中,某些梁柱节点的钢筋布置较为复杂,施工难度较大。

建议优化钢筋布置,以提高施工效率和质量。

3、给排水系统图中,部分管道的走向和标高与建筑图存在冲突。

建议设计单位进行核对和调整,确保管道安装的合理性。

4、电气施工图中,配电箱的位置设置不够合理,可能影响后期的使用和维护。

建议根据实际使用需求,重新调整配电箱的位置。

建设单位对施工单位提出的问题表示关注,并要求设计单位认真对待,尽快给出解决方案。

同时,建设单位也提出了一些要求和建议:1、设计单位应充分考虑项目的使用功能和美观要求,确保设计方案的合理性和先进性。

2、施工单位在施工过程中要严格按照图纸施工,如发现问题要及时与设计单位沟通,不得擅自变更设计。

3、监理单位要加强对施工过程的监督和管理,确保施工质量和进度符合要求。

设计单位针对施工单位和建设单位提出的问题和建议,进行了详细的记录和分析,并逐一给出了答复和解决方案:1、对于房间尺寸标注不清晰的问题,设计单位将重新核对并完善标注,确保施工放线的准确性。

施工图纸会审会议纪要

施工图纸会审会议纪要

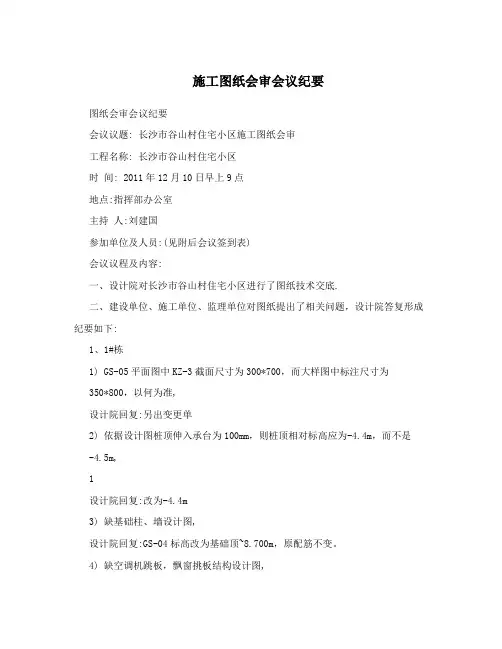

施工图纸会审会议纪要图纸会审会议纪要会议议题: 长沙市谷山村住宅小区施工图纸会审工程名称: 长沙市谷山村住宅小区时间: 2011年12月10日早上9点地点:指挥部办公室主持人:刘建国参加单位及人员:(见附后会议签到表)会议议程及内容:一、设计院对长沙市谷山村住宅小区进行了图纸技术交底.二、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下:1、1#栋1) GS-05平面图中KZ-3截面尺寸为300*700,而大样图中标注尺寸为350*800,以何为准,设计院回复:另出变更单2) 依据设计图桩顶伸入承台为100mm,则桩顶相对标高应为-4.4m,而不是-4.5m,1设计院回复:改为-4.4m3) 缺基础柱、墙设计图,设计院回复:GS-04标高改为基础顶~8.700m,原配筋不变。

4) 缺空调机跳板,飘窗挑板结构设计图,设计院回复:详见结施-155) 缺建施图中未注明空调机板标高设计,设计院回复:详见结施-156) 设计图GS-6中未注明基底梁标高,16、6轴与D轴相交处构造柱基础未见设计,设计院回复:GS-06为基底标高为正负零7) 设计图中未注明桩端伸入什么土层作为持力层,设计院回复:详见GS-02桩基说明8) 楼面混凝土强度与竖向构件混凝土强度不一致,为方便施工,可否改为同一混凝土强度,设计院回复:可行。

9) A—H立面图外墙砖是否与其它立面一样下面咖啡,上面白色、顶部褐色,标高H—76.9m处注明为褐色是否有误,无H—A立面图,外墙是否与其它各立面一致,2设计院回复:A—H立面图外墙砖是否与其它立面一样。

标高H—76.9m处注明为褐色正确。

与其它栋号一致。

H—A立面图与A-H立面图对称。

10) 设计院补充说明:JS-03中1-13轴通向室外的门为防盗门,尺寸为1200X2100,距轴线300。

JS-04机房门为防盗门,尺寸为1200X2100,距轴线200。

入户门FDM3尺寸为1000X2100,距轴线200。

施工图审查技术交流会纪要

施工图审查技术交流会纪要

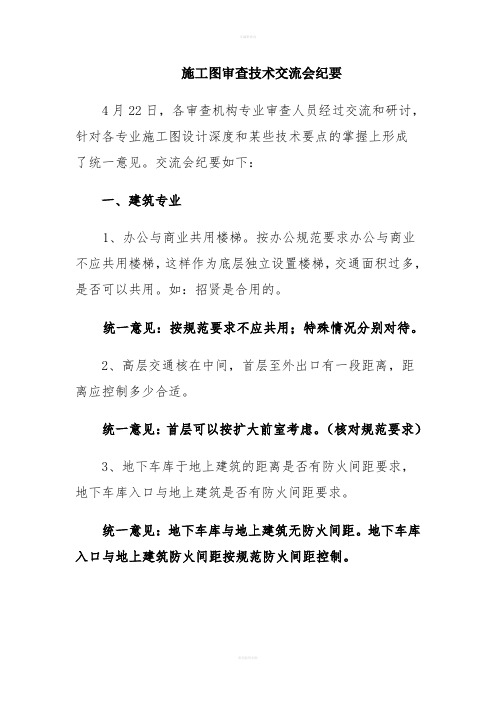

施工图审查技术交流会纪要4月22日,各审查机构专业审查人员经过交流和研讨,针对各专业施工图设计深度和某些技术要点的掌握上形成了统一意见。

交流会纪要如下:一、建筑专业1、办公与商业共用楼梯。

按办公规范要求办公与商业不应共用楼梯,这样作为底层独立设置楼梯,交通面积过多,是否可以共用。

如:招贤是合用的。

统一意见:按规范要求不应共用;特殊情况分别对待。

2、高层交通核在中间,首层至外出口有一段距离,距离应控制多少合适。

统一意见:首层可以按扩大前室考虑。

(核对规范要求)3、地下车库于地上建筑的距离是否有防火间距要求,地下车库入口与地上建筑是否有防火间距要求。

统一意见:地下车库与地上建筑无防火间距。

地下车库入口与地上建筑防火间距按规范防火间距控制。

4、底商住宅楼梯与商业的洞口距离是否按防火墙两侧开洞距离要求。

统一意见:按防火墙两侧距离要求。

5、地下封闭楼梯不能自然通风采光,是否加防烟前室。

统一意见:应加设排烟设施。

6、阳台外窗是否认定为套内外窗问题,中国建筑设计研究院专家李维惠教授认为:阳台内设门,认为是套外;阳台内不设门,认为是套内。

邯郸消防队以及省里来质检的专家则认为,全部按套内计。

观点不一,各有自己的解释,所触及的是强条。

统一意见:按套内窗考虑。

(消防专家解释,阳台易堆放杂物,火灾危险性大)7、高层建筑一般要设计一至两层地下室,高层建筑的地下室防火设计,是执行“多规”还是“高规”。

统一意见:高层建筑地下室防火执行《高规》,多层建筑地下室执行《多规》。

8、无障碍设计的范围和深度统一意见:有关无障碍设计范围和设计深度,按《城市道路和建筑物无障碍设计规范》(JGJ50-2001)执行。

二、结构专业1、地下室底板标高在稳定地下水位以上,特别是砌体结构其地下室防水等级及做法是否可以降低。

《地下工程防水技术规范》中,“迎水面主体结构应采用防水混凝土”,“结构厚度不应小于250㎜”,“迎水面钢筋保护层厚度不应小于50㎜”,是否可以适当降低要求。

施工图审查机构专业技术交流会议纪要

施工图审查机构专业技术交流会议纪要

施工图审查机构专业技术交流会议纪要会议主题:施工图审查机构专业技术交流会议会议时间:2021年5月15日会议地点:XX大厦会议室会议主持:XX先生会议纪要:一、会议开场1. 主持人开场致辞,感谢各位专家学者和同行朋友的到来,介绍本次会议的目的和意义。

二、专题报告1. XX教授发表了题为《施工图审查的理论与方法研究》的专题报告,详细介绍了施工图审查的理论基础和方法,引起了与会人员的广泛讨论。

2. XX博士做了题为《施工图审查中的常见问题与对策》的专题报告,通过案例分析,总结了施工图审查中常见的问题及解决方法,提出了相关建议。

三、案例分享1. 与会人员分别分享了各自所在机构最新的施工图审查案例,介绍了遇到的问题、解决方案和经验教训。

2. 大家对这些案例进行了讨论,就案例中存在的问题和争议进行了深入研讨,相互借鉴经验,互通有无。

四、论坛交流1. 分成几个小组进行讨论,各小组围绕施工图审查中的难点问题进行讨论,并提出解决方案。

2. 每个小组选派代表汇报讨论结果,形成共识,并做出相应的建议。

五、专家点评1. 请XX教授和XX博士对各小组的讨论结果进行点评,并提出专业意见。

2. 专家们对各小组的解决方案逐一进行评价,指出其可行性和局限性,并就一些存在的问题提出改进意见。

六、总结讲话1. 主持人总结全场讨论的主要观点,感谢各位专家学者和同行朋友的积极参与和精彩发言。

2. 主持人强调本次会议的重要性和价值,希望大家能够将研究成果应用到实践中,为施工图审查工作的规范化和提高质量作出贡献。

七、会议结束1. 主持人宣布本次会议结束,感谢各位的参与和支持。

2. 会议结束后,还进行了简短的茶歇和自由交流时间,与会人员互相交流学习和建立联系。

本次会议旨在促进施工图审查机构之间的交流与合作,加强专业知识的分享和共同成长。

通过专题报告、案例分享和论坛交流等形式,深入讨论了施工图审查中的理论和实践问题,为提高施工图审查质量和效率提供了有益的思路和经验。

施工图审查制度改革座谈会会议纪要

深圳施工图审查制度改革座谈会纪要一、会议时间2019年3月29□,上午9点半二、会议地点深圳市福田区振华路设计大J夏2006C协会会议室三、主办单位深圳市住房和建设局勘察设计与建设科技处四、协办单位深圳市勘察设计行业协会五、会议主题应市住建局要求,勘察设计企业研讨本市探索取消施工图审查制度(或缩减申图范围)。

六、参会人员(1)深圳市住房和建设局勘察设计与建设科技处陈瑜科长;(2)本市(含外驻深)部分勘察设计单位代表,共10余名(详见签到表):(3)协会李良胜秘书长、杨少红副秘书长等。

七、会议议程(1)陈瑜科长首先宣读《国务院办公厅关于全面开展工程建设项目审批制度改革的实施意见》(国办发[2019]11号)如下内容:“试点地区(注:含深圳)要进一步精简审批环节,在加快探索取消施工图审查(或缩减审查范围》,实行告知承诺制和设计人公终身负责制等方面,尽快形成可复制可推广的经验”,确定本次会议研讨主题和基本内容;(2)与会代表依次发言,对于本市施工图审查制度改革,提出看法、意见、建议和对策;八、会议成果1.总体结论:本次绝大多数参会代表认为施工图审查工作十分重要,不赞同完全取消施工图审查制度。

但若本市坚持强制取消该制度,则建议分步骤进行;与此同时,强烈建议通过特区立法,彻底解决责任问题:即在保障设计单位(人)“责权利”匹配的基础上,以法律条款(而非行政通知)明确界定”设计人员终身负贡制”具体涵义以及其他各方建设责任主体和政府部门的各H责任。

2.具体看法、意见和建议如下:(一)开展施工图审查,是落实既有法规规定、借鉴境外先进经验的体现。

.2000年,我国吸取1999年四川恭江彩虹桥坍塌造成40多人死亡重大事故的经验教训,同时借鉴西方发达国家有关做法和成熟经验,先后出台《建设工程质量管理条例》和《建设工程勘察设计管理条例》,强制规定我国建设工程施工图必须经过审查后,方可用于施工:同年,建设部出台《实施工程建设强制性标准监督规定》,要求“施工图设计文件审查单位应当对工程建设勘察、设计阶段执行强制性标准的情况实施监督”。

福建施工图审查研讨会纪要-福建勘察设计协会

6
GB50021-2001
第4.1.11条
若未按12.1.2条要求采取土试样进行土的易溶盐分析,是否可按4.1.11条第8款判别为违反强规?
要从安全性进行考虑,判为违反强条。
7
第4.1.11条
第8点规定
当委托书没有提出判定土对建筑材料的腐蚀性要求时,勘察成果是否可以不提相应的评判。
对钢筋混凝土结构中的钢筋及混凝土结构应进行腐蚀性评价,否则违反强条。
同一项目,同一时间地点勘察,可作为一个场地
8
第4.8条
具备放坡条件且边坡的地层与建筑场地内的地层基本一致,是否一定要布置基坑钻孔?
主要含水层属弱透水层,是否一定要进行抽水试验?
1按规范要求布设,勘探点间距宜为15-30m
2不一定,但要做渗透试验,,对在需进行降水和截水设计时对主要含水层渗透试验的数量应满足统计的要求(不应少于6组[花岗岩残积土也可做现场渗(注)水试验。]
基坑勘探点数量深度不能满足规范。
影响基坑支护设计时应补做工作
5
第4.9.5条
桩基施工对周围建筑及环境的影响不全面,过于简单
提出意见整改
6
第5.7.4条
当建筑场地内在钻孔控制深度范围内无法确定覆盖层厚度时,是否可以搜集邻近场地的勘察资料或基岩露头资料?“邻近”的距离多大?是否要附上“邻近”的资料?若无资料,是否可以判“覆盖层厚度依据不足”?
18
DBJ13-84-2006表8.2.2
波速估算:稳定岩石如何界定,全、强风化岩是否为稳定岩石?
从经验值来说,全风化、散体状强风化岩,一般剪切波速<500m/s,碎块状强风化岩可作为稳定岩石
19
《工程勘察设计资质分级标准》
附表2,附表3

施工图会审会议纪要

1、建议复桩尽量按照耐张段、或施工标段复测完成后进行基础开挖;
2、开挖阶段实际土质与设计不符时,及时通知设计到现场查看核实,否则不予进行变更;3、有降基面的基础开挖前,应认真核对降基面尺寸,在满足基础尺寸要求的情况下进行开挖施工;
4、绝缘子安装必须按照设计要求的海拔高度不同进行安装。
二、会议业主单位生产运行部门提出:
三、施工单位未提出设计图纸中有关问题。
四、监理单位提出:
1、提醒施工防震锤安装分清大小头方向,严格按图施工,并且在编制施工作业指导书时明确安装方法。
2、四基钢管塔基础施工时,必须严格按设计要求,监理在场情况下进行掏挖,消除一切安全隐患。
上次会议内容落实情况:无
主送单位
国网海西供电公司
抄送单位
西宁宁光工程咨询有限公司;青海长源电力有限责任公司
发文单位
青海恒鑫工程建设监理有限责任公司
发文时间
13年12月11日
会议纪要
编号:LGX-JL-001工程名称:德令哈尕海风电场110kV送出工程签发:
会议地点
国网海西供电公司会议室
会议时间
2013年12月10日
会议主持人
吴生金
会议主题:德令哈尕海风电场110kV送出工程施工图会审及交底会议
会议内容:
一、设计设总对工程概况进行简要介绍,并对施工注意事项提出建议如下:
1、小于20°角直线耐张转角塔,是否考虑加装跳线串,以避免外部电压对塔身的带电安全运行距离。设计意见施工时人为的将跳线引流放大至1700mm,能够满足带电安全运行距离;
2、金具使用的销子,设计选用的是R形开口销还是直形开口销,如果是直形开口销,容易自行脱落;会议确定施工在采购时选用R形开口销;
3、线路设计中未设计防鸟刺装置,业主项目部提出,设计需提供相应防鸟刺装置设计文件,施工过程中必须安装防鸟刺。

工程施工图设计会议纪要

工程施工图设计会议纪要根据镇《关于请求对我镇乡道Y011和村至段晋级改造工程施工图进行审查的报告》,20XX年6月29日我局主持召开了镇乡道Y011和村至段晋级改造工程施工图设计文件审查会议,有关单位代表及特邀专家参加了会议。

会议听取了市设计有限公司关于该项目设计文件的介绍,并进行了认真审查和讨论,现纪要如下:一、项目概况及建设技术标准区镇乡道Y011和至段晋级改造工程委托市设计有限公司按照部颁三级公路标准进行设计,设计里程为3.523公里。

设计行车速度为30公里/小时,设计洪水频率为25年一遇。

K0+000-K1+337段路基设计宽度为8.5米,路面宽度为8.5米,K1+337-K3+523段路基设计宽度为7.5米,路面宽度为7.5米,路面类型为水泥混凝土路面。

路面结构层为厚度20cm级配碎石基层,厚12cm水泥稳定碎石层,厚度22cm 水泥混凝土面层,设计弯拉强度4.5MPa。

二、项目预算造价区镇乡道Y011和至段晋级改造工程预算造价9976562元(送审稿)。

三、审查结论经审查,区镇乡道Y011和至段晋级改造工程施工图设计文件总体走向、路面结构设计等主要技术指标趋于合理,基本符合部颁标准要求,会议原则同意设计单位的设计方案。

四、审查要求1.本项目应按省人民政府安全生产委员会办公室关于认真贯彻落实《省道路建设项目安全设施“三同时”监督管理办法(试行)》的通知要求,严格落实交通安全设施与道路主体工程同时设计、同时施工、同时投入使用的“三同时”制度。

根据现场实际,重新调查,对临水地段应增设安全防护措施,补充起终点的指路标志等相关安保工程。

2.在设计说明中要求补充安保专篇和主要技术指标篇。

3.建议对路面结构层重新优化设计,并修正水泥砼路面设计抗压强度和相对应的设计弯拉抗折强度。

4.宽度5.0米路面设置纵缝不符合规范要求,要求优化设计。

5.在总目录中要求补充图纸图号。

请设计单位按照本纪要及会议专家组意见逐点予以修改,并将反馈意见一并装订,尽快完善和优化施工图设计文件,以便审核审批。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
施工图审查专家研讨会参加人员名单 (2)
勘察专业施工图审查专家研讨会纪要 (3)
结构专业施工图审查专家研讨会纪要 (7)
建筑专业施工图审查专家研讨会纪要 (18)
暖通专业施工图审查专家研讨会纪要 (24)
给排水专业施工图审查专家研讨会纪要 (29)
电气专业施工图审查专家研讨会纪要 (38)
- 1 -
施工图审查专家研讨会参加人员名单
勘察专业:
林胜天赖树钦李哲生严可煊陈显映陈邦其
建筑专业:
洪声扬陈政恩林立崇张忠庚李文明张道正阮文泰林华敏曲鲁文陈荣萱吴远钦陈宜春
结构专业:
李金锁彭伙水卢伟煌林功丁朱泰儒黄曼翔郑云河李澍李晖谢益人蔡欣欣钟钢生郑卫基陈海卫刘国光陶其东
电气专业:
陈汉民徐立民林礼铨黄玉华潘明陈萌
黄家室宛锡章蔡聪耀
给排水专业:
程宏伟杜蔚铭陈晓凤陈佩文陈芬魏连青张惠芳陈振铁
暖通专业:
赵士怀柳德宝林元修陈再文黄章星林巧婷陈士泉林其昌
- 2 -
施工图审查专家研讨会纪要(勘察专业)
- 3 -
- 4 -
- 5 -
- 6 -
施工图审查专家研讨会纪要(结构专业)
- 7 -
- 8 -
- 9 -
- 10 -
- 11 -
- 12 -
- 13 -
- 14 -
- 15 -
- 16 -
- 17 -
施工图审查专家研讨会纪要(建筑专业)
- 18 -
- 19 -
- 20 -
- 21 -
- 23 -
施工图审查专家研讨会纪要(暖通专业)
- 25 -
- 26 -
- 27 -
- 28 -
施工图审查专家研讨会纪要(给排水专业)
- 29 -
- 30 -
- 31 -
- 32 -
- 34 -
- 37 -
施工图审查专家研讨会纪要(电气专业)
- 38 -
- 39 -
- 40 -
- 41 -
- 42 -
- 43 -
- 44 -
- 45 -。
