工程竣工总结 施工小结
工程竣工总结
一、工程概况
本工程位于上海市徐汇区龙腾大道西岸艺术中心,包括两个三角形异型屋面工程,结构采用钢木混合结构,屋面采用透明的PC阳光板,总建筑面积1841㎡。
工程名称:世界人工智能大会西岸峰会B场地项目
建设单位:上海西岸开发(集团)有限公司
设计单位:上海创盟国际建筑设计有限公司
监理单位:上海市工程设备监理有限公司
施工单位:上海一造建筑智能工程有限公司
我司施工范围包括:人工智能大会主入口(大三角去)、次入口(小三角区)的屋面的胶合木结构、屋面阳光板、檐口天沟、安全出口指示及屋顶照明灯具等施工安装。
二、施工组织实施情况
项目自2018年7月5日开始施工,到2018年8月3日完成大、小三角区屋面工程的施工,历时一个月。
胶合木梁为异型结构,连接节点多,实际施工难度比预期的大很多,加上整个会展区交叉作业单位多,施工场地受限,施工正值夏季高温期,工期比预期的紧张。
为了保证圆满履行合约,我们对施工进行了周密的计划,首先从公司抽调了精干的管理干部和高级技术人才,其次加强材料进场及施工人员的组织安排,提前做好主要材料的进场计划,根据本工程的具体情况及工期要求,及时合理的组织施工人员,最高峰期有十二个班组共计110个施工人员在场施工。
各个工作做到有人负责,层层落实,有目的性、时间性和针对性的完成每项工作任务。
三、施工过程质量控制
工程自开工以来建立以项目经理为第一责任人的质量管理小组,项目部全体人员及各专业工长以严谨的工作态度,精心组织施工,按设计文件和现行的标准、规范来约束自己的施工行为,认真贯彻执行我司的《质量手册》和《程序文件》等质保体系内控制度。
1、严把材料质量关,工程所用的建筑材料、各种构配件及设备均有合格证及检测报告,符合设计及相关规范要求。
2、严把施工过程质量关,在分项、分部工程施工前对施工班组进行技术交底,实行“三检制”,班组自检、互检、交接检,在此基础上,由项目部检查、公司抽查,形成一个完整的质量检查体系。
四、施工质量验收情况
1、木结构子分部工程:各分项工程质量验收记录完整,验收合格;
2、屋面分部工程:各分项工程质量验收记录完整,验收合格;
3、建筑电气分部工程:各分项工程质量验收记录完整,验收合格。
五、施工进度控制
在保证质量的前提下,我们狠抓进度,为对施工项目总进度实施重点控制,在实际施工中,根据工程进度信息,及时进行比较、分析。
重新进行资源优化以调整总进度计划,确保
控制性进度计划目标的实现,在工程施工过程中,项目经理部对关键线路、关键部位、关键工序派人重点把关。
严防关键部位、关键工序因施工进度脱节而影响工程全局,加强工程施工过程的控制,按时完成施工任务。
六、安全、文明施工
1、安全施工
为了确保安全生产,我们结合工程及自身特点,采取了一系列安全生产控制办法,特别是在上海市区施工,安全更为重要。
(1)建立以项目经理为组长的安全生产领导小组,有组织有领导地开展安全管理活动,承担组织、领导安全生产的责任。
(2)制定各级人员安全生产责任制度,明确各级人员的安全责任,抓制度落实,抓责任落实,定期检查安全责任落实情况。
(3)项目实施前,对作业人员进行三级安全教育。
(4)有组织地安排管理人员及操作人员学习有关安全知识法规、条例和适合本工程特点的安全作业指导性文件。
(5)切实做好安全检查工作,发现安全隐患立即整改。
2、文明施工
(1)项目经理全面负责整个施工现场的文明施工管理工作,各施工班组负责职级施工区域的文明施工工作。
(2)加强文明施工检查力度,因工期短,采取每日随时检查制度。
(3)加强建筑垃圾的清理工作,集中堆放,及时清运。
七、竣工资料准备
在施工过程中加强原始资料的收集整理,保证工程资料与工程实体同步,资料内容填写规范、完整、真实,并及时分类归档。
进场材料报验资料及分部、分项工程验收资料齐全,满足竣工验收条件。
八、自我评价
我们在施工中能严格按合同要求办事,根据业主要求,认真组织、合理安排,配备必要的设备、人员,保证了总体目标的实现。
在施工过程中,严格按技术规范、设计图纸、监理要求组织施工,自觉接受监督,及时汇报施工情况,对监理提出的建议认真落实,严格按监理程序办事,在质量上达到合格标准。
经过全体施工人员团结协作,在业主及现场监理的正确领导下,我们已圆满的完成了西岸峰会大、小三角区屋面工程的施工任务。
上海一造建筑智能工程有限公司
上海西岸峰会项目部
2018-8-27。
工程竣工施工总结(优秀4篇)
工程竣工施工总结(优秀4篇)(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用范文,如工作总结、策划方案、演讲致辞、报告大全、合同协议、条据书信、党团资料、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides various types of practical sample essays for everyone, such as work summary, planning plan, speeches, reports, contracts and agreements, articles and letters, party and group materials, teaching materials, essays, other sample essays, etc. Please pay attention to the different formats and writing methods of the model essay!工程竣工施工总结(优秀4篇)总结是对某一特定时间段内的学习和工作生活等表现情况加以回顾和分析的一种书面材料,写总结有利于我们学习和工作能力的提高,让我们一起认真地写一份总结吧。
完成竣工总结(汇总7篇)
完成竣工总结第1篇各位领导、工程师:今天为xxxx工程项目竣工验收,我在此仅代表深圳市xx建筑工程公司对参加会议的各位领导、工程师表示热烈的欢迎。
同时,对各有关单位一直以来对xxxx项目的支持与指导表示衷心的感谢!xxxx项目由深圳市宝安区xxxx发展有限公司开发,深圳市xxx投资有限公司投资兴建,设计单位为深圳市xxx建筑设计有限公司,监理单位为xx建设监理有限公司。
工程位于深圳市龙华镇东环二路与工业路东北角,占地面积为,为1栋七层商住楼,设置二次伸缩缝,分为三个区。
采用天然地基、独立基础,主体结构为框架剪力墙,设计抗震烈度为7度,防火类别为二类,加气砼砌体,外墙涂料面层。
xxxx项目于20xx年10月25日开工,20xx年6月25日通过有关单位的初验,同时,对各位领导、工程师提出的问题已积极整改完毕,工程资料经过质检站的检查并反馈下来的问题也已全部整理完成,资料齐全。
施工过程中,在抓质量管理的同时,我项目部也不放松安全与文明管理,整个施工过程中无发生工伤事故;参加施工人员均服从指挥,听取建设、监理、安监等各部门的意见,树立文明施工队伍。
我们将xxx贵的施工经验,不断完善和努力提高自身的质量及安全管理水平,以业主的利益为重,为追求施工高质量服务作不懈努力。
一、工程概况xxxxx工程位于福田区农科中心,总用地面积55831m2,总建筑面积122087m2,其中xx 建筑面积为,由一层地下室、12~15栋商住楼组成,建筑面积分别为,地下室5889m2,12栋(6~8层),13栋(11~12层),14栋(15层),5栋(12层),均为坡屋面。
本工程结构形式为框支抗震墙,转换层以上为短肢抗震墙结构,基础为预应力高强管桩钢筋砼承台。
抗震等级:框架抗震墙为二级,短肢抗震墙为三级。
抗震设防为七度,建筑物耐火等级为Ⅰ级。
二、主体结构钢筋砼部分本工程主体砼均为商品砼。
采用钢筋转换层xxx主筋为Φ32Ⅲ级钢筋,其余为Ⅱ级钢,φ8以下为Ⅰ级钢。

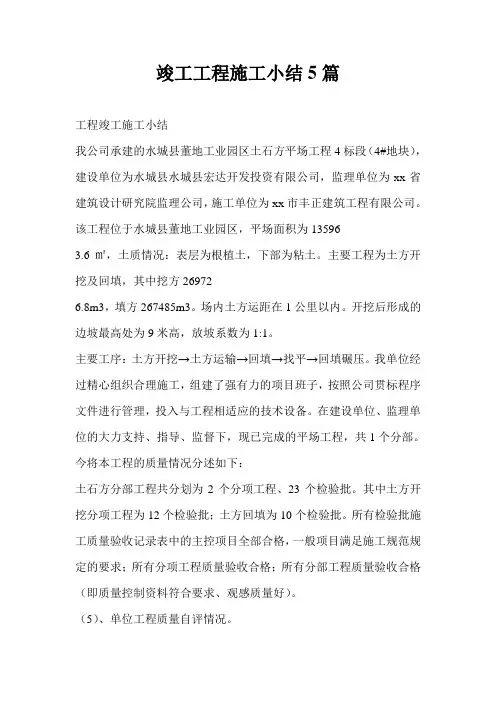

竣工工程施工小结5篇
竣工工程施工小结5篇工程竣工施工小结我公司承建的水城县董地工业园区土石方平场工程4标段(4#地块),建设单位为水城县水城县宏达开发投资有限公司,监理单位为xx省建筑设计研究院监理公司,施工单位为xx市丰正建筑工程有限公司。
该工程位于水城县董地工业园区,平场面积为135963.6㎡,土质情况:表层为根植土,下部为粘土。
主要工程为土方开挖及回填,其中挖方269726.8m3,填方267485m3。
场内土方运距在1公里以内。
开挖后形成的边坡最高处为9米高,放坡系数为1:1。
主要工序:土方开挖→土方运输→回填→找平→回填碾压。
我单位经过精心组织合理施工,组建了强有力的项目班子,按照公司贯标程序文件进行管理,投入与工程相适应的技术设备。
在建设单位、监理单位的大力支持、指导、监督下,现已完成的平场工程,共1个分部。
今将本工程的质量情况分述如下:土石方分部工程共分划为2个分项工程、23个检验批。
其中土方开挖分项工程为12个检验批;土方回填为10个检验批。
所有检验批施工质量验收记录表中的主控项目全部合格,一般项目满足施工规范规定的要求;所有分项工程质量验收合格;所有分部工程质量验收合格(即质量控制资料符合要求、观感质量好)。
(5)、单位工程质量自评情况。
①分部工程:共1个分部,经查1个分部符合质量标准及设计要求;②质量控制资料核查:基本齐全;③观感质量验收:质量一般。
综上所述,水城县董地工业园区土石方平场工程4标段(4#地块)已竣工完成,施工管理资料完整,工程质量经自评合格。
xx市丰正建筑工程有限公司公司二〇xx年一月三日建筑工程施工竣工小结(一)、工程概况紫荆66#楼位于文化路西侧,是xx房开公司开发的第四期工程。
由xx住宅建筑设计所设计,xx工程建设监理有限公司负责监理,xx公司承担施工任务,并受监于市工程质量监督站。
该工程占地面积442.66m2,建筑面积2113.30m2,五层砖混结构,长38m,宽11.4m,架空层高2.2m,标准层层高为2.9m,五层以上结构特异的跃层。
工程完工后施工技术总结(3篇)
第1篇一、工程概况本工程为我国某城市新建的一条高速公路,起点位于市区东部,终点位于市区西部,全长约100公里。
项目采用双向四车道高速公路标准建设,设计时速为120公里每小时。
自项目开工以来,全体施工人员严格按照设计要求、施工规范和施工方案,克服了各种困难,确保了工程质量和进度。
二、施工技术总结1. 施工组织与管理(1)成立了项目领导小组,明确了各岗位职责,确保施工顺利进行。
(2)制定了详细的施工计划,合理安排施工进度,确保工程按期完成。
(3)加强施工现场管理,严格控制施工质量,确保工程安全、文明施工。
2. 施工技术措施(1)路基施工:采用分层填筑、碾压密实、排水通畅的施工工艺,确保路基稳定性。
(2)桥梁施工:采用预制构件拼装、现场浇筑的施工方法,提高施工效率,确保桥梁质量。
(3)隧道施工:采用新奥法施工技术,确保隧道施工安全、快速、优质。
(4)路面施工:采用沥青混凝土摊铺、碾压、平整的施工工艺,确保路面平整、密实。
3. 施工质量控制(1)加强原材料检验,确保原材料质量符合设计要求。
(2)严格执行施工工艺,确保施工质量。
(3)加强施工过程中的检测,确保施工质量符合规范要求。
(4)开展质量检查,发现问题及时整改,确保工程质量。
4. 施工安全与环保(1)加强施工现场安全管理,严格执行安全生产责任制。
(2)落实环保措施,减少施工对环境的影响。
(3)加强施工现场文明施工,确保工程顺利进行。
5. 施工创新与应用(1)采用先进的施工技术和工艺,提高施工效率。
(2)应用新材料、新技术,提高工程质量。
(3)加强施工过程中的技术创新,推动行业技术进步。
三、工程总结1. 工程质量方面:本工程在施工过程中,严格按照设计要求、施工规范和施工方案进行施工,工程质量得到了有效控制,工程质量合格率达到100%。
2. 施工进度方面:本工程按计划完成了施工任务,提前完成了工期目标。
3. 安全生产方面:本工程在施工过程中,未发生重大安全事故,安全生产形势稳定。
竣工工程施工小结(3篇)
第1篇一、工程概况本项目为XX市XX区XX住宅小区,总建筑面积约10万平方米,包含住宅楼、商业楼、地下车库等配套设施。
自201X年X月X日开工以来,经过全体施工人员的共同努力,于XX年X月X日顺利竣工。
现将本次工程竣工施工小结如下:二、施工管理1. 严格执行施工规范:在施工过程中,我们严格按照国家相关施工规范和标准进行操作,确保工程质量。
2. 加强施工现场管理:施工现场实行封闭式管理,严格控制施工现场的文明施工、安全施工和环境保护。
3. 优化施工组织:根据工程特点,科学合理地安排施工进度,确保工程按期完成。
4. 强化质量控制:建立健全质量管理体系,对原材料、施工过程和成品进行严格把关,确保工程质量。
三、施工亮点1. 技术创新:在施工过程中,我们积极引进新技术、新材料、新工艺,提高施工效率和质量。
2. 环保施工:施工现场采用绿色施工措施,减少对周边环境的影响,实现文明施工。
3. 安全生产:加强安全生产管理,严格执行安全生产规章制度,确保施工安全。
4. 团队协作:全体施工人员团结协作,共同克服施工过程中遇到的困难,确保工程顺利进行。
四、存在的问题及改进措施1. 问题:部分施工环节存在进度滞后现象。
改进措施:加强施工进度管理,优化施工方案,确保工程按期完成。
2. 问题:部分施工质量问题。
改进措施:加强质量检查,严格执行质量标准,提高施工质量。
3. 问题:施工现场环保措施不足。
改进措施:加强环保意识,严格执行环保法规,提高施工现场环保水平。
五、总结本次工程竣工,得益于全体施工人员的辛勤付出和各部门的密切配合。
在今后的工作中,我们将继续发扬优良传统,不断提高施工水平,为我国建筑事业贡献力量。
同时,我们也将认真总结本次工程的经验教训,为今后类似工程提供借鉴。
XX市XX区XX住宅小区竣工工程施工小组XX年X月X日第2篇一、工程概况本工程名为XXX,位于XXX地区,由XXX建设单位投资建设。
该工程于XXXX年XX 月XX日开工,经过XXX个月的紧张施工,于XXXX年XX月XX日顺利完工。
工程竣工报告总结【优秀4篇】
工程竣工报告总结【优秀4篇】(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、计划大全、策划方案、报告大全、心得体会、演讲致辞、条据文书、作文大全、教案资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, this store provides various types of classic sample essays for everyone, such as work summaries, plan summaries, planning plans, report summaries, insights, speeches, written documents, essay summaries, lesson plan materials, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!工程竣工报告总结【优秀4篇】在现在社会,报告的用途越来越大,要注意报告在写作时具有一定的格式。
工程竣工施工完成总结(3篇)
第1篇一、前言随着我国经济的快速发展,基础设施建设已成为推动经济增长的重要动力。
本次工程自开工以来,在各级领导的关心和支持下,经过全体施工人员的共同努力,现已圆满完成施工任务,达到竣工验收条件。
现将工程竣工施工完成情况进行总结,以便为今后的工程建设提供借鉴。
二、工程概况1. 工程名称:XX道路工程2. 工程地点:XX市XX区3. 工程规模:全长XX公里,宽XX米,双向XX车道4. 工程投资:XX亿元5. 施工单位:XX建设集团有限公司6. 设计单位:XX设计研究院三、施工完成情况1. 工程进度:本工程自201X年X月X日开工,至201X年X月X日竣工,历时XX 个月,按计划完成施工任务。
2. 施工质量:严格按照国家有关施工规范和标准进行施工,工程质量符合设计要求。
经检测,路基、路面、桥梁、隧道等主要工程部位质量合格率均达到100%。
3. 安全生产:施工过程中,严格执行安全生产责任制,加强安全管理,确保了安全生产。
全年未发生重大安全事故,安全生产形势稳定。
4. 环境保护:在施工过程中,高度重视环境保护工作,采取有效措施,减少对周边环境的影响。
如:合理规划施工场地,降低扬尘污染;采用低噪声施工设备,减少噪音污染;对施工废弃物进行分类处理,实现资源化利用。
5. 节能减排:在工程设计、施工过程中,充分考虑节能环保要求,采用节能材料和技术,降低能源消耗。
如:道路照明采用节能路灯,桥梁设计采用轻质高强材料等。
6. 服务质量:加强与当地政府、居民的沟通,及时解决施工过程中出现的问题,确保工程顺利进行。
同时,积极开展文明施工,提高施工环境质量。
四、经验与不足1. 经验:(1)加强项目管理,确保工程进度和质量;(2)严格执行安全生产责任制,保障安全生产;(3)注重环境保护,减少对周边环境的影响;(4)加强沟通协调,提高施工效率。
2. 不足:(1)施工过程中,部分施工设备老化,影响施工效率;(2)施工人员技能水平参差不齐,需进一步加强培训;(3)施工过程中,部分地方存在安全隐患,需加强安全管理。
施工工程竣工总结(3篇)
第1篇一、工程概况本工程为XX市XX小区住宅楼工程,位于XX市XX区XX路XX号。
工程总建筑面积约XX万平方米,共XX栋住宅楼,XX个单元,XX户居民。
工程于XX年XX月XX日开工,XX年XX月XX日竣工,历时XX个月。
二、工程目标1. 确保工程质量,达到国家相关标准要求。
2. 按时完成工程进度,确保工程顺利交付。
3. 严格控制工程造价,降低成本。
4. 加强施工现场管理,确保施工安全。
三、工程实施过程1. 施工准备阶段在施工准备阶段,我们严格按照国家相关法律法规和施工规范要求,对施工现场进行了充分勘察,确定了施工方案,并对施工人员进行技术交底和安全教育。
2. 施工阶段在施工过程中,我们严格按照施工图纸和施工规范进行施工,确保工程质量。
主要施工内容包括:(1)土建工程:主体结构、砌体工程、防水工程、装饰装修工程等。
(2)安装工程:给排水工程、电气工程、暖通工程等。
(3)室外工程:道路、绿化、给排水、照明等。
3. 质量控制阶段在施工过程中,我们始终坚持“质量第一”的原则,对施工质量进行了严格控制。
主要措施如下:(1)加强原材料、构件的质量检验,确保进场材料合格。
(2)加强施工过程控制,严格执行施工规范和操作规程。
(3)加强隐蔽工程验收,确保工程质量。
(4)对关键工序进行跟踪检查,及时发现和解决问题。
四、工程成果1. 工程质量达到国家相关标准要求,通过相关部门的验收。
2. 工程进度按计划完成,提前交付使用。
3. 工程造价控制在预算范围内,降低了成本。
4. 施工现场管理到位,未发生安全事故。
五、经验与教训1. 经验(1)加强组织领导,明确责任分工。
(2)严格执行施工规范和操作规程,确保工程质量。
(3)加强施工现场管理,提高施工效率。
(4)注重人才培养,提高施工队伍素质。
2. 教训(1)在施工过程中,要充分考虑天气、地质等自然因素,合理安排施工进度。
(2)加强与相关部门的沟通协调,确保工程顺利进行。
(3)提高施工人员的环保意识,减少施工对环境的影响。
工程竣工施工总结(精选12篇)
工程竣工施工总结(精选12篇)工程竣工施工总结(精选12篇)总结就是对一个时期的学习、工作或其完成情况进行一次全面系统的回顾和分析的书面材料,它可以使我们更有效率,让我们一起认真地写一份总结吧。
那么你真的懂得怎么写总结吗?以下是小编精心整理的工程竣工施工总结,欢迎大家分享。
工程竣工施工总结篇1一、工程概况本工程座落在东莞市大朗镇富民工业城内,是东莞龙成纸业公司建设项目之一。
由东莞龙成纸业有限公司兴建,东莞市维美建筑设计院设计,东莞市建邦工程建设监理有限公司监理,东莞市大朗建设工程质量安全监督组实施质量安全监督,福建省惠东建筑工程有限公司负责建筑工程、建筑给排水及建筑电气工程的施工。
厂房A长150m,宽136m,单层、部分夹层,采用框架、排架结构,建筑面积24484.11㎡,建筑占地面积20465㎡,建筑总高度为8m,建筑耐火等级为二级,抗震设防烈度为6度,基础型式为天然基础、桩基础。
工程于20xx年x月x日开工,20xx年x月x日竣工。
二、工程施工情况我公司对东莞龙成纸业公司厂房A工程十分重视,自中标之日起就确定该工程的质量目标为“争创市优良样板工程”,从组织、技术、资源等方面保证目标的实施。
针对工程的特点,精心编制施工组织设计,详细制定各阶段的专项技术方案和质量保证措施,严密组织,严格管理,级级落实,层层把关。
1、组建精干的项目班子。
公司为强化本工程的组织领导,成立以项目经理康江成为总指挥,有丰富大型项目管理经验的项目副经理康荣山为副总指挥的工程项目指挥部。
项目管理部配备了责任心强、施工经验丰富、技术水平高的工程技术人员,不断强化项目部管理层的质量意识和创名牌、建精品的理念,建立健全质量保证体系,将项目的总体质量目标层层分解落实,提出和贯彻“严格要求、严格制度、严格管理、严格责任”的创名牌、争市优的施工方针。
2、完善技术、质量保障体系。
建立以项目技术负责人为首,各专业技术负责人组成的技术管理网络,配备以国家、行业为标准规范为核心,地方法规和企业标准为辅的技术标准体系。
工程竣工施工总结(最新)精选全文
可编辑修改精选全文完整版工程竣工施工总结10篇我公司承揽的新疆圣雄能源开发有限公司5000t/d新型干法水泥生产线工程,建设单位为新疆圣雄能源开发有限公司,勘察单位为新疆土木建材勘察设计院,设计单位为新疆凯盛建材设计院,监理单位为中国成达工程有限公司,施工单位为中国第四冶金建设公司。
该工程位于托克逊圣雄工业园区,有42个子单位工程,结构形式有砖混结构、框架结构、筒仓结构、排架结构、构筑物、室外环境、室外安装等。
我单位经过精心组织合理施工,组建了强有力的项目班子,按照公司贯标程序文件进行管理,投入与工程相适应的技术设备。
在建设单位、设计单位、勘察单位、监理单位的大力支持下,在托克逊县主管部门的监督、指导下,现已完成的基础工程、主体工程、装修工程、屋面工程、电气工程、给排水工程、建筑节能七个分部。
今将本工程的质量情况分述如下:1、地基与基础分部工程所有检验批施工质量验收记录表中的主控项目全部合格,一般项目满足施工规范规定的要求;所有分项工程质量验收合格;所有分部工程质量验收合格(即质量控制资料符合要求、安全和功能检验检测报告符合要求、观感质量好)。
2、主体分部工程所有检验批施工质量验收记录表中的主控项目全部合格,一般项目满足施工规范规定的要求;所有分项工程质量验收合格;所有分部工程质量验收合格(即质量控制资料符合要求、安全和功能检验检测报告符合要求、观感质量好)。
3、装饰与装修分部工程所有检验批施工质量验收记录表中的主控项目全部合格,一般项目满足施工规范规定的要求;所有分项工程质量验收合格;所有分部工程质量验收合格(即质量控制资料符合要求、安全和功能检验检测报告符合要求、观感质量一般)。
4、屋面分部工程所有检验批施工质量验收记录表中的主控项目全部合格,一般项目满足施工规范规定的要求;所有分项工程质量验收合格;所有分部工程质量验收合格(即质量控制资料符合要求、安全和功能检验检测报告符合要求、观感质量好)。
