外脚手架工程施工设计方案

外脚手架工程施工设计方案

外脚手架工程施工设计方案一、项目概述二、施工地点和时间本工程将在城市A的大型商业综合体内进行施工,施工时间为2024年1月至2024年6月。

三、施工团队本工程的施工团队由项目经理、现场施工人员、质量监督人员和安全技术人员组成。

每个团队成员必须具备相应的资质和经验。

四、施工材料1.脚手架材料:本工程将采用标准脚手架材料,包括钢管、扣件、横杆、纵杆、脚轮等。

2.安全设施:为保证施工安全,将配备安全网、安全带、安全救生绳等安全设施。

五、施工步骤1.安全检查:施工前必须对施工现场进行彻底的安全检查,确保没有任何潜在的危险因素。

2.基础制备:根据设计要求,清除施工区域的杂物,将脚手架基础按设计要求进行构筑。

3.脚手架搭设:根据设计图纸和脚手架搭设技术规范,进行脚手架的搭设,保证搭设牢固稳定。

4.脚手架加固:对已搭设好的脚手架进行加固和检查,确保其能够承受施工人员和设备的重量。

5.安全设施安装:安装安全网、安全带等安全设施,保证施工人员的人身安全。

6.施工材料运输:经过脚手架搭设后,将施工材料通过吊篮等方式运输至施工区域。

7.施工作业:根据施工计划,进行相关作业,包括砌筑、装修等工序。

8.定期检查:定期对搭设好的脚手架进行检查,确保其安全可靠。

9.施工完成:完成施工后,对脚手架进行拆除和清理。

六、质量控制1.施工管理:项目经理负责施工过程的管理,确保施工按照设计图纸和技术规范进行。

2.定期检查:安全技术人员将定期对脚手架进行检查,发现问题及时进行处理。

3.质量监督:质量监督人员将全程监督施工过程,确保质量符合要求。

4.施工记录:施工过程中要做好相关记录,包括施工进度、材料使用情况、质量检查记录等。

七、安全控制1.安全培训:施工前,对所有施工人员进行安全培训,确保其具备必要的安全知识。

2.安全设施:配备安全设施,包括安全网、安全带等,保证施工人员的人身安全。

3.安全检查:定期进行安全检查,发现问题及时进行处理。

合肥站改造工程外脚手架施工方案

合肥站改造工程外脚手架施工方案

合肥站改造工程外脚手架施工方案
一、项目背景
合肥站是合肥市重要的交通枢纽,为了提升站点的功能和形象,进行了改造工程。

本文将重点介绍该工程中外脚手架的施工方案。

二、施工环境及需求
在合肥站改造工程中,外脚手架的搭建是不可或缺的一环。

合肥站周边环境繁忙,需要确保施工过程安全、高效。

三、施工方案
1.脚手架种类选择:根据工程需要,选用符合标准的钢管脚手架,确
保其稳固可靠。

2.施工方向划定:合理划定施工区域,确保不影响站点正常运营。

3.施工步骤:
–第一步:脚手架的基础搭建,确保地基牢固。

–第二步:主体框架的搭建,根据设计方案精准操作。

–第三步:搭建脚手架平台,确保施工人员安全进行工作。

–第四步:脚手架的检查与加固,确保施工安全。

4.施工安全:施工过程中严格执行安全制度,保障工人安全,避免事
故发生。

四、施工效果
通过合适的脚手架施工方案,可以保障合肥站改造工程的顺利进行,提高工程
施工效率,确保施工安全,达到预期的改造效果。

五、总结
外脚手架的施工方案对于合肥站改造工程至关重要,通过精心设计和科学施工,可以实现高效、安全地完成工程任务,为合肥站的改造提供有力支持。

外脚手架专项施工方案

外脚手架专项施工方案

外脚手架专项施工方案外脚手架是建筑工程中常见的一种临时性工程设施,用于支撑施工人员和材料,提供安全的工作环境。

外脚手架施工的规范和标准对于确保工程质量和施工安全至关重要。

本文将介绍外脚手架专项施工方案的相关内容。

1. 施工前准备在搭建外脚手架之前,必须进行详细的施工方案设计和施工组织设计。

首先要充分了解工地情况,包括地形、地貌、气候等因素,制定合理的施工方案。

确定施工的起止时间和工期计划,明确施工人员的职责和任务。

配备所需的施工设备和工具,并对施工人员进行安全教育和培训。

2. 材料准备选择符合国家标准的外脚手架材料,如钢管、连接件、钢板等。

检查材料的质量和数量,保证施工的顺利进行。

对于使用过的外脚手架材料必须进行检查,损坏、变形或者有疑似质量问题的材料应及时更换。

3. 施工方案3.1 搭建流程1.根据施工图纸和设计要求确定外脚手架的位置和高度。

2.在地面上搭建起始台架,依次搭设垂直支撑、水平杆件、横向和纵向斜撑等。

3.对外脚手架进行整体稳固性检查,确保搭建正确牢固。

3.2 安全措施1.搭建外脚手架时必须使用符合标准的材料和连接件,搭设平稳牢固。

2.施工现场必须设置明显的安全警示标志,施工人员必须佩戴安全帽、安全带等防护装备。

3.外脚手架使用过程中,禁止临时加挂物品或悬挂其他重物。

4. 拆除与清理外脚手架使用完毕后,必须按照规范进行拆除。

拆除过程中要注意安全,逐层拆除外脚手架构件,防止坠落。

拆除完成后,对施工现场进行清理,将材料堆放整齐,保持施工现场的整洁。

结语外脚手架施工是建筑工程施工中不可或缺的一环,合理的施工方案和严格的安全措施是保障施工质量和安全的基础。

施工单位必须严格按照相关规定进行操作,确保外脚手架的搭建和拆除过程安全可靠,为工程施工提供良好的支撑。

合肥某框剪结构高层外脚手架施工方案

合肥某框剪结构高层外脚手架施工方案

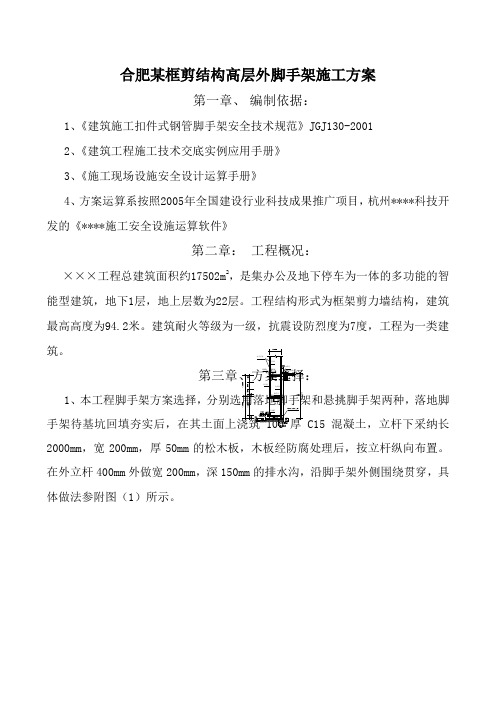

合肥某框剪结构高层外脚手架施工方案第一章、编制依据:1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20012、《建筑工程施工技术交底实例应用手册》3、《施工现场设施安全设计运算手册》4、方案运算系按照2005年全国建设行业科技成果推广项目,杭州****科技开发的《****施工安全设施运算软件》第二章:工程概况:×××工程总建筑面积约17502m2,是集办公及地下停车为一体的多功能的智能型建筑,地下1层,地上层数为22层。

工程结构形式为框架剪力墙结构,建筑最高高度为94.2米。

建筑耐火等级为一级,抗震设防烈度为7度,工程为一类建筑。

1、本工程脚手架方案选择,落地脚C15混凝土,立杆下采纳长2000mm,宽200mm,厚50mm的松木板,木板经防腐处理后,按立杆纵向布置。

在外立杆400mm外做宽200mm,深150mm的排水沟,沿脚手架外侧围绕贯穿,具体做法参附图(1)所示。

附图(1)落地脚手架搭设剖面构造示意图2、悬挑脚手架采纳16#槽钢在楼层结构平面上悬挑,φ16钢丝绳斜拉爱护,槽钢悬挑长度(外伸部分)La=1350mm ,搁置在楼层结构长度(后锚部分)Lb ≥2600mm ,搁置长度部分采纳两只φ16圆钢地锚。

悬挑脚手架在阳角转角处采纳整根槽钢(长度为:L=6000mm )斜向悬挑,每个阳角部为三根,平均布置,斜向悬挑杆上铺放12#槽钢作为立杆支承平面。

在悬挑杆上按照立杆布置要求,焊上规格φ20或φ22钢筋头,长度≥100mm ,作为操纵立杆位移。

悬挑杆端部下口焊上两只长50mm ,间距50mm ,规格φ16的钢筋栓,以防钢丝绳受力过程中产生滑移。

具体搭设构造参附图(2)、附图(3)所示:附图(2)悬挑脚手架搭设剖面构造示意图脚手片内立杆外立杆密目网踢脚板小横杆踢脚杆1050600420180扫地杆水平拦杆≤600200≤1600≤1800≤1800大横杆楼层结构拉结点H楼层高度2000×200×50 松木板(纵铺)φ16钢筋φ16钢丝绳15d 1 5 0116#槽钢与校筋电焊短钢筋§ж圆钢详图附图(3)槽钢搭设阳角构造示意图3、搭设方案确定:1)落地脚手架搭设剖面构造示意图构造进行,搭设层数为5层,搭设高为18.5米。

外装脚手架施工方案

外装脚手架施工方案

外装脚手架施工方案外装脚手架是在施工现场搭建的用于支撑和为工人提供安全作业平台的临时结构设施。

在进行外装脚手架施工时,必须按照相关的标准和规范进行设计和搭建,以确保施工工人的安全和施工质量。

本文将介绍外装脚手架施工的方案和注意事项。

1. 施工前准备在进行外装脚手架施工前,必须进行详细的施工方案设计和施工图纸编制。

施工方案应包括脚手架的结构形式、搭设方式、承载力计算等内容,以确保脚手架的安全性和稳定性。

同时,施工前还需准备好必要的施工材料和工具,进行施工现场的清理和平整。

2. 脚手架搭设2.1 基础施工在开始搭设脚手架之前,首先要进行基础的施工工作。

根据脚手架的设计要求,需进行基础支撑的设置,通常使用调整螺栓或底座来确保脚手架的水平度和稳定性。

2.2 主体搭设脚手架的主体是由立柱、横梁、人字架等组成的。

在搭设主体时,要按照设计要求进行布置,并注意主体结构的连接和固定,以确保整个脚手架的稳定性和承载能力。

2.3 防护设施设置在脚手架搭设完成后,还需设置好相关的防护设施,包括安全网、扶手、踢脚板等,以确保工人在施工过程中的安全。

3. 施工注意事项3.1 定期检查在脚手架使用过程中,要定期检查脚手架的稳定性和连接处是否牢固,及时发现并处理存在的安全隐患。

3.2 严禁超载脚手架的承载能力有限,严禁超载使用,以免引发脚手架坍塌或其他安全事故。

3.3 安全作业在脚手架上进行作业时,要正确使用安全带,遵守相关的安全规范,并注意脚手架作业的环境安全。

4. 施工结束在施工结束后,需将脚手架进行拆除,并进行清理和整理工作,确保施工现场的整洁和安全。

综上所述,外装脚手架施工是一个重要的环节,在进行施工时务必按照相关的规范和标准进行设计和操作,以确保施工的安全和质量。

希望工程施工单位和工人在施工中能够严格执行相关规定,做好安全防护,并保证施工质量。

外用脚手架专项施工方案(3篇)

外用脚手架专项施工方案(3篇)

第1篇一、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑施工脚手架安全技术规范》(JGJ130-2011)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程施工安全检查标准》(JGJ59-2011)5. 《建筑工程施工组织设计规范》(GB50502-2009)6. 施工图纸及设计文件7. 施工合同及工程量清单二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米,建筑高度XX米4. 施工单位:XX建筑有限公司5. 施工周期:预计XX个月三、脚手架工程概况1. 脚手架类型:外用钢管脚手架2. 脚手架高度:根据施工需求确定,最高不超过XX米3. 脚手架跨度:根据施工需求确定,最大不超过XX米4. 脚手架支撑形式:地基基础支撑、墙体支撑、梁柱支撑等5. 脚手架使用范围:主体结构施工、装饰装修施工等四、施工准备1. 技术准备- 组织施工人员学习并掌握脚手架搭设、拆除及安全操作规程。

- 制定详细的脚手架施工方案,明确施工工艺、安全措施等。

- 对施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全风险。

2. 材料准备- 钢管:应符合国家标准,材质为Q235-A或Q235-B。

- 钢丝绳:应符合国家标准,直径不小于φ12mm。

- 连接件:应符合国家标准,包括扣件、扣件连接板、横杆等。

- 水平杆:应符合国家标准,材质为Q235-A或Q235-B。

- 水泥:应符合国家标准,强度等级不小于32.5MPa。

- 砂子:应符合国家标准,粒径不大于5mm。

- 模板:应符合国家标准,材质为钢模板或木模板。

3. 工具准备- 钢筋切割机、电焊机、扳手、螺丝刀、锤子、水平尺、线锤等。

五、施工工艺1. 脚手架基础施工- 清理施工现场,确保地基平整、坚实。

- 按照设计要求,开挖基坑,基坑深度应满足支撑要求。

- 基坑底部铺设碎石垫层,厚度不小于100mm。

合肥站改造工程外脚手架施工方案

合肥站改造工程外脚手架施工方案一、工程概况二、外脚手架选择考虑到合肥站改造工程的特殊性,采用门式脚手架作为外脚手架搭设方案。

门式脚手架具有结构稳定、承载能力强的特点,适合用于高层建筑外立面的工程施工。

三、脚手架搭设方案1.详细测量合肥站站房外立面及屋面的尺寸,制定详细的搭设方案,包括脚手架布局、搭设高度、支撑与固定等。

2.根据搭设方案制定材料采购计划,包括门式脚手架主体结构材料、连接件、固定件、安全设施等。

3.搭设脚手架前,需做好周边施工区域的堆放货物整理工作,保证施工安全。

设置警示标志,并将搭设区域划定出来,提醒行人绕行。

4.搭设门式脚手架的第一步是搭设主体结构,根据站房外立面的高度,在合适的位置搭设门式脚手架柱子,柱子之间的间距应符合设计要求。

5.主体结构搭设完成后,进行横向连接横梁的安装,梁与柱之间的连接应牢固可靠。

6.在横向梁的上方搭设水平框架,用以支撑板材和操作人员。

7.在门式脚手架的每个横向梁间距1.5米处设置横向安全隔离栏杆,保证工人操作的安全。

8.屋面部分的外脚手架施工,需根据屋面结构特点,采用适当的搭设方式,确保搭设牢固稳定。

9.各个支撑点均应设置脚手架加强支撑,以增加稳定性,同时在脚手架底部设置地锚或者其他固定装置进行固定。

10.完成脚手架搭设后,进行验收和试运行,确保脚手架的稳定性和安全性。

四、施工安全措施1.施工现场应设置明显的警示标志,并根据需要设置防护栏杆。

2.确保脚手架的稳定性,每个工作日开始前需对脚手架进行检查,保证脚手架的稳定和安全。

3.施工过程中要遵守标准作业程序,不得越级、越层作业,不得随意更改脚手架结构。

4.施工人员必须穿戴安全防护装备,包括安全帽、安全带、手套等。

5.禁止吸烟、明火作业等危险行为。

6.施工现场要保持整洁,避免杂物堆放。

7.在外脚手架搭设的过程中,定期进行安全检查,及时消除隐患。

8.施工人员必须参加安全培训,了解安全规范和操作要求。

总结:外脚手架施工方案是合肥站改造工程的重要组成部分,应根据实际工程情况提前制定详细的施工方案,并严格按照方案进行施工。

某外墙改造工程脚手架施工方案

某外墙改造工程脚手架施工方案脚手架施工是外墙改造工程中的重要环节,能够为工人提供安全、稳定的工作平台,保障施工质量和工人安全,下面是外墙改造工程脚手架施工方案。

一、施工准备工作:1.按照设计要求熟悉脚手架的类型和结构,并确认施工所需的脚手架数量和规格。

2.编制详细的施工方案,包括材料和设备的采购计划、脚手架的搭设和拆除时间计划、安全措施等。

3.聘请经验丰富的脚手架施工队伍,并组织施工人员进行培训,提高其安全意识和技能。

4.采购符合国家标准的脚手架材料,包括钢管、连接件、横、竖杆、斜杆、水平杆、支撑杆等。

5.打乱施工区域,清除施工现场的障碍物,确保施工现场的安全和整洁。

二、脚手架搭设:1.根据设计要求,确定脚手架的布置图纸,并在施工现场进行测量和标记,确定脚手架的位置和高度。

2.根据搭设方案,首先搭设基础脚手架,包括水平杆、竖杆和斜杆等。

3.按照搭设方案,逐层搭设脚手架,确保脚手架的稳定性和可靠性。

4.进行脚手架的连接和固定,采用专用连接件进行连接,确保连接牢固。

5.在脚手架的适当位置设置水平线和标准线,方便工人在施工过程中进行定位和测量。

三、脚手架使用管理:1.在搭设工作完成后,进行脚手架的验收和检查,确保其符合设计要求和施工标准。

2.设立专门的脚手架使用管理人员,负责脚手架的管理和维护,定期巡查脚手架的安装和使用情况。

3.定期组织脚手架的技术交流和培训,提高工人的操作技能和安全意识。

4.加强现场安全管理,设立警示标志,设置安全警戒区域,确保工作人员的安全。

5.维护脚手架的完整性和稳定性,避免脚手架遭受外力破坏,及时进行维修和更换。

6.在脚手架使用结束后,按照规定的程序进行拆除,确保拆除过程安全可靠。

四、安全措施:1.严格遵守有关法律法规和安全标准,制定和执行脚手架使用操作规程。

2.加强施工现场管理,设立安全警戒区域,设置警示标志,防止非施工人员进入。

3.提供专门的安全防护装备,包括安全帽、安全带、防护眼镜等,确保工人的人身安全。

外脚手架施工方案

外脚手架施工方案一、施工前准备工作1.1 施工图纸:根据设计要求和施工平面图制定相应的施工图纸,包括脚手架结构图、节点连接图、支撑图等。

1.2 材料准备:按照设计要求,准备所需的脚手架材料,包括钢管、连接件、木板、楼梯、横杆等。

确保材料的质量和数量满足施工需求,并进行材料验收。

1.3 人员配置:组织施工人员,包括脚手架搭设、拆除和巡视的工作人员,以及安全监管人员。

1.4 设备准备:准备好所需的脚手架搭设和拆除所需的机械设备,如升降机、吊篮、起重机等,并进行设备检测和维护工作。

1.5 安全措施:制定相应的安全措施和施工规范,包括施工现场的防护措施、安全培训、红线标定、封闭通道等,确保施工过程中的安全。

二、搭设脚手架2.1 地基处理:对施工地基进行平整,清除杂物和障碍物,并进行必要的地基处理工作,如压实、填土等。

2.2 搭设支撑架:按照施工图纸和设计要求,选取合适的支撑方式和支撑点位置,搭设支撑架,并进行稳定化处理,确保支撑牢固可靠。

2.3 搭设立杆:根据设计要求和施工图纸,在支撑架上设置立杆,确保立杆的均匀分布和垂直度,并固定牢固。

2.4 安装横杆和纵横撑:根据设计要求和施工图纸,安装横杆和纵横撑,通过连接件固定连接,确保整个脚手架结构的稳固性和承载力。

2.5 安装脚手板:根据设计要求和施工图纸,在立杆和横杆之间安装脚手板,确保脚手架搭设的平整度和安全性。

2.6 安装扶手和安全网:根据设计要求,在脚手板的边缘安装扶手,确保施工人员的安全。

在脚手架外侧设置安全网,防止物体坠落,确保施工现场的安全。

三、脚手架使用和巡视3.1 使用注意事项:告知施工人员脚手架的使用注意事项,包括承重限制、安全操作规范、防滑措施等。

3.2 巡视检查:定期进行脚手架的巡视检查,检查脚手架的稳固性、连接件的状态、脚手板的完整性等,及时发现并处理问题。

四、脚手架拆除4.1 施工完成后,根据拆除顺序和脚手架拆除图纸,依次进行脚手架的拆除工作,确保拆除的安全和顺利进行。

外脚手架施工方案

外脚手架施工方案1. 引言外脚手架是建筑施工中常用的临时性支撑结构,用于提供安全的工作平台。

本文档将介绍外脚手架的施工方案,包括材料准备、搭建步骤和注意事项。

2. 材料准备2.1 脚手架主材料•钢管:选择合适尺寸和质量的钢管,一般为Q235材质,直径为48mm,壁厚为3.5mm。

•连接件:使用标准的脚手架连接件,如联接管、法兰、安全锁等。

•扣件:用于固定钢管和连接件之间的扣件,确保脚手架结构的稳定性。

2.2 辅助材料•平衡调整杆:用于调节脚手架的水平度,保证施工安全。

•斜拉杆:增加脚手架的稳定性,防止倾倒。

•钢板:作为脚手架的工作平台,提供施工人员站立或携带工具和材料。

3. 搭建步骤3.1 标定地面在搭建外脚手架之前,需要进行地面标定。

使用水平仪和水平尺,确保地面平整度,并作出标记以便后续搭建脚手架的定位。

3.2 搭建基础架首先,根据地面标记,搭建基础架。

将钢管插入地面固定孔中,并使用钢钉或混凝土来固定基础支撑。

3.3 竖立立柱在基础架上安装立柱。

将钢管插入基础架的连接孔中,通过调整器调整立柱的垂直度。

3.4 连接横梁将横梁连接到立柱上。

通过扣件将横梁连接件固定在立柱上,确保横梁水平且与地面垂直。

3.5 完善脚手架结构根据设计要求,继续安装斜撑、水平杆和钢板。

确保脚手架的稳定性和工作平台的安全性。

4. 注意事项4.1 安全操作在搭建外脚手架过程中,施工人员必须佩戴安全帽和安全带,并严格遵守施工现场的安全操作规范。

4.2 搭建规范外脚手架的搭建必须符合相关的设计要求和标准规范,确保结构的稳定性和可靠性。

4.3 定期检查搭建完成后,应定期检查脚手架的结构和连接件是否存在松动或破损,并及时修复或更换。

4.4 拆除安全在拆除外脚手架时,必须按照顺序进行,避免造成意外伤害。

在拆卸过程中,应注意避免倾斜和坍塌。

5. 结论外脚手架的施工方案包括材料准备、搭建步骤和注意事项。

在搭建过程中,施工人员必须严格按照规范操作,并保持良好的安全意识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

落地式脚手架施工方案编制人:陈明松审核人:李冰审批人:王俊杰中铁建工集团有限公司合肥站项目经理部2009年9月5日目录一、设计依据............................................................. - 1 -二、工程概况............................................................. - 2 -三、脚手架的结构设计..................................................... - 2 -四、施工准备............................................................. - 3 -五、脚手架的搭设要求..................................................... - 3 -六、拆除................................................................. - 8 -七、安全措施............................................................ - 10 -八、验收使用和管理...................................................... - 10 -九、落地式双排脚手架力学计算:.......................................... - 11 -落地式脚手架施工方案一、设计依据1、合肥站改造工程建筑、结构设计施工图纸。

2、主要建筑工程施工规范、规程3、建筑结构施工手册二、工程概况既有合肥车站总建筑面积33439 ㎡,其中站房建筑面积21245m2,东西配楼各6097m2。

站房为两层建筑,主要包括候车,售票,行包,出站厅及辅助生产办公用房。

东西配楼地下一层,地上四层,主要是客房及生产办公用房。

既有站房平面布局中心对称,车站长度230 米,中心部位是两个与站台成45°的方形候车室与三角形进站广厅呈倒“品”字布局,西侧设出站厅及售票厅,东侧设行包房,靠站台侧设客运办公用房,贵宾室设在两候车室间靠站台侧三角空间内。

候车室两层,均设有内天井。

改扩建后站房总建筑面积:27690㎡,其中拆除面积:8331㎡,新建部分面积:13058㎡,改造装修部分面积:12174㎡,外立面装饰17897㎡,其它生产办公用房维持现状,站房总长309米,总宽94米。

主体建筑高度23.5米,局部最高点39.1米。

脚手架构造参数的设计:根据规范《JGJ130-2001》内6.1.1条规定,双排脚手架结构的设计尺寸参数设定如下:○1立杆横距:L b=1.05m○2水平杆步距:h=1.8m○3立杆纵距:L a=1.5m,荷载为2+2+4×0.35(KN/m2)○4连墙件设置:两步三跨(3.6m×4.5m)○5脚手架搭设高度:H=39.1m+1.5m=40.6m○6立杆下垫块选用200mm宽,50mm厚木跳板。

四、施工准备1、应根据组织设计中有关脚手架的要求,向搭设和使用人员进行安全技术交底。

2、应在进场前对钢管、扣件、脚手板等进行检查验收,不合格产品不得使用。

3、经检验合格的构配件应按品种、规格分类,堆放整齐、平稳、堆放场地不得有积水。

4、若脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。

1、材料要求钢管:选用Φ48mm、壁厚3.5mm《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接管》(GB/T13092)中规定的3号普通钢管。

其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。

钢管上严禁打孔、凡弯曲、压扁、严重锈蚀、变形和有影响使用功能的不得使用。

扣件:选用可锻铸铁制作,其材料应符合现行国家标准《钢管脚手架扣件》(GB/5831)的规定,(如采用其它材料制作的扣件,应经实验证明其质量符合该标准的规定)。

扣件螺栓、螺母、垫圈应符合GB700-79《普通碳素钢技术条件》A3规定。

螺栓扭力达到65N.m 时,不发生破坏。

裂缝、变形、螺栓锈蚀及外形几何尺寸达不到要求的不得使用。

脚手板:选用毛竹或楠竹制作的竹串片脚手板。

脚手中有松散、变形、腐配、断裂、烧伤及影响使用功能的现象不得使用。

2、脚手架基础架体基础自下而上分别为素土夯实,100 ㎜碎石垫层,100 ㎜C20混凝土。

沿建筑物的外围设2 米宽的硬化地面,硬化处外侧设置200×200 的排水沟,并与室外排水系统连通,凡遇架体基础下有设备基础、管沟的地方,其上必须用槽钢沿架体纵向横跨两跨加固处理。

基础做成里高外低自然排水坡度。

3、架体搭设脚手架必须配合施工进度搭设。

一次搭设高度不应超过相邻连墙杆两步。

立杆:立杆下底部及垫板要按定位线放置,立杆选用三种不同长度的钢管交替布置,以满足立杆错茬的要求。

开始搭设立杆时,应每隔6跨设一根抛撑。

直平连墙杆设置到位后方可拆除。

立杆下必须设置纵、横向扫地杆。

纵向扫地杆必须采用直角扣件固定在距底座不大于200mm 处的立杆上。

横向扫地杆用直角扣件紧靠纵向扫地杆的下方立杆上扣紧。

立杆横向间距1.05m ,纵向间距1.5m 。

架体高度高出檐口1.5m 。

水平杆:纵向水平杆设在立杆内侧,用4.8m 以上的三种不同长度的钢管交错搭设。

在第一步大横杆距地150㎜.第二步距地1800㎜.外侧每步900㎜。

在变截面处用搭接处理,搭接长度不小于1m ,用3个旋转扣件散水垫层挡水墙排水沟室外地坪200mm宽木板2%散水垫层200mm宽木板2%2%室外地坪放坡固定。

以避免杆件截短或不能满足大横杆长度小于3跨的要求。

横向水平杆应设在距主节点中心150mm的纵向水平杆件上,两端用直角扣件扣紧。

横向水平杆里端距建筑物外墙皮留50mm的空隙,外端伸出纵向大横杆不小于100mm,且不允许拆除。

作业层除主节点设横向水平杆外,根据铺设的脚手板,在脚手板端部150mm处范围内架设横向水平杆,且两块脚手板的接头处横向水平杆的间距不能大于300mm。

连墙杆:连墙杆采用两步三跨,用钢管与建筑物刚性拉结。

靠架体一端设在外排杆件主节点处不大于300mm的地方。

从第一步纵向水平杆处开始设置。

与建筑物拉结时,采用抱柱连接和预埋钢管的连接方式,短钢管用直角扣件扣接牢固,拉紧建筑物,不得有松动。

连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接。

如图剪刀撑:本工程转角处较多,剪刀撑连续搭设。

剪刀撑要根据架体搭设进度及时设置。

其杆件涂刷呈黑黄两种颜色,以300mm间距等距涂刷。

杆件搭接长度为不小于1m。

用两个旋转扣件扣接牢固。

剪刀撑用旋转扣件固定在与这相交的立杆或横向水平伸出端上,且距主节点不宜大于150mm。

脚手板:作业脚手板应满铺,距墙面120mm-150mm。

在外立杆里侧距脚手板处的纵向水平杆上1.2m和中间600mm处各设一道纵向水平杆作为架体的防护栏杆。

并在外立杆里侧与脚手板交界处沿架体纵向设置180mm高的挡脚板。

按上述要求在一层楼面处设一道首层隔离防护层,并根据架体搭设高度在距首层隔离防护层以上12m处设置一道隔离防护层。

脚手板采用对接,脚手板的探头及拐角处均采用3.2mm 的镀锌铁条固定在横向水平杆上。

扣件安装:扣件的规格必须与钢管规格相匹配。

螺栓扭力矩不应小于40N.m,且不应大于65N.m。

对接扣件开口应向上或向内。

各杆件端头伸出扣件盖板边缘的长度不小于100mm。

密目网:1、外架防护采用密目安全网全封闭维护,即在外架首层隔离防护层开始(首层隔离层设在二层楼面处,以上每隔12m设一道隔离防护层),整个外立面立杆与大横杆内侧自下而上全部张挂密目网,不得有空隙,并在作业层及隔离防护层外排立杆内侧通常设置一道18cm高,板厚度不小于3cm的挡脚板,挡脚板用黑黄双色油漆刷成45度的斜形标记。

2、本工程采用6m×1.8m的密目网,质量标准应达到:(1)每100cm2面积上有2000个以上的网目。

(2)内贯穿实验达到:将网水平布成与地面呈30°的夹角,用直径48mm~51mm,5kg的钢管由3米高度对网中心自由落下而不穿透。

(3)材质须具备阻燃能力。

3、张挂:密目网应用尼龙绳穿过绑扎与外架纵向杆捆绑牢固。

网间也必须用尼龙绳绑扎牢固,要求整体平面平整、无漏洞。

4、作业层:在作业层内侧要加挂小目安全网做加强防护,以防拆除模板支撑系统时架管外窜穿透密目网对地面作业人员及施工设施造成的伤害或损坏。

其网目为3cm×3cm。

注意:小目安全网的防护必须在该处模板支撑系统全部拆除、规整完毕后方可撤除,移至上一处作业层周转使用。

并在脚手架下挂一道水平兜网,在防护满铺层的脚板下同样挂一道水平兜网。

4、交底和验收脚手架搭设前,由项目部对架子工进行安全技术交底,交底双方履行签字手续。

脚手架搭设后,由项目部组织分段验收,每两步架为一验收段,办理验收手续,验收合格并挂牌后方可使用。

5、通道外脚手架设置上下走人斜道,附着搭设在脚手架的外侧,不得悬挑。

斜道的设置应为来回上折形,坡度为1:3,宽度1M,转角处平台面积不小于3 ㎡。

斜道立杆应单独设置,不得借用脚手架立杆,并在垂直方向和水平方向每隔一步设连接。

斜道两侧及转角平台外围均应设1.2M 高防护栏杆和300 ㎜高踢脚杆,并用合格的密目式安全网封闭。

斜道侧面及平台处应设置剪刀撑。

斜道脚手片应横铺,每隔300 设一防滑条,防滑条宜用46×60 方木,并多道铅丝绑扎牢固。

外架与各楼层之间应设置进出通道,坡度1:3,宽度1M,用模板铺设,两边设1.2M 高防护栏杆和300 高踢脚杆,并固定牢固。

斜道和进出通道的栏杆、踢脚杆统一漆红白相间色。

六、拆除1、拆除前的准备工作:(1)认真清理架体上的所有悬浮物及障碍物并保证清理过程中被清理物不得翻倒、抛掷到地面。

(2)对架体的每个节点、连墙杆、支承件进行认真的检查,对不合格的要求加固、补充完善。

(3)对参加拆除的操作人员进行系统的安全技术交底。

2、拆除时的防护措施:(1)拆除现场设警戒区,配专人负责警戒工作。

(2)停止拆除区域内所有施工,待外架拆除完毕后方可进入该区域作业。

(3)拆除工作由架子班长或持证上岗的架子工指挥。

3、拆除作业时的工作程序:(1)拆除人员进入工作岗位后,再次对各部位的完好状态进行一次检查,确认无误后方可作业。

(2)拆除工作按搭的反程序进行:安全网→护身栏杆→踢脚板→最上一组剪刀撑→连墙杆→小横杆→大横杆→立杆(3)拆除时必须按规定逐层循环作业,不允许分立面拆除或踏步式拆除,认真做到一步一清、一杆一清。
