测量技术在厂区建设中的应用
光伏厂区工程测绘方案

光伏厂区工程测绘方案一、绪论光伏发电作为一种新型清洁能源,正逐渐成为新时代能源发展的主流趋势。
建设光伏厂区是实施光伏发电工程的重要环节,而在光伏厂区建设前,必须进行详细的工程测绘工作,以保障工程建设的顺利进行。
本方案将详细介绍光伏厂区工程测绘的目的、意义、内容、方法以及注意事项。
二、工程测绘的目的和意义1. 目的光伏厂区工程测绘的主要目的是为了确保光伏发电工程建设的精确性和高效性,保障工程建设的质量和安全。
2. 意义光伏厂区工程测绘的意义在于为工程的规划、设计、施工提供准确的地理信息和基础数据,有效规避工程施工中的风险和隐患,提高工程建设的效率和质量。
三、工程测绘内容光伏厂区工程测绘的内容主要包括地形测量、地籍测绘、工程测量等方面的工作。
1. 地形测量地形测量是对光伏厂区地面地形特征、地物状况等进行测定和描述,主要包括地面高程、坡度、地物覆盖等内容。
2. 地籍测绘地籍测绘是对光伏厂区土地的界址、面积等进行勘测,确认土地权属和界址范围。
3. 工程测量工程测量是对厂区内各项工程设施、建筑物等进行测定的工作,确保工程建设的准确性和稳定性。
四、工程测绘方法光伏厂区工程测绘的方法主要包括测绘仪器的选择、测量技术的应用等方面的内容。
在进行工程测绘时,需要根据实际情况选择合适的测绘仪器,采用适当的测量技术,确保测绘工作的准确性和可靠性。
1. 测绘仪器的选择在地形测量、地籍测绘、工程测量等工作中,需要选择合适的测绘仪器,如全站仪、GPS定位仪、电子经纬仪等,以确保测绘数据的可靠性和准确性。
2. 测量技术的应用测量技术的应用是保障测绘工作质量的重要保障,包括在测绘过程中进行数据处理、误差校正、结果分析等工作,以确保测绘数据的准确性和可靠性。
五、工程测绘注意事项在进行光伏厂区工程测绘工作时,需要注意以下几个方面的问题,以确保测绘工作的顺利进行和测绘数据的可靠性。
1. 数据准确性测绘工作的数据准确性是保障工程建设质量的重要因素,需要在实际测绘工作中严格按照标准进行数据采集和处理,确保数据的准确性和可靠性。
测绘技术在建筑施工中的应用分析

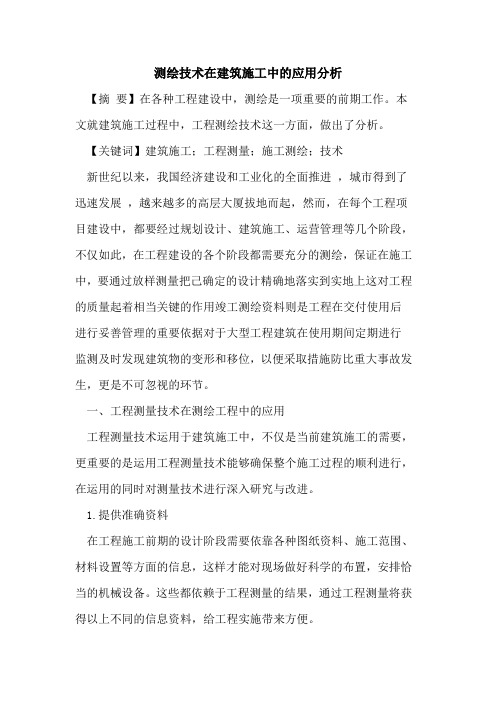

测绘技术在建筑施工中的应用分析【摘要】在各种工程建设中,测绘是一项重要的前期工作。
本文就建筑施工过程中,工程测绘技术这一方面,做出了分析。
【关键词】建筑施工;工程测量;施工测绘;技术新世纪以来,我国经济建设和工业化的全面推进,城市得到了迅速发展,越来越多的高层大厦拔地而起,然而,在每个工程项目建设中,都要经过规划设计、建筑施工、运营管理等几个阶段,不仅如此,在工程建设的各个阶段都需要充分的测绘,保证在施工中,要通过放样测量把己确定的设计精确地落实到实地上这对工程的质量起着相当关键的作用竣工测绘资料则是工程在交付使用后进行妥善管理的重要依据对于大型工程建筑在使用期间定期进行监测及时发现建筑物的变形和移位,以便采取措施防比重大事故发生,更是不可忽视的环节。
一、工程测量技术在测绘工程中的应用工程测量技术运用于建筑施工中,不仅是当前建筑施工的需要,更重要的是运用工程测量技术能够确保整个施工过程的顺利进行,在运用的同时对测量技术进行深入研究与改进。
1.提供准确资料在工程施工前期的设计阶段需要依靠各种图纸资料、施工范围、材料设置等方面的信息,这样才能对现场做好科学的布置,安排恰当的机械设备。
这些都依赖于工程测量的结果,通过工程测量将获得以上不同的信息资料,给工程实施带来方便。
2.保证定位精度对于建筑工程而言,建筑物的精度是极为重要的问题,只有具备了相应的精度才能从整体上保证施工效果,使得建筑物达到理想的设计要求。
在测量过程中能够对建筑的定位精度进行确定,在活动准确的定位要求时可保证施工质量。
3.竣工验收程序当建筑完成施工后并不意味着整个工程就此结束,还必须要进行竣工测量工作,竣工测量报告必须要以实际的工程测量为依据,这样才能保证所拟定的内容符合工程标准,为规划管理部门的监督管理提供帮助。
二、施工测绘的主要内容施工测绘贯穿于整个施工过程中,其主要内容包括:1.施工前建立施工测绘控制网。
2.建(构)筑物的放样(测设)工作。

数字化厂区竣工测量及总平面图测绘的质量控制

管 理 观 察
C S R CTON ON T U I
区竣T是 否符合规 划 、设计 的要求 ,我们对厂 区进行 了全面测绘 。厂
制 的另一个 重要环 节 ,这种作 业 中的中间检查着 重检查作业 小组的作 数字 化竣 T测 量技 术使 用 的是 全站 仪 ,测角 测距 精度 很 高 ,义 业方 法是否 符合规 范 ,成果 是否达到要 求 ,在华 尔润玻璃厂 的数字化 没有展点误 差 ,使野 外数据采 集发生 了根本性 变化 。因此 ,在现 行的 竣 工测量 中 ,除 了对作业小组 提交 的图根控制资 料及初步 图纸检查 , 对 小组 的野 外作业 ,也进行 实地检查 ,这样对小 组的监督检查 确保 了 《 城市测量 规范 》中对数字 化测绘 的要 求 ,已南对数字化 测绘 的数学 所有 过程 的质 量都处于受 控状 态 。 精 度为主转 到 以对工 程 的作业 设计 、 形要素 的分层 ( 码 ) 查 , 地 代 检 33成果检查 - 多余数据删 除等方面提 出了更高的要求 。 我 队总工班 负责对测 绘成果进行 最后 的检 查验收工作 ,采用的是 我单位早 已根据 《 城市 测量规 范 》制定 了质量管理及 质量保 证的
数 字化厂区竣工测量及总平 面图测 绘 的质量控制
陆 均胜 江 门市 规 划 测 绘 勘 察 队 广 东 江 门 5 9 0 200
摘 要 : 以 江 门市 华 尔润 玻 璃 厂 厂 区竣 工 测量 及 总 平 面 图 测 绘 为 例 , 简 述 在 大 比 例 尺 数 字化 厂 区竣 工 测 量及 厂 区 总 平 面 图测 绘 的 实践 中 ,质 量
工程测量技术在建筑工程中的运用

摘要:在我国建筑工程项目中,有着许多控制施工质量的措施,也有着许多检测施工质量的方法。
这些技术和方法在很大程度上为保证我国建筑工程质量做出了突出的贡献,为我国建筑行业的平稳发展提供了很大保障。
工程测量技术就是其中的一种。
工程测量技术在建筑工程中的运用,为建筑工程项目的顺利开展提供了有效地数据资料,工程测量技术在我国建筑工程中的低位不可动摇。
工程测量技术不单单是指运用在工程建设施工环节中的,同时包括了在建筑工程勘察设计阶段,施工质量控制阶段等方面运用各种测量方面的理论、方法以及技术的总称。
现阶段的工程测量技术,在我国建筑行业中有着极为重要的指导意义。
文章针对建筑工程测量的任务,建筑工程测量的内容等方面进行了相关的讨论。
关键词:建筑工程;工程测量;施工引言工程测量技术对我国建筑工程行业的发展起到了很大的促进作用,为我国建筑工程施工项目的质量提升起到了很好的引导作用,工程测量技术在工程建设中所发挥的作用是无可替代的。
测量技术的广泛运用,体现了我国建筑行业的繁荣,也体现了我国建筑工程施工单位对于工程质量的重视。
然而,在一些施工企业中,在开展测量工作时,并没有意识到工程测量对于工程建设所具有的意义,使得工程测量技术的作用在建设项目中得不到全面的发挥,也使得工程质量得不到保障。
为了更加有效地保证施工质量,首先就需要对于保证建筑工程质量的工程测量工作保持清醒的认识。
1 建筑工程测量的任务建筑工程测量的任务是把图纸上已设计好的各种工程建(构)筑物,按设计的要求测设到相应的地面上,并设置各种标志作为施工的依据,并和指挥各工序的施工衔接起来,保证建筑工程符合要求。
在建筑施工中,测量工作贯穿施工过程的各个阶段。
按测量工作的先后顺序和作业性质,建筑工程测量的主要任务有以下几个方面。
1.1 勘测设计阶段的任务每项建筑工程建设都必须按照自然条件和预期目的进行规划设计。
在这个阶段中的测量工作,主要是测绘各种比例尺的地形图,另外还要为工程、水文地质勘探以及水文测验等进行测量。
工程测量GPS—RTK技术论文

工程测量GPS—RTK技术论文摘要:地形点的采集可以单人作业,在建筑区内较为开阔的区域进行数据采集,发现RTK的采点速度相当快,由于初始化速度快(小于30s),并且在线运动过程中不失锁,每个碎部点采集时间不超过2s(含点位代码输人),因此,采点速度几乎等于走路的速度,可以充分发挥RTK快速高精度定位的优势。
一、GPS基本情况GPS是一套利用美国GPS卫星导航系统进行全天候、全方位的测量定位设备。
根据GPS提供的坐标或坐标演变量精度和方式的不同可以分为毫米级,厘米级,静态,动态后处理,RTK(Real Time Kinematic 实时动态),RTD(Real Time Differnce实时差分)等几种设备分类和测量方式,其中RTK是一种定位精度比较高的载波相位差分GPS技术。
二、RTK定位方法RTK定位通常由1台基准站接收机和1台或多台流动站接收机以及用于数据传输的电台组成,在RTK作业模式下将一些必要的数据输入GPS控制手簿,如基准站的坐标、高程、坐标系转换参数、水准面拟合参数等;流动站接收机在若干个待测点上设置。
基准站与流动站保持同时跟踪至少4颗以上的卫星,基准站不断地对可见卫星进行观测,将接收到的卫星信号通过电台发送给流动站接收机,流动站接收机将采集到的GPS观测数据和基准站发送来的信号传输到控制手簿,组成差分观测值,进行实时差分及平差处理,实时得出本站的坐标和高程。
基准站一般架设在已知点(平面坐标或高程已知)上,点位一般位于测区中间,视野开阔,周围无高大的树木、楼房等建筑物影响,远离强电磁波发射源和大面积的水面,如果事先没有确定地心坐标(WGS-84)与当地坐标系的转换参数,也可以将基准站架设在符合上述条件的未知点上。
流动站依次设置在待测点上观测。
基准站和流动站同时接收卫星信号。
基准站通过连接的电台将测站坐标、伪距观测值、载波相位观测值、卫星跟踪状态和接收机工作状态发送给流动站,流动站接收该信息后与卫星信息进行实时差分平差处理,实时得到流动站的三维坐标及其观测精度信息。

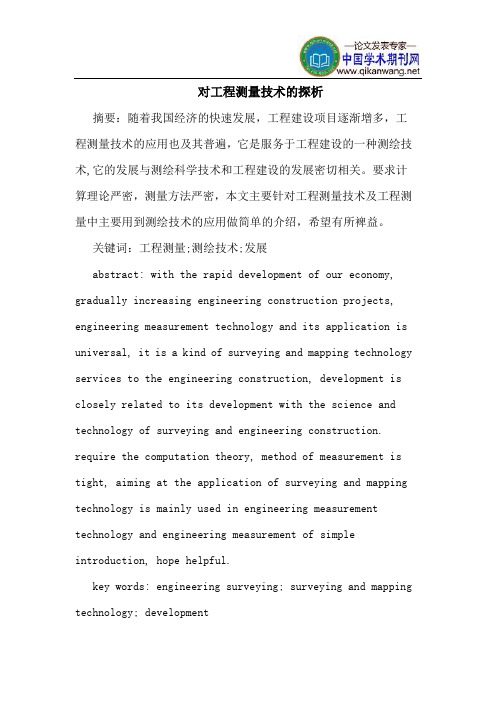

对工程测量技术的探析

对工程测量技术的探析摘要:随着我国经济的快速发展,工程建设项目逐渐增多,工程测量技术的应用也及其普遍,它是服务于工程建设的一种测绘技术,它的发展与测绘科学技术和工程建设的发展密切相关。
要求计算理论严密,测量方法严密,本文主要针对工程测量技术及工程测量中主要用到测绘技术的应用做简单的介绍,希望有所裨益。
关键词:工程测量;测绘技术;发展abstract: with the rapid development of our economy, gradually increasing engineering construction projects, engineering measurement technology and its application is universal, it is a kind of surveying and mapping technology services to the engineering construction, development is closely related to its development with the science and technology of surveying and engineering construction. require the computation theory, method of measurement is tight, aiming at the application of surveying and mapping technology is mainly used in engineering measurement technology and engineering measurement of simple introduction, hope helpful.key words: engineering surveying; surveying and mapping technology; development中图分类号:p25一、工程测量的任务与主要内容(一)工程测量的任务是将图纸上的已经设计好的各种工程建构建筑物,按照设计的要求测设到相应的地面上,并设置各种标识作为用于施工的依据,并和只会各种工序的施工衔接起来,保障建筑工程符合要求。
项目新技术应用情况和应用效果
项目新技术应用情况和应用效果1、钻孔灌注桩施工工法该系统工程的曝气沉淀甲(乙)池、综合楼、曝气沉砂池,脱水机房等多个单体工程采用钻孔灌注桩进行地基加固,共打钻孔灌注桩2800多根,最深的达53m,应用钻孔灌注桩进行地基加固,保证了地基足够的承载力及建(构)筑物的安全,并取得了较好的经济效益和社会效益。
2、商品砼在桩基工程中的应用在XXX城北污水处理系统工程中,商品砼作为桩基砼施工,取得了较好的效果,平均每根桩节约时间约1.5小时,共缩短了约10天的工期。
采用商品砼施工,确保了桩身工程质量,也省去了现场自拌砼需要的大量劳动力,和搅拌机械,降低了现场噪声,保护了施工环境,取得了明显的经济和社会效益。
3、CFG桩复合地基技术应用CFG桩复合地基具有沉降变形小,施工简单、造价低、适用性广等特点,且能采用工业废料粉煤灰,减少城市污染,XXX城北污水处理系统工程的几个附属单体如鼓风机房、变电所、脱水机房等单体工程运用了此地基加固处理法,(总桩数为1915根,平均长为17.55m)取得了较低好的经济效益和社会效益。
4、基坑钢板桩支护应用技术钢板桩因其构成的连续壁体具有很高的锁口,结合紧密,水密性好,施工速度快,适应性强,可减少基坑开挖土方量,有利于施工排水,而且开挖过程中不会出现塌方而影响工作面,在厂区消毒池、污泥池施工中采用钢板桩支护,另外厂外污水收集管线工程中大量使用钢板桩进行基坑支护,确保管线与工作井施工,因此基坑钢板桩支护在XXX城北污水处理系统工程运用中有着较好的经济效益和社会效益。
5、测量技术及精度分析在XXX城北污水处理系统施工过程中,按照分级布网、逐级控制的原则,进行现场测量控制,该方法技术先进,测量精度较高,使全场测量放样既满足了规范的要求,又便于施工质量的控制,且缩短了测量放样的时间,有着较好的效益。
6、先进测量仪器和高等级测量技术测量是土建和安装工程施工过程中的重要工序,关系到建筑物和工业设备平面位置和标高的准确,以及各种系统能否正常运行,全站仪高精度测距和测角技术在厂区总平面控制以及地下大口径管道走向测量中得到了良好的运用,先进测量仪器和高等级测量技术在XXX城北污水处理系统工程测量运用中取得了良好的经济效益和社会效益。
GPS技术在企业建立厂区测量控制网中的应用
测 一般 为 3 0m ̄4 0m, 0 0 同时为 GP S主要 由空间 卫星 、 地面 监控 站及 用户 设备 三部 分构 成 。 局 的限制 , 量控制 网边长均较 短 , 满足生产工艺 的要求 , 布设 的控 制网 点位 精度 要求 均较 高 , 因此 1 G S空间卫星 由 2 颗工 作卫星和 3颗 在轨备用卫 星组成 。2 )P 1 ) G S 面监控站主要 由分 布在 全球 的 1 主控 站 、 P地 个 3个注入 站 和 目前 中小工业 企业厂 区布设 的首级 测量 控制 网普遍 采 用 的等级 或 。4 厂 允许 高度截止角 范围 5个监测站组成 。3 G S 户设 备由 G S接 收机 、 )P 用 P 数据处理 软件 为三等 ( C级 ) ) 区内建构筑 物密集 , 内的有效空间有 限 , 各 种信 号干 扰较 严重 , 且 因此对 踏勘 选点 的 及其终端设备 ( 如计算机 ) 等组成。
1 2 G S定 位 原 理 . P
要求较 高 , 点位应 选在 视野 开 阔、 通方便 、 利扩展 、 交 有 易于保存
以便 观测 和 日后使 用。5 布设 的高精度 G S 制点 主要 ) P控 G S定 位是 根据测量 中的距离交会定 点原理实现 的。如 图 1 的地方 , P 目的是 满足企业生 产改 造使 用需 要 , 因此 在施 工 区域 、 产实 际 生 所示 , 待测点 Q 设置 G S接收机 , 在 P 在某一 时刻 t 时接收 到 k同 3 ( 3颗 以上 ) 颗 或 卫星 s , 2 s 所 发出 的信 号。通过数 据处 理 1s , 3
维普资讯
第3 4卷 第 2 8期
200 8年 10 月
山 西 建 筑
S HANXI ARCHI TECTURE
GPS(RTK)、CAD在建筑方格网中的应用
GPS(RTK)、CAD在建筑方格网中的应用作者:陆永红李久飞来源:《中国新技术新产品》2015年第06期摘要:本文通过具体项目施工实例,详细讲述了GPS(RTK)全球定位技术、计算机CAD制图技术在建立建筑方格网中的应用,并总结了一些有益的结论。
关键词:建筑方格网;GPS(RTK);CAD制图;导线测量;放样;精度中图分类号:TP391 文献标识码:A一、引言火力发电厂建筑方格网(building square grids)是整个厂区建设的控制基础,在场地平整、基础开挖、管道铺设、厂房建设、电力放样和设备安装等方面都起着重大作用。
它要求精度高、坐标值预先设定,测定起来比较困难。
常规经典测量方法是进行导线测量、严密平差计算、点位归化等步骤,使控制点位逐渐趋近设计方格网点位来完成的。
近年来GPS定位技术的普及、定位精度的提高及以计算机CAD制图的发展,为解决此问题提供了方法和条件。
焦作电厂2×660MW机组上大压小异地扩建工程布设施工方格网项目,使用GPS定位技术和计算机CAD制图软件成功建立了高精度的建筑方格网。
本文将结合实际情况对GPS、CAD 在建筑方格网中的应用做以下探讨。
二、工程概况焦作电厂(2×660MW)上大压小异地扩建工程项目占地面积约为0.3km²,需建立13个点的建筑方格网。
坐标系统采用1954年北京坐标系,中央子午线为114°。
仪器采用国产南方灵锐S82(标称精度±(5mm+1×10-6D))GPS静态接收机,拓普康GPT-3002LN(标称精度2″,±(2mm+2×10-6D))免棱镜全站仪。
建筑坐标系(A、B)与1954年北京坐标系(X、Y)的转换关系如下:X=A*cosα-B*sinα+X0A=( X-X0)* cosα+( Y-Y0)* sinαY= A* sinα+ B* cosα+Y0B=( Y-Y0)* cosα-( X-X0)* sinα其中X0=3899088.55Y0=38452059.05α=-8.03°2009年河南省电力勘测设计院所做的E级GPS控制点1231、1232,经静态GPS实地检测边长为356.082m与坐标值反算边长356.094m相差0.012m。
阐述工程测量在桥梁建设的作用
阐述工程测量在桥梁建设的作用桥梁建设是国家基础建设中的重要组成部分。
测量工作在桥梁施工中是一项非常关键的基础性工作,要求测量人员,必须有认真踏实的工作作风,过硬的测量理论知识,丰富的测量实践工作经验。
一、工程测量在桥梁建设中的作用工程测量通过精确、周密的测量放线,为工程建提供有力的数据支持,并且提供了可靠的技术保障,使得工程能够按照科学的建设方法进行施工,并为后期的质量检测提供一个参考的依据。
1、测量工作在工程筹备与基础建设中的作用。
在工程施工前,首先要对实地进行测量,设计出施工图纸,再通过测量工作进行实地放样,确定具体的施工位置。
测量工作是工程的基础,只有打好了基础,才会为将来的施工工作奠定一个良好的基础。
在施工的基础性阶段,要严格按照施工标准,保证测量数据的准确性,尤其是在桥梁基础桩位置的测定,误差必须保证在一个很小的范围之内,若误差太大,就会对工程本身带来影响,不仅会加长工期,浪费资金,重要的是给桥梁带来不安全的隐患,对工程质量造成严重影响。
在要被进行检测的土方中,需要通过测量然后计算出比较准确的施工数据,确定土方的具体位置,尽量避开对外围土层的伤害。
另外,由于承台钢筋的捆扎需要按量进行计算,就需对桥梁的构成物质进行测量,找到它的承重力。
影响测量工作准确性的因素有人为因素和自然因素,比如测量人员本身的专业技能和建筑所处的具体环境。
2、测量工作在施工阶段的作用。
测量工作在施工阶段的作用主要体现在三个方面:一是对桥墩平面放线精确度的影响,工程测量检测出上一次建设工作中存在的问题,帮助施工技术人员及时弥补工程中已经存在的缺陷,避免了质量缺陷的积累,降低了发生质量安全事故的风险,还可以为下一阶段的施工提供依据;二是对标高测量控制的影响,为了保障模板的平整度,工程测量在标高测量控制上可以在模板施工中,通过准确、周密的测量提供精准的基准点。
为了保障砼后的混凝土平整度,在进行混凝土施工中,也可以为其提供标高控制线。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
测量技术在厂区建设中的应用
官厚兵
福建三农化学农药有限责任公司氟化工项目为在建项目,整个项目分两期完成,现阶段进行的第一期主要为七幢4~11层砼结构厂房、六幢钢结构仓库、罐区五类储罐、冷冻厂房、一幢60米高砖烟囱、水池泵房以及厂区道路、挡墙和围墙等附属设施等的建设施工。
测量工作在此次三农氟化工厂区建设施工中尤为重要,现就施工过程中采用的相关测量技术进行简要的阐述。
一、厂区控制测量
根据业主提供的三个Ⅱ级GPS基准点和两个四等水准点建立厂区平面控制网及高程控制网。
1、平面控制测量
布设平面控制网包括技术设计、实地选点、标石埋设、外业观测和数据处理等工作。
1)技术设计
(1)收集资料:收集测区(整个厂区及周边一定范围)有关资料,包括测区的自然地理和人文地理,各种比例尺地形图、气象资料,以及已有的测量成果资料,对收集的资料加以分析和研究,选取可靠和有价值的部分作为设计时的参考。
(2)实地踏勘:拟定布网方案和计划时,需要到测区进行必要的踏勘和调查,作为设计时的参考。
(3)图上设计:根据测量任务,按照有关规定和技术规定,在地形图上拟定出控制点的位置和网的图形结构。
图1 三农氟化工厂房控制点选点图
(4)编写技术设计书。
2)实地选点
按照实地情况检查落实图上设计,修改其中不恰当或不完善的部分。
3)标石(标志)埋设
标石(标志)埋设结合厂区实际情况,可采用浇注钢筋混凝土基
础,在基础中心插立钢筋(钢筋头上刻十字丝)。
4)外业观测
外业观测包括仪器的选取和检验、制定观测计划、观测作业、数据检验等工作。
5)数据处理
数据处理工作主要包括外业数据质量检核、平差方案的制定、平差处理、精度评定、数据处理成果整理。
6)精度要求
建筑物施工平面控制网,应根据建筑物的分布、结构、高度、基础埋深和机械设备传动的连接方式、生产工艺的连续程度,分别布设一级或二级控制网。
其主要技术要求,应符合表1的规定。
表1 建筑物施工平面控制网的主要技术要求
注:n为建筑物结构的跨数。
7)其他注意事项
①控制点,应选在通视良好、土质坚实、利于长期保存、便于施工放样的地方。
②控制网加密的指示桩,宜选在建筑物行列线或主要设备中心线方向上。
③主要的控制网点和主要设备中心线端点,应埋设固定标桩。
④控制网轴线起始点的定位误差,不应大于2cm;两建筑物(厂房)间有联动关系时,不应大于1cm,定位点不得少于3个。
⑤水平角观测的测回数,应根据表1测角中误差的大小,按表2选定。
⑥建筑物的维护结构封闭前,应根据施工需要将建筑物外部控制转移至内部。
内部的控制点,宜设置在浇筑完成的预埋件上或预埋的测量标板上。
引测的投点误差,一级不应超过2mm,二级不应超过3mm。
2、高程控制测量
高程控制网的布设分为技术设计编制、选点埋石、观测、数据处理等过程。
高程控制网可采用水准测量和三角高程测量,布设成闭合环线、附合线路或结点网。
本次高程控制点选用的点位与平面控制点相同,故不需要另外埋设标石(标志)。
结合业主给定的两个四等水准点,建立厂区等外高程控制网,采用水准测量,选用附合水准线路。
建筑物高程控制,应符合下列规定:
①建筑物高程控制,应采用水准测量。
附合路线闭合差,不应低
于四等水准的要求。
②水准点可设置在平面控制网的标桩或外围的固定地物上,也可
单独埋设。
水准点的个数,不应少于2个。
③当场地高程控制点距离施工建筑物小于200m时,可直接利用。
④当施工中高程控制点标桩不能保存时,应将其高程引测至稳固
的建(构)筑物上,引测的精度,不应低于四等水准。
二、地形测量
根据测区建立的平面控制网及高程控制网可以对整个厂区进行地形测量,为后续施工中涉及的土石方工程、经济签证提供基础数据。
本次施工前厂区场地土方平整工程已经结束,业主建议由建设单位、监理单位以及施工单位三方各派出有关人员一同对厂区原始地面进行标高测定。
1、建立方格网测定厂区地面标高
方格网的建立一般在现场按间距20米(或10米)标定,并撒白灰作为标识。
考虑到整个厂区面积大、标定工作任务重,业主建议在总平图上(CAD图)按间距20米布置方格网,然后提取每格网点坐标,其次用全站仪将提取的网点坐标放样到实地,最后再测定每个网点的标高。
前期按上述方案进行放样后采集了一定数量方格网点标高,但是放样工作量比较繁重,经推算整个厂区方格网测量工作需要费时半个月左右。
后经改进,采用数据采集方式:即根据测区地形实际情况,测量高程变换点的坐标及高程值,再将采集的数据通过南方CASS7.0软件展点到CAD图上,然后根据内插原理计算每个网点的高程值,
最后采用这种测量方案总共费时三天。
该方案在一定程度上增加了内业数据处理工作量,但大大减少了外业工作量。
2、地形测绘
针对比较复杂的土石方工程签证,如果采用前述测定的方格网进行计算将存在较大误差,为了减少土石方签证过程中各方对数量认定存在不同意见进而影响经济签证顺利实施时,可采用全站仪对一定区域范围进行详细地形测绘,然后通过建立数字高程模型EDM计算准确的土石方工程量。
三、施工放样测量
1、坐标数据提取
依据建设单位提供的厂区总平面图(CAD图),首先通过南方CASS7.0软件对总平图进行平移和旋转,将总图中施工坐标系转换为西安80坐标系,这样使得从总图提取的坐标与厂区建立的西安80坐标系平面控制网吻合。
然后采用软件中“查询指定坐标”命令提取拟建建(构)筑物的坐标数据,最后将提取的坐标数据输入全站仪,为外业放样做好准备。
注:可通过测图软件将测量数据传输至全站仪,主要步骤为:
①连接全站仪与计算机之间的数据传输电缆;②设置超级中端的通讯参数与全站仪的通讯参数一致;③全站仪中选择要传输的文件和传输格式后按发送命令;④计算机接收数据后以文本文件的形式存盘。
2、放样测量
放样测量,即将图上数据放样到实地。
一般厂房放样测量采用两种方法:
(1)直接放样:采用全站仪将建(构)筑物轴线角点坐标放样到实地;
(2)极坐标放样:根据角度、距离放样建(构)筑物轴线。
对于一些要求测量精度较高的设备基础,不论采用直接放样还是极坐标放样,均需对放样点进行距离、角度改化。
具体做法:
①、如采用直接放样,将放样点的坐标数据重新测定,然后比较其与图上坐标的差值,最后根据差值进行改化;②如采用极坐标放样,首先精确测定放样点之间的距离及角度,然后比较测定值与设计值的差值,最后根据其差值进行改化。
四、沉降观测
本次厂区建设建设单位要求我施工单位在施工过程中对重要的在建建筑物和构筑物同步进行沉降观测。
沉降观测作业前,先收集相关水文地质、岩土工程资料和设计图纸,并根据岩土工程地质条件、工程类型、工程规模、基础埋深、建筑结构和施工方法等因素,进行沉降观测方案设计。
1)本次采用的沉降观测网,布设成环形网并采用水准测量方法观测。
根据拟观测建(构)筑物所在区域事先埋设基准点及工作点,将基准点埋设在变形区以外稳定的原状土层内,利用稳固的建(构)筑物,设立工作点(墙水准点),当条件受限时,在变形区内也可埋
设深层钢管标作为基准点。
2)沉降观测的方法及精度
沉降观测选用进口精密水准仪配合铟钢尺测量,仪器标称精度±0.4mm/km。
每次观测采用相同的观测网形,固定使用仪器和观测人员,并尽可能选择最佳观测时段,在基本相同的环境和条件下进行观测,沉降观测基准网的精度要求见表3。
3)沉降观测资料的整理及数据处理
①对观测记录进行校核,检查是否有记录、计算错误;
②将正确的数据进行存档和入库,并绘制相应的图表(变形过程线);
4)观测周期
高层建筑施工期间的沉降观测周期,应每增加1~2层观测1次;建筑物封顶后,应每3个月观测一次。
如果最后两个观测周期的平均沉降速率小于0.02mm/日,可以认为整体趋于稳定,如果各点的沉降速率均小于0.02mm/日,即可终止观测。
否则,应继续每3个月观测
一次,直至建筑物稳定为止。
工业厂房的沉降观测总次数,不应少于5次。
竣工后的观测周期,可根据建(构)筑物的稳定情况确定。
5)成果资料
①技术设计书和测量方案;
②监测网和监测点布置图;
③原始观测记录;
④平差计算、成果质量评定资料;
⑤变形观测数据处理分析和预报成果资料;
⑥变形过程和变形分布图表。
五、结语
本文简单阐述了我在三农氟化工项目厂区建设施工过程中,根据现场实际情况灵活采用平面控制测量、高程控制测量、地形图测绘、放样测量及沉降观测等不同测量方法。
鉴于本人专业水平及现场施工经验有限,文中所述测量方法不一定是最优的,我将抱着“路漫漫其修远兮,吾将上下求索”的态度去探寻更好、更快、更省的测量方法,运用到今后的建设项目施工中。
