高支模坍塌事故典型案例
案例一邹平县鹤伴公馆7.14模板支撑坍塌事故

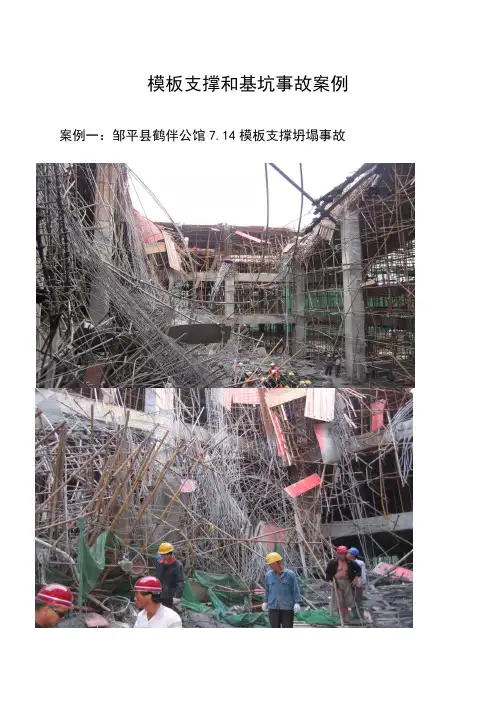

模板支撑和基坑事故案例案例一:邹平县鹤伴公馆7.14模板支撑坍塌事故一、事故经过2012年7月14日,邹平县鹤伴公馆工程进行屋顶混凝土浇注作业时,下部模板支撑系统突然坍塌,在屋顶的10名作业工人随混凝土一起坠落,下面放灰的2名工人亦被混凝土和脚手管掩埋,造成4人死亡,8人受伤。
二、直接原因1、纵横向水平杆件单方向设置,致使这一方向步距无限增大;2、模板支撑系统剪刀撑严重缺少;3、模板支撑系统未与已浇结构连结;4、施工方法存在缺陷:事故发生部位梁板柱同时浇注;5、相邻立杆对接扣件在同一平面内;6、未按照规定组织方案编制和专家论证审查。
案例二:经济开发区9.8模板支撑坍塌事故一、事故经过2010年9月8日,经济开发区中海4号星在混凝土浇筑时,发生坍塌,造成2人死亡,8人受伤。
二、直接原因1、模板支撑方案未专家论证;2、模板支撑基础在回填土上连续降雨支撑基础下降;3、支撑体系不稳固;4、梁板柱同时浇筑。
案例三:潍坊峡山4·30模板支撑坍塌事故一、事故经过2015年4月30日,潍坊市峡山生态经济发展区潍坊实验中学演艺中心建设项目在施工过程中发生一起坍塌事故,造成4人死亡,2人受伤,直接经济损失约460万元。
二、直接原因1、未按规定编制演播厅模板支撑系统专项施工方案;2、满堂支撑架基础不牢固,支撑架体搭设不规范、随意施工;3、支撑体系未与四周已完成构件可靠拉接;4、支撑体系所使用的钢管、扣件、可调托撑等材质不合格。
案例四:淄博高新区付山集团碳酸钙厂烧结工程烧结车间事故一、事故经过2006年9月30日,由山东建设建工集团第七有限公司施工的淄博高新区付山集团碳酸钙厂烧结工程烧结车间,工程为单层混凝土框架结构,长22米,宽12米,高13.1米,在进行车间顶板混凝土浇筑施工时,模板支撑体系失稳坍塌,造成作业面上7人坠落,其中3人死亡,1人轻伤。
二、直接原因1、未按规定编制专项施工方案并组织论证;2、支撑架体搭设不规范、随意施工;3、支撑体系未与四周已完成构件可靠拉接;4、支撑体系所使用的扣件等材质不合格。
高支模坍塌模式事故案例分析

事故发生后应急救援人员正在进行救援中。
采光井与已浇完的各 楼层柱处未设置有效
的抱柱稳定性措施
初步调查认定,该事故是一起安全生产责任事故。 存在的主要问题:一是施工人员未严格按照施工方案和 标准规范搭设模板支撑系统,方案要求现浇梁下立杆间 距为0.4m×0.4m,实际搭设1.3m×1.3m,并且缺少 剪刀撑和扫地杆;二是监理单位现场监管不力,未及时 制止施工人员违规作业行为;三是施工单位在浇捣混凝 土过程中施工工序错误,造成局部受力集中,超过模板 支撑系统承载能力。
无纵向水平杆
无纵、横向扫地杆
• 南京电视台演播中心大演播厅模板支架整体倒塌技术原因分析 事故发生后,查看残存钢管支架的底部均无扫地杆 架子底部步高约1.8m,在地坑处步高达2.6m,且无扫地杆
对接扣件在同一位置
事故发生后,查看残存钢管支架的立杆连续4根钢管接头在同一高度,使立杆 的整体刚度降低。
向水平杆,架子每步的水平杆与周边的砼墙体未抱柱,未设置纵模向 和水平向剪刀撑架子的晃动侧向位移变形量大。
南京江宁9.01模板支架倒塌事故—— 梁下立杆每步的双向水平杆间隔2根立杆设置
2004年“9.01”南京江宁工地模板支撑整体 坍塌,死5人,伤17人。
支模架坍塌现场实际情况
支模架坍塌现场实际情
1300
1300
1800
8400
17200
3000
3300
700
4200
16000
高支模区域平面图(236m2)
(1)支模面积(扣除原外脚手架面积)=16×17.2- 13×17.2×2+4.2×1.3=236m2
(2)支模架高度:18m (3)计算扣件钢管搭设数量:
立杆:236根×18m=4248m (基本尺寸:1m×1m方格网)水平杆:纵向18根 ×13m×10步=2340m (隔)水平杆搭设
模板坍塌事故

前言建筑行业属于安全事故多发行业,综合分析其原因是多方面的,但是,安全事故发生的原因主要是由违章、违规施工和不按专项方案施工造成的。
由于建筑施工生产周期长、工人流动性大,露天作业、立体交叉作业多,手工操作多、劳动繁重,建筑工序繁多,建筑机械种类繁多等特点。
俗话说“常在河边走哪有不湿鞋”,只有认真、严格的按照安全技术规范、操作规程和经审批和论证的专项方案施工,发现安全隐患及时整改,是避免安全事故发生的唯一法宝。
下面介绍几起典型安全事故案例,以起警示作用。
事故案例1:芜湖1.12模板坍塌事故事故经过:2010年1月12日上午11:50分左右,由芜湖恒达建筑安装有限责任公司、芜湖富贵建筑安装架业有限公司承建的芜湖华强文化科技产业园(芜湖方特二期)配送中心仓库建设工地,在浇筑混凝土屋面过程中发生模板坍塌事故,事故造成7人当场死亡、1人经抢救无效死亡,7人受伤。
原因分析:该配送中心仓库,屋顶结构为钢筋混凝土结构。
就是在浇筑屋顶混凝土时发生了这一惨剧,该屋顶是大跨度,高支模的支架模板工程。
属于危险性较大的分部分项工程,无专项施工方案。
监理单位已经下达了停工通知书。
施工单位野蛮施工,拒绝停工,在未经监理单位允许的情况下就浇筑屋顶混凝土。
在浇筑混凝土的过程中发现模板沉降,木工班长要求木工下去加固支架。
15人到模板下去加固支架。
但是为时已晚。
该事故属于典型的违规操作、违章指挥。
为此付出了惨痛的生命代价。
事故案例2:大连一在建工地塌方造成9死4伤2011年10月8日13时50分左右,大连市蓝湾三期工程建筑工地一个在建的地下车库在浇筑顶板混凝土施工过程中,发生支架、模板坍塌事故,造成13人死亡,4人受伤。
原因分析:大面积人防或地下室在浇筑过程中发生坍塌的主要原因大致来自以下3个方面:第一方面——支架因设计和施工缺陷,不具有确保安全的承载能力。
第二方面——支架因设计或施工原因,使其承载能力没有多大富裕,在遇到显著超过设计的荷载作用时(如临时集中堆放木枋、模板、布料机或混凝土),由局部失稳开始,迅即引起模板支架整体坍塌。
高大支模典型安全事故案例解析 (2)可修改文字

高支模无水平防护,也未施 工通道
图27
二、引发模架支撑体系坍塌的技术安全缺陷
49
模架图片分享
模架安全施工措施 模架搭设施工中,吊 运的钢管集中堆放在未 加固的架体上,致使模 架架体集中荷载超载。
模架没有搭设堆料平台 图28
第三部分
50
一
模板支架坍塌的类型划分
二
高大模架施工安全关注的问题
模板支架坍塌的直接起因
13 图4
一、模板支架坍塌的类型划分
案例模式图片
立杆间距过大
步高1·8 m处未设双 向水平杆
支架三维结构尺寸偏大的坍塌类似问题支架
14 附图4
一、模板支架坍塌的类型划分
无剪刀撑或剪刀撑太少的坍塌类型 2010年1月3日在昆明新机场配
套引桥工程混凝土浇筑施工中,突 然发生了支架垮塌事故,造成7人 死亡,34人的受伤的特大安全事故。
四
高支模典型安全事故案例解析
五
模板工程关键环节风险管控
六
模板工程专项方案监理审核重点
一、模板支架坍塌的类型划分
7
模板顶部立杆扣件滑脱坍塌类型
图1
2004年01月15日南京双桥 门高架雨花台铁路站附近一跨 模板支架垮塌,该事故造成4 人死亡,伤20人。
一、模板支架坍塌的类型划分
案例模式图片
8 附图1
图5
水平杆单向设置
二、高大模架施工安全关注的问题
模架图片分享
水平杆搭设通病
模架危险区域封顶杆 下第一道步高1·8 m 处 未双向设置。
步高1·8 m处未设双向水平杆
27
图6
二、高大模架施工安全关注的问题
28
模架图片分享
水平杆搭设
模板及脚手架倒塌案例及原因及防治措施图文

2.设计计算考虑不周 2.1 计算模型与实际受力情况有出入
目前施工现场模板系统支撑与脚手架很大部份采用Φ48钢管。对于钢管搭设的模板支撑系统、内外 脚手架,在设计计算时,杆件的计算模型和简图与实际受力情况有较大出入。计算时一般假设各杆件交于一 点,其节点为铰接,实际上钢管搭设时立杆、横杆及斜杆均用扣件连接,由于1个扣件只能连接2根杆件,各杆 件不能交于一个节点上,因此在交接点上产生偏心问题,计算构件图也很难考虑这个问题。扣件连接时,对回 转扣件规范JGJ130—2001定锁扣力为8kN,十字扣件为6kN,一字扣件为2.5kN,这与钢管本身强度相差较大, 不相匹配。模板支撑系统与脚手架和主体进行必要的连接,规范一般要求做到刚性连接,但施工时很难做到 刚性连接的要求,而监督人员一般又不对脚手架和模板支撑进行检查,因此存在实际构造做法与计算假设不 吻合的现象,理论计算结果与实际受力误差较大。
案例三:西安脚手架倒塌事故已造成7人死亡
2011年10日8时20分许,位于西安市 北郊的凯玄大厦工地一栋在建30层高 楼悬挑脚手架发生坍塌事故,脚手架 从20-25层坠落,致使正在做外墙装饰 的12名工人被埋压。其中7人当场死 亡,5人受伤。
原因分析:外脚手架倒塌事故的原因很多,但最直接的原因是无专项设计方 案、专项设计方案未经专家论证评审、未按设计方案搭设、悬挑杆件刚度不 够、连墙杆不足,使脚手架发生倾斜变形,进而坍塌。
原因分析:该配送中心仓库,屋顶结构为钢筋混凝土结构。就是在浇筑屋顶混凝 土时发生了这一惨剧,该屋顶是大跨度,高支模的支架模板工程。属于危险性较 大的分部分项工程,无专项施工方案。监理单位已经下达了停工通知书。施工单 位野蛮施工,拒绝停工,在未经监理单位允许的情况下就浇筑屋顶混凝土。在浇 筑混凝土的过程中发现模板沉降,木工班长要求木工下去加固支架。15人到模板 下去加固支架。但是为时已晚。该事故属于典型的违规操作、违章指挥。为此付 出了省质量技术监督局对用于搭建建筑工地脚手架的45批次钢管和39 批次扣件进行了抽检,结果令人震惊:扣件合格率为零、钢管合格率仅为14%。 建设部、国家质检总局、国家工商总局最近赴有关省市进行的检查也表明:近 年来,一些地方生产和销售建筑施工用的劣质钢管、扣件行为突出,建筑设施 租赁市场混乱,大量不合格的钢管、扣件流入施工工地,施工单位不严格按标 准规范使用钢管、扣件,严重危及建筑施工安全生产。
生产安全事故案例二(支模架坍塌)

编辑ppt
13
②赵文艺,大连阿尔滨集团建筑公司一分公司蓝湾项目部生产负责人。 作为生产负责人对B-1#地下车库模板支护没有按照施工方案组织工人施工, 对模板支护未按规定报验,混凝土浇注施工也未按照规定向监理报告,模板 支护和混凝土浇注未按照要求组织专项施工技术和安全交底,对现场施工作 业没有实行统一的指挥协调,致使施工现场作业安全管理工作混乱,交叉作 业。其行为违反了《安全生产法》第三十八条的规定,对这起事故发生负有 主要责任,建议司法机关依法追究其刑事责任。
11
编辑ppt
5、事故间接原因
①模板支护施工前未组织安全技术 交底,未按规范和施工方案组织施工, 未按要求设置剪刀撑、扫地杆和水平拉 杆;模板搭设和混凝土浇筑未向监理单 位报验。
②备案项目经理陈健未到位履职, 由不具有注册建造师资格的赵文艺负责 现场生产管理;模板专项施工方案由不 具有专业技术知识的安全员利用软件编 制,该方案也未经项目部负责人、技术 负责人和安全部门负责人审核;未设置 专职安全员。
编辑ppt
14
③张万君,大连阿尔滨集团建筑公司一分公司副总经理。作为一分公司 全面负责建筑项目施工、安全、质量管理工作的负责人,未认真履行安全生 产管理责任,对主管工作监督检查不力,疏于管理;对蓝湾项目经理陈健未到 职履责情况听之任之,指派无项目经理资格证的赵文艺作为现场生产负责人, 项目部安全管理机构不健全,专职安全员配备不足,职工的安全教育培训制 度不落实,无证上岗、违章作业现象严重,项目安全管理混乱。其行为违反 了《安全生产法》第八十一条的规定,对这起事故发生负有主要责任,建议 司法机关依法追究其刑事责任。
编辑ppt
1
一、生产安全形势
编辑ppt
2
模板坍塌事故是建筑施工中极易引发群体伤亡的危险源之一,尤其随着城 市现代化的发展,大层高的建筑越来越多,一些高度大于8米,且采用扣件式钢管 模板支撑架的模板工程频频发生了坍塌事故。
工地安全事故案例

事故案例:2010年5月3日晚10点30分左右,在乌兰察布市集宁区至包 头市第二双线铁路工程二道河1号铁路隧道施工现场附近,中铁十九 局施工人员租住的民房发生火灾,造成10人死亡,烧伤14人 事故原因分析:工人在宿舍内明火煮食或私拉电线使用大功率电器煮食 引起此次火灾。
事故案例:2010年8月河Байду номын сангаас省漯河市某商住楼在进行基础施工时,突 然发生边坡失稳坍塌事故,造成4人死亡,直接经济损失80余万元
事故分析: 直接原因:该工程边坡上部为0.5m左右的 杂填土, 护坡时未清除,且顶部未按方 案采取封闭措施,导致雨水渗入,软化了 结构面使结构面抗剪强度降低。 间接原因:施工现场安全管理不到位,施 工单位未严格按已论证的方案施工。对渗 入基坑及护壁的水未引起重视。
事故案例:2010年5月8日晚上10时30分许,天河区黄村奥体南路的花花 世界第五期工程工地浇筑混凝土过程中发生高支模倒塌事故,造成工人 4死4伤。
事故原因分析:该坍塌属于典型的高支模坍塌事故,受力钢管间距过大 (作业面下部用于承重的钢管间距不得超出80厘米,但该工地承重钢管间 距约150厘米,“间距越大。钢管用得越少,搭得更快,拆得也更快,但 问题是钢管少了,承重能力下降,现有的钢管数量仅为安全数量的1/3 )
事故案例:2006年3月某劳务公司搭 设悬挑式脚手架时,该单位施工作业 人员在脚手架上方进行脚手板铺设作 业。当时塔吊将吊运的脚手板运至脚 手架顶部,工人在摘除东侧卡环过程 中,不慎失稳从架上坠落,由于身上 所系安全带没有拴挂而坠落地面。经 送医院抢救无效,于当日时死亡。
事故分析: 直接原因: 1、临边高处悬空作业,不系安全带。 2、施工作业面下无水平防护,缺乏有效的防坠落措施。 间接原因: 1、安全教育培训不够,工人安全意识淡薄,违章冒险作业。 2、安全管理不到位,未设专职安全员或安全员形同虚设、无证上岗。 3、施工组织设计、方案、作业指导书中的安全技术措施不全面,或 者未按设计、方案等进行操作等。
高支模坍塌事故案例-安全培训

1
2
建设工程高大模板支撑系统施工安全监督管理导则(建质[2009]254号)
4.2.2 对于高大模板支撑体系,其高度与宽度相比大于两倍的独立支撑系统,应加设保证整体稳定的构造措施。 高大模板工程搭设的构造要求应当符合相关技术规范要求,支撑系统立柱接长严禁搭接;应设置扫地杆、纵横向支撑及水平垂直剪刀撑,并与主体结构的墙、柱牢固拉接。
高支模事故案例-2011年度住建部网上通报的模块坍塌事故
内蒙古自治区鄂尔多斯市发生一起模板支撑系统坍塌事故 2011年5月1日11时52分左右,内蒙古自治区鄂尔多斯市乌审旗第二实验小学一在建工程,在进行报告厅屋盖浇筑时发生模板支撑系统坍塌事故,造成6人死亡。
单击添加大标题
危险性较大的分部分项工程安全管理办法
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
高支模事故案例—事故图片
事故的直接原因:
支架搭设不合理,特别是水平连系杆严重不够,三维尺寸过大以及底部未设扫地杆,从而主次梁交又区域单杆受荷过大,引起立杆局部失稳。
高大模板坍塌事故案例—事故概况
2000年10月25日上午10时10分,南京X建(集团)有限公司(以下简称南京X建)承建的南京电视台演播中心裙楼工地发生一起重大职工因工伤亡事故。大演播厅舞台在浇筑顶部混凝土施工中,因模板支撑系统失稳,大演播厅舞台屋盖坍塌,造成正在现场施工的民工和电视台工作人员6人死亡,35人受伤(其中重伤11人),直接经济损失70.7815万元。
附件一:危险性较大的分部分项工程范围 三、模板工程及支撑体系 (一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。 (二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。 (三)承重支撑体系:用于钢结构安装等满堂支撑体系。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高大支模施工安全监管培训
行政处罚 中国第二十二冶金建设公司的房屋建筑工程总承 包资质等级由一级降为二级; 北京希地环球建设工程顾问有限公司的房屋建筑 工程监理资质等级由甲级降为乙级。 法律处罚 2006年12月11日西城法院一审宣判: 中国第二十二冶金建设公司“西西工程”4号地 工程土建总工程师李× ×被判有期徒刑4年; 项目部总工程师杨× ×、项目经理胡× ×被判 3年6个月; 北京希地环球建设工程顾问有限公司派驻工地的 总监吕× ×和监理员吴× ×均被判有期徒刑3年 缓刑3年。
行政处罚: 施工单位、监理公司分别被处以罚款15万元。 吊销项目部技术负责人梁× ×三级项目经理资质 ,移送到司法机关依法追究刑事责任; 项目部经理李×则被吊销一级项目经理资质,同 时处以20万元的行政处罚。 吊销了宾×注册监理工程师的执业资格证书,且 终身不予注册,并处以罚款3万元。 吊销张×的监理员资格,处以罚款4.5万元的行政 处罚。 监理公司的负责人陈× ×,处以罚款10万元。
高大支模施工安全监管培训
法门寺工程模板支架立杆弯曲情况
高大支模施工安全监管培训
案例三 广西医科大学图书馆二期工程 在建演讲厅倒塌事故
2007年2月12日,广西医科大学图书馆二期工程演讲厅屋面 混凝土浇注时,屋面模板支撑体系突然坍塌,坍塌高度24m, 坍塌面积约450m2,14名工人坠下,造成7人死亡,7人受伤。
广西医大图书馆 演讲厅坍塌现场
高大支模施工安全监管培训
高大支模施工安全监管培训
北京西西工程4#地项目垮塌部分中庭顶盖宽16.8m ,长25.2m,处于地上1~5层、总高21.8m。
顶盖为支于四周框架梁上的预应力现浇空心楼板 ,厚550mm,顶板面积为423.36m2,混凝土总量 198.6m3(约480吨重)。
模架采用扣件钢管支架搭设。基本架体间距 1200×1200mm,步高1500。顶部插可调托。
一、建筑施工生产安全现状及重大隐患分析
表1 2001年—2014年全国房屋市政工程生产安全事故情况统计
年份 2001 2002 2003 2004 2005 2006 2007 2008 2009 2010 2011 2012 2013 2014 事故 1004 1208 1238 1144 1015 882 859 814 684 627 589 487 528 522 起数 死亡 648 人数 1045 1296 1524 1324 1193 1041 1012 989 802 772 738 624 674
模板坍塌主要发生在施工期间,主要与模板支撑 结构体系搭设施工质量有关。
高大模板支撑体系事故案例
二、高大支模工程事故案例分析
案例一:南京电视台演播厅模板支架坍塌事故 案例二:北京西西工程 4# 地项目高大支模垮塌事故 案例三:广西医大图书馆演讲厅模板工程坍塌事故 案例四:陕西宝鸡市法门寺工程模板坍塌事故 案例五:湖北南漳某酒店工程模板支架坍塌事故
高大支模施工安全监管培训
案例 一 南京电视台模板 支架坍塌事故
2000年10月25日上 午9:30左右,正在浇 注混凝土准备封顶的 南京电视台新演播厅 的天顶坍塌事故,死 6人,重伤11人,轻 伤24人。
高大支模施工安全监管培训
演播厅模板支架整体倒塌事故
双向预应力梁井式屋盖平面尺寸:24m×26.8m, 大梁宽500 mm 高1600~1850mm,屋盖板厚 130mm。钢管扣件排架支模,梁底支模高度达 36m(地下室两层,高度-8.7m)。
相应地下室结构的支撑架体顶杆失稳弯曲变形
高大支模施工安全监管培训
西西工程中庭临边 部位支架变形情况
高大支模施工安全监管培训
可调托支撑
a(悬伸长度)
h(步距)
高大支模施工安全监管培训
顶托到下 面一道水 平杆悬伸 长度过大
无扣件
高大支模施工安全监管培训
北京“西西工程”事故调查专家 用扭力扳手检查扣件拧紧力矩。
高大支模施工安全监管培训
案例二
北京西西工程模板支架垮塌事故
2005年9月5日晚10时10分左右,北京西西工程4#地项 目的高大厅堂顶盖模板支架在浇注接近完成时发生整体垮 塌,酿成死亡8人、伤21人的重大伤亡事故。
高大支模施工安全监管培训
西西工程坍塌现场
西西工程坍塌现场局部
西西工程坍塌现场清理情况
建设工程专业技术人员培训学习
高大支模坍塌事故典型案例分析
华中科技大学土木工程学院 李惠强
主要内容 一、建筑施工生产安全重大隐患防治 二、高大支模工程事故案例分析
建筑施工重大安全隐患防治及监管
一、建筑施工安全事故统计分析
我国建筑业生产规模总量很大,施工安全事故频 发,很难控制,给人民生命财产带来很大损失,特 别是重大事故也时有发生,社会影响很大。 要建立健全的安全监管责任体系,全面开展施工 安全重大隐患的排查,认真分析事故发生的深层次 原因,采取有针对性的措施防范重大安全事故发生。 施工安全重大隐患——是指在工程施工过程中, 存在的危害程度较大、可能导致群死群伤或造成重 大经济损失的生产安全隐患。 2001年-2014年建筑生产施工安全事故统计见表1, 近几年来事故发生率呈总体下降趋势。
1 3
13 56
6 21
3 12
1 3
2 8
1 5
1 5
28 113
高大支模施工安全监管培训
按照国务院于2007年4月9日颁布的《生产安全 事故报告和调查处理条例》,事故等级划分如下表。
生产安全事故等级划分表
条件之一
事故等级
死亡 a (人)
重伤 b (人)
直接经济损c (万元)
特别重大事故
重大事故 较大事故 一般事故
高大支模施工安全监管培训
2013年全国房屋市政工程 发生较大以上生产安全事故情况通报
住建部通报2013年全国房屋市政工程发生“较 大”及以上生产安全事故28起,死亡人数113人。
事故 基坑 模板 塔吊 施工 施工 隧道 索塔 屋架 暗挖 钢梁 汇总 坍塌 坍塌 倾覆 电梯 吊篮 倒塌 类型 坍塌 倒塌 事故 起数 死亡 人数
高大支模施工安全监管培训
案例四 陕西宝鸡市法门寺工程模板坍塌事故
法门寺合十舍利塔 法门寺工程模板坍塌事故现场
2008年3月13日10时10分左右,宝鸡市扶风法门寺 合十舍利塔正圣门东A区高大厅堂楼盖,支模高度20.5 m,在浇筑至板中间部位时,突然发生坍塌,正在作业 的9名工人瞬间摔坠至地面,造成4人死亡、5人受伤。
广西医科大学在建演讲厅倒塌事故现场救援
高大支模施工安全监管培训
“2· 12”事故调查组查明,二期工程演讲厅舞台 屋盖高大模板支架在搭设时,没有设置水平剪刀撑和 横向剪刀撑,纵向剪刀撑严重不足。加上连墙件的数 量和设置方式未达到要求,严重违反了《建筑施工扣 件式钢管脚手架安全技术规范》,致使模板支架整体 不稳定,是导致“2· 12”事故的直接原因。 项目部技术负责人梁× ×编制完成《演讲厅高支 模专项施工方案》后,交由项目经理李×签字“报送 监理审批”,同日专业监理工程师签名“同意按此方案 施工”,总监宾×随后签名。该方案并没有按国家有 关规定,组织专家进行论证和审查。总监宾×同时在 7个项目上担任总监。 支架搭设前,施工单位没有对施工人员进行专项施 工技术交底。模板搭设完成后,没有组织验收,没有 取得工程监理组同意就进行混凝土浇注。
在中庭相邻三边楼盖均无浇筑情况下,临时改变 先浇筑中庭顶盖,在浇注接近完成时发生整体垮塌 。
高大支模施工安全监管培训
在浇注接近完成时,顶盖模板中部偏西南部位发生 向下凹陷,楼板和支架成波形变化,随之扭转坍塌。
高大支模施工安全监管培训
西西工程高大厅堂顶盖坍塌现场情景
高大支模施工安全监管培训
钢筋混凝土 梁已破裂
对接扣件在同一水平位置
查看残存钢管支架的立杆连续4根钢管接头在同一高 度,架子底部与周边支架的水平连系杆很少,立杆的横 向约束很弱。
高大支模施工安全监管培训
相垂直另一 方向无水平杆
查看地下室二层残存钢管支架,板下钢管立杆间距 1000×1000mm,梁下立杆增加密度为@500,但水平 连系杆未增加,增加的立杆横向约束少,整体性差。
a≥30
10 ≤a≤29 3≤a≤9 a≤2
b≥100
50≤b≤99 10≤b≤49 b≤9
c≥10000
5000≤c<10000 1000≤c< 5000 100≤ c < 1000
高大支模施工安全监管培训
在2013年住建部通报全国房屋市政工程发生较大 以上生产安全事故中: 模板坍塌事故13起,占事故总起数的46.43%; 模板坍塌事故死亡人数56人,占总死亡人数的49.56%。 模板坍塌事故已成为较大及以上建筑生产安全事 故之首!
高大支模施工安全监管培训
检查结果现场量测到的扣件拧紧力矩为10-40N· m ,大多不到20N· m,半数以上只有10N· m多一点,大大 降低了节点的承载能力。不满足《建筑施工扣件式钢 管脚手架安全技术规范》规定的40~65N· m的要求。
高大支模施工安全监管培训
根据图纸进行支架荷载计算可得到恒载 + 活载为 16.4KN/ m2 ,每根立杆最大轴压力23.6KN。( JGJ 130—2011 4.3.15条和GB50666-2011第4.3.5条均规定 :高大模板支架立杆的单根承载力不应大于10kN) 《扣件式钢管脚手架安全技术规范》5.4.6条规定, 模板支架立杆的计算长度取 l0= kμ1(h+2a) ,该计 算式表明,必须严格控制a值(GB50666-2011要求a< 500mm),否则,将会出现严重降低支架(立杆)稳 定承载能力的危险情况。 由于项目施工方案中未规定模板支架立杆伸出顶 层横向水平杆中心线至模板支撑点的长度(即 a值) ,实际外伸长度 1.4 ~ 1.7m, 致使自由长度严重过大 。
