滨湖新区二标施工组织设计
某城市滨湖景观工程施工组织设计方案

某城市滨湖景观工程施工组织设计方案引言该方案旨在详细规划某城市滨湖景观工程的施工组织,确保施工过程顺利进行,并最大程度地减少对环境和周边居民的影响。
项目概述滨湖景观工程位于某城市的滨湖区域,包括公园和步行道的建设,以提供休闲娱乐场所和美化城市环境。
项目涉及的主要工作包括场地准备、基础设施建设、景观设施安装等。
施工组织原则1. 安全第一:施工过程中,必须严格遵守相关的安全规定和操作流程,确保工人和现场居民的安全。
2. 环保优先:施工过程中,必须采取措施减少对环境的影响,包括噪音、粉尘和废弃物的控制。
3. 资源合理利用:施工资源如人力、材料和设备应合理分配和利用,以确保施工进度和质量。
4. 与居民沟通:与滨湖区域的居民进行充分沟通,及时解答他们的疑问和关切,确保他们的合法权益得到保护。
施工组织方案1. 施工进度计划:制定清晰的施工进度计划,包括每个阶段的工作内容、时间和人力资源的安排。
2. 施工区域划分:将施工区域划分为合理的单位,确保施工现场的有序进行,减少交叉作业和资源浪费。
3. 施工设备采购:根据施工计划,及时购买和租赁必要的施工设备,确保施工进度不受限制。
4. 施工人员培训:组织施工人员进行必要的培训,包括安全操作、环境保护意识和合作沟通能力等方面。
5. 环境保护措施:采取有效的措施,如搭建噪音屏障、使用环保材料和减少废弃物产生等,确保施工对环境的影响最小化。
6. 定期检查和评估:定期进行施工现场的检查和评估,确保施工过程符合设计要求和相关法规。
结论通过实施该施工组织设计方案,我们可以确保某城市滨湖景观工程的顺利进行,并最大程度地减少对环境和周边居民的影响。
我们将严格按照安全、环保、资源合理利用和与居民沟通等原则来组织施工,以保证工程的质量和进度。
以上是某城市滨湖景观工程施工组织设计方案的简要内容,具体细节还需进一步论证和完善。
滨湖国际会展中心2标段施工组织设计

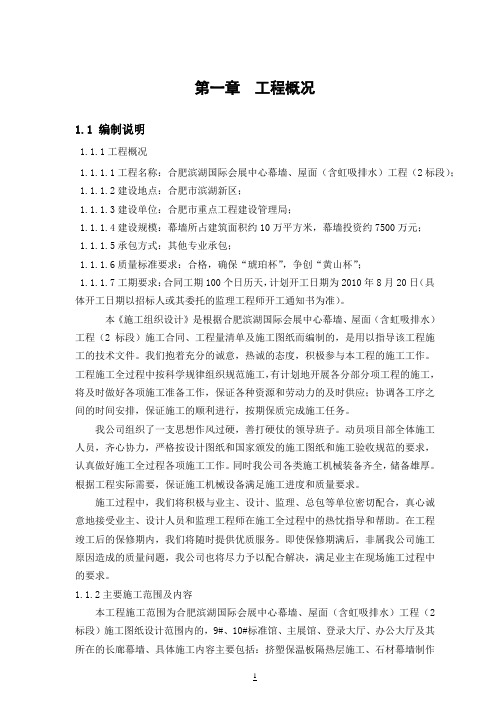

第一章工程概况1.1 编制说明1.1.1工程概况1.1.1.1工程名称:合肥滨湖国际会展中心幕墙、屋面(含虹吸排水)工程(2标段);1.1.1.2建设地点:合肥市滨湖新区;1.1.1.3建设单位:合肥市重点工程建设管理局;1.1.1.4建设规模:幕墙所占建筑面积约10万平方米,幕墙投资约7500万元;1.1.1.5承包方式:其他专业承包;1.1.1.6质量标准要求:合格,确保“琥珀杯”,争创“黄山杯”;1.1.1.7工期要求:合同工期100个日历天,计划开工日期为2010年8月20日(具体开工日期以招标人或其委托的监理工程师开工通知书为准)。
本《施工组织设计》是根据合肥滨湖国际会展中心幕墙、屋面(含虹吸排水)工程(2标段)施工合同、工程量清单及施工图纸而编制的,是用以指导该工程施工的技术文件。
我们抱着充分的诚意,热诚的态度,积极参与本工程的施工工作。
工程施工全过程中按科学规律组织规范施工,有计划地开展各分部分项工程的施工,将及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调各工序之间的时间安排,保证施工的顺利进行,按期保质完成施工任务。
我公司组织了一支思想作风过硬,善打硬仗的领导班子。
动员项目部全体施工人员,齐心协力,严格按设计图纸和国家颁发的施工图纸和施工验收规范的要求,认真做好施工全过程各项施工工作。
同时我公司各类施工机械装备齐全,储备雄厚。
根据工程实际需要,保证施工机械设备满足施工进度和质量要求。
施工过程中,我们将积极与业主、设计、监理、总包等单位密切配合,真心诚意地接受业主、设计人员和监理工程师在施工全过程中的热忱指导和帮助。
在工程竣工后的保修期内,我们将随时提供优质服务。
即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以配合解决,满足业主在现场施工过程中的要求。
1.1.2主要施工范围及内容本工程施工范围为合肥滨湖国际会展中心幕墙、屋面(含虹吸排水)工程(2标段)施工图纸设计范围内的,9#、10#标准馆、主展馆、登录大厅、办公大厅及其所在的长廊幕墙、具体施工内容主要包括:挤塑保温板隔热层施工、石材幕墙制作与安装、铝板幕墙制作与安装、玻璃幕墙制作与安装、铝合金百叶制作与安装、雨棚制作与安装、外墙氟碳漆喷涂、金属护栏扶手制作与安装、金属地弹门制作与安装等。
滨湖欣园 6# 楼临时用电施工方案

合肥市滨湖新区建设投资有限公司滨湖欣园二标段临时用电施工方案安徽亚坤建设集团有限公司二00九年九月二十日会签栏一、工程概况工程名称:滨湖欣园7#楼工程工程地点:合肥市滨湖新区方兴大道以南西藏路以西建设单位:合肥市滨湖新区投资建设有限公司设计单位:北京中华建规划设计研究院有限公司勘察单位:合肥建材地质勘察院监理单位:安徽华夏建设监理有限公司施工单位:安徽亚坤建设集团有限公司(一)、建筑设计概况拟建的滨湖欣园7#楼工程,位于合肥市滨湖欣园西北区域,西侧紧邻6#楼,南侧比邻小区地下车库。
本工程为三十三层剪力墙结构,设计建筑总高度为96.15m,标准层层高为2.9m,室内外高差0.45m。
建筑物±0.00标高相当于吴淞口绝对高程21.6m。
总建筑面积16259 m2。
二、编制依据本设计用于本工程施工现场临时用电,主要编制依据:1、JGJ46-2005《施工现场临时用电安全技术规范》2、《建筑施工现场用电设计实用手册》3、建筑施工手册临时用电计算部分三、配电系统布置1、系统形式选择本工程施工用电引自建设方设置在施工现场总道路的变压器,在施工现场西侧设现场配电房一间,现场施工用电由此引出。
根据施工平面图中各用电设备的位置、数量及现场情况,拟采用放射式与树干式或混合的配电系统方式,由分配电箱到用电设备均采用放射式,以保证设备相互之间无干扰。
施工现场共计分五路,第一路由配电房引出,沿工地围墙,敷设至位于现场的钢筋操作棚,供钢筋机械、木工盘锯、切割机等用电;第二路由配电房引出,沿工地围墙,敷设至搅拌机处,供搅拌机、楼层施工及电焊机、水泵等用电;第三路由配电房引出,沿工地围墙,敷设施工电梯处,供施工电梯专用;第四路由配电房引出,沿工地围墙,敷设施工塔吊处,供塔吊专用;第五路由配电房引出,沿工地围墙,敷设办公室处,供办公室及工地临时设施照明用电;(具体布置见平面图)。
现场主要施工机械设备计划表2、线路敷设配电干线除由总配电箱引出的场区照明支路和移动配电箱外,均采用五芯橡皮绝缘线缆敷设。
环湖北路灌注桩施工方案

合肥市滨湖新区环湖北路(上海路~十五里河桥)二标段灌注桩施工方案编制:审核:批准:安徽水安建设集团股份有限公司二○一二年一月十三日环湖北路灌注桩施工方案一、工程概况合肥市滨湖新区环湖北路(重庆路-十五里河桥)工程施工二标段位于合肥市滨湖新区,起点为重庆路,终点为十五里河桥,施工桩号0+57.028-9+65,道路全长907.972m(其中含桥长132m),双向4车道。
桥跨布置为:36m+60m+36m,上部结构采用变截面预应力混凝土连续箱梁。
主梁墩顶处梁高 3.5m,跨中梁高2.0m,梁高采用抛物线变化。
箱梁采用单箱三室,悬臂长度2.0m,边室宽5.3,中室宽5.4m。
腹板宽度由跨中50㎝变化至墩顶65㎝,底板厚度由宽中30㎝变化至55㎝.墩顶处中横梁宽2m,端横梁宽2m。
桥梁灌注桩有Ф1.6 桩长41m, Ф1.3桩长25m,二种形式,其中Ф1.6 桩长41m桩位于中间两个桥墩位置共20根;Ф1.3桩长25m桩位于两侧桥台共20根;全桥桩基总数40根。
总钻进尺1320米,混凝土2312m³。
根据工程特点和工期要求,施工时选用旋挖成孔灌注桩。
二、工程地质根据野外钻探地质报告分析,十五里河场地土层自上而下分为:①1层素填土:层厚1.50~3.80m,层底标高9.90~12.00m,黄褐、褐灰、杂色,上部一般为耕作土,含植物根茎、淤泥土,下部为稍密状态的素土回填。
①2层淤泥质素填土:层厚0.60~2.50m,层底标高9.10~10.30m,灰、黑灰色,软塑~流塑,饱和,含粘性土成分。
②1层粉质粘土:层厚1.30~2.80m,层底标高6.70~8.90m,褐黄、黑灰色,可塑~硬塑状态,湿,含铁猛结核,切面较粗糙,干强度及韧性中等,该层土底部夹粉土成分。
②2层粉土:层厚2.00~3.30m,层底标高3.50~5.20m,灰黄、灰夹白色,中密饱和,含粉砂、细沙夹层,具摇振反应,光泽差。
③层黏土:该层未穿,最大揭示厚度27.60m,褐黄、黄、灰黄色,硬塑~坚硬,湿,局部夹粉质粘土薄层,含铁猛质结核,少量高岭土,光滑,干强度及韧性高,底部夹有风化残积土成分。
滨湖工程围挡施工方案(3篇)

第1篇一、工程概况滨湖工程位于我国某市滨湖新区,主要建设内容包括道路、桥梁、绿化等基础设施。
为确保施工期间周边环境的安全、有序,降低施工对周边居民的影响,特制定本施工方案。
二、围挡设计1. 围挡高度:根据《城市建设工程施工现场围挡设置标准》,滨湖工程围挡高度为2.5米。
2. 围挡材料:采用金属网围栏,表面喷塑处理,具有防腐、耐候、美观等特点。
3. 围挡颜色:围挡颜色为蓝色,与周边环境相协调。
4. 围挡形式:采用立柱固定式围挡,立柱间距为3米,立柱直径为80毫米。
三、围挡施工1. 施工准备:在围挡施工前,对施工现场进行清理,确保围挡基础平整、坚实。
2. 围挡基础:采用C20混凝土浇筑,基础厚度为0.5米,宽0.5米。
3. 围挡安装:先安装立柱,再安装网围栏。
安装过程中,确保立柱垂直、牢固,网围栏与立柱连接紧密。
4. 围挡美化:在围挡上喷涂企业名称、工程名称、安全警示语等,提高围挡的观赏性和警示作用。
四、围挡维护1. 定期检查:施工期间,定期检查围挡的稳固性、美观性,发现问题及时处理。
2. 清洁保养:定期对围挡进行清洁保养,保持围挡的整洁美观。
3. 损坏修复:如围挡出现损坏,应及时修复,确保围挡的完整性和安全性。
五、文明施工及安全措施1. 文明施工:在围挡施工过程中,严格执行文明施工规定,确保施工现场整洁、有序。
2. 安全措施:围挡施工过程中,严格执行安全操作规程,确保施工人员的人身安全。
3. 施工现场管理:加强对施工现场的管理,确保围挡施工不影响周边居民的正常生活。
六、施工进度安排1. 施工准备阶段:1周。
2. 围挡基础施工阶段:2周。
3. 围挡安装阶段:2周。
4. 围挡美化及维护阶段:1周。
总计:6周。
通过以上施工方案的实施,确保滨湖工程围挡施工的顺利进行,为施工现场的安全、有序提供有力保障。
第2篇一、工程概况滨湖工程位于我国某城市滨湖区域,工程总占地面积约为500亩,包括住宅、商业、公园等配套设施。
市政道路施工组织设计(图文并茂)[全面]
![市政道路施工组织设计(图文并茂)[全面]](https://img.taocdn.com/s3/m/2b138891da38376baf1faed5.png)
目录第一章概述 (1)1.1项目概况 (1)1.2编制依据 (1)1.3编制原则 (2)1.4参建单位 (2)1.5主要技术标准 (2)1.6自然与水文地质条件 (2)第二章施工总体布署 (3)2.1 施工组织机构 (3)2.2施工队伍部署及任务划分 (6)2.3项目目标 (6)2.4项目管理 (6)2.5临时及过渡工程 (9)2.5.1 施工便道 (10)2.5.2 施工用电 (10)2.5.3 施工用水 (10)2.5.4 驻地、临时生活及生产用房 (10)2.5.5 通讯设置 (10)第三章施工方案与技术措施 (10)3.1施工准备 (10)3.2施工测量 (12)3.3道路工程施工 (13)3.3.1 路基施工 (13)3.3.2 抛填道渣石处理软基施工 (16)3.3.3 水泥稳定碎石基层施工 (18)3.3.4 透层、封层与粘层施工 (20)3.3.5 沥青混凝土路面施工 (21)3.3.7 人行道板铺设 (29)3.4下穿箱涵工程施工 (29)3.4.1 施工准备 (29)3.4.2 基坑开挖 (29)3.4.3 钢筋绑扎 (31)3.4.4 模板安装 (31)3.4.5 混凝土施工 (32)3.4.6 石灰土回填 (33)3.5管道工程施工 (33)3.5.1 排水管道施工 (33)3.5.4 电力排管施工 (41)3.6照明施工 (43)3.6.1 电气总体程序要求 (43)3.6.2 工序流程 (43)3.6.3 施工方法 (43)3.7主要分部分项工程施工工艺框 (44)第四章工程进度计划及工期保证措施 (59)4.1施工总工期 (59)4.2确保工程进度计划及技术组织措施 (60)4.2.1 工期保证体系 (60)4.2.2 工期保证组织措施 (61)4.2.3 工期保证技术措施 (62)4.2.4 雨季施工安排与措施 (62)4.2.5 冬季施工安排与措施 (64)第五章工程质量管理体系与质量保证措施 (67)5.1创优规划 (67)5.2质量保证体系 (67)5.3项目部主要人员质量管理职责 (71)5.4保证工程质量的主要技术措施 (77)5.6季节性施工质量保证措施 (80)5.7工程施工的重点和难点及保证措施 (82)5.7.1施工现场围挡 (82)5.7.2管杆线施工及保护措施 (83)5.7.3排水工程施工 (86)5.7.5冬、雨季施工质量控制 (86)5.7.6土方外运及沟塘、围墙处理 (90)5.7.7工程施工过程中交通事故的预防措施 (91)第六章安全文明保证体系和措施 (92)6.1安全管理目标 (92)6.2文明施工保证措施 (97)6.3环境保护的保证措施 (99)6.4夜间施工 (100)6.5消防、治安保证措施 (101)6.5扬尘治理措施 (102)6.6安全事故应急预案 (103)6.7交通疏导方案 (104)第七章资源配备计划 (106)7.1劳力组织计划 (106)7.2施工技术力量配备 (106)7.3劳动力进场 (106)7.4劳动力管理 (106)7.5主要施工机械、试验、测量、质检仪器 (106)7.6工程投入的主要物资(材料)情况描述及进场计划 (109)第一章概述1.1项目概况某某项目位于安徽省合肥市滨湖新区,建设内容包括:道路、排水、给水、电力排管(土建部分)及照明工程等工程.1.1.1工程设计概况某某项目位于合肥市滨湖新区,东西走向.西起广西路,东至上海路,道路红线宽度为40米,双向六车道.某某项目施工路幅分配为2×12米(机动车道)+2×2米(机非分隔带)+2×6.0(3.5米非机动车道+2.5米人行道)一体化=40米.人行道、非机动车道、机非分隔带及人非分隔带下布设有雨、污水等各种市政管线.雨、污水工程:本次设计道路雨水管道位于道路中心线北侧2.0米;污水管道位于道路中心线南侧2.0米;雨水预留管做出路幅外2米;污水预留管做出路幅内0.5米处.路面采用柔性路面,机动车道路面结构如下:(从上往下)4厘米厚细粒式改性沥青混凝土面层AC-13(C)(SBS(Ⅰ-D)改性剂3%~4%),粘层,8厘米厚粗粒式改性沥青混凝土面层AC-25(C),稀浆封层(ES-3)、玻纤格栅(下)、乳化沥青(PC-2) 透层,36厘米厚水泥稳定碎石基层,20厘米厚12%石灰土底基层,路床压实.非机动车车道:(从上往下)3厘米厚细粒式沥青砼上面层AC-10(F) 粘层,5厘米厚中粒式沥青砼下面层AC-16(C) 粘层,乳化沥青(PC-2)透层、封层,18厘米厚水泥稳定碎石基层,20厘米厚10%石灰土底基层,路床压实.人行道:(从上往下)6厘米厚彩色纽西兰地砖,2厘米厚水泥砂浆(1:4),18厘米厚水泥稳定碎石基层,15厘米(20厘米)厚6%石灰土改良层,路床压实 .排水工程:本次排水设计采用雨、污水分流的原则.根据地形地势、现状排水、道路边坡以及雨污水规划,该段雨水和污水排放都分别有多个出口.路灯工程:包括平面布灯设计,供配电设计,防雷接地系统设计以及灯型方案的设计,灯杆、灯具的技术要求和图纸等.1.2 编制依据1.2.1 某某项目施工招标文件(招标编号: );1.2.2 某某项目施工工程量清单;1.2.3 某某项目施工招标工程图纸;1.2.4 现行市政工程设计规范、施工规范及验收评定标准,国家有关法律、法规及有关规定;1.2.5 我方对施工现场踏勘所获得的有关资料.1.3 编制原则确保建设单位要求的总工期,根据工程特点合理部署、加强施工组织、制定切实可行的施工方案.按照控制工期的重点工程和技术难点工程,分轻重缓急合理安排各单项工程的施工以及各工序间的衔接.注意季节对施工的不利影响,统筹兼顾、均衡生产、确保工期兑现.在保证工程工期的同时,确保工程质量和施工安全,保护沿线环境.1.4 参建单位建设单位:监理单位:设计单位:勘察单位:施工单位:1.5 主要技术标准道路等级:城市次干路;计算行车速度 :50千米/h;设计年限:沥青混凝土路面10年;交通等级:地面道路中机动车道为重;荷载标准:机动车道,BZZ-100KN;抗震标准:地面道路抗震设防烈度为7度 ;路面横坡:车行道横坡为2%,人行道横坡为1.5%(坡向路中).1.6 自然与水文地质条件1.6.1 自然地理及气候气象合肥地区位于北亚热带边缘,属于北亚热带季风气候,其特点是:四季分明、气候温和、日光充足、雨量适中、无霜期较长.合肥市全年平均日照时数为2218小时,年平均气温15.7摄氏度 ,历史极端最高气温41摄氏度 ,最低-20.6摄氏度 .1.6.2 地形地貌杭州路路道路现地形为耕地、水塘、堆土区,地形整体呈波浪状起伏,高差起伏较大 .地面高程(以勘探孔孔口高程计)从7.25~13.2米,最大钻深6.8米.宏观地貌单元属于江淮丘陵,微地貌单元为岗地、坳沟.1.6.3 道路沿线岩土层分布及其特征自上而下划分,场地土层如下:层素填土:厚度为0.30~3.00米,以粘性土为主,村庄、塘埂、田埂处厚度较大 .①1含植物根茎、局部淤泥质土等.层淤泥质:厚度为0.30~0.5米,含植物根茎,有臭味,主要分布于水塘(沟)、暗①1塘(沟)底及两侧.②层粉质粘土,主要分布于地势较低洼位置处,局部夹有粘土薄层.③层粘土,未钻穿.1.6.4 水文地质条件项目沿线地下水类型为上层滞水和层间水.上层滞水分布于①~④土层中,上层滞水主要受大气降水和地表水径流影响,无一定自由水面.该场地地下水和土对混凝土结构具有腐蚀性,对砼结构中的钢筋具有微腐蚀性,对钢结构具有弱腐蚀性.第二章施工总体布署2.1 施工组织机构我方将选派组织能力强,经验丰富,管理水平高的人员组建“某某工程项目经理部”,代表企业全方位负责该项目的生产、经营、管理、对外联系和履行合同条款.按建设单位的要求和监理工程师的指令,依据设计文件,按期、优质、安全地完成本项目的修建、维护和缺陷修复工作.工程项目部人员项目经理部由经理、副经理、总工程师组成项目班子,下设四部一室:工程技术部、安全质量部、物资设备部、计划财务部、综合办公室.作业队划分:道路作业队、箱涵作业队、管道作业队、附属综合作业队.项目经理部“四部一室”职能如下: 工程技术部:负责施工技术、生产调度、施工管理、控制测量;安全质量部:负责质量、安全、安标工地、试验;计划财务部:负责计划统计、预算、验工计价、合同管理、成本核算、财务管理;物资采购部:负责材料、周转料、设备供应及管理;综合办公室:负责外部协调、人事、文件资料管理、总务、公安消防、治安保卫.施工组织机构框图2.2根据本标段主要工作内容、施工条件、工程数量、工期要求及工程特点,按照“统筹规划、均衡生产、平行施工、立体展开”的原则,采取扁平化管理模式,本标段共设置二个工区:(K0+00~K17+54)为一工区、(K0+00~K26+50)为二工区,每个工区设置一个工区长和一个技术主管.5个作业队,各作业队任务划分见下表.质量目标:单位工程交工验收合格率:100%,;竣工验收:优良;交工工程顾客满意度 :满意;创省级优质工程“黄山杯”奖.工期目标: 确保在8个月内完成全部主体工程施工任务;安全生产目标:杜绝重大伤亡事故,消灭因工死亡事故,职工重伤率控制在0.4‰以下,消灭重大的机械破损事故;文明施工:遵守国家法律、法规、条例及当地政府的有关规定,遵守有关部门的规章制度 ,严格履行合同,保持施工现场整洁、有序;环境保护:遵守国家及地方环保部门的有关规定,保护绿色植被和土质资源,防止水土流失,做好废料处理,防止污染大气和水.2.4项目管理根据本工程的具体特点和我公司的具体情况,决定采用项目法实施对本工程的管理.2.4.1目标管理:制定项目管理目标,对目标进行分解,落实到项目部各个部门和个人,并制订详细的目标管理制度和实施措施,对各项目标实行动态控制.2.4.2合同管理:坚决维护合同、信用的严肃性,确保对业主的各项承诺,对工期、质量、安全、文明施工、环境保护等合同内容履约率达100%.2.4.3施工技术管理:严格按质量体系文件《管理手册》中《施工技术管理办法》执行.①建立健全以总工程师为首的技术管理体系,全权负责本工程的施工技术和施工技术管理,建立健全各项技术管理细则,严格执行标准化作业;②成立由有关地质工程专业和桥梁工程施工经验的专家组成的技术顾问组,协助现场解决工程施工技术问题和督促现场技术管理;③对顶管施工、桥梁的施工等关键工序、施工细节成立相应的QC攻关小组,并聘请技术专家进行指导工作.2.4.4关键及特殊工序管理①施工前,由项目总工程师组织项目经理部施工管理人员、技术人员共同编制关键及特殊工序的控制方案设计,并组织其他可能的控制检查方案;②关键及特殊工序的过程控制方案均由项目经理和项目总工程师主持实施.2.3.5计划统计管理①合理地安排网络计划,广泛采用平行交叉流水作业,以控制分项工期来确保总工期;②根据网络计划编制月、旬、周的施工作业计划,并根据实施过程的实际完成情况,及时与原计划进度进行对比,并采取有效措施修正或调整,实行动态管理;③坚持工作例会制度 ,随时掌握工程进展情况,确保全部工程项目的施工处于受控状态.对确保工期的各项资源配置实行动态调整.2.3.6工程成本管理:贯彻实施三阶段施工合同成本控制,即:施工前成本控制、施工阶段成本控制和竣工决算成本控制.施工过程中,通过加强物资材料的管理,优化施工方案,合理配置资源,努力提高机械利用率,实行各级责任成本核算,以达到控制责任成本的目的.2.3.7安全生产管理:建立健全安全保证体系,进一步完善各工种操作实施细则,经常开展安全常识教育,提高全员的安全意识,建立安全标准工地,通过安全检查达到安全管理的目的.①工程开工前编制项目工程《安全手册》,分发到各施工管理人员及作业班组;②分项工程开工前,在技术交底的同时必须进行安全生产技术交底;③建立健全安全检查制度 .安全监察工程师负责每天的安全检查,项目经理部每周组织一次安全检查.2.3.8工程质量管理:本项目实行质量终身负责制,责任落实到人和每道工序,现场挂牌施工,将全面质量管理落实到实处.在ISO质量体系运行中,全员全过程对工程质量进行监控,做到每道工序施工可追溯性,围绕关键工序开展QC小组活动.2.3.9文明施工管理:按质量体系文件《管理文件》中的《文明施工管理办法》和国家及有关部委有关文明施工的规定执行.①组建文明施工领导小组,项目副经理对项目经理部的文明施工管理,承担全部领导和管理责任;②建立检查评比制度 ,由项目副经理组织定期评比检查,积极配合业主开展文明施工现场评比活动;③工程开工前,针对项目工程的具体情况制定文明施工管理的具体办法,对工程文明施工进行控制.2.3.10施工现场场容管理①建立安全保卫制度 ,对出入工程施工现场的所有人员、车辆须经检查后方可通行,以避免对施工现场的干扰.项目经理部设保安员6名,专门负责现场的治安保卫工作;②建立施工现场环境卫生管理制度 .成立场容管理小组,专门负责施工现场公共卫生,加强对各作业班组施工现场整洁的监督检查.宿舍、办公室则由职工轮流值班负责场容整洁,项目经理部定期组织检查考核评比;③施工人员上班必须配带标志;④成立排水清淤小组,专门负责工程施工现场和运输道路清淤,对工程施工现场的碴土、淤泥等进行清除,要求做到工地和运输道路无积水、无淤泥杂物,项目经理部组织定期检查考核评比.2.3.11环境保护管理:认真学习国家及有关部委对环境保护的有关规定,成立以项目经理为组长,总工程师及项目副经理为副组长的环保领导小组,严格按规定要求制定环境保护的措施,在施工全过程认真执行,对施工现场周围的环境保护进行经常性检查防护,及时处理居民的投诉.对生活及生产垃圾分类堆放处置.2.5 临时及过渡工程项目部布置图2.5.1 施工便道本工程为新建道路工程,为方便施工,增加土方施工作业面,加快施工进度 ,拟局部路段修筑一条施工便道,宽为5米,底部抛填0.50米厚道渣石,顶部夯填0.20米厚泥结碎石.2.5.2 施工用电施工用电的供给,本着安全、经济的原则,采用总电源固定与作业面临时线路、移动配电箱相结合的措施,保障施工用电.施工用电的安全管理是施工安全的重要方面,因此我们必须按《施工现场临时用电安全技术规范》认真合理布置,精心管理.现场施工用电就近取自地方电网,拟从从杭州路(K26+54)与包河大道交口西北角配电所直接接入低压线路,配电所有两台400KVA变压器负责供电,另有一台50KVA的变压器备用.同时项目部临时驻地生活用电采用原有一台250KVA变压器供电.详见平面布置图.现场施工用电主要为电焊机、对焊机、钢筋切割机、砂浆搅拌机,现场照明、项目部办公、生活用电等,用电量较大 ,另配备发电机做为备用电源.作业队办公及生活用电,采用引入地方电源.2.5.3 施工用水施工用水主要包括混凝土、路基施工及养生用水、降尘用水、消防用水和生活用水.协调利用地方供水系统接管后供给施工及生活用水,严禁使用不合格的沟塘水、地下水.2.5.4 驻地、临时生活及生产用房按照少占地,不污染环境,避免造成水土流失的原则,合理安排临时房屋及临时占地.主项目部设在包河大道与杭州路交口西北角,位置居中,交通方便,用活动板房成立项目部,另在杭州路与上海路交口西南角、杭州路与庐州大道交口西北角设两个临时办公点,方便现场施工.2.5.5 通讯设置项目经理部各办公室电脑上网用于信息、数据传输,主要施工负责人、安全人员配备移动电话以便及时取得联系.施工现场调度指挥人员、测量班配备对讲机进行现场联络,对讲机频率报请当地公安局批准后使用.第三章施工方案与技术措施3.1 施工准备3.1.1 技术准备⑴在接到施工图纸后,认真组织技术人员熟悉图纸,对特殊过程、重点部位制定具体的施工方案,待方案批准后,组织技术交底;⑵组织技术及管理人员对施工现场范围内的建筑物、地下管线进行调查,做到心中有数,并针对性地制定保护方案和预防措施;⑶参加设计交底,组织技术及测量人员检查验收控制桩,并做好控制桩保护工作;⑷配备齐全有效的施工规范、规程、验收标准,制定技术资料管理目标,建立健全资料管理体系;⑸及时编制各种材料计划,提供给材料管理部门.3.1.2 劳动力准备⑴本工程工期紧、任务重,为了顺利完成该项施工任务,劳动力储备300人.⑵为全面落实施工安排的组织保障,更好地组织施工,切实加强技术管理、质量控制,我单位拟调派技术、质量、材料、安全、造价等方面有较强能力的人员组成本项目的管理机构.⑶根据劳动力计划和工期安排,选择信誉良好、有较强施工组织能力、肯吃苦的专业施工队伍负责施工作业.⑷进场前对全体施工人员进行入场教育,对重点工序、新工艺工法进行专业技术培训,召开动员会,做好特殊工种的准备工作.3.1.3 机械设备准备根据施工图纸和工程总进度计划按照每个分项工程计算出需要量,并详细做好道路填筑材料的调配规划,并据此做好相应的机械及人员的配合数量和时间.本工程在施工中采用的大中型施工机械,因此施工机械设备的准备,需根据工程总体部署,拟定施工机械进出场计划,按计划调派精良的机械设备进场施工.所有机械设备进场后均在事先规划适当的位置停放.机械的有效利用是本工程顺利进行的关键.对机械的使用要精心组织,合理调配,同时要认真做好机械的保养,维护工作,保证设备的完好率和使用率.我公司计划分批调运机械、设备,对每批调运的机械种类、数量提前做好周密的计划、组织.对计划调用的机械、设备提前做好通告、动员,做好待命准备.每次施工前,进行严格、细致的安全交底,实行班组长负责制,由专职安全员跟随,处理沿途的安全、保卫事宜.3.1.4 施工物资准备本工程使用的所有材料,由项目经理部统一编制材料计划,统一在经质量监督站备案、业主及监理认可的生产厂家中进行招标择优采购,杜绝使用来路不明的原材料.材料部提前定购各种施工原材料、成品(半成品)、构配件,签订供应合同,保证材料供应及时、充足,避免停工待料.材料进场实行检验制度 :原材料取样送检,构配件进行外观检查并查验出场合格证,未经检验或经检验不合格的材料,一律不得在工程中使用.项目总工和质量员、材料员对此负责.根据现场平面布置,在开工前做好物资材料堆放的临设搭建工作.开工前落实各项施工用料的计划,按照贯标程序要求选定合格厂家和产品,与供货商签订供货合同,明确双方材料供货范围及责任,并分期分批组织材料进场.为了减少周转料租赁费用,原则上不准将周转材料堆放在现场,因此对各种材料的入场时间、数量等要提前做好计划,设专人负责,分阶段进场,保证施工正常使用.3.1.5 生产准备平整场地、搭建好生产、办公和生活所需的临时设施.将施工用电源、水源接入施工现场,布置好施工现场的各用电点、用水点及施工区域的照明,埋设好生活区排水管道,做好排水工作.落实好施工作业队伍,各个施工作业队及作业班组根据进度安排,及时进场,进场前做好班组入场教育和安全文明教育,使整个工程施工有序合理,不出现停工、窝工现象.张贴安民告示,公布监督电话.及时与周边的有关单位、部门、村民委员会取得联系,宣传本工程施工的重要意义,以便得到他们的支持、理解和配合,在施工中要主动做到爱民、利民、便民、不扰民,以保证工程施工顺利进行.3.1.6 试验准备现场建立标养室,配置与工程规模相适应的现场试验检测员,制定本项目检验、试验管理制度和程序.现场试验工作包括各种原材料取样、砼及其它试块(件)制作与临时养护、土工试验等.3.2 施工测量3.2.1 测量依据业主提供的设计图纸上标明的建筑红线和用地红线以及建筑定位坐标点、高程控制点.并对所掌握的的红线桩(或定位依据点)与水准点进行严格的校核,以保证定位依据的准确性.3.2.2 测量准备由项目总工程师向测量人员及相关技术人员、工长进行技术交底.施工前编制《测量工程专项方案》.根据本工程特点及工作量,安排测量组长1名,负责测量工作的安排、仪器的管理、测量质量的管理、测量工作进度的控制、及测量工作的指导等.配备测量工4人,负责具体工作的实施,均持证上岗.3.2.3 高程控制网布设将设计交桩的水准点做为整个工程水准的基点,将高程引测到施工路段的两侧比较合适安全的地方,并进行稳固处理.要求水准点均布在全线两侧,两点相距以不超出200米为宜.施工时就近利用,提高工作效率,确保测量精度 .3.3 道路工程施工3.3.1 路基施工1、施工准备路基施工前,应将现况地面上积水排除、疏干,将树坑、粪坑等部位进行技术处理;对路况复杂,勘察资料不详,进行机械探坑,做好施工范围内地上地下构筑物及综合管线安全防护措施.根据测量中线和边桩开挖.采用挖掘机挖装,自卸汽车运输,弃至经批复并办理好相关手续的弃土场.对上岗操作人员必须经考核合格,持证上岗.自卸车严禁超速超载,严格按操作规程运输作业,消除麻痹大意,尤其夜间作业较多更应提高安全意识教育,确保施工安全.对挖方和用作填料的土进行各项技术指标的试验.2、挖方路基在路堑开挖前做好截水沟,并视土质情况做好防渗工作,土方施工期间修建临时排水设施.同时临时排水设施应与永久性排水设施相结合,流水不得排入农田、耕地、污染自然水源,也不得引起淤积和冲刷.开挖前对图纸未标出的地下管线等,及时报告监理、建设单位,并由管线单位派人监在清除表土、建筑垃圾后根据地质报告及原土液塑限试验结果,若原土不能利用,要全部挖运外弃.路堑开挖中,如遇土质的变化要及时修改施工方案及边坡坡度 ,高路堑开挖应从上到下分层开挖,随开挖随支护,并利用挖掘机施工工艺留置台阶,确保施工安全.路堑路床的表层下为有机土、难以晾干压实的土,CBR值不符合规定的或不宜做路床的土,应清除换填符合规定的土.挖土接近设计标高时,应考虑因压实的下沉量,留出虚高,其值由试验确定.并根据中线检查两侧路基宽度 ,以防偏移.挖方段路基路堑一侧挖临时排水沟,将路基水及时排入已有排水系统.3、填方路基(1)填筑前会监理工程师选择取土场或工地利用填方料,取样检查,符合要求的材料报监理工程师批准后方可使用.开工前,选择合适的由监理工程师审定的实验路段进行压实试验,以确定正确的压实方法,为达到规定的压实度所需要的压实设备及其机具组合、工序,必须按路基纵向分层控制填土标高;填方作业应分层平行摊铺;保证路基压实度 .每层填料铺设的宽度 ,每侧应超出路堤的设计宽度 500米米,以保证修整路基边坡后的路堤边缘有足够的压实度 .不同土质的填料应分层填筑:素土路堤分层松铺厚度不应超过300米米;土方路堤填筑至路床顶面最后一层的压实层厚度不应小于100米米.(2)路堤填土高度小于800米米(不包括路面厚度 )时,对于原地表清理与挖除之后的土质基底,应将表面翻松深300米米,然后整平压实.其压实度应符合“规范”的要求.(3)路堤填土高度大于800米米时,应将路堤基底整平处理并在填筑前进行碾压,其压实度不应小于设计要求.(4)地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得小于1米.台阶顶作成2%-4%的内倾斜坡.(5)任何靠压实设备无法压碎的大块硬质材料,应预以清除或破碎,破碎后的硬材料最大尺寸不超过压实层厚度的2/3,并应均匀分布,以便达到要求的压实度 .(6)填土路堤分几个作业段施工时,两个相邻段交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶;如两段同时施工,则应分层相互交叠衔接,其搭接长度不得小于2米.(7)用透水性较小的土填筑路堤时,应将含水量控制在最佳含水量±2%范围内;当。
滨湖新区二标施工组织设计解析
目录一、编制依据和原则 (2)二、工程概况 (3)三、组织机构 (9)四、工程进度计划 (12)五、投入的机械设备及试验检测仪器 (13)六、透层油、粘层施工方案及工艺 (15)七、沥青砼面层施工方案及工艺 (17)八、SBS改性沥青施工方案和施工工艺 (31)九、彩色沥青施工方案和施工工艺 (35)十、工程质量保证措施 (38)十一、确保安全施工的技术组织措施 (40)十二、文明施工 (43)十三、行车线路 (44)一、编制依据和原则(一)、编制依据1、合肥市滨湖新区(启动区)沥青砼路面工程第二标段《招标文件》;2、合肥市滨湖新区(启动区)沥青砼路面工程第二标段施工图纸;3、《公路沥青路面施工技术规范》(JTG F40-2004);4、《公路改性沥青路面施工技术规范》(JTJ 036-98);5、《沥青路面施工及验收规范》(GB 50092-96);6、《市政道路工程质量检测评定标准》(CJJ 1-91);7、《中华人民共和国污染防治法》;8、现场踏勘的施工环境及地理条件;9、合肥当地气象资料。
(二)、编制原则保质、保量、按期完成本工程,通过对施工环境进行调查,结合本项目实际情况,制定出切实可行的施工方案。
二、工程概况(一)、工程位置与主要技术指标合肥市滨湖新区位于合肥主城区东南部,是合肥市通过巢湖,走入长江,融入长三角地区的水上门户,是合肥市未来形象的集中展示区,因此,合肥市滨湖新区将按照“世界眼光,国内一流,合肥特色”的要求,按高起点、高标准规划建设成独具魅力的现代化滨湖新城,以彰显合肥的城市个性和特色。
1、徽二路徽二路北起于紫云路,南终于方二路,位于启动区西部,为四纵八横布局中自西向东第二条纵向道路,路线总体南北走向设计桩号:K0+000~K2+500,本标段施工桩号为:K1+082.397~K2+466.500。
一般路段横断面布置形式为:6.5米慢行道(3米人行道+3.5米非机动车道)+2.5米机非隔离带+16.0米快车道+16.0米快车道+2.5米机非隔离带+6.5米慢行道(3米人行道+3.5米非机动车道)。
施工组织设计-二标
第一章、总体概述本章要目:一、项目概述1.1、建设项目概述1.2、甲、乙双方责任1.3、工期要求1.4、保修要求二、组织准备2.1、组建项目经理部三、技术准备3.1 、开工前技术准备四、劳动力准备4.1、劳动力计划4.2、劳动力配置及培训五、物资准备5.1、编制物资供应计划5.2、物资采购5.3、现场物资管理六、现场施工准备6. 1、现场勘察6. 2、现场临设的搭建6. 3、材料堆放场地及施工机具的准备6. 4、测量放线准备七、财务准备7. 1、落实建设资金7. 2、财务管理7. 3、建立项目成本核算保证体系八、施工总体目标九、施工组织机构十、总体施工安排大连泰吉装饰设计工程有限公司投标文件10.1、考虑原则10.2、装饰工程10.3、安装工程十一、施工区域及施工阶段的划分11.1、施工区域划分11.2、施工阶段划分十二、工程施工顺序12.1、单位工程施工顺序十三、施工协调13.1、施工协调原则13.2、专业工程的穿插协调13.3、与设计单位的协调13.4、施工协调的注意事项十四、劳动力调配与材料使用14.1、劳动力调配计划14.2、施工机械的使用计划14.3、周转材料的使用计划一、项目概述本工程位于金州新区金石滩德嘉度假村。
为室内装修工程。
工程质量要求达到国家施工验收规范及行业合格标准。
1.1、建设项目概述1.1.1、项目名称:原金石滩2004-005土地置换用地(德嘉度假村)项目1.1.2、建设地点:大连金石滩中心区1.1.3、建设单位:大连正中房地产开发有限公司1.1.4、承包形式:承包人工、机械、质量、管理、工期及安全1.1.5、承包范围:德嘉项目装修,详见装修工程一览表1.1.6、质量标准:合格1.2、甲、乙双方分工1.2.1、甲方负责:(1)提供项目所需建设用地;(2)提供项目水源接点和电源接点;(3)提供承包工程施工图纸3套;(4)组织有发包人、承包人、监理单位和设计单位参加的施工图纸交底与会审,做好经四方签署的会审纪录;(5)选派驻工地代表和驻工地工程师(工程监理)。
合肥滨湖新区投标文件.doc
工程概述及施工组织设计方案第一节、工程概述及编制依据一、工程概述xx市xx新区位于xx主城区东南部,是xx市通过xx,走入xx,融入xx 的水上门户。
城市道路Ⅰ级。
xx新区xx路、xx路、xx路交通标志、标牌、交通标线工程,在本次设计中根据沿线环境和路线平纵线形的实际情况,按照规范化进行科学设计。
二、主要技术标准1.道路等级:城市1级支路2.计算行车速度:30公里/小时三、编制依据1.《道路交通标志和标线》(GB5768-1999)2. 《铝及铝合金板材的尺寸及偏差》(GB/T3194-1998)3. 《公路交通标志板技术条件》(JT/T279-2004)4. 《路面标线涂料》(JT/T280—2004)5. 《道路交通标线质量要求和检测方法》(GB/T16311-1996)6. 《国家道路交通标牌、标识、标志、标线设置规范及验收标准实务全书》三、主要工程数量福州路全长566.261米标志、标线。
惠园路全长0.42公里标志、标线万泉河路全长487.232米标志、标线第二节主要施工方案与技术措施一、交通标志施工1、标志板a.标志板应符合《公路交通标志板技术条件》(JT/T279-2004)的规定。
b.标志板采用牌号为2024、T4状态的硬铝合金板,铝合金板拼接采用同批板切丝氩焊。
标志板所用铝合金板其最小厚度应不小于2mm。
c.标志板面应无裂缝或其他表面缺陷,标志板边缘应整齐、光滑,标志板的外形尺寸偏差为5mm,若外形尺寸大于1.2m2时,其偏差为其外形尺寸的±0.5%。
标志板应平整,表面无明显皱纹、凹痕或变形,每平方米范围内的平整度公差不应大于1.0mm。
d.除尺寸大的指路标志外,所有标志应由单块铝合金板加工制成,不允许拼接。
e.考虑到大型指路标志在制造、运输、安全过程中的困难,厂家在制造过程中,应在监理工程师指示下,根据标志板面设计的具体情况采取适当分割的办法来制造,在安装时可按标志板拼接设计中规定的方法拼接。
滨湖时代广场二期施工组织设计(完成稿)讲解
目录土建部分土建部分 (4第一章、编制依据 (4第一节、招标文件 (4第二节、施工合同 (4第三节、设计图纸 (4第四节、主要法律、法规 (4 第五节、主要规程、规范 (5 第六节、主要图集 (6第七节、主要标准 (7第八节、其他 (8第二章、工程概况 (8第一节、工程概况 (8第二节、建筑设计概况 (9 第三节、结构设计概况 (14 第四节、地下车库概况: (14 第五节、现场概况 (15第三章、施工部署 (16第一节、项目管理目标 (16第二节、项目组织机构 (17第三节、施工组织和任务划分 (25第四节、施工进度计划 (26第五节、施工进度保证措施 (27第六节、主要工序流程 (29第七节、施工总平面布置 (31第四章、施工准备 (35第一节、技术准备 (35第二节、生产准备 (38第五章、主要施工方法及技术措施 (44 第一节、测量放线 (44第二节、沉降观测 (47第三节、土方工程 (49第四节、模板工程 (53第五节、钢筋工程 (66第六节、混凝土工程 (77第七节、砌筑工程 (78第八节、装饰工程 (81第九节、屋面工程 (98第十节、地下车库、地下室水泥基渗透型结晶防水材料的施工 (105 第十一节、地下车库、地下室止水带、顶板及侧壁后浇带的施工 (106 第六章、特殊工序的施工 (107第一节、地下室混凝土墙体裂缝控制 (107第二节、回填土施工 (108第三节、外脚手架施工 (110第四节、装饰细部施工 (111第七章、主要施工管理措施 (113第一节、工程技术保证措施 (113第二节、工程质量保证措施 (115第三节、工程质量通病防治措施 (123第四节、职业健康安全保证措施 (130第五节、环保及卫生措施 (135第六节、文明施工措施 (135第七节、成品保护措施 (136第八节、季节性施工措施 (141第八章、附录 (144土建部分第一章、编制依据第一节、招标文件安徽高速公路房地产有限责任公司的高速²滨湖时代广场C-02地块二期高层住宅工程的招标文件第二节、施工合同甲乙双方签订的高速²滨湖时代广场二期Ⅱ标段工程《建设工程施工合同》签订日期:2009年月日第三节、设计图纸安徽安德建筑设计有限公司设计的高速²滨湖时代广场二期Ⅱ标段设计图纸第四节、主要法律、法规国家:中华人民共和国建筑法中华人民共和国安全生产法中华人民共和国环境保护法中华人民共和国产品质量法行业:建设工程质量管理条例建设工程安全生产管理条例建设工程施工现场管理规定地方:合肥市建筑市场管理办法企业:安徽三建工程有限公司施工工艺标准(AHSJ/C-QB1-125-2003第五节、主要规程、规范国家:混凝土结构工程施工质量验收规范(GB50204-2002工程测量规范(GB50206-1993锚杆喷射混凝土支护技术规范(GB50086-2001地基与基础工程质量验收规范(GB50202-2002屋面工程质量验收规范(GB50207-2002地下工程防水技术规范(GB50108-2001建筑地面工程施工质量验收规范 (GB50209-2002 地下防水工程质量验收规范(GB50208-2002建筑装饰装修工程施工质量验收规范(GB50210-2001民用建筑工程室内环境污染控制规范(GB50325-2001建设工程项目管理规范(GB50326-2001工程建设标准强制性条文(房屋建筑部分(2002版钢筋混凝土用热扎带肋钢筋(GB1499-1998硅酸盐水泥、普通硅酸盐水泥(GB175-1999预拌混凝土(GB14902-1994混凝土外加剂应用技术规范(GB50019-2003砌体工程施工质量验收规范(GB50203-2002建筑给水排水及采暖工程施工质量验收规范(GB50242-2002建设工程施工现场供用电安全规范(GB50194-1993塔式起重机安全规程(GB5144-1985建筑电气安装工程施工质量验收规范 (GB50303-2002建设工程文件归档整理规范(GB/T50328-2001行业:高层建筑混凝土结构技术规程(JGJ3-2002钢筋机械连接通用技术规程(JGJ107-2003普通混凝土用砂(JGJ52-1992普通混凝土用碎石和卵石(JGJ53-1992普通混凝土拌和水(JGJ65-1989普通混凝土配合比及设计规程(JGJ/T55-2000混凝土泵送施工技术规程(JGJ/T10-1995混凝土冬期施工技术规程(JGJ04-1997块体基础大体积混凝土施工技术规程(YBJ224-1991 回弹法检测混凝土抗压强度技术规程(JGJ/T23-2001 建筑施工高处作业安全技术规范(JGJ80-1991建筑机械使用安全技术规范(JGJ33-2001施工现场临时用电安全技术规范(JGJ46-2005第六节、主要图集预应力管桩 03SG409楼梯建筑构造国标99SJ403室外工程皖01J307平屋面建筑构造(二国标03J201-2平屋面建筑构造(一国标03J201-1住宅厨房、卫生间排风道皖2002J112室外工程国标02J003地下室防水构造国标02J301外墙保温建筑构造(一国标02J121-1建筑无障碍设计国标03J926防空地下室建筑设计国标FJ01~04过梁皖93G301墙与梁板连接皖99G304混凝土结构平面整体表示法国标03G101-1混凝土结构平面整体表示法(筏型基础国标04G101-3 地下水泵结合器国标99S203室内消火栓国标04S202阀门井国标90S102管道支架国标03K132卫生设备安装国标99S304雨水管安装国标96S406以及高速专用图集第七节、主要标准国家:建筑工程施工质量验收统一标准(GB50300-2001混凝土质量控制标准(GB50164-1992混凝土强度检验标准(GBJ107-1987建筑施工场界噪声限值(GBJ12523-1990行业:建筑施工安全检查标准(JGJ59-1999第八节、其他1、GB/T1991-2000(idtISO9001:2000《质量管理体系要求》和公司质量管理手册、质量管理程序文件2、GB/T24001-1996(idtISO14001:1996《环境管理体系要求》和公司环境管理手册、环境管理程序文件3、GB/T28001-2001~OHSAS18001:1999《职业健康安全管理体系要求》和公司职业健康安全管理手册职业健康安全管理程序文件4、安徽省建设工程勘察设计院勘测提供的高速²滨湖时代广场二期Ⅱ标段工程地块《岩土工程勘察报告》第二章、工程概况第一节、工程概况工程名称:高速²滨湖时代广场二期Ⅱ标段工程地理位置:本工程位于合肥市滨湖新区,东临徽州大道,西临西藏路,北靠烟墩路,南靠杭州路。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据和原则 (2)二、工程概况 (3)三、组织机构 (9)四、工程进度计划 (12)五、投入的机械设备及试验检测仪器 (13)六、透层油、粘层施工方案及工艺 (15)七、沥青砼面层施工方案及工艺 (17)八、SBS改性沥青施工方案和施工工艺 (31)九、彩色沥青施工方案和施工工艺 (35)十、工程质量保证措施 (38)十一、确保安全施工的技术组织措施 (40)十二、文明施工 (43)十三、行车线路 (44)一、编制依据和原则(一)、编制依据1、合肥市滨湖新区(启动区)沥青砼路面工程第二标段《招标文件》;2、合肥市滨湖新区(启动区)沥青砼路面工程第二标段施工图纸;3、《公路沥青路面施工技术规范》(JTG F40-2004);4、《公路改性沥青路面施工技术规范》(JTJ 036-98);5、《沥青路面施工及验收规范》(GB 50092-96);6、《市政道路工程质量检测评定标准》(CJJ 1-91);7、《中华人民共和国污染防治法》;8、现场踏勘的施工环境及地理条件;9、合肥当地气象资料。
(二)、编制原则保质、保量、按期完成本工程,通过对施工环境进行调查,结合本项目实际情况,制定出切实可行的施工方案。
二、工程概况(一)、工程位置与主要技术指标合肥市滨湖新区位于合肥主城区东南部,是合肥市通过巢湖,走入长江,融入长三角地区的水上门户,是合肥市未来形象的集中展示区,因此,合肥市滨湖新区将按照“世界眼光,国内一流,合肥特色”的要求,按高起点、高标准规划建设成独具魅力的现代化滨湖新城,以彰显合肥的城市个性和特色。
1、徽二路徽二路北起于紫云路,南终于方二路,位于启动区西部,为四纵八横布局中自西向东第二条纵向道路,路线总体南北走向设计桩号:K0+000~K2+500,本标段施工桩号为:K1+082.397~K2+466.500。
一般路段横断面布置形式为:6.5米慢行道(3米人行道+3.5米非机动车道)+2.5米机非隔离带+16.0米快车道+16.0米快车道+2.5米机非隔离带+6.5米慢行道(3米人行道+3.5米非机动车道)。
路面结构层,快车道:透层+下封层+8cm粗粒式改性沥青砼AC-25(C)+粘层+4cm细粒式改性沥青砼AC-13(C),非机动车道:透层+4cm中粒式沥青砼AC-16(F)+粘层+3cm细粒式沥青砼AC-10(F)。
道路等级:城市I级次干道,规划红线50米,绿线20米。
设计速度:40公里/小时。
路面横坡:行车道为1.5%,人非带横坡为2.0%2、紫四路紫四路,东西走向,西起徽一路,东至徽州大道,全长1308.759米,规划红线40米。
本标段施工桩号为:K0+051.5~K1+252.0。
一般路段横断面布置形式为:机动车道12米×2+机非隔离带2.0米×2+非机动车道3.0米×2+人行道3.0米×2。
路面结构层,快车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+8cm AC-25(F)粗粒式沥青砼+粘层+4cm AC-13(C)细粒式改性沥青砼SBS(I-C)(加0.3%AS纤维),非机动车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+5cm中粒式沥青砼AC-16(F)+粘层+2cm铁红色细粒式AC-10(F)。
道路等级:城市I级支路。
设计速度:40公里/小时。
沥青砼路面设计年限:15年。
路面横坡:行车道为2.0%,人非带横坡为2.0%。
3、方一路方一路,东西走向,西起徽二路,东至徽三路,全长1000米,规划红线40米。
本标段施工桩号为:K0+000~K0+442.5。
一般路段横断面布置形式为:机动车道12米×2+机非隔离带2.0米×2+非机动车道3.0米×2+人行道3.0米×2。
路面结构层,快车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+8cm AC-25(F)粗粒式沥青砼+粘层+4cm AC-13(C)细粒式改性沥青砼SBS(I-C)(加0.3%AS纤维),非机动车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+5cm中粒式沥青砼AC-16(F)+粘层+2cm铁红色细粒式AC-10(F)。
道路等级:城市I级支路。
设计速度:40公里/小时。
沥青砼路面设计年限:15年。
路面横坡:行车道为2.0%,人非带横坡为2.0%。
4、方二路方二路,东西走向,西起徽二路,东至徽三路,全长1000米,规划红线50米。
本标段施工桩号为:K0+000~K0+444.7。
一般路段横断面布置形式为:机动车道16米×2+机非隔离带2.5米×2+非机动车道3.5米×2+人行道3.0米×2。
路面结构层,快车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+7cm AC-25(F)粗粒式沥青砼+粘层+5cmAC-20(C)中粒式沥青砼+粘层4cm AC-13(C)细粒式改性沥青砼SBS(I-C)(加0.3%AS纤维),非机动车道:透层+改性乳化沥青稀浆封层ES-2(6mm)+5cm中粒式沥青砼AC-16(F)+粘层+2cm铁红色细粒式AC-10(F)。
道路等级:城市I级次干道。
设计速度:50公里/小时。
沥青砼路面设计年限:15年。
路面横坡:行车道为2.0%,人非带横坡为2.0%。
(二)、地形、地貌及水文与气侯简况1、地形、地貌本项目位于合肥市烟墩乡境内,为平原微秋地带,地形起伏不大。
2、水文与气侯简况本项目路线位于公路自然区划IV-2区,属副热带湿润性季风气候区,冬冷夏热,春秋温和,季节变化明显;年平均气温17℃;年降雨量1000—1200毫米,年蒸发量1200—1600毫米,无霜期206—250天,地下水资源相对贫乏。
合肥历年气候统计(三)、交通、通迅与水电1、进场道路沿线进场道路主要有老美丹路及可利用的现有地方道路。
2、施工便道根据本工程施工范围及地形条件,为了能满足大型重载车辆通行等,施工前修筑贯通全线纵向施工便道。
便道设在主线道路两侧路基边线以外、征地红线以内,简易硬化路面。
3、临时供电、临时供水、临时通讯本合同段地方电网密布,项目经理部及工程队驻地生活用电接当地民用电解决。
用水主要取井水及无污染的河水,水量丰富,可满足施工和生活需要。
临时通讯用固定电话、移动电话及对讲机。
(四)、材料供应情况通过对料源情况的详细调查,本工程的材料供应情况如下:1、沥青中下面层石灰岩取自巢湖散兵,经考察其各项指标均满足规范要求,路面石灰岩总量为2.4万吨。
后场拌合站已备有1万吨,石料加工厂的日加工生产能力均不少于2000吨,所以材料数量能够得到保障。
上面层玄武岩取自舒城通达石料厂,其产量、质量均能满足施工需要。
2、普通沥青采用韩国SK-AH-70重交沥青;改性沥青采用SBS类(I-D)。
(五)、主要工程数量1、徽二路2、紫四路3、方一路4、方二路三、组织机构考虑到本项目工程工期紧、质量要求高、施工难度大、安全文明施工等要求,我单位建立灵活高效的组织机构,发挥按工序划分的分组制优势,突出专业化、效率化,减少指挥调度协调环节,便于对工程进度和质量进行有效控制。
(一)、机构组织图主要人员配置情况:项目经理刘广才技术质量组许云常务副经理吴胜作业面准备组许好项目总工包胜利摊铺组周乃峰机械保障组倪高潮运输组刘兵碾压组蒋仁府拌和组张明后勤安全组骆念荣(二)各部门职责1、项目经理项目经理是企业法人代表的代理人,代表企业对工程项目全面负责。
2、项目副经理岗位职责对项目施工生产工作全面负责,协助项目经理对生产过程进行全面管理。
3、项目总工岗位职责3.1对项目施工技术工作全面负责。
3.2负责制定施工方案,编制施工组织设计。
3.3组织技术人员熟悉合同文件和施工图纸,指导施工技术人员严格按照设计图纸、施工规范、操作规程组织施工。
3.4进行工程质量、进度把关控制,负责施工过程中试验、测量、变更等重大技术问题的处理。
3.5主持竣工资料的编制,组织交竣工验收。
3.6 负责项目成本的预算及控制,做好工程结算和决算工作。
4、作业面准备组4.1 配合技术质量组验收作业面并完成清理工作。
4.2 按要求进行透层、封层、粘层、格栅、路缘石保护、施工前基层保护等沥青摊铺前一切相关准备工作。
5、拌和组5.1 全面负责沥青拌和站的各项生产、维护保养、后场车辆运输及各类材料供应工作。
5.2 负责与前场保持密切联系,搞好生产协调工作。
6、运输组6.1 负责每日的车辆安排,保证车厢洁净,按要求装料,认真覆盖。
6.2 负责运输过程的保障工作,及时处理交通堵塞、外围干扰等突发事项。
6.3 负责现场摊铺中车辆的顺利进场和卸料过程,及时处理车辆机械故障。
7、摊铺组7.1 负责与摊铺机相关的一切工作,包括摊铺机起步控制调整、喇叭指挥车辆卸料、行走状态监控、摊铺效果观察和处理、摊铺结束后机械清理和停止等。
7.2负责现场摊铺车辆的排序和配合测温人员。
8、碾压组8.1 负责碾压过程中的一切相关工作,包括碾压组合和碾压方式监控、操作规程监控(加水、加油停驶位置)、局部离析等缺陷处理、路缘石边部碾压、各类检查井和收水井四周处理、不规则断面处和道口等的碾压质量控制。
9、技术质量组9.1 配合项目总工做好作业面交验、施工测量放样、工序自检和报验、现场签证、内业资料整理等一切相关技术质量工作。
9.2 安排试验人员负责从拌和到碾压的过程混合料温度检测。
9.3 安排试验人员做好现场压实度、现场的乳化沥青喷洒量、现场的有关沥青混合料的所有检测。
9.4 明确现场的废料,及时通知相关单位做好废料的处理,不得污染环境。
10、机械保障组10.1 负责一切相关的机务工作,包括机械调配、故障处理、维护保养等。
10.2 加强安全意识,维修作业时着装符合要求,遵守操作规程,消除不安全因素。
10.3 做好运输车辆的路线安排,与交警、当地相关单位密切联系,充分配和。
11、后勤安全组11.1 负责现场物资管理与供应工作。
11.2 负责后勤保障工作,为生产第一线提供服务。
11.3 负责经理办公室的各项工作。
11.4 负责项目安全生产、宣传、检查等一切相关工作。
四、工程进度计划(一)、合同工期合同工期为2007年2月25日铺筑快车道AC-25I沥青下面层试验段。
于2007年2月27日开始规模施工,计划2007年3月18日快车道竣工。
(二)、主体工程工期安排1、徽二路快车道(K1+082.397~K2+466.5)AC-25下面层2007年2月27日-2007年3月3日完成;AC-13上面层2007年3月10日-2007年3月13日完成。
2、方一路快车道(K0+000~K0+442.5)稀浆封层 2007年2月27日开始,2007年2月27日完成;AC-25下面层 2007年3月4日开始,2007年3月4日完成;AC-13上面层2007年3月14日开始,2007年3月14日完成。
