刍议免抹灰施工技术在高层框剪结构土建施工中的应用随着建筑施工技术的不断强化,对建筑工程的质量要求逐渐提高。

城市人口的增多使得高层建筑逐渐兴起,为解决土地资源紧缺问题提供了较大的帮助。

由于高层框剪结构施工的复杂性需要合理的施工技术对其施工进行辅助,免抹灰施工技术作为一种新型的施工工艺在工程中较为广泛的应用。

标签:抹灰施工;技术;土建施工;高层框剪结构免抹灰施工技术在施工过程中对混凝土的表面不做任何装饰,其最为显著的特点就是在作业中不对混凝土的墙面进行找平作业,只需要对混凝土墙体表面的批刮腻子进行处理。

免抹灰施工技术在施工中的使用一定程度上能够使土建施工环节符合国家规定的标准和要求,可以达到清水混凝土的验收标准。

免抹灰施工技术在高层框剪结构中使用确保了对其关键性问题解决。

一、免抹灰施工的概述城市化进程的加快使得城市人口逐渐增加,城市建设需要土地面积也随之加大,但是城市中可用的建设用地面积逐渐缩小,导致土地价格的不断抬升,最终使得城市房价较高。

在工程项目建设中,施工单位为了更好的提高施工效率,就会采用新的施工技术和方法进行施工,不仅可以保证施工的质量,一定程度上也能够为工程的施工带来较好的经济效益。

为了获得较大的经济效益,进一步提高工程施工的质量,建筑施工中需要采取新型的技术和施工方法有效解决施工中存在的一系列问题,达到对工程整体的优化效果。

免抹灰施工技术作为一种新型的混凝土施工工艺在建筑施工中受到人们的广泛关注。

在混凝土施工中对免抹灰施工技术的应用不仅可以缩小整个工程的工期,避免了工期过紧带来的施工隐患,还可以节省工程的施工成本,减少工程施工造价。

免抹灰施工技术在工程中的使用还可以为工程施工创造良好的环境。

这种施工技术的要求是让混凝土结构达到清水混凝土的施工标准。

在建筑工程施工中,采用免抹灰施工技术施工一定程度上能够提高整个工程的施工质量,对施工结构的改善具有较大的意义。

二、高层框剪结构土建施工中对免抹灰施工技术的应用(一)工程施工环节的测量放线在现场施工过程中,应该按照施工设计的具体要求进行施工。

浅析免抹灰施工工艺在高层框剪结构中的应用

浅析免抹灰施工工艺在高层框剪结构中的应用

浅析免抹灰施工工艺在高层框剪结构中的应用摘要:免抹灰施工工艺是现代化建筑工程中常见的一种施工措施。

也就是在工程项目建设过程中可以减少找平层等多种工作流程,这样也就能够有效地提高工程的施工效率,保证建筑物的美观性与质量。

施工人员在采用免抹灰施工工艺对高层框剪结构进行施工的过程中,施工材料采用的都是清水混凝土。

关键词:免抹灰;施工工艺;高层框剪结构引言近几年来,我们过的建筑行业随着社会经济的发展也在不断的进步,许多新型的施工工艺也出现在了建筑工程施工当中,这大大的增强了我国社会建设施工的力度,保障了建筑工程施工的质量不会受到影响,从而延长建筑结构的使用期限。

目前,在高层建筑施工中,常用的就是高层框剪结构,这不仅可以有效的提高建筑结构的稳定性和可靠性,还是使得建筑结构的各方面功能得到有效的保障。

在高层框剪结构工程施工中,为了保障高层建筑结构不会受到影响,我们就采用免抹灰施工工艺对建筑结构进行有效的维护,从而提高建筑结构的质量,推动我国建筑行业的发展。

1免抹灰混凝土施工概述随着城市化建设进程的不断发展,城市能用土地面积的日益缩小造成土地价格的不断抬升。

基于此,在目前的工程项目中,施工单位和施工企业要想提高工程施工效益和质量,就必须在工程中以新技术、新方法来进行施工,从而保证工程施工质量的基础上能够发挥出最大的经济性能和优势。

建筑行业为了在高质量产品中获得更大的经济效益和社会信誉,不断的采用各种新的施工技术和方法。

免抹灰混凝土技术作为一个良好的混凝土施工途径越来越受到施工企业的青睐与关注。

在免抹灰混凝土技术的应用中,不但能够缩短工期、节省建设成本、免去工期过紧而带来的工程隐患,而且具有着良好的环境保护功能和措施。

在混凝土施工过程中,免抹灰就是要求混凝土结构能够在施工中达到清水混凝土施工标准。

一般来说,采用抹灰技术来进行施工对于整个工程的施工质量和施工结构有着极为重要的作用与意义,同时对于发挥工程的整体性效益至关重要。

高层框剪结构土建施工中免抹灰施工技术

高层框剪结构土建施工中免抹灰施工技术

高层框剪结构土建施工中免抹灰施工技术摘要:近年来,高层建筑工程施工技术逐步完善,框剪结构成为各类建筑工程的主体结构类型,可以满足建筑功能的使用要求,具有高度灵活性与较大的侧向刚度。

在高层框剪结构土建施工抹灰阶段,存在空鼓、脱落等施工问题,影响工程质量。

为避免施工质量问题的出现,本文对免抹灰施工技术在高层框剪结构土建施工中的技术操作要点进行分析,为同类工程提供技术参考。

关键词;高层框剪结构;土建施工;免抹灰施工技术一、高层框剪结构土建施工中的免抹灰施工技术1.测量放线对测量放线作业的开展,既可以为工程施工质量提供保障,同时,也将为后续施工活动的开展提供明确参照,而测量放线的具体步骤及操作要点为:测量人员结合现场施工情况与建筑结构,基于设计方提供坐标点进行引测,在现场设置适当数量的水准点,将相邻水准点的间隔距离控制在50m-100m范围内;测量人员使用经纬仪等设备对主体竖直控制线开展引测作业,使用钢尺等工具重复测量、校正间距;对细部线以及设计轴线进行测量、标记,为后续制桩作业的开展提供参照;确保相同建筑楼层内的纵横线数量不小于2条;待竖直控制线测量完毕后,即可开展竖向测量作业;在后续施工环节中,定期开展测量作业,对偏差的参数进行校正处理。

2.钢筋安装在钢筋安装环节,技术人员提前对所配置钢筋材料的规格尺寸、数量与种类进行检查核对,重点检查钢筋平整度、结构完好性、是否存在锈蚀现象,在必要情况下开展钢筋除锈作业,清除表面残留锈迹;在钢筋运输过程中,采取适当的防护措施,避免钢筋受到车辆颠簸、外力碰撞影响而出现结构变形与破损问题;在钢筋绑扎过程中,施工人员应对建筑构件内侧分布的钢筋开展折弯操作,既可以起到改善混凝土表面质量的作用,同时,也可以预防钢筋外露施工问题的出现;为避免主筋出现移位等问题,应使用套箍对主筋进行加固处理。

同时,对主筋排距以及内外竖筋间隔距离进行测量、校正;施工人员对直径较粗的钢筋开展焊接处理。

高层框剪结构土建施工中的免抹灰施工技术

高层框剪结构土建施工中的免抹灰施工技术

高层框剪结构土建施工中的免抹灰施工技术随着建筑行业的不断发展和进步,高层建筑中框剪结构得到了广泛应用,该种结构在很大程度上促进了高层建筑质量的有效提高,本文主要就高层框剪结构土建施工中的免抹灰施工技术进行了分析。

标签:高层框剪结构;免抹灰施工技术一、高层建筑框剪结构概述在框剪结构设计计算过程中,最为常出现的问题就是当结构出现不规则时的调整问题,只有设计人员多次对结构模型进行调整后才能确保结构达到规范要求的指标。

但在调整时由于受制于建筑要求,往往无法对剪力墙结构布置进行大的调整,这就需要对连梁和局部墙厚进行微调,但这根本起不到有效的调整效果,往往导致调整后的不良效果产生。

二、剪力墙布置应注意的问题首先,剪力墙宜沿主轴方向或其他方向双向或多向布置,不同方向的剪力墙宜分别联结在一起,应尽量拉通、对直,以具有较好的空间工作性能;抗震设计时,应避免仅单向有墙的结构布置形式,宜使两个方向侧向刚度接近,两个方向的自振周期宜相近。

剪力墙平面布置应尽可能做到规则,避免过大的扭转效应。

其次,纵、横向剪力墙宜组成L形、T形和匚形等形式,以使纵墙(横墙)可以作为横墙(纵墙)的翼缘,从而提高其刚度、承载力和抗扭能力;楼、电梯间等竖井宜尽量与靠近的抗侧力结构结合布置,以增强其空间刚度和整体性。

最后,剪力墙的侧向刚度及承载力均较大,为充分利用剪力墙的能力,减轻结构自重,增大结构的可利用空间,剪力墙不宜布置得太密,使结构具有适宜的侧向刚度;若侧向刚度过大,不仅加大自重,还会使地震力增大,对结构受力不利。

错洞剪力墙和叠合错洞墙都是不规则开洞的剪力墙,其应力分布比较复杂,容易造成剪力墙的薄弱部位,常规计算无法获得其实际应力,构造比较复杂,因此宜避免使用错洞墙和叠合错洞墙。

三、高层框剪结构土建施工中的免抹灰施工技术1、工程测量放线:工程的测量放线和施工过程中的各环节之间的联系是不可分割的,尤其是要保证工程的主体结构能够与清水混凝土相关条件达到统一,为此施工人员应该按照相应的设计要求来确定建筑主体结构外形的具体尺寸。

免抹灰施工技术在高层框剪结构土建施工中的分析

免抹灰施工技术在高层框剪结构土建施工中的分析

免抹灰施工技术在高层框剪结构土建施工中的分析摘要:当前的建筑工程施工中,免抹灰技术是最常见的施工技术,也是提高混凝土结构质量的重要技术,加强免抹灰技术的使用,减少建筑工程施工步骤,减少对水泥砂浆、天花板石膏的使用,有效地节约整体的施工成本。

所谓的免抹灰技术,主要是使用新的模板系统及新的墙体材料,进而确保墙体不需要石膏就可以进行装饰。

本文对免抹灰施工技术在高层框剪结构土建施工进行分析,以供参考。

关键词:免抹灰;施工技术;高层框剪结构;分析引言加强免抹灰技术在建筑工程中的应用,可以有效地解决传统石膏抹灰施工存在的问题,减少天花板石膏问题和空洞化问题的发生,确保建筑工程质量的同时,又可以减少工程的建设成本。

而且实现免抹灰施工,可简化工程的施工步骤,有效地提升整体的施工效率。

在开展建筑工程施工时,施工人员可以合理地使用免抹灰技术,保留墙面原有色彩的同时,也可以减少施工成本。

1免抹灰技术的优点1.1降低建筑工程的维修成本随着我国建筑行业的发展,当前的建筑施工技术水平也不断提升,免抹灰技术在建筑工程中得到了重要的应用,免抹灰技术拥有较多的施工优点,加强对该技术的应用,能够降低整体工程的维修成本。

因为免抹灰技术的使用,能够有效地解决传统抹灰施工中存在的问题,例如起皮问题、空鼓问题等,不仅提升了整个工程的施工质量,也减少了施工问题的发生,减少了维修费用。

1.2提高建筑工程的节能减排效果在开展建筑工程施工时使用免抹灰技术,也可以提高整体工程的节能减排效果。

因为免抹灰技术的使用,不仅可以简化施工程序,还能解决传统抹灰工程出现的施工问题,减少对各项抹灰材料的使用,也减少了各项施工材料对空气的影响,进而提升了工程的绿色标准。

2高层框剪结构免抹灰混凝土施工模板体系设计及选择2.1散装模板散装模板主要适用于异型或者外形较为复杂的混凝土构件或者是在冬季施工的项目,其切割与拼装较为便捷。

此类模板的优势在于可操作性较强;模板拆除后混凝土表面平整度好;能够根据项目设计图灵活组拼模板;现场加工便捷、适用于复杂截面构件;一次性投入较低。

免抹灰技术在高层框剪结构施工中的应用

免抹灰技术在高层框剪结构施工中的应用

免抹灰技术在高层框剪结构施工中的应用摘要:免抹灰技术就是一种在高层框剪结构施工中广泛应用的技术,它通过预制板件的装配和连接,实现了高层建筑内外墙的无缝隙、光滑整洁。

本文将从免抹灰技术的基本原理、施工流程、优点和应用范围等方面进行探讨,并重点介绍该技术在高层框剪结构施工中的应用前景。

关键词:高层框架结构;免抹灰技术;预制构件前言随着城市化的不断推进,高层建筑的需求不断增加,作为一种高效、节能、环保的建筑结构形式,框剪结构备受青睐。

然而框剪结构的施工却存在一些问题,其中最为突出的就是墙体抹灰工作的难度和安全性问题。

为了解决这些问题,免抹灰技术应运而生。

一、免抹灰技术的发展与特点(一)免抹灰技术的定义和起源免抹灰技术是一种不需要进行传统抹灰工序的施工技术,它可以在不影响建筑物的强度、耐久性和美观性的前提下,使用其他材料代替传统的抹灰材料,从而实现无抹灰工序施工。

免抹灰技术起源于国外,已被广泛应用于建筑、装饰、水利、交通、能源等领域。

(二)免抹灰技术的特点和优势传统抹灰工序需要在混凝土表面进行多轮抹灰操作,耗时耗力。

而免抹灰技术可以通过使用其他材料代替传统抹灰材料,大幅减少施工时间,提高施工效率。

其次,使用免抹灰技术可以避免传统抹灰材料的浪费,降低施工成本,同时减少了人工、设备、能源等成本,提高了项目经济效益。

此外,传统抹灰易出现缝隙、裂缝等问题,而免抹灰技术可以使用其他材料代替传统抹灰材料,增强建筑物的质量和耐久性,避免出现问题。

最后,传统抹灰材料中含有大量的有害物质,对环境和施工人员的健康有一定的危害。

使用免抹灰技术可以减少对环境的污染,同时健康施工。

(三)免抹灰技术的发展趋势随着免抹灰技术的应用经验的逐步积累,其应用范围将逐步扩大,未来有望在更多领域得到应用。

传统抹灰材料中含有大量的有害物质,而免抹灰技术的应用材料更加环保、健康,未来还将进一步优化材料配方,降低对环境的污染。

随着免抹灰技术应用的不断推广,施工技术也将不断进行优化和改进,以提高施工效率和施工质量。

高层框剪结构免抹灰施工技术

高层框剪结构免抹灰施工技术高层框剪结构当前在土建施工中的应用是非常广泛的,为了更好地保证土建施工质量,高层框剪结构的免抹灰施工技术得到了有效发展和应用。

由此可见,免抹灰施工技术的广泛应用在很大程度上能够有效提高施工质量。

因此,在进行高层框剪结构土建施工中免抹灰技术的应用过程中要确保混凝土结构能够达到清水混凝土标准。

所谓清水混凝土指的是一种无需在表面上进行修饰的结构表面,还可以呈现出均匀色泽、光洁平整、无气泡、无蜂窝的混凝土类型。

一、高层框剪结构与免抹灰施工技术的概述高层框剪结构又可称之为框架-剪力墙结构,它是框架结构和剪力墙结构两种体系的结合,吸取了各自的长处,既能为建筑平面布置提供较大的使用空间,又具有良好的抗侧力性能。

这种类型的主要结构是框架,由梁柱构成,小部分是剪力墙。

墙体全部采用填充墙体,由密柱高梁空间框架或空间剪力墙所组成,在水平荷载作用下起整体空间作用的抗侧力构件。

适用于平面或竖向布置繁杂、水平荷载大的高层建筑。

框剪结构中的剪力墙可以单独设置,也可以利用电梯井、楼梯间、管道井等墙体。

免抹灰施工技术是在清水混凝土施工的基础上结合当前各种技术综合而成的施工措施,是采用先进手段进行施工的前提和基础。

通常情况下,工程建设中多数人都认为清水混凝土的施工只是一种在混凝土表面不去做任何的装饰面,是墙面光滑和平整的一种新型的混凝土施工工程和施工模式。

这种工程项目在施工的过程中显现出一种线条流畅、鲜明,混凝土的色泽和棱角分明的特点,且无麻面、砂带以及气泡等现象出现。

采用免抹灰施工技术能够有效提高建筑施工质量。

二、高层框剪结构土建施工中的免抹灰施工技术的要点分析1、进行施工前的测量放线在建筑施工过程中,测量放线工作占据着重要地位,是一个工程施工的基础,其工作的质量直接影响到工程的结果,是保证工程稳定性,安全性和整体美观性的重要工程环节。

具体的测量放线工作要把握以下几点:1.1控制点的把握与设置首先要选择适合的控制点,控制点的选择由规划局或设计单位提供,保存好控制点,设置三个相互距离在50到100米的水准点,以便以后校准和检验。

高层框剪结构土建施工中的免抹灰施工技术分析

高层框剪结构土建施工中的免抹灰施工技术分析摘要:在高层框剪结构的土建建设中,采用免抹灰施工工艺可以省去抹灰层的施工步骤,并且提升混凝土表面的平整度,使得整个项目的成本大大下降,削减了建筑废料,实现经济和环境效益的平衡。

基于此,本文从四个方面分析了高层框剪结构土建施工中的免抹灰施工技术,旨在为相关工作提供帮助,促进土建施工质量的提升。

关键词:高层框剪结构;土建施工;免抹灰施工技术引言:高质量开展高层框剪结构土建施工活动,是稳定提高建筑业发展潜力,促进工程质量提升和建设成本降低的重要手段。

在项目建设的全过程中,施工队伍应对免抹灰施工工艺进行合理应用,优化施工技术系统,对常规的抹灰工艺中出现的脱落、空壳等质量问题进行科学处理,从而切实保障高层框剪结构土建施工质量。

一、测量放线合理设置高层框剪结构,能够为建筑结构的安全性稳定性提供切实保障,降低发生露梁露筋等问题的概率,建筑结构的使用效能得到有效增强。

为了保证高层框剪结构土建工程施工的顺利进行,减少免抹灰施工的困难,在建造准备期必须进行勘测、放样工作。

进行科学有效的资料采集,了解工程现场的有关状况,使高层框剪结构的平整度得到最大限度的保障,并为随后的抹灰工作提供方便。

在施工活动启动之前,施工小组要进行测量放样工作,在测量时,一定要按照高层框剪结构设计图纸的相关规定以及相应的建设规范,利用各种仪器和设备开展测试,让仪器设备的加入消除人为的影响,确保测量结果的准确性。

在精确测量资料的基础上,施工小组编制轴线控制网,对每一项数据都做好标记和解释。

在测量资料的指导下,施工队伍能够提前掌握工地的有关状况,并采用可行的措施,对免抹灰施工指标进行持续修改。

比如,建设小组可以通过使用仪器对建设地点的基准点进行测绘,并制定坐标,根据过去的经验,布设水平点不少于3个,水平点间距要控制在50—100米以内,为高品质的技术评审和评价打下良好的基础。

在高程控制方面,采用经纬仪进行不等高程的投测,为了保证投测的精度,必须再次核对和校正经纬仪的观测数据,生成全工程坐标。

免抹灰施工工艺在高层框剪结构中的应用2

免抹灰施工工艺在高层框剪结构中的应用23.墙模板安装技术措施和注意事项(1)设置模板定位基准在下层顶板混凝土浇筑时,在门洞口中间位置插入200mm的短钢筋头,用以在安装门洞口模板时加固防止位移;在墙体钢筋间适当位置插入短钢筋头,在支模前焊上等于墙体厚度的钢筋顶杆(两端涂刷防锈漆),以防模板水平位移。

(2)门窗洞口模板就位后,根据垂直控制线及位置线进行调整,用钢筋上的500mm水平线挂线调整门窗洞口标高,并用木楔临时固定。

(3)绑扎或焊接模板项筋,防止门窗口模板在混凝土浇筑时变形或位移。

(4)为了防止漏浆,在门窗洞口模板与大模板接触面、大模板下口与地面接触面用401胶(稀释盾)粘贴5cm宽的海绵条;为保证楼层混凝土接搓处不出现错台和漏浆,在混凝土外墙外侧凹槽内用401胶粘贴橡胶条及海绵条。

(5)将角横、内墙模板及引墙内侧模板吊至安装位置就位,临时固定时,模板间的拼缝处应夹海绵条。

(6)将电梯简模整体吊装就位,调整活动丝杠,使合页式角模的角度为直角,根据电梯井垂直控制线调整位置,准确无误后紧固穿墙螺栓。

(7)根据模板外边线用撬棍调整模板平直和标高,用磁力线坠检查并对称调顶扦防止上口偏小。

(8)紧固角模与大模板间的连接螺栓或勾头螺栓,使两者间接缝严密、连接牢固;拧紧大模板间的连接螺栓,以加强整面墙体模板的刚度。

在墙体呈丁字形处,应进行加固,防止在浇筑混凝土时侧压力过大造成外涨。

4.楼板模板安装施工工艺(1)弹线根据墙体500mm水平控制线,弹出阴角模下边线,经过复检,无误后进行支模。

(2)粘海绵条为防止明角模与墙体接触的缝隙漏浆,在阴角模上用401胶粘贴5cm宽的海绵条,应注意不要超过角钢角。

(3)支明角模利用下层墙体周边最上一层螺栓孔,插入姐6以上钢筋,在其上铺设角模,再用木楔来找好角模的平直并钉牢,用来保证阴角方正,并控制楼板标高。

(4)支立柱、安装大小龙骨从房间一侧(距墙200ram左右)开始安第l排大龙骨和立柱,大龙骨要求不小于l00mmX 10mm的木楞,间距不超过1m为宜,并与阴角模固定,立柱采用钢支撑,间距80-120cm,并与龙骨钉牢,然后支第2排龙骨,依次逐排安装,按照It胶合板的尺寸和顶板混凝土厚度确定小龙骨间距(不宜超过30cm),铺设小龙骨,并与大龙骨钉牢。

高层框剪结构土建施工中免抹灰施工技术的应用

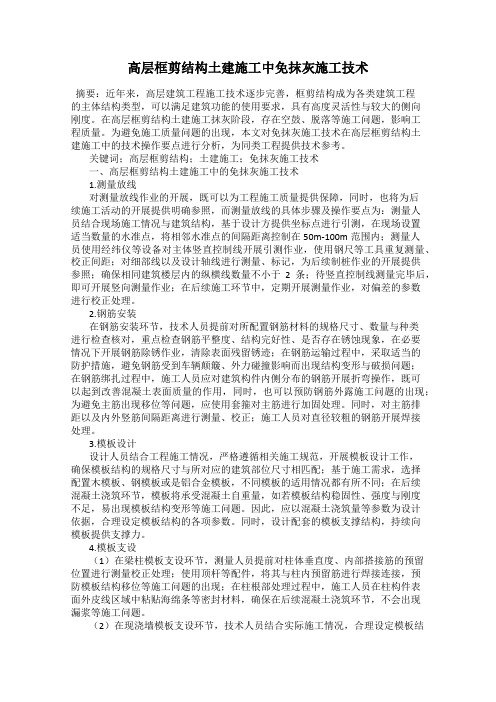

【施测鉴工】住宅与房地产2019年9月高层框剪结构土建施工中免抹灰施工技术的应用梁裕忠摘要:文章结合实际,以免抹灰施工技术为研究对象,对该技术在高层框剪结构土建施工中的应用要点进行研究,希望可以给该领域的研究者提供一些参考。

关键词:高层建筑;框剪结构;免抹灰技术中图分类号:TU974 文献标志码:A 文章编号:1006-6012(2019)09-0196-01免抹灰工艺对于建筑工程的质量存在直接的影响,该工艺的质量直接受到清水混凝土的影响。

免抹灰施工的要求会比较高,在混凝土结构施工完成之后,不采取任何的装饰处理措施就能够达到表面光洁度的要求,且不会存在花斑、颜色不一致的情况,模板拼缝可以有序分布。

1 工程测量放线按照施工方案要求,对施工现场进行测量放线工作,该项工作开展时需要对水准点、坐标点等数据进行确定,值得注意的是,水准点的作用在于竖向控制,故在设置时可以设置3个点,这对提高控制施工精度有积极作用。

另外,针对竖直线的控制,需要保证竖直线的设置平行,使其在开展工作时,保证测量数据的真实性,在一般情况下,针对不同的楼层需要设置不同的点,同时采用经纬仪、钢尺进行取值和测量与校准。

操作过程中,在开展竖直线测量时,每楼层相互间的垂直度误差需要控制在±3mm 之间,且在测量得到基准点数据之后,选择平均值作为楼层标高的基准点。

2 钢筋安装钢筋安装前,需要做好钢筋放样工作,施工时需要对钢筋配料尺寸进行控制,以保证钢筋与箍筋平直方正。

同时,在钢筋绑扎阶段,对于接头的位置,需要使用大直径的钢筋进行焊接施工,针对多余的绑扎位置,需要对它进行行内弯折处理,以免出现钢筋外露影响施工效果。

为了提高钢筋轴线位置的精确度,在钢筋安装时需要做好以下三点控制:(1)在柱体施工时,可以采用定位套箍将主筋卡主,并且还可以使用倾斜加固的方式提高钢筋的稳固性。

(2)在处理剪力墙根部位置的钢筋时,需要采用梯形套箍的方式进行定位处理,以免钢筋产生位移的情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

近几年来随着施工水平的提高,施工质量标准也不断提高,免抹灰施工工艺在高层框剪结构中应用越来越广泛,所谓免抹灰就是在混凝土结构施工时,一次成活。

在现浇混凝土楼面上不再做细石混凝土找平层或水泥砂浆抹灰层、顶棚及墙饰面亦不再抹灰,而仅在面层批刮腻子。

免抹灰的前提就是混凝土结构在施工过程中达到清水混凝土标准。

国家现行的混凝土质量标准对清水混凝土没有明确的规定或要求,一般认为清水混凝士即混凝土表面不做任何装饰,墙面光滑平整,线条流畅,色泽均匀,无蜂窝、麻面、砂带和明显气泡,模板拼缝具有规律性。

要达到以上要求,施工过程中必须在模板、钢筋、混凝土等细部作法上精益求精。

我们先后监理了数幢高层框剪结构,全部采用免抹灰施工工艺,取得了良好的效果,现总结如下。

工程测量放线测量放线作为先导工序应贯穿于各个环节,它是保证主体结构外形尺寸满足设计要求的前提,是使主体结构达到清水混凝土的基础,在实际施工中应抓住以下几点:1.根据设计院及规划局指定的坐标点和水准点,引测到施工场地,投测在永久性建筑物上,并保护起来。

水准点是坚向控制的依据,要求一个施工场区内设置不少于3个,点与点间距离50-100m,以利于互相通视和校核,水准点应选设在稳定的建筑物上,以便于保存、查找、引测。

2.主体竖直控制线利用经纬仪和采用借线法,进行垂直度的控制和轴线的引测,根据各层选出的测点始终按控制线用经纬仪向上投测,并用钢尺实量其间距作校核。

除各角处竖向控制线外,外墙面窗口均弹上口的中心垂直控制线,电梯井道要弹出井道中心垂直控制线,用以控制各层间垂直度。

各层间垂直度测量偏差不应超过3mm,建筑物总高度偏差控制在20mm.主体结构各层施工时,应注意:(1)标高基准点的测设必须正确,同一层不少于3点,以便于互相校核,其3点校差不得超过3mm,取其平均值作为平面施工中标高基准点。

(2)在地上1层和电梯基坑,采用10Cm×10mm钢板制作,用钢针刻划出“+”字线作为基准点,为高程引测提供依据,首层以上各层在基准点的正上方相应位置设计,预留洞2 00mm×200mm(激光束及铅锤球的通孔),严禁覆盖,并严防杂物从洞口坠落。

(3)各层标高的传递均利用首层红“+”上顶线为标高基准线,用检定合格的钢尺向上引测,并在中间层,加设标高基准点,以此向上传递。

3.平面轴线是确保设计轴线和细部线准确的基础。

根据轴线控制桩,将所需轴线投测到施工平面上,同一层上所投测的纵横轴线不得少于2条,以此作为角度,工作完成后,方可进入竖向施测;④为控制墙体混凝士浇筑时的上标高及顶板支模和浇筑混凝土的标高,当墙体模板支设完毕后,将水平控制标高引测到墙体钢筋或其它过渡引测点上。

⑤墙体拆模后,在墙体上测出结构1m线以供下道工序使用。

钢筋安装工程1.严格控制钢筋的配料尺寸认真做好钢筋抽筋放样工作,保证加工尺寸准确。

要使配制的各种钢筋和箍筋平直、方正及弯钩准确,应严格把好配料关。

2.钢筋接头和绑扎为保证搭接范围内的钢筋密度不增加,以便于混凝土浇筑和节约钢材,必须进一步推广粗直径钢筋的机械连接和焊接。

绑扎钢筋的扎丝多余部分应向构件内侧弯折,以免因外露形成锈斑,影响清水混凝士观感质量。

3.确保钢筋生根位置准确确保钢筋生根位置准确采取了以下措施:①在柱施工中采用定位套箍,卡住主筋确保其位置,套箍按柱的断面设计制作,另外采用主筋16~18的斜撑进行加圃,确保主筋位置准确;②在剪力墙钢筋根部采用梯形定位套箍,用来固定主筋不位移,并控制好排距。

4.墙横向钢筋的控制墙横向钢筋即水平筋的排距和内外竖筋距离的控制,采用竖向定位梯形撑,将此支撑埋于墙内,可采用14~16钢筋焊接,间距1.2~1.5m.5.保护层垫块摒弃铁丝水泥砂浆块,改用塑料卡垫环,钢筋刚好卡入塑料环中,变砂浆垫块的“面”接触为“点”接触,混凝土浇筑完成后不留痕迹。

另因配最多种规格的塑料卡环,可满足不同规格钢筋的需用。

6.柱筋定位卡以往我们采用焊接定位筋于柱根部的做法,易伤及主筋,不可取。

改进的做法是加工简单的定位卡环绑扎在柱根部,另用由20mm左右的焊管卡环绑扎于柱筋预留的顶部(可周转使用),这样做可以保证柱筋的位景,绑扎时无需再扳动钢筋。

7.钢筋保护半成品运输保护工作要确保到位,在模板面采取木板、麻袋等物品作垫底保护,严禁在模板上拖运钢筋。

模板设计及支设模板是清水混凝土施工的关键,模板支设必须牢固、严密,决不允许在浇筑混凝土时发生涨模和漏浆现象。

1.框架结构的柱梁模板安装工艺(1)先校正柱子预留搭接筋,使其垂直不扭向,防止柱身扭向。

按照放线位置,在柱四边的预留插筋上离地5-8cm处焊上顶杆,从四边顶柱模板以防止位移。

(2)柱根部进行清理,按照柱子外皮线粘贴海绵条,防止柱模下口漏浆产生烂根,注意不要吃线。

(3)将柱模、梁模吊装就位,并用螺栓拼好后,所有接缝处均夹海绵条,安装穿柱、穿梁螺检,保证模板强度、刚度,防止涨模和漏浆。

安装穿柱、穿梁螺栓时应外套PVC线管,以便于拆除。

(4)柱模四面支撑和梁底模支撑必须牢固稳定。

2.现浇剪力墙结构大模板(1)内模高度比层高减去板厚的净空高2~3cm.外模与内模相比,下部下伸5cm夹海绵条和橡胶条,上部高出分格带宽度12cm,焊6mm厚钢板,在混凝土浇筑时形成凹槽,在上层混凝土浇筑时夹海绵条和橡胶条防止漏浆和错台。

阳台处的外墙模板与内模高度相同,周边采用80mmx80mm×8mm的角钢加固,同时做成等口或盖口,要求板面平整拼缝严密。

(2)阳角模四周加角钢边缘打孔,与平模搭接加螺柱连接,阴角模与平模采用搭接加勾头螺栓连接。

(3)电梯间模板采用整体式筒子模板。

由4个合页式角模和4个平模铰接组成,筒子模内侧上下各设4条活动丝杠,为整体吊装就位时校正固定模板使用。

(4)门窗洞口模板改为角钢活角连接的组合模板,以保证模板的装拆灵活,保证洞口混凝土阴角方正和阳角完整。

3.墙模板安装技术措施和注意事项(1)设置模板定位基准在下层顶板混凝土浇筑时,在门洞口中间位置插入200mm的短钢筋头,用以在安装门洞口模板时加固防止位移;在墙体钢筋间适当位置插入短钢筋头,在支模前焊上等于墙体厚度的钢筋顶杆(两端涂刷防锈漆),以防模板水平位移。

(2)门窗洞口模板就位后,根据垂直控制线及位置线进行调整,用钢筋上的500mm 水平线挂线调整门窗洞口标高,并用木楔临时固定。

(3)绑扎或焊接模板项筋,防止门窗口模板在混凝土浇筑时变形或位移。

(4)为了防止漏浆,在门窗洞口模板与大模板接触面、大模板下口与地面接触面用401胶(稀释盾)粘贴5cm宽的海绵条;为保证楼层混凝土接搓处不出现错台和漏浆,在混凝土外墙外侧凹槽内用401胶粘贴橡胶条及海绵条。

(5)将角横、内墙模板及引墙内侧模板吊至安装位置就位,临时固定时,模板间的拼缝处应夹海绵条。

(6)将电梯简模整体吊装就位,调整活动丝杠,使合页式角模的角度为直角,根据电梯井垂直控制线调整位置,准确无误后紧固穿墙螺栓。

(7)根据模板外边线用撬棍调整模板平直和标高,用磁力线坠检查并对称调顶扦防止上口偏小。

(8)紧固角模与大模板间的连接螺栓或勾头螺栓,使两者间接缝严密、连接牢固;拧紧大模板间的连接螺栓,以加强整面墙体模板的刚度。

在墙体呈丁字形处,应进行加固,防止在浇筑混凝土时侧压力过大造成外涨。

4.楼板模板安装施工工艺(1)弹线根据墙体500mm水平控制线,弹出阴角模下边线,经过复检,无误后进行支模。

(2)粘海绵条为防止明角模与墙体接触的缝隙漏浆,在阴角模上用401胶粘贴5cm 宽的海绵条,应注意不要超过角钢角。

(3)支明角模利用下层墙体周边最上一层螺栓孔,插入姐6以上钢筋,在其上铺设角模,再用木楔来找好角模的平直并钉牢,用来保证阴角方正,并控制楼板标高。

(4)支立柱、安装大小龙骨从房间一侧(距墙200ram左右)开始安第l排大龙骨和立柱,大龙骨要求不小于l00mmX 10mm的木楞,间距不超过1m为宜,并与阴角模固定,立柱采用钢支撑,间距80-120cm,并与龙骨钉牢,然后支第2排龙骨,依次逐排安装,按照It胶合板的尺寸和顶板混凝土厚度确定小龙骨间距(不宜超过30cm),铺设小龙骨,并与大龙骨钉牢。

小龙骨要按照房间跨度的大小调整起拱高度。

(5)铺设竹胶合板按事先已设计好的铺设方法,从一侧开始,铺设竹饺合板的上皮不得低于阴角模的上皮,一般高于l~2mm为宜,以保证刮完腻子后阴角方正、顺直。

竹胶合板必须与小龙骨钉牢,在钉竹胶合板时应用电钻打眼后再钉钉子,以防止竹胶合板钉的起毛或烂边减少使用次数。

(6)校正标高及起拱按钢筋上的过渡标高控制线,即上层500mm水平线,挂线检查各房间顶板模板标高及起拱高度,并用杠尺检查顶板模的平整度,并进行校正。

(7)粘贴胶粘带顶板模板支设自检合格后,将竹胶合板间的拼缝及与阴角模的拼缝均粘贴胶粘带,防止漏浆。

(8)刷脱模剂将模板面上的杂物用气泵吹干净后,涂刷水性脱模剂,涂刷要均匀,不得漏刷。

混凝土工程1.混凝土配制清水混凝土要颜色一致,则要求所用的材料一致。

水泥应选用厂家、标号、品种相同且安定性好、强度好的水泥,砂石也应按规定选用合格,满足混凝土施工性能的要求,而且要有利于提高混凝土的内在质量和外观效果。

混凝土应取样试配,按试配的配合比施工,严格控制坍落度。

2.混凝土浇捣梁、板应同时浇筑,浇筑方法应由一端开始用赶浆法即先浇次梁、根浇筑楼板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振岛,厚板可用插入式振捣器顺浇筑方向来回振捣,并挂线控制板顶标高,振捣完成后,用长杠尺刮平用木抹子打平抹实。

梁柱节点钢筋较密处宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣梓振捣。

插入式振捣棒移动间距不大于振捣捧作用半径的1.5倍(D60棒不大于54cm),每一振点延续时间以表面出现浮浆和不再沉落为度。

门窗洞口两侧应同时振捣,搌捣棒距洞边3 0-40cm,防止洞口变形;窗下墙采用插入式振捣与附着式振捣相结合的振捣方法,并在窗台模上开孔放气,确保窗下墙混凝土密实饱满无气泡。

施工缝位置宜沿次梁方向浇筑楼板,施工缝应留设在次梁跨度的中间l/3范围内,施工缝的表面应与梁轴线或板面垂直,不得留斜搓。

3.混凝土养护混凝土浇筑成型后。

如不加以保护易使阴阳角受损,直接影响清水混凝土外观质量,同时,开关盒预留洞、上下水管的保护也间接影响到清水混凝土的观感效果,故采取以下保护。

(1)主体结构中,门洞、墙角、窗台均采用2cm×4cm的板条,组成阳角,护在阳角上,用铅丝扎牢,楼梯间踏步采用铺板保护。

(2)电线开关盒用铁皮盖封口,墙上预留洞采用泡沫塑料板覆盖,在板四周用胶带纸粘贴。

(3)上下水管用水泥袋包裹,铁丝绑扎封口,板上预留洞在20cm以内,先用砖盖上,再抹水泥浆,大于20cm采用木板覆益。
