从几起案例谈工程挂靠转包和违法分包所涉及的若干法律问题

从几起案例谈工程挂靠转包和违法分包所涉及的若干法律问题

从几起案例谈工程挂靠转包和违法分包所涉及的若干法律问题作者:俞光洪蔡竹聪点击次数:179案例一:甲公司通过招投标程序中标了某建设单位开发建设的某大型工程项目的桩基工程施工任务,甲公司承建该桩基工程后,又将该桩基工程全部转交给另一具有相应资质的桩基施工单位乙公司施工。

甲、乙公司于2008年6月25日签订《桩基工程施工协议》一份,对桩基工程合同单价、暂定总价、付款方式、工期、质量、结算方式以及违约责任等进行了明确约定。

合同签订后,乙公司按照协议约定进行施工,并按期按质完成全部桩基工程的施工任务,在双方办理决算过程中,因对桩基的检测费用、引孔费用等费用的分摊没有达成一致意见,导致纠纷。

乙公司根据《桩基工程施工协议》有关仲裁条款的约定,向双方约定的某市仲裁机构提起仲裁。

仲裁过程中双方争议的焦点之一就是该《桩基工程施工协议》的性质以及效力如何?某市仲裁机构裁决认为,甲公司经招投标程序中标后,将桩基工程转包给乙公司,违反了我国招投标法第十八条的规定,双方订立的《桩基工程施工协议》应为无效协议,但因乙公司具有桩基施工资质,且所施工的项目业主已经使用,根据最高人民法院《关于审理建设施工合同纠纷案件适用法律问题的解释》(以下简称《施工合同解释》)第二条之规定:“建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予以支持”,双方参照合同进行结算,应当批准。

案例二:某隧道公司将其总承包的某工程项目的围护工程分包给甲公司,甲公司取得该围护工程后又将该围护工程分包给乙公司,2006年4月10日双方签订《分包工程合同》一份,约定甲公司将某项目的围护工程分包给乙公司,工程范围及内容为基坑维护工程SMW工法施工,同时双方还对合同暂定总价、合同包干单价以及相关费用承担方式、工期、质量和结算条件及方式等进行了约定,同时还约定有关工程价款的增加必须经过业主的确认。

合同签订后,乙公司于2006年6月10日进场施工,并按期按质完成施工任务。

最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释-法释[2004]14号

最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释-法释[2004]14号

最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 中华人民共和国最高人民法院公告《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》已于2004年9月29日由最高人民法院审判委员会第1327次会议通过,现予公布,自2005年1月1日起施行。

二00四年十月二十五日最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(2004年9月29日最高人民法院审判委员会第1327次会议通过)法释[2004]14号根据《中华人民共和国民法通则》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、《中华人民共和国民事诉讼法》等法律规定,结合民事审判实际,就审理建设工程施工合同纠纷案件适用法律的问题,制定本解释。

第一条建设工程施工合同具有下列情形之一的,应当根据合同法第五十二条第(五)项的规定,认定无效:(一)承包人未取得建筑施工企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效的。

第二条建设工程施工合同无效,但建设工程经竣工验收合格,承包人请求参照合同约定支付工程价款的,应予支持。

第三条建设工程施工合同无效,且建设工程经竣工验收不合格的,按照以下情形分别处理:(一)修复后的建设工程经竣工验收合格,发包人请求承包人承担修复费用的,应予支持;(二)修复后的建设工程经竣工验收不合格,承包人请求支付工程价款的,不予支持。

因建设工程不合格造成的损失,发包人有过错的,也应承担相应的民事责任。

第四条承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。

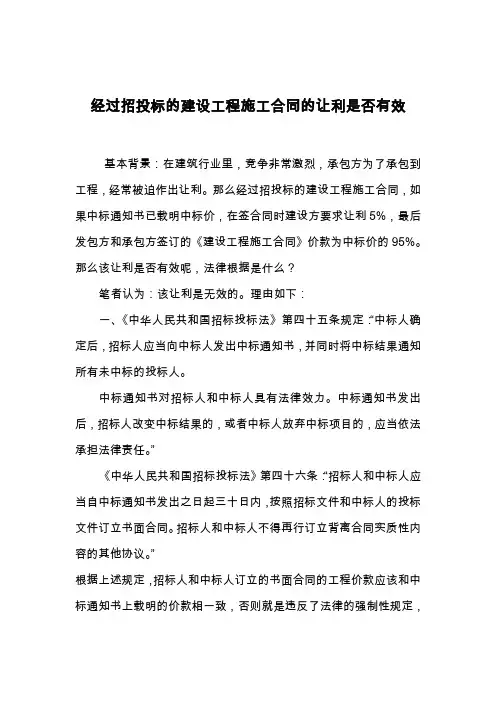

经过招投标的建设工程施工合同的让利是否有效

经过招投标的建设工程施工合同的让利是否有效

经过招投标的建设工程施工合同的让利是否有效基本背景:在建筑行业里,竞争非常激烈,承包方为了承包到工程,经常被迫作出让利。

那么经过招投标的建设工程施工合同,如果中标通知书已载明中标价,在签合同时建设方要求让利5%,最后发包方和承包方签订的《建设工程施工合同》价款为中标价的95%。

那么该让利是否有效呢,法律根据是什么?笔者认为:该让利是无效的。

理由如下:一、《中华人民共和国招标投标法》第四十五条规定:“中标人确定后,招标人应当向中标人发出中标通知书,并同时将中标结果通知所有未中标的投标人。

中标通知书对招标人和中标人具有法律效力。

中标通知书发出后,招标人改变中标结果的,或者中标人放弃中标项目的,应当依法承担法律责任。

”《中华人民共和国招标投标法》第四十六条:“招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。

招标人和中标人不得再行订立背离合同实质性内容的其他协议。

”根据上述规定,招标人和中标人订立的书面合同的工程价款应该和中标通知书上载明的价款相一致,否则就是违反了法律的强制性规定,根据《中华人民共和国合同法》第五十二条关于判断合同无效的几种法定情形的规定,双方签订的合同在工程价款方面应为无效。

二、值得注意的是,本案中的工程合同并没有备案,实际上这个合同由于合同价和中标价不一致,因此也不可能通过备案,能通过备案的只能是和中标价一致的合同。

因此本案的工程合同实质上是“黑合同”,而《中标通知书》虽然没有合同的形式,但它是对投标文件邀约的一种承诺,招投标双方便形成了合意,从而符合了合同成立的要件,形成完备的合同形式,《中标通知书》由于符合《招标投标法》的规定,因此事实上是“白合同”。

最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》(下称《解释》)第二十一条规定:“当事人就同一建设工程另行订立的建设工程施工合同与经过备案的中标合同实质性内容不一致的,应当以备案的中标合同作为结算工程价款的根据。

安徽省高院关于审理合同纠纷案件违约金适用问题的指导意见

安徽省高院关于审理合同纠纷案件违约金适用问题的指导意见

安徽省高院关于审理合同纠纷案件违约金适用问题的指导意见第一篇:安徽省高院关于审理合同纠纷案件违约金适用问题的指导意见安徽省高级人民法院关于审理合同纠纷案件违约金适用问题的指导意见(2005年4月30日安徽省高级人民法院审判委员会第22次会议讨论通过)为正确审理合同纠纷案件,规范法官对违约金的适用,依法保护当事人的合法权益,根据《中华人民共和国合同法》(以下简称合同法)等有关法律、行政法规及司法解释的规定,结合审判实践,就违约金适用的有关问题提出以下指导意见。

第一条合同法施行前依法成立的合同发生纠纷,当事人起诉到人民法院的,适用违约金时应遵循下列原则:1、法律、行政法规或者司法解释具体规定了违约金的计算标准的,依法律、行政法规或者司法解释的规定执行,当事人在合同中另行约定违约金的,应确认无效。

2、法律、行政法规或者司法解释规定了违约金的比例幅度,当事人约定的违约金超过该比例幅度的,超出部分无效。

其中高于法定比例幅度的,按照法定的最高限执行;低于法定比例幅度的,按照法定的最低限执行。

3、法律、行政法规或者司法解释未规定违约金,当事人在合同中约定违约金的计算标准或者具体数额的,应当承认其效力。

第二条合同法施行后依法成立的合同发生纠纷起诉到人民法院的,当事人在合同中未约定违约金或者虽约定违约金但未明确计算标准和具体数额的,守约方要求违约方支付违约金的,人民法院不予支持。

但守约方可以请求赔偿损失。

第三条当事人在合同中明确约定一方不完全履行、不适当履行须向对方支付违约金外,未明确约定违约方仍须继续履行合同义务的,守约方既要求违约方支付违约金又要求继续履行的,如果符合履行条件的,人民法院应予支持。

当事人在合同中明确约定一方不履行合同应向另一方支付违约金的,未明确约定违约方仍须继续履行合同义务的,守约方要求违约方在支付违约金后,又要求违约方继续履行的,人民法院不予支持。

第四条当事人在合同中既约定违约金,又约定定金的,守约方可以选择适用违约金或者定金条款,但不能要求违约方既支付违约金又支付定金。

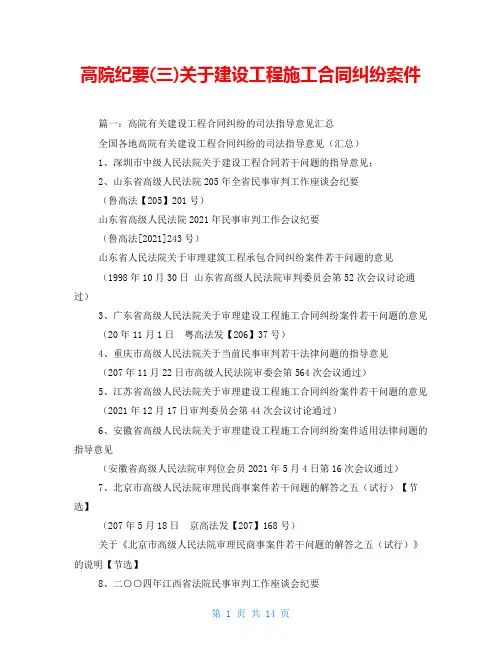

高院纪要(三)关于建设工程施工合同纠纷案件

高院纪要(三)关于建设工程施工合同纠纷案件

高院纪要(三)关于建设工程施工合同纠纷案件篇一:高院有关建设工程合同纠纷的司法指导意见汇总全国各地高院有关建设工程合同纠纷的司法指导意见(汇总)1、深圳市中级人民法院关于建设工程合同若干问题的指导意见;2、山东省高级人民法院205年全省民事审判工作座谈会纪要(鲁高法【205】201号)山东省高级人民法院2021年民事审判工作会议纪要(鲁高法[2021]243号)山东省人民法院关于审理建筑工程承包合同纠纷案件若干问题的意见(1998年10月30日山东省高级人民法院审判委员会第52次会议讨论通过)3、广东省高级人民法院关于审理建设工程施工合同纠纷案件若干问题的意见(20年11月1日粤高法发【206】37号)4、重庆市高级人民法院关于当前民事审判若干法律问题的指导意见(207年11月22日市高级人民法院审委会第564次会议通过)5、江苏省高级人民法院关于审理建设工程施工合同纠纷案件若干问题的意见(2021年12月17日审判委员会第44次会议讨论通过)6、安徽省高级人民法院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见(安徽省高级人民法院审判位会员2021年5月4日第16次会议通过)7、北京市高级人民法院审理民商事案件若干问题的解答之五(试行)【节选】(207年5月18日京高法发【207】168号)关于《北京市高级人民法院审理民商事案件若干问题的解答之五(试行)》的说明【节选】8、二○○四年江西省法院民事审判工作座谈会纪要(经江西省高级人民法院204年12月16日第四十次审判委员会讨论通过)9、☆☆☆ 新疆自治区高级人民法院《审理建设工程施工合同案件情况的调研报告》深圳市中级人民法院关于建设工程合同若干问题的指导意见为了依法、公正、及时处理建设工程施工合同纠纷,统一裁判标准,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国民事诉讼法》等法律规定,以及最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》等司法解释,结合民事审判实践,就审理建设工程施工合同纠纷案件适用法律的问题,提出以下指导意见。

建设工程价款优先受偿权之主体辨析

建设工程价款优先受偿权之主体辨析

建设工程价款优先受偿权之主体辨析建设工程价款的优先受偿权①①本文中所提及的所有优先受偿权均指代“建筑施工工程价款优先受偿权”。

的构建法律基础素来是根据《合同法》之二百八十六条②②《合同法》:第二百八十六条发包人未按照约定支付价款的,承包人可以催告发包人在合理期限内支付价款。

发包人逾期不支付的,除按照建设工程的性质不宜折价、拍卖的以外,承包人可以与发包人协议将该工程折价,也可以申请人民法院将该工程依法拍卖。

建设工程的价款就该工程折价或者拍卖的价款优先受偿。

中的概括性规定,即当发包人没有按照合同之相关约定支付对价之时,该建设工程的承包人有权直接向法院提请,将该工程进行拍卖,拍卖所得之价款或工程的折价款由承包人优先受偿。

此条款虽然明确了建设工程承包人的价款优先受偿权,但在实践中,建设工程的实际承包人可能会涉及到工程分包人、装饰装修的承包人以及工程债权转让的受让人等主体。

对“承包人”这样一个模糊的主体概念运用导致实务处理中对承包人这个主体出现许多不同的理解,在法律适用中也造成了层出不穷的混乱界定。

基于这个问题的重要性,最高院于2019年年初实行了《建设工程司法解释(二)》③③文件全称为《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》,对承包人的概念作了进一步明确,其中第十七条用文义解释角度理解,该条款将承包人的概念精确的圈定在“与发包人订立工程施工合同的承包人“这一主体上。

④④《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》第十七条规定:与发包人订立建设工程施工合同的承包人,根据合同法第二百八十六条规定请求其承建工程的价款就工程折价或者拍卖的价款优先受偿的,人民法院应予支持。

”而仅仅这一主体才能作为工程价款的行权主体,其背后的考量是否具有合理性,是否能作为精确指导直接应用到各类实践案件中,还值得进一步讨论、深入分析与探究。

建设施工工程的复杂性所决定,建设工程中的承包人往往不限定为总承包人。

【最新】安徽省高院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见-word范文模板 (10页)

【最新】安徽省高院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见-word范文模板 (10页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==安徽省高院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见篇一:安徽省高级人民法院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见(二)-地方司法规范安徽省高级人民法院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见(二)(201X年12月23日安徽省高级人民法院审判委员会民事执行专业委员会第32次会议讨论通过)为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国民法通则》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、《中华人民共和国民事诉讼法》、《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》等法律和司法解释的规定,结合本省民事审判实际,制定本意见。

第一条建筑施工企业的内部人员对外以企业名义承包工程,对内与企业签订承包协议,企业只收取管理费,不在资金、技术、设备、人力等方面提供支持,不承担技术、质量监管和经济责任的,应当认定为借用资质,以建筑施工企业名义与发包人签订的建设工程施工合同无效。

第二条依法必须进行招标的建设工程,招标人与投标人在履行招投标程序前,以签订补充协议等形式对建设工程的施工范围、工期、计价方式、总价款等内容进行约定的,属串通投标,所签订的建设工程施工合同无效。

第三条建设工程的开工日期应依据开工令、开工报告记载的时间予以认定。

当事人认为实际开工时间与开工令、开工报告记载的时间不符的,应当承担举证责任。

因发包人原因导致延误开工的,以实际开工时间作为开工日期;因承包人原因导致延误开工的,以开工令、开工报告记载的时间作为开工日期。

既无开工令、开工报告,又无法查明实际开工时间的,依据合同约定的开工日期予以认定。

第四条承包人未能提供顺延工期的签证等书面文件,但能够证明工程存在延期开工、不具备施工条件、设计变更、工程量增加、发包人指定的分包工程迟延完工、不可抗力等不可归责于承包人的原因,影响施工进度的,可以允许承包人相应顺延工期。

建设工程实际施工人法律问题各地高院观点汇总与评析

建设工程实际施工人法律问题各地高院观点汇总与评析

建设工程实际施工人法律问题各地高院观点汇总与评析文/ 阳光时代律师事务所吕辉木现行法律法规中并无关于“实际施工人”的规定,其概念和制度来源于《最高院司法解释》第4条、25条、26条,这一规定在一定程度上突破了合同相对性,赋予实际施工人起诉发包人主张工程价款的权利,并规定发包人在欠付工程价款范围内对实际施工人承担责任。

此后有关实际施工人的诉讼案件大量出现,并引发争议不断,甚至频频发生滥用实际施工人制度损害发包人利益的现象。

为此,本篇将对实际施工人制度存在的三大疑难法律问题予以解析,以供参考。

疑难法律问题点之一:如何认定实际施工人【争议问题描述】《最高院司法解释》第四条规定:“……没有资质的实际施工人借用有资质的建筑施工企业名义……”。

第二十六条第1款规定:“实际施工人以转包人、违法分包人为被告起诉的,人民法院应当依法受理。

"可见,最高院认为实际施工人是转包合同、违法分包合同、挂靠合同等无效合同的相对人。

但现实中建设工程常常被层层转包、违法分包,除了无效合同的相对人外,还可能存在“一包”、“二包”等经层层转包或违法分包后实际负责施工的民事主体.司法实践对于实际施工人的认定仍然存在一定模糊认识,甚至出现将合法的劳务分包人、农民工个人等均认定为实际施工人,扩大了实际施工人的适用范围的现象。

对于如何具体认定实际施工人,各地高院的规定不尽相同.【各地高院观点】《江苏高院指南》规定:为了有利地保护农民工合法权益,认定实际施工人以发包人为被告主张权利的,法院可以追加转包人或者违法分包人为案件当事人,发包人只在欠付工程价款的范围内对实际施工人承担责任。

实际施工人主要指违法分包人和转包的承包人。

《安徽高院指导意见》第1条规定:“因转包、分包建设工程发生纠纷,实际施工人起诉承包人索要工程款的,一般不追加发包人为案件当事人,但为查明案件事实需要,人民法院可追加发包人为第三人.”第2条规定:“实际施工人以被挂靠单位名义签订建设工程施工合同,实际施工人或被挂靠单位单独起诉发包人索要工程款的,发包人可申请人民法院追加被挂靠单位或实际施工人为案件当事人;发包人起诉实际施工人或被挂靠单位的,人民法院可依被挂靠单位或实际施工人的申请,追加被挂靠单位或实际施工人为案件当事人。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安徽省高级人民法院关于审理建设工程施工合同纠纷案件适用法律问题的指导意见(安徽省高级人民法院审判委员会2009年5月4日第16次会议通过)
为正确审理建设工程施工合同纠纷案件,根据《中华人民共和国民法通则》、《中华人民共和国合同法》、最高人民法院《关于审理建设工程施工合同纠纷案件适用法律问题的解释》等法律和司法解释的规定,结合本省民事审判实际,制定本意见。

一、建设工程施工合同纠纷诉讼主体的确定
1.因转包、分包建设工程发生纠纷,实际施工人起诉承包人索要工程款的,一般不追加发包人为案件当事人,但为查明案件事实需要,人民法院可追加发包人为第三人。

因建设工程质量发生纠纷,发包人仅起诉承包人或仅起诉实际施工人的,人民法院可依当事人申请,将实际施工人或承包人追加为共同被告。

2.实际施工人已被挂靠单位名义签订建设工程施工合同,实际施工人或被挂靠单位单独起诉发包人索要工程款的,发包人可申请人民法院追加被挂靠单位或实际施工人为案件当事人;发包人起诉实际施工人或被挂靠单位的,人民法院可依被挂靠单位或实际施工人的申请,追加被挂靠单位或实际施工人为案件当事人。

3.未经登记成立的工程项目部不是适格的诉讼主体,应以设立该项目部的法人或法人的分支机构为当事人。

二、建设工程施工合同效力的认定
4.同时符合下列情形的,应认定为挂靠经营,所签订的建设工程施工合同无效:
(1)实际施工人未取得建筑施工企业资质或者超越资质等级;
(2)实际施工人以建筑施工企业的分支机构、施工队或者项目部等形式对外开展经营活动,但与建筑施工企业之间没有产权联系,没有统一的财务管理,没有规范的人事任免、调动或聘用手续;
(3)实际施工人自筹资金,自行组织施工,建筑施工企业只收取管理费,不参与工程施工、管理,不承担技术、质量和经济责。

5.符合下列情形之一的,应认定为违法分包,所签订的建设工程施工合同无效:
(1)承包人将建设工程主体结构的施工分包给他人完成;
(2)分包单位不具备相应的资质条件;
(3)分包未经建设单位认可;
(4)分包单位将其承包的工程再行分包。

6.同时符合下列情形的,应认定为劳务分包,所签订的合同有效:
(1)实际施工人具备劳务分包企业资质等级标准规定的一种或几种项目的施工资质,承包的施工任务仅是整个工程的一道或几道工序,而不是工程的整套工序;
(2)承包的方式为提供劳务,而非包工包料。

7.发包人未取得建设工程规划许可证,与承包人签订建设工程施工合同的,应认定合同无效,但起诉前取得规划许可证的,应认定合同有效。

违反建设工程规划许可证规定超规模建设的,所签订的建设工程施工合同无效,但起诉前补办手续的,应认定合同有效。

三、建设工程价款的确定
8.备案合同约定的价款与中标价不一致的,如该工程属必须招投标的工程,应按中标价确定工程价款;如该工程不属必须招投标的工程,当事人举证证明备案合同系双方真实意思表示或实际履行的合同,可以备案合同的约定确定工程价款。

9.承包人就招投标工程承诺对工程价款予以大幅度让利的,属于对工程价款的实质性变更,应认定无效;承包人就非招投标工程承诺予以让利,如无证据证明让利后的工程价款低
于施工成本,可认定该承诺有效,按该承诺结算工程价款。

10.建设工程施工合同约定发包人应在承包人提交结算文件后一定期限内予以答复,但未约定逾期不答复视为认可竣工结算文件的,承包人请求按结算文件确定工程价款的,不予支持。

11.建设工程施工合同无效,但工程经竣工验收合格的,应当参照合同约定确定工程价款。

12.建设工程施工合同终止履行,工程未完工但质量合格的,应参照合同约定确定工程价款。

13.非法转包、违法分包建设工程,实际施工人与承包人约定以承包人与发包人之间的结算价款作为双方结算依据的,应按该约定确定实际施工人应得的工程价款;实际施工人举证证明承包人与发包人之间的结算结果损害其合法权益的,人民法院可根据实际施工人的申请,依据承包人与发包人之间的合同及相关签证确定实际施工人应得的工程价款。

14.建设工程施工合同无效,但工程经竣工验收合格并交付发包人使用的,承包人应承担相应的工程保修义务和责任,发包人可参照合同约定扣留一定比例的工程款作为工程质量保修金。

四、违约责任的确定
15.承包人以发包人未按合同约定支付工程进度款为由主张工期顺延权,发包人以承包人未按合同约定办理工期顺延签证抗辩的,如承包人举证证明其在合同约定的办理工期顺延签证期限内向发包人提出过顺延
工期的要求,或者举证证明因发包人迟延支付工程进度款严重影响工程施工进度,对其主张,可予支持。

因发包人迟延支付工程进度款而认定承包人享有工期顺延权的,顺延期间自发包人拖欠工程进度款之日起至进度款付清之日止。

五、工程价款优先受偿权的保护
16.装饰装修工程承包人主张工程款优先受偿权,可予支持;工程勘察人或设计人就工程勘察或设计费主张优先受偿权,不予支持。

17.建设工程施工合同无效,但工程经竣工验收合格的,承包人主张工程价款优先受偿权,可予支持。

18.分包人或实际施工人完成了合同约定的施工义务且工程质量合格的,在总包人或非法转包人怠于主张工程价款优先受偿权时,就其承建的工程在发包人欠付的工程款范围内主张工程价款优先受偿权,可予支持。

19.本指导意见自下发之日起施行。
