深基坑安全监理实施细则1. 背景和目的在城市建设过程中,由于地面面积有限,越来越多的建筑工程需要在地下进行施工,其中深基坑是一种常见的地下工程形式。

但是,深基坑施工过程中存在诸多安全风险,如坑壁垮塌、坑底洪水、土质不稳等问题。

为确保深基坑施工的安全性,必须制定详细的实施细则,明确监理的职责和各项监管措施,以最大程度地保障施工人员和周边居民的人身安全和财产安全。

本文旨在制定深基坑安全监理实施细则,以规范深基坑施工中的监理工作,确保施工过程中的安全性和合规性。

2. 监理职责深基坑施工过程中,监理的职责主要包括以下方面:2.1 施工计划审核监理应对施工单位提交的施工计划进行审核,并提出合理化建议和意见。

在审核过程中,需要关注施工单位的安全措施和作业方式是否符合相关法律法规和标准化规范。

2.2 施工现场签证监理应对施工现场进行签证,确保施工单位依照审核通过的施工计划进行施工,且无违规操作、无安全隐患。

2.3 施工过程现场检查监理应对深基坑施工过程中的各项工序进行检查和验收,确保施工单位按照计划进行作业,具备必要的安全保障措施和操作流程。

2.4 施工检测分析监理应对深基坑施工过程中的土壤、水位、隧道围岩等关键要素进行检测和分析,确保施工过程中各项指标符合相关标准和规范。

2.5 施工安全培训监理应对施工人员进行安全培训,加强施工人员的安全意识和安全知识素养,提高施工人员的安全保障意识。

3. 监理措施为确保监理工作的有效性和实施细则的切实可行性,针对深基坑安全监理,建议采取以下监管措施:3.1 掌握深基坑技术要领监理应具备深基坑施工的相关知识和经验,了解深基坑的钢支撑结构、安全监测装置等基础技术要领,能够对施工过程中遇到的问题进行针对性的技术指导。

3.2 加强现场检查监理应在施工现场加强监理力度,对施工现场进行实时、全方位的现场检查,发现问题及时指出并要求施工方整改,确保施工现场的安全性和规范性。

3.3 合理分工监理应与深基坑施工单位建立有效的合作机制,合理分配职责,明确各自的职责和责任,确保监理工作能够协调有序、有效实施。

深基坑工程安全监理实施细则

深基坑工程安全监理实施细则

深基坑工程安全监理实施细则监理工作的基本原则和职责深基坑工程的监理是工程建设过程中不可或缺的环节。

监理主要负责对施工过程中的各种情况进行监督和控制,防止出现安全事故和质量问题。

监理工作的基本原则是遵循国家相关法律法规和规范标准,保证工程的设计、施工、验收等环节的全面监督,确保工程各项指标的合法合规。

监理工作的职责包括但不限于:1.制定监理计划和监理合同;2.进行工程施工现场勘查和监理;3.抽查工程验收及相关材料,并对结果进行评估;4.对施工工艺、材料、设备提出意见和建议;5.建立健全工程质量效果监督机制;6.提出施工安全措施的完善性意见;7.对施工质量、安全、管理、技术等情况进行监督并提出整改意见;8.各类监理报告的编制和汇总等。

项目实施阶段在深基坑工程实施阶段,监理应当重点关注以下方面的工作:基坑开挖基坑开挖是深基坑工程中重要而危险的环节。

在监理工作中,需要特别注意开挖的相关工序及施工过程中可能存在的危险因素。

此外,还需要对挖方的排水问题进行检查,保证现场干燥,并防止裂缝产生。

基础施工基础施工是深基坑工程的关键环节。

在监理工作中,需要检查基础施工中应用的钢筋等材料是否符合规定标准,并对现场的施工工艺进行监督和管理,确保工程施工的顺利进行。

防水工程防水工程也是深基坑工程中的一个重要工序。

监理在工作中需要检查防水材料的厚度、密度是否符合规范要求,确保防水层的防渗性能满足监督标准。

结构施工结构施工是深基坑工程中的最后环节。

在监理中需要对结构的施工工艺进行检查,并对各项工程质量进行评估。

同时,还需要检查施工过程中是否存在质量隐患,提出建议和意见。

现场安全管理深基坑工程的安全是监理的一个重要职责。

在现场工作中,应当注意以下安全问题:1.确保现场人员佩戴安全帽和防护鞋;2.检查工人使用的工具是否符合安全要求;3.检查作业区域是否已经隔离、标志;4.规定安全管控人员的职能和管理标准等。

现场配合工作深基坑工程的实施离不开各个工种的配合。

深基坑施工安全监理实施细则

深基坑施工安全监理实施细则

深基坑施工安全监理实施细则关键信息项:1、深基坑工程概述2、监理工作依据3、监理工作目标4、监理工作流程5、监理工作控制要点及目标值6、监理工作方法及措施11 深基坑工程概述深基坑工程通常是指开挖深度超过 5 米(含 5 米)或地下室三层以上(含三层),或深度虽未超过 5 米,但地质条件和周围环境及地下管线特别复杂的工程。

本细则所涉及的深基坑工程具有以下特点和难点:具体特点和难点描述111 深基坑施工可能存在的风险包括但不限于土方坍塌、支护结构失稳、地下水渗透、周边建筑物沉降等。

12 监理工作依据121 相关法律法规,如《中华人民共和国建筑法》《建设工程安全生产管理条例》等。

122 工程建设标准强制性条文。

123 经审查合格的设计文件。

124 已批准的施工组织设计和专项施工方案。

125 监理合同及建设工程施工合同。

13 监理工作目标131 确保深基坑施工过程中的人员安全,杜绝重大伤亡事故的发生。

132 保证深基坑支护结构及周边环境的安全稳定,将变形控制在允许范围内。

133 督促施工单位严格按照施工方案和相关规范进行施工,确保工程质量符合要求。

14 监理工作流程141 施工准备阶段监理工作流程审查施工单位资质和安全生产许可证、审查施工组织设计和专项施工方案、审查特种作业人员资格证书等。

142 施工过程监理工作流程日常巡视检查、定期安全检查、旁站监理关键工序、验收支护结构和土方开挖等分项工程。

143 应急处理工作流程当发生安全事故或突发事件时,立即启动应急预案,协助施工单位进行抢险救援,及时报告相关部门,并参与事故调查处理。

15 监理工作控制要点及目标值151 施工方案审查审查施工单位编制的深基坑施工专项方案,重点审查方案的针对性、可行性和安全性,包括支护结构设计、土方开挖方案、降排水措施、监测方案等。

152 支护结构施工监督支护结构施工过程,确保施工质量符合设计和规范要求,如灌注桩的桩身质量、锚杆的锚固长度和拉力等。

深基坑安全监理实施细则

深基坑安全监理实施细则

深基坑安全监理实施细则一、基坑工程概述深基坑工程是指基坑深度大于5米,且需要采取支护措施的工程。

基坑施工过程中存在一定的安全风险,因此必须按照相关规定进行监理,确保工程的安全进行。

二、监理任务和职责1.监督施工单位完整的组织实施安全技术措施。

2.监督施工单位配备足够的安全管理人员和合格的施工人员。

3.检查基坑施工方案的合理性和完整性。

4.监督施工单位遵循施工许可证要求。

5.检查基坑施工过程中的安全隐患,并提出整改意见。

6.检查和审核施工单位的安全技术措施和安全技术文件。

三、监理的技术要素1.施工方案的审查:监理单位应对施工方案进行审查,包括地质勘测报告、土方开挖方案、支护方案等,确认施工方案的可行性和安全性。

2.安全技术措施的准备和落实:监理单位应对施工单位的安全技术措施进行评估和审查,确保施工员遵循安全要求和措施,保障施工现场的安全。

3.安全技术文件的编制:监理单位应对施工单位的安全技术文件进行审核,包括施工方案、安全技术措施、安全操作规程等,确保施工单位存在安全隐患的预防和控制措施。

4.监督检查和整改:监理单位应随时检查和监督施工过程中的安全隐患,对存在的问题提出整改意见,并确保整改到位。

5.事故处理和调查:监理单位应负责处理和调查基坑事故,对事故原因进行分析,并提出改进措施。

四、监理的具体实施步骤1.施工图纸审查:监理单位对基坑的施工图纸进行审查,确认设计是否符合相关规范和要求,并提出必要的修改意见。

2.施工方案审查:监理单位对基坑的施工方案进行审查,确认其可行性和安全性,并提出必要的修改意见。

3.安全技术措施审查:监理单位对基坑的安全技术措施进行审查,确认其合理性和可行性,并提出必要的修改意见。

4.施工前培训:监理单位对施工人员进行安全培训,确保其具备必要的安全操作知识和技能。

5.施工现场巡视:监理单位对施工现场进行巡视,及时发现和处理安全隐患。

6.定期检查:监理单位定期对施工单位的安全技术措施进行检查,以确保其得到有效执行。

深基坑支护开挖工程安全监理实施细则

深基坑支护开挖工程安全监理实施细则

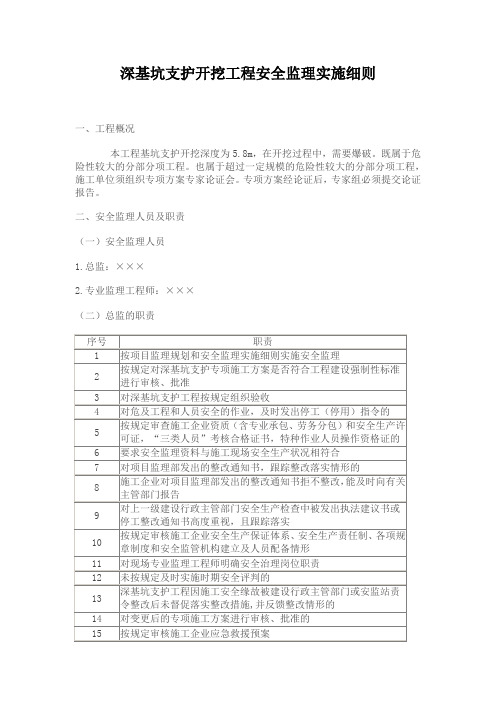

深基坑支护开挖工程安全监理实施细则一、工程概况本工程基坑支护开挖深度为5.8m,在开挖过程中,需要爆破。

既属于危险性较大的分部分项工程。

也属于超过一定规模的危险性较大的分部分项工程,施工单位须组织专项方案专家论证会。

专项方案经论证后,专家组必须提交论证报告。

二、安全监理人员及职责(一)安全监理人员1.总监:×××2.专业监理工程师:×××(二)总监的职责(三)专业监理工程师的职责二、监理依据1.《建设工程安全生产治理条例》(国务院令第393号)2.建设部《危险性较大的分部分项工程安全治理方法》(建质{2009}87号)3.市建委《关于规范基坑支护工程设计文件审查工作的通知》(穗建技[2007]492号)4.《建筑基坑支护技术规程》(JGJ 120-99)5.《建筑施工安全检查标准》(JGJ 59-99)6.《建筑地基基础检测规范》(DBJ 15-60-2008)7.《建筑基坑支护工程技术规程》(DBJ/T15-20-97)8.《广州地区建筑基坑支护技术规定》(GJB02-98)9.《爆破安全规程》(GB6722-2003)四、安全监理要点1.检查支护设计和施工方案(1)开挖深度超过5m的深基坑,其基坑支护工程设计文件,应由注册土木工程师(岩土)和一级注册结构工程师签字盖章。

达到7m和软土层开挖深度超过5m 的基坑支护方案须经科技委的评审。

(2)基坑施工前,进行图纸会审和技术交底。

(3)基坑开挖前应对支护结构进行质量检测鉴定。

(4)基坑开挖前必须编制专项开挖方案、应急预案,并按规定履行审核手续。

2.邻近基坑周边建筑物的房屋鉴定依照周边邻近房屋的具体情形,在基坑支护结构施工前,建设单位应托付房管局有关部门进行检测和技术鉴定。

3.施工过程监控(1)分层分段、对称平稳开挖,严禁超挖(腰梁、锚杆、锚索、钢或砼内支撑必须经检测达到设计要求才承诺进行下层开挖)。

深基坑支护开挖工程安全监理实施细则

深基坑支护开挖工程安全监理实施细则

深基坑支护开挖工程安全监理实施细则1. 引言本文档为深基坑支护开挖工程安全监理实施细则,旨在确保深基坑支护开挖工程的安全运行和施工质量。

2. 监理责任2.1 监理部门监理部门应负责深基坑支护开挖工程安全监理的全面管理。

包括但不限于:•制定安全监理计划和实施方案;•依法监督施工单位的施工行为;•检查施工现场和设施,并做出及时记录;•协助解决施工中的安全问题;•提供监理报告和整改意见。

2.2 监理人员监理人员应具备相关专业知识和执业资格,能够独立、客观地履行监理职责。

他们的职责包括但不限于:•监督施工单位的施工行为;•检查施工现场和设施的安全状况;•定期检查施工质量,并提出整改意见;•协助解决施工中的安全问题;•提供监理报告和整改意见。

3. 施工前的安全准备工作3.1 安全策划施工前,施工单位应制定详细的安全策划,并向监理部门提交安全策划书。

安全策划书内容应包括但不限于:•施工单位的组织结构和职责分工;•施工现场的安全环境评估和风险分析;•安全措施的设计和实施方案;•安全教育和培训计划。

3.2 安全措施施工前,施工单位应根据安全策划书的要求,采取必要的安全措施,确保施工过程中的安全。

安全措施包括但不限于:•设立安全警示标志;•配备专职安全人员;•提供必要的安全防护设施;•制定紧急救援预案。

4. 施工中的安全监督4.1 监理检查监理人员应定期检查施工现场和设施的安全状况,并做出及时记录。

监理检查内容包括但不限于:•施工现场的安全警示标志是否齐全;•施工过程中的安全操作是否符合规范;•施工现场的安全防护设施是否有效;•施工材料和设备的质量是否合格。

4.2 安全培训监理人员应协助施工单位进行安全培训,提高施工人员的安全意识和技能。

安全培训内容包括但不限于:•深基坑支护开挖工程的安全要求;•安全操作规程和预防措施;•紧急救援和自救技能。

4.3 安全问题整改监理人员在发现施工中存在安全问题时,应及时向施工单位提出整改意见,并跟踪整改情况。

深基坑实施安全监理细则

深基坑实施安全监理细则1. 前言随着城市化进程的加速,建筑工程中的深基坑工程日益增多,但是由于其工作环境难度大,防护措施难以完善,容易发生安全事故。

为了保障深基坑工程的安全施工,保障工人的生命财产安全,制定《深基坑实施安全监理细则》。

2. 监理人员的职责2.1 签订监理合同监理人员应当根据工程特点,签订监理合同。

监理合同应包含工程项目的所有安全事宜,并要求承包商按照该协议开展工作。

2.2 安全测量根据施工图纸,监理人员应当对施工工程的地下埋深、坑壁的水平和垂直测量成果进行核对,确保符合安全施工要求。

监理人员还应当监督检查施工方是否采用专用工具和仪器测量,是否符合验收标准。

2.3 安全记录监理人员应当对深基坑的施工全过程进行记录,建立安全记录档案,记录如下信息:•施工现场照片•负责深基坑顶层和底层安全检查的负责人•安全检查记录•安全检查人员名单•安全巡查记录打卡时间2.4 安全检查监理人员应当定期对深基坑的施工安全情况进行检查,并向承包商提出整改要求。

监理人员应当及时发现并整改安全隐患,要求施工方采取有效措施保障工作人员的生命安全。

3. 承包商的职责3.1 安全教育承包商应对工人进行深基坑工程安全工作的相关教育,在工地上进行岗前培训,确保工人具备基本的安全知识和技术能力,在深基坑的施工工作中高度重视安全生产。

3.2 事故应急预案承包商应当根据深基坑的实际情况和安全要求,制定科学合理、可行的应急预案和应急措施,以应对可能发生的突发事件和事故。

3.3 安全设施建设承包商应采取措施,确保施工人员的安全。

应按照国家有关法律、法规和标准,设计并建立安全设施,包括梯子、盘肉安全网、深基坑支护材料的选择及使用、灭火器等,确保深基坑工人的生命安全。

3.4 安全生产措施承包商应遵循相关安全生产规定和标准,采取措施加强深基坑的安全管理,完善各项安全制度,及时排除企业和工人的安全隐患,降低事故的发生概率。

4. 施工人员的职责4.1 个人安全保护施工人员应佩戴符合规定的安全防护器材,如头盔、安全鞋、安全绳、安全带、口罩等,如若发现安全防护器材损坏,应立即更换。

深基坑开挖与支护安全监理实施细则

深基坑开挖与支护安全监理实施细则第一章总则第一条为了保障深基坑开挖与支护工程的施工安全,避免发生事故,根据相关法律法规和标准规范,制定本细则。

第二条本细则适用于深基坑开挖与支护工程的安全监理工作。

第三条深基坑开挖与支护工程安全监理的目的是,通过监督、检查和指导,确保施工过程中的安全措施得以落实,减少事故风险,保护工人的生命财产安全。

第四条深基坑开挖与支护工程包括开挖工程和支护工程两个阶段,开挖工程包括土方开挖和岩石开挖两个部分;支护工程包括边坡支护、土方支护和混凝土支护等各个方面。

第五条监理单位应具备相应的资质和经验,并依法取得监理资格证书,方可承担深基坑开挖与支护工程的安全监理工作。

第二章开挖第六条开挖工程施工前,监理单位应对施工方提供的开挖方案进行审查,确保其符合相关规范和要求。

第七条土方开挖施工时,施工方应按照设计要求进行开挖,并及时清理坑底的泥浆和积水。

第八条岩石开挖施工时,施工方应采取合理的爆破方案,确保爆破作业的安全。

第九条开挖工程施工中,如发现裂缝、冒土、沉陷等异常现象,应立即停止施工并报告监理单位。

第十条在开挖过程中,应保持基坑边坡的稳定,施工方应采取有效的防护措施,避免因边坡滑坡引发事故。

第十一条开挖工程施工结束后,监理单位应进行验收,并出具相应的验收报告。

第三章支护第十二条支护工程施工前,监理单位应对施工方提供的支护方案进行审查,确保其符合相关规范和要求。

第十三条边坡支护施工时,施工方应按照设计要求进行施工,确保边坡的稳定和安全。

第十四条土方支护施工时,施工方应采取适当的支护措施,保证土方的稳定和安全。

第十五条混凝土支护施工时,施工方应按照设计要求进行施工,确保混凝土结构牢固。

第十六条支护工程施工中,如发现墙体裂缝、支撑失稳等异常现象,应立即停止施工并报告监理单位。

第十七条在支护工程施工过程中,应保持基坑内部空气流通,防止因氧气不足而引发事故。

第十八条支护工程施工结束后,监理单位应进行验收,并出具相应的验收报告。

深基坑工程监理实施细则

深基坑工程监理实施细则一、施工前的监理工作:1.对施工图纸的审核,确认设计方案的合理性,并提出意见;2.对施工方案进行评审,包括施工方法、设备选型等方面的评估;3.对施工单位进行审核,包括资质、工作经验等方面的评估;4.对施工现场进行勘察和调查,了解地质情况、水文情况等,在挖掘深度和基坑尺寸的确定上提供建议;5.对施工过程中所需的材料、设备的质量进行评估和把关;6.对施工人员的素质及工人技术熟练程度进行评估,并提出要求。

二、施工过程中的监理工作:1.对深基坑开挖的过程进行全程监控,确保按照施工方案进行施工;2.对开挖挡墙、加固墙等支护结构的施工进行监督,包括施工质量的检查和验收;3.对基坑降水措施的实施进行监督,确保降水工程设备的正常运行;4.对地下水位的监测,及时发现和处理地下水位变化的异常情况;5.对基坑内土方工程的施工进行监督,包括土方开挖、运输和填筑等工作;6.对基坑排水工程进行监督,保证排水设施的正常运行;7.对基坑边坡稳定性进行监督,及时发现和处理边坡滑动、坍塌等情况;8.对周边建筑物的影响进行监测,及时采取相应措施,保证周边建筑物的安全;9.对施工现场的安全管理进行监督,确保施工过程安全无事故发生;10.对施工进度的控制进行监督,及时发现并排除施工延误的原因;11.对施工质量进行全面检查,及时发现和处理施工质量问题;12.对施工资料的管理和整理,包括施工记录、施工图纸和质量报告等资料的归档。

三、竣工验收和结算阶段的监理工作:1.对基坑支护结构的质量进行验收和评估;2.对基坑地下水位变化的影响进行评估和分析;3.对基坑边坡稳定性进行评估,确认边坡的稳定状态;4.对基坑排水工程的性能进行验收和评估;5.对基坑土方工程的质量进行验收和评估;6.对基坑安全管理情况的评估,包括事故的处理和记录等;7.对施工过程中的变更、索赔、迟延等问题进行评估和处理;8.对施工项目的结算工作进行监督,确保结算的合理性和公正性;9.对验收和结算结果进行总结,并形成监理报告。

深基坑安全监理实施细则最终版

深基坑安全监理实施细则最终版第一章总则第一条为加强深基坑安全工作,保障人员和财产安全,根据相关法律法规,制定本细则。

第二条本细则适用于深基坑工程的安全监理工作。

第三条深基坑工程的安全监理应当依法独立、客观、公正,负责对深基坑工程的各阶段进行全程监管和评估。

第四条安全监理应当具备相应的资质,并按照相关要求进行登记。

第五条安全监理机构应当加强人员培训,提高监理人员的专业素养和监理能力。

第六条安全监理机构应当建立健全内部管理制度,确保安全监理工作有序进行。

第二章监理内容第七条安全监理的主要内容包括但不限于以下方面:1.施工方案的审核与审批,包括设计方案、施工图纸、施工方案等。

2.现场安全环境的评估与监督,包括工地围挡、安全通道、标志标牌等。

3.施工过程的监督和指导,包括地下钢筋混凝土施工、土方开挖、支护等。

4.重大风险源的防控,包括地下水的排除、地下电缆的避让、施工机械的安全使用等。

5.事故隐患的排查与整改,及时发现并消除安全隐患。

第八条安全监理机构应当根据实际情况,在监理计划中详细列明监理内容,并按照监理合同要求履行监理职责。

第三章监理流程第九条监理机构应当在施工前召开会议,与业主、施工单位等相关方讨论并确定监理计划。

第十条监理机构应当对施工单位的资质进行审核,并与其签订监理合同。

第十一条监理机构应当参与施工过程中的关键节点,进行实地检查和监督。

第十二条监理机构应当定期向业主提交监理报告,详细记录监理过程中发现的问题和处理情况。

第十三条监理机构应当在施工结束后进行竣工验收,对施工质量进行评估。

第四章监理要求第十四条安全监理机构应当熟悉相关法律法规,能够准确判断施工过程中可能存在的安全风险。

第十五条安全监理机构应当对施工单位的安全管理制度进行审核,确保施工单位能够落实安全生产责任。

第十六条安全监理机构应当及时向业主汇报监理工作进展情况,接受相关部门的抽查和监督。

第十七条安全监理机构应当主动发现和报告施工单位的违法违规行为,及时采取相应的监管措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

GD220205□□XXXXX医院住院综合楼
(○C~○E轴交○1~○10轴线)
深基坑安全监理实施细则
编写:
(专业监理工程师签名)_____________________________________
审批:
(项目总监理工程师签名)___________________________________
XXXXX建设工程监理有限公司
XXXX建设工程监理有限公司工程项目监理部(盖项目章)
2014年2月25日
一、工程概况
XXXX人民医院住院综合楼设计±0.000标高,相当于国家高程98.0m,场地标高为96.6m,○C~○E轴交○1~○10轴线基坑开挖深度为5.7m,电梯井开挖深度为6.6米,基坑面积约为963.5㎡,周长约161m。

基坑的南边为市政公路,西边为云城区人民医院,北面为特殊学校,东面为高考复读学校,该工程采用的是冲孔成孔灌注桩基础。

二、编制依据
1、《中华人民共和国建筑法》;
2、《中华人民共和国安全生产法》;
3、《建筑施工安全检查标准》(JGJ59-2011);
4、批准的监理规划及相应的监理实施细则;
5、经各方批准的施工组织设计及专项施工方案等。

三、深基坑施工针对性安全监理措施
在深基坑工程施工中,具有一定风险的重点部位有钢支撑拼装与安装、基坑开挖与支撑、基坑边坡稳定、负高空作业、施工用电、公用事业管线保护等。

对这些危险重点作业工序进行监控。

严格督促承包人采取措施,落实安全监控人员、实行重点监控,必要时连续监控。

在这重点风险部位作业时,监理落实人员,不断巡回观察监督检查,旁站监督,全天监督。

监控的重点如下:(一)土钉墙施工质量控制
1、严格控制基坑土钉的施工质量(孔深、钢筋、规格、注浆压力、喷射砼质量)。

(1)钻孔孔位用钢卷尺检查;
(2)检查钻孔的孔径和孔深;
(3)用钢尺检查土钉墙钢筋网间距;
(4)检查水灰比;
(5)检查注浆情况、注浆压力、检查喷射砼质量。

2、控制土方开挖的时间,在砼龄期达到设计要求时再进行土方开挖。

3、严格按照先支后挖的原则进行基坑土方开挖,必须在砼支撑达到设计要求的强度值后及符合围护设计要求后再进行土方开挖。

4、进土方开挖前要提前组织井点降水。

(二)支撑拼接和安装
1、对进场钢支撑进行全面检查,并试拼装。

不符合要求绝对不能用。

2、支撑上的联结螺栓应全数拧上,不能减少,否则影响拼装质量。

3、起吊机具安全、可靠,钢索吊具与钢支撑吨位相适应。

4、对吊车操作人员、指挥人员、作业人员进行安全、技术交底,正确执行操作规程。

(三))开挖和防支撑系统的失稳
1、严格执行开挖程序:在每个限定长度的开挖段中,按开挖程序开挖,每层挖土底标高不得低于该层支撑的底面。

2、在第一道支撑以上开挖时,每一小段(最长不超过12M,应在16小时内开挖后,即在16小时内安装支撑,施加设计要求的预顶力。

3、第一道支撑以下各层土开挖中,每一小段长度≤6M。

开挖一层(约2.-3.5M 厚)的小段6M长的土方要在16小时内完成,即在8小时内安装2根支撑并施加预顶力。

4、及时测定支撑安装点,以便做好焊接牛腿等准备工作。

5、施工预顶力的设备要经常检查完好、正确,应有备用设备。

6、经常检查支撑的受力情况,不使发生失稳。

7、立柱桩与支撑的连接要可靠,应有调节装置,以防基坑开挖到底时,立柱桩可能产生回弹,使支撑向上顶起,应及时起用调节装置,消除支撑的向上顶力。

8、水土流失的缝隙要封堵,围护墙的接缝和墙体上可能出现水土流失现象,及时封堵。

特别是注意小股流砂的发生,引起急剧涌砂,使大范围地面沉陷,会导致围护墙支撑结构失稳,造成严重事故。

9、当开挖到坑底时,督促承包人组织力量,要在8-16小时内浇筑砼垫层。

所需材料应提前一周预备好。

10、进行信息监测:在开挖过程中,对围护墙的变形,地面的沉降设点观测,做好记录,及时反馈监理,随时分析变形量和变形速率是否超过警戒指标。

以便采用措施改进施工。

11、开挖过程中,严禁抓斗和其他物体碰撞支撑,以防支撑跌落伤人,引起围护墙的变形。

(四)防止坑内土坡坍塌和滑坡
1、开挖段的土坡严格控制。

根据土质特性,确定土的安全坡度(1:3),使开挖土坡不大于安全坡度。

2、在纵向方向上,土坡设置台阶,两个台阶的高差一般为1.5M左右,台阶宽度1.5M-2M。

3、坡度上方应有集水沟,地面有拦截沟,防止地表水流入坑内。

4、对于土坡内不断有水渗出,应及时查明是否有废弃旧管道,还是受潮水的影响。

要采取措施消除渗水,使土坡稳定。

5、在开挖过程中,严禁挖成3-4M高的垂直土壁或陡坡,以免坍方伤人,或坍方造成支撑失稳。

6、支撑上严禁堆放重物。

(五)挖土工程
(1)挖土中如发现管道、电缆及其他埋设物应及时报告,不得擅自处理。

(2)挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员要立即撤离并及时报告处理。

(3)人工挖土时,前后操作人员间距不应小于2~3m,堆土要在1m以外,并且高度不得超过1.5m。

(4)每日或雨后必须检查土壁及支撑稳定情况,在确保安全的情况下继续工作,并且不得将土和其他物件堆在支撑上,不得在支撑上行走或站立。

(5)机械挖土时,起动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。

(6)机械操作中进铲不应过深,提升不应过猛。

(7)机械不得在输电线路一侧工作,不论在任何情况下,机械的任何部位与架空输电线路的最近距离应符合安全操作规程要求。

(8)机械应停在坚实的地基上,如基础过差,应采取走道板等加固措施,
在与挖空的基坑2m以内,挖土机不能停驶。

运土汽车不宜靠近基坑平行行驶,防止坍方翻车。

(9)电缆两侧1m范围内应采用人工挖掘。

(10)配合拉铲的清坡、清底工人,不准在机械回转半径下工作。

(11)向汽车上卸土应在车子停稳后进行,禁止铲斗从汽车驾驶室上越过。

(12)基坑四周必须设置1.5m高护栏,要设置一定数量临时上下施工专用梯。

(13)场内道路应及时整修,确保车辆安全畅通,各种车辆应有专人负责指挥引导。

(14)车辆进出门口的人行道下,如有地下管线(道)必须辅设厚钢板,或浇混凝土加固。

(15)在开挖基坑时,必须设有确实可行的排水措施,以免基坑积水,影响基坑土壤结构。

(16)基坑开挖前,必须摸清基坑下的管线排列和地质开采资料,以利考虑开挖过程中的意外应急措施(流砂等特殊情况)。

(17)清坡、清底人员必须根据设计标高作好清底工作,不得超挖。

如果超挖不得将松土回填,以免影响基础的质量。

(18)开挖出的土方,要严格按照组织设计堆放,不得近距离堆于基坑外侧,以免引起地面受荷超载而引起土体位移、板桩位移或支撑破坏。

(19)挖土机械不得在施工中碰撞支撑,以免破坏或拉损支撑。

(六)负高空作业
1、基坑开挖和结构施工属于负高空作业。

督促严格执行国家和上海有关高空作业安全生产的规定。

2、在深度2M以下地基坑、沟槽边设置围护栏杆,并用密目网围护起来,防止高空坠落事故。

3、上下基坑的扶梯要有封闭式围护,扶梯设护栏,斜道设防滑条。

4、过坑过沟的便桥两边要设封闭护栏,桥面要牢固。

5、所有安全防护设施受力可靠、安全。

搭设有专业操作人员负责。

承包人
负责人验收、挂牌。

6、高处作业人员应戴安全帽和安全带。

7、施工场地周围及基坑内有足够的照明。

8、基坑四周不准堆土、堆物。

以防增加围护结构的侧压力或引起土体滑坡,物体掉入坑内伤人。

(七)公用事业管线的保护
1、督促承包人在工程开工前,摸清施工区域所用公用管线,包括标高、埋深、走向、规格、数量、用途、性质、完好程度、使用情况等。

做好记录,并填写市政局的《公用管线施工配合业务联系单》,向有关管线单位提出监护的书面申请,办妥《地下管线监护交底卡》手续。

2、审查施工组织设计中,对保护公用管线的技术措施,应得到监理批准。

3、督促承包人向有关人员作保护管线交底,明确各级人员的责任。

4、施工前,对地下管线均开挖样洞、插牌、标明管线类型。

引起施工人员的注意。

5、对受保护的公用管线,应设置沉降观测点,工程实施时,定期观测管线的沉降量,及时反馈,监理应获得这些资料,以便掌握管线情况。

6、督促承包人各级管线保护负责人,深入现场,监护管线,督促施工人员遵守操作规程,制止违章操作,违章指挥和施工。

7、在煤气管区域施工时,督促承包人办理“动用明火报告”,办妥审批手续,应落实消防设备,否则不准施工。

8、督促承包人事先制定应急措施,备好抢修器材,施工中,万一发生意外情况,及时抢修。

9、一旦发生管线损失事故,在24小时内报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,协助做好工作。
