土方开挖及基坑支护监理实施细则
土方开挖工程安全监理实施细则(三篇)

土方开挖工程安全监理实施细则一、总则土方开挖工程是指在土地上进行挖掘、开挖和切割等作业的工程,包括基坑开挖、河道整治、山体开挖等。
土方开挖工程的安全性直接关系到工程质量和人员安全,为了保证土方开挖工程的安全可靠进行,特制定本实施细则。
二、安全监理人员的职责1. 安全监理人员应具备相应的岗位资格和技术能力,具备相关工程安全监理经验,熟悉土方开挖工程的施工技术规范和安全标准,并具备相关法律法规的知识。
2. 安全监理人员应对土方开挖工程的施工组织设计文件进行审核,保证施工组织设计符合相关标准和规范,并对施工中的安全技术措施进行监督检查。
3. 安全监理人员应定期进行现场检查,对施工中的土方开挖工程进行全面、细致的安全检查,发现问题及时提出整改意见,并进行监督验收。
4. 安全监理人员应积极参与土方开挖工程的危险源辨识和风险评估工作,提出相应的控制措施,保证施工过程中的安全可控。
5. 安全监理人员应及时记录施工中的安全问题和事故情况,并向建设单位和施工单位报告,做好相关的统计工作。
三、施工组织设计审核1. 施工组织设计文件是土方开挖工程施工的指导和依据,安全监理人员应对施工组织设计文件进行审核,包括但不限于以下内容:(1)施工方法和工艺的合理性和可行性;(2)施工作业的安全措施和防护措施的完备性和有效性;(3)施工现场条件和环境的要求;(4)施工人员的安全培训和岗位责任的分配;(5)临时工程设施的设置和管理。
2. 安全监理人员应结合现场实际情况,与施工单位进行沟通和协商,对施工组织设计文件进行适当的修改和补充,并进行记录和报告。
四、施工技术措施的监督检查1. 安全监理人员应对施工中的土方开挖工程的安全技术措施进行监督检查,包括但不限于以下内容:(1)施工现场的安全标志和警示标志的设置;(2)施工材料、设备和机械的合格性和完好性;(3)施工人员的安全操作和安全防护;(4)施工现场的通风、照明和防火措施;(5)施工现场的临时施工道路和通道的保持;(6)施工现场的扬尘、噪音和振动等环境污染控制措施。
基坑支护及土方工程监理实施细则

基坑支护及土方工程监理实施细则一、引言二、监理工作内容1.设计文件审查:监理人员应仔细审核基坑支护及土方工程的设计图纸、承载力计算书等文件,确保设计合理、合规。
2.施工方案审查:监理人员应审查施工方案,包括施工工艺、施工顺序、施工设备及材料等,确保施工安全、顺利进行。
3.施工过程监控:监理人员应全程监控施工过程,包括基坑开挖、土方回填、土方侧向支护等工序,确保施工按照设计要求进行。
4.施工质量检查:监理人员应对施工质量进行检查,包括土方回填的密实度、基坑支护结构的稳定性等,确保工程质量符合标准要求。
5.安全事故防范:监理人员应监督施工单位制定安全施工方案、落实安全措施,防范可能发生的安全事故,确保施工过程安全可控。
6.施工期进度控制:监理人员应对施工进度进行跟踪和控制,及时提出合理建议、解决施工中的问题,确保工程按时完成。
7.技术交底和验收:监理人员应对施工单位培训施工人员,交底工程质量要求,同时参与工程的最终验收工作。
三、监理人员资质要求1.监理人员应具有相关工程领域的专业背景,具备相应的资格证书。
2.监理人员应熟悉相关法律法规、施工标准、工程规范等,具备良好的专业素养。
3.监理人员应具备良好的沟通与协调能力,能够有效地与设计单位、施工单位、业主单位等进行沟通与合作。
4.监理人员应具备较强的责任心和抗压能力,能够在复杂的施工环境中准确判断、及时处理各类问题。
四、监理工作的挑战与对策1.地质条件复杂:针对地质条件复杂的基坑支护及土方工程,监理人员应提前进行详细的勘察,制定科学合理的施工方案。
2.施工机械设备选择:监理人员应对施工机械设备的选型进行审核,并确保设备的正常运行,以提高施工效率和质量。
3.安全风险防控:监理人员应密切关注施工现场的安全风险,及时提醒施工单位采取相应的防护措施,确保工人的人身安全。
4.合理优化施工方案:监理人员应密切关注施工过程中的问题,并及时提出改善方案,以优化施工进度和质量。
基坑开挖与支护监理控制细则范本

基坑开挖与支护监理控制细则范本一、前言基坑开挖与支护是建筑工程中的重要环节,为确保工程施工的顺利进行和安全性,监理控制必不可少。
本文将就基坑开挖与支护的监理控制细则进行详细说明,以供相关工程监理人员参考。
二、基坑开挖监理控制细则1. 开挖前,应与项目相关方进行沟通,了解工程开挖的整体计划和设计要求,并进行相应的文件核对与记录。
2. 进行开挖前的现场勘察,包括地质勘察和环境勘察,对地质情况进行充分了解,并进行相应的记录与报告。
3. 确定开挖所需施工设备和工具,并对其进行检验和验收,确保设备的完好和安全性。
4. 对开挖现场进行标示和警示,确保工人和其他人员能够明确识别危险区域,并采取相应的安全措施。
5. 进行开挖工程现场布置,包括设置围挡、固定挡土墙、搭设施工平台等,确保施工场地的安全和有序进行。
6. 对开挖工程进行日常巡视和检查,发现问题及时处理,并进行记录和报告。
7. 严格控制开挖工程进度,确保按照施工计划和设计要求进行,不得擅自更改或延期。
8. 根据不同地质情况调整开挖方式和施工方法,确保开挖的安全和顺利进行。
三、基坑支护监理控制细则1. 支护设施的材料和构造应符合设计要求,监督施工方进行材料验收,并对支护构造进行检查和调整。
2. 监理人员应对基坑支护的施工进行日常巡视,保证支护工程的施工质量。
3. 对支护工程的施工进度进行控制,及时调整施工计划,确保工程按时完成。
4. 对开挖过程中遇到的地质问题进行及时记录和报告,并与设计方和施工方进行沟通,共同制定解决方案。
5. 监督支护工程的施工过程中的安全措施,包括施工现场的警示和设备的安全使用,确保施工过程的安全性。
6. 对支护工程的验收进行监督,并进行相关记录和报告,确保支护工程符合设计要求和相关标准。
四、总结基坑开挖与支护的监理控制是保证工程施工安全性和质量的重要环节。
本文从开挖和支护两个方面进行了详细的细则说明,包括开挖前的准备、现场勘察、施工设备的验收和检查、保护现场布置等。

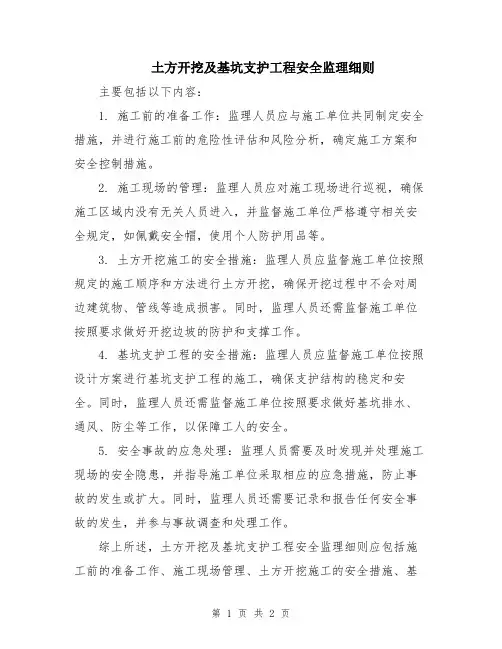

土方开挖及基坑支护工程安全监理细则

土方开挖及基坑支护工程安全监理细则主要包括以下内容:
1. 施工前的准备工作:监理人员应与施工单位共同制定安全措施,并进行施工前的危险性评估和风险分析,确定施工方案和安全控制措施。
2. 施工现场的管理:监理人员应对施工现场进行巡视,确保施工区域内没有无关人员进入,并监督施工单位严格遵守相关安全规定,如佩戴安全帽,使用个人防护用品等。
3. 土方开挖施工的安全措施:监理人员应监督施工单位按照规定的施工顺序和方法进行土方开挖,确保开挖过程中不会对周边建筑物、管线等造成损害。
同时,监理人员还需监督施工单位按照要求做好开挖边坡的防护和支撑工作。
4. 基坑支护工程的安全措施:监理人员应监督施工单位按照设计方案进行基坑支护工程的施工,确保支护结构的稳定和安全。
同时,监理人员还需监督施工单位按照要求做好基坑排水、通风、防尘等工作,以保障工人的安全。
5. 安全事故的应急处理:监理人员需要及时发现并处理施工现场的安全隐患,并指导施工单位采取相应的应急措施,防止事故的发生或扩大。
同时,监理人员还需要记录和报告任何安全事故的发生,并参与事故调查和处理工作。
综上所述,土方开挖及基坑支护工程安全监理细则应包括施工前的准备工作、施工现场管理、土方开挖施工的安全措施、基
坑支护工程的安全措施和安全事故的应急处理等内容,以确保施工过程中的安全性。
深基坑开挖与支护安全监理实施细则范本

深基坑开挖与支护安全监理实施细则范本深基坑开挖与支护是工程建设中常见的一项作业,它涉及到大量的人力、物力和财力投入。
为了保障深基坑开挖与支护的施工质量与安全,监理人员在实施过程中必须按照相关的规范和要求进行监督和管理。
下面是一个深基坑开挖与支护安全监理实施细则的范本,供参考。
一、总则1.1 监理单位应组织专业人员负责深基坑开挖与支护安全监理工作,确保监理工作的全面、专业及有效进行。
1.2 监理单位应严格按照国家相关法律法规、规范及合同要求进行监理工作,并做好相应的监理文件、报告和记录。
1.3 监理单位应与施工单位和设计单位建立良好的沟通和协作机制,及时解决施工中的技术问题和安全风险。
1.4 监理单位应加强与相关主管部门的联系和沟通,及时了解有关政策和规程的变化,确保监理工作的合法合规。
二、任务与职责2.1 监理单位应根据合同和规范要求,制定深基坑开挖与支护安全监理计划、方案和实施细则,明确监理工作的任务与职责。
2.2 监理单位应对施工方的深基坑开挖和支护方案进行审查和评估,确保其合理有效,并提出必要的修改意见。
2.3 监理单位应对施工方的施工组织设计进行审核和监督,确保施工过程中安全措施得到正确、全面地实施。
2.4 监理单位应对施工现场的施工设备、材料和安全措施进行检查和监督,发现问题及时处理和整改。
2.5 监理单位应对施工方的人员进行安全教育和培训工作,提高员工的安全意识和操作技能。
三、监理方法与要求3.1 监理单位应定期进行现场巡查,对施工的安全状况、施工质量和进度进行抽查和检验。
对存在的问题,应及时提出整改要求和建议。
3.2 监理单位应按照深基坑开挖和支护的安全规定和技术要求,对施工方提供的施工方案、设备及材料进行审查和监督。
3.3 监理单位应与施工单位建立健全的通讯和协调机制,及时解决施工中的技术问题和安全隐患。
3.4 监理单位应积极参与深基坑开挖与支护的技术交流和经验分享,提高监理工作的水平和质量。
深基坑开挖与支护安全监理实施细则(4篇)

深基坑开挖与支护安全监理实施细则深基坑开挖与支护是工程施工中一项非常重要的工作,对项目的进展和质量有着直接影响。
因此,深基坑开挖与支护的安全监理工作也显得尤为重要。
本文将从深基坑开挖与支护的过程、安全监理的目标和职责、监理实施细则等方面进行详细阐述,以保证深基坑开挖与支护工程的顺利进行。
一、深基坑开挖与支护的过程深基坑开挖与支护工程一般包括以下几个阶段:工程准备阶段、开挖阶段、支护与固结阶段、回填阶段和收尾阶段。
1. 工程准备阶段:确定基坑的位置、规模和形状,并制定详细的施工方案和工程计划。
编制施工图纸和技术文件,并向主管部门报备,申请开工。
2. 开挖阶段:按照施工方案和技术文件的要求,进行基坑的开挖工作。
要注意开挖过程中的地质情况,合理调整开挖方式和顺序,以确保施工的安全和质量。
3. 支护与固结阶段:在基坑开挖后,要对基坑边缘进行及时的支护和固结工作。
支护形式包括钢支撑、混凝土梁板支护、地下连续墙支护等。
固结方式包括锚杆固结、喷射固结等。
4. 回填阶段:在支护与固结工作完成后,进行基坑的回填工作。
要注意回填材料的选择和压实工艺,以保证基坑的稳定和安全。
5. 收尾阶段:对开挖与支护工作进行验收,检查施工的安全和质量,并及时做好资料整理和归档。
二、安全监理的目标和职责安全监理是对深基坑开挖与支护工程进行全过程、全方位的监督和控制,以保证项目的施工安全和质量。
其目标是:1. 提高施工安全水平,减少事故发生的可能性和损失。
2. 保证施工质量,确保工程的安全和可靠。
3. 合理控制施工进度,保证项目的按时完成。
安全监理的职责包括:1. 监督施工过程中的各项技术措施和方法的合理性和有效性。
对施工方案的制定、施工图纸和技术文件的编制进行审核和验收。
2. 检查施工现场的安全设施、施工机械和工艺设备的配置和使用情况,确保施工的安全和正常进行。
3. 对施工人员的培训和安全意识的宣传进行监督和指导,提高施工人员的安全意识和技能水平。
土方开挖、基坑支护及降水工程监理实施细则

土方开挖、基坑支护及降水工程监理实施细则1. 引言本文档旨在规范土方开挖、基坑支护及降水工程的监理实施细则,确保工程施工符合相关规范和要求,保障施工质量和安全。
2. 土方开挖2.1 施工方应按照设计图纸和技术要求进行土方开挖工程。
2.2 在土方开挖前,监理人员应对施工方的施工方案进行审查,并确保符合规范和要求。
2.3 施工过程中,监理人员应对土方开挖的进度和质量进行监督和检查,并及时发现并纠正问题。
2.4 在土方开挖过程中,如遇特殊地质情况或环境条件变化,监理人员应及时与设计单位和施工方进行沟通,并提出相应的调整方案。
3. 基坑支护3.1 基坑支护工程应根据设计要求进行施工。
3.2 监理人员应对基坑支护工程进行监督和检查,确保支护结构的稳定性和安全性。
3.3 施工方在进行基坑支护施工前,应向监理人员提供详细的施工方案,并经监理人员审查同意后方可施工。
3.4 监理人员应及时进行现场检查,核实支护结构的施工质量和进度,及时发现和整改施工中的问题。
4. 降水工程4.1 降水工程应按照设计要求进行施工,并符合相关规范和标准。
4.2 施工方在进行降水工程施工前,应经过监理人员的审查和批准。
4.3 监理人员应对降水工程进行监督和检查,确保施工质量和进度符合要求。
4.4 施工方应按照设计要求和监理人员的要求进行降水工程的施工,如遇到问题或困难,应及时向监理人员报告,并协商解决方案。
5. 施工安全与质量控制5.1 监理人员应加强对施工安全的监督和管理,督促施工方按照相关规定和要求进行安全施工。
5.2 监理人员应定期检查施工现场的安全设施和安全措施,发现问题及时整改。
5.3 监理人员应加强对施工质量的监督和检查,确保施工符合相关规范和要求。
5.4 如发现施工质量问题或安全隐患,监理人员应及时向施工方发出整改通知,并跟进整改情况。
6. 现场记录和报告6.1 监理人员应详细记录土方开挖、基坑支护及降水工程的施工情况和工程质量信息。
基坑开挖及支护监理实施细则

基坑开挖及支护监理实施细则一、前期准备1.进行场地勘察,确定基坑开挖的位置和范围。
2.查阅设计图纸,了解基坑开挖及支护方案。
3.检查施工方案和材料质量,确保其符合相关规定和标准。
二、基坑开挖1.确定基坑开挖的深度和坡度,监督施工队按照设计要求进行开挖。
2.检查开挖工程的进度,确保按照计划进行,并保证开挖底部平整。
3.定期检查开挖工程的安全措施,保证施工人员的人身安全。
三、基坑支护1.根据设计要求,监督施工方进行基坑支护施工,确保支护结构的稳定、牢固。
2.定期检查支护工程的进度,确保按照计划进行,并及时发现和解决施工中的问题。
3.检查支护材料的质量,并对施工方的材料验收工作进行监督,确保质量合格。
四、基坑排水1.监督施工方按照设计要求进行基坑排水施工。
2.检查排水工程的进度,确保按照计划进行,并及时发现和解决施工中的问题。
3.定期检查排水设备和管道的运行情况,确保排水系统正常运行。
五、临边防护1.检查临近建筑物的稳定性和安全措施,确保施工期间不会对周围环境造成影响。
2.监督施工方采取必要的临边防护措施,保护施工区域的安全。
3.定期检查临边防护设施的完好性,确保其能够正常发挥保护作用。
六、监督报告1.编写监督报告,记录开挖及支护工程的进度、质量及存在的问题。
2.及时向项目负责人和相关部门汇报监督情况。
3.提出合理的改进建议,并监督施工方进行改进。
总结:基坑开挖及支护监理实施细则对基坑开挖及支护工程进行了全面管控,确保施工过程中安全、高效进行。
通过严格的监督工作,保证工程按照设计要求、规范和标准进行,减少安全事故的发生,提高工程质量和进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
粉坊堰配套小学建设工程工程监理实施细则(土方开挖)内容提要:工程特点土方开挖监理工作流程土方开挖监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:四川元丰建设项目管理有限公司年月日土方及基坑支护监理实施细则一、工程概况1、工程概况工程名称:粉房堰配套小学建设工程建设单位:成都市兴锦教育投资发展有限公司设计单位:成都木原建筑设计院有限公司勘察单位:四川省川建勘察设计院监理单位:四川元丰建设项目管理有限公司施工单位:成都市工业设备安装有限公司2、工程计划工期工程计划开(竣)工日期:2016年10月20日——2017年8月15日3、质量目标合格工程特点1、本工程工期紧,任务重。
计划工期300日历天。
2、本工程场地狭窄,位于三圣乡,南侧为海棠路,西侧为喜树路,东侧为停车场,钢筋、模板堆放困难,对货源的组织增加了难度。
3、施工过程中要受高考、中考及雨季等条件的制约,临近住户小区,对施工噪音控制要求较高。
4、由于使用时间较急,对室内环境要求又较高,工程材料必须为环保材料,对监理人员的材料控制工作提出了一个较高的高度。
二、编制依据1、监理公司与建设单位签订的监理合同2、建设单位与施工单位签订的承包合同3、已审批的监理规划4、已审批的施工组织设计、施工方案5、基坑支护设计施工图纸及其会审纪要6、地下室施工图纸、设计标准图集及有关设计文件资料7、建筑地基处理技术规范J GJ79-20028.、《建筑地基基础工程施工质量验收规范》GB50202-20029、国家颁发的程序法律、法规及现行施工质量验收规范10、建筑基坑支护技术规程(JGJ120-99)11、《砼结构工程施工质量验收规范》GB50204-200212、本工程的地质勘察报告三、场地工程地质条件根据西北综合勘察设计研究院提供的《岩土工程详细勘察报告》,本基坑涉及各地基土层自上而下分布:①0杂色耕植土:主要由粘性土组成,土质不均,含少量烁砂,夹植物根茎。
分布于场地表部。
全场分布,顶层标高6.32-5.85M,厚度0.3-0.6M。
①1灰黄色粉质粘土:无层理,含铁锰质氧化斑点,韧性中等,干强度中等,底部性质渐变差。
该层场地内均有分布。
层顶标高 5.88-5.35M,厚度1.10-2.70M。
②灰色淤泥:无层理,局部鳞片状,片径2-3MM,偶含半碳化物,局部含细砂、团块,底部性质稍好,有光泽,韧性高,干强度高。
场地内分布较稳定。
层顶标高4.60-2.91M,厚度9.50-17.00M。
④1灰黄色碎(块)石:成分主要为凝灰岩、碎石、砾石,呈中风化,次菱角状,碎石粒径一般为20-70MM,大者达130MM以上,含量一般为55-70%,砾石粒径一般5-20MM,含量10-25%,砂含量10-20%左右,其余为粘性土,分选性较差,土质不均,局部夹块石,该层场地内均有分布。
层顶标高-5.43—13.42M,厚度1.90-9.30M。
⑧2灰黄色含粘性土(块)碎石;成分主要为凝灰岩、碎石、砾石呈中风化,次菱角状,碎石粒径一般30-80MM,大者达150MM以上,含量50-70%,局部可达80%,砾石粒径5-20MM,含量10-20%,砂含量10%左右,其余为粘性土,分选型较差,局部夹较多块石或粘性土含量稍高,土质不均,力学性质较好,该场地内均有揭示。
层顶标高-11.73—18.55M,厚度≧22.80M。
水文地质条件场地分布的地下水主要为赋存于浅部粘性土层、淤泥层中的空隙潜水、中下部碎石层中的空隙承压水。
浅层孔隙潜水水位埋深0.60-0.80M。
水位随季节气候变化明显,据区域资料动态变幅在1.0M左右。
空隙承压水水位埋深4.20-5.30M左右,水位相对稳定,主要接受侧向径流补给。
场地地下水和土对混凝土结构具有微腐蚀性;对长期浸水的钢筋具有微腐蚀性,在干湿交替的情况下具有微腐蚀性。
四、工程监理流程五、监理目标及分解根据施工合同对本工程质量等级的要求,围绕总体质量目标划分为土方开挖、基坑支护、土方回填项目质量控制目标为合格,督促施工单位加强土方开挖,基坑支护施工阶段的安全技术措施。
监理实施按以上子项目质量目标开展监理工作。
六、监理工作的控制要点及目标值1、质量控制目标:质量控制以承包合同为依据,严格执行《建筑地基基础工程施工质量验收规范》(GB50202-2002),以土方开挖、基坑支护、土方回填子项目质量目标为监理控制目标。
2、水泥搅拌桩监理工作控制要点;⑴、施工前检查水泥及外掺剂的质量,搅拌机及各机械设备的工作性能和完好程度,复检钻杆长度、钻头直径。
⑵、桩机就位、对中、最大桩位偏差不得大于2cm,桩机底盘要水平、稳固,导向架垂直,搅拌杆的垂直度偏差不得大于桩长的1.0%。
⑶、严格控制水灰比(0.45)及水泥掺量(15%)木质素(0.2%),三乙醇胺(0.05%)掺量,水泥浆必须充分拌和均匀,要求每次拌浆时间2—3min,贮浆筒内水泥必须保证浆浓度一致。
⑷、挤压泵压力应控制在0.3mpa内,输浆管道要畅通,必须确保连续供浆,泵送流量应恒定。
⑸、第一次搅拌下沉,使搅拌机刀片排均匀切土下沉速度应控制在0.8—1m/min内,下沉到设计桩底,从桩底边喷浆边搅拌提升到设计桩顶标高,提升速度应控制在0.5m/min内。
⑹、为使水泥浆能与土体均匀拌和,从设计桩顶开始进行第二次搅拌下沉至设计桩底,然后边喷浆,边提升到设计标高,使水泥浆正好喷定,再提升搅拌至地面,即完成一根桩的施工任务。
(7)、施工单位应认真及时如实地做好每一根桩的施工记录,包括桩编号、施工日期、开钻时间、钻进和提升的各次时间、成桩时间及施工中出现的问题及处理情况等。
3、土方开挖监理工作控制要点4、基坑降水措施(1)沿基坑外围一周设宽300MM,深400MM排水沟,转角处设600×600×600集水井。
(2)为方便坑内施工,坑内采用明沟、集水井方式排水,坑底排水沟应离开围护桩内侧4M以上,防止坑底积水,破坏土体强度。
(3)基坑开挖后,如坑底地下水较多时,应采用井点降水等措施来降低地下水位。
5、基坑现场检测与监测(1)基坑监测1)监测目的为确保基坑开挖的安全和本工程地下室结构施工的顺利进行,应对整个施工过程进行监测。
通过现场监测可达到校正、修正设计和指挥现场施工的目的。
2)监测内容根据设计要求及本工程现场情况,确定监测项目及数量如下;3)监测要求(1)基坑监测应委托有丰富经验的专业监测单位实施,监测单位应根据设计文件和周围环境特点编制监测方案,监测方案应得到建设、代建、设计及监理方的认可。
(2)开挖前,应对周围环境作一次全面调查,记录观测数据初始值。
基坑开挖期间一般情况下每天观测一次,如遇位移、沉降及其变化速率较大时,则应增加监测频次。
地下室底板浇筑完成后,可酌情逐渐减少观测次数。
(3)监测数据一般应当天口头提供给监理单位,次日填入规定的表格提供给建设、设计、监理、施工等相关单位,挖土至坑底时应增加监测次数。
(4)每天的数据应整理成有关表格并绘制成相关曲线,并每2~3天提供一次,如位移沿深度的变化曲线,位移及沉降随时间的变化曲线等。
(5)监测记录必须有相应的施工工况描述。
(6)监测人员对监测值的发展和变化应有评述,当接近报警值时应及时通报监理,提请有关部门注意。
(7)工程结束时应有完整的监测报告,报告应包括全部监测项目,监测值全过程的发展和变化情况、相应的工况、监测最终结果及评述。
4)监测报警(1)土体深层水平位移:连续三天日变形量2.5mm/D,或累计位移达50MM。
(2)坑外土体沉降;连续三天日变形量2.5/D,累计变形量50MM。
(3)围护桩顶沉降;连续三天日变形量2.5MM/D,累计变形量20MM。
当过报警值时,应及时通知建设、设计、监理、施工等单位,以便采取应急措施。
6、土方开挖;(1)土方开挖必须经审核的土方开挖施工方案进行施工。
(2)支撑施工荷载按5KPA考虑,严禁超载,挖土机不得直接在支撑上行走。
(3)待冠梁及支撑混凝土强度达到90%设计强度,以大于1;1.5放坡分层开挖,每层厚度不宜大于1.0米。
(4)基坑各阶段挖土施工必须遵循‘开槽设撑、先撑后挖、分层开挖、严禁超挖’的原则。
(5)在用机械挖土时必须注意,挖土深度严禁超过设计标高,不得损坏工程桩、支护桩、立柱、冠梁及支撑,避免扰动以下的坑内土体。
(6)挖出的土体及时外运,不得放在基坑四周,基坑外侧基础施工挖出的土方也需及时外运,否则会使支护结构变形过大,危及基坑安全。
7、土方回填:1)填土前应将基坑底的垃圾等杂物清理干净,并将回落的松散垃圾、砂浆、石子等杂物清理干净。
2)要求用既配良好的沙土回填,检验回填土的质量有无杂物,粒径是否符合要求,以及回填土的含水量是否在控制范围内。
3)回填土应分层铺叹。
每层扑土厚度应根据土质、密实度要求和机具性能确定,回填土每层至少夯打三遍,压实系数为0.94.8、应急措施1)在施工现场应配备一定数量的砂包、钢管、水泥、水泵等抢险物资。
2)当发现基坑位移发展速率过大时,应立即停止开挖,阻止变形的进一步发展。
用挖土机将原土回填进行反压,必要时增加斜撑,出现变形较大时,及时加支撑,与设计人员沟通采取其他补救措施。
3)空降大雨时,应立即启动备用水泵抽水,并安排专人不间断观察基坑的稳定情况。
4)若开挖过程中出现明显渗漏现象,应及时采取内堵、坑外注浆等有效措施,如堵漏有困难,应立即回填。
七、监理工作方法和措施1、土方开挖、基坑支护施工前质量控制:1)首先了解本工程地质勘察报告,地下室支护设计图纸及周围环境,然后审核承包商的施工组织设计或专项施工方案,审核同意后方可付诸实施。
2)对基坑支护应要求承包商上报有关专项施工资质及相关资料,经总监理工程师审核批准。
3)监理人员应督促承包商对进场使用的经纬仪、水准仪、挖掘机、钻机、搅拌机等进行严格检查,确保正常运转。
并根据市规划部门提供的永久性基准点,督促施工企业做好施工场地内的永久性和半永久性 BM点的设置与复核工作。
根据测绘部门的放线记录,复查定位放线及水准点和标高是否符合设计要求和施工规范规定。
4)检查进场人员及进场设备是否与经审批的施工方案相符合。
5)应督促检查承包商做好地面排水和降低地下水位准备工作。
6) 开挖前对四周邻边环境做好土方位移等监测观测点的设置工作。
7) 督促承包商做好班组技术交底与施工安全的交底工作。
2、土方开挖、基坑支护施工中质量控制:1)经常复查平面位置、水平标高和边坡度是否符合设计要求,检查平面控制桩和水准点是否准确。
2)严格控制按已审批的施工方案实施,遵循分层、分段开挖支护的原则,及机械开挖与人工开挖相结合,严禁一次性超挖,以避免对基坑边坡及周边环境引起较大的不均匀沉降及边坡的严重位移,杜绝质量安全事故隐患。
