13-隧道及地下工程“眼镜法”工法

合集下载

双侧壁导坑法

双侧壁导坑法

双侧壁导坑法双侧壁导坑法,又称眼镜工法。

属于新奥法的一个分支,以新奥法基本原理为依据。

在开挖导坑时,尽量减少对围岩的扰动,导坑断面近似椭园,周边轮廓园顺,避免应力集中。

初期支护采用格栅钢架、挂网、喷混凝土柔性支护体系,及时施作,使断面及早闭合,以充分利用围岩的自承能力,控制围岩变形。

建立一整套围岩支护结构监控量测系统,进行信息化施工管理,随时掌握施工过程中的动态变化,合理安排,调整施工工艺和设计参数,确保施工安全。

(1) 开挖面分部形式:一般将断面分成四块:左、右侧壁导坑1、上部核心土2、下台阶(3) 。

导坑尺寸侧壁导坑尺寸应本着充分利用台阶的支撑作用,并考虑机械设备和施工条件而定。

但宽度不宜超过断面最大跨度的1/3。

高度以到起拱线为宜,这样,导坑可分二次开挖和支护,不需要架设工作平台,人工架立钢支撑也较方便。

导坑与台阶的距离没有硬性规定,但一般应以导坑施工和台阶施工不发生干扰为原则,所以在短隧道中可先挖通导坑,而后再开挖台阶。

上、下台阶的距离则视围岩情况参照短台阶法或超短台阶法拟定。

左、右侧导坑错开的距离,应根据开挖一侧导坑所引起的围岩应力重分布的影响不致波及另一侧已成导坑的原则确定。

(2) 施工作业顺序为;①开挖一侧导坑,并及时地将其初次支护闭合。

②相隔适当距离后开挖另一侧导坑,并建造初次支护。

③开挖上部核心土,建造拱部初次支护,拱脚支承在两侧壁导坑的初次支护上。

④开挖下台阶,建造底部的初次支护,使初次支护全断面闭合。

⑤拆除导坑临空部分的初次支护。

⑥建造内层衬砌。

(3) 优缺点及适用条件:当隧道跨度很大,地表沉陷要求严格,围岩条件特别差,单侧壁导坑法难以控制围岩变形时,可采用双侧壁导坑法。

现场实测表明,双侧壁导坑法所引起的地表沉陷仅为短台阶法的1/2。

双侧壁导坑法虽然开挖断面分块多,扰动大,初次支护全断面闭合的时间长,但每个分块都是在开挖后立即各自闭合的,所以在施工中间变形几乎不发展。

双侧壁导坑法施工安全,但速度较慢,成本较高。

隧道工程习题

隧道工程习题

第一章绪论单选题1.L=635m的隧道属于()A.短隧道B.特长隧道C.中长隧道2.以下属于长隧道的是()A.L=1250mB.L=893mC.L=3215mD.L=498m3.以下属于交通隧道的是()A.运输港道B.线路隧道C.引水隧道D.铁路隧道4.以下属于市政隧道的是()A.地下通道B.水底隧道C.管路隧道D.通水隧道5.属于矿山隧道的是()A.地下铁道B.水底隧道C.管路铁道D.通水隧道6.属于水工隧道的是()A.水底隧道B.引水隧道C.污水隧道D.线路隧道多选题1.现代隧道发展的特点()A.越修越长B.曲线隧道C.纵向通风D.双洞取代单洞2.隧道按长度划分为()A.特长隧道B.长隧道C.中长隧道D.短隧道3.按施工方法,隧道可分为()A.矿山法B.断面法C.盾构法D.明挖法4.按底层不同,隧道可分为()A.岩石隧道B.土质隧道C.圆形隧道D.大断面隧道5.按位置划分()A.山岭隧道B.城市隧道C.马蹄隧道D.圆形隧道6.属于交通隧道的有()A.公路隧道B.航运隧道C.人防隧道D.线路隧道7.属于市政隧道的有()A.水底隧道B.污水隧道C.管路隧道D.线路隧道8.按用途划分,可分为( )A.交通隧道B.水工隧道C.市政隧道D.矿山隧道简答题1.何为隧道?现代隧道建设具有哪些特点?2.现代隧道建设和维护急需解决的问题有哪些?3.隧道在交通建设中的作用第二章公路隧道勘测设计基本知识单选1.隧道勘察的目的,在于查明隧道正确位置的()和水文地质条件及隧道施工运营对环境保护的影响。

A.特点B.工程地质条件C.气候D.地形资料2.详勘的目的是()A.选择隧道的位置B.选择隧道方案作出工程地质论证C.为编制隧道施工图提供工程地质资料 D.为初步设计提供工程地质资料3. 隧道平面位置选择,除应考虑垭口、地质条件及隧道长度外,还应考虑()的难易程度。

A.工程技术B.两侧尺线C.工程造价4. 隧道纵坡应控制在()以下为宜A.1%B.2%C.3%D.4%5.人字坡较单向坡隧道而言通水()A.好B.不好C.不清楚D.不具可比6.隧道的围岩根据围岩的构造分级可分为()级,其中数字越大表明围岩越()。

隧道钻爆法施工方法

隧道钻爆法施工方法

隧道钻爆施工方法1 全断面开挖法地下工程断面采用一次开挖成型(主要是爆破或机械开挖)的施工方法叫全断面开挖法。

该法的优点是可以减少开挖对围岩的扰动次数,有利于围岩天然承载拱的形成;工序简单,便于组织大型机械化施工;施工速度快,防水处理简单。

缺点是对地质条件要求严格,围岩必须有足够的自稳能力。

另外,机械设备配套费用也较大。

1.1 施工顺序全断面开挖法施工主要工序:使用移动式钻孔台车,首先全断面一次钻孔,并进行装药连线,然后将钻孔台车后退到50m以外的安全地点,再起爆,一次爆破成型,出渣后钻孔台车再推移至开挖面就位,开始下一个钻爆作业循环。

同时,施作初期支护,铺设防水隔离层(或不铺设),进行二次模筑衬砌。

全断面开挖法施工顺序:①全断面开挖;②喷锚支护;③灌注衬砌。

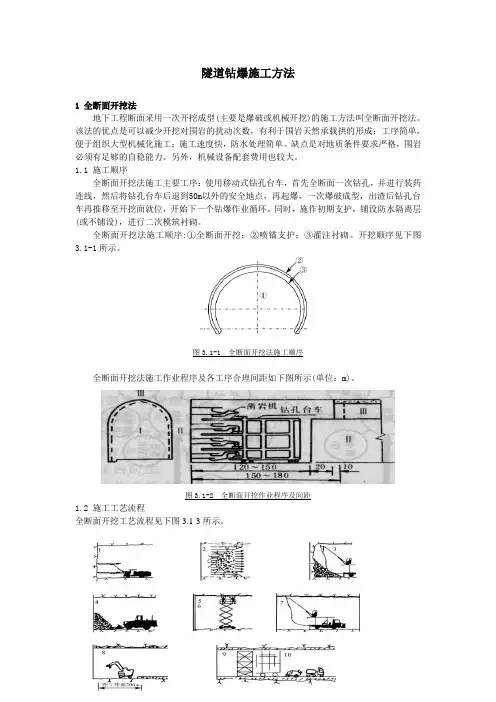

开挖顺序见下图3.1-1所示。

图3.1-1 全断面开挖法施工顺序全断面开挖法施工作业程序及各工序合理间距如下图所示(单位:m)。

图3.1-2 全断面开挖作业程序及间距1.2 施工工艺流程全断面开挖工艺流程见下图3.1-3所示。

注:1.钻孔;2.装药、爆破;3.初喷;4.装渣;5.量测;6.局部挂网;7.复喷;8.挖沟、铺底超前;9.铺防水板;10.模筑衬砌。

图3.1-3全断面开挖工艺流程1.3 施工要点(1)开挖断面大,炮眼数量多,炮眼深度一般为3.5~5m,宜均匀布置每台凿岩机任务,使钻眼作业同时完成。

(2)钻爆和装运顺序作业,工序安排必须紧密配合,衬砌与开挖间距应能满足台车退避到安全地点和爆破不损坏圬工等要求。

(3)加强运输调度工作和合理配备装运机械,并宜采用连续装碴作业设施。

(4)当顶部围岩破碎时,应及时支护,先初喷后复喷,并增加机械手进行复喷作业,以利于稳定地层和加快施工进度。

(5)尽可能采用衬砌模板台车,配合混凝土浇注机或输送泵施工将拱墙一次完成;铺底混凝土必须提前施作,且不滞后200m;当地层较差时铺底应紧跟,这是确保施工安全和质量的重要做法。

中国铁建国家级工法汇总表-中国铁建地产

中国铁建国家级工法汇总表-中国铁建地产

YJGF42-2002
41 板式无碴轨道 CA 砂浆施工工法 YJGF25-2002
42
高海拔高寒隧道防冻胀施工工 法
YJGF15-2002
43
高墩大跨度连续悬灌梁施工工 法
YJGF19-2002
44
大距离索鞍横移缆索吊架设拱 桥工法
YJGF22-2002
45 大吨位箱梁的运输和架设工法 YJGF27-2002
二十局集团、铁五 院、中国铁建
1993-1994
12 深水取水塔施工工法
YJGF09-96
13
ZQJ32/56 移动支架造桥机架桥 工法
YJGF25-96
14
深水多层岩溶地区冲击钻孔成 桩工法
YJGF07-96
15
万吨装配式环向绕丝蓄水池施 工工法
YJGF13-96
16 菱形挂篮悬臂灌注箱梁工法 YJGF24-96
32
电气化铁路既有线扩垫石方控 制爆破安全快速施工工法
YJGF57-2000
33
大跨度联合梁跨越电气化铁路 编组场施工工法
YJGF26-2000
34
TB880E 型隧道掘进机(TBM)施 工工法
YJGF12-2000
35
C80 级耐蚀泵送混凝土施工工 法
YJGF31-2000
36
混凝土施工缝 SEM 弥合防水砂 浆施工工法
十一局集团 十三局集团 十三局集团
1997-1998 1997-1998 1997-1998
十六局集团
1997-1998
十七局集团
1997-1998
十八局集团 中铁建设
1997-1998 1997-1998
25 洞室松动控制爆破工法

历年国家级工法目录-推荐下载

历年国家级工法目录-推荐下载

历年国家级工法序号工法名称编号开发单位1地下连续墙施工多头钻机工法YJGF01-91上海宝钢冶金建设公司2锚杆静力压桩工法YJGF02-91冶金部建筑研究总院3三重管喷射注浆工法YJGF03-91冶金部建筑研究总院4桩墙合一半逆法工法YJGF04-91北京市第一建筑工程公司5建筑工程逆作工法YJGF05-91天津市第六建筑工程公司6强夯法处理地基工程施工工法YJGF06-91山西省机械施工公司7立并混合作业工法YJGF07-91江苏省煤炭基建公司8高密度大量土石方填筑工法YJGF08-91铁道部第一工程局9隧道与地铁浅埋暗挖工法YJGF09-91铁道部隧道工程局10隧道及地下工程“眼镜法”工法YJGF10-91铁道部第十六工程局11自行车场跑道面层工法YJGF11-91北京市第一城市建设工程公司12整体预应力板柱结构工法YJGF12-91中国建筑第一工程局13大开间板式楼的大模板工法YJGF13-91北京市建筑工程总公司14预制薄板叠合楼板工法YJGF14-91北京市第二建筑工程公司15无粘结预应力混凝土梁板结构工法YJGF15-91北京市建筑工程研究所16早拆组合模板工法YJGF16-91北京市第二建筑工程公司17高层建筑结构泵送混凝土工法YJGF17-91上海市第四建筑工程公司18高层建筑剪力墙结构液压滑升模板工法YJGF18-91天津市第一建筑工程公司19高层建筑滑框倒模工法YJGF19-91天津市第四建筑工程公司20爬升模板工法YJGF20-91上海市第四建筑工程公司21高层建筑施工“滑一浇一”工法YJGF21-91上海市第七建筑工程公司22高层建筑施工整体爬模工法YJGF22-91上海市第六住宅建筑工程公司23无架液压爬模工法YJGF23-91中国建筑第一工程局24大跨度、大吨位同壳(架)高空滑移施工工法YJGF24-91北京市机械施工公司25电视发射塔钢桅杆整体液压顶升同步安装天线与喷漆装饰工法YJGF25-91中国建筑第三工程局26穿心式干斤顶提升倒锥形水塔水柜工法YJGF26-91中国有色金属工业总公司第五建设公司27大型高炉中心串罐无料钟炉顶装料设备安装工法YJGF27-91上海宝钢冶金建设公司28大型拱顶贮罐气顶倒装工法YJGF28-91中国化学工程第三建设公司、中国化学工程第六建设公司29桅杆扳吊设备工法YJGF29-91中国化学工程第四建设公司30倾斜单抱杆偏心提吊大型设备工法YJGF30-91中国化学工程第十一建设公司31水平滑移倒装组合整体吊装再生器工法YJGF31-91中石化第四建设公司32双桅杆滑移法整体组合吊装工法YJGF32-91中石化燕山建筑安装公司33全结构耐腐蚀玻璃钢设备制造与安装工法YJGF33-91中国有色金属工业总公司第五建设公司34龙门桅杆单吊点提吊重型设备工法YJGF34-91上海市工业设备安装公司35球形储罐安装工法YJGF35-91上海市工业设备安装公司36大型等径钢制高耸筒体结构(烟囱、排气筒)气顶倒装工法YJGF36-91浙江省工业设备安装公司3715万立方米低压湿式螺旋升降贮气柜水槽浮排充水正装及塔体安装工法YJGF37-91中国建筑第一工程局38高层钢结构超厚钢板现场焊接工法YJGF38-91中国建筑第三工程局39X20CrMoV121无缝钢管焊接工法YJGF39-91中国化学工程第十一建设公司40蒙乃尔合金焊接工法YJGF40-91中国化学工程第十二建设公司41总体分散综合控制TDCS——3000法YJGF41-91中国化学工程第十四建设公司42软土地基深层搅拌加固工法YJGF01-92冶金部建筑研究总院43预应力土层锚杆工法YJGF02-92冶金部建筑研究总院、上海宝钢二十冶分指挥部44锥头式振动挤密砂桩地基加固工法YJGF03-92铁道部第十七工程局45QZ-1500型工程潜水钻机钻孔桩施工YJGF04-92铁道部建筑研究设计院、铁道部第十五工程局46套管扩底灌注桩施工工法YJGF05-92山东省机械施工公司47射水地下成墙施工工法YJGF06-92江苏省水利勘测设计院勘测总队、江苏省水利勘测设计院基础工程处48射流器轻型井点降水工法YJGF07-92河北省唐山市第一建筑工程公司49空气幕下沉沉井工法YJGF08-92铁道部大桥工程局50地下连续墙液压抓斗工法YJGF09-92上海市隧道工程公司51钻吸排土沉井工法YJGF10-92上海市隧道工程公司52软土地基分层注浆工法YJGF11-92上海市隧道工程公司53粉体喷射搅拌加固软土地基工法YJGF12-92上海市公路管理处54深孔预裂爆破工法YJGF13-92中国建筑第二工程局55多排微差挤压深孔爆破工法YJGF14-92中国建筑第二工程局56大跨度隧道全断面开挖施工工法YJGF15-92铁道部隧道工程局57掺STC粘稠剂半湿式喷射混凝土工法YJGF16-92铁道部第十八工程局58长距离钢管顶进工法YJGF17-92上海市基础工程公司59泥水加压平衡项管工法YJGF18-92上海市第二市政工程公司60水底隧道取(排)水口垂直顶升工法YJGF19-92上海市隧道工程公司61网格式盾构水力机械出土隧道掘进工法YJGF20-92上海市隧道工程公司62土压平衡盾构工法YJGF21-92上海市隧道工程公司63UEA补偿收缩混凝土防水工法YJGF22-92北京市第五建筑工程公司64中断级配沥青混凝土反滤层工法YJGF23-92中国建筑第二工程局机械化施工公司65无粘结预应力用于水池施工工法YJGF24-92山东省泰安市第一建筑安装工程公司66隧道及地下工程防水堵漏工法YJGF25-92上海市隧道工程公司、广东省第四建筑工程公司、华南理工大学建筑工程系67高层建筑一级泵送混凝土工法YJGF26-92广东省建筑工程总公司、广东省第四建筑工程公司、华南理工大学建筑工程系68钢筋混凝土框架预制梁、板现浇柱工法YJGF27-92广西区第一建筑工程公司69高强泵送商品混凝土制备工法YJGF28-92上海市建筑工程材料公司70超长竖向后张有粘结钢绞线预应力施工工法YJGF29-92中国建筑第三工程局71混凝土结构环氧树脂注浆补强工法YJGF30-92中国有色金属工业第十五冶金建设公司72筒壳网架工法YJGF31-92中国化学工程第十二建设公司73架体式斜爬模工法YJGF32-92上海市第三建筑工程公司74钢框胶合板组合式半隧道模施工工法YJGF33-92中国铁道建筑总公司北京工程公司75附着式三脚架倒模施工工法YJGF34-92河北省第四建筑工程公司76钢筋冷挤压连接工法YJGF35-92冶金部建筑研究总院77套管式轴向挤压钢筋接头工法YJGF36-92北京市建筑工程研究所78锥螺纹钢筋接头工法YJGF37-92北京市建筑工程研究所79钢筋气压焊工法YJGF38-92中国建筑第一工程局80饰面石板干挂工法YJGF39-92广州市第六建筑工程公司81用管蕊内振近牵引式拉模成型机生产预应力混凝土多孔板工法YJGF40-92陕西省第四建筑工程公司82斜拉式挂篮悬臂罐筑箱型连续梁工法YJGF41-92铁道部第三工程局8310万立方米浮顶油罐内脚手架正装工法YJGF42-92大庆石油管理局油田建设公司、中国石油天然气管道局第三工程公司845万立方米浮顶油罐水浮正装自动焊工法YJGF43-92中国石油化工第三建设公司85l万立方米高强钢球型储罐安装工法YJGF44-92中国石油天然气第一建设公司86卧式氨合成塔安装工法YJGF45-92四川化工总厂建筑安装公司87大型塔设备双机滑行抬吊工法YJGF46-92南京化学工业(集团)公司建设公司88龙门架吊装锻烧炉工法YJGF47-92中国化学工程第十三建设公司89无刚架火炬多独立吊点整体吊装工法YJGF48-92河北省安装工程公司90火炬吊推工法YJGF49-92中国石油化工第二建设公司91电视发射塔塔楼倒锥面超高空玻璃幕墙安装工法YJGF50-92中国建设第三工程局92离心式压缩机组安装工法YJGF51-92上海市工业设备安装公司93横管式煤气初冷器制作安装工法YJGF52-92河北省安装工程公司94玻璃熔窑拱顶施工工法YJGF53-92河南省工业设备安装工程公司95焦炉炉体砌筑工法YJGF54-92上海宝钢五冶分指挥部96球罐整体热处理工法YJGF55-92中国化学工程第三建设公司、中国化学工程第十三建设公司、南京化学工业(集团)公司建设公司97钢质管道聚乙烯、硬质聚氨酯泡沫塑料一次成型防腐保温预制工法YJGF56-92胜利石油管理局油建一公司98炼油厂催化“两器”、“三管”改造工法YJGF57-92中国石油化工第四建设公司99大型储罐自然硫化橡胶衬里工法YJGF58-92中国化学工程第二建设公司、南京化学工业(集团)公司建设公司100衬胶防腐蚀施工工法YJGF59-92上海宝冶二十冶分指挥部101水工钢闸门热喷锌(铝)防腐蚀工法YJGF60-92江苏省三河闸钢结构防腐公司102球形储罐现场组焊(SAW)工法YJGF61-92中国建筑第八工程局工业设备安装公司103SRT-Ⅱ裂解炉对流室炉管的焊接工法YJGF62-92北京燕山石油化工公司建筑安装公司104钢管对接等离子填丝自动焊工法YJGF63-92大庆石油管理局105钢管对接双气流脉冲熔化及气体保护焊工法YJGF64-92大庆石油管理局建设材料公司106铝镁合金手工钨及双面同步氢弧焊工法YJGF65-92中国化学工程第六建设公司107尿素级双相不锈钢焊接工法YJGF66-92中国化学工程第七建设公司108光揽施工接续工法YJGF67-92中国铁路通信信号上海工程公司109真空预压加固软土地基工法YJGF01-94交通部第一航务工程局110软土地基双液注浆工法YJGF02-94上海隧道工程股份有限公司111地下连续墙围护地铁车站送筑工法YJGF03-94上海隧道工程股份有限公司、上海市第二建筑工程公司112局部气压反铲式掘进机项管工法YJGF04-94上海隧道工程股份有限公司113锚拉钢桩帷幕止水支护组合体系工法YJGF05-94天津市第二建筑工程公司114双壁铜围堰制造、浮运、下沉工法YJGF06-94铁道部大桥工程局115滩海低柱承台逆施筑岛工法YJGF07-94铁道部第十八工程局116岩溶隧道劈裂注浆固结流塑粘土和管棚支护开挖工法YJGF08-94铁道部第五工程局117隧道施工降尘挣毒综合治理工法YJGF09-94铁道部第十八工程局118洞外大间隔等微差爆破工法YJGF10-94铁道部第十七工程局、铁道建筑研究设计院119DTS顶推设备架设大跨度钢桥梁工法YJGF11-94铁道部第二十工程局、铁道建筑研究设计院、中国铁道建筑总公司12048米铁路预应力混凝土连续箱梁多点顶推架设工法YJGF12-94铁道部第十三工程局121双层吊索架安装大跨度钢梁工法YJGF13-94铁道部大桥工程局122基础大体积混凝土工法YJGF14-94上海市第三建筑发展总公司123带肋钢筋套筒冷压连接工法YJGF15-94上海市第一建筑工程公司124整体升降模板脚手架工法YJGF16-94上海市第五建筑工程公司125中小型钢筋混凝土烟囱电动挂模工法YJGF17-94四川省第四建筑工程公司126SQD-90-35松卡式大吨位千斤顶筒仓滑模工法YJGF18-94中国建筑第一工程局127高耸筒式钢筋混凝土构筑物滑模平台整体拆除工法YJGF19-94中国建筑第二工程局128预应力混凝土先张梁流动制梁工法YJGF20-94铁道部第三工程局129预应力钢筋混凝土双曲马鞍型壳板施工工法YJGF21-94柳州铁路局工程处130高速环形道路面施工工法YJGF22-94铁道部第十一工程局131机械喷涂抹灰工法YJGF23-94天津市第一建筑工程公司、天津市第三建筑工程公司132通风空调工程风管无法兰连接施工工法YJGF24-94北京市城市建设工程安装公司133管子与管板“胀、焊、胀”连接工法YJGF25-94四川省工业设备安装公司134城市集中供热管网管道内壁冲洗工法YJGF26-94中国建筑第二工程局135自升式塔吊架设钢塔工法YJGF27-94中国建筑第五工程局136分体动臂桅杆吊装工法YJGF28-94广东省石油化工建设公司、中国化学工程第九建设公司、中国化学工程第十三建设公司137大跨度三铰拱钢结构吊装工法YJGF29-94中国有色金属工业第十五冶金建设公司138大型储罐倒装施工液压提升工法YJGF30-94中国建筑第一工程局13915万立方米气柜安装工法YJGF31-94中国石化第四建设公司140现代化大型轧机安装工法YJGF32-94上海宝钢二十冶分指挥部141大型转炉本体安装工法YJGF33-94上海宝钢冶金建设公司142钢制容器内喷涂钢一镍耐蚀层工法YJGF34-94兰州炼油化工安装公司143工业纯铝储罐半自动MIG焊工法YJGF35-94中建八局工业设备安装公司144铱一192r射线透照工业管道焊缝工法YJGF36-94中国化学工程第七建设公司、中国化学工程第九建设公司、中国化学工程第十二建设公司145光电综合缆接续工法YJGF37-94中国铁路通信信号上海工程公司146水泥粉煤灰碎石柱(CFG桩)加固地基工法YJGF01-96中国建筑科学研究院147高层建筑深厚软土地层多层地下室结构施工逆作工法YJGF02-96上海市第二建筑工程公司148深基坑环梁护壁工法YJGF03-96天津市第一建筑工程公司149深基坑钢筋混凝土圆形环梁内支撑工法YJGF04-96上海市住乐建设发展总公司、上海市第五建筑工程公司150大型基坑结构中心岛工法YJGF05-96上海市第四建筑工程公司151刚架护坡桩工法YJGF06-96中国建筑第一工程局152深水多层岩溶地区冲击钻孔成桩工法YJGF07-96铁道部第十六工程局153海滨钻孔灌注桩施工用钢平台建造工法YJGF08-96济南市机械化施工公司154深水取水塔施工工法YJGF09-96铁道部第十三工程局155深孔松动控制爆破工法YJGF10-96铁道建筑研究设计院、铁道部第十一工程局156平顶直墙超浅埋暗挖工法YJGF11-96北京城建地铁地基工程公司、北京城建设计研究院、北京城建(集团)二公司157钢筋混凝土构件螺旋箍施工工法YJGF12-96福州市第三建筑工程公司158万吨装配式环向绕丝蓄水地施工工法YJGF13-96铁道部第十七工程局159大型预应力混凝土蛋型消化池施工工法YJGF14-96中国建筑第八工程局160液压整体提升大模板工法YJGF15-96上海市第七建筑工程公司161排毒塔内井架提架倒模施工工法YJGF16-96河北省第四建筑工程公司162大面积楼板与墙柱梁液压滑升工法YJGF17-96中国建筑第三工程局163MZ门架式早拆模板工法YJGF18-96北京市建筑工程研究院164多机自动控制整体提升工法YJGF19-96上海市机械施工公司165多台液压千斤顶同步提升工法YJGF20-96北京市机械施工公司166大跨度球面网架结构施工工法YJGF21-96中国建筑第六工程局167悬挑式螺栓球结点钢网架吊装工法YJGF22-96四川省建筑机械化工程公司168预应力混凝土斜拉桥索式长挂篮施工工法YJGF23-96上海市第一市政工程公司169菱形挂篮悬臂灌注箱梁工法YJGF24-96铁道部第十七工程局、铁道建筑研究设计院170ZQL-32/56移动支架造桥机架桥工法YJGF25-96铁道部第十三工程局、铁道建筑研究设计院171下承式钢管拱肋公路跨铁路桥双向转体施工工法YJGF26-96郑州铁路工程总公司172悬索桥主缆PWS架设工法YJGF27-96铁道部大桥工程局173高层建筑空调工程系统调试工法YJGF28-96上海市工业设备安装公司174半管容器制作工法YJGF29-96河北省安装工程公司175聚丙稀管道制作安装工法YJGF30-96河南省第五建筑安装工程公司176不锈钢管道焊接立法YJGF31-96中国化学工程第十六建设公司177应用双面埋弧自动焊工艺焊接大型容器工法YJGF32-96吉林化学工业公司建设公司178LT—50低温钢球罐焊接工法YJGF33-96中国石化第十建设公司179高钼不锈钢复合钢板焊接施工工法YJGF34-96兰州炼油化工安装公司180长输管道半自动下向焊接流水作业工法YJGF35-96新疆石油管理局油田建设公司181管道不停输带压开孔封堵施工工法YJGF36-96辽河石油勘探局勘察设计研究院182钛管道手工氩弧焊接工法YJGF37-96中国化学工程第十四建设公司、四川川化集团建筑安装公司183水平钢筋窄间隙焊接工法YJGF38-96解放军总后勤部工程总队184超高层建筑电缆垂直敷设工法YJGF39-96广东省工业设备安装公司185大型焦炉机械设备安装工法YJGF40-96上海宝钢五冶分指挥部186干熄焦设备安装工法YJGF41-96上海宝钢五冶分指挥部187特大型高炉炉底碳砖施工工法YJGF42-96上海宝钢冶金建设公司188高炉钟阀式炉顶设备安装工法YJGF43-96上海宝钢冶金建设公司189炼钢RH真空脱气炉窑砌筑与维修工法YJGF44-96上海宝钢冶金建设公司190稀油密封型煤气框结构安装施工工法YJGF45-96中国第三冶金建设公司191立式储罐ZXZ内防腐机械化施工工法YJGF46-96华北石油管理局第二油田建设公司192煤焦油瓷漆管道机械化防腐工法YJGF47-96中国石油天然气管道第二工程公司193大型塔器分段倒装整体吊装就位工法YJGF48-96中国石化第四建设公司194高基础硫酸静电除尘器安装工法YJGF49-96南京化学工业(集团)公司建设公司195电气化铁路接触网一次到位施工工法YJGF50-96铁道部电气化工程局196石灰土底基层工法YJGF01-98天津第一市政公路工程有限公司197泥水加压平衡盾构工法YJGF02-98上海隧道工程股份有限公司198大直径超深入岩钻孔扩底灌注桩施工工法YJGF03-98中国建筑第六工程局199灌注桩后压浆(PPG)工法YJGF04-98中国建筑科学研究院200静压沉管夯扩灌注桩工法YJGF05-98福州市第二基础工程公司201框架式锚杆挡墙施工工法YJGF06-98铁道部第十三工程局202地下室逆作法施工工法YJGF07-98广州市第四建筑工程有限公司203加筋水泥土地下连续培工法YJGF08-98上海隧道工程股份有限公司204水下铺设大口径管道施工工法YJGF09-98铁道部第四工程局205供水工程取水戽斗及自流管线沉放施工工法YJGF10-98铁道部第十三工程局206“半潜驳浮箱”施工工法YJGF11-98中国建筑第二工程局207沙漠公路砂基施工工法YJGF12-98长庆石油勘探局筑路工程总公司、中原石油勘测局建筑集团公司208汽车试验场混凝土双曲路面施工工法YJG13-98铁道部第四工程局209装填充土筑坝工法YJGF14-98上海宝钢冶金建设公司210大跨度悬索桥施工系列工法YJGF15-98中铁二局集团有限公司211斜拉桥预应力混凝土短平台复合型牵索挂篮工法YJGF16-98铁道部大桥工程局212刚性索斜拉桥水平转体施工工法YJGF17-98铁道部第一工程局213拱桥劲性钢骨架有平衡重转体工法YJGF18-98铁道部第十一工程局214在高墩上修建V形支撑施工工法YJGF19-98铁道部第十八工程局215大跨度钢管混凝土拱桥主拱肋竖向转体合拢工法YJGF20-98铁道部第十六工程局216大吨位移动塔架缆索吊架设拱桥工法YJGF21-98铁道部第十七工程局217大跨径连续拱桥七节段无支架吊装工法YJGF22-98四川公路桥梁建设集团有限公司大桥分公司218洞室松动控制爆破工法YJGF23-98铁道建筑研究设计院219竖向钢筋电渣压力焊接工法YJGF24-98中国新兴建设开发总公司220带肋钢筋直螺纹套筒连接工法YJGF25-98中国建筑第七工程局第三建筑公司、闽侯县建筑机械厂221镦粗直螺纹钢筋连接工法YJGF26-98中国建筑科学研究院、建硕钢筋连接工程有限公司222高耸钢筋混凝土筒体结构无井架电动升模施工工法YJGF27-98浙江省第二建筑工程公司223玻璃钢圆柱模板工法YJGF28-98河南省第一建筑工程公司224钢筋混凝土框架节点模板工法YJGF29-98广东开平建安集团耀南建筑工程有限公司225DMCL整体电动升降脚手架工法YJGF30-98上海市第八建筑有限公司226钢与混凝土组合楼盖施工工法YJGF31-98天津一建建筑工程有限公司227水下不分散混凝土施工工法YJGF32-98天津第三市政公路工程有限公司、中国水利水电科学研究院228高耸特大钢构架分段倒装工法YJGF33-98中国石化第三建设公司229大跨度曲线空间结构滑移工法YJGF34-98中国建筑第三工程局230高空钢结构跨越层平移法施工工法YJGF35-98中国建筑第三工程局231三联板多吊点滑移法吊装工法YJGF36-98福建省工业设备安装有限公司232外墙石材干式固定施工工法YJGF37-98北京中铁建筑工程公司233带花岗石饰面层的预制混凝土外墙板(GPC板)生产与安装工法YJGF38-98中国建筑第一工程局第四建筑公司234高层建筑钢筋混凝土与舒乐板复合外墙一次成型施工工法YJGF39-98威海建设(集团)股份有限公司235ZL复合硅酸盐聚苯颗粒保温浆料外墙内保温工法YJGF40-98北京建工集团总公司、北京振利高新技术公司236饰面石板短槽干挂工法YJGF41-98中国新兴建设开发总公司237建筑物整体移位施工工法YJGF42-98福建省建筑科学研究院238室外埋地硬聚氯乙稀排水管道工程工法YJGF43-98天津市市政工程研究院、天津第二市政公路工程有限公司239超高空承载索吊运设备工法YJGF44-98上海市工业设备安装公司240客运索道钢索架设工法YJGF45-98泰安建筑工程公司241120米火炬液压提升倒装工法YJGF46-98中国化学工程第三建设公司242大型储罐水浮加内脚手架正装工法YJGF47-98中国石油天然气管道第二工程公司243大型低温常压LPG储罐现场安装工法YJGF48-98中国化学工程深圳公司244双层低温贮罐正装施工工法YJGF49-98中国石化第二建设公司245干式储气罐充气顶升正装工法YJGF50-98福建省工业设备安装有限公司246长输管道机械化施工工法YJGF51-98中国石油天然气管道第二工程公司247钢质管道内涂层液体涂料补口机补口工法YJGF52-98胜利石油管理局工程建设一公司248大型斜轨型步进式钢板坯加热炉斜轨安装工法YJGF53-98上海宝钢冶金建设公司249300t转炉氧枪铜一钢焊接及修复工法YJGF54-98上海宝钢冶金建设公司250大型硅砖热风炉烘炉及保压检漏工法YJGF55-98上海宝钢冶金建设公司251顶烧转化炉安装工法YJGF56-98中国石化第四建设公司252大型板坯连铸机安装工法YJGF57-98上海十三冶金建设有限公司253钢椭球水塔水箱爆炸成形施工工法YJGF58-98铁道部第四工程局254锆及锆合金管道焊接工法YJGF59-98中国化学工程第六建设公司255大型钢制球形储罐Ir192γ射线全景曝光无损检测工法YJGF60-98中国石油天然气第一建设公司256衬钛压力容器的检验与修复工法YJGF61-98上海宝钢冶金建设公司257110KV/10KV变电所调试工法YJGF62-98中国第二十冶金建设公司258刚性接头地下连续墙施工工法YJGF01-2000上海市机械施工公司259地下连续墙预制钢筋混凝土榫式接头施工工法YJGF02-2000中国第二十冶金建设公司260深基坑环梁支护和部分地下工程逆作施工工法YJGF03-2000天津一建建筑工程有限公司261多层地下室逆作法施工工法YJGF04-2000广东省基础工程公司262条形基础盖挖逆作施工工法YJGF05-2000中铁隧道局集团有限公司263岩锚梁施工工法YJGF06-2000中铁第十六工程局264基坑土钉墙支护施工工法YJGF07-2000山西建筑工程(集团)总公司建筑工程研究所265桩柱支承法修建浅埋暗挖大跨度地铁车站工法YJGF08-2000中铁第十六工程局266柱基础整体托换与地下加层施工工法YJGF09-2000北京城建七建设工程有限公司267可变式支盘扩底桩施工工法YJGF10-2000山西金石基础支盘桩工程有限公司268CFZ-1500型冲击反循环钻机钻孔桩施工工法YJGF11-2000中铁第十五工程局269TB880E型隧道掘进机(TBM)施工工法YJGF12-2000中铁第十八工程局270饱和动水砂层TSS管固砂堵水注浆工法YJGF13-2000中铁隧道局集团有限公司271DK式土压平衡顶管工法YJGF14-2000上海市第二市政工程有限公司272土压平衡式矩形顶管顶进工法YJGF15-2000上海隧道工程股份有限公司273聚丙烯纤维混凝土超长结构抗裂防渗施工工法YJGF16-2000浙江中成建工集团有限公司274水底电(光)缆敷设施工工法YJGF17-2000上海市基础工程公司275深基坑开挖监测工法YJGF18-2000广东省基础工程公司276城市地下工程微振爆破工法YJGF19-2000中铁隧道局集团有限公司277城市高架轨道交通新型整体轨下基础施工工法YJGF20-2000上海铁路建设(集团)有限公司278立井机械化快速施工工法YJGF21-2000中煤第五建设公司第三工程处279煤矿井下螺旋煤仓施工工法YJGF22-2000中煤第一建设公司280悬索桥混凝土加劲箱梁架设工法YJGF23-2000中铁大桥局集团有限公司28140m铁路箱梁整孔制造、架设施工工法YJGF24-2000中铁一局集团有限公司282地铁浮置板减振道床施工工法YJGF25-2000中铁四局集团有限公司283大跨度联合梁跨越电气化铁路编组场施工工法YJGF26-2000中铁第十七工程局284铁路48米简支结合梁施工工法YJGF27-2000中铁第十三工程局285大跨连续刚构桥墩架结合部施工工法YJGF28-2000中铁第十六工程局286混凝土小型砌块配筋砌体建筑工法YJGF29-2000上海市住乐建设发展总公司287预拌砂浆制备工法YJGF30-2000上海住总混凝土有限公司、上海建工材料工程有限公司288C80级耐蚀泵送混凝土施工工法YJGF31-2000中铁第十八工程局289钢管柱C80高性能混凝土施工工法YJGF32-2000广东省第一建筑工程公司290混凝土施工缝SEM弥合防水砂浆施工工法YJGF33-2000中铁第二十工程局291钢筋剥肋滚压直螺纹连接工法YJGF34-2000中国建筑科学研究院建筑机械化研究分院。

铁路隧道开挖工法

铁路隧道开挖工法

中隔壁法(CD法)
中隔壁法开挖方式
中隔壁法(CD法)





m 3~5 m 3~5 m 3~5 m 3~5

m 3~5 m 3~5
上:中隔壁法施工示意图 右:中隔壁法施工开挖
6、交叉中隔壁法 (CRD法、cross diagram) 将大断面分部分块开挖,环向初支步 步成环、纵向每步拉开短步序,一般适用 于Ⅴ~Ⅵ级围岩,围岩自稳性极差、浅埋、 洞口、下穿建构筑物等。 工法优点:步步成环,安全度高,可较 好地控制沉降。 工法缺点:工效低、进度慢、造价较施工
2、台阶法
隧道分两次或三次开挖,台阶 间控制一定距离,上下平行作业,
一般用在Ⅳ~Ⅴ级围岩。
施工要点: (1)根据围岩条件合理确定台阶长度和台 阶数量,台阶长度一般不宜超过1倍开挖洞径, 台阶高度根据地质情况、断面大小和施工机械 设备情况确定。 (2)上台阶施作钢拱架,必要时采用扩大 拱脚、锁脚锚杆(管)等措施,控制围岩和初 期支护变形;下台阶施工时应保证初期支护钢 架整体顺接平直,螺栓连接牢固,钢拱架必须 落在实处,严禁悬空或落在虚碴上。 (3)下部施工时应采取措施,减少对上部 围岩、支护的扰动。
4、三台阶七步开挖法 在三个台阶上分七个工作面,以前后七 个不同位置相互错开同时开挖,然后分部及 时支护,形成支护整体。一般适用于黄土地 区。
施工要点: (1)做好工序衔接,尽量缩短台阶长度; (2) 隧道周边预留30厘米人工开挖,其 余采用机械开挖,局部需要爆破时,采用弱爆 破; (3)左右落底错开2~3米,严禁对开; (4)完善洞内排水 措施,严禁水浸泡拱 (墙)脚及在施工现场漫流。必要时配合井点 降水将水位降至仰拱以下。 (5)掌子面配备人员一般75人。

隧道工程综合考试试题及答案(4套)_secret

隧道工程综合考试试题及答案(4套)_secret

《隧道工程》试题(一)及答案一.单项选择题:(每题1分,共10分)1.隧道控制测量的最大误差(即先误差)规定为中误差的(b )a一倍b两倍 c 三倍d四倍2.明洞浇注拱圈混凝土的拆模强度低线为(a )a设计强度70% b设计强度80% c设计强度60% d设计强度90%3.岩石隧道开挖中辅助眼的爆破方式为( d )a预裂爆破b齐发爆破c光面爆破d微差爆破4.光面爆破中炮眼的起爆顺序为(b )a周边眼1,掏槽眼2,辅助眼3 b掏槽眼1,辅助眼2,周边眼3c掏槽眼1,周边眼2,辅助眼3 d周边眼、掏槽眼、辅助眼同时起爆5.公路隧道围岩分类中的Ⅳ类围岩硬质岩石其饱和抗压极限强度为( b )a R b≥60Mpab R b≥30MPac R b≈30Mpad R b =5~30MPa6.模板放样时,为确保衬砌不侵入隧道建筑限界,允许将衬砌轮廓线扩大( a ) a5cm b10cm c 15cm d 20cm7.公路隧道围岩分类标准是以(d )a 岩石的综合物理指标为基础b 岩体构造、岩性特征为基础c 地质勘察手段相联系d 坑道稳定状态为基础8.设置仰拱的隧道,路面下应回填以(c )a天然砂砾b粗砂 c 浆砌片石或贫砼 d 稳定土9.公路隧道洞门内行车道路面宜采用a沥青混凝土b沥青碎石 c 水泥混凝土 d 沥青贯入式10.隧道新奥法施工的理论基础是(c )a充分发挥喷锚支护的作用 b 充分发挥二次衬砌的作用c 充分发挥岩体的自承能力d 岩体的平衡拱作用二.多项选择题:(每题1分,共10分)1.喷层厚度的合格标准是(a b c)a 厚度应有60%以上不小于设计厚度b平均厚度不得小于设计厚度c 最小厚度不得小于设计的1/2d 最小厚度不得小于设计厚度2.施工监控量测的目的是(a b c d)a推断围岩的稳定状态b调整支护参数c 调整衬砌设计d 确定二次衬砌的时间3.施作二次衬砌应满足的要求是(a b c)a 各测试项目的位移速率明显收敛,围岩基本稳定;b已产生的各项位移已达预计总位移量的80%~90%;c 周边位移速率小于0.1~0.2mm/d,或拱顶下沉速率小于0.07~0.15mm/d;d 喷射混凝土无开裂现象。

隧道全断面开挖光面爆破工法(附示意图)

隧道全断面开挖光面爆破工法(附示意图)

隧道全断面开挖光面爆破工法(附示意图)隧道全断面开挖光面爆破工法光面爆破是通过正确选择爆破参数和合理的施工方法,达到爆后壁面平整规则、轮廓线符合设计要求的一种控制爆破技术。

隧道全断开挖光面爆破工法,是应用光面爆破技术,对隧道实施全断面一次开挖的一种施工方法。

它与传统的爆破法相比,最显著的优点是能有效地控制周边眼炸药的爆破作用,从而减少对围岩的扰动,保持围岩的稳定,确保施工安全,同时,又能减少超、欠挖,提高工程质量和进度。

一、光面爆破作用原理光面爆破的破岩机理是一个十分复杂的问题,目前仍在探索之中。

尽管在理论上还不甚成熟,但在定性分析方面已有共识。

一般认为,炸药起爆时,对岩体产生两种效应:一是药包爆炸瞬时高温高压气体形成的冲击波效应;二是爆炸气体膨胀做功所起的作用。

光面爆破是周边眼同时起爆,各炮眼的冲击波向其四周作径向传播,相邻炮眼的冲击相遇,则产生应力波的叠加,并产生切向拉力,拉力的最大值发生在相邻炮眼中心连线的中点,当岩体的极限抗拉强度小于此拉力时,岩体便被拉裂,在炮眼中心连线上形成裂缝,随后,爆炸气的膨胀使裂缝进一步扩展,形成平整的爆裂面二、光面爆破的技术要点要使光面爆破取得良好效果,一般需掌握以下技术要点:1.根据围岩特点,合理选定周边眼的间距和最小抵抗线,尽最大努力提高钻眼质量。

2.严格控制周边眼的装药量,尽可能将药量沿眼长均匀分布。

3.周边眼宜使用小直径药卷和低猛度、低爆速的炸药。

为满足装结构要求,可借助导爆索(传爆线)来实现空气间隔装药。

4.采用毫秒微差有序起爆。

要安排好开挖程序,使光面爆破具有良好的临空面。

(一)周边眼常用参数的选择1.周边眼间距E它是直接控制开挖轮廓面平整度的主要因素。

一般情况下E=(12~15)d,其中炮眼直径d=35~45mm。

对于节理较发育、层理明显以及开挖轮廓要求较高的地下工程,周边眼间距可适当减小,也可在两炮眼之间增加一个不装药的导向空眼。

2.最小抵抗线W(光面层厚度)W直接影响光面爆破效果和爆碴块度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

隧道及地下工程“眼镜法”工法(YJGF-10-91)铁道部第十六工程局隧道和地下工程常用的钻爆施工方法,有全断面法、台阶法和分部开挖法三大类。

“眼镜法”是分部开挖的一种,这种施工方法是:先在隧洞两侧各开挖一个导坑,并施作初期支护形成封闭环,再进行拱部环形开挖支护,最后开挖中间核心土,全断面一次模筑混凝土衬砌。

由于该法体现新奥法原理,采用分部开挖,分部封闭,自下而上地完成开挖、支护和衬砌,减少了对围岩的扰动,使围岩的变形得到有效控制。

德国应用该法成功地修建了法兰克福地铁,日本也应用该法修建了成田新干线隧B2区和横滨地铁上町车站。

我局与铁道部第三勘测设计院合作,在大秦铁路西坪隧道第四纪软弱碎石土、卵石土的Ⅱ类围岩中,完成了“眼镜法”设计与施工技术的研究试验,取得了成功经验,1987年“眼镜法”通过了技术鉴定,并于同年获铁道建筑总公司科技进步特等奖,1988年获铁道部科技进步三等奖,1990年被建设部评为全国施工新技术项目。

该法在大秦铁路景忠山隧道得到应用。

目前,北京西单地铁浅埋暗挖法施工中,“眼镜法”又得到进一步发展,并已获得良好的效果。

一、工法特点“眼镜法”工法与传统的双侧壁导坑法相比,尽管在开挖形式上有类似之处,都是先挖侧壁导坑,后挖拱部弧形导坑和中间核心土,但是所依据的理论有本质上的不同。

“眼镜法”是以新奥法的基本原理为指导,采用格栅拱网喷混凝土柔性支护作为主要支护手段,以维护和利用围岩的自承能力,使围岩成为支护体系的组成部分,并通过围岩和支护的量测监控来指导施工。

而传统的双侧壁导坑法则是以散粒体的松散压力概念为基础的,采用强大支撑,不考虑围岩的自承能力,也没有采用系统监控量测等信息化管理手段。

工程实践表明,“眼镜法”具有以下主要特点:(1)能有效地控制围岩变形和地表下沉量。

由于采用分部开挖、分部支护封闭,将大断面改为小断面施工,支护体系能及时、充分发挥作用,减少对围岩的扰动,使围岩的变形和地表下沉得到控制。

(2)作业安全可靠。

该法充分利用中间核心土的支撑作用,以格栅网喷混凝土为支护手段,自下而上地逐步完成开挖、支护和衬砌作业,使拱部开挖后的支护结构坐落在坚固结实的基础上,没有下沉坍落之虞,提高了施工安全度。

(3)采用格栅拱与挂网、喷混凝土相结合的柔性支护,能很好地适应围岩的变形,而且支护刚度能随喷混凝土强度的增长而增大,使支护结构与围岩形成一个整体,充分发挥围岩自身的承载能力。

(4)应用量测监控等信息化管理方法作为指导设计施工、确定工艺参数的依据。

通过信息反馈,使整个施工过程处于受控状态。

(5)施工作业简便,技术不复杂,不需要特殊机械设备,也不需要特种技术工人,适合我国国情,容易推广应用。

(6)超前开挖的双侧导坑,还可起到地质预报作用。

二、工艺原理与适用范围(一)工艺原理“眼镜法”是以新奥法的基本原理为依据,在开挖上,划大断面为小断面,缩小开挖跨度,减少扰动围岩;分块的断面形状近似椭圆,周边轮廓圆顺以避免应力集中,初期支护采用格栅支撑与网锚喷混凝土相结合的柔性支护体系,并及时施作,使断面及早闭合,以控制围岩的变形,并充分利用围岩自身的承载能力;建立一整套围岩及支护结构的监控量测系统,进行信息化施工管理,随时掌握施工过程中的动态变化,合理安排、调整施工工艺和设计参数,确保施工安全。

(二)适用范围本工法适用于Ⅰ、Ⅱ类围岩无水(或少水)的各种软弱土质、砂质、膨胀性土等隧道及地下洞室,对于浅埋、大跨度的松软围岩以及地表下沉量要求严格的隧道及地下工程尤为适用。

三、施工工艺(一)施工程序(1)先开挖两个侧壁导坑,每个导坑分上、下两层,并施喷一次早强混凝土(厚度5~7cm)。

(2)安设导坑格栅支撑,上部打入局部锚杆,挂网施喷二次混凝土(厚度13~15cm),使导坑支护封闭。

(3)拱部环形人工开挖,并施喷一次早强混凝土(厚度5~7cm)。

(4)安设拱部格栅支撑(下部与侧壁导坑格栅连接),挂网喷二次混凝土(厚度18~20cm)。

(5)用反铲开挖核心土部分。

(6)用风镐人工拆除导坑内侧的临时支撑。

(7)开挖、灌筑仰拱。

(8)立模一次灌筑内层衬砌。

(二)施工方法与作业要点“眼镜法”的关键施工技术主要包括三个方面:一是保持合理的分部开挖断面和平顺的开挖轮廓线,减少围岩的扰动;二是及时施作符合质量要求的初期支护,并使开挖断面尽早闭合,控制围岩变形;三是加强对围岩和支护结构的监控量测,进行信息化施工管理。

1.侧壁导坑开挖侧壁导坑的开挖尺寸,宽度取4~4.2m,高度取6.5m左右(铁路双线隧道边墙底至起拱线高度)为宜。

分上、下两层开挖,这样既不需要工作平台,人工架设格栅支撑也比较方便;上、下层错开长度4~6m,两侧导坑也前后错开8~10m,每次掘进进度0.4~1.0m为宜,以减少对整个围岩的扰动(见图1)。

2.侧壁导坑的初期支护侧壁导坑开挖后,要立即喷射一层5~7cm厚的早强混凝土,随后人工架设格栅支撑,导坑内侧上部打入局部锚杆,外侧布置系统锚杆;并挂网再喷一层早强混凝土,最后喷射普通混凝土将格栅支撑全部喷满(见图2)。

格栅支撑断面选用梯形,主筋为4Φ22(25)螺纹钢筋,连接主筋的钢筋为Ф10(12)圆钢筋。

每个导坑的格栅由4段(内外侧各两段)组成,采用法兰盘连接。

格棚支撑纵向间距视情况选用0.4~1.0m,各榀之间用Φ22螺纹钢筋连接(见图3)。

锚杆长度为1.4~1.6m,纵向间距0.5~0.7m,横向间距1.0m,杆材为Φ22螺纹钢筋;钢筋网一般采用Ф6钢筋,网格间距20×20cm。

3.拱部环形开挖与初期支护一般采用人工开挖方法,从拱部中间向两边扩挖。

对于特别松散、自稳时间极短的围岩,应事先采用打入超前小钢管,必要时进行预注浆等辅助施工措施,以稳定开挖工作面。

开挖中要挖一段喷一段,第一遍施喷一层5~7cm的早强混凝土,及时封闭开挖面。

每次进尺为0.4~1.0m左右,不宜过长。

台阶长度也不宜过长,双线铁路隧道一般为1倍洞跨,以便翻碴。

拱部的初期支护体系基本同侧壁导坑。

格栅支撑由三段组成。

各段之间以及与导坑格栅均采用法兰盘连接。

与侧壁导坑初期支护不同的,一是拱部一般不设锚杆,二是喷混凝土层的厚度加大到25cm(详见表1)。

四、质量标准及控制(一)支护质量检验初期支护质量的好坏是“眼镜法”施工成败的关键工序之一,尤其是在围岩条件特别差时,早期喷射混凝土至关重要。

喷射混凝土的设计强度等级应不低于C20。

其设计强度和弹性模量应符合《锚杆喷射混凝土支护技术规范》(GBJ86-85)的规定。

采用ZP型早强喷射混凝土时,其初期强度应符合《铁路隧道新奥法指南》表3.4.3规定的要求。

施工时按《铁路隧道锚杆喷射混凝土支护设计施工技术规则》规定进行试块抗压强度试验。

喷射混凝土的厚度,采用预埋钢筋头,设置量测标志进行检查,并实行验收制度,不合格时立即补喷。

格栅支撑是刚度可变的柔性支护,除了严格按设计下料、组焊和安设外,混凝土必须完全将格栅支撑喷满喷实,这种全混凝土的格栅支撑的刚度可比无混凝土的格栅刚度大100~160%。

现场可采用观察和锤击法进行检查,发现有空鼓或不实之处,凿开空洞重新补喷。

(二)现场监控量测量测的主要目的,在于掌握围岩和支护的动态,判断支护的可靠性,以保证施工安全和围岩的稳定。

监控量测有必测项目和选测项目。

必测项目有:(1)地质和支护状况观察;(2)周边位移量测;(3)拱顶下沉量测;(4)地表下沉量测。

选测项目有:(1)格栅支撑主筋内力、应变量测;(2)围岩内应力量测;(3)围岩与初期支护间的接触应力量测。

必测项目的量测断面间隔一般为20 ~30m,在围岩特别差的地段,可缩短至10~15m。

量测的频率、使用的工具及量测方法参照《铁路隧道新奥法指南》选用。

将实测的位移值所建立的位移-时间曲线和监控基准值相比较,即可判断围岩和支护的稳定情况。

以大秦铁路西坪隧道Ⅱ类围岩段(老黄土、碎石土和卵石土)为例:当其拱顶下沉量<5mm/d时,认为是正常的;拱顶下沉量为4~10mm/d且位移变化速度无明显下降时,应加强监视,并适当强化支护;拱顶下沉量>10mm/d且位移变化急剧增长时,则为危险状况,应立即停止开挖,进行处理,并改变施工方法、节奏和设计参数。

五、施工安全措施本工法除应遵照《铁路隧道施工安全规则》及相应的规范外,为确保安全,还应采取以下措施:(1)对量测人员进行技术培训,提高其安全技术素质,完善其岗位职责。

(2)开挖的各分部在完成规定的进尺后,必须立即喷5~7cm厚的早强混凝土,并架设格栅支撑,以减少围岩的松驰变形。

(3)下部开挖必须在邻近作业面的初期支护具有一定强度后实施。

(4)开挖台阶不宜过长,应以能尽早使初期支护闭合而不造成两部施工干扰为原则来确定台阶长度。

(5)局部松散破碎地段,应根据量测信息,适时用早强混凝土封闭掌子面,或采用有效的超前支护。

(6)加强对围岩和支护的动态监测,进行信息化管理。

根据量测数据结合观察报告正确分析围岩和支护的稳定性,并采用正确的对策,科学地组织施工,确保安全。

(7)利用超前导坑,加强地质分析及预报工作。

六、机具设备(单口作业)1.施工通风及照明通风机:1~3台变压器:1台。

2.开挖:压风机:2台风镐:4台挖掘机(反铲):1台装载机(950B):1台自卸运输汽车:3~5台两轮手推车:5~10辆。

3.初期支护钢筋切断机:1台钢筋折弯机:1台电焊机:1台钻床:1台喷射混凝土机:2台强制式搅拌机:2台风动凿岩机:2台锚杆注浆器:2台。

4.衬砌混凝土搅拌机:2台小型运输车:2~4台。

插入式振捣器:4~6台5.量测及测量仪器球链式收敛仪:1台静动态电阻应变仪:1台频率仪:1台经纬仪:1台水平仪(S-2):1台。

6.其他高压风管、水管、通风管、照明灯具的规格和数量,应根据隧道长度、设计水风压力、光照度等参数来确定。

七、劳力组织(单口作业)1.开挖风镐手(兼钻锚杆眼)3~4人,装渣4~6人,出渣2~4人,质检及记录各1人,合计11~16人。

2.初期支护锚杆、格栅支撑制作:4人(安装与拆除由开挖工班负责)。

锚喷:锚杆安装2人,混凝土喷射手1~2人,混凝土供料3~4人,搅拌机司机1人,质检、记录各1人,合计9~11人。

挂网(需要时):4人。

以上合计17~19人。

3.衬砌立模6~8人,混凝土供料4~6人,成品混凝土运输4~6人,混凝土灌筑6~10人,合计20~30人。

另配备搅拌机司机2人,质检、记录各1人。

4.测量及量测测量放样3~4人,量测4人(其中兼职安全员1人)。

5.其他压风机司机1人,电工2人,管道工2人,试验员2人,调度及管理人员4~6人。

八、综合效益分析(1)本工法为较软弱土质和特殊地层的隧道及地下工程暗挖施工提供了新的途径。

(2)技术可靠,施工安全度大。
