广州大学附属第二医院大学城医院工程施工组织设计

广州大学城医院直加机房大体积混凝土施工

T2 —— 混凝 土表面( 0m 深 ) 5 温度 , ; ℃
L ——施工期大气平 均温度 , 此处取 L = 3 。 2℃
度等级均为 C 0 容重不小 于 2 3 m3 3, .5t 。为控 制墙体 和顶板混凝 /
土浇筑 出现宏观裂缝 , 采用大体积混凝土浇筑工艺 。
2 大体 积混 凝土 施工 技术
2 1 控 制 裂缝 的基本 措施 .
22 直加机房墙柱 、 顶板混凝 土浇筑量 总计 约 19 0m3 6 。墙 柱不 2. . 混凝土 内外 温差 控制测算 Tt ) 2 5℃ , 2 ( 一T ≤2 f T 一L ≤2 5℃ 。 留水平缝 , 顶板不 留垂直缝 , 留企 口缝 或 L形缝 , 应 墙柱和顶 板的 Tl ) 此处 t取 3 d龄 施工缝 留设在顶板底面 以下 2 0m 高度 处 ( 5 另一半 和板底 平 ) 式中 : ( —— £龄 期 混 凝 土 中心 计 算 温 度 , 。 期, ; ℃ 大体积混凝土 浇筑 , 由于结 构截面大 , 水泥用量多 , 水泥水化 所释 放的水化热产生较大 的温度 变化 和收缩作用 , 由此形成温度 收缩 应力导致混凝土产 生表 面裂缝 和贯 通裂缝 。表 面裂缝是 由于混
般, 基地北部为一 山包 , 形北 高南低 , 坪标 高在 1 地 地 4m~2 4 m 来 的水化 热。大体 积混凝 土表 面配 置温 度钢筋 有助 于避 免裂缝 的出现。
( 广州城建标高下 同) 之间 ; 东北部 为大学城信息 和体育共 享 场地
. 区; 北部 为规划绿化带 ; 西南部 为生活区 ; 东南部为广东工业 大学 2 2 温 差计 算 21 规划范围 。广州大学城 医院 门诊 医技楼地 下室在①. ~①一 ①~ 2. . 浇筑前温差测算条・ 2
桩基础、天然基础分部工程工程小结

桩基础、天然基础、地基处理等子分部工程小结一、工程概况广州中医药大学附属第二医院大学城医院住院楼工程位于广州番禺区小谷围广州大学城内,建设单位是广州大学城建设指挥部,设计单位深圳市建筑设计总院,广东工程建设监理有限公司监理,广东省建筑工程集团有限公司承建。
本工程基础采用PHC-AB500-125预应力混凝土管桩,混凝土强度等级为C80,桩端进入持力层≥2.0米,单桩承载力特征值220KN,设计桩长为10~23M。
总计施打桩数量为556根。
二、施工质量控制情况:1、施工过程中,实施全面质量管理,确保施工质量;建立健全测量两级交接制;把好施工、测量;施工技术人员、管理人员切实做好技术交底工作,交底内容包括操作要点、工程质量要求、时间要求以及安全注意事项,并在施工中认真检查执行情况。
2、工程质量检查坚持“三检”,即自检、互检、交接检,不符合质量要求的,不允许进行下一道工序施工。
3、原材料进场控制(桩进场检验):严格控制管桩材料质量,严格检查管桩成品材料的强度、生产龄期、外观质量,进场管桩经监理验收合格后方可使用。
4、施工工艺(收锤标准)依据桩基设计布局现场条件以及桩机移动方便等因素,合理制定桩机行走路线。
桩就位后,用测量锤从桩机正面及侧面检查管桩的垂直度。
严格按照设计要求进行施工作业,并按以下条件确定收锤标准:①、柴油锤跳动正常②、桩锤、桩帽、送桩器以及桩身中心线重合;③、桩帽衬垫厚度正常;④、打桩结束前立即测定贯入度,最后三阵满足设计贯入度要求,收锤标准为:最后三阵平均每阵贯入度小于30mm,三、安全、文明施工:1、项目部成立了专门的安全文明施工检查小组,设两名专职的安全文明施工检查员,负责日常的工作检查;同时,项目部建立了安全施工岗位责任制、文明施工责任制、安全文明施工奖罚制度等,层层落实安全文明施工和环境保护的责任。
2、严格执行三级安全交底制度,把“安全第一,预防为主”的管理方针落实到实处,重点做好工地现场的安全防护措施。
2017年最新推荐附属医院工程施工组织设计方案191页

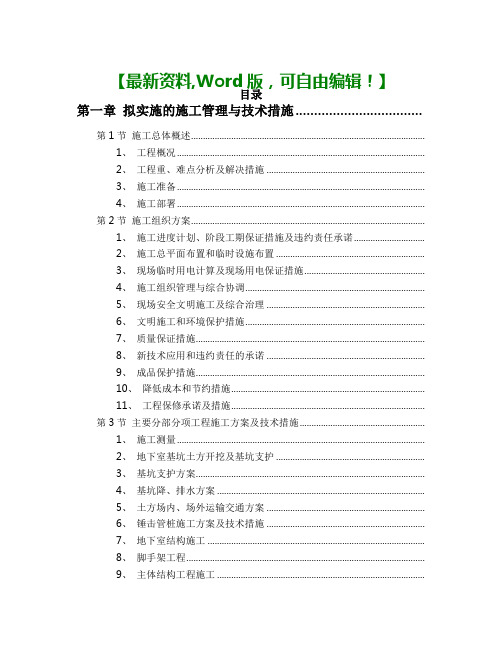

【最新资料,Word版,可自由编辑!】目录第一章拟实施的施工管理与技术措施..................................第1节施工总体概述...................................................................................................1、工程概况.........................................................................................................2、工程重、难点分析及解决措施 ...................................................................3、施工准备.........................................................................................................4、施工部署.........................................................................................................第2节施工组织方案...................................................................................................1、施工进度计划、阶段工期保证措施及违约责任承诺..............................2、施工总平面布置和临时设施布置 ...............................................................3、现场临时用电计算及现场用电保证措施...................................................4、施工组织管理与综合协调............................................................................5、现场安全文明施工及综合治理 ...................................................................6、文明施工和环境保护措施............................................................................7、质量保证措施.................................................................................................8、新技术应用和违约责任的承诺 ...................................................................9、成品保护措施.................................................................................................10、降低成本和节约措施..................................................................................11、工程保修承诺及措施..................................................................................第3节主要分部分项工程施工方案及技术措施.....................................................1、施工测量.........................................................................................................2、地下室基坑土方开挖及基坑支护 ...............................................................3、基坑支护方案.................................................................................................4、基坑降、排水方案 ........................................................................................5、土方场内、场外运输交通方案 ...................................................................6、锤击管桩施工方案及技术措施 ...................................................................7、地下室结构施工 ............................................................................................8、脚手架工程.....................................................................................................9、主体结构工程施工 ........................................................................................10、装饰工程施工..............................................................................................11、轻钢龙骨铝板天棚......................................................................................12、屋面防水隔热工程......................................................................................13、垂直运输机械安装......................................................................................14、门窗工程施工..............................................................................................15、室外道路施工..............................................................................................16、室外绿化工程施工......................................................................................第4节各种资源的投入...............................................................................................1、周转材料的投入 ............................................................................................2、劳动力投入计划及违约责任承诺 ...............................................................3、机械设备投入计划 ........................................................................................4、周转资金投入计划 ........................................................................................5、材料投入计划.................................................................................................第5节雨季、台风、节假日施工的保障措施.........................................................第二章项目管理机构...........................................................第1节项目组织机构...................................................................................................第2节主要管理人员表...............................................................................................拟实施的施工管理与技术措施施工总体概述工程概况一、工程综合说明工程名称:广州**大学附属第二医院**医院工程建设单位:广州**建设指挥部办公室设计单位:**建筑设计研究总院招标代理机构:广州**工程建设监理公司建设地点:广州市**镇**组团三生活区建设规模:总建筑面积约119031 万平方米承包方式:包工、包料、包工期、包质量、包专业工程监控协调与管理、包安全、包文明施工、包验收施工总承包形式。

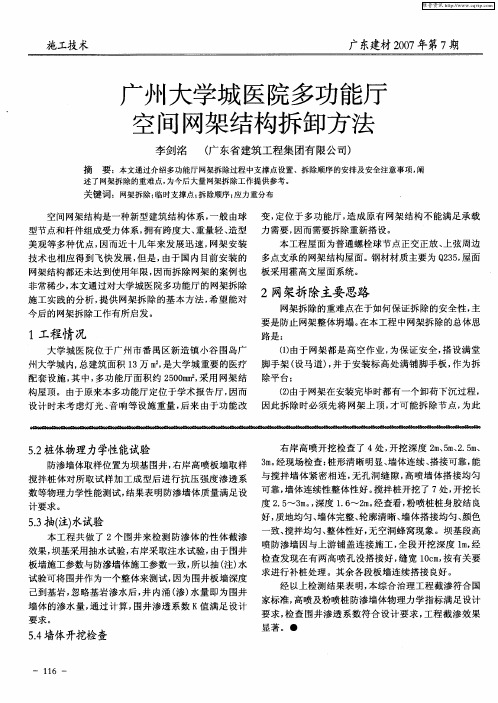

广州大学城医院多功能厅空间网架结构拆卸方法

设 , 作 州大 学城 内, 总建筑 面积 1 万 m, 3 是大 学城 重要 的医疗 脚 手 架 ( 马道 ) 并 于安 装 标 高处 满 铺 脚手 板 , 为拆 配 套 设施 , 中 , 其 多功 能 厅面 积 约 20 m 采用 网架 结 除平 台; 50m,
构屋顶。由于原来本多功能厅定位于学术报告厅, 因而
显著 。●
5 墙体开挖检查 . 4
1 6 一 1
一
维普资讯
广东建材 20 年第7 07 期
本工 程采 用 在 网架 下球 节 点 处 设置 千 斤 顶 作为 临 时支 撑点;
施工技术
拆 除顺序 如 下 : 置临 时支撑 一拆 卸与 临 时支 撑 点 设
循环 拆 除 。 因此 我 司在 网架 图纸 上 详 细标 出每 个球 节 点 及 杆 件 的 设置新 的临 时支 撑 , 拆 除 顺序 , 并对 工人 进 行 详 细 交底 , 确保 准 确 无 误进 行
2网架拆除主要思路
网架拆 除 的重难 点在 于如何 保 证拆 除 的安全 性 , 主 要 是 防止 网架整 体坍 塌 。 本工 程 中网架 拆 除的总 体思 在
路是:
1 工程情 况
大 学城 医 院位 于广 州 市番 禺区 新造 镇 小 谷 围 岛广
( 由于 网架 都 是 高 空作 业 , 保 证 安全 , 设满 堂 1 ) 为 搭
要求。
好 , 地均 匀 、 体完 整 、 廓清 晰 、 质 墙 轮 墙体 搭 接均 匀 、 颜色
一
致、 搅拌 均匀 、 整体 性好 , 空洞 蜂窝 现象 。坝 基 段高 无
喷 防渗墙 因 与上游 铺 盖 连接 施 工 , 全段 开挖 深 度 1 , m 经
桩基础、天然基础分部工程工程小结

桩基础、天然基础、地基处理等子分部工程小结一、工程概况广州中医药大学附属第二医院大学城医院住院楼工程位于广州番禺区小谷围广州大学城内,建设单位是广州大学城建设指挥部,设计单位深圳市建筑设计总院,广东工程建设监理有限公司监理,广东省建筑工程集团有限公司承建。
本工程基础采用PHC-AB500-125预应力混凝土管桩,混凝土强度等级为C80,桩端进入持力层≥2.0米,单桩承载力特征值220KN,设计桩长为10~23M。
总计施打桩数量为556根。
二、施工质量控制情况:1、施工过程中,实施全面质量管理,确保施工质量;建立健全测量两级交接制;把好施工、测量;施工技术人员、管理人员切实做好技术交底工作,交底内容包括操作要点、工程质量要求、时间要求以及安全注意事项,并在施工中认真检查执行情况。
2、工程质量检查坚持“三检”,即自检、互检、交接检,不符合质量要求的,不允许进行下一道工序施工。
3、原材料进场控制(桩进场检验):严格控制管桩材料质量,严格检查管桩成品材料的强度、生产龄期、外观质量,进场管桩经监理验收合格后方可使用。
4、施工工艺(收锤标准)依据桩基设计布局现场条件以及桩机移动方便等因素,合理制定桩机行走路线。
桩就位后,用测量锤从桩机正面及侧面检查管桩的垂直度。
严格按照设计要求进行施工作业,并按以下条件确定收锤标准:①、柴油锤跳动正常②、桩锤、桩帽、送桩器以及桩身中心线重合;③、桩帽衬垫厚度正常;④、打桩结束前立即测定贯入度,最后三阵满足设计贯入度要求,收锤标准为:最后三阵平均每阵贯入度小于30mm,三、安全、文明施工:1、项目部成立了专门的安全文明施工检查小组,设两名专职的安全文明施工检查员,负责日常的工作检查;同时,项目部建立了安全施工岗位责任制、文明施工责任制、安全文明施工奖罚制度等,层层落实安全文明施工和环境保护的责任。
2、严格执行三级安全交底制度,把“安全第一,预防为主”的管理方针落实到实处,重点做好工地现场的安全防护措施。

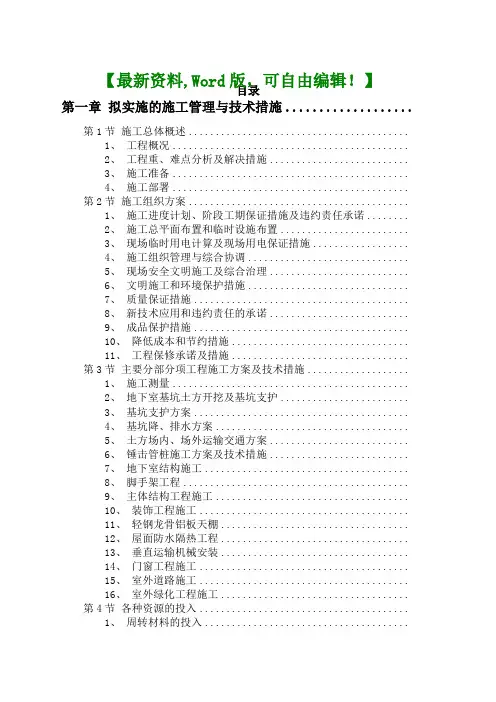

207年最新推荐附属医院工程施工组织设计方案9页

【最新资料,Word版,可自由编辑!】目录第一章拟实施的施工管理与技术措施...................第1节施工总体概述.........................................1、工程概况............................................2、工程重、难点分析及解决措施..........................3、施工准备............................................4、施工部署............................................第2节施工组织方案.........................................1、施工进度计划、阶段工期保证措施及违约责任承诺........2、施工总平面布置和临时设施布置........................3、现场临时用电计算及现场用电保证措施..................4、施工组织管理与综合协调..............................5、现场安全文明施工及综合治理..........................6、文明施工和环境保护措施..............................7、质量保证措施........................................8、新技术应用和违约责任的承诺..........................9、成品保护措施........................................10、降低成本和节约措施.................................11、工程保修承诺及措施.................................第3节主要分部分项工程施工方案及技术措施...................1、施工测量............................................2、地下室基坑土方开挖及基坑支护........................3、基坑支护方案........................................4、基坑降、排水方案....................................5、土方场内、场外运输交通方案..........................6、锤击管桩施工方案及技术措施..........................7、地下室结构施工......................................8、脚手架工程..........................................9、主体结构工程施工....................................10、装饰工程施工.......................................11、轻钢龙骨铝板天棚...................................12、屋面防水隔热工程...................................13、垂直运输机械安装...................................14、门窗工程施工.......................................15、室外道路施工.......................................16、室外绿化工程施工...................................第4节各种资源的投入.......................................1、周转材料的投入......................................2、劳动力投入计划及违约责任承诺........................3、机械设备投入计划....................................4、周转资金投入计划....................................5、材料投入计划........................................第5节雨季、台风、节假日施工的保障措施..................... 第二章项目管理机构.................................第1节项目组织机构.........................................第2节主要管理人员表.......................................拟实施的施工管理与技术措施施工总体概述工程概况一、工程综合说明工程名称:广州**大学附属第二医院**医院工程建设单位:广州**建设指挥部办公室设计单位:**建筑设计研究总院招标代理机构:广州**工程建设监理公司建设地点:广州市**镇**组团三生活区建设规模:总建筑面积约119031 万平方米承包方式:包工、包料、包工期、包质量、包专业工程监控协调与管理、包安全、包文明施工、包验收施工总承包形式。
广东医学院附属医院医技大楼、全科医生前期给排水迁移工程施工组织设计方案1.
目录第一章编制概述 (1)第二章建设工程概况 (3)第三章施工方案 (3)第四章项目管理机构 (15)第五章工期保障计划 (22)第六章工程质量保证措施 (31)第七章文明、安全施工措施 (42)第八章工程保修承诺及措施 (55)附图及附表 (57)第一章编制概述第一节编制说明本施工组织设计是我公司为指导工程施工而编制的指导性文件,是我公司施工管理的重要工程管理文件,是保证按期、优质、经济的完成工程施工的重要技术措施文件。
为此我公司在充分考虑了本工程特点的同时结合自身施工管理模式及其以往类似工程的管理经验,本着“质量为本、规范施工,用户至上、持续改进”的质量方针来编制施工组织设计。
第二节编制依据1、广东省广前糖业发展有限公司2014年新农村公路路面硬化项目施工工程招标文件及工程量清单。
2、广东省广前糖业发展有限公司2014年新农村公路路面硬化项目施工图纸及说明资料。
3、国家现行施工技术规范及质量验收标准。
4、施工中严格按有关的技术规范和验收标准进行,主要遵循的规范标准有:(1) 《公路路面基层施工技术规范》(2) 《市政工程技术标准》5.施工中执行的安全生产标准、规范、规程:《市政工程施工安全技术规程》《建筑工程施工现场管理规定》《建筑机械使用安全技术规程》《建筑安全监督管理规定》《建筑施工安全检查标准》《施工企业安全生产评价标准》《建筑施工现场环境与卫生标准》6、我公司拥有的管理经验、设备、技术能力,以及长期从事公路和市政工程建设所积累的施工经验及公司汇编的施工技术手册。
第三节编制原则1、通过编制科学合理的施工组织方案,确保招标文件所规定的工期或提前实现;2、施工组织设计方案编制,遵从创一流精品工程的原则;3、施工组织设计方案遵从创立“文明、安全、环保施工区”的原则;4、严格遵循《招标文件》、《图纸及说明资料》规定的内容,完全满足业主的要求。
5、遵守施工规范和操作规程,遵循国家关于质量、安全生产规定,确保工程质量和施工安全。
悬挑脚手架的设计与施工应用
大 横杆 步距 10m : 80m 联 墙件 两步 三跨 ; 卸荷 设置 ①1 丝绳 斜 拉 , 6钢筋 吊环 。 4钢 ①1
3 架体稳定计算 . 2
按照 《 建筑 施 工扣件 式钢 管 脚手 架 安全 技术 规 范》 6 11规定 的构造 尺 寸搭 设 , 架 体稳 定 计算 只 需对 连 .. 对
1 程 概 况 工
广 东省 中 医药大 学 附属第 二 医 院大 学城 医 院工程 ,
设置 一 条斜拉 钢 丝绳 。
3 设计计算
3 设计参数 . 1
悬 挑构 件 1 6号槽 钢 , 悬挑 长度 L I3 : = .m 脚 手架 搭设 1 5 m ; 0 0 m
】:
竖直 向分 三次 卸荷 , 因此 每个 吊点钢 丝绳 所 承受 的拉力
N= 0× 3. 4× 4 =3 .2 N 21 1 9 2 K
求, 同时又 能 更好 地 做 好 现 场文 明施 工 , 们 决 定选 用 (G 3 -20 )规 定,本工程施工脚手架采用规范 我 JJ 10 0 1 本 工 程 悬 挑 脚 手 架 采 用 1#槽 钢 作 为 悬 挑 梁 和 墙 件进 行 计算 。 l 筋连 墙杆 所 能承受 抗拉 设计 值 。 6 4钢 拉应 力 。1#槽 钢 悬挑 梁 , 2根立 杆 设一条 , 拉杆采 6 隔 斜 用 ①1 丝绳 , 4钢 吊点环 采用 ①1 6钢筋 , 设置 在 第 4 7 、、 1 楼板 , 0层 吊第 2 58层脚 手 架 , 平 方 向隔 2根 立 杆 、、 水
轴向力 N N +。 N =W
N- K : k0 7 N m o5 N W= . K / 2 -
广州某大学附属第二医院大学城医院工程施工组织设计29p
【最新资料,WORD文档,可编辑修改】目录第一章拟实施的施工管理与技术措施...................... 第1节施工总体概述......................................1、工程概况........................................................................................................2、工程重、难点分析及解决措施..................................................................3、施工准备........................................................................................................4、施工部署........................................................................................................ 第2节施工组织方案......................................1、施工进度计划、阶段工期保证措施及违约责任承诺.............................2、施工总平面布置和临时设施布置..............................................................3、现场临时用电计算及现场用电保证措施 .................................................4、施工组织管理与综合协调 ..........................................................................5、现场安全文明施工及综合治理..................................................................6、文明施工和环境保护措施 ..........................................................................7、质量保证措施...............................................................................................8、新技术应用和违约责任的承诺..................................................................9、成品保护措施...............................................................................................10、降低成本和节约措施 ................................................................................11、工程保修承诺及措施 ................................................................................ 第3节主要分部分项工程施工方案及技术措施................1、施工测量........................................................................................................2、地下室基坑土方开挖及基坑支护..............................................................3、基坑支护方案...............................................................................................4、基坑降、排水方案.......................................................................................5、土方场内、场外运输交通方案..................................................................6、锤击管桩施工方案及技术措施..................................................................7、地下室结构施工...........................................................................................8、脚手架工程 ...................................................................................................9、主体结构工程施工.......................................................................................10、装饰工程施工.............................................................................................11、轻钢龙骨铝板天棚 ....................................................................................12、屋面防水隔热工程 ....................................................................................13、垂直运输机械安装 ....................................................................................14、门窗工程施工.............................................................................................15、室外道路施工.............................................................................................16、室外绿化工程施工 .................................................................................... 第4节各种资源的投入....................................1、周转材料的投入...........................................................................................2、劳动力投入计划及违约责任承诺..............................................................3、机械设备投入计划.......................................................................................4、周转资金投入计划.......................................................................................5、材料投入计划............................................................................................... 第5节雨季、台风、节假日施工的保障措施.................. 第二章项目管理机构.................................... 第1节项目组织机构...................................... 第2节主要管理人员表....................................拟实施的施工管理与技术措施施工总体概述工程概况一、工程综合说明工程名称:广州**大学附属第二医院**医院工程建设单位:广州**建设指挥部办公室设计单位:**建筑设计研究总院招标代理机构:广州**工程建设监理公司建设地点:广州市**镇**组团三生活区建设规模:总建筑面积约119031 万平方米承包方式:包工、包料、包工期、包质量、包专业工程监控协调与管理、包安全、包文明施工、包验收施工总承包形式。
桩基础天然基础分部工程工程小结
桩基础、天然基础、地基处理等子分部工程小结一、工程概况
广州中医药大学附属第二医院大学城医院住院楼工程位于广州番禺区小谷围广州大学城内,建设单位是广州大学城建设指挥部,设计单位深圳市建筑设计总院,广东工程建设监理有限公司监理,广东省建筑工程集团有限公司承建。
本工程基础采用PHC-AB500-125预应力混凝土管桩,混凝土强度等级为C80,桩
计要求进行施工作业,并按以下条件确定收锤标准:
①、柴油锤跳动正常
②、桩锤、桩帽、送桩器以及桩身中心线重合;
③、桩帽衬垫厚度正常;
④、打桩结束前立即测定贯入度,最后三阵满足设计贯入度要求,收锤标准为:
最后三阵平均每阵贯入度小于30mm,
三、安全、文明施工:
1、项目部成立了专门的安全文明施工检查小组,设两名专职的安全文明施工检查员,负责日常的工作检查;同时,项目部建立了安全施工岗位责任制、文明施工责任制、安全文明施工奖罚制度等,层层落实安全文明施工和环境保护的责任。
2、严格执行三级安全交底制度,把“安全第一,预防为主”的管理方针落实到实处,重点做好工地现场的安全防护措施。
通过严格管理和采取防护措施,取得了很好的安全效果,施工过程中未发生安全事故。
3、开工前对桩机等机械各部件进行检查,试运转正常,并对作业工人进行严格
根
施工单位:广东省建筑工程集团有限公司
项目经理:
2004年9月28日
下面为赠送的述职报告不需要的可以编辑删除
述职报告
尊敬的各位领导,各位同仁:。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广州大学附属第二医院大学城医院工程施工组织设计Pleasure Group Office【T985AB-B866SYT-B182C-BS682T-STT18】目录第一章拟实施的施工管理与技术措施...............................................第1节施工总体概述........................................................1、工程概况 ..........................................................2、工程重、难点分析及解决措施.........................................3、施工准备 ..........................................................4、施工部署 (41)第2节施工组织方案........................................................1、施工进度计划、阶段工期保证措施及违约责任承诺.......................2、施工总平面布置和临时设施布置.......................................3、现场临时用电计算及现场用电保证措施.................................4、施工组织管理与综合协调 (102)5、现场安全文明施工及综合治理.........................................6、文明施工和环境保护措施.............................................7、质量保证措施 ......................................................8、新技术应用和违约责任的承诺.........................................9、成品保护措施 (154)10、降低成本和节约措施................................................11、工程保修承诺及措施................................................第3节主要分部分项工程施工方案及技术措施..................................1、施工测量 ..........................................................2、地下室基坑土方开挖及基坑支护.......................................3、基坑支护方案 ......................................................4、基坑降、排水方案 ..................................................5、土方场内、场外运输交通方案.........................................6、锤击管桩施工方案及技术措施.........................................7、地下室结构施工 ....................................................8、脚手架工程 (223)9、主体结构工程施工 ..................................................10、装饰工程施工 .....................................................11、轻钢龙骨铝板天棚 .................................................12、屋面防水隔热工程 .................................................13、垂直运输机械安装 .................................................14、门窗工程施工 .....................................................15、室外道路施工 .....................................................16、室外绿化工程施工 .................................................第4节各种资源的投入......................................................1、周转材料的投入 ....................................................2、劳动力投入计划及违约责任承诺 (289)3、机械设备投入计划 ..................................................4、周转资金投入计划 ..................................................5、材料投入计划 ......................................................第5节雨季、台风、节假日施工的保障措施.................................... 第二章项目管理机构.............................................................第1节项目组织机构........................................................第2节主要管理人员表......................................................拟实施的施工管理与技术措施第一节施工总体概述1.1.1工程概况一、工程综合说明工程名称:广州**大学附属第二医院**医院工程建设单位:广州**建设指挥部办公室设计单位:**建筑设计研究总院招标代理机构:广州**工程建设监理公司建设地点:广州市**镇**组团三生活区建设规模:总建筑面积约119031 万平方米承包方式:包工、包料、包工期、包质量、包专业工程监控协调与管理、包安全、包文明施工、包验收施工总承包形式。
招标范围:所属施工标段内的建筑及装饰装修施工。
质量目标:达到广东省优良样板标准,争创鲁班奖要求工期:招标要求开工日期为2004 年6 月1 日,计划竣工日期为2005年1 月31 日(按照“招标文件澄清”规定,门诊楼部分须在2004 年9 月1日前保证医院正常开业),总工期为245 个日历天。
我司如果中标,将制定详细的施工方案和施工进度措施方案,确保工程在2005 年1 月26 日竣工,实际施工工期为240 个日历天,比业主要求工期提前5 天。
本工程及各单项(子项)、单体工程的关键节点要求完成时间:1、门诊楼的急诊部分工程地下室节点时间应保证在2004 年7 月13 日;2、门诊楼急诊部分交付使用时间为2004 年9 月1 日;3、主体结构完工时间为2004 年10 月15 日;4、普通装修、给排水、通风空调、机电设备、消防工程完工时间为2004年12 月25 日;5、精装修、智能化工程完工时间为2005 年1 月5 日;6、电梯安装完工时间为2005 年1 月10 日;7、交通标志、标线、设施、绿化等完工时间为2005 年1 月15 日;8、工程竣验收时间为2005 年1 月25 日;9、施工单位清理退场时间为2005 年1 月28 日。
二、建筑概况1、总平面设计本工程为广州**大学附属第二医院**医院工程,位于广州**(**)组团三生活区,占地面积约70123 ㎡,建筑占地面积为15427 ㎡,总建筑面积为119031 ㎡,其中:地上建筑面积93031 ㎡,地下室建筑面积26000 ㎡,床位数800 个,停车位400 个。
本工程地上建筑分为五个部分,分别为门诊楼、住院楼、特需楼、传染楼及科研教学楼,其建筑面积分别为48041 ㎡、37314 ㎡、9052 ㎡、1844㎡、22780 ㎡。
2、建筑设计概况本项目为高档的医院建筑,尤其各部功能区的主入口门厅、大堂、中庭、高级的学术报告厅、会议室、楼电梯间、公共空间、诊室、治疗室、病房、产房、手术室、重诊监护室均需采用二次装修设计。
手术室、重要的精密仪器室、诊疗室等特殊用房还需专业公司及生产厂家进行设计、施工与安装。
住院楼门诊楼(3)特需楼(4)科研教学楼(5)传染楼三、结构概况(一)门诊医技楼1、抗震设防建筑物抗震设防类别为乙类,地基基础设计等级甲级,建筑结构安全等级为一级。
2、基础工程基础均采用PHC-AB500-125 预应力砼管桩基础,桩身砼强度等级为C80。
以强风化混合岩为持力层,桩端进入持力层≥2m,单桩承载力特征值为2200kN,门诊医技楼约有管桩615 根。
3、主体结构工程本工程主体结构采用钢筋混框架结构体系,框架抗震等级为二级,本工程不设变形缝,每隔20~30m 设有一条后浇带。
主体结构材料采用普通钢筋混凝土,混凝土强度等级范围为C30~C40,混凝土结构的环境类别:除了基础、地下室底板(梁)、侧墙,有覆土的地下室顶,卫生间、厨房楼面及屋顶板(梁)为a 类,其余为一类。
钢材采用国产钢材,热轧钢筋:HPB235 fy=210N/mm2;HRB400 fy=360 N/mm2。
墙体材料采用加气混凝土砌块。
墙柱混凝土强度等级:地下一层为C40,抗渗等级为S8;地上一层混凝土强度等级为C35,其余为C30。
构件截面尺寸:混凝土墙厚为300,局部为250。
底层柱截面尺寸为700×700,以上缩减为600×600。
地下室顶板框架梁截面为400×800,其余各层框架截面为350×700 或350×800。
地下室板厚度为180mm,侧壁厚度为300mm,砼抗渗级为S8。
(二)住院楼1、抗震设防建筑物抗震设防类别为乙类,地基基础设计等级甲级,建筑结构安全等级为一级。
2、基础工程基础均采用PHC-AB500-125 预应力砼管桩基础,桩身砼强度等级为C80。
2200kN,住院楼约有管桩378 根。
