阜阳体育中心施工方案
体育中心体育馆幕墙工程专项施工方案

体育中心体育馆幕墙工程专项施工方案一、工程概况本工程为体育中心体育馆的幕墙工程,总建筑面积为XXXX平方米,共计XX层。
本工程的施工目标是按照设计要求,确保施工质量和进度,保证幕墙的使用性能和安全性。
二、施工内容1.幕墙设计和构造:根据设计要求,选择适当的幕墙类型和材料,包括玻璃幕墙、金属幕墙等。
2.幕墙材料采购:选择符合国家标准的材料,确保材料质量和供应可靠性。
3.幕墙制造和加工:在现场搭建制作加工工艺流程,确保幕墙的精度和质量。
4.幕墙安装:根据设计图纸和施工方案,进行幕墙的安装,包括固定、接缝处理、密封等。
5.幕墙验收和保养:在安装完成后进行幕墙的验收,并制定保养计划,确保幕墙的使用寿命和性能。
三、施工组织1.建立专项施工组织:安排专门的施工团队,分工合作,确保施工进度和质量。
2.施工人员培训:对施工人员进行必要的培训和专业知识的学习,提高施工技能和质量意识。
3.材料供应和管理:建立健全的材料管理制度,确保材料的供应和使用符合质量要求。
4.施工方案编制和审批:制定详细的施工方案,并经过相关部门审批。
四、施工过程及控制1.幕墙基础施工:根据设计要求进行基础施工的准备工作,包括基坑开挖、混凝土浇筑等。
2.幕墙制作和加工:按照施工方案进行幕墙的制作和加工,确保幕墙的精度和质量。
3.幕墙安装:根据施工图纸和方案进行幕墙的安装,控制安装质量和进度。
4.幕墙验收和保养:在安装完成后进行幕墙的验收,确保幕墙的使用寿命和性能。
五、施工安全措施1.安全技术措施:在施工过程中,严格执行相关安全制度和操作规程,加强现场安全监督。
2.安全教育培训:对施工人员进行安全教育培训,提高安全意识和技能。
3.安全设施和防护:设置必要的安全设施和防护措施,保障施工人员的人身安全。
4.环保措施:采取必要的措施,防止施工过程中的粉尘、噪声等对周边环境的污染。
六、施工质量控制1.施工检查与验收:严格按照施工方案和要求进行施工检查和验收,确保施工质量。
体育场馆建设施工方案(场地与设备规划)精选3篇

《体育场馆建设施工方案(场地与设备规划)》一、项目背景随着人们对健康生活的追求不断提高,体育活动的参与度也日益增加。
为了满足广大市民的体育锻炼需求,提升城市的体育设施水平,拟建设一座现代化的体育场馆。
该体育场馆将集体育比赛、健身娱乐、文化活动等多种功能于一体,为市民提供一个高品质的体育活动场所。
二、施工步骤1. 场地平整- 对施工现场进行测量,确定场地的标高和边界。
- 清除场地内的杂物和障碍物,如树木、石块等。
- 采用推土机、平地机等机械设备对场地进行平整,确保场地的平整度符合设计要求。
2. 基础施工- 根据设计要求,进行场地的基础处理。
对于土质较差的区域,可采用换填法、夯实法等进行处理,以提高地基的承载能力。
- 铺设排水管道,确保场地的排水畅通。
排水管道的铺设应符合设计要求,坡度适中,接口严密。
- 浇筑混凝土基础,基础的强度和厚度应符合设计要求。
混凝土浇筑过程中,应注意振捣密实,避免出现蜂窝、麻面等质量问题。
3. 场地铺设- 选择合适的场地材料,如塑胶跑道、人造草坪等。
场地材料的选择应符合国家相关标准,具有良好的耐磨性、防滑性和弹性。
- 进行场地材料的铺设,铺设过程中应注意材料的平整度和密实度。
对于塑胶跑道,应采用专业的摊铺机进行铺设,确保跑道的平整度和厚度均匀。
对于人造草坪,应采用专业的草坪铺设机进行铺设,确保草坪的平整度和接缝严密。
4. 设备安装- 根据设计要求,进行体育场馆设备的安装。
设备的安装应符合国家相关标准,安装牢固,运行平稳。
- 安装体育场馆的照明系统,照明系统的照度应符合体育比赛和健身娱乐的要求。
照明灯具的选择应具有良好的节能性和可靠性。
- 安装体育场馆的音响系统,音响系统的音质应清晰,音量应适中。
音响设备的选择应具有良好的品牌和质量保证。
5. 竣工验收- 对体育场馆的施工质量进行全面检查,包括场地的平整度、排水性能、设备的安装质量等。
- 组织相关部门进行竣工验收,验收合格后,方可交付使用。
体育中心工程施工方案

体育中心工程施工方案一、工程概述体育中心工程为了满足当地居民对体育活动的需求,提供了一个多功能的室内和室外场地,包括篮球场、网球场、游泳池、健身房等设施。
本次施工的主要目标是在规定时间内完成项目,确保施工质量,保障工人和现场施工安全。
二、工程施工基本要求1. 安全施工施工现场必须符合相关的安全标准,配备必要的安全设备,保证施工人员的安全。
2. 资金和进度控制确保项目在规定的预算范围内进行,保证工程的进度,及时解决财务和人力资源问题。
3. 施工质量控制保证施工过程中质量的检验和控制,确立完善的施工质量标准。
三、前期准备1. 确定项目管理组织结构,指定项目负责人和各职能部门的负责人。
2. 按照规定的程序,完成施工前的资料审查和审批。
3. 配备现场施工所需的机械设备和施工材料,确保施工物资的供应。
4. 组织施工人员的培训和施工方案的制定,确保施工方案的合理和可行性。
5. 确定施工现场的保洁方案和安全防护方案,准备好相关的安全设备和器材。
6. 制定施工进度和质量的统一标准,确保施工按时按质完成。
四、施工方案1. 桩基施工根据设计要求,对地基进行桩基施工,确保建筑的稳固和安全。
2. 土方开挖根据设计图纸要求进行土方开挖,确保场地的平整和坚固。
3. 建筑主体施工按照设计方案和施工图纸进行建筑主体施工,确保建筑物的结构安全和牢固。
4. 建筑物装饰对建筑物进行内外部的装饰和装修,确保建筑物的美观和实用。
5. 管路布置按照设计图纸和工程要求进行管路布置,确保施工的有效性和便捷性。
6. 设备安装对建筑物内的设备进行安装,确保设备的安全和稳定性。
7. 主体工程验收完成主体工程施工后,进行验收,确保主体工程的质量和安全。
8. 竣工验收完成所有工程的施工后,对工程进行竣工验收,确保所有工程的质量和安全。
五、施工管理1. 项目管理建立科学的项目管理体系,保证项目的规范运行和顺利实施。
2. 人员管理严格规范施工人员的行为,确保施工人员的职责和作业,保证施工的正常进行。
体育场地基工程施工方案(3篇)

第1篇本项目为某学校田径运动场地基工程施工,场地总面积为8000平方米。
地基土层为粉质黏土,地基承载力要求为120kPa。
本工程地基处理采用换填法,即采用砂石材料对地基进行换填,以达到提高地基承载力的目的。
二、施工准备1. 施工组织:成立施工项目部,明确项目经理、技术负责人、质量负责人等岗位,建立健全施工组织机构。
2. 材料准备:提前采购符合设计要求的砂石材料,确保材料质量。
3. 机械设备:准备挖掘机、装载机、压路机、推土机等机械设备,确保施工顺利进行。
4. 施工方案编制:根据工程特点,编制详细的施工方案,明确施工工艺、质量控制要点、安全措施等。
三、施工工艺1. 施工顺序:按照由内至外、由高至低的顺序进行施工。
2. 地基开挖:采用挖掘机进行地基开挖,开挖深度为1.2米,确保地基换填厚度达到1.0米。
3. 换填材料运输:采用装载机将砂石材料运输至施工现场,确保材料及时供应。
4. 换填材料摊铺:采用推土机将砂石材料均匀摊铺在地基上,厚度控制在 1.0米。
5. 碾压施工:采用压路机对换填材料进行碾压,确保地基密实度达到设计要求。
6. 验收:对地基进行验收,确保地基承载力达到设计要求。
四、质量控制1. 材料质量:严格按照设计要求,对砂石材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:加强施工过程质量控制,确保施工工艺、施工参数符合设计要求。
3. 碾压密实度:采用密实度检测仪对地基进行检测,确保地基密实度达到设计要求。
4. 地基承载力:对地基进行荷载试验,确保地基承载力达到设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 机械设备操作人员必须持证上岗,确保操作规范。
3. 施工过程中,加强对施工人员的安全教育,提高安全意识。
4. 严格执行施工方案,确保施工安全。
六、施工进度安排1. 施工准备阶段:10天。
2. 地基开挖及换填阶段:15天。
3. 碾压施工阶段:10天。
4. 验收阶段:5天。
联合试运转方案

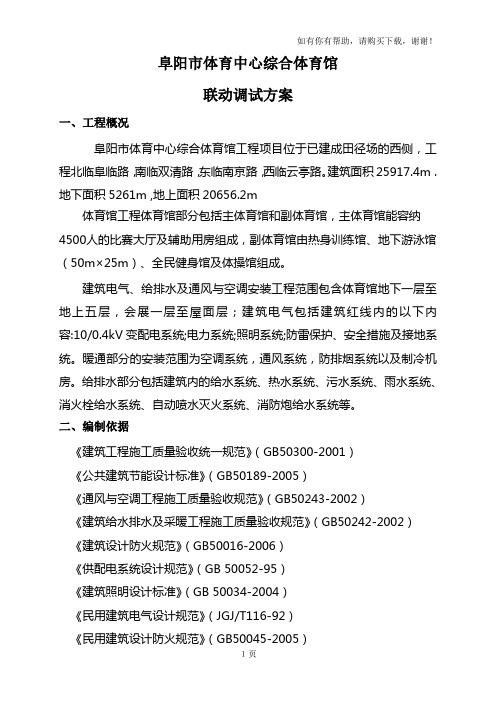

阜阳市体育中心综合体育馆联动调试方案一、工程概况阜阳市体育中心综合体育馆工程项目位于已建成田径场的西侧,工程北临阜临路,南临双清路,东临南京路,西临云亭路。
建筑面积25917.4m .地下面积5261m ,地上面积20656.2m体育馆工程体育馆部分包括主体育馆和副体育馆,主体育馆能容纳4500人的比赛大厅及辅助用房组成,副体育馆由热身训练馆、地下游泳馆(50m×25m)、全民健身馆及体操馆组成。
建筑电气、给排水及通风与空调安装工程范围包含体育馆地下一层至地上五层,会展一层至屋面层;建筑电气包括建筑红线内的以下内容:10/0.4kV变配电系统;电力系统;照明系统;防雷保护、安全措施及接地系统。
暖通部分的安装范围为空调系统,通风系统,防排烟系统以及制冷机房。
给排水部分包括建筑内的给水系统、热水系统、污水系统、雨水系统、消火栓给水系统、自动喷水灭火系统、消防炮给水系统等。
二、编制依据《建筑工程施工质量验收统一规范》(GB50300-2001)《公共建筑节能设计标准》(GB50189-2005)《通风与空调工程施工质量验收规范》(GB50243-2002)《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑设计防火规范》(GB50016-2006)《供配电系统设计规范》(GB 50052-95)《建筑照明设计标准》(GB 50034-2004)《民用建筑电气设计规范》(JGJ/T116-92)《民用建筑设计防火规范》(GB50045-2005)《火灾自动报警系统施工验收规范》(GB50116-92)《建筑电气工程施工质量验收规范》(GB50303-1202)《自动喷水灭火设施安装》(GB50084-2005)三、调试方案1.准备工作1.1人员准备以建设单位为主,其他单位协调配合,成立调试指挥小组:组长:王建新组员:肖亚、熊芹香、曹海新、詹琦、曹凯、梁忠调试作业人员:钮志明、宋子钦、刘道玉、秦磊、刘继付1.2现场准备(1)土建、装饰工程已经完成,场地已清理干净,各设备间,配电房(间均为正式门、锁。
体育馆、体育场、游泳馆施工工程-土建结构、装修及体育工艺施工方案

体育馆、体育场、游泳馆施工工程-土建结构、装修及体育工艺施工方案6.1测量放样根据工程特点,施工测量的主要工作是标高传递和轴线测设以及建筑四大角的定位控制。
1、标高传递:(1)首先,根据甲方提供的水准基点,用水准仪引测定出现场的标高控制点在施工现场周边稳固的建筑或构筑物上,并利用标高控制点进行地下部分施工过程中的标高施测和控制。
(2)利用标高控制点,用水准仪精确测定出标高引测点在建筑物边柱或外墙上。
选几点较方便向上丈量的点作为±0.000 以上层的起始标高引测点标高引测点的相对标高均统一采用+0.500m。
(3)±0.000 层以上的标高引测采用 30m 钢尺向上引测,引测时,用钢尺沿铅直方向从标高引测点向上量至施工层,定出两点标高点,然后将水准仪架设在施工层上,以引测上来的两点标高点,一点作后视,一点作校核,进行抄平,施测出其余各点以作为施工的依据。
为方便记忆和施工,每层的标高均测定出本施工层的结构楼面标高的+0.500m。
今后各施工层均用此法进行引测。
2、轴线测设:(1)根据现场实际情况建立轴线平面控制网。
选择有代表性的纵、横轴线形成方格控制网作为建筑物轴线控制的依据。
(2)在施工层楼板砼浇捣完毕后,将经纬仪分别架设在各主控轴线 (代用轴线 )控制点上,照准各相对应的轴线后视点,将轴线投测到楼板边缘或柱顶上。
同法倒镜再标出一点,前后正、倒镜两点位置应一致,若误差在允许范围以内时,则取其中点。
当纵横主轴线均投测至施工层上面后,再将经纬仪架设在楼面上,用正倒镜法,将投测在楼板或柱顶上的各轴线的对应点连成一线,并在楼板面上弹上墨线,以此作为基线,其余轴线以此为准绳,根据设计图上标注的尺寸,用钢尺丈量出来。
(3)在投测轴线的过程中,各主控制线和校核线闭合或误差在允许范围时,即说明投测的轴线是正确的。
若超过允许误差范围时,必须查明原因,进行重测,以保证轴线投测的精度达到规范的要求。
体育场地面工程施工方案(3篇)
第1篇本工程为某市新建体育场地面工程,位于市中心区域,占地面积约10万平方米,总建筑面积约2.5万平方米。
体育场包括主体育场、训练场、观众席、停车场等设施。
本工程主要施工内容包括:基础工程、主体结构工程、屋面工程、防水工程、装饰工程、电气工程、给排水工程等。
二、施工组织设计1. 施工顺序(1)基础工程:桩基施工、基础垫层施工、基础梁施工、基础板施工。
(2)主体结构工程:柱施工、梁施工、板施工。
(3)屋面工程:屋面找平层施工、屋面防水层施工、屋面保温层施工、屋面找平层施工、屋面面层施工。
(4)防水工程:防水层施工、保护层施工。
(5)装饰工程:墙面抹灰、地面找平、地面面层施工。
(6)电气工程:强电、弱电、照明、消防等。
(7)给排水工程:给水、排水、中水等。
2. 施工方法(1)基础工程:采用钻孔灌注桩基础,桩径为Φ600mm,桩长根据地质勘察报告确定。
(2)主体结构工程:采用钢筋混凝土框架结构,柱截面尺寸为Φ600mm×Φ600mm,梁截面尺寸为200mm×400mm,板厚为120mm。
(3)屋面工程:采用SBS改性沥青防水卷材,防水等级为二级。
(4)防水工程:采用SBS改性沥青防水卷材,防水等级为二级。
(5)装饰工程:墙面采用水泥砂浆抹灰,地面采用C20细石混凝土找平层,面层采用陶瓷地砖。
(6)电气工程:强电采用电缆敷设,弱电采用PVC线管敷设,照明采用LED灯具,消防采用自动喷水灭火系统。
(7)给排水工程:采用铸铁管给排水,中水采用钢筋混凝土管道。
三、施工进度安排1. 施工准备阶段:1个月。
2. 基础工程:2个月。
3. 主体结构工程:3个月。
4. 屋面工程、防水工程、装饰工程:2个月。
5. 电气工程、给排水工程:1个月。
6. 竣工验收阶段:1个月。
四、质量控制措施1. 施工过程中,严格按照国家有关施工规范和标准进行施工。
2. 加强施工人员培训,提高施工质量意识。
3. 对关键工序进行严格的质量检查,确保工程质量。
完整版体育公园体育场工程施工组织设计方案
完整版体育公园体育场工程施工组织设计方案一、工程概况项目名称:体育公园体育场工程工程位置:体育公园建设单位:体育局施工单位:施工公司工程规模:体育场、露天看台、运动场设施等一系列工程二、施工组织设计目标1.确保施工质量2.提高工程进度效率3.保证安全施工4.合理安排资源三、施工组织设计内容1.前期准备工作:1.1确定施工组织设计方案负责人。
1.2研究并制定施工方案。
1.3开展施工前勘察和测量工作。
1.4确定施工期限和进度计划。
1.5制定施工组织设计方案。
2.项目组织机构2.1设立项目部,包括项目经理和各职能部门。
2.2项目经理负责整个工程项目的管理,协调各个部门的工作。
2.3制定组织机构图,明确各个部门的职责和权限。
3.施工工艺和方法3.1根据工程性质和特点,确定施工工艺和方法。
3.2选择适当的施工设备和机械。
3.3制定施工工艺流程图。
3.4制定施工工序计划。
4.施工安全保障4.1确保工地周边交通畅通,设立合理的交通引导标识。
4.2制定安全施工措施,并设立警示标识。
4.3按照施工现场实际情况,设置安全警示带和安全防护网。
4.4推行安全生产标准化管理,进行日常安全检查。
5.施工进度和质量控制5.1制定施工进度计划并进行监督。
5.2设立质量管理组织,负责监督施工过程中的各项质量控制工作。
5.3制定施工质量检查和验收标准。
5.4进行工程质量巡查和抽检。
6.施工资源管理6.1统筹协调施工过程中各项资源的利用。
6.2制定施工材料采购计划,并负责采购工作。
6.3确保施工现场的物资仓库管理有序,并进行相应登记。
7.环境保护与绿化工作7.1制定环境保护方案,减少对周边环境的影响。
7.2保护施工现场的植被和水源资源。
7.3完善施工现场的垃圾分类和处理措施。
8.完工和竣工阶段8.1编制工程竣工图,并提交相关部门进行验收。
8.2完善工程档案,归档施工过程中的相关资料。
8.3进行工程竣工节点的总结和汇报工作。
四、施工组织设计实施措施1.成立施工组织设计专项工作小组,负责方案的制定和实施。
体育馆主体工程施工方案
体育馆主体工程施工方案一、工程概况1.1 项目概述体育馆主体工程是指体育馆建筑的主体构筑物,包括建筑框架、屋面、墙体、梁柱等,是体育馆建设的核心部分。
本施工方案将对体育馆主体工程的施工流程、施工技术、安全管理等进行详细介绍。
1.2 项目位置体育馆主体工程位于城市中心地带,占地面积约20000平方米,总建筑面积约50000平方米。
1.3 工程内容体育馆主体工程包括地基处理、地下室施工、主体结构施工、屋面施工、墙体施工、装饰装修等。
1.4 工程时限体育馆主体工程施工周期为18个月,其中地基处理和地下室施工占1个月,主体结构施工占8个月,屋面、墙体、装饰装修占9个月。
二、施工组织设计2.1 施工总体组织设计(1)施工总承包单位负责制定施工总体组织设计方案,明确施工任务分工、工程质量控制、安全生产管理、进度管理等。
(2)施工总体组织设计应符合相关法律、法规和标准要求,保证施工过程中的安全和质量。
2.2 施工分部工程组织设计(1)各分部工程单位应根据总体组织设计方案,制定各自的施工组织设计方案,明确施工任务分工、工程质量控制、安全生产管理、进度管理等。
(2)各分部工程单位应符合相关法律、法规和标准要求,保证施工过程中的安全和质量。
2.3 安全文明施工组织设计(1)施工单位应设立专门的安全管理部门,负责安全生产的组织和实施。
(2)施工单位应制定安全生产管理制度,保证施工过程中的安全。
(3)施工单位应设立安全教育培训机构,对施工人员进行安全教育和培训。
2.4 施工技术和设备组织设计(1)施工单位应根据实际情况,制定相应的施工技术方案,配备相应的施工设备。
(2)施工单位应对施工设备进行定期检测和维护,保证施工过程中的安全和质量。
三、施工工艺流程3.1 地基处理(1)对场地进行勘察,确定场地地质情况。
(2)根据地质情况,进行地基处理,包括挖土、填土、夯实等。
3.2 地下室施工(1)进行地基处理后,进行地下室的深基坑开挖。
体育中心工程施工方案
一、项目背景随着我国体育事业的蓬勃发展,体育设施建设需求日益增长。
本体育中心项目旨在满足城市居民体育锻炼、举办各类体育赛事及文化活动的需求,提升城市体育文化水平。
本项目位于XX市,占地面积XX亩,总建筑面积XX平方米,包括田径场、足球场、篮球场、游泳池、健身馆等设施。
二、施工组织与管理1. 施工组织机构本项目成立项目领导小组,负责项目整体协调与决策;设立项目经理部,负责项目日常管理与实施。
2. 施工管理原则(1)科学规划,合理组织,确保施工进度;(2)安全第一,质量为本,强化安全生产;(3)文明施工,环保施工,打造绿色工地。
三、施工工艺与技术1. 基础工程(1)采用钢筋混凝土基础,确保基础稳定性;(2)基坑支护采用钢支撑、土钉墙等,确保施工安全;(3)基础垫层采用C15混凝土,厚度满足设计要求。
2. 结构工程(1)主体结构采用钢筋混凝土框架结构,确保结构安全;(2)屋面采用钢结构,采用钢网架结构,保证屋面平整、美观;(3)门窗采用铝合金材料,具有良好的密封性能。
3. 装饰工程(1)室内墙面采用涂料、石材等材料,保证墙面美观、耐用;(2)地面采用瓷砖、木地板等材料,满足使用需求;(3)室内外照明采用节能灯具,满足照明需求。
4. 机电安装工程(1)给排水系统采用不锈钢管道,确保水质安全;(2)电气系统采用铜质电缆,确保供电安全;(3)消防系统采用自动报警、灭火系统,确保消防安全。
四、施工进度安排1. 施工准备阶段(1个月):完成施工图纸会审、施工组织设计编制、施工材料设备采购等;2. 土建工程阶段(6个月):完成基础、主体结构、屋面等施工;3. 装饰工程阶段(4个月):完成室内外装修、机电安装等;4. 竣工验收阶段(1个月):完成工程验收、资料整理、交付使用。
五、质量保证措施1. 严格执行国家相关施工规范和标准;2. 加强施工过程控制,确保工程质量;3. 定期进行质量检查,发现问题及时整改;4. 建立健全质量保证体系,确保工程质量满足设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章工程概况 (2)第一节工程概述及难点分析 (2)第二章编制依据 (5)第三章施工总体进度计划及保障措施 (7)第一节施工总体进度计划 (7)第二节确保进度的施工准备措施 (7)第三节确保工期的施工部署措施 (10)第四节制作加工的进度保证 (18)第五节施工平面布臵及施工用电、用水措施 (18)第四章质量保证措施 (19)第一节质量目标 (19)第二节质量目标保证措施 (19)第三节施工安装过程中的质量检测措施 (20)第五章安全保证措施 (21)第六章屋面制作方案及技术措施 (23)第一节材料的垂直运输 (23)第二节屋面材料的制作加工 (29)第三节屋面板安装 (31)第七章工程保修的管理措施和承诺 (39)第一节维护保修组织机构 (39)第二节工程保修承诺 (39)第三节工程保修措施 (39)第一章工程概况第一节工程概述及难点分析本工程为阜阳市体育中心综合体育馆工程-体育馆部分,位于已经建成田径场的西侧。
基地北临阜临路,南接双清路,东临南京路,西接云亭路。
总建设用地约133350 m²。
总建筑面积25917.4m²,其中地下面积5261.2m²,地上面积20656.2m²。
本工程可容纳观众4500人,其中固定座椅2500人,活动坐席1800个,包厢坐席200个,残疾人坐席7个。
比赛场地尺寸为40x60m。
本体育馆等级为乙级,规模为中型。
本工程的金属屋面板采用0.9mm 铝镁锰合金板,其他配件采用配套配件(如:高强铝合金固定支座、隔热垫、滴水片、自攻钉、铆钉、其它紧固件等),保温材料采用玻璃保温棉(带铝箔纸),支撑层采用镀锌钢丝网,吸音材料采用玻璃棉,防尘材料采用无纺布,底板采用镀铝锌穿孔钢板(穿孔率21%)。
1、屋面构造本工程的金属屋面系统构造为:铝镁锰合金屋面外板,高强铝合金支座,镀锌钢丝网,玻璃纤维保温棉带单层铝箔,玻璃纤维吸音棉,无纺布,镀铝锌穿孔吸音钢底板。
屋面系统由下往上结构内容如下表所示:2.拟采用的屋面系统性能及特点本工程屋面系统主要采用铝镁锰合金板屋面系统。
直立锁边铝镁锰合金板屋面系统是一种构造合理、设计完善的屋面系统,它有效地解决了屋面板的热胀冷缩问题,并大大增强了屋面板的整体性和防水性能,是近年在国内广泛应用的一种屋面系统。
铝镁锰合金这种材料美观、抗腐蚀能力强,适用于潮湿、严热的环境。
3.屋面整体性好,防水效果卓越铝镁锰合金金属屋面板最突出的特点就是整体性好,在同一排水面上,屋面板的长度方向可无搭接或少搭接,大大提高了屋面的防水性能。
4.本工程的重点难点分析根据本项目的地理位臵和自身独特的建筑造型特点,要想保证整体屋面协调一致,做到既完美的实现建筑物造型,又能满足其所需的各方面功能要求,这就需要有针对性地采用好的建筑材料和建筑系统。
现就以下几点提出解决方法和保证措施:4.1 屋面的建筑造型要保证实现建筑造型,在铝镁锰合金板的设计、加工成型和异型板生产等方面均需要采用先进的控制程序,采用最先进的生产机械设备,也是必不可少的条件之一。
在较紧的工期要求下,尤其需要依靠三维空间模拟放样确定各个切平面的板长,这将直接影响屋面板锁扣式连接和收边泛水的设计选型,也关系到屋面自然流线型外观和美观,同时有效地达到屋面防水的功能性要求,杜绝了漏水的隐患。
4.2 工期的保证本工程按照屋墙面系统工期需要完成的要求,就需要具备压型机械设备进行加工生产,同时压型将在现场进行。
我公司已经组织好了必要的人员、压型机械及设备材料,在合同签定后10日内进场进行施工,保证在按期完成整个工程。
本工程计划安装时间为45天,考虑到施工过程正在夏季,气候多变、多单位、多区域施工,工期相当紧张。
实际可用时间有可能少于45天。
根据施工现场实际情况及使用功能分布情况,本工程可分阶段进行管理和流水施工,最高作业人数控制在15人左右,完工时间控制在45天之内。
4.3 防水、抗风的性能4.3.1防水性能我司的铝镁锰合金板直立锁边屋面系统具有优良的密封效果和防水效果,技术成熟可靠,细致地节点防水处理措施,在材料、板型、固定方式、生产方式、节点设计等方面考虑周全、无懈可击,在屋脊、檐口、山墙及天窗连接处等重要部位使用完备的配件,采用周密的防水措施,因此整个系统具有良好的防水性能,有着无可比拟的优势。
4.3.2 抗风性能我公司的铝镁锰板屋面系统不仅从构造考虑,而且从设计到施工安装的每一个步骤、细节都针对抗风作了很多具体性的技术处理,如:檐口滴水片、山墙扣件、各种配件和抗风钉等等,以实现整个屋面系统的整体抗风性能。
第二章编制依据1、阜阳市体育中心综合体育馆金属屋面配套设备工程招标文件及招标图纸。
2、建筑及结构设计规范:《建筑荷载设计规范》 GB50009-2001 《建筑设计防火规范》 GBJ16-87(2001 版) 《建筑物防雷设计规范》 GB50057 《钢结构设计规范》 BJ50017-2003 《建筑抗震设计规范》 GB50011-2001 《民用建筑隔声设计规范》 GBJ118-88 《民用建筑热工设计规范》 GB50176-93 《铝及铝合金压型板》 GB6891-86 《金属屋面的设计和施工规范》 ASI562 《玻璃幕墙工程技术规范》 JGJ102-2003 3、材料标准:《镀锌钢板(带)镀层重量测定方法》 GB/T13448 《彩色涂层钢板及板带》 GB/T1839 《铝及铝合金阳极氧化阳极氧化膜的总规范》 GB10711 《不锈钢热轧钢板》 GB/T4237-1992《连续热镀锌薄钢板和钢带》 GB2518 《变形铝及铝合金牌号表示方法》 GB/T16474-1996 《变形铝及铝合金化学成份》 GB/T3190-1996 《建筑用压型钢板》 GB/T12755-91 《紧固件机械性能、不锈钢螺栓、螺钉和螺柱》 GB/T3098.6-200 《绝热用岩棉、矿渣棉及其制品》 GB/T11835-1998 《铝合金建筑型材第2 部分:阳极氧化、着色型材》GB/T 5237.2-2004 《铝合金建筑型材第 4 部分:粉末喷涂型材》GB/T 5237.4-2004 《铝合金建筑型材第5 部分:氟碳漆喷涂型材》GB/T 5237.5-2004 4、相关验收规范:《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑装饰装修工程质量验收规范》 GB50210-2001 《建筑电气工程施工及验收》 GB50303-2002 《钢结构工程施工质量验收规范》 GB50205-2001 《屋面工程质量验收规范》 GB50207-2002 《压型金属板设计施工规程》 YBJ216-88 《建筑防腐蚀工程施工及验收规范》 GB50212-91 《玻璃幕墙工程质量检验标准》 JGJ/T139-2001 5、施工安全标准及规范:《建筑施工安全检查评分标准》 JGJ59-99 《建筑机械使用安全技术规范》 JGJ33-2001 《工程建设施工现场供用电安全规范》 GB50194-93 《建筑机械使用安全技术规范》 JGJ3-86 《施工现场临时用电安全技术规程》 JGJ46-2005 《建筑施工安全检查标准》 JGJ59-99 《建筑施工高处作业安全技术规程》 JGJ80-91第三章施工总体进度计划及保障措施第一节施工总体进度计划阜阳市体育中心综合体育馆金属屋面工程承诺工期为:日历45天。
将结合目前钢结构安装实际进度,合理安排工期。
工程计划开工时间2011年08月05日,计划竣工日期2011年09月20日(不考虑雨水影响)。
违约责任承诺:按有关规定和合同执行。
工程进度具体计划及人员配臵根据这个工程的特点,我们计划组建一支队伍约15人(施工高峰期另加5人)。
分为2个班组。
另派2名现场管理人员。
合理分工,平衡作业。
发扬5+2,白加黑的精神,总共工期45天。
工程进度大概是:(1)穿孔底板300平方/每天(所有班组),最多15天完成底板的安装(2)屋面板(棉,无纺布,支座等)400平方/每天(所有班组),最多20天完成屋面板的安装。
(3)采光板在这期间还要安排人员交叉作业,进行采光板安装。
(4)屋脊收边板等大概要5天时间。
再留5天时间进行工程收尾及验收。
第二节确保进度的施工准备措施1.技术准备1.1.深化设计我公司已有幸中标该工程,将立即会同业主、设计院、屋面系统深化设计人员对投标图纸进行会审,并提出改进意见。
我公司设计人员继续对图纸进行修改和深化,尽早完成全部深化设计工作,并交给业主及设计院审查批准屋面系统深化施工图。
1.2.技术交底组织本项目的工程技术人员熟悉屋面系统施工图及相关钢结构施工图纸,了解本工程的结构特点及工程做法,有问题及时与设计人员沟通。
然后组织技术人员召开技术攻关会,对本工程的主要施工程序、施工方法及工程的重点和难点部分进行讨论,确定出各专项施工方案。
总结以往在施工大型公共建设项目的经验与心得,针对本工程特点对工人及技术人员进行技术交底。
1.3.培训对施工人员进行有针对性的强化培训,尤其是对将用于本工程上的面板压型板的材料特点,和其具体安装方法予以详细,重点交底。
2.施工现场准备项目部人员进场后及时与业主、监理及钢结构单位接洽,了解工程的实际进展情况,提交业主、监理单位所要求的技术资料,办理相关的施工证件和现场各种证件。
熟悉相关的技术资料文件及总承包单位、监理、业主的项目管理程序,并在施工时严格按管理程序执行。
3.材料准备本工程所使用的主要材料有铝镁锰合金屋面外板,高强铝合金支座,镀锌钢丝网,玻璃保温棉带单层铝箔,玻璃吸音棉,无纺布,镀铝锌穿孔吸音底板等。
工程材料种类多数量大,价格较贵,如不及时准备,将很难在较短的时间内到位,为了不影响工程开工,在接到中标通知书后,待深化设计图完成将立即提出材料计划,着手办理材料订货事宜。
4.施工机具准备首先对拟用于本工程的施工机具进行确认,然后进行调配和组织。
面板压板机是安装屋面系统的专用施工机械,它们的性能优劣直接影响本工程的施工进展及施工质量,因此应选调性能优良的用于本工程;此种专用施工机械需从外地调运,应预先对运输方式及运输时间进行了解,以便提早调运,保证面板安装前十五天能进驻施工现场。
焊接设备及用电设备等应提前进行检修和保养。
确保在使用过程中运转良好。
5.成立项目经理部成立项目经理部,作好施工前期准备:施工人员组织和培训、施工机具组织和进场、材料进场、临建设施、水电接驳等工作。
组织技术人员学习图纸,组织安全、技术交底。
项目经理全权负责工程项目的安全、质量、进度。
下设现场管理人员一名。
本工程项目组织机构如下图所示:本工程项目组织机构图:5.1.项目经理(现场负责人):对工程全面负责,在施工现场具有绝对的领导权力,全面负责现场施工质量管理、安全管理、进度管理、现场文明施工管理,对于现场的资金、材料、人工进行合理的安排,确保生产安全、施工文明,工程达到总进度目标要求。
