工程造价中的超预算控制措施

合集下载

影响建筑工程造价超预算的原因分析及其控制措施

影响建筑工程造价超预算的原因分析及其控制措施

影响建筑工程造价超预算的原因分析及其控制措施1.设计阶段不足或不合理的设计:如果在设计阶段没有充分考虑到各种技术要求和采购成本,以及后期施工中可能出现的问题,就容易导致施工过程中需要更多的时间和资金来解决。

解决办法是要在设计阶段充分讨论和研究各种可能的技术要求和问题,并进行合理的预测和预案编制。

2.施工阶段材料和劳动力成本上升:市场上材料和劳动力的价格波动是常见的事情。

如果在预算编制时没有合理的考虑到这些波动,就很容易导致造价超支。

控制措施是在预算编制的时候要做好市场调研,了解市场价格的变化情况,并在预算中做相应的调整和预留。

3.施工现场管理不善:一些施工过程中的问题和失误,比如施工进度延误、质量问题和资金管理不善等等,都会导致建筑工程造价超支。

控制措施是要加强施工现场的管理,完善施工进度计划和质量控制措施,并做好资金的管理和预算控制。

4.工程变更及未料及的问题出现:由于一些外部因素的变化或者设计上的考虑不足,有时候需要对工程进行一些变更或者进行一些额外的工作,这会导致造价超支。

控制措施是要严格控制工程变更的范围和内容,以及变更后带来的额外成本,并及时进行相应的预算调整。

5.设计与施工之间的沟通不畅:如果设计和施工之间的沟通不畅,就容易导致一些问题没有得到及时解决,从而给工程造价带来增加的风险。

控制措施是要加强设计和施工之间的沟通,建立起良好的合作关系,并及时解决沟通中产生的问题。

要控制建筑工程造价超预算,必须在工程的各个阶段都加强管理和控制。

从设计阶段就要充分考虑各种可能的问题和风险,并进行合理的估算和预测。

在施工阶段要加强管理,做好进度、质量和资金的控制。

设计和施工之间也要加强沟通,确保问题能够及时解决。

只有做到全方位的管理和控制,才能够有效地降低建筑工程造价超预算的风险。

简析工程造价超预算的原因及控制措施

简析工程造价超预算的原因及控制措施

根据实际情况,对工程预算进行适时调整,确保工程预算与实际相符。
对工程预算进行定期评估,以便及时发现问题并采取相应措施。
确保工程量清单的编制准确无误,避免因清单错误导致造价超预算。
对工程量清单中的材料、设备价格进行合理估算,确保价格合理、透明。
对工程量清单进行详细审查,确保清单内容完整、准确,避免漏项或重复项。
预算审核不严格
在施工过程中,对施工现场的管理和控制不严格,导致出现工程变更、签证等问题,从而造成实际成本超出预算。
对材料和设备的管理不规范,导致材料浪费、设备损坏等问题,增加不必要的成本支出。
材料和设备管理不善
施工现场管理不到位
变更签证审批不规范
在施工过程中,变更签证的审批不规范,缺乏有效的管理和监督机制,导致变更签证的真实性和合理性无法保证。
制定成本控制目标和措施:制定成本控制目标和措施,强化成本控制意识,确保成本控制在预算范围内。
THANKS
感谢您的观看。
02
CHAPTER
控制措施
充分了解和掌握工程项目的具体情况,包括施工图纸、工程量清单、材料价格等信息。
对工程项目进行详细的现场勘查和调研,确保预算编制的合理性和准确性。
加强与工程项目各相关方的沟通和协调,确保预算编制的信息来源可靠。
加强对施工现场的监管,避免因施工质量问题、材料浪费等问题引起的额外支出。
变更签证程序不透明
变更签证程序不透明,存在人为操纵和舞弊的空间,导致工程造价超预算的风险增加。
结算审核流程不规范
在工程结算阶段,结算审核流程不规范,缺乏有效的监督机制,导致结算结果不准确,出现超预算的情况。
结算审核人员素质不高
结算审核人员素质不高,缺乏专业知识和经验,导致审核结果存在误差和漏洞,给工程造价控制带来不利影响。

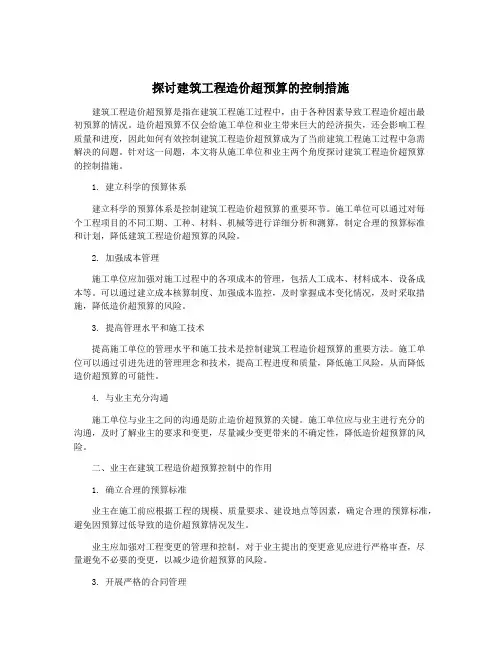

探讨建筑工程造价超预算的控制措施

探讨建筑工程造价超预算的控制措施

探讨建筑工程造价超预算的控制措施建筑工程造价超预算是指在建筑工程施工过程中,由于各种因素导致工程造价超出最初预算的情况。

造价超预算不仅会给施工单位和业主带来巨大的经济损失,还会影响工程质量和进度,因此如何有效控制建筑工程造价超预算成为了当前建筑工程施工过程中急需解决的问题。

针对这一问题,本文将从施工单位和业主两个角度探讨建筑工程造价超预算的控制措施。

1. 建立科学的预算体系建立科学的预算体系是控制建筑工程造价超预算的重要环节。

施工单位可以通过对每个工程项目的不同工期、工种、材料、机械等进行详细分析和测算,制定合理的预算标准和计划,降低建筑工程造价超预算的风险。

2. 加强成本管理施工单位应加强对施工过程中的各项成本的管理,包括人工成本、材料成本、设备成本等。

可以通过建立成本核算制度、加强成本监控,及时掌握成本变化情况,及时采取措施,降低造价超预算的风险。

3. 提高管理水平和施工技术提高施工单位的管理水平和施工技术是控制建筑工程造价超预算的重要方法。

施工单位可以通过引进先进的管理理念和技术,提高工程进度和质量,降低施工风险,从而降低造价超预算的可能性。

4. 与业主充分沟通施工单位与业主之间的沟通是防止造价超预算的关键。

施工单位应与业主进行充分的沟通,及时了解业主的要求和变更,尽量减少变更带来的不确定性,降低造价超预算的风险。

二、业主在建筑工程造价超预算控制中的作用1. 确立合理的预算标准业主在施工前应根据工程的规模、质量要求、建设地点等因素,确定合理的预算标准,避免因预算过低导致的造价超预算情况发生。

业主应加强对工程变更的管理和控制,对于业主提出的变更意见应进行严格审查,尽量避免不必要的变更,以减少造价超预算的风险。

3. 开展严格的合同管理业主应在承包施工单位的合同中明确工程造价的支付标准和变更规定,严格执行合同约定,避免因合同管理不善导致的造价超预算问题。

4. 提高对工程质量的要求。

建筑工程造价“三超”现象控制措施分析

建筑工程造价“三超”现象控制措施分析

建筑工程造价“三超”现象控制措施分析建筑工程造价“三超”现象是指建筑工程造价在项目成本、施工周期和工程质量等方面出现超支、超限和超期的现象。

这种现象不仅增加了建筑工程的成本,给建设单位和施工方带来经济损失,还影响了工程的质量和进度。

1. 健全预算管理制度:建设单位在项目启动前应编制详细的工程预算,并加强对工程造价的跟踪和控制。

预算管理制度应明确责任部门和责任人,并强调预算的准确性和合理性。

2. 加强合同管理:建设单位和施工方在签订合同前应明确工程范围、工期和质量要求,并明确约定违约责任和违约处罚。

合同管理要严格执行,做到合同内的工程不超量、不超期、不超限。

3. 投标过程公正透明:在工程项目的招投标过程中要确保公正、透明、竞争的原则。

建设单位应通过公开招标的方式选择合适的施工单位,避免在中标过程中出现不合理的费用增加。

4. 加强工程管理:施工方应加强对工程的计划、进度和质量的管理,确保施工过程按照设计要求和质量控制标准进行。

建设单位应加强对工程进度和质量的监督,及时发现和处理问题,避免工程质量问题导致超限超支的情况发生。

5. 强化监理的职责和作用:监理单位应加强对工程的监督和检查,确保施工过程和工程质量符合合同和法律法规的要求。

监理单位应及时提出建设单位和施工方的违约行为,并做出相应的处理和处罚。

6. 加强成本控制:建设单位和施工方要加强对工程成本的控制。

定期进行成本分析和核算,及时发现成本超支和费用增加的问题,并采取相应的措施进行调整和优化。

7. 强化协调机制:建设单位、施工方、监理单位等各方应建立一个有效的沟通和协调机制,及时解决工程中的问题和矛盾,减少造成超限超支的因素。

建筑工程造价超预算的原因与控制措施

建筑工程造价超预算的原因与控制措施

建筑工程造价超预算的原因与控制措施1. 引言1.1 建筑工程造价超预算的问题意义建筑工程造价超预算是当前建筑行业普遍存在的问题,给工程建设和经济发展带来了一系列负面影响。

造价超预算会增加项目的投资成本,导致资金不足以支持工程的顺利进行,甚至引发项目停工或延期。

造价超预算会影响建筑工程的质量和进度,可能导致施工质量下降、工期延长等问题,影响项目的整体效益。

造价超预算也会影响投资方的利益,降低项目的经济效益和投资回报率,从而影响建筑行业的可持续发展。

建筑工程造价超预算的问题意义十分重大,必须引起高度重视并采取有效措施加以控制和解决。

2. 正文2.1 造价超预算的原因造价超预算的原因可以是多方面的,主要包括以下几点:第一,设计变更。

在建筑工程施工过程中,设计变更是造成造价超预算的一个重要因素。

设计变更可能源自于业主需求变化、规划法规变更、施工单位技术水平等因素,这些变更在一定程度上会增加工程造价。

第二,材料价格波动。

建筑工程中使用的各种材料价格会受到市场供求、政策法规以及生产成本等因素的影响。

若材料价格波动过大,超出预算范围,就可能导致造价超预算的情况发生。

人工成本增加。

人工成本是建筑工程中不可或缺的一部分,若人工成本增加过多,会直接导致工程造价超预算。

第四,施工周期延长。

施工周期的延长会带来更多的人工和材料费用,加上可能的施工管理成本的增加,也会造成工程造价超预算的情况。

造价超预算的原因多种多样,需要在工程管理过程中做好预算控制和管理,以及及时应对各种可能的风险,从而尽量减少造价超预算的发生。

2.2 控制造价超预算的措施1. 精细化管理:建立完善的项目管理体系,明确责任归属,建立科学的成本管控机制,加强对项目各个环节的监控和管理,及时发现和解决可能造成造价超支的问题。

2. 确定合理的预算:在进行建筑工程预算时,要综合考虑项目的规模、质量要求、工期等因素,制定合理的预算计划,确保预算的准确性和合理性。

建筑工程造价“三超”现象控制措施分析

建筑工程造价“三超”现象控制措施分析

建筑工程造价“三超”现象控制措施分析建筑工程造价“三超”现象是指在建筑工程施工过程中,发生了超预算、超工期、超质量的情况。

这种现象会给工程造价管理和施工管理带来很大的困难,严重影响工程的进度和质量,增加了投资者的成本,影响了建筑工程的可持续发展。

对于建筑工程造价“三超”现象,有必要提出一些控制措施。

一、加强前期准备工作建筑工程的预算编制和施工计划的制定是保证工程项目顺利进行的重要环节。

在项目启动之初,应该认真进行项目的可行性研究、施工工艺技术研究、工程造价测算等前期准备工作,完善工程项目的预算和施工计划,明确施工流程和工程进度,充分了解项目的特点和难点,做好项目的项目风险分析。

通过详细、科学地预算和计划编制,可以有效防止因为工程量或工程难度估计不准确而导致的超预算、超工期现象发生。

二、建立合理的工程管理制度在施工过程中,建立合理的工程管理制度也是避免“三超”现象发生的重要手段。

需要建立起贯穿项目全过程的成本控制管理体系和质量管理体系,加强对项目各个环节的监督和检查。

对于工程造价,需要建立科学的成本控制制度,明确资金使用渠道和管理权限,并加大对于成本的监管力度,确保资金的使用效率和合理性。

对于工程进度,需要建立科学的工期管理制度,合理安排施工计划,有效控制施工进度,及时发现并解决工期延误问题,避免超工期现象发生。

对于工程质量,需要建立科学的质量管理制度,制定严格的质量检验标准和程序,确保在建筑工程各个环节的施工质量可控可查,避免超质量现象发生。

三、加强供应链管理在建筑工程施工过程中,供应链管理是至关重要的。

合理的供应链管理可以有效防止超预算、超工期、超质量现象的发生。

需要准确评估和选择合格的供应商和材料,确保采购的原材料和零部件质量可靠,价格合理。

同时加强对供应链的管理,及时掌握材料的进场情况和使用情况,避免出现因材料供应不足而导致的工程延误。

还可以建立供应商绩效考核制度,督促供应商提高产品质量、降低成本和合理履行合同义务,提高供应商的责任心和服务水平。

建筑工程造价超预算原因分析及控制措施

建筑工程造价超预算原因分析及控制措施

建筑工程造价超预算原因分析及控制措施随着城市化进程的加快和建筑业的发展,建筑工程项目也越来越多。

随之而来的问题就是建筑工程造价超预算的情况也越来越普遍。

造价超预算不仅给建筑工程项目带来巨大的财务压力,也严重影响了项目的进度和质量。

对造价超预算的原因进行深入分析,并提出相应的控制措施,对于规范和提高建筑工程的管理水平具有重要的意义。

一、造价超预算的主要原因分析(一)设计变更频繁设计变更是造价超预算的主要原因之一。

在建筑工程项目施工过程中,由于各种原因,如业主的需求变更、设计方案不合理等,往往导致设计的频繁变更,进而造成工程量的增减和工程预算的变动。

这不仅增加了工程的成本,还会导致项目的进度延误,甚至影响到工程质量。

为了避免设计变更频繁导致造价超预算的问题,需要在项目立项阶段就对设计进行充分论证和评审,确保设计方案符合业主需求和工程实际情况。

同时在施工前尽可能减少设计变更的可能性,规范设计变更的流程和程序,并对设计方案进行全面评估,以确保设计方案的稳定性和可行性。

(二)工程量测算不准确工程量测算不准确也是造价超预算的重要原因。

在建筑工程项目的预算编制过程中,工程量的准确测算是基础和前提。

如果工程量测算不准确,往往会导致工程费用的计算偏差,进而造成造价超预算的情况发生。

为了提高工程量测算的准确性,需要在项目立项阶段就对工程量进行详细测算和评估,充分考虑工程所需材料和人工成本等因素,确保工程量测算的准确性。

建立健全的工程量测算制度和流程,加强对工程量测算的质量控制和监督,及时发现和解决工程量测算中存在的问题,以确保工程量测算的准确性和可靠性。

(三)材料价格波动大现如今,建筑工程所需要的材料种类繁多,价格也受多种因素影响,导致价格波动较大。

如果在项目立项阶段未能准确评估和预测材料价格波动的可能性和趋势,往往会导致在后期采购材料时价格变动较大,进而造成工程造价超预算的情况。

为了控制材料价格波动对工程造价的影响,需要在项目立项阶段就对材料价格进行充分考虑和预测,建立材料价格监测体系,及时掌握材料价格变动的情况,以便在采购材料时合理安排采购时机,减少价格波动对工程造价的影响。

工程造价超预算的原因和控制措施

工程造价超预算的原因和控制措施

工程造价超预算的原因和控制措施工程造价超预算是指在工程建设的过程中,由于各种原因造成建设投资超过预先制定的预算。

这一问题对于任何一个工程都会产生重大影响,因此需要认真探究造成工程造价超预算的原因,并采取相应的控制措施。

造成工程造价超预算的原因主要有以下几点:一、规划设计不合理规划设计这一环节的质量直接影响了工程最终的质量和工程造价。

若设计不合理,就极有可能导致工程造价超预算,甚至重新设计,建设时间延长。

二、市场价格波动市场行情经过周期性变化,会对工程造价造成影响。

当材料价格上涨时,工程投资费用必然会上涨;如果材料价格下降,则工程造价也将下降。

因此,高度关注市场价格波动能够有效控制工程造价超预算的风险。

三、施工管理不善由于施工管理不善,存在以下问题:材料损耗过多,设备损坏,交通堵塞等,都将导致工程造价上升。

施工管理中的细节问题对工程造价也有很大的影响。

四、管理和技术不完善管理和技术人员的水平程度低,不仅可能导致废的工作量增加和工作效率低下,还可能造成质量问题。

对于技术工作的负责任以及协调管理的全面考虑能够有效控制工程造价的超预算。

如何控制工程造价超预算?一、加强前期设计规划对于工程造价超预算的问题,设计是非常重要的一个方面。

因此,需要加强前期设计规划,确保设计合理,以减少后期的变更和成本更改。

二、强化工程施工管理工程施工管理强化,提高管理人员的水平,建立科学的施工流程,有序安排施工安排和管理现场,对于材料损耗、设备损坏及人工操作发生的错误造成的损失要积极控制。

三、建立管控机制建立科学有效的管控机制,包括预警机制、评估机制、调整机制等等,提高对工程信息的整体分析和控制,能够有效规避工程造价超预算的风险。

四、资金管理保证资金的合理配置,尽可能降低利息费用,规避金融风险。

在资金管理时,要注重对资金的合理使用,合理划分工程建设所需的资金,减少工程投资费用。

总之,工程造价超预算的问题是一个影响非常大的问题,但是只要做好前期规划设计、注意市场价格波动、加强施工管理和技术以及重视资金管理等方面的管控,就能够有效控制和降低工程造价超预算的风险,从而保证工程建设质量,有利于社会的发展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程造价中的超预算控制措施一、工程造价中的超预算控制的重点问题分析工程造价超预算控制问题是造价管理的重点问题。

由于物价大幅度上涨,建筑材料的成本不断增加,加上人工成本的提高,导致工程造价项目预算调节面临很大压力。

在工程项目造价活动中,工作人员应该考虑建筑原材料上涨的问题,并且认真分析市场环境中大宗生产原材料的价格波动情况,对项目工程造价进行合理设计。

准确把握计划完工时间中的材料成本控制和施工质量关系,采用比较法,严格防止工程造价项目中的预算超支问题产生。

按照某种确定的方式将施工成本计划值域实际值逐项进行对比,从而发现施工成本是否已经超支。

在比较的基础上,对比较的结果进行分析,从而确定偏差的严重性及偏差产生的原因。

工程造价管理人员应该认真分析市场环境变化与价格波动情况,并且对外界条件变化对工程项目的影响进行预判。

在超预算控制中,造价人员应该严格按照完成情况估计完成项目所需的总费用,协调好各个部门的工作关系。

在造价控制活动中,项目负责人应该经常性地组织各个项目经理召开会议,在会议上分析施工耗费资金最多的项目,并且讨论调控本次预算活动的有效措施。

二、工程造价中的超预算控制的具体措施(一)重视成本设计,及时纠正造价偏差在工程造价管理活动中,项目负责人应该及时地纠正造价偏差。

当工程项目的实际施工成本出现偏差时,造价人员应该根据工程的具体情况进行偏差分析,结合近期市场大宗材料钢筋、混凝土、墙体粉刷材料的价格变化情况,预测近期的价格变动结果。

工程造价还应该保证行政办公费用支出和职工薪资及福利费用、出差费用的支出。

防止工程造价发生超支问题,从直接支出和间接支出两方面进行细节设计,体现造价管理的全面性和严谨性。

工程费用发生部门应该从成本分项进行超预算控制,细化各个责任部门开发前期费用和主体工程建安费用的职责,减少工程开支。

在工程项目前期开发费用控制活动中,造价人员应该认真勘察施工环境,并且由工程管理部门的工作人员有计划地开展勘察工作,通过招投标确定收费比较合理的勘察单位。

对比不同的报价单位,根据工程施工高的要求进行筛选,选择最合适的施工队伍执行勘察任务。

将项目工程的勘察测量费用与报告进行准确性挂钩,并且认真复核实际完成的勘察工作量。

在开发前期费用活动中,做好工程项目的规划与设计工作。

由设计部根据目标相加,合理安排各项规划设计费用的标准,要努力推广限价设计目标,将工程项目规划设计费用的支付与设计质量进行挂钩。

(二)贯彻造价节约意识,开展合理图纸会审工作在工程造价超预算控制活动中,对前期开发费用中的成本分项进行对应性设计。

临时水电管线敷设,应该尽可能利用库存的旧材料完成,从而缩减工程项目施工中的成本开支。

施工完成后,工作人员可以对可利用材料进行回收,从而实现资源的高效利用。

在临时设施费用开支管控活动中,工程管理部门应该加强临时设施的重复利用与开发,提升临时设施材料的利用率,将有限资源的价值进行最大限度开发与利用。

开展工程造价超预算控制工作,造价人员还应该对主体工程建安费用进行科学管理。

主体建安设计部门应该做好工程项目施工图纸的会审工作,并且要将不合理的现象消灭在施工之前,避免由于频繁变更设计方案造成工程材料的浪费,同时避免设计变更造成的额外审批和签证费用。

按时复核现场变更,对于现场施工中,由于天气原因造成的施工计划改变问题,应该灵活应对,由于连续暴雨造成钢箱梁、房屋钢筋主体结构焊接施工受阻的问题,可以采用转白天施工为夜间小雨环境施工的方式进行。

成本部门核算人员在工程超预算管理活动中,应该努力控制工作量签证管理,使其处于合理的状态。

(三)提升预算人员素质,严格造价调整审批程序在建筑工程造价管理活动中,费用管理的重中之重就是要进行流动资金和流动资产投资进行控制。

工程费用的控制应该体现出对于设备及工器具的购置费用、建筑工程费用和安装工程费用等三项。

工程建设其他费用包括土地使用费用、与项目建设的其他有关费用和与未来生产经营有关的其他费用。

提升造价人员的业务素质,经常组织造价人员进行培训,并且前往名优企业学习管理经验。

在主体工程建安费用超预算控制活动中,工程项目成本部核算人员应该格局招投标的要求,选择优秀而可信的施工队伍。

编制完善、严密的施工承包合同,在设计变更、签证管理过程中做到先估价再审批,然后实施。

在估价的过程中,造价人员应该考察同类建筑项目的成本支出情况,并且要分析同类建筑项目的成本支出表格,从而找到减少开支的有效方法。

在工程计划实施的过程中,造价人员应该按照公司规章要求进行预算控制,避免出现盲目变更。

在固定资产投资的工程造价活动中,工程建设项目有的总投资人员应该对建设期的利息因素进行考虑。

在流动资金和流动资产投资项目中把握好预备费的支出控制,保证基本预备费的支出与回收达到一种相对平衡的状态。

工程项目专户款在领用过程中,要报请项目负责人批准,防止口头审批的情况出现,对工程项目资金安全造成不利的影响。

重视工程造价净资产类和支出类项目资金安全保障工作,对于固定基金和结转自筹基建基资金,应该分类管理并且认真核对,防止超支。

(四)重视实施阶段预算控制,优化造价编制方案在施工管理活动中,技术人员应该采用适当的措施,以期望达到使施工成本偏差尽可能缩小的目的。

在预防预算超支的管理活动中,项目负责人应该深入到一线施工环境中进行考察,对员工的行为进行监督,避免浪费材料的情况产生。

安排专人进行仓库材料的管理,并且每日向领导层汇报材料的领用情况,将仓库剩余物料的情况进行报告,从而及时地补充仓库原材料,防止对施工活动的顺利开展造成不利影响。

在造价管控活动中,造价人员还应该对进展进行跟踪和检查,采用制作表格和现场拍照上传图片的方式,汇报建筑材料管理和工程项目进展情况,及时地采取纠偏措施纠正施工活动中的不科学现象。

检查前期的项目施工计划的执行情况和效果,为今后的工作积累经验。

造价人员应该重点保障工程项目直接型成本的支出控制,满足建筑活动直接型成本支出需求。

直接型成本支出中的人力费用、施工设备及材料费用、工程其他直接的费用。

在保障项目工程建设活动中直接型必要支出的前提下,造价人员还应该适度缩减工程财务费用和固定资产费用的支出,并且要重视保障基层员工的福利,从而保障基础工作人员的利益,提高工程施工队伍的内部的凝聚力,提升工程造价活动的整体效率。

工程项目成本核算人员还应该认真审核竣工图等结算资料,确保结算资料的准确性。

在审核的过程中,应该对材料费、大型机械设备和人工费开支的票根进行核对,采用发票联信息统计和综合核算的统计方式,提升工程造价预算控制的严谨性。

对于人员出差的费用进行严格控制,避免员工随意报销账款。

(五)管控材料质量,缩减直接间接成本在主体项目工程施工造价费用管控活动中,造价人员应该做好装饰材料及设备管理工作。

设计部人员应该根据目标成本的材料先进,确定材料的规格、档次和品种,并且对建筑材料的出厂合格证书进行审查,一旦发生建筑材料证书不齐全,应该将材料退回。

采用抽查的方式,按照一定的比例,将建筑施工的材料和设备性能进行测试,防止出现施工材料档次过低、品种混乱对施工安全造成不利影响。

认真做好工程造价招投标的工作,成本部门人员应该根据目标成本要求及性能优化材料采购限价设计工作,从材料价格管理活动中对供应商的货品进行对比,货比三家,保证项目施工过程中的材料供应充足。

工程管理部门人员应该严格按照标准验收材料,对于不合格的产品进行扣留。

对混凝土原料的含气量、密度、PH值进行检测,按照国家J TJ053-94混凝土材料验收标准进行质量检查。

采用取样化验的方式,对水泥净浆流动速度、混凝土配合比例与混凝土混合料抗压强度进行等级测试。

承包商在开工前一个月试配合格之后,报请试验监理工程师,按照监理试验的标准,在室内进行复核试验。

处理好与供应商的关系,做好材料供应与施工单位的材料收发控制工作,对于不按期供货的进行扣款。

从实际应用的角度出发,建筑工程的动态造价管理可以有效提高建筑活动的质量和效率,提升工程项目的完成度和建筑质量。

在建筑工程造价管理中,项目经理负责人需要对工程建设的直接费用、间接费用、利润和税金的计算和利益分配。

三、工程项目施工中防护类造价管理和材料质量控涉及到高空作业和室外作业的,安全防护费用支出必须得到保证,防止在施工过程中发生人身安全危险,造成工期延误。

对于建筑施工的防护措施进行检查,重点检查防护网罩对角线网片最外边两个对角焊接点连线是否合理,将焊接网集合尺寸控制在允许的偏差范围之内。

网片的长度、宽度的允许偏差控制在±25mm的标准,网格的长度、宽度允许偏差控制在±10mm的标准,对角线的允许偏差±1%。

对混凝土混合料进行现场取样与称重,水泥与速凝剂土2%,砂、石料为±5%,确保混凝土料的配合比均匀性。

混凝土的抗压强度应该符合GBJ86-85的行业标准,从混凝土板材上切割制取边长为100mm的立方体,或者直接将混凝土浆液喷射成边长为立方体,采用挤压测试的方式考察其抗压强度。

做好钢结构材料的质量强度检测工作,确保工程项目施工中受力钢筋的规格处于允许偏差的范围内。

其中,受力钢筋的间距检测中,两排以上的排距允许偏差为±5 mm,同排钢筋间距中梁结构、板材和拱肋允许偏差±10mm,同排受力钢筋的基础支架、锚定、墩台和柱结构的允许偏差±20mm,钢筋灌注桩的允许偏差控制在±20mm,轴线底模上表面标高的允许偏差为±5cm,层高垂直基础标高小于5m时,允许偏差±6cm,工程全高大于5m时,其允许偏差的范围为±8cm,相邻两板表面高低差允许偏差为±2cm,工程表面平整(2m长度上),其允许偏差为±5cm,钢筋骨架尺寸检查中,钢筋的宽、高和直径的允许偏差为±5 mm,箍筋、横向水平钢筋、螺旋钢筋间距控制在0mm-20mm之间。

造价人员应该保障职工劳保费用的支出,并且要在工地倡导安全生产的意识,在施工过程中,检查施工人员的安全帽佩戴情况,并且建立每日检查与登记制度,对没有按照要求佩戴安全帽的人员进行通报批评,将安全生产意识贯彻到整个生产活动中去,从而显著提升工程施工的可持续性。

四、结语在工程造价中进行超预算控制,造价人员应该根据会计科目设置统计分析表格,将超预算控制工作落到实处。

从工程项目资产类预算控制出发,保障固定资产总额大致稳定。

从财政应返还资产和零余额账户用款额度调节两个方面出发,保证工程项目的资金安全。

在工程造价负债类预算控制活动中,做好应缴预算款项的资金准备工作,并且设置应缴财政专户款,主要用以支付工程项目中的原材料采购等大项支出。

项目负责人还应该建立每周财政专户款审查制度,定期对财政专户款的使用情况进行检查,从而防止专户款被挪用的情况发生。
