垃圾焚烧发电厂前期工作主要内容

垃圾焚烧发电厂前期工作主要内容
垃圾焚烧发电厂前期工作主要包括项目建议书、可行性研究报告、项目申请报告、环境影响评价报告等。

一、项目建议书是建设项目前期工作的第一步,它是对拟建项目的轮廓性设想。

主要是从客观考察焚烧厂建设的必要性,看其是否符合省市的方针和要求,同时初步分析建设项目条件是否具备,是否值得进一步深入研究。

从总体上看,项目建议书是属于定性性质的。

二、项目建议书的作用
项目建议书的作用概括为以下几方面:
1.项目建议书是国家政策为依据,一些省市对项目通过审批项目建议书来开展前期工作的。

项目建议书经批准后,项目才能列入计划。

2.经批准的项目建议书是编制可行性研究报告和作为拟建项目立项的依据。

因此编制项目建议书既要全面论述,更要突出重点,一般侧重于项目建议的必要性,建设条件的可能性,获利的可能性这三方面,结论要明确客观。

做到重点突出,层次分明,切忌繁杂。

三、可行性研究主要概念
可行性研究是确定建设项目前具有决定性意义的工作,是在投资决策之前,对拟建项目进行全面技术经济分析论证的科学方法,在投资管理中,可行性研究是指对拟建项目有关的自然、社会、经济、技术等进行调研、分析比较以及预测建成后的社会经济效益。

在此基础上,综合论证项目建设的必要性,财务的盈利性,经济上的合理性,技术上的先进性和适应性以及建设条件的可能性和可行性,从而为投资决策提供科学依据。

四、可行性研究报告的作用
可行性研究是投资前期工作的重要内容,它一方面充分研究建设条件,提出建设的可能性。

另一方面进行经济分析评估,提出建设的合理性。

它既是项目工作的起点,也是以后一系列工作的基础,其作用概括起来有以下几方面:
1.作为建设项目论证、审查、决策的依据。

2.作为编制设计任务书和初步设计的依据。

3.作为筹集资金,向银行申请贷款的重要依据。

4.作为与项目有关的部门签订合作,协作合同或协议的依据。

5.作为引进技术,进口设备和对外谈判的依据。

6.作为环境部门审查项目对环境影响的依据。

五、可行性研究报告的附件应包括以下内容(要做垃圾项目,你在当地必须跟进的工作?)
●项目选址意见书(与当地的规划部门协调)
●项目用地预审意见(与当地的国土资源局协调)
●项目立项文件(与当地发改委协调)
●环保批复意见(与当地环保部门协调)
●水土保持报告(委托当地建设局编制)
●地质灾害报告(委托当地建设局编制)
●安全卫生报告(委托当地安全卫生监督部门编制)
●地质初勘报告(委托有资质的地勘部门编制)
●垃圾成分分析报告(委托有资质的能源研究所编制)
●给排水、电力等配套文件。

(与当地的建设局协调)
六、项目申请报告
根据《企业投资项目核准办法》规定,项目申请报告应该包括六个方面的内容:(1)项目申报单位情况;(2)拟建项目情况;(3)建设用地与相关规划;(4)资源利用及能源耗用分析;
(5)生态环境影响分析;(6)经济和社会效果分析。

并要求项目核准机关主要根据以下条件对项目进行审查:(1)符合国家法律法规;(2)符合国民经济和社会发展规划、行业规划、产业政策、行业准入标准和土地利用总体规划;(3)符合国家宏观调控政策;(4)地区布局合理;
(5)主要产品未对国内市场形成垄断;(6)未影响国家经济安全;(7)合理开发并有效利用了资源;(8)生态环境和自然文化遗产得到有效保护;(9)未对公众利益,特别是项目建设地的公众利益产生重大不利影响。

曾: 地规证---工规证----土地证----施工证-----上网电价批发-----购售电协议
规划局国土局电网公司
施工图报当地审图中心审查, 省建设厅要对初设作批复机, 环评单位: 当地环科院\环科所。

合集下载

垃圾焚烧工程方案模板(3篇)

垃圾焚烧工程方案模板(3篇)

第1篇一、工程概述1.1 项目背景随着我国经济的快速发展和城市化进程的加快,生活垃圾产生量逐年增加,对环境造成了严重的影响。

为有效处理生活垃圾,实现资源化利用,降低环境污染,本项目拟建设一座垃圾焚烧发电厂,以解决当地生活垃圾处理问题。

1.2 项目目标本项目旨在建设一座符合国家环保标准、技术先进、运行稳定的垃圾焚烧发电厂,实现生活垃圾无害化、减量化、资源化处理,改善环境质量,提高城市形象。

1.3 项目规模本项目设计处理生活垃圾量为XXX吨/日,年处理量为XXX万吨。

二、工程可行性分析2.1 技术可行性垃圾焚烧技术是目前国际上主流的生活垃圾处理方式之一,具有处理效率高、占地面积小、运行稳定等优点。

本项目拟采用成熟可靠的焚烧技术,确保工程的技术可行性。

2.2 经济可行性本项目投资估算为XXX亿元,预计年运行成本为XXX亿元,通过垃圾焚烧发电和余热利用,可实现经济效益和环境效益的双赢。

2.3 环保可行性本项目严格执行国家环保标准,采用先进的烟气净化技术,确保污染物排放达到国家标准,对周边环境的影响降至最低。

三、工程方案设计3.1 垃圾接收与贮存3.1.1 接收系统本项目采用封闭式垃圾接收系统,确保垃圾接收过程中的密封性和安全性。

接收系统包括垃圾称重系统、垃圾输送系统等。

3.1.2 贮存系统垃圾贮存系统采用密封式垃圾池,有效防止垃圾臭气外泄,同时具备垃圾调节功能,确保垃圾焚烧过程的稳定运行。

3.2 垃圾焚烧系统3.2.1 焚烧炉本项目采用流化床焚烧炉,具有燃烧效率高、负荷调节能力强、运行稳定等优点。

焚烧炉尺寸为XXXm×XXXm,处理能力为XXX吨/日。

3.2.2 燃烧辅助设备包括空气预热器、烟气净化系统、余热锅炉等,确保焚烧过程的稳定性和环保性。

3.3 烟气净化系统本项目采用高效烟气净化技术,包括烟气脱硝、脱硫、除尘等,确保污染物排放达到国家标准。

3.4 余热利用系统本项目采用余热锅炉回收焚烧过程中的余热,用于发电或供热,提高能源利用率。

环保垃圾焚烧项目前期工作指导书

环保垃圾焚烧项目前期工作指导书

光大环保垃圾焚烧发电项目前期工作指导书二〇一三年八月前言光大环保自成立以来,一直致力于垃圾焚烧发电工程、市政污水工程等环保工程的建设、运营工作,积累了大量宝贵的经验和教训。

随着公司规模的扩大和项目的进一步拓展,有必要对以往项目前期经验进行总结、提炼,形成一套切实有效的前期工作规范,为今后同类项目的建设提供参考和指引。

本书系受光大国际委托,利用光大环保以往垃圾焚烧发电项目前期工作的经验编写而成,内容涵盖垃圾焚烧发电前期工作的组织与策划、立项、设计、建设准备、建设实施、调试试运行和竣工验收等七个方面。

本书由光大环保(中国)有限公司运营管理中心负责编制,环保能源各筹建、在建项目和已投运项目的相关工作人员参加了编写工作,给予了大力支持和热忱指导,在此深表感谢。

参编人员虽有从事数年垃圾焚烧发电前期工作和工程建设经验,但书中错误疏漏之处仍在所难免,敬请不吝指正。

一、垃圾焚烧发电项目前期工作全流程图垃圾焚烧发电项目前期工作的审批报建可分五个阶段:1、项目核准前阶段;2、开工准备阶段;3、整套启动前阶段;4、转商运前阶段;5、竣工验收阶段。

二、垃圾焚烧发电项目前期工作流程综述2.1项目核准阶段筹备组成立进驻项目当地后,积极开展项目核准阶段的各项评估和行政批复的相关工作。

过程中,积极调研当地的地域文化、饮食习惯等,有利于与当地群众及政府人员展开交流,拉近距离,从而更好的融入到当地文化中;同时,了解当地政府办事的方法与作风,熟悉政府工作节奏,能更好的明确工作节点,做好提前预案,高效推进前期工作。

项目前期工作需要完成的前置专项审批非常多,在十项以上,其中项目环评、用地审批、电力接入系统论证等尤其困难,有些专项互为前置条件,在筹备组成立后,首先要咨询省发改委,明确工作内容及程序,然后理清思路,分出先后和重点。

国内目前项目核准均采用同级审批原则,也就是说,项目核准在省发改委进行的,那么其前置专项的审批也需要在省相关部门进行,筹备组刚开始工作,难有良好的外围关系,在这种情况下,充分依靠当地政府的人脉资源就显得尤为重要。

垃圾焚烧发电项目前期工作资料

垃圾焚烧发电项目前期工作资料

一项目准备明确国家产业政策和地方政府对该项目的政策意见及支持承诺→明确项目投资模式(BOT/BOO)及政府补贴政策→落实项目选址、工艺路线及处理规模→确定项目投资主体、项目公司工商名称预核→组织机构代码办理→注册资本工商登记→开展垃圾资源调研→分析及预测→签定协议(BOT/BOO)。

二项目报批1、发改部门审批流程:依据政府对项目政策承诺及支持性意见,编制项目建议书,向当地发改委提交开展项目申请→发改委在项目所在地公众媒体进行立项公示(5个工作日)→出具项目初步服务联系单→取得项目所在地建设(规划)、环保、国土、电力、水利等项目涉及部门支持性意见→银行项目贷款承诺函→城管部门垃圾保底量承诺函→依据当地各部门支持意见,向当地发改委提交上报省发改委出具《项目服务联系单》的申请→依据省发改委项目服务联系单→取得建设、环保、国土、电力、水利省级部门支持意见→项目公司委托甲级资质单位编制项目可研报告、项目申请报告→通过当地发改委向省发改委提交要求进行项目申请报告核准申请→发改委委托发展规划研究院对项目申请报告进行评审并出具评审意见→发改委在项目所在地公众媒体进行项目批前公示(5个工作日)→当地发改委需向省发改委报告公示情况说明→省发改委出具项目申请报告核准意见。

2、建设部门审批流程:取得规划部门初步选址意见书及项目红线图→环卫部门垃圾保底量承诺函以及相关各部门支持意见→项目公司委托资质单位编制完成项目选址论证报告→项目公司向建设局申请,由建设局向省建设厅上报选址申请书及选址情况说明,附上(省发改委项目服务联系单、建设局项目初步选址意见附项目红线图2份、项目总平面布置图、项目在城市总体规划中的位置图及总体规划批复文件、项目在环卫专项规划中的位置图及环卫专项规划批复文件、垃圾运输路线规划图、项目在土地利用规划、基础设施与社会服务设施规划中的位置图、电力路径在电力规划中的位置图及电力路径总图(2份)、国土部门预审意见、地质灾害危险性评估报告备案登记表及无压覆矿证明、环保部门预审意见及环评执行标准、项目无拆迁证明或者政府部门的拆迁承诺书、项目选址范围内无文保区证明及项目选址不在风景旅游区证明、法人单位营业执照副本复印件、法人身份证复印件、申报材料电子文档)→省建设厅窗口受理申报材料,出具受理通知书,并在建设厅网站进行公示(20个工作日)→公示结束后,组织专家对项目选址论证报告进行评审并出具评审意见→依据评审意见,省建设厅出具建设项目选址意见书及审查意见。

垃圾焚烧发电厂进度计划

垃圾焚烧发电厂进度计划

垃圾焚烧发电厂进度计划垃圾焚烧发电厂是指利用垃圾焚烧技术将固体垃圾转化为热能,再将热能转化为电能的发电设施。

垃圾焚烧发电厂在解决固体垃圾处理问题的同时,还能产生清洁能源,提供电力。

本文将针对垃圾焚烧发电厂的进度计划进行详细阐述。

垃圾焚烧发电厂的建设过程可分为前期筹备、建设施工和运营阶段。

前期筹备阶段主要包括项目可行性研究、环境影响评估、选址等工作。

建设施工阶段包括土地征用、工程设计、设备采购、建设施工等环节。

运营阶段包括常规运营、维护保养等工作。

一、前期筹备阶段1.项目可行性研究:通过调查研究、技术论证、经济评估等手段,明确垃圾焚烧发电厂项目的可行性。

2.环境影响评估:对项目所在区域的环境影响进行评估,制定环境保护措施,并符合相关环境法规要求。

3.选址:根据可行性研究和环境影响评估的结果,选择适合建设垃圾焚烧发电厂的地点。

二、建设施工阶段1.土地征用:按照国家相关政策和程序,征用适宜的土地用于建设垃圾焚烧发电厂。

2.工程设计:制定垃圾焚烧发电厂的设计方案,包括建筑设计、设备布置、工艺流程等。

3.设备采购:根据工程设计方案,采购垃圾焚烧发电厂所需的设备和机械。

4.建设施工:按照设计方案和施工计划,进行土建和设备安装等工程施工。

5.排污设备安装:安装废气处理装置和废水处理设备,确保排放达标。

6.联调联试:对垃圾焚烧发电厂的各系统进行联调联试,确保设备正常运行。

7.装置消缺:对联调联试过程中发现的缺陷进行整改和修复。

8.试运行:对垃圾焚烧发电厂进行试运行,测试其技术性能和运行情况。

9.竣工验收:对垃圾焚烧发电厂进行验收,取得相关部门的合格验收证书。

三、运营阶段1.常规运营:启动垃圾焚烧发电厂,进行日常的垃圾处理和发电运营工作。

2.运行维护:定期检查设备运行情况,进行维护保养和故障排除。

3.操作培训:对工作人员进行相关操作技能培训,确保设备的正常运行。

4.安全管理:建立完善的安全管理制度,确保垃圾焚烧发电厂的运营安全。

垃圾焚烧发电工程施工

垃圾焚烧发电工程施工

垃圾焚烧发电工程施工垃圾焚烧发电工程施工是一项重要的环保工程,其目的是通过将垃圾进行焚烧,并利用产生的热能发电,既能有效处理垃圾,又能生成可再生能源。

本文将对垃圾焚烧发电工程的施工过程进行详细介绍。

一、项目准备阶段在垃圾焚烧发电工程施工之前,需要进行项目准备阶段的工作。

首先是进行项目立项,明确工程的具体目标和计划。

然后进行论证评估,包括环境影响评估、经济效益评估等,以确定工程的可行性。

此外,还需要进行场地选择和设计方案的确定,并进行必要的审批程序。

二、施工准备施工准备是工程施工的重要步骤,包括场地平整、设备采购和人员招聘等工作。

首先,对施工场地进行平整,确保施工的基础条件良好。

然后,根据设计方案和工程需求,采购所需的设备和材料。

同时,进行施工人员的招募和培训,确保施工过程的安全和高效。

三、焚烧炉安装焚烧炉是垃圾焚烧发电工程的核心设备,其安装是施工的重要环节。

首先,需要根据设计方案将焚烧炉的组成部分进行拆解运输至工地。

然后,进行焚烧炉的基础工程施工,确保安装的稳定性和安全性。

最后,将焚烧炉的各个部件进行组装和安装,完成焚烧炉的安装工作。

四、污染物处理系统的安装垃圾焚烧过程中会产生各种污染物,包括烟尘、废气、废水等。

为了保护环境和人体健康,需要安装相应的污染物处理系统。

这些系统包括烟气脱硫、除尘、废水处理等设备。

施工人员需要根据设计方案进行相应的安装工作,确保污染物能够得到有效处理和净化。

五、电力发电系统的安装垃圾焚烧发电工程的最终目标是产生电能,并将其并网供电。

因此,在施工过程中需要安装电力发电系统,包括发电机组、变压器、电缆等设备。

施工人员需要按照设计方案进行相应的安装和接线工作,确保电力发电系统的正常运行。

六、调试和试运行在完成设备安装后,需要对工程进行调试和试运行。

这是为了确保设备和系统能够正常运行,并满足设计要求。

施工人员需要进行设备的检查和调整,以及系统的联调测试。

并按照相关规定进行试运行,以验证工程的可靠性和性能。

垃圾焚烧发电厂建设程序文件

垃圾焚烧发电厂建设程序文件

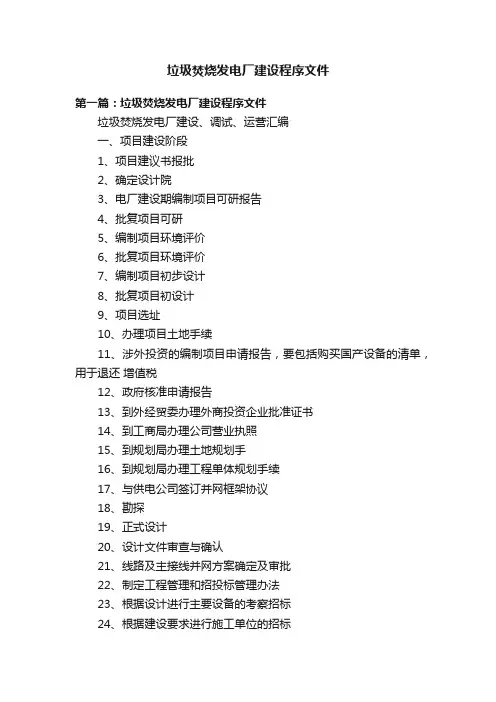

垃圾焚烧发电厂建设程序文件第一篇:垃圾焚烧发电厂建设程序文件垃圾焚烧发电厂建设、调试、运营汇编一、项目建设阶段1、项目建议书报批2、确定设计院3、电厂建设期编制项目可研报告4、批复项目可研5、编制项目环境评价6、批复项目环境评价7、编制项目初步设计8、批复项目初设计9、项目选址10、办理项目土地手续11、涉外投资的编制项目申请报告,要包括购买国产设备的清单,用于退还增值税12、政府核准申请报告13、到外经贸委办理外商投资企业批准证书14、到工商局办理公司营业执照15、到规划局办理土地规划手16、到规划局办理工程单体规划手续17、与供电公司签订并网框架协议18、勘探19、正式设计20、设计文件审查与确认21、线路及主接线并网方案确定及审批22、制定工程管理和招投标管理办法23、根据设计进行主要设备的考察招标24、根据建设要求进行施工单位的招标25、开工建设前进行三通一平的工作26、办理施工许可证等建设证件。

27、开工建设举行剪彩仪式28、办理取水许可证29、根据设计进行打井30、招标监理公司31、施工图纸技术交底和图纸会审32、根据设计进行桩基、汽机房、锅炉房、烟塔、输煤、灰库等的施工33、设备安装公司招标、施工34、并网线路的设计、材料采购、施工,办理跨越铁路的手续35、锅炉验收并办理压力容器许可证工程安装完毕二、调试及试生产阶段1、投产前启动 CDM 项目2、由供电公司验收并网线路3、与供电公司签订购售电协议4、与供电公司签订并网协议5、核定批复临时上网电价6、办理发电许可证7、成立试生产组织机构8、分系统调试9、由经贸委组织专家进行启动前的验收10、锅炉的联调及试生产11、汽轮机的联调及试生产12、发电机的联调及试生产13、试生产过程中的安全、消防及质量控制14、由经贸委组织专家进行竣工验收15、环保验收16、工程整体验收17、启动资源综合利用项目18、办理采购国产设备退税第二篇:垃圾焚烧发电厂解说词垃圾焚烧发电厂解说词各位领导、各位专家:大家上午好,欢迎大家来到xx市生活垃圾焚烧发电厂指导工作。

垃圾焚烧流程

垃圾焚烧流程垃圾焚烧是一种常见的垃圾处理方式,它通过高温燃烧将垃圾转化为热能和灰渣。

垃圾焚烧流程主要包括前端处理、燃烧发电和废渣处理三个环节。

首先是前端处理。

在垃圾焚烧厂,垃圾经过称重、分类、粉碎等环节进行初步处理。

首先,垃圾被运至称重台进行称重,然后根据不同的垃圾类型进行分类,将可回收物、有害物质和易燃物质等进行分离。

接下来,垃圾经过粉碎机的处理,将大块垃圾打碎成适合燃烧的小颗粒,以便于后续的燃烧处理。

其次是燃烧发电。

经过前端处理的垃圾进入燃烧炉,在高温条件下进行燃烧。

在燃烧过程中,垃圾中的有机物质被燃烧产生热能,通过热能转换设备产生蒸汽驱动汽轮机发电。

同时,燃烧产生的烟气经过除尘、脱硫等设备处理,减少对环境的污染。

通过这种方式,垃圾焚烧不仅能够减少垃圾的体积,还能够将垃圾转化为清洁能源,实现资源的再利用。

最后是废渣处理。

经过燃烧后,垃圾被转化为灰渣和废气。

灰渣经过冷却处理后,可以用于道路建设、填埋覆盖等用途。

废气经过处理后排放到大气中,但经过除尘、脱硫等设备处理后,废气中的污染物浓度大大降低,减少对环境的影响。

总的来说,垃圾焚烧流程是一种高效、清洁的垃圾处理方式。

通过前端处理、燃烧发电和废渣处理三个环节,垃圾得到了有效处理和利用,实现了资源的再利用和环境的保护。

当然,在实际操作中,还需要严格控制燃烧过程中的温度、氧气供应等参数,以确保燃烧过程的安全和高效。

同时,对废气的处理也需要符合国家相关的排放标准,以减少对环境的影响。

总之,垃圾焚烧流程在垃圾处理领域发挥着重要的作用,它不仅能够减少垃圾的体积,还能够转化为清洁能源,实现资源的再利用,对于推动城市垃圾无害化处理和资源化利用具有重要意义。

垃圾电厂运营方案大纲

垃圾电厂运营方案大纲一、前言垃圾电厂是利用垃圾进行能源转化的重要设施,它可以有效地减少垃圾对环境的污染,并将垃圾转化为可再生能源,提高能源利用效率。

本文将详细介绍垃圾电厂的运营方案,包括运营目标、技术流程、设备选型、运营管理等方面的内容。

二、运营目标1. 实现垃圾资源化利用垃圾电厂的主要运营目标是实现垃圾的资源化利用,将垃圾转化为电力或热能。

通过有效地处理垃圾,减少环境污染,同时实现资源的可持续利用。

2. 提高能源利用效率垃圾电厂通过将垃圾转化为能源,可以提高能源利用效率,降低对传统能源的依赖,减少能源的消耗和排放,减缓能源供需矛盾。

3. 降低环境污染垃圾电厂可以有效地处理垃圾,减少对环境的污染。

通过采用先进的环保设施和技术,减少垃圾处理过程中产生的污染物排放,保护周围环境的清洁和安全。

三、技术流程1. 垃圾处理首先,垃圾电厂需要对进入的垃圾进行初步的处理,包括分类、破碎、压缩等步骤。

通过有效地垃圾处理,可以提高后续处理过程的效率,减少占地面积。

2. 垃圾燃烧经过初步处理后的垃圾将被投入到燃烧炉中进行燃烧,通过高温分解垃圾中的有机物质,产生高温高压的蒸汽,驱动汽轮机发电。

3. 能源回收通过垃圾燃烧产生的高温高压蒸汽驱动汽轮机发电,同时还可以利用余热进行热能回收,提高发电效率。

通过这种方式,垃圾电厂可以同时产生电力和热能,满足城市居民和工业企业的用能需求。

4. 烟气处理垃圾燃烧产生的烟气含有大量的污染物,需要经过严格的处理才能排放到大气中。

采用除尘、脱硫、脱硝等技术,对烟气中的污染物进行净化处理,保证排放的烟气符合国家环保标准。

四、设备选型1. 燃烧炉燃烧炉是垃圾电厂的核心设备,直接影响垃圾的燃烧效果和能源回收效率。

选用先进的燃烧炉设备,具备高效、低排放、可靠的特点,能够保证垃圾的充分燃烧和能源的高效回收。

2. 发电设备垃圾电厂的发电设备主要包括汽轮机、发电机等,在选型过程中需要考虑其适应性、可靠性和经济性,保证设备的正常运行和长期稳定发电。

垃圾焚烧发电厂工作计划

垃圾焚烧发电厂工作计划一、垃圾收集与运输垃圾收集与运输是垃圾焚烧发电厂运行的基础,为了确保垃圾能够及时、准确地运送到发电厂,我们将制定以下措施:1.1 建立完善的垃圾收集网络,与地方政府和垃圾清运公司建立合作关系,确保垃圾来源的稳定性。

1.2 优化垃圾运输路线,提高运输效率,减少运输过程中的损耗和污染。

1.3 加强对垃圾运输车辆的维护和管理,保证垃圾运输的及时性和安全性。

二、垃圾焚烧处理垃圾焚烧处理是发电厂的核心环节,我们将采取以下措施:2.1 选用先进的焚烧技术和设备,提高垃圾焚烧效率,降低污染物排放。

2.2 制定合理的焚烧工艺参数,保证垃圾在最佳状态下进行焚烧。

2.3 加强垃圾入厂前的分类和筛选,提高可燃物比例,减少处理难度。

三、余热利用与发电余热利用是垃圾焚烧发电厂的重要节能措施,我们将采取以下措施:3.1 选用高效率的余热锅炉和汽轮机,提高余热利用率和发电效率。

3.2 建立余热回收系统,将余热用于供热、供汽等综合利用。

3.3 加强设备维护和管理,确保余热利用和发电设备的稳定运行。

四、烟气处理与排放烟气处理是垃圾焚烧发电厂环保的重要环节,我们将采取以下措施:4.1 选用高效除尘、脱硫、脱硝等烟气处理设备,确保烟气达标排放。

4.2 建立烟气在线监测系统,实时监测烟气排放情况,确保符合环保标准。

4.3 加强烟气处理设备的维护和管理,确保设备的稳定运行。

五、灰渣处理与利用灰渣是垃圾焚烧后的固体废弃物,我们将采取以下措施:5.1 对灰渣进行分类处理,将其分为底渣和飞灰。

底渣可用于填埋、制砖等;飞灰需进行稳定化处理后合理处置。

5.2 建立灰渣储存和处理设施,确保灰渣的安全处置和资源化利用。

5.3 加强灰渣处理过程中的环保管理,防止二次污染。

六、污水处理与排放垃圾焚烧发电厂产生的废水需进行严格处理,我们将采取以下措施:6.1 对废水进行分类处理,如含油废水、含盐废水等需分别处理。

6.2 采用生物处理、物理化学处理等方法对废水进行深度处理,确保达标排放。

垃圾焚烧建设工程施工阶段

垃圾焚烧建设工程施工阶段一、前期准备工作1.1项目概况垃圾焚烧建设工程是指将城市生活垃圾进行焚烧处理,以减少垃圾占地空间、污染环境的问题,达到资源化利用和环境保护的目的。

工程地点位于城市郊区,占地面积约100亩,总投资额约5000万元。

1.2项目背景随着城市化进程的不断加快,城市垃圾处理面临着越来越大的挑战。

传统的垃圾填埋和焚烧处理方式已经难以满足城市垃圾处理的需求。

因此,建设垃圾焚烧厂成为当前处理城市垃圾的一种主要选择。

1.3施工单位本项目的施工单位是一家专业从事环境保护工程建设的公司,拥有丰富的施工经验和技术力量,具备完善的施工管理体系和质量控制体系。

1.4施工计划根据工程进度和施工难度,本项目分为前期准备阶段、土地平整阶段、场地围挡阶段、建筑施工阶段、设备安装阶段和调试运行阶段。

整个施工周期约为12个月。

二、土地平整阶段2.1工程准备在本阶段,施工单位将会搭建临时工地办公室、搭建施工工棚,购置施工所需的机械设备和施工材料。

同时,组建施工队伍,做好施工计划和施工方案的制定。

2.2土地勘测在本阶段,施工单位将会对工程地点进行精细勘测,确定土地的地形、地貌和土质等情况,为后续的土地平整工作提供基础数据。

2.3土地平整在本阶段,施工单位将会对工程地点进行土地平整,清理地表杂物,进行土方开挖和填方,确保地面平整和稳固,为后续的场地围挡和建筑施工工作打下基础。

2.4环境保护在本阶段,施工单位将会制定环境保护措施和施工方案,采取防尘、防扬尘、防水污染等措施,确保施工过程不对周边环境造成污染。

三、场地围挡阶段3.1场地布置在本阶段,施工单位将会对工程场地进行布置,搭建围挡围墙,划定施工区域和生活区域,确保施工区域的安全和秩序。

3.2围挡施工在本阶段,施工单位将会进行围挡围墙的施工,包括基础开挖、水泥浇筑、砖瓦砌筑、铁丝网围挡等工作,确保围挡围墙的结实和稳固。

3.3安全管理在本阶段,施工单位将会加强安全管理,设立安全生产岗,制定安全生产计划和应急预案,加强人员培训和安全教育,确保施工过程的安全和稳定。
