设计变更控制措施
设计变更控制措施
为完善工程建设管理,规范工程设计变更行为和有效实现工程的投资、工期和质量三大目标控制,加强对工程施工阶段的施工图管理,合理控制工程造价,减少因设计变更带来的造价增加或延误施工工期,结合本工程的特点及我方工程管理经验,针对本工程实际,特制定以下的设计变更管理原则:
1、设计变更工作包括设计变更的提出、批准、形成变更文件、实施和文件归档。
各参建单位可以根据设计问题、材料采购、施工工艺、外部环境变化等情况提出设计变更建议,出具相应的沟通联系单;在不同的权限范围内,经监理、建设相关部门批准,由设计单位形成设计变更文件后,下发变更指令执行。
2、设计变更应由设计单位、建设单位、监理单位依次签署确认,下发变更指令后方可执行,特殊情况,如项目部认为必要时,经我方领导授权(按审批权限),可先组织部分工程变更的实施,事后按实际情况补办审批手续(14天内)。
3、工程开工前,设计单位应将本单位设计变更管理制度提交建设和监理单位备案,明确设计变更在设计单位内部的签署权限。
4、设计变更文件应准确说明工程名称、变更的卷册号及图号、变更原因、变更内容及工程费用变化额,必要时应提出变更附图。
5、工程竣工前,所有已实施的设计变更必须在竣工图上得到完整真实的体现。
未实施的变更应监理、建设、设计单位的取消或作废手续。
6、设计单位应当提高施工图设计深度和质量,不得随意提出变更设计。
7、发包人、监理、EPC总承包人应加强对变更设计文件的管理,明确管理部门和管理岗位。
应建立变更设计文件收发登记制度,实行签收手续,应认真及时做好变更设计文件更换和被替代、作废图纸的处理,防止错用图纸造成事故。
提高变更设计各个环节的办事效率,努力避免延误工期。
8、发包人有权对工程变更的原因进行分析,若发现我方、监理或发包人存在过错,或在工程变更审批过程中存在虚报工程变更费用、处理工程变更事务及审核变更费用把关不严或失职,造成不合理工程变更发生或工程损失的,将按有关规定追究相应责任人的责任。
10、承包人如擅自变更设计,发包人、监理将不予计量,同时责令其按原设计施工,如造成损失的由承包人负责赔偿。
设计变更控制措施
设计变更控制措施为完善工程建设管理,规范工程设计变更行为和有效实现工程的投资、工期和质量三大目标控制,加强对工程施工阶段的施工图管理,合理控制工程造价,减少因设计变更带来的造价增加或延误施工工期,结合本工程的特点及我方工程管理经验,针对本工程实际,特制定以下的设计变更管理原则:1、设计变更工作包括设计变更的提出、批准、形成变更文件、实施和文件归档。
各参建单位可以根据设计问题、材料采购、施工工艺、外部环境变化等情况提出设计变更建议,出具相应的沟通联系单;在不同的权限范围内,经监理、建设相关部门批准,由设计单位形成设计变更文件后,下发变更指令执行。
2、设计变更应由设计单位、建设单位、监理单位依次签署确认,下发变更指令后方可执行,特殊情况,如项目部认为必要时,经我方领导授权(按审批权限),可先组织部分工程变更的实施,事后按实际情况补办审批手续(14天内)。
3、工程开工前,设计单位应将本单位设计变更管理制度提交建设和监理单位备案,明确设计变更在设计单位内部的签署权限。
4、设计变更文件应准确说明工程名称、变更的卷册号及图号、变更原因、变更内容及工程费用变化额,必要时应提出变更附图。
5、工程竣工前,所有已实施的设计变更必须在竣工图上得到完整真实的体现。
未实施的变更应监理、建设、设计单位的取消或作废手续。
6、设计单位应当提高施工图设计深度和质量,不得随意提出变更设计。
7、发包人、监理、EPC总承包人应加强对变更设计文件的管理,明确管理部门和管理岗位。
应建立变更设计文件收发登记制度,实行签收手续,应认真及时做好变更设计文件更换和被替代、作废图纸的处理,防止错用图纸造成事故。
提高变更设计各个环节的办事效率,努力避免延误工期。
8、发包人有权对工程变更的原因进行分析,若发现我方、监理或发包人存在过错,或在工程变更审批过程中存在虚报工程变更费用、处理工程变更事务及审核变更费用把关不严或失职,造成不合理工程变更发生或工程损失的,将按有关规定追究相应责任人的责任。
变更的控制监理措施
变更的控制监理措施引言在建筑工程施工过程中,由于各种原因,可能会出现设计变更的情况。
设计变更可能会对施工进度、质量和费用等方面产生影响。
为了保证变更过程的控制和监理工作的有效进行,需要制定一套科学的变更的控制监理措施。
本文档将介绍变更的控制监理措施的具体内容和实施步骤,以帮助相关人员在变更过程中能够做好控制和监理工作。
变更的定义在本文档中,我们定义变更为对建筑工程施工中的设计、工艺、材料或其他相关内容的更改。
变更可能是由业主、设计单位或其他相关方提出的,目的是为了满足项目需求或修复存在的问题。
变更的控制为了保证变更的有效控制,我们制定了以下几项措施:1. 变更申请程序任何一项变更都必须经过正式的申请程序。
申请程序包括提交变更申请表、说明变更的原因、提供变更的设计图纸或技术方案等。
变更申请必须经过相关责任人的审批,并在审批后得到书面批准。
2. 变更的影响评估在审批之前,必须对变更的影响进行评估。
评估的内容包括变更对施工进度、质量和费用的影响等方面。
评估结果必须在审批过程中提供给相关责任人,以供其决策参考。
3. 变更的合理性评估除了对变更的影响进行评估外,还必须对变更的合理性进行评估。
评估的内容包括变更是否符合相关规范、是否能够满足项目需求等。
评估结果必须在审批过程中提供给相关责任人,并在决策时考虑其中的建议。
4. 变更的记录和归档对于每一项变更,都必须做好详细的记录和归档工作。
记录包括变更申请的内容、审批结果、评估结果、变更后的设计图纸或技术方案等。
这些记录将成为变更控制和监理工作的重要依据,必须妥善保存。
变更的监理为了保证变更的有效监理,我们制定了以下几项措施:1. 变更的监督和检查变更过程中,监理人员必须对变更工作进行监督和检查,以确保变更的正确实施。
监督和检查的内容包括施工过程中的人员安全、工程质量和材料配合等方面。
监理人员必须及时发现并解决变更工作中存在的问题。
2. 变更过程的记录和报告监理人员在变更过程中必须做好详细的记录和报告工作。
施工过程中设计变更管理措施
施工过程中设计变更管理措施在施工过程中,设计变更是不可避免的。
设计变更可能由于施工实施和技术难题等原因引起,也可能由于业主意愿的改变或者法规政策的调整等原因引起。
为了保证施工过程的顺利进行和工程质量的稳定,需要对设计变更进行有效的管理措施。
下面将从设计变更的管理流程、管理机制和管理方法三个方面进行探讨。
首先,在施工过程中,需要建立完善的设计变更管理流程。
设计变更的管理流程应包括变更提出、变更评审、变更审批、变更实施等环节。
施工单位在发现设计变更需求时,应及时向监理单位和业主单位提出变更申请。
监理单位和业主单位应组织专业技术人员进行评审,并根据项目情况和合同约定进行审批。
审批通过后,施工单位即可根据变更设计图纸进行实施,并及时向监理单位和业主单位汇报实施情况。
通过建立完善的设计变更管理流程,可以有效降低变更施工对工期和质量的影响。
其次,设计变更的管理还需要建立科学的管理机制。
管理机制应包括项目组织管理机制、变更管理人员和沟通协调机制等。
项目组织管理机制是指建立项目组的管理结构,明确各岗位职责,保证变更管理的顺利进行。
变更管理人员是指专门负责变更管理工作的专业人员,他们应具备良好的沟通和协调能力,并了解项目情况和设计变更的技术要求。
沟通协调机制是指施工单位、监理单位和业主单位之间建立起有效的沟通和协调机制,及时交流项目进展和变更情况,并共同制定解决方案。
通过建立科学的管理机制,可以保证变更管理工作的高效进行。
最后,设计变更的管理还需要采取相应的管理方法。
管理方法主要包括技术措施和管理措施两个方面。
技术措施主要包括变更设计的合理性分析、变更施工方案的优化设计和变更施工过程的技术要求等。
通过对变更设计进行合理性分析,可以避免不必要的变更和降低施工难度。
通过优化变更施工方案,可以提高施工效率和质量。
通过制定变更施工过程的技术要求,可以确保变更施工的安全性和可行性。
管理措施主要包括变更管理的文件管理、进度管理和质量管理等。
施工组织设计中的变更管理措施
施工组织设计中的变更管理措施施工组织设计是一个工程项目中至关重要的环节,它涉及到项目的整体规划和实施方案的制定。
然而,在实际的施工过程中,由于各种原因,施工组织设计可能需要进行变更。
为了确保项目的顺利进行,变更管理措施是必不可少的。
一、及时沟通和协调在施工组织设计中,变更管理的第一步是及时沟通和协调。
当需要进行变更时,施工方应与设计方进行沟通,明确变更的原因和目的,并尽早形成书面的变更申请。
同时,施工方还应与其他相关方进行协调,确保变更不会对项目进度和质量产生不利影响。
二、变更评估和影响分析变更管理的下一步是进行变更评估和影响分析。
施工方应组织专业人员对变更进行综合评估,确定变更对工程进度、质量和成本的影响,并制定相应的应对措施。
评估和分析的结果应及时向相关方进行报告,以便做出决策。
三、变更控制和监督一旦变更得到批准,施工方应建立变更控制和监督机制。
这包括对变更进行跟踪和记录,确保变更的实施符合相关要求,并定期进行变更的审核和评估。
同时,施工方还应与设计方和监理方保持密切的沟通,确保变更的实施过程中的问题能够及时解决。
四、变更后的沟通和培训变更管理的最后一步是进行变更后的沟通和培训。
施工方应向相关人员进行培训,确保他们了解变更的内容和要求,并能够正确地实施变更。
此外,施工方还应与业主和其他相关方进行沟通,确保他们对变更有清晰的认识,并能够提供必要的支持。
综上所述,施工组织设计中的变更管理措施是确保项目顺利进行的关键。
通过及时沟通和协调、变更评估和影响分析、变更控制和监督以及变更后的沟通和培训,施工方能够有效地管理和控制变更,确保项目的顺利进行。
然而,在实际操作中,变更管理也面临一些挑战,如变更的频繁性和复杂性。
因此,施工方需要不断改进和完善变更管理的措施,以应对不断变化的需求。
只有这样,才能保证项目的质量和进度,并实现工程的顺利竣工。
设计变更监理管理措施
设计变更监理管理措施设计变更监理管理措施引言在工程项目中,设计变更是一种不可避免的情况。
设计变更可能是由于设计方案需要修改,客户需求变化,或者施工条件发生变化而引起的。
为了确保设计变更的有效性和实施过程的可控性,监理管理人员需要采取一系列的措施来监管和管理设计变更。
本文将介绍设计变更监理管理的一些常用措施和方法,并提供一些实用的建议。
1. 及时沟通和报告设计变更发生后,监理管理人员需要第一时间与相关方进行沟通,并向相关方提交变更报告。
在沟通过程中,监理管理人员需要清晰地说明设计变更的原因、影响和可能的风险,并与相关方共同确定解决方案。
沟通和报告的及时性可以帮助减少变更带来的不确定性,并为后续的施工和监理工作提供指导。
监理管理人员还应该将设计变更的相关信息记录下来,以备后续参考。
2. 审核设计变更方案设计变更方案的审核是设计变更监理管理的核心环节之一。
监理管理人员应仔细审查设计变更方案,确保其符合相关法规、规范和标准,并与原设计方案相协调。
审核的重点包括设计变更的合理性、安全性和可行性,以及变更后与其他工程部分的协调性。
监理管理人员还应参与相关专业技术审查,以确保设计变更方案的有效性和可行性。
3. 进行实地检查在设计变更实施过程中,监理管理人员需要进行实地检查,以确保设计变更符合相关要求和标准。
实地检查的重点包括变更后的施工工序、技术要求和材料质量等方面。
监理管理人员应与施工单位密切合作,及时发现和解决问题,并确保变更工程的质量和安全。
4. 控制设计变更的成本设计变更可能会导致工程成本的增加,因此监理管理人员需要采取措施控制设计变更的成本。
首先,监理管理人员应与设计单位和施工单位共同评估变更的成本,并对成本进行合理的估算。
其次,监理管理人员应与业主进行协商,确保设计变更的成本得到合理的控制。
最后,监理管理人员应对变更工程的成本进行监控和核算,及时发现和解决成本超支的问题。
5. 变更管理的文档控制设计变更管理需要进行详细的文档控制,以确保设计变更的可追溯性和证据性。
应对设计变更的管理措施

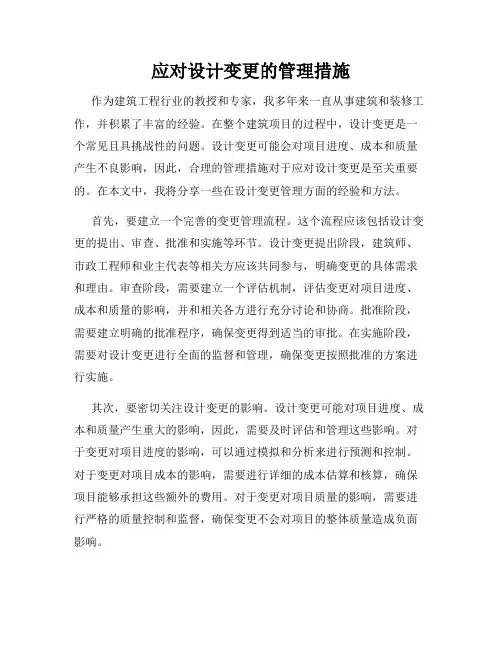

应对设计变更的管理措施作为建筑工程行业的教授和专家,我多年来一直从事建筑和装修工作,并积累了丰富的经验。
在整个建筑项目的过程中,设计变更是一个常见且具挑战性的问题。
设计变更可能会对项目进度、成本和质量产生不良影响,因此,合理的管理措施对于应对设计变更是至关重要的。
在本文中,我将分享一些在设计变更管理方面的经验和方法。
首先,要建立一个完善的变更管理流程。
这个流程应该包括设计变更的提出、审查、批准和实施等环节。
设计变更提出阶段,建筑师、市政工程师和业主代表等相关方应该共同参与,明确变更的具体需求和理由。
审查阶段,需要建立一个评估机制,评估变更对项目进度、成本和质量的影响,并和相关各方进行充分讨论和协商。
批准阶段,需要建立明确的批准程序,确保变更得到适当的审批。
在实施阶段,需要对设计变更进行全面的监督和管理,确保变更按照批准的方案进行实施。
其次,要密切关注设计变更的影响。
设计变更可能对项目进度、成本和质量产生重大的影响,因此,需要及时评估和管理这些影响。
对于变更对项目进度的影响,可以通过模拟和分析来进行预测和控制。
对于变更对项目成本的影响,需要进行详细的成本估算和核算,确保项目能够承担这些额外的费用。
对于变更对项目质量的影响,需要进行严格的质量控制和监督,确保变更不会对项目的整体质量造成负面影响。
此外,要加强与设计师和施工方的沟通和协作。
设计变更涉及设计师和施工方等多个参与方,因此,良好的沟通和协作是解决设计变更问题的关键。
在变更提出阶段,应该与设计师充分沟通,明确变更的需求和理由,并协商出合理的解决方案。
在变更实施阶段,需要与施工方进行密切合作,确保变更按照设计要求和质量标准进行实施。
最后,要建立一个完善的变更管理文档体系。
设计变更涉及到大量的信息和文件,需要建立一个完善的管理体系来确保变更的记录、追踪和审查。
这个管理体系应包括变更记录、变更审批文件、变更实施报告等。
通过建立这个管理体系,可以方便对设计变更进行管理和控制,避免信息丢失和错误发生。
设计变更控制措施
设计变更控制措施背景在工程项目的实施过程中,设计变更是不可避免的。
设计变更可能由于多种因素引起,例如技术要求的调整、材料供应问题、施工环境变化等。
然而,设计变更如果不加以控制和管理,可能会对项目的进度、质量和成本产生不利影响。
目的本文档旨在规定设计变更的控制措施,以确保变更的正确性、合理性和安全性,并最大程度地减少对项目的负面影响。
控制措施为有效控制设计变更,以下措施将被采取:1. 设计变更的申请流程: 对于任何设计变更需求,项目团队成员必须通过书面申请的方式提出。
申请人应明确说明变更的原因、影响以及变更后的成果预期。
申请将被递交给项目经理进行审查和批准。
设计变更的申请流程: 对于任何设计变更需求,项目团队成员必须通过书面申请的方式提出。
申请人应明确说明变更的原因、影响以及变更后的成果预期。
申请将被递交给项目经理进行审查和批准。
2. 变更评估和分析: 项目经理将组织相关专业人员对设计变更进行全面评估和分析。
这包括评估变更对项目进度、质量和费用的影响,以及变更是否符合相关法规和标准要求。
变更评估和分析:项目经理将组织相关专业人员对设计变更进行全面评估和分析。
这包括评估变更对项目进度、质量和费用的影响,以及变更是否符合相关法规和标准要求。
3. 变更影响评估报告: 根据变更评估和分析结果,项目团队将准备变更影响评估报告,该报告将详细说明变更的影响范围、项目可行性分析和风险评估等内容。
该报告将提交给项目经理和相关利益相关者进行审查。
变更影响评估报告: 根据变更评估和分析结果,项目团队将准备变更影响评估报告,该报告将详细说明变更的影响范围、项目可行性分析和风险评估等内容。
该报告将提交给项目经理和相关利益相关者进行审查。
4. 决策和批准: 项目经理将根据变更影响评估报告中的信息,结合项目目标和约束条件,做出决策并相应批准或拒绝设计变更。
决策和批准: 项目经理将根据变更影响评估报告中的信息,结合项目目标和约束条件,做出决策并相应批准或拒绝设计变更。
设计质量管理与保证措施如何做好设计变更的管控和影响评估
设计质量管理与保证措施如何做好设计变更的管控和影响评估设计变更是在设计过程中不可避免的一部分,它可以是对设计方案的修改、添加或删除。
然而,设计变更可能会对项目的进度、成本和质量产生重大影响。
因此,设计质量管理与保证措施的有效实施对于做好设计变更的管控和影响评估至关重要。
一、设计质量管理与保证措施的重要性设计质量管理与保证措施是确保设计方案能够满足项目需求和客户要求的关键措施。
通过有效的管理和控制,可以保证设计方案的准确性、一致性和可行性,以提高项目的质量和成功率。
同时,设计质量管理与保证措施还能够提前发现设计问题,避免设计变更对工期和成本的不利影响。
二、设计变更的管控措施1. 设计变更流程的建立与优化建立明确的设计变更流程是设计变更管控的前提。
该流程应包括设计变更的发起、审批、评估、实施和验收等环节,并规定相关责任人和时间节点。
同时,根据项目实际情况适时优化设计变更流程,提高变更执行效率。
2. 变更评估与决策在设计变更提出之后,应对变更进行全面的评估与分析。
评估内容包括变更的必要性、技术可行性、对项目成本和进度的影响等。
基于评估结果,结合项目的实际情况,进行权衡和决策,确定是否批准变更的执行。
3. 变更管理与控制一旦变更得到批准,就需要建立相应的变更管理与控制机制。
对变更进行明确的记录和追踪,确保变更的执行符合相关规范和设计要求。
同时,及时调整项目计划、资源配置和沟通策略,以适应变更对项目的影响。
三、设计变更的影响评估措施1. 项目范围的重新定义设计变更后,应重新评估项目范围,确认变更对原有设计方案的影响范围。
通过明确范围变更,可以帮助设计团队更好地理解和应对变更的挑战,从而减少不必要的工作量和风险。
2. 变更影响评估针对设计变更,进行全面的影响评估是减少风险的重要手段。
评估内容包括变更对工期、成本、供应链、设计质量以及相关方利益等的影响程度。
通过定量和定性的方法,可以帮助项目团队更好地理解和管理变更的风险。
设计变更监理管理措施
设计变更监理管理措施设计变更监理管理措施1. 引言设计变更是在项目实施过程中常常会遇到的问题之一。
设计变更不仅对项目进度和成本造成一定的影响,还可能影响项目质量和安全。
因此,为了确保设计变更的顺利进行和有效管理,需要有监理管理措施来保证项目的顺利进行。
本文将介绍设计变更监理管理的相关措施和方法。
2. 设计变更监理管理的目标设计变更监理管理的目标是确保设计变更能够符合项目需求,保证变更的准确性、及时性和有效性,最大限度地减少变更对项目进度和成本的影响,同时保证项目的质量和安全。
3. 设计变更监理管理措施3.1 设计变更审批流程设计变更审批流程是确保设计变更能够经过合理的审批程序进行,避免不必要的变更和误解。
设计变更审批流程应包括以下几个步骤:- 设计变更提出:项目方或设计方提出设计变更申请,并附上变更的详细说明和理由。
- 变更评估和审查:由专业人员对设计变更进行评估和审查,包括对变更的合理性、影响范围和成本的评估。
- 变更批准:设计变更经过评估和审查后,由项目负责人或相关部门负责人审批并决定是否批准变更。
- 变更通知和执行:批准变更后,及时通知设计方和相关人员,并确保变更按照变更申请的要求进行执行。
3.2 设计变更管理记录设计变更管理记录是监理管理的重要组成部分,用于记录设计变更的相关信息和过程。
设计变更管理记录应包括以下内容:- 变更申请和审批记录:记录设计变更的申请和审批过程,包括申请人、审批人、审批时间和批准结果等。
- 变更执行记录:记录设计变更的执行情况,包括变更内容、变更时间、执行人等。
- 变更影响评估记录:记录设计变更对项目进度、成本和质量的影响评估结果。
- 变更验收记录:记录设计变更的验收情况,包括验收标准、验收结果和验收人等。
3.3 设计变更控制设计变更控制是为了保证设计变更按照相关要求进行控制和管理,避免未经审批的变更和变更过程中的错误。
设计变更控制应包括以下方面:- 变更文档控制:对设计变更的文档进行版本控制和管理,确保文档的准确性和完整性。
施工过程中设计变更的管理措施
工程开工前, 公司工程部、合同预算部、设计单位、监理公司与承包商(供货商)专业技术人员应认真审阅施工图纸, 进行图纸会审和交底, 减少设计修改和图纸补充, 降低因设计变更和工程签证而增加的工程造价。
设计变更是工程施工过程中保证设计和施工质量, 完善工程设计。
纠正设计错误以及满足现场条件变化而进行的设计修改工作。
一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。
设计变更是指设计部门对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。
根据以上定义, 设计变更仅包含由于设计工作本身的漏项、错误或其它原因而修改、补充原设计的技术资料。
设计变更和现场签证两者的性质是截然不同的, 凡属设计变更的范畴, 必须按设计变更处理, 而不能以现场签证处理。
设计变更是工程变更的一部分内容, 因而它也关系到进度、质量和投资控制。
所以加强设计变更的管理, 对规范各参与单位的行为, 确保工程质量和工期, 控制工程造价, 进面提高设计技师都具有十分重要的意义。
设计变更应尽量提前, “变更越早则损失越小”, 反之就越大。
如在设计阶段变更, 则只须修改图纸, 其他费用尚未发生, 损失有限;如果在采购阶段变更, 不仅需要修改图纸, 而且设备、材料还须重新采购;若在施工阶段变更, 除上述费用外, 已施工的工程还须拆除, 势必造成重大变更损失。
所以要加强设计变更管理, 严格控制设计变更, 尽可能把设计变更控制在设计阶段初期, 特别是对工程造价影响较大的设计变更, 要先算帐后变更。
严禁通过设计变更扩大建设规模、增加建设内容、提高建设标准, 使工程造价得到有效控制。
设计变更费用一般应控制在建安工程总造价的5%以内, 由设计变更产生的新增投资额不得超过基本预备费的三分之一。
本文着重讨论施工图完成以后设计变更的管理。
(一)设计变更处理的原则工程设计变更依据必须是经建设单位审查批准或由建设单位授权监理机构审查批准, 并由监理机构签发的设计文件或有效书面文件。
