项目实测实量测试题

合集下载

建筑工程实测实量试题

建筑工程实测实量试题

建筑工程实测实量试题姓名:岗位:成绩:一、填空题(共15题,没空4分)1、混凝土结构截面尺寸偏差合格标准:( )mm,实测区:每一面正手墙。

2、混凝土结构表面平整度合格标准:( )mm,实测区:每一面正手墙。

3、混凝土结构垂直度合格标准:()mm,实测区:每一面正手墙。

4、混凝土结构顶板水平度极差合格标准:()mm,检测区:每个房间的砼顶板.5、砌体工程表面平整度合格标准:( )mm,实测区:每面正手墙.6、砌体工程垂直度合格标准:()mm实测区:每面正手墙。

7、砌体工程方正度合格标准:()mm实测区:每面墙(2个/间房)。

8、砌体工程外门窗洞口尺寸偏差合格标准:()mm实测区:每一外门或外窗洞口.9、抹灰工程表面平整度合格标准:( )mm实测区:每面正手墙。

10、抹灰工程垂直度合格标准:()mm实测区:每面正手墙11、抹灰工程室内净高偏差合格标准:()mm计算点:每个实测值相对基准点偏差值。

12、抹灰工程阴阳角方正合格标准:()mm实测区:每面墙的任意阳角或阴角。

13、地面工程地面表面平整度合格标准:装修地板()mm实测区:每一房间地面。

14、设备安装同一室内底盒标高差合格标准:()mm实测区:每一个有底盒埋设的功能房间或厅。

15、设备安装工程卫生间沉箱横管底标高差合格标准:()mm实测区:每个沉箱。

二、案例题(共2题,每题20分)1、案例12011年12月发现北居一期各栋空鼓裂缝情况多发,且在1栋6层、4栋3层等楼栋楼层集中出现整面墙空鼓的情况,实测实量组发出整改通知后,总包方面并未采取针对性的处理或后期防范措施,造成后期大范围空鼓质量问题,且在地产集团通报批评.2、案例22011年下半年美的地产某楼盘出现多数楼板厚度不达标的严重质量事故,虽然总包单位主动承担施工管理和一切加固处理和赔偿的责任,通过双方努力,补救及时,避免了恶劣的社会后果,但在项目本身推进中产生了严重影响。

1.(—5-8)2。

项目实施阶段实测实量操作指引

项目实施阶段实测实量操作指引

项目实施阶段实测实量操作指引目录一、基本要求二、现场标识方法三、各分项工程实测实量(一)砼工程(二)砌体工程(三)抹灰工程(四)地面工程(五)门窗工程(六)样板工程四、印章图例五、现场实例照片一、基本要求施工过程中砼、砌体、抹灰、地面、门窗等分项工程均需进行实测实量,根据本《指引》的要求选取实测区域,施工单位对所有测区进行100%实测;监理单位对施工单位实测数据按不低于50%的比例进行复测;甲方现场工程师主体阶段每层抽取20个测区、装修阶段每层抽取10个测区(阴、阳角每层不少于20个)进行实测,要求测区均匀分布,不得过度集中,实测后对其进行编号且要形成纸版资料(编号只要求甲方,施工、监理单位不需编号),将各测区数据及编号记录在案(资料中注明所有数据的合格、理论值)以备公司检查,并于现场实测后两天内进行ERP录入。

二、现场标识方法(一)测量位置现场标识:用记号笔标识出具体的测量位置,如砌体墙面、抹灰搓毛墙面(如厨卫间)等无法标识的,可采用其他方式,如自喷漆。

具体可参见“三”中图例。

(二)实测数据现场标识:除门窗洞口尺寸以宽×高的形式标注外,其他分项工程均采用公司统一印章标注,印章尺寸为12*7cm(室内净高印章为16*10cm),单位签字栏必须手签,此外如砌体墙面、抹灰搓毛墙面(如厨卫间)等无法盖章的,可采用其他方式,如自喷漆(24*14cm)。

具体可参见“三”中图例。

(三)测区编号现场标识:用记号笔注明测区编号,编号数字应书写规整且其外圆直径为60mm,如①;编号位于印章正上方且圆下边缘与印章上边线的距离为30mm,此外编号应按楼层自东至西依次排列,每层单独编号。

如甲方管理人员实测时,开间进深、室内净高、地面平整度等位于同一测区时,可使用同一编号。

三、各分项工程实测实量(一)砼工程1、截面尺寸(1)测量完成时间:主体砼浇筑后七个日历天内(2)测量工具:盒尺(3)合格标准:[-5,5]mm(4)测区选取:每一墙体、砼柱均为一测区。

实测实量考试题及答案

实测实量考试题及答案

实测实量专题试卷时间60min 姓名:单位:1、截面尺寸:同一墙/柱面作为1个实测区,累计实测实量15个实测区。

每个实测区从地面向上(300mm)和(1500mm)各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。

2、表面平整度:当所选墙长度大于( 3 )米时,除按45度角斜放靠尺测量2次表面平整度外,还需在墙长度( 中心)位置水平放靠尺测量1次表面平整度。

这3个实测值分别作为判断该指标合格率的3个计算点。

3、垂直度:当墙长度大于(3)米时,同一面墙距两端头竖向阴阳角( 30 )cm和墙( 中心)位置,分别按以下原则实测3次:一是靠尺顶端接触到( 顶棚)位置时测1次垂直度,二是靠尺底端接触到( 地面)位置时测1次垂直度,三是在墙( 中心)位置靠尺基本在高度方向居中时测1次垂直度。

砼墙体洞口一侧为垂直度必测部位。

这3个实测值分别作为判断该实测指标合格率的3个计算点。

4、顶板水平度:同一实测区距顶板天花线约( 300mm)处选取4个角点,以及板跨( 中心)位置,分别测量砼顶板与水平基准线之间的5个垂直距离。

以( 最低点)为基准点,计算另外四点与它之间的偏差值。

当其中有一个偏差值为15mm,则该实测区合格点数为(5)。

5、楼板厚度:一块板作为一个测区,共选取15个测区;取点位置为该板块长边(3分之1)部位、短边(中间)位置,每块板取一个样本点。

6、门、窗洞口尺寸:每一个门、窗洞口作为1个实测区,每层不少于4个实测区,累计实测实量8个实测区。

测量( 宽度)及( 高度)净尺寸,取实测值与设计值间对比,作为判断高度或宽度实测指标,每1个高度或宽度作为1个计算点,测量时取中间部位测量。

三、设备安装选点规则填空1、同一室内底盒标高差:使用(激光扫平仪)在墙面打出一条水平线。

以该水平线为基准,用钢卷尺测量该房间内同一标高各电气底盒(上口内壁)至(水平基准线)的距离。

选取其与水平基准线之间实测值的(极差),作为判断该实测指标合格率的1个计算点。

总承包单位实测实量项目

总承包单位实测实量项目

总承包单位实测实量项目一、混凝土结构工程1、截面尺寸偏差(1)指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差(2)测量工具:5米钢卷尺(3)测量方法和数据记录:①以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。

②同一墙/柱面作为1个实测区,累计实测实量20个实测区。

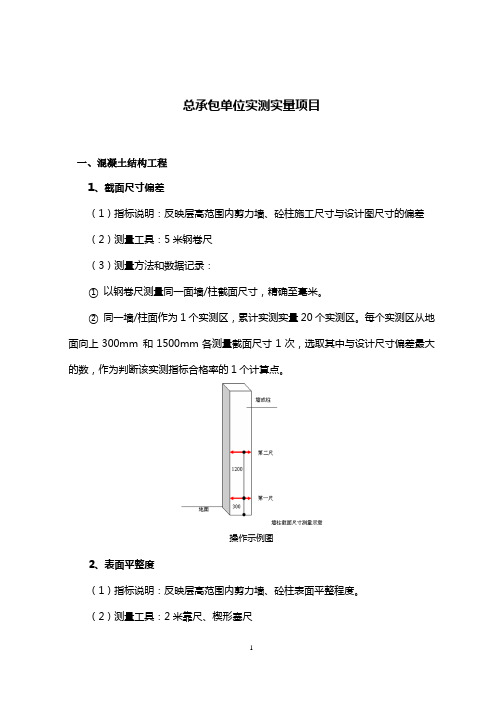

每个实测区从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。

操作示例图2、表面平整度(1)指标说明:反映层高范围内剪力墙、砼柱表面平整程度。

(2)测量工具:2米靠尺、楔形塞尺(3)测量方法和数据记录:①剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。

累计实测实量20个实测区。

②当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中任取2个角。

按45度角斜放靠尺,累计测2次表面平整度。

这2个实测值分别作为该指标合格率的2个计算点。

③当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1次表面平整度。

这3个实测值分别作为判断该指标合格率的3个计算点。

④砼柱:可以不测表面平整度。

平整度测量示意3、垂直度(1)指标说明:反映层高范围内剪力墙、砼柱表面垂直的程度(2)测量工具:2米靠尺(3)测量方法和数据记录:①剪力墙:任取长边墙的一面作为1个实测区。

累计实测实量20个实测区。

②当墙长度小于3米时,同一面墙距两端头竖向阴阳角30CM位臵,分别按以下原则实测2次:一是靠尺顶端接触到上部砼顶板位臵时测1次垂直度,二是靠尺底端接触到下部地面位臵时测1次垂直度,这2个实测值分别作为判断该实测指标合格率的2个计算点。

③当墙长度大于3米时,同一面墙距两端头竖向阴阳角30CM和墙中间位臵,分别按以下原则实测3次:一是靠尺顶端接触到上部砼顶板位臵时测1次垂直度,二是靠尺底端接触到下部地面位臵时测1次垂直度,三是在墙长度中间位臵靠尺基本在高度方向居中时测1次垂直度。

建筑工程竣工联合验收评分表(商业)

建筑工程竣工联合验收评分表(商业)

工程竣工联合验收评分表(实测实量)(商业)
注:如有扣分,需注明扣分内容。

工程竣工联合验收评分表(观感质量)(商业)
注:如有扣分,需注明扣分内容。

工程竣工联合验收评分表(水、电安装工程)(商业)
注:如有扣分,需注明扣分内容。

工程竣工联合验收评分表(公共部位)(商业)
注:如有扣分,需注明扣分内容。

工程竣工联合验收评分表(景观绿化)(商业)
注:如有扣分,需注明扣分内容。

工程竣工联合验收评分汇总表(商业)
注:
1.“评分表”中各项内容得分按检查情况评测,“分值”为最高分;
2.“评分表”及“汇总表”中无检查内容的项目按满分计;
3.“汇总表”中的综合得分为各单项总分乘以其加权系数后之和;
4.实测实量组的单项得分高于85分(含85分),其余各单项得分高于75
分(含75分),且综合得分高于90分(含90分)为优良;
5.实测实量组的单项得分高于85分(含85分),其余各单项得分高于75
分(含75分),且综合得分高于75分(含75分)为合格;
6.实测实量组的单项得分低于85分(不含85分),或其余各单项得分中任
意一项低于75分(不含75分),或综合得分低于75分(不含75分)为不合格,不合格项需进行专项复验。

7.专项复验标准仍按照本评测系统为准。

住宅及公建项目实测实量操作指引(DOC 38页)

住宅及公建项目实测实量操作指引(DOC 38页)

住宅及公建项目实测实量操作指引(DOC 38页)需增加实测套房数。

每1个实测区取3个实测点,分别检查门窗框预制块、现浇砼窗台板、洞口预制过梁3项内容是否符合合格标准。

不合格点均按“1”记录,合格点均按“0”记录。

1.1.砌筑节点(2)(砌筑工程)1.1.1.指标说明:反映墙体砌筑过程中,墙体出现裂缝和渗漏的重要控制节点。

1.1.2.评判标准:(T、A档次,B、C、D档次)(1)无断砖、通缝、瞎缝;(2)墙顶空隙的补砌挤紧或灌缝间隔不少于14天;(3)不同基体(含各类线槽)镀锌钢丝网规格为10×10×0.7mm,基体搭接不小于100MM;挂网前墙体高低差部分采用水泥砂浆填补;(4)砌体墙灰缝须双面勾缝。

测量方法和数据记录:1.1.3.实测区与合格率计算点:户内每一面砌体墙作为1个实测区。

所选2套房中砌筑节点的实测区不满足36个时,需增加实测套房数。

同一实测区,分别检查合格标准中的4个实测点是否符合合格标准;一个实测区有4个实测点。

一个实测区作为该指标合格率的1个计算点1.1.4.砌筑节点示例:2.设备安装2.1.基本原则2.1.1.实测前,根据同一标段内各楼栋进度随机选取处于抹灰或装修阶段3套房作为设备安装工程的实测套房。

户数最多的房型为必选。

2.1.2.同一套房内具备条件的设备安装工程实测指标需全部检测。

2.2.座便预留排水管孔距偏差(设备安装)2.2.1.指标说明:本指标实测值为墙面装修完成面与座便器预留管外壁的距离。

通过控制此指标,避免因距离过小,造成座便器安装困难;或因距离过大,造成座便器水箱等与装修完成面的缝隙过大,影响观感。

2.2.2.合格标准:[0,15]mm2.2.3.测量工具:5米钢卷尺2.2.4.测量方法和数据记录:(1)每一个座便预留排水管孔作为一个实测区,累计实测实量9个实测区。

所选2套房实测区不满足9个时,需增加实测套房数。

(2)本指标在墙面打灰饼或抹灰完成或装饰面完成阶段,且管孔填嵌固定后测量。

土木工程试验与量测技术题库(64题含答案)

第15页 共19页
B.错误 正确答案:正确 53、用灌砂法测试密度时,对灌砂筒下部圆锥体内砂的质量 标定,需重复测定()次 A.2 B.3 C.4 D.5 正确答案:3 54、用灌砂法测试密度时,筒内砂的高度与筒顶距离不宜超 过()mm A.5 B.10 C.15 D.20 正确答案:15 55、用灌砂法测试密度时,无论表面平整粗糙与否,仅需清 扫表面后,放置基板进行测试 A.正确 B.错误 正确答案:错误
第17页 共19页
B.错误 正确答案:错误 60、在确定结构荷载试验的观测项目时,应首先考虑() A.局部变形 B.整体变形 C.应变观测 D.裂缝观测 正确答案:整体变形 61、在无法确定主应力方向时,应首先考虑哪种应变片粘贴? A.水平方向 B.竖直方向 C.45 度方向 D.三个方向同时粘贴 正确答案:三个方向同时粘贴 62、在下列影响土的抗剪强度的因素中,最重要的因素是试 验时的() A.剪切速率 B.应力状态 C.应力历史 D.排水条件 正确答案:排水条件
第3页 共19页
D.环境监控 E.理论研究 正确答案:确保安全。;指导施工。;修正设计。;环境监控 12、地下工程量测的意义包括 A.提供工程设计的依据和信息。 B.指导施工,预报险情。 C.也是工程运营的监控手段。 D.为理论研究,校核工程类比提供依据。 正确答案:提供工程设计的依据和信息。;指导施工,预报险 情。;也是工程运营的监控手段。;为理论研究,校核工程类比提 供依据。 13、电阻应变计的主要技术指标包括: A.电阻值 B.标距 C.灵敏系数 D.量程 正确答案:电阻值;标距;灵敏系数 14、电阻应变计基底材料通常有() A.金属铂片 B.纸片 C.胶片
第6页 共19页
22、灌砂法是利用均匀颗粒的砂去置换试洞的体积,它是当 前最通用的方法。很多工程都把灌砂法列为现场测定密度的主要 方法。

园林绿化工程实测实量3.4

-0.8㎝
16㎝~20㎝
-1.0㎝
高度
-20㎝
冠径
-20㎝
灌木
高度
≥100㎝
-10㎝
2
20
首棵随机定,连续测量10棵
﹤100㎝
-5㎝
冠径
≥100㎝
-10㎝
﹤100㎝
-5㎝


苗木
冠径
﹤50㎝
0㎝
2
20
首棵随机定,连续测量10棵
50㎝~100㎝
-5㎝
110㎝~200㎝
-10㎝
200㎝以上
-20㎝
高度
﹤50㎝
≥50㎝
草坪、花卉、草本地被
≥15㎝
设施顶面绿化栽植土厚度
乔木
≥80㎝
3
9
挖样洞,尺量
灌木
≥45㎝
草坪、花卉、草本地被
≥15㎝花灌木类种植穴源自格穴径大于土球或苗根系展幅40~60㎝
3
9
尺量
穴深
穴径的3/4~4/5




乔木
胸径
≤5㎝
-0.2㎝
2
20
首棵随机定,连续测量10棵
6㎝~9㎝
-0.8㎝
10㎝~15㎝
-3㎝
园林绿化
检查项目
地面铺装
基层
表面平整度

15mm
1
10
靠尺、塞尺
砼、炉渣
10mm
面层
表面平整度
砂、碎石
15mm
块石
15mm
碎拼花岗石
3mm
鹅卵石
4 mm
嵌草地面
5 mm
水泥花砖

实测实量测量表格

附表1。

混凝土结构工程实测实量记录表中国建筑项目管理表格项目实测实量记录表表格编号CSCEC-SC-工程名称栋号楼层户型(部位)检查项目检查内容评判标准检测区检测点选点规则合格率检查情况原始数据——检测点混凝土结构工程截面尺寸[-4,7]mm同一墙/柱面为一个检测区,每个检测区检测截面尺寸2次,选取其中与设计尺寸偏差最大的一个实测值,作为该实测指标合格率的1个计算点.墙/柱截面尺寸表面平整度[0,7]mm任选长边墙两面中的一面作为1个检测区.当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中,取左上及右下2个角。

按45度角斜放靠尺,累计测2次表面平整度,这2个实测值分别作为该指标合格率的2个计算点;当所选墙长度大于3米时,还需在墙长度中间水平放靠尺增加测量1次,这3个实测值分别作为该指标合格率的3个计算点。

跨洞口部位必测。

墙表面平整度垂直度层高≤5m,[0,7]任选长边墙两面中一面作为1个检测区。

当墙长小于3米时,同一面墙距两端头竖向阴阳角约30CM位置,分别按靠尺顶端接触到上部砼顶板位置及靠尺底端接触到下部地面位置测2次垂直度,这2个实测值分别作为该实测指标合格率的2个计算点.当墙长度大于3米时,需在墙长度中间位置靠尺在高度方向居中处加测1次,3个实测值分别作为该实测指标合格率的3个计算点.砼柱:任选砼柱四面中的两面作为一个检测区;分别将靠尺顶端接触到上部砼顶板和下部地面位置各测1次,这2个实测值分别作为该实测指标合格率的2个计算点。

砼墙体洞口一侧为垂直度必测部位。

墙/柱垂直度层高>5m,[0,10]顶板水平度[0,14]mm使用激光扫平仪,在实测板跨内打出一条水平基准线.分别测量4个角点/板跨几何中心位砼顶板与水平基准线之间的5个垂直距离。

以最低点为基准点,计算另外四点与最低点之间的偏差,最大偏差值≤20mm时,5个偏差值(基准点偏差值以0计)的实际值作为该实测指标合格率的5个计算点。

最大偏差值﹥20mm时,5个偏差值均按最大偏差值计,作为该实测指标合格率的5个计算点.顶板水平度楼板厚度[-5,8]mm同一跨板作为1个实测区。

建筑行业第三方实测实量和安全文明飞检


二 专项抽检
2.3 钢筋保护层抽检
钢筋保护层抽检为了保证结构安全及 减少后期投诉 风险 钢筋保护层抽检内容及标准: 抽检部位包括现浇墙柱,现浇板面, 现浇板底,现浇梁边。 合格标准为: 墙柱、板面(底)、墙板设计值【-5, +8】 梁侧设计值【-7,+10】
重点强调:钢筋保护层厚度超过 30mm或者小于10mm的部位,将 现场进行通报并要求分析原因,后期 需进行特殊加固处理。
二 专项抽检
2.2楼面水平度抽检
楼面水平度抽检是为了瓷砖薄贴 创造条件 楼面水平抽检内容、标准及权重: 楼面水平度,标准【5mm】,40% 楼面平整度,标准【3mm】,40% 结构找坡,标准【0.9-2.0mm】, 20% (三米铝合金靠尺) 阳台、卫生间结构找坡,标准 【0.9%-1.2%】
水平度的爆点计算方式: 楼面水平抽检的爆点计算方式与 常规方式不一样,一块板面5个 读数,单点超标算爆点,极差超 标也算爆点,但在计算过程中任 何一个点都不能重复使用。
安全帽、安全 绳、防火管理、 基坑、外架等
工完场清、 材料摆放等
静态管理
动态管理
文明施工
三 安全文明飞检
3.5、现场检查完成后马上组织甲方、监理、施工单位现场开会总结,给予现场评分 3.6、安全飞检分数同步公布到质量管理群并附现场问题报告 3.7、24小时内邮件发送甲方工程师,并附评分表、现场问题报告
二 专项抽检
2.3 钢筋保护层抽检
测区选择:
抽检项 板底 板面 梁 墙柱
房间
客厅
3个测区
5个测区
3个测区
5个测区
3条最长梁
4个面,每一面3个测区
1、所有抽检现场都有平面图对应标记 2、所有合格率当天在常态化管理群进行通报 3、每晚所有数据须录入表格,图纸拍成pdf格式,并以邮件形式发送给甲方工程师处
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

翰裕苑项目实测实量测试
单位:姓名:成绩:
一、单选题(每题2分,共20分)
1.混凝土工程中截面尺寸偏差的评判标准为( )。

A [0,8]mm
B [-5,8]mm
C [-5,10]mm
D [-5,5]mm
2.混凝土工程中截面尺寸偏差的检查条件及时间为( )。

A 墙模、顶模拆除完成
B 墙模、顶模拆除一周后 C主体封顶 D 主体结构出正负零3.旭辉18年土建实测实量中混凝土工程截面尺寸偏差共选测区,测点。

( )
A 10 50
B 20 40
C 20 20
D 10 20
4.除模板拼缝左右 cm范围内、无抹灰层的砼结构(如墙、柱、顶棚等)打磨外,对于现场评估实测中发现的其他砼墙、柱打磨现象,打磨部位不进行实测,根据打磨数量逐一计为不合格点计算。

( )
A 5
B 10
C 2
D 8
5.实测实量主体结构墙体表面垂直度合格标准( )。

A [0,10]mm
B [0,8]mm
C [0,7]mm
D [0,6]mm
6.考虑混凝土试块需要天强度,兼顾试验、验收所需时间,砼结构原则上要求必须在天后才允许甩浆隐蔽( )。

A. 28 30
B. 28 45
C. 30 30
D. 30 45
7.凸窗顶板打磨,允许批嵌,但必须完善批嵌修补方案,批嵌修补后按 mm标准检查。

()
A 可以 [0,7] B禁止 [0,8] C 禁止 [0,7] D 可以 [0,8]
8.混凝土工程中轴线偏差控制要求施工层放线精度:承重墙、梁、柱边线精度允许偏差 mm。

()
A. ±3
B. ±5
C. ±8
D. ±10
9.混凝土工程中轴线偏差控制要求每栋楼为一个测区,共栋楼。

每层不少于个放线孔( )。

A、2 2
B、1 2
C、2 3
D、1 3
10.PC结构工程安装精度合格标准为( )。

A. [0,5]mm
B. [0,3]mm
C. [0,8]mm
D. [0,10]mm
二、多选题(每题3分,共15分,多选或错选不得分,少选得1分)
1.PC结构工程实测内容有 ( )。

A. 表面平整度
B. 垂直度
C. PC安装精度
D. PC构件尺寸偏差
2.混凝土工程轴线偏差控制评判标准正确的有( )。

A总高H(m)H ≤ 30,允许偏差 5(mm);
B. 30 <总高H(m)≤ 60,允许偏差10(mm);
C. 60 < H ≤ 90 ,允许偏差15(mm);
D. 90 < H ≤120,允许偏差25(mm);
3.在实测实量检查中用到的工具有( )。

A.激光扫平仪、激光测距仪
B. 游标卡尺
C. 2米靠尺、楔形塞尺
D. 有足够刚度的5米钢卷尺
4.对于质量合格率中的各类面积的计算,正确的有 ( )。

A.混凝土工程质量实测合格率的为实测合格点数除以实测总点数,即由评判结果为“1”的数值除以总计算点数获得;
B. 质量实测(或综合)合格率的项目面积是指该项目具备实测条件楼栋±0.000以上的面积加权计算后的面积之和;
C. 质量实测合格率的标段面积按该标段具备实测条件楼栋±0.000以上的面积加权计算;
D. 项目部需如实填写标段信息采集表内的面积信息,配合检查组完成信息采集核对工作。

5.如发现存在砼不合理修补、砼提前隐蔽,隐蔽工序不合理前置,规避现场评估实测时,以下说法正确的是( )。

A.如现场仍具实测条件,则砼工程中的截面尺寸、平整度、垂直度、顶板水平度极差四项指标,均按实测成绩的85%计算标段合格率、项目合格率;
B. 如现场大部分测区仍具实测条件,则砼工程的截面尺寸、平整度、垂直度、顶板水平度极差四项指标,均按合格率70%计算标段合格率、项目合格率。

C.如现场砼墙柱进行的大面积批嵌修补,则砼工程中截面尺寸、平整度、垂直度三项指标,均按实测成绩的50%计算标段合格率、项目合格率。

D.如现场已不具备实测条件,则砼工程的截面尺寸、平整度、垂直度、顶板水平度极差四项指标,均按合格率60%计算标段合格率、项目合格率。

三、判断题(每题2分,共20分)
1.同一标段内根据各楼栋进度,在实测前随机确定已拆完模板的2个楼层作为混凝土结构工程的实测层,完成砌筑但未甩浆的新生结构楼层为可选测区楼层。

()
2.结构剔凿露筋的混凝土面,不论其是否在实测区,均按不合格点计算()
3.结构墙柱如存在打磨批嵌,不论其是否在实测区,均按不合格点计算()
4.根据选取楼层结构平面图,实测选点考虑每层结构4个角和中间混凝土剪力墙、柱()
5.板厚实测随机检查因检测原因楼板钻孔洞的封堵情况,未有效封堵的发现一处做为一个不合格计算()6.PC安装精度实测要求每一功能房间内任选1-2面墙面各作为一个实测区,累计实测实量20个实测区()7.混凝土工程顶板水平度实测合格标准为[0,15]mm,选取6个测区,30个测点。

()
8.混凝土工程楼板厚度实测合格标准为[-5,8]mm,共选取10个测区,10个测点。

()
9.混凝土工程垂直度实测合格标准为有抹[0,8]mm,免抹[0,5]mm,本项目为免抹灰。

()
10.考虑实际测量的可操作性,随机选取一功能房间大截面梁,优先选取大跨度梁体及外墙结构梁,目测下坠或涨模部位选取3个点距离同一水平基准线之间3个实测值的极差值,综合反映同一混凝土梁底的水平程度。

()
四、填空题(每空1.5分,共15分)
1.混凝土工程实测检查内容包括:、表面平整度、、梁底水平度极差、、、楼板厚度、、轴线偏差控制。

2.混凝土工程表面平整度合格标准为有抹 mm,免抹 mm。

3.混凝土工程中梁底水平度极差实测选取同一功能房间混凝土梁底作为个实测区,累计实测实量个实测区, 个实测点。

五、简单题(每题10分,共30分)
1、土建施工阶段主要有那些基本的实测指标项:
2、简述PC结构工程实测内容及合格标准。

3、简述混凝土结构工程实测内容及合格标准。

六、附加题 10分
简述实测实量考核评估实测原则。
