铝模施工——水电安装预控PPT

17
预埋注意事项
• 在铝模深化阶段时,需要提前 审核铝模的穿墙拉杆及背带是 否与线盒、给水点冲突?
• 如有需提前调整,否则会出来 以下几种情况:
• 1、拉杆与线盒位置重叠,造 成线盒损伤,被迫挪点位。
• 2、拉杆击穿线管。 • 3、铝模背带与给水点位冲突,
造成无法施工或者施工困难。 • 4、铝模背脊、接缝位置与给
水点位冲突,给水点位只能移 位。
18
预埋注意事项
• 在施工阶段预留预埋 中,线盒、套管会与 竖向主筋冲突,导致 线盒、套管的位置会 与图纸有偏差,结合 现场进行点位平移或
钢筋偏移。
19
预埋注意事项
• 在施工过程中需加 强成品保护,以防 给其它工种破坏, 导致位置偏移,特 别是在浇筑砼的过 程需全程跟踪处理。
8
二、给水管预埋做法
9
给水——结构做法
10
给水——结构做法
11
给水——结构做法
12
给水——结构做法
13
给水——内墙板做法
14
给水——内墙板做法
15
ห้องสมุดไป่ตู้
三、预埋注意事项
16
预埋注意事项
审图阶段提前审核 内墙板是否出现横 向管道,如有,需 进行深化改变管道 走向为竖向,否则 后期会出现开横槽 影响内墙质量,内 墙板也是严禁开横 槽。
铝模施工——水电安装预控
预留预埋做法
1
• 一、电气专业预留预埋
结构、内墙板、轻钢龙骨石膏板、保温等预埋做法
• 二、给排水专业预留预埋
结构、内墙板、保温等预埋做法
• 三、需要注意事项
2
一、电气预埋做法
3
电气——结构做法
4
电气——结构做法
5
电气——结构做法
6
电气——内墙板做法
7
电气——轻钢龙骨石膏板做法
20
合集下载

铝模施工技术交底培训讲义PPT图文并茂共52页文档

铝模施工技术交底培训讲义PPT图文并茂共52页文档

46、我们若已接受最坏的,就再没有什么损失。——卡耐基 47、书到用时方恨少、事非经过不知难。——陆游 48、书籍把我们引入最美好的社会,使我们认识各个时代的伟大智者。——史美尔斯 49、熟读唐诗三百首,不会作诗也会吟。——孙洙 50、谁和我一样用功,谁就会和我一样成功。——莫扎特
铝模施工技要 适应孤 独,没 有人会 帮你一 辈子, 所以你 要奋斗 一生。 22、当眼泪流尽的时候,留下的应该 是坚强 。 23、要改变命运,首先改变自己。
24、勇气很有理由被当作人类德性之 首,因 为这种 德性保 证了所 有其余 的德性 。--温 斯顿. 丘吉尔 。 25、梯子的梯阶从来不是用来搁脚的 ,它只 是让人 们的脚 放上一 段时间 ,以便 让别一 只脚能 够再往 上登。

铝模工艺水电预埋施工方案

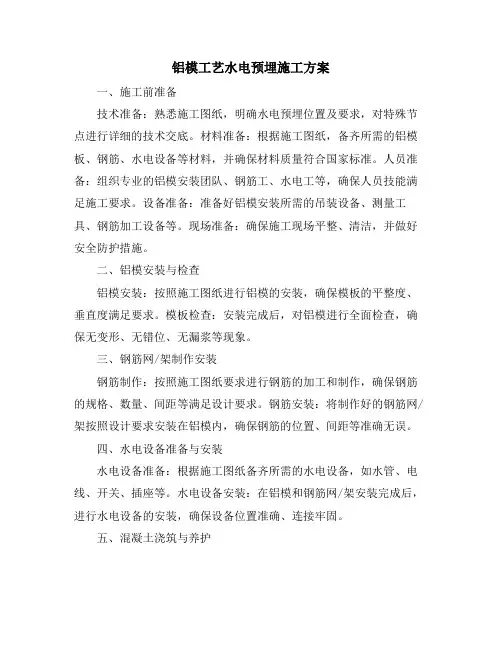

铝模工艺水电预埋施工方案

铝模工艺水电预埋施工方案一、施工前准备技术准备:熟悉施工图纸,明确水电预埋位置及要求,对特殊节点进行详细的技术交底。

材料准备:根据施工图纸,备齐所需的铝模板、钢筋、水电设备等材料,并确保材料质量符合国家标准。

人员准备:组织专业的铝模安装团队、钢筋工、水电工等,确保人员技能满足施工要求。

设备准备:准备好铝模安装所需的吊装设备、测量工具、钢筋加工设备等。

现场准备:确保施工现场平整、清洁,并做好安全防护措施。

二、铝模安装与检查铝模安装:按照施工图纸进行铝模的安装,确保模板的平整度、垂直度满足要求。

模板检查:安装完成后,对铝模进行全面检查,确保无变形、无错位、无漏浆等现象。

三、钢筋网/架制作安装钢筋制作:按照施工图纸要求进行钢筋的加工和制作,确保钢筋的规格、数量、间距等满足设计要求。

钢筋安装:将制作好的钢筋网/架按照设计要求安装在铝模内,确保钢筋的位置、间距等准确无误。

四、水电设备准备与安装水电设备准备:根据施工图纸备齐所需的水电设备,如水管、电线、开关、插座等。

水电设备安装:在铝模和钢筋网/架安装完成后,进行水电设备的安装,确保设备位置准确、连接牢固。

五、混凝土浇筑与养护混凝土浇筑:在钢筋网/架和水电设备安装完成后,进行混凝土的浇筑。

浇筑过程中应注意混凝土的均匀性和密实性。

混凝土养护:混凝土浇筑完成后,应进行适当的养护,如浇水、覆盖等,确保混凝土达到设计强度。

六、后期修整与检测模板拆除:在混凝土达到一定强度后,方可拆除铝模板。

拆除时应注意保护混凝土表面。

表面修整:对混凝土表面进行修整,去除多余的混凝土、污渍等,确保表面平整、光滑。

质量检测:对完成的工程进行全面的质量检测,包括尺寸、位置、强度等方面的检测,确保工程质量符合要求。

通过以上六个方面的详细施工方案,可以确保铝模工艺水电预埋施工的质量和安全。

在施工过程中,应严格按照方案执行,确保每个步骤都得到有效的实施和控制。

铝模技术交底 ppt课件

铝模技术交底  ppt课件

飘窗部位为爆点集中区,异形件等拼缝较
多较细,阳角间单面需用螺栓连接,铝模
板角部必须设置销钉销钉销片加密至
150mm之内
38
三、施工工艺
3.7.2、墙板组装销钉销片设置
PPT课件
窗台以下部分为爆点集中区,窗台以下部 窗台以下部位现场爆点照片(原因:销钉
分销钉设置间距为200mm,第二道背楞以上 数量不足)
2.3、加固用件
螺杆,M18*(400~700mm)
M18螺杆、螺帽,方垫片(75*75*8),
背楞连接器组合
15
PPT课件
二、铝模材料介绍
2.3、加固用件
M16*100螺栓(K板)
垫片(K板螺栓垫片)
16
二、铝模材料介绍
PPT课件
2.3、加固用件
16*55销钉销片组合
16*146长销钉
17
二、铝模材料介绍
脱模油涂刷,必须满涂(首两层必须采用油性脱模剂,后续每层涂刷水性脱模剂)
33
三、施工工艺
PPT课件
3.6、套筒胶杯等清理归堆及检查
套筒等材料归堆检查跟换
现场不符合要求套筒胶杯需及时更换
34
三、施工工艺
PPT课件
3.7、墙板组装要求
墙板组装按照铝模1米标高控制点调整高度,墙板组装
避免后期顶板大面组装完成后调整(调整
楼层降板模具采用多段组合配制,焊制 定位、承重支点,间距≤1000mm。在 上一个楼层面需安装时拆除吊模,避免 拆除过早破坏降板阳角。方钢安装前应 用铁铲清理泥浆并涂刷脱模剂处理。 49
三、施工工艺
3.13、砼浇筑要求
PPT课件
砼浇筑(浇筑过程铝模施工人员必须全程 砼浇筑(浇筑过程铝模施工人员必须全 跟踪,浇筑过程确保加固构件无松动) 程跟踪,浇筑过程确保加固构件无松动)

铝模水电安装

铝模水电安装

铝模水电安装铝合金模板水电精确定位施工的探讨铝模即铝合金模板体系,由面板系统、支撑系统、紧固系统和附件系统组成。

(面板系统采用挤压成型的铝合金型材加工而成,取代传统的木模板,配合高强的钢支撑和紧固系统及优质的五金插销等附件,具有轻质、高强、整体稳定和装拆便捷、多次重复使用的特点。

)优点:1.铝模施工环境整洁,可提升对工人的人文关怀。

施工后废料少,模板材料可再生,符合绿色环保理念,可带来良好的社会效益。

2.采用早拆模支撑系统,通过一套面板系统三套支撑系统搭配使用,可实现4天一层的施工进度。

对于一栋33层的建筑而言,相比传统木模施工可节省工期约一个月。

3.铝模施工装拆快捷,可有效缩短工期。

4.模板强度高、稳定性好,脱模后混凝土表面平整度高、精度高,可免去表面批荡,节约成本。

5.装拆操作简单,对工人技术要求不高,可解决现场技术工人短缺的问题。

目前,集团部分项目已开始铝模工艺施工并实现了较好的实体质量,后续将会大面推广。

相对传统木模工艺,铝模工艺对水电安装精确定位提出了更高的要求。

由于福州项目是公司为数不多使用了铝模工艺的项目,为了更加适应铝模新工艺推行,并努力实现水电精确定位目标,本项目对铝模工艺水电精确定位做法进行了大量研发试点,并取得了一定阶段性的成果。

诚然,部分工艺仍有改进、提升空间,希望其他项目积极参与精确定位的研究,提供宝贵经验及意见,以达到精确定位的目标。

一、铝合金楼板面灯盒定位灯盒定位:根据铝模施工特点,定制了与司令盒相匹配的胶圈,利用橡胶圈固定:直接将胶圈固定在铝板上,下层楼板将同一位置铝板进行拼装,省去了二次定位的麻烦,也保证了每一层的灯位定位准确;同时不需利用螺丝打孔固定,避免了对铝模和灯盒自身的破坏。

二、铝合金楼板面排水预埋件/套管定位预埋件、套管定位:与灯盒定位想法一致,用木板做成圆形模具,与预埋件或套管管径一致,将木模具利用15cm以上长螺杆直接固定在铝板上,安装时将预埋件套在木模具上,将长螺杆伸长与预埋件上方木模相连接固定即可。

《建筑水电安装工程》ppt课件

《建筑水电安装工程》ppt课件
建筑给排水安装工程施工
一、给水管材
1、塑料管:PVC-U、PE-X、PP-R、PB、 ABS
PVC-U衔接方式:承插粘接或胶圈衔 接
PP-R衔接方式:热熔式衔接
PP-R管规格用公称直径DN×en表示:
2、复合管:钢塑复合管、铝塑复合管
钢塑复合管:广泛用于建筑给水系统中的冷、 热水管道,建筑消防管道,天然气、煤气保送管 道等。衔接方式为螺纹衔接和卡箍衔接。
四、给水控制附件
给水控制附件是指用来调理水量和水压、 关断水流,控制水流方向和水位的各式阀 门。
6、减压阀:可以降低下游管道的供水压力,广泛运用于高 层建筑中生活给水系统和消防给水系统管道上
弹簧式减压阀普通宜程度安装,比例式减压阀宜垂 直安装
7、平安阀 8、自动温度调理安装 9、液位控制阀 10、疏水器 11、排气阀
铝塑复合管:配水支管。采用夹紧式铜配件 衔接。XPAP、PAP
3、钢管:无缝钢管、焊接钢管〔镀锌和非镀锌〕 无缝钢管:焊接或卡箍衔接
焊接钢管的衔接方式有螺纹衔接、法兰衔接、 焊接、卡箍衔接。 〔镀锌钢管普通只采用螺纹衔接和卡箍衔接〕
钢管的规格〔DN〕: 15、20、32、40、50、65、80、100、125、
4、铜管:适宜保送热水,衔接方式有焊接、螺纹衔 接和卡箍衔接。主要规格有φ15~160
5、给水铸铁管:灰口铸铁管、球墨铸铁管及高压硅 管 球墨铸铁管:市政和居住小区常用。承插衔 接胶圈接口
规范长度为6 m
6、薄壁不锈钢管
二、排水管材
1、PVC-U排水塑料管〔排水普 遍运用〕:承插粘接衔接
PVC-U排水管规格用公称外径 De表示:
50、75、110、160
2、柔性接口排水铸铁管

建筑水电安装工程质量通病及防治ppt课件

建筑水电安装工程质量通病及防治ppt课件

一、穿楼板、剪力墙处套管漏/渗水 原因分析:填塞料选择、拌制及填塞方式不对; 预防措施:填塞料选择,对于楼板套管,先将麻丝缠绕成麻辫后用插扦 打入套管底部,注意要打密实;将熬好的沥青灌入套管内,沥青面比套 管口低20MM左右(热沥青一次灌平套管,待冷却后收缩即可),沥青硬 化后,在上面用石棉水泥进行填塞,并做一个斜面坡向套管外,以便于 套管上的水通畅的流到地面上。对于剪力墙上的套管,先将麻丝缠绕成 麻辫后用插扦打入套管中部,打密实后在套管两端同时用石棉水泥(石 棉水泥配制比例一般按经验,要求做到“捏能成团,抛能散开”即可) 分层进行填塞,用插扦打实,每一层在听到插扦清脆的声音后即可进行 下一层的填塞。(特别是在水箱、池处要严格按此操作进行,从以往的 经验来看,效果是比较好的)

2、砖墙上的预留预埋 工作流程:定位放线→剔槽→接线盒选用及安装→电气配管、固定 2.1 定位放线 该定位放线主要是针对墙体开关插座配管的定位放线,放线时要做到横平竖直, 同时注意:在门边的配管,要考虑处于门边的开关接线盒中心距门边200MM。 2.2 剔槽 沿所弹墨线用手提切割机进行剔槽,剔槽深度要保证电管 安装后表面距完成墙面保护层厚度不小于20MM。 2.3 接线盒选用及安装 开关、插座的接线盒如无特殊要求均选用86型接线盒 ,材质同管材。接线盒 与电管连接用锁紧螺母,并粘接。接线盒安装时先用碎砖固定牢固后,在确认接 线盒安装水平后用砂浆进行抹平。同一水平的接线盒安装高差不得有5MM的误差。 2.4 电气配管、固定 剔槽完成后即可进行配管的工作,并采用木楔子上绑扎铅丝的方式对电管进行 固定,固定点间距为500MM。
刚进入建筑水电施工安装管理这一行业的大学生面对一个陌生而又充满好奇的新工作怎样尽快进入角色融入这一个新的团队在最短的时间内掌握现场施工管理的有关要求及提高施工技术水平是摆在每一个新同事面前的问题本手册将围绕整个项目现场施工的工作流程结合我们这个团队多年现场施工经验对各工序要求作详细介绍并指出各工序存在的质量通病及预防方法以供参考

拉片式铝模施工指南


步骤一:在铝模板的混凝土接触面 涂刷水性脱模剂;
具ቤተ መጻሕፍቲ ባይዱ装拆流程
立墙板的时候 要对照一米线 ,同步检查板
的标高。
墙板支模顺序 是先角部支模 ,从角部向两
边拼装。
楼板支模顺序 是先局部支模 ,从局部发散 到整体成活。
墙板支模顺序 是先角部支模 ,从角部向两
边拼装。
注意:每层的楼板 砼浇筑完成后铝模 在拼装前,要先调 平整个板面的K板 方可进行下一道施 工。否则会对实测 数据有极大的影响
控制
钢筋偏位要及时处理 ,确保铝模能按照放
线进行拼装。
外墙错台现象严 重,在安装墙板 之前先对K板调 平,可以避免这 类情况发生。
一张铝模板,角落是必须要有 销钉固定牢的,然后视板的宽 度来确定中间需要加多少个销 钉,原则上不大于30cm,竖向
墙身是必须满打销钉的。
这个是非常典型的 错误,这样打销钉 ,铝板的两个角的 数据很容易爆点连 带着梁侧板也会跟
四、以往项目中铝模板施工的错误实例
放线时墙线 未闭合,铝 模没办法准
确定位
定位钢筋偏 位,直接影 响铝模拼装 的精确度
砼浇筑完成后的楼板面超高。补 救的办法是在装模前,把超高的 凿低。但是最好的办法,还是在 浇筑过程中控制好板面标高这点 对于拉片式铝模尤为重要,因为 拉片式铝模先装内墙板,一旦板 面超高,铝模工人就得停下来等 管理人员凿低板面之后才能继续 施工,然而这在实际施工中很难 做到望大家特别注意板面标高的
着变形。
这里的螺帽没拧紧 ,在施工过程中要 保证每颗螺帽都拧 紧,且至少要露出5
丝。
铝模早拆且回顶 不及时,造成沉
箱部位渗漏
K板对拉螺杆 设置不足导致
K板扭曲。

铝模工艺水电预埋施工方案

铝模工艺水电预埋施工方案1. 引言铝模工艺是一种常用于建筑施工中的混凝土浇筑工艺。

水电预埋是指在混凝土浇筑前,在混凝土结构中预留水电设备所需的开孔或管道。

本文将介绍铝模工艺水电预埋施工方案,包括施工准备、操作步骤和注意事项等。

2. 施工准备在进行铝模工艺水电预埋施工前,需要做好以下准备工作:•准备工具和设备:包括铝模、钢筋、木材、水泥、沙子、水泥浆料等。

•准备材料:铝模需要根据具体施工情况进行制作,钢筋、木材等需要按照设计要求准备。

•提前制定好施工方案和施工进度计划。

•检查施工场地,确保场地平整,没有障碍物。

3. 操作步骤3.1 铝模安装1.根据设计图纸和预留洞口尺寸,制作好铝模。

2.将铝模安装在混凝土结构上,确保安装稳固。

3.检查铝模的平整度和对齐度,调整铝模位置和水平度。

3.2 钢筋安装1.根据设计要求和预留洞口尺寸,制作好钢筋网或钢筋架。

2.将钢筋网或钢筋架安装在铝模内部,并固定牢固。

3.根据钢筋的位置要求,在预留洞口附近加固钢筋。

3.3 水电设备安装1.根据设计要求和预留洞口尺寸,准备好水电设备。

2.将水电设备放入预留洞口,并调整位置和方向。

3.连接水电设备与主管道或线路,并固定好。

3.4 混凝土浇筑1.在完成上述工作后,进行混凝土浇筑。

2.混凝土浇筑过程中,注意保持铝模和水电设备的稳固。

3.控制好混凝土浇筑的速度和厚度,以避免对水电设备造成损坏。

4.混凝土浇筑完成后,根据需要进行抹平和抹灰等修整工作。

4. 注意事项•在施工过程中,严禁使用尖锐物品敲击铝模和水电设备,以免造成损坏。

•在混凝土浇筑前,检查水电设备是否连接正确,并确保无漏水或漏电现象。

•混凝土浇筑过程中,避免将浇筑料直接倾倒在水电设备上,以免损坏设备。

•根据具体工程要求,可以在铝模周围加装防护措施,以防止意外发生。

5. 总结铝模工艺水电预埋施工方案是一项重要的建筑施工工艺。

通过合理的准备工作、严谨的操作步骤和注意事项的遵守,可以确保水电设备在混凝土浇筑后能够正常使用,并且不会给后续工序带来不便。

基于铝模的水电安装同步预留预埋施工工法

基于铝模的水电安装同步预留预埋施工工法基于铝模的水电安装同步预留预埋施工工法一、前言水电安装是建筑施工中重要的一环,其施工质量直接关系到建筑物的使用安全和舒适度。

传统的水电安装方式耗时耗力,且容易造成施工过程中的交叉施工问题。

为了提高施工效率和质量,基于铝模的水电安装同步预留预埋施工工法被引入,通过预留预埋的操作,在施工过程中将水电管线和预留预埋件同步施工,大大提高了施工效率。

二、工法特点基于铝模的水电安装同步预留预埋施工工法具有以下特点:1. 施工速度快:通过同步预留预埋,避免了传统水电安装中的交叉施工问题,节省了大量施工时间,大幅提高了施工速度。

2. 施工质量高:预留预埋可提前解决水电安装过程中的问题,规避了因现场施工条件限制导致的施工质量不稳定问题,保证了施工质量。

3. 施工成本低:通过减少交叉施工,节约了人力和材料的投入,降低了施工成本。

4. 环保节能:采用铝模进行同步预留预埋施工,减少了大量的模板材料使用,达到了环保节能的要求。

三、适应范围基于铝模的水电安装同步预留预埋施工工法适用于各类建筑物的水电安装工程,如住宅、商业综合体、工业厂房等。

四、工艺原理该工法通过提前预留预埋件的方式,将水电管线和预留预埋件同步施工。

首先,在梁柱板面上确定好水电排布,然后根据设计要求预留预埋管道的位置和尺寸,在浇筑混凝土之前将各种预留预埋件安装到位。

施工时,根据预留预埋件的位置和尺寸进行水电管线的布置和固定。

这样,水电安装和预留预埋操作在同时进行,互不干扰,施工过程更加顺畅。

五、施工工艺1. 设计前期,根据建筑的功能需求和设计要求确定水电安装方案和预留预埋位置。

2. 开工前,准备好所需的铝模、水电管线和预留预埋件等材料和设备。

3. 在施工面板上标明各水电管线的位置和尺寸,并在混凝土浇筑前安装好预留预埋件。

4. 按照设计要求进行水电管线的敷设和固定,保证施工质量。

5. 混凝土浇筑完成后,进行水电管线的连接工作,并进行安全检测和保护。

水电施工知识培训ppt课件


第二章 一次预埋阶段 2、首层楼板下排水管的防沉降处理
(1)根据海南分公司目前承接项目的施工特 点,因基坑无法采取分层回填及压实,因此首 层楼板底的埋地排水管必须采取如下防沉降处 理措施
(详见示意图): 先在地梁处制作角钢支架将管道反吊,并在每跨地梁中间设置反吊码 (用镀锌管码尾部焊接φ10或φ12镀锌圆钢制作,并在首层结构楼板施工 时将φ10或φ12镀锌圆钢弯在结构钢筋网内),反吊码的间距不超过所吊 排水管的管径的10倍。
第三章 二次预埋阶段 一、给水系统
3、地面管道安装完毕试压合格后应做好 半成品保护措施,斗车通道等重点部位应抹 水泥砂浆进行保护,其他非通道部位的管道 也应用U型管码或水泥砂浆带(环)对管道进 行固定。 4、给水管道二次预埋完成,必须进行分 段或整体试压一次,确保管道不渗不漏。
第二章 一次预埋阶段
三、首层、预留洞及管套的处理
1、所有给排水的预留孔洞口,均由水电施工员或水电班组在模 板上定位并标明留孔洞口的尺寸,木盒制作固定均由主体工班 负责。 ①水电工班不在模板上定位、标注尺寸,造成主体工班无 法预留的,日后管道安装需人工开凿孔洞的由水电班组自行负 责; ②水电工班在模板上有定位、标注尺寸,主体工班遗漏或 拒绝预留的,日后管道安装需人工开凿孔洞的由主体班组开凿; ③有预留孔洞但因为卫生洁具型号调整或卫生间平面布置 调整导致预留孔洞不合用的,由公司另行安排钻孔并修补不合 用的孔洞。
第二章 一次预埋阶段 2、 排水预留管口
(2)、首层埋地排水管的开叉处、水平管转接立管处 等部位在安装尺寸允许条件下应尽量采用斜三叉、45°弯 头,尽量少用(最好不用)顺水三叉、90°弯头。施工员 下单采购材料后应向施工班组进行配件组合方案的交底, 防止施工员考虑的配件组合方案与班组的实际施工组合方 案脱节,造成已采购回来的配件用不上、班组要用的配件 等到货,影响施工进度。
