脚手架搭设要求及规范
脚手架搭设规范、要求

脚手架搭设规范要求(一)基本要求1、重要的脚手架必须制定施工方案,必要时制定安全保证措施。
2、高度25m以上的脚手架必须采用扣件式钢管脚手架,其单立杆脚手架高度宜控制在50m以内;高度超过50m的脚手架应采用双管立杆、钢丝绳斜拉、分段卸荷等有效措施,并另行专门设计。
3、脚手架的设计须满足工程的需要,并标明其用途、最大静荷载、最大动荷载及水平受力等;所选定的设计参数和构配件,不得低于现行国家和行业相关安全技术规范标准。
4、脚手架在施工中需要改变原有结构、加高(宽)、改为它用等情况下,须经技术部门验证,并经审批。
(二)技术要求钢管脚手架所用材料须符合下列要求:1、钢管外径应为48~51mm,壁厚3~3.5mm,长度以2.1~2.8m和4~6.5m为宜,有严重锈蚀、弯曲、裂纹、损坏的不得使用。
2、扣件应有出厂合格证明,凡脆裂、变形、滑丝的不得使用。
3、钢制脚手板应采用厚2~3mm的3号钢钢板,以长度1.4~3.6m、宽度23~25cm、肋高5cm为宜,两端应有连接装置,板面有防滑孔,凡有裂纹、扭曲的不得使用。
4、脚手架的立杆、大小横杆的间距根据脚手架的使用情况具体确定,但不得超过以下值:横向立杆、纵向立杆、大横杆、小横杆、小横杆挑出的悬臂长1.5m、2.0m 、1.2m 、1.5m、0.45m5、斜道板、跳板的坡度不得大于1:3,宽度不得小于1.5m。
6、木架杆:铁丝用8#二、脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1、按所用的材料:分为木脚手架、钢脚手架和软梯。
2、按是否可移动:分为移动脚手架和固定脚手架。
3、按施工的性质:分为建筑脚手架和安装脚手架。
4、按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
脚手架搭设要求规定

脚手架搭设要求规定1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步;如果超过相邻连墙件以上两步,无法设置连墙件时,应采取撑拉固定措施与建筑结构拉结。
2、每搭完一步脚手架后,应按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。
3、立杆搭设应符合下列规定:(1)相邻立杆的对接连接应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.3.6条的规定;(2)脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;(3)当架体搭设至有连墙件的主节点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。
4、脚手架纵向水平杆的搭设应符合下列规定:(1)脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;(2)纵向水平杆的搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.1条的规定;(3)在封闭型脚手架的同一步中,纵向水平杆应四周交圈设置,并应用直角扣件与内外角部立杆固定。
5、脚手架横向水平杆搭设应符合下列规定:(1)搭设横向水平杆应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.2条的构造规定;(2)双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不应大于100mm;(3)单排脚手架的横向水平杆不应设置在下列部位:A.设计上不允许留脚手眼的部位;B.过梁上与过梁两端成60°角的三角形范围内及过梁净跨度1/2的高度范围内;C.宽度小于1m的窗间墙;D.梁或梁垫下及其两侧各500mm的范围内;E.砖砌体的门窗洞口两侧200mm和转角处450mm的范围内;其他砌体的门窗洞口两侧300mm和转角处600mm的范围内;F.墙体厚度小于或等于180mm;G.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;H.砌筑砂浆强度等级小于或M2.5的砖墙。
脚手架步距和跨距的搭设要求

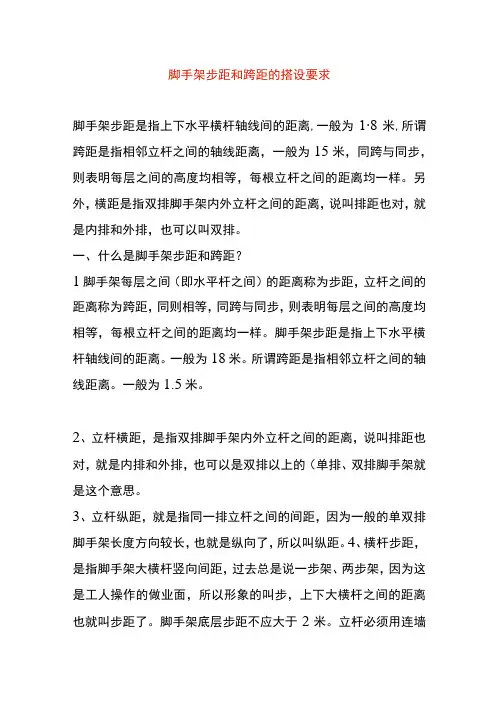

脚手架步距和跨距的搭设要求脚手架步距是指上下水平横杆轴线间的距离,一般为1∙8米,所谓跨距是指相邻立杆之间的轴线距离,一般为15米,同跨与同步,则表明每层之间的高度均相等,每根立杆之间的距离均一样。
另外,横距是指双排脚手架内外立杆之间的距离,说叫排距也对,就是内排和外排,也可以叫双排。
一、什么是脚手架步距和跨距?1脚手架每层之间(即水平杆之间)的距离称为步距,立杆之间的距离称为跨距,同则相等,同跨与同步,则表明每层之间的高度均相等,每根立杆之间的距离均一样。
脚手架步距是指上下水平横杆轴线间的距离。
一般为18米。
所谓跨距是指相邻立杆之间的轴线距离。
一般为1.5米。
2、立杆横距,是指双排脚手架内外立杆之间的距离,说叫排距也对,就是内排和外排,也可以是双排以上的(单排、双排脚手架就是这个意思。
3、立杆纵距,就是指同一排立杆之间的间距,因为一般的单双排脚手架长度方向较长,也就是纵向了,所以叫纵距。
4、横杆步距,是指脚手架大横杆竖向间距,过去总是说一步架、两步架,因为这是工人操作的做业面,所以形象的叫步,上下大横杆之间的距离也就叫步距了。
脚手架底层步距不应大于2米。
立杆必须用连墙件与建筑物可靠连接。
立杆接长除顶层顶步外,其余各层接头必须采用对接扣件连接。
5、如采用对接方式,则对接扣件应交错布置;当采用搭接方式,则搭接长度不应小于1米,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于IOO毫米。
二、脚手架的搭设要求1、架子工(建筑登高架设作业人员)经特种作业和高处作业安全技术培训考核,取得特种作业操作证和体检合格后,才能进行脚手架的搭设和拆除工作。
2、搭设脚手架必须按规范进行,即:横平竖直、连接牢固,底脚着实,层层拉结,支撑挺直,通畅平坦,设施齐全、牢固。
3、架子工必须严格按专项塔吊施工方案及操作规程的要求搭设,在搭设中要正确佩戴和使用劳动保护用品。
4、脚手架不得钢、竹混搭,主要受力杆件,如立杆、大横杆、小横杆和剪刀撑等,在同一建筑立面必须使用同一材质的材料。
脚手架搭设要求及规范

脚手架搭设要求及规范脚手架是一种用来快速搭建项目结构的工具,它能够提供一套标准化的项目模板和规范,使开发者能够更加高效地进行项目开发。
在搭设脚手架时,需要考虑以下要求和规范。
1.核心功能:脚手架的核心功能应该是快速搭建项目结构,包括文件目录的创建、配置文件的生成等。
同时,还应该提供一些常用的工具和插件,例如代码生成器、代码风格检查工具等。
2.命令行交互:脚手架应该提供一种命令行交互的方式,使开发者能够通过简单的命令来创建项目。
这样可以有效地减少开发者的重复工作,提高开发效率。
3.可配置性:脚手架应该具有一定的可配置性,可以根据不同项目的需求进行定制。
例如,可以通过配置文件或命令行参数来指定项目的名称、目录结构、依赖项等。
4.模板引擎:脚手架通常使用模板引擎来生成项目代码。
模板引擎应该具备灵活的语法,能够支持各种条件判断、循环等常用逻辑,并且可以通过变量动态地生成代码。
5.规范约定:脚手架应该遵循一定的规范约定,例如文件命名规范、代码风格规范等。
这样可以使项目结构更加清晰、易读,便于团队合作和维护。
在搭建脚手架时,需要注意以下一些规范。
1. 项目结构:脚手架生成的项目结构应该清晰、合理。
通常可以根据不同的技术栈和项目类型进行划分,例如前端项目可以将源代码放在`src`目录下,后端项目可以将源代码放在`src/main`目录下。
2. 配置文件:脚手架应该生成一些常用的配置文件,例如`package.json`、`.gitignore`等。
这些配置文件可以提供一些默认的配置,方便开发者进行项目配置和管理。
3.依赖管理:脚手架应该提供一些常用的依赖项,并且应该使用版本范围来管理依赖的版本。
这样可以保证项目的稳定性,并且方便后续的依赖升级和管理。
4.文档说明:脚手架应该提供一份详细的文档说明,包括项目的使用方法、配置说明、开发规范等。
这样可以方便开发者快速上手,并提高项目的可维护性。
5. 测试覆盖:脚手架的生成代码应该具备一定的测试覆盖率。
脚手架搭设的要求及的要求规范

脚手架搭设规X(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:根底处理、搭设要求、杆件间距与连墙杆设置位置、连接方法,并绘制施工详图与大样图。
2、脚手架的搭设高度超过规X规定的要进展计算。
〔1〕扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进展设计计算。
但连墙件与立杆地基承载力等仍应根据实际荷载进展设计计算并绘制施工图。
〔2〕当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进展加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以与在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
〔3〕当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的局部荷载传给建筑物承当;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承当,并经设计计算。
〔4〕对脚手架进展的设计计算必须符合脚手架规X的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二〕立杆基1、脚手架立杆根底应符合方案要求。
〔1〕搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
〔2〕搭设高度25-50m时,应根据现场地耐力情况设计根底作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
〔3〕搭设高度超过50m时,应进展计算并根据地耐力设计根底作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土根底,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否如此将改变垫板受力状态。
脚手架搭设相关规范与要求

脚手架搭设相关规范与要求脚手架搭设要求及规范一、脚手架搭设安全技术要求1、架子工必须经过专业安全技术培训,考试合格,持特种作业操作证上岗作业。
架子工的徒工必须办理研究证,在技工带领、指导下进行作业,非架子工未经同意不得单独进行作业。
2、架子工必须经过体检,凡患高血压、心脏病、癫痫病、晕高症或高度近视以及不适合于登高作业的不得从事高空架设工作。
3、正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全帽、扣好帽带,正确使用安全绳,安全绳与已搭好的立、横杆挂牢,作业人员必须穿防滑鞋,严禁穿硬底易滑鞋、高跟鞋和拖鞋,作业时精神要集中,团结协作、互相呼应、统一指挥,不得翻爬脚手架,严禁打闹玩笑、酒后上班。
4、班组(队)接受任务后,必须组织全体人员认真研究领会脚手架专项安全施工组织设计和安全技术措施交底,研讨搭设方法,分工明确,并派1名技术好、有经验的人员负责搭设技术指导和监护。
5、风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。
风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。
6、脚手架要结合工程进度搭设,搭设未完的脚手架,在分开岗亭时不得留有未牢固构件和不安全隐患,确定架子稳定。
7、在带电设备附近搭、拆脚手架时,宜停电作业,在外电架空线路附近作业时,脚手架外侧边缘与外电架空线路的边缘之间的最小安全距离1KV以下的水平距离为4m,垂直距离为6m,1-10KV的水平距离为6m,垂直距离为6m,35-110KV的水平距离为8m,垂直距离7-8m。
8、各种非标准的脚手架,跨度过大、负载超重等特殊架子或其他新型脚手架,按专项安全施工组织设计批准的意见进行作业。
9、脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口40-50mm,外排立杆高出沿口1-1.5m,搭设两道护身栏,并挂密目安全网。
10、脚手架搭设、拆除、维修必须由架子工负责,非架子工不得从事脚手架操作。
建筑工程施工脚手架搭设规范要求

未按照《中材国际作业安全防护标准2021版》涂刷黑黄相间警示色,每发现一处扣10分。
窑尾框架、烧成窑头、生料磨框架、水泥磨框架、煤磨框架、原料配料站框架、水泥配料站框架、库体滑模及回笼梯必须上报脚手架专 项施工方案。
土建脚手架施工规范要求
规范要求
①搭设高度<24m时,应在脚手架外侧转角及中间间距不大于15m的立面上设置由底至顶连续剪刀撑。 ②搭设高度≥24m时,应在脚手架外侧全立面由底至顶设置连续剪刀撑。剪刀撑宽度不应小于4跨,且不应小于6m。宽度小于4跨或者小 于6m的,应设置斜撑。 ③剪刀撑和斜撑的斜杆与地面的倾角为45︒-6。剪刀撑斜杆的接头采用搭接,搭接长度不小于1m。并采用3个旋转扣件均匀固定。杆端 外露长度≥100mm。 ④开口型脚手架的两端必须设置横向斜撑,由底至顶层连续设置。 ⑤满堂脚手架高度<8m时。架体四周及内部纵横向每隔6~8m连续设置竖向剪刀撑,同时应在架体顶部设置连续水平剪刀撑。满堂脚手架 高度≥8m时。应在架体底部、顶部和竖向间隔不超过8m 设置连续水平剪刀撑。水平剪刀撑设置在竖向剪刀撑交点处。 ⑥满堂支撑架普通型,架体周边及纵横跨每5m-8m,应由低至顶设置连续竖向剪刀撑。架体顶部设置连续水平剪刀撑。在竖向剪刀撑顶 部交点平面设置连续水平剪刀撑。 ⑦满堂支撑架加强型,立杆间距0.9*0.9m~1.2*1.2m,架体外侧周边及内部纵横跨每4跨设置连续竖向剪刀撑。剪刀撑宽度应为4跨。立杆 间距0.6*0.6m~0.9*0.9m,架体外侧周边及内部纵横跨每5跨且不小于3m设置连续竖向剪刀撑,剪刀撑宽度应为5跨。立杆间距 0.4*0.4m~0.6*0.6m,架体外侧周边及内部纵横跨每3-3.2m设置连续数相关剪刀撑。剪刀撑宽度应为3-3.2m。水平剪刀撑间距不应大于 6m。
建筑施工外脚手架搭设规范及要求

建筑施工外脚手架搭设规范及要求在建筑施工中,外脚手架搭设的规范与要求至关重要。
它不仅是工人们的“安全堡垒”,也是整个施工的基础保障。
今天,我们就来聊聊这方面的一些要点。
首先,搭设前的准备工作可不能马虎。
要确保施工现场的地基坚固、平整。
无论是砂土还是泥土,必须经过严格的勘察和处理。
想想看,如果地基不稳,后续的工作就像沙子堆起来的城堡,随时都有倒塌的危险。
为了安全,使用的材料得合格。
这些钢管、扣件可得是质量上乘的,千万不能因为贪图便宜而选择劣质产品。
接下来,搭设过程中,工人的安全是第一位的。
每个人都得佩戴好安全帽、护目镜、手套等防护装备。
有人说“安全第一,风险第二”,这话一点也不假。
每个工人都要接受专业培训,掌握搭设的技巧。
这样一来,才能避免因为操作不当而引发的事故。
记住,手脚麻利没错,但安全意识更重要。
然后,关于脚手架的结构设计,我们也得好好聊聊。
首先,脚手架的高度要根据工程需要进行合理设计,不能随意拔高。
每隔一定高度,就要设置横向稳定杆,确保整体的稳固性。
好比我们盖房子,底子打得牢,房子才不会歪。
再者,支撑杆要均匀分布,避免局部受力过大,像打了补丁的衣服,不容易持久。
在脚手架搭设完成后,务必进行验收。
检查每一个连接点、每一根钢管,确保没有松动或损坏。
就像过关斩将一样,只有通过了严格的检查,才能放心使用。
此外,施工现场的人员流动也得有序。
过于拥挤的工作环境容易导致事故,因此合理安排工人位置,确保每个人都有足够的活动空间。
当然,施工期间的维护也不能忽视。
风吹日晒,脚手架难免会受到天气的影响。
定期检查,及时维护,是保障安全的关键。
想象一下,长时间不管的脚手架,就像是无人照顾的花园,杂草丛生,失去了生气。
及时清理和维护,可以延长脚手架的使用寿命,确保工人们的安全。
最后,施工结束后,脚手架的拆除同样要遵循规范。
拆除时要从上到下,逐步进行,避免大力一拉就出问题。
所有材料都得妥善处理,不能随意丢弃,维护好工地的整洁与安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架搭设要求及规范脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
底座下设置垫板有利于荷载传递,试验表明:标准底座下加设木垫板(板厚5cm,板长≥200cm),可将地基土的承载能力提高5倍以上。
当木板长度大于2跨时,将有助于克服两立杆间的不均匀沉陷。
3、当立杆不埋设时,离地面20cm处,设置纵向及横向扫地杆。
设置扫地杆的做法与大横杆相同,其作用以固定立杆底部,约束立杆水平位侈及沉陷,从试验中看,不设置扫地杆的脚手架承载能力也有下降。
4、木脚手架立杆埋设时,可不设置扫地杆。
埋设深度30-50cm,坑底应夯实垫碎砖,坑内回填土应分层夯实。
5、脚手架基础地势较低时,应考虑周围没有排水措施,木脚手架立杆埋设回填土后应留有土墩高出地面,防止下部积水。
(三)架体与建筑结构拉结1、脚手架高度在7m以下时,可采用设置抛撑方法以保持脚手架的稳定,当搭设高度超过7m不便设置抛撑时,应与建筑物进行连接。
(1)脚手架与建筑物连接不但可以防止因风荷载而发生的向内或向外倾翻事故,同时可以作为架体的中间约束,减小立杆的计算长度,提高承载能力,保证脚手架的整体稳定性。
(2)连墙杆的间距,一般应按表中规定距离设置。
当脚手架搭设高度较高需要缩小连墙杆间距时,减少垂直间距比缩小水平间距更为有效,从脚手架荷载载试验中看,连墙杆按二步三跨设置比三步二跨设置时,承载能力提高7%。
(3)连墙杆应靠近节点并从底层第一步大横杆处开始设置。
(4)连墙杆宜靠近主节点设置,距主节点不应大于300mm。
2、连墙杆必须与建筑结构部位连接,以确保承载能力。
(1)连墙杆位置应在施工方案中确定,并绘制作法详图,不得在作业中随意设置。
严禁在脚手架使用期间拆除连墙杆。
(2)连墙杆与建筑物连接作法可作成柔性连接或刚性连接。
柔性连接可在墙体内预埋φ8钢筋环,用双股8号(φ4)铅丝与架体拉接的同时增加支顶措施,限制脚手架里外两侧变形。
当脚手架搭设高度超过24m时,不准采用柔性连接。
(3)在搭设脚手架时,连墙杆应与其他杆件同步搭设;在拆除脚手架时,应在其他杆件拆到连墙杆高度时,最后拆除连墙杆。
最后一道连墙杆拆除前,应先设置抛撑后,再拆连墙杆,以确保脚手架拆除过程中的稳定性。
(四)杆件间距与剪刀撑1、立杆、大横杆、小横杆等杆件间距应符合规范规定和施工方案要求。
当遇门口等处需加大间距时,应按规范规定进行加固。
2、立杆是脚手架主要受力杆件,间距应均匀设置,不能加大间距,否则降低立杆承载能力;大横杆步距的变化也直接影响脚手架承载能力,当步距由1.2m增加到1.8m时,临界荷载下降27%。
3、剪刀撑是防止脚手架纵向变形的重要措施,合理设置剪刀撑还可以增强脚手架的整体刚度,提高脚手架承载能力12%以上。
(1)每组剪刀撑跨越立杆根数5~7根(>6m),斜杆与地面夹角在45°~60°之间。
(2)高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设置一组剪刀撑,由底部至顶部随脚手架的搭设连续设置;中间部分可间距不大于15m。
(3)高度在25m以上的双排脚手架,在外侧立面必须沿长度和高度连续设置。
(4)剪刀撑斜杆应与立杆和伸出的小横杆进行连接,底部斜杆的下端应置于垫板上。
(5)剪刀撑斜杆的接长,均采用搭接,搭接长度不小于0.5m,设置2个旋扣件。
4、横向剪刀撑。
脚手架搭设高度超过24m时,为增强脚手架横向平面的刚度,可在脚手架拐角处及中间沿纵向每隔6跨,在横向平面内加设斜杆,使之成为“之”字形或“十”字形。
遇操作层时可临时拆除,转入其他层时应及时补设。
(五)脚手板与防护栏杆1、脚手板是施工人员的作业平台,必须按照脚手架的宽度满铺,板与板之间紧靠。
采用对接时,接头处下设两根小横杆;采用搭接时,接槎应顺重车方向;竹笆脚手板应按主竹筋垂直于大横杆方向铺设,且采用对接平铺,四角应用φ1.2mm镀锌钢丝固定在大横杆上。
2、脚手板可采用竹、木、钢脚手板,其材质应符合规范要求。
竹脚手板应采用由毛竹或楠竹制作的竹串片板、竹笆板。
竹板必须是空钉牢固,无残缺竹片的;木脚手板应是5cm厚,非脆性木材(如桦木等)无腐朽、劈裂板;钢脚手板用2mm厚板材冲压制成,如有锈蚀、裂纹者不能使用。
3、凡脚手板伸出小横杆以外大于20cm的称为探头板。
由于目前铺凤脚手板大多不与脚手架绑扎牢固,若遇探头板有可能造成坠落事故,为此必须严禁探头板出现。
当操作层不需沿脚手架长度满铺脚手板时,可在端部采用护栏及立网将作业面限定,把探头板封闭在作业面以外。
4、脚手困的外侧应按规定设置密目安全网,安全网设置在外排立杆的里面。
密目网必须用合首要求的系绳将网周边每隔45cm(每个环扣间隔)系牢在脚手管上。
5、遇作业层时,还要在脚手架外侧大横杆与脚手板之间,按临边防护的要求设置防护拦杆和挡脚板,防止作业人员坠落和脚手板上物料滚落。
(六)交底与验收1、脚手架搭设前,施工负责人应按照施工方案要求,结合施工现场作业条件和队伍情况,做详细的交底,并有专人指挥。
2、脚手架搭设完毕,应由施工负责人组织,有关人员参加,按照施工方案和规范分段进行逐项检查验收,确认符合要求后,方可投入使用。
3、检验标准:(应按照相应规范要求进行)(1)钢管立杆纵距偏差为±50mm(2)钢管立杆垂直度偏差不大于1/100H,且不大于10cm(H为总高度)。
(3)扣件紧固力矩为:40-50N.m,不大于65N.m。
抽查安装数量5%,扣件不合格数量不多于抽查数量的10%。
(4)扣件紧固程序直接影响脚手架的承载能力。
试验表明当扣件螺栓扭力矩为30N.m时,比40N.m时的脚手架承载能力下降20%。
4、对脚手架检查验收按规范规定进行,凡不符合规定的应立即进行整改,对检查结果及整改情况,应按实测数据进行记录,并由检测人员签字。
(七)小横杆设置1、规范规定应该在立杆与大横杆的交点处设置小横杆,小横杆应紧靠立杆用扣件与大横杆扣牢。
设置小横杆的作用有三:一是承受脚手板传来的荷载;二是增强脚手架横向平面的刚度;三是约束双排脚手架里外两排立杆的侧向变形,与大横杆组成一个刚性平面,缩小立杆的长细比,提高立杆的承载能力。
当遇作业层时,应在两立杆中间再增加一道小横杆,以缩小脚手板的跨度,当作业层转入其他层时,中间处小横杆可以随脚手板一同折除,但交点处小横杆不应拆除。
2、双排脚手架搭设的小横杆,必须在小横杆的两端与里外排大横杆扣牢,否则双排脚手架将变成两片脚手架,不能共同工作,失去脚手架的整体性;当使用竹笆脚手板时,双排脚手架的小横杆两端应固定在立杆上,大横杆搁置在小横杆上固定,大横杆间距≤40cm。
3、单排脚手架小横杆的设置位置,与双排脚手架相同。
不能用于半砖墙、18cm 墙、轻质墙、土坯墙等稳定性差的墙体。
小横杆在墙上的搁置长度不应小于18cm,小横杆人墙过小一是影响支点强度,另外单排脚手架产生变形时,小横杆容易拨出。
(八)杆件搭接1、木脚手架的立杆及大横杆的接长应采用搭接方法,搭接长度不小于1.5m并应大于步距和跨距,防止受力后产生转动。
2、钢管脚手架的立杆及大横杆的接长应采用对接方法。
立杆若采用搭接,当受力时,因扣件的销轴受剪,降低承载能力,试验表明:对接扣件的承载能力比搭接大2倍以上;大横杆采用对接可使小横杆在同一水平面上,利于脚手架搭设;剪力撑由于受拉(压),所以接长时应采用搭接,搭接长度不小于50cm,接头处设置扣件不小于两个。
考虑脚手架的各杆件接头处传力性能差,所以接头应交错排列不得设置在一个平面内。
(九)架体内封闭1、脚手架铺设脚手板一般应至少两层,上层为作业层下层为防护层,当作业层脚手板发生问题而落人物时,下层有一层起防护作用。
当作业层的脚手板下无防护层时,应尽量靠近作业层处挂一层平网作防护层,平网不应离作业层过远,应防止坠落时平网与作业层之间小横杆的伤害。
2、当作业层脚手板与建筑物之间缝隙(≥15cm)已构成落物、落人危险时,也应采取防护措施,不使落物对作业层以下发生伤害。
(十)脚手架材质1、木脚手架应采用质轻坚韧的剥皮杉杆或落叶松,不得使用质脆、腐朽及有枯节木材。
立杆梢径不小于7cm,横杆梢径不小于8cm。
2、钢管材质一般应使用Q235(3号钢)钢材,外径48mm(51mm)、壁厚3.5mm的焊接钢管,小横杆长度2.1~2.3m为宜,立杆、大横杆的长度4~4.5m为宜(不超过6.5m),其重量控制在每根25Kg以内,便于操作。
锈蚀、变形超过规定的禁止使用。
扣件由可锻铸铁制成,当扣件螺栓拧紧,扭力矩为40~50N.m时,扣件本身所具有的抗滑、抗旋转和抗拔能力均能满足实际使用要求。
3、关于取消竹脚手架。
这次制订检查标准时取消了竹脚手架,因为原国家规程规定,作为脚手架的材质必须为4年生长期竹杆梢经不小于7.5cm的竹材,而目前各地搭设脚手架的材质远远达不到这一要求,直接影响了脚手架的承载能力。
