高炉炼铁资料16.3开炉、休风、复风、封炉、停炉操作
较大,焦炭灰分高,强度差等情况时,封炉焦比应选高些。 • 一般高炉都有漏风、漏水的可能,而又查不出来,所以一般封炉焦比比正
常高出10-20%为宜。
16.3.3做好密封和查漏工作
• 为了减少封炉期间的热损失,首先要严格地搞好整个炉体的密 封工作,这部分在本章“长期休风和复风”中已有叙述。在整 个封炉期间,要有专人检查密封情况,一般封炉5一7d以后, 炉喉料面已基本无残余煤气火苗。若发现火苗较大时,应仔细 检查炉体密封与漏水情况,采取措施,直到火苗减少为止。
3.装料制度 • 封炉结束开炉后,保持炉墙干净是保证炉况顺行的重要条件。因此,在封
炉结束的开炉况,炉喉温度,渣、铁情况逐步恢复正常装料制度。 4.送风制度 • 封炉前应精心调节炉况,严防崩料、悬料。为出净渣铁创造条件。 • 开炉时,由于料柱透气性恶化,容易造成炉缸中心堆积,开炉前,要在离 渣、铁口较远区域堵部分风口,开渣、铁口附近的风口送风,有利于出渣、 出铁。待顺利出铁后,视情况逐步捅开堵塞的风口,恢复正常送风制度。 • 开炉后风量大小主要取决于顺行和出渣出铁情况,原则上不能操之过急, 在渣、铁未出来之前,风量不宜过大。
• 还要做好查漏工作,封炉前要彻底检查冷却设备,停风后要消 除所有向炉内的漏水。封炉期间也要经常检查炉体各处有无漏 水迹象及仍通水冷却器的出水情况,注意软水系统补水情况, 发现异常立即处理。
16.3.4封炉操作
1.封炉装料组成 • 封炉料按照总焦比计算,由空焦和轻料组成。随着封炉时间的
延长,在总焦比一定的前提下,越往高炉下部,焦比要越高。 封炉30天以上,炉腹以下全部为空焦所充填,轻料要比正常料 负荷轻10%~25%,休风时间越长,负荷越轻。 2.造渣制度 • 要求送风后第一炉渣有较好的流动性,一般在封炉前8小时, 适当减少石灰石,维持碱度在1.0~1.05.加部分锰矿和萤石。 渣中MgO6%~8%。锰矿按周期加入,空焦中也加部分以改 善焦炭灰分的造渣条件。
3.其他注意事项
• 复风后,负荷的恢复要以炉缸工作状态、炉况顺行状况 及炉温情况而定,条件不充分时恢复速度不宜过快过急。 另外要严防复风初期的停风,因为这容易使炉缸已熔化 物和上部新熔化物在炉缸热储备少的情况下重新凝固, 加剧炉冷。因此复风前要严格做好各岗位的准备工作和 设备的检查及试运转。
高炉炼铁技术
项目16-----开炉、休风、复风、封炉、停炉操作
任务16.3 封炉操作
[学习任务]
1
高炉停炉要求、停炉方法
2
高炉停炉前的炉内操作
3
休风后的送风操作、空料线操作
4
停炉的安全工作注意事项
5
高炉事故及处理方法
16.3.1封炉注意事项和准备
• (1)封炉操作必须确保人身、设备安全,严防煤气爆炸和煤气中毒事故。 • (2)封炉料要质量最好的,其要求与开炉料一样的标准,准备要多一些。 • (3)封炉休风前一炉铁要适当增大铁口角度,出净渣铁。适当喷吹铁口后
16.3.2封炉焦比的确定
• 影响封炉焦比的主要因素有: • (1)封炉时间长短。封炉时间越长,高炉的热量损失越多,相应封炉焦比
越高。反之可选低些。 • (2)炉容大小。小高炉散热较快,大高炉相对较慢,同样情况的封炉.小
高炉的封炉焦比应高些。 • (3)炉体破损状况。若水箱损坏较多,炉壳开裂破旧,封炉焦比应增高,
• 6.其他操作 • 封炉一天后,冷却水要逐渐减小。30天以内炉腰以上可保持正
常水量的30-50%。30天以上炉腰冷却水要关至滴水为宜。炉 腰以下的冷却水,封炉30天以内时,可减至正常水量的70%, 30天以上时,可减至50%,封炉后冷却水要经常检查处理。 • 封炉炉喉料面上压盖适量水渣,将炉喉密封好,以防焦炭燃烧。 • 封炉休风与长期休风一样,打开炉顶放散阀和人孔,炉顶煤气 保持点燃状态,一天后为减少自然抽力,逐渐关闭放散阀,大 钟呈关闭状态,大钟下人孔开着。 • 封炉后再开炉时,操作同大、中修开炉一样,,必须对各系统 的所以设备进行详细检查和试车。热风炉要提前烧炉,各项准 备工作做好后方可开炉。
16.3.5复风操作
1.送风制度 • 由于炉缸透液性差,复风时开风口数宜少不宜多,且应偏开风
口,一般集中选在铁口周围的风口。如若远离铁口开风口,易 发生风口罐渣和烧出事故。送风的风量要与炉缸容纳渣铁的有 效容积相适应,与开风口的个数相结合,不宜盲目加大风量。 新开风口必须紧靠已经正常工作的风口,切忌隔着开风口,打 开风口的间隔时间不宜过短。要尽量使用高风温,以利炉缸加 热。
5.炉前操作
• 封炉前要适当增大铁口角度,出净渣铁。开炉送风前打开铁口, 钻至见到焦炭为止。送风后,点燃从铁口喷出的煤气。送风前 取下一个渣口三套,用耐火砖砌好,并做好泥套,作为后备出 铁口。
• 开炉后的第一炉铁能否顺利放出,对于安全和后续处理的顺利, 起到决定性的作用,处理铁口的关键是把握好铁口角度,角度 要往上翘。
2.渣铁口工作
送风前钻开铁口,埋人氧枪。送风时,开氧枪加热炉缸。若 没有氧枪,可在钻铁口后,用炸药沟通风口和铁口,送风后尽 量喷吹铁口,加热炉缸,待见渣后堵上。要尽量增加出铁次数, 以适应炉缸容纳渣铁量小的情况,同时也有利于炉缸加热。复 风后渣口不能先放渣,待炉缸工作正常,渣铁分离好,温度充 沛后再开始渣口工作,以防止渣口烧坏等恶性事故。若封炉时 间很长,有漏水,焦比偏低,焦炭烧损很多,应准备从渣口出 铁。要将渣口三套取下,扒出旧焦,清理凝固渣铁,填以新焦 炭,装上炭套,做临时铁口。
休风。 • (4)封炉休风前炉况必须保证顺行,不得慢风操作,确保封炉料到位,炉
温要充沛,休风前一炉铁含Si≥1.0%,严禁大凉休风。 • (5)封炉休风前要对冷却设备各部位元件作全面检查,查实已坏的和怀疑
坏的休风后统一更换,不能换的把水关死。各部位冷却设备的通水量,要 随着封炉时间的延长逐渐减少。严禁漏水到炉内。 • (6)封炉休风与长期休风相同。

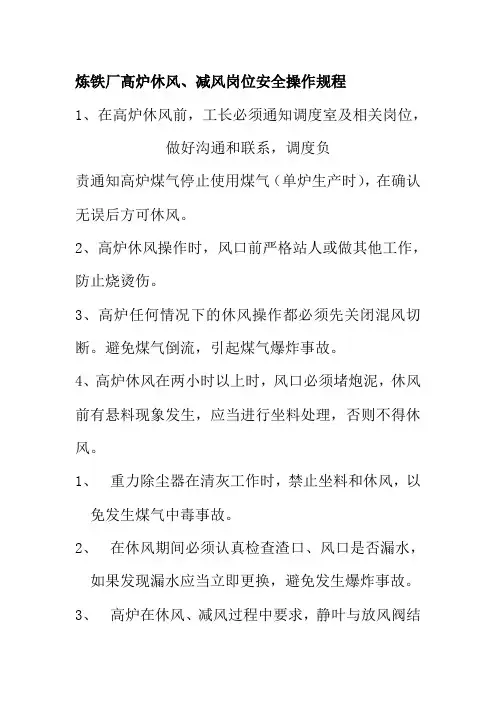

炼铁厂高炉休风减风岗位安全操作规程
炼铁厂高炉休风、减风岗位安全操作规程
1、在高炉休风前,工长必须通知调度室及相关岗位,
做好沟通和联系,调度负
责通知高炉煤气停止使用煤气(单炉生产时),在确认无误后方可休风。
2、高炉休风操作时,风口前严格站人或做其他工作,防止烧烫伤。
3、高炉任何情况下的休风操作都必须先关闭混风切断。
避免煤气倒流,引起煤气爆炸事故。
4、高炉休风在两小时以上时,风口必须堵炮泥,休风前有悬料现象发生,应当进行坐料处理,否则不得休风。
1、重力除尘器在清灰工作时,禁止坐料和休风,以免发生煤气中毒事故。
2、在休风期间必须认真检查渣口、风口是否漏水,如果发现漏水应当立即更换,避免发生爆炸事故。
3、高炉在休风、减风过程中要求,静叶与放风阀结
合,禁止只打开静叶减风,而不打开放风阀,避免喘振下降过快引起放风。
4、高炉在长时间休风时,要严格控制炉体温度,炉前渣铁必须及时排净,避免因渣铁未出净导致风口灌渣事故。
5、在异常条件下高炉休风时,要首先奠定炉温基础,在炉温充足的基础上,方可恢复其他参数,炉温不足时,必须维持慢风操作。
6、高炉在休风时,炉顶必须点火,炉顶点火时,一定要通知热风工,在未点火之前,其他人员不准站在高炉人孔正面或上方;风口、渣口、铁口附近禁止站人或作业,避免一氧化碳中毒事故发生。
禁止长时间正面观察高炉风口,避免一氧化碳中毒事故发生。
高炉休风、送风及煤气处理安全操作规程(3篇范文)
高炉休风、送风及煤气处理安全操作规程(3篇范文)第1篇高炉休风、送风及煤气处理安全操作规程1、短期休风、送风程序短期休风与送风高炉主任主持,高炉工长执行。
1.1 休风前的准备工作1.1.1 由高炉主任提出,厂长批准,并取得公司生产部同意。
1.1.2 休风前联系厂调度室、鼓风机、trt、热风炉、卷称、原材料子主控室、喷煤主控室。
1.1.3 出净渣铁。
1.1.4 检查风口、渣口、冷却壁等冷却设备,假如发现损坏要适当的闭水,并准备更换。
1.2 休风程序1.2.1 炉顶各部位通氮气正常。
1.2.2 炉顶停止打水。
1.2.3 停止富氧。
1.2.4 停止喷吹。
1.2.5 高压转常压、减风到50%。
1.2.6 重力除尘器停止打灰。
1.2.7 关风温调整阀,停止上料。
1.2.8 全开炉顶放散阀,停止上料。
1.2.9 热风炉停止燃烧。
1.2.10 关煤气切断阀。
1.2.11 连续减风、直到最低水平。
1.2.12 打开风口视孔盖。
1.2.13 高炉发出“休风指令”。
1.2.14 关送风热风炉的热风阀、冷风阀,开废气阀放净废气。
1.2.15 开倒流阀进行倒流休风。
1.2.16 热风炉发出“休风操作完毕信号”。
1.3 短期休风的送风1.3.1 休风检修项目和任务的完成,插好煤枪。
1.3.2 关上风口视孔盖。
1.3.3 高炉发出送风指令。
1.3.4 关倒流阀停止倒流。
1.3.5 开送风热风炉的冷风阀、热风阀,同时关上废气阀。
1.3.6 热风炉发出“送风操作完毕”信号。
1.3.7 渐渐关放风阀回风。
1.3.8 开冷风大闸及风温调整阀。
1.3.9 通知公司总调送煤气。
1.3.10 开煤气切断阀。
1.3.11 关炉顶放散阀。
1.3.12 高炉视炉况转入正常操作。
1.3.13 联系公司总调热风炉点炉。
1.4 短期休风、送风的注意事项1.4.1 为了防止煤气爆炸,必需往炉顶各部通入氮气,在休风期间要保持其炉顶压力为正压。
1.4.2 假如休风前高炉悬料,必需将料面坐下来后方可休风。
《高炉炼铁操作》8.项目八 开炉操作与停炉操作
一、设备验收及试车
任务实施
(1)鼓风机、水泵及电气设备在安装完毕后,应进行不少于 8h 的试车,只有合乎规定后 才验收。 (2)试水高炉整个冷却系统,包括各种冷却器、风口、渣口及管道、热风炉的热风阀及烟 道阀要按生产时的用水量和水压进行连续 8h 的通水试验。冷却器不漏水,阀门开关灵 活,管道畅通,给排水系统畅通无阻才能验收。高炉试水时要进入炉内观察,看是否有漏 水情况。 (3)试风开动鼓风机使风压达到最高水平,先试冷风管道,再试每座热风炉的各阀门及炉 壳,然后试冷风大闸、冷风调节阀及热风管道、热风支管及直吹管,最后送入高炉。只有 各管道、阀门、炉壳不漏风,各阀门灵活,达到设计要求时,试风才算合格。
二、烘炉
任务实施
④ 烘炉前必须把热风炉底的固定螺丝松开。在烘炉期间必须经常检查各螺栓的情况, 发现炉皮上涨顶到螺冒时,应及时松开,以防胀裂。 ⑤ 烘炉期间应定期取样分析废气成分和水分。 ⑥ 烘炉的废气温度不允许高于 300℃。 ⑦ 炉顶温度达到 700~800℃时,可以烘高炉,达到 1000℃时可以送风。
《高炉炼铁操作》
项目八 开炉操作与停炉操作 2020/3/29
项目导入
高炉开炉是个庞大的系统工程,牵涉面广,不允许有任何漏洞 。因此,开炉前应事先制定详细的开炉规划,重点抓好开炉准备、 人员培训、设备试车调试等工作。确保开炉顺利,预期达到正常 生产水平。
高炉生产到一定年限,就需要进行中修或大修。长期以来,我 国将要求处理炉缸缺陷,出净炉缸残铁的停炉称为大修停炉;不要 求出净残铁的停炉称为中修停炉。高炉停炉是个比较危险的作业 ,其重点是抓好停炉准备和安全措施,作到安全、顺利停炉。
知识拓展
开炉必须具备以下条件: (1)热风炉烘炉全部完毕,确保开炉送风温度达到 850℃ 以上。 (2)高炉烘炉完毕,并凉炉以待装料。 (3)对上料系统、热风炉系统及高炉本体再次联合试车,要达到连续运转 72 小时无事故。 (4)原燃料按规定进仓,质量达到工艺要求,水、电、气(汽)均送到高炉系统,按正常生产供给。 (5)高炉和煤气清洗系统要联合试漏、试压。 (6)炉前设备运转正常、操作灵活、运转可靠。 (7)开炉前备品备件齐全,材料备足。 (8)备齐开炉炉前工具。 (9)开炉人员的配备,主要岗位操作人员要事先培训,并上岗练兵。
高炉定修休风、复风方案
高炉定修休复风方案1.休风时间:2010年1月28日 6:00~28日22:00.2.主要检修项目。
3.休风料:3.1 总加焦量(干):170.31 T,水份焦按实际测得的水分补。
3.2 加入方式:3K+H1×8+H2×6+H3×6+H4×7H1 H2 H3 H4 正常料焦比500 440 410 380 360(带焦丁)矿批为70t; K:为净焦(同H1焦批)3.3 加入部位:休风时3K到达炉腰中部,切忌上过头。
3.4 休风料中焦炭:五丰塘直焦:自产直供=60:40。
休风料线:1.50m。
3.5 休风料停用焦丁。
4.休风作业注意事项:4.1 休风前保持炉况顺行,出尽渣铁,调好渣铁成分。
保持渣铁温度充足,PT:1505+10℃ [Si]=0.4~0.6,R=1.14±0.02AL2O3不大于15.5%,渣比280-300公斤。
4.2注意计算和调整休风料加入时间,保证休风料正好上完(切忌上过头)如遇特殊情况应汇报厂部决定。
4.3 休风前落实休风用蒸汽、氮气,COG.休风前重新查漏水、煤气泄漏点,确保所有设备不向炉内漏水,消除暗漏、煤气漏点。
4.4 减风开始时,停煤、停氧,停煤前勤落实喷吹量,防止喷吹罐积压太多煤粉。
4.5 调整好出铁时间,休风前最后一炉铁重叠,保证出净渣铁,休风后堵口并控制好打泥量。
BV 1000~1200 m3/min 开始切煤气,在•20KPa等足10min,然后进行休风操作,休风后3~5min倒流。
4.8 切煤气时槽下各称量斗、皮带、料罐排空听从工长指令上料4.9休风作业要严格遵守操作规程和安全规程。
保证按时休风.4.10休风前2h前重力除尘器清灰完毕。
4.11 按时休风完毕,风口用有水炮泥堵严,炉顶用点火枪点火。
点火过程中,风口区、炉顶和煤气系统非点火人员全部撤离,点火后运转派专人监护。
风口堵严后通知停风机。
4.12休风期间风口堵泥情况定期检查,工长和炉前每小时巡检全部风口一次,发现漏风及时用炮泥堵严,并做好记录。
高炉快速休复风操作实践
高炉快速休复风操作实践总结与分析1,长期休风对炉况的影响(1)与正常冶炼相比,休风后料柱被挤压,软熔带焦窗的透气透液性降低,复风后压差偏高,高炉不易接受风量及风温,加风速度缓慢。
(2)复风后煤气流重新分布,前期风量和煤气发生量小,导致煤气流分布不合理,易造成下料不均匀,并伴有崩料。
(3)休风时间长,炉内热损失大,致使高炉复风后热量不足,尤其物理热偏低,渣铁粘稠,流动性较差,炉缸渣铁出不净,严重时烧坏风口,造成高炉二次休风,延缓高炉恢复进程。
2.长期休风炉况快速恢复优化2.1 优化休风操作炉况能否在休风后快速恢复一定程度上取决于休风前炉况顺行程度,休风前炉况的稳定顺行是快速恢复炉况的前提和基础。
2.1.1 休风前确保炉况稳定顺行休风前调整好炉况,确保炉况稳定顺行,操作炉型合理,炉缸工况良好,煤气流分布合理。
对于较长时间检修,1750m3高炉在休风前一周开始调整炉缸及炉况工作状态,降低二元碱度0.05-0.10倍,降低煤比,调轻焦炭负荷,严禁低[Si]操作,必要时适当提高[Si],保证铁水温度1480℃以上;对炉缸进行热洗,适当调整煤气流分布,提高中心及边缘煤气温度,增加炉料透气性,提高风量及动能,保证炉况顺行,为恢复炉况时煤气分布的重组及炉缸的迅速活跃创造良好条件。
休风前如炉况顺行较差,应尽量暂不休风。
表1为1750m3高炉近四次60h检修前10d炉况参数对比.表11750高炉近四次60h检修前10d炉况参数对比风量m3/min 鼓风动能kJ/s煤气利用率%生铁含Si%铁水温度℃R恢复时间h2014年12月8日4410113.445.140.611485 1.06242015年2月2日4394110.446.40.621489 1.05272015年4月13日4428120.746.20.631485 1.05242015年6月22日4344108.5745.650.671487.6 1.05343.1.2 休风前充沛的炉缸热量休风前炉温合适,渣铁物理热充沛,流动性好,可以保证送风后炉缸有充足的热量,有利于高炉快速恢复到正常状态。
《高炉休送风操作》课件
检查准备工作
检பைடு நூலகம்设备
在休风操作前必须仔细检查设 备的运行状态,并确保设备工 作良好。
设备维护
高炉休风操作是设备维护的绝 佳机会,也是必要的一步。
组织准备
休风操作需要仔细组织和准备, 以确保操作的高效性。
休风操作流程
1
停送风阀门
将高压送风机和高炉之间的连接道路切断。
2
温降、泥铁倒入
维持高炉内部温度缓慢降落,加注足够数量的泥铁炉料。
3
处理废铁
清理废铁和灰渣,将废铁储存在指定区域内。
4
维护设备
对运行设备进行维护检修,确保设备安全和可靠。
休风前操作注意事项
1 安全检查
休风前需要检查声明区域,确保人员安全。
2 设备检查
检查设备正常工作,确保高炉能够正常停下。
3 最近操作记录
高炉休风操作需要考虑到人员, 对人员的安全保障工作需要不 断加强。
休风期间将涉及到对高炉内部 的清理工作,工作人员必须进 行适当的防护措施。
高炉休送风操作
随着钢铁工业的发展,高炉休送风操作也变得越来越重要。在本课件中,我 们将学习高炉休风操作的意义以及其流程,并探讨休风操作前后的注意事项 和安全生产问题。
休风操作的意义
润料修补
休送风后,可以进行高炉内部的润料修补和更换。
修补筑炉砖
休风期间也是高炉筑砖的好时机,可以更换受损的筑炉砖。
减缓极限状态
查看最近一次的操作记录,对操作流程进行反复确认。
休风操作后处理
清理废铁
清理其余废铁和灰渣,将废铁储存在指定区域内。
设备维护
高炉休风操作也是设备维护的机会,必要时需要对设备进行修理。
高炉休、送风操作-PPT课件
高煤比休送风难点
当喷煤比提高到200kg/t以后,焦比大幅度降低,而 且在休风和送风过程中低风量条件下,前后有两个小时 不能喷煤,加上休风过程中高炉热量的损失,往往造成 送风后炉热不足。高炉喷煤又具有热滞后现象,喷煤的 热效应需要经过一段时间才能显示出来,炉容越大,冶 炼时间越长,热滞后越显著,高煤比高炉送风恢复过程 炉温往往是先高到低再到高,炉温波动很大,而且恢复 时间长,一般在8~10小时。
2.2 减风操作
根据铁口喷溅情况、减风早晚、SL、 (1)减风节奏: TT、风口状态来控制减风节奏,正常情 (2)上料节奏: 况下,铁口最好在5:50~6:00之间出喷, (3)残余Batch数控制 前期减风可以快一点,600~ (4)料线、顶温控制 800m3/5min,6:25前改常压,低压 (5)堵口时机 后减压节奏慢一点。
根据休风减矿分段平衡FR
送风后确认内容
1 、送风之后首先要确认处理过的设备状况是否完好,有无漏煤气和 跑风现象; ( 1)风口区域,包括风口、直吹管、波纹管、变经管、大盖、视孔 盖、煤枪插孔等处有无漏风、发红; ( 2)炉身区域,包括静压力孔、灌浆孔、微冷、冷却璧等处有无漏 煤气,跑焦炭; (3)煤气系统有无漏煤气,热风炉系统有无漏风; 2、休风过程中进行开闭动作过的影响高炉高压操作的阀门确认: (1)确认炉顶点火人孔有无漏煤气; (2)确认倒流阀是否关严; (3)改高压后由运转和三班机械共同确认炉顶放散阀是否漏煤气。
高炉休、送风操作探讨
梁利生
2019年10月
高炉休、送风
高炉休风再到送风时,经历正常冶炼-休风-送风恢
复-正常冶炼的过程,高炉从正常的操业状态(正常的炉 料分布、疏松的料柱、合理的气流分布、合适的炉温等) 进入到高炉停止冶炼、炉料压实、气流消失、炉温因散热 损失和加焦炭补热引起波动的休风状态,再经历送风恢复 (平衡热量、使料柱疏送、重建合理的气流分布、恢复正 常的操作参数等)使炉况恢复到正常的操作状态。
炼铁高炉开炉的步骤
炼铁高炉开炉的步骤
高炉是一种重要的冶金设备,用于将铁矿石转化为熔融的铁水。
下面将介绍炼铁高炉开炉的步骤。
1. 铁矿石准备:首先,需要准备铁矿石,这通常是指富含铁的矿石,如赤铁矿、磁铁矿等。
铁矿石经过破碎和磨矿处理后,得到适合高炉冶炼的颗粒度。
2. 炉料装入:将铁矿石与其他辅助炉料,如焦炭、石灰石等按比例混合,然后通过上料设备装入高炉的料斗中。
3. 点火:点火是启动高炉冶炼过程的关键步骤。
通常使用点火器或燃烧器将燃料点火,点燃炉料中的焦炭。
随着焦炭的燃烧,高炉内的温度逐渐升高。
4. 炉内反应:高炉内的冶炼过程主要是由一系列复杂的物理和化学反应组成的。
在高温下,铁矿石中的铁氧化物逐渐被还原为金属铁,同时产生大量的炉渣。
5. 炉渣排出:炼铁过程中产生的炉渣会浮在铁水的上方,通过高炉底部的出渣口排出。
炉渣中含有一定的铁分,可以进行回收利用。
6. 铁水收集:经过高炉内的冶炼过程,炉料中的铁矿石逐渐被还原为熔融的铁水。
铁水通过高炉底部的铁口流出,并收集到铁水罐中。
7. 高炉操作控制:在整个开炉过程中,需要对高炉进行严密的操作和控制。
通过调节炉料的投入速度、燃料的供应量等参数,保持高炉的稳定运行。
8. 高炉停炉:当需要停止高炉冶炼时,需要逐渐减少料斗中的炉料投入,同时停止燃烧器的供气,直至高炉完全停止冶炼。
以上就是炼铁高炉开炉的主要步骤。
通过精确的操作和控制,高炉可以实现高效、稳定的铁水生产,为各行各业提供坚固、耐久的铁制品。
高炉的休风、送风及煤气处理
高炉的休风、送风及煤气处理是高炉冶炼过程中的重要环节,直接影响高炉的冶炼效果和产量。
本文将介绍高炉的休风、送风和煤气处理的基本原理和关键技术,以及其在高炉冶炼中的作用。
一、高炉的休风休风是高炉在一定周期内停止冶炼操作、进行热备和检修维护的过程。
休风的主要目的是恢复高炉结构、设备的正常运行状态,延长高炉寿命。
休风主要包括以下几个方面的工作:1. 高炉停炉在休风过程中,首先需要停止高炉的冶炼操作。
停炉的方式有两种:一是直接关闭风口,停止风、煤气和喷吹操作;二是先停止风口风、煤气和喷吹操作,然后采用保养风口的措施关闭风口,停止炉膛燃烧。
在停炉之前需要将残余的铁水全部出铁,并对炉体进行冷却。
2. 高炉检修休风期间,对高炉进行全面的检修和维护工作。
主要包括对高炉炉身、炉衬、风口、煤气管道、热交换器等设备的检修和修复。
此外,还需要对高炉的供料系统、喷吹系统、排渣系统等进行检查和维护。
3. 高炉热备休风期间,为了保持高炉冷却状况,需要进行炉冷风、传感器、冷却壁等的检查和维护工作。
同时,还需要采取一系列的保温措施,以保证高炉在休风期间的温度和热量损失尽量降低。
4. 高炉启动休风结束后,需要进行高炉的启动操作。
在启动过程中,首先需要确认高炉冷却状况达到启动要求,同时对高炉的供料系统、喷吹系统、风口控制系统等进行检查和调试,确保各项设备正常运行。
然后逐步恢复高炉的冶炼操作,进行炉渣、铁水的排渣,逐步提高风量、煤气流量和炉温,最终实现高炉的正常运行。
二、高炉的送风送风是指将空气通过风机送入高炉内,在高炉中形成适宜的氧气浓度,以支持煤粉的燃烧和高炉的冶炼过程。
高炉的送风一般采用喷吹送风的方式,即通过喷吹口将空气送入高炉炉腹。
1. 喷吹风口的选择和布置高炉的喷吹风口一般布置在炉缸部位,通常采用3层布置,各层之间的高度差一般为1/2至2/3风口间距。
每层布置一至两个圈风口,风口间距一般为1.3至2米,喷吹角度一般为15至30度。
高炉的休风、送风及煤气处理
高炉的休风、送风及煤气处理高炉是冶金工业中常用的高温反应设备,主要用于炼化铁和生产钢铁。
在高炉的运行过程中,休风、送风以及煤气处理等环节起着至关重要的作用。
以下将对高炉的休风、送风和煤气处理进行详细介绍。
休风是指高炉停炉期间的一种操作。
其目的是排空高炉内的废气和煤气,并进行相应的检修、维护以及更换耐火材料。
休风过程主要分为准备、排煤、处理煤气和排气四个步骤。
首先,在休风前要对高炉进行充分的准备。
这就包括炉渣的清理和炉壳的检查修理等工作。
其中,炉渣的清理是确保高炉内部清洁的前提,其通过将高炉内的炉渣清理干净,以确保下次操作能够正常进行。
而炉壳的检查修理则是为了保证高炉的正常运行。
只有将炉壳中的各个部分进行检查和修理,才能够保证高炉的操作安全性和稳定性。
其次,在休风期间需要对高炉内的煤气进行处理。
煤气处理是高炉休风过程中必不可少的环节。
在这一阶段,首先要将高炉内的矿渣抽出,并将其送入矿渣分选机进行分离。
这样可以使煤气中的灰、渣等杂质被分离出来,从而减少了后续处理过程中的压力。
然后,将分离出的煤气送入煤气净化设备进行处理。
煤气净化设备主要通过化学反应和物理分离等方式将煤气中的有害物质,如硫化氢、焦油等进行去除。
这样处理后的煤气就可以进一步利用,提高能源的利用效率。
另外,休风过程中还需要对高炉进行排煤。
排煤是将高炉内的残余煤炭去除的过程。
通过将高炉内的煤炭杂质清理干净,可以减少高炉开槽期间的不利影响,并确保高炉下一次操作的正常进行。
为了保证排煤的效率,通常采用机械装置对高炉进行清理,这样既提高了工作效率,又减少了工人的劳动强度。
最后,在完成休风过程中的前几个步骤后,还需要对高炉进行排气。
排气是确保高炉内部煤气进一步被清空的过程。
通过对高炉进行排气,可以使高炉内的废气和煤气完全排出,从而为下一次操作做好准备。
总之,高炉的休风、送风以及煤气处理等环节是高炉运行过程中不可或缺的一部分。
通过适时的休风操作,可以确保高炉内部的安全和稳定性。
