1土方工程量.ppt

较软岩、较坚硬岩:200mm 坚硬岩:150mm • 机械拆除混凝土障碍物,按被拆除构件的体积以立方米计 算。
• 人工凿钢筋混凝土桩头按桩截面积乘以被凿断的桩头长度 以立方米计算。
1.1.4.2土石方运输
一、说明 1、本章适用各类工程土石方运输。 2、上坡降效因素、道路状况及清扫不另考虑 3、工程量调整系数: 人工装土 自卸汽车运土×1.1 反铲挖机装土 自卸汽车运土×1.1 拉铲挖机装土 自卸汽车运土×1.2 运淤泥流砂 自卸汽车运土×1.2
L_基槽长度:外墙按图示中心线长;内墙按图示基础 底面之间净长;
b_基础宽度, c_增加工作面: h_挖土深度:图示基槽底面至室外地坪。
(2)放 坡:V=L (b+2c+kh)h 式中:V_基槽土方体积;
L_基槽长度:外墙按图示中心线长;内墙按图示基 础底面之间净长;
b_基础宽度,
c_增加工作面: k_放坡系数; h_挖土深度:图示基槽底面至室外地坪。
计算,计算方法一般可采用网格法、横断面法,计算结果 由测量人员提供。
2.挖基槽
1)挖基槽是指图示槽底3m以内,且槽长大于槽宽3倍以上 的基槽挖土。
2)挖基槽土方工程量,应根据增加工作面、是否带挡土板 放坡和不放坡等情况,采用不同的计算公式。
3)人工挖沟槽:工程量=施工组织设计开挖断面积 ×槽长
内墙沟槽净长计算示意图
4.挖地坑
基坑底面积在20m2以内的挖土为挖地坑。地坑挖土工程量 计算方法如下;
(1)不放坡和不带挡土板
方形和长方形:V=hab

形:V=πhr2

中:V--地坑土方体积;
a--坑基础长度;
b--坑基础宽度:
r--坑底半径
(2)放坡地坑:正方形或长方形地坑 V=h(a+2c+kh)(b+2c+kh)+k2h3/3
–土石方工程 –石方工程 –土石方运输工程 – 回填及其它
• 清单工程量的计算
定额分项
1.1计价工程量计算
1..1.1总说明
一、适用范围
适用于建筑、安装、市政、园林绿化工程中的土石方工程。
二、本定额人工均按普工计算,每工日42元。其定额含量及单价不得变 更。
三、本定额机械按正常合理配置综合取定,实际采用机械不同时,不允 许换算。
为方便计算,可按以下情况简化:
a.矩形平面
平整场地面积=(A+4)×(B+4)=首层建筑面积+2×外墙外边线长 +16
b.凹凸形平面
平 整 场 地 面 积 = 首 层 建 筑 面 积 +2× 外 墙 外 边 线 长 +16 c.任意封闭平面
平整场地面积=(A+4)×(B+4)=首层建筑面积+2×(外围长+内 围长)
第一章 土方工程量计算
土石方工程的内容
人工土石方工程
机械土石方工程
平整场地
挖土
回填土
山坡
挖土分
切土
项工程




室外设计地面


室外设计地面


以上的挖土
以下的挖土


挖挖 挖 基基 土 槽坑 方
土方运输








推土 机推 土|铲 运机 铲运 土|挖 掘机 挖土| 载重 汽车 运土
• 计价工程量的计算
考虑的,防水和覆盖材料未在定额内。采用火雷管可以换 算,雷管数量不变。扣除定额中的胶质导线用量,增加导 火索用量,导火索的长度按每个雷管2.12m计算(抛掷和 定向爆破另行处理)。打眼爆破若要达到石料粒径要求, 则增加的费用另计。
2.工程量计算规则 • 石方工程量按图示尺寸加允许超挖量以立方米计算。 • 沟槽和基坑的深度、宽度每边允许超挖量:
人工挖土方(一) >3
>3m
人工挖土方(二) ≤3
>20m2
六、土石分类表
1、土壤按名称与挖掘难度划分为4类
一、二类土(普通土):砂质粘土、腐质土、种植土、泥炭 土、杂堆土、潮湿粘土或黄土、盐碱土
三类土(坚土):中等密实粘土或黄土、含碎石类粘土或黄 土
四类土(砂砾坚土):坚硬粘土或黄土、含大量大块碎石砾 石粘土或黄土
• 预算定额规定,土分为普通土(一、二类土)、坚土(三类土)、砂砾坚 土(四类土)等三类。
1.1.2土石方工程计算须知
(5)熟悉地下水位标高。 • 地下水位高低,对土建工程预算影响很大;当地下水位标高超过
基础底面标高时,通常结合具体情况,采取排除地下水措施,不 可避免要增加工程费用。 (6)熟悉干湿土界线。 • 干土和湿土的分界线,通常以工程地质勘察报告规定的地下水位 标高为准,如无具体规定时,应以地下常水位标高为准;位于常 水位标高以上的土为干土,位于常水位标高以下的土为湿土;对 于同一基槽、基坑或管道沟内的干土和湿土,应分别计算其工程 量,但在选套预算定额时,仍按其全部挖土深度计算。
(二)工程量计算
1、运距按施工组织设计。坡度大于规定时:
运距=斜长×坡度系数
2、人力垂直运输折合水平运距=垂直深度×7
3、铲运机运输增加转向距离:
拖式铲运机(3m3) 27m
其他型号
45m
4、余土或取土工程量可按下式计算:
余土外运体积=挖土总体积 - 回填土总体积(或按施工组织设计计算)
式中计算结果为正值时为余土外运体积,负值时为取土体积。
⑴施工组织设计开挖断面
设:开挖深度----H 放坡系数----k 工作面宽----c 设 计基础垫层宽----b
则:施工设计开挖断面积=(b+2c+kH)×H
⑵沟槽长度
外墙基槽长按中心线长度,内墙基槽按图示设计基础垫 层间(无垫层时按基础底面)净长。
沟槽长度L=外墙中心线长+∑内墙基础垫层净长 (3)沟槽宽度:有垫层按垫层宽度计算,无垫层时按基础
1.1.4.3回填及其他
一、平整场地及碾压工程量按下列规定计算 (一)平整场地 1、说明 • 平整场地系对建筑场地自然地坪与设计室外标高高差
±30cm内的人工就地挖、填、找平,便于进行施工放线。 • 围墙、挡土墙、窨井、化粪池等不计算平整场地。 • 按竖向布置进行人工平整的大型土方不另计算平整场地,
A
(1)矩形

内围长
B


底面积 外围长
外围长
(3)任意封 闭型平面
(2)凹凸形平面
图 平整场地面积示意图
注:外放2米后可能出现重叠部分。
一、平整场地及碾压工程量按下列规定计算: (二)基底钎探
基础土方开挖后进行验槽的一种方法,是施工规范要求的一 项工作内容。
基底钎探=图示基底面积
2100 3300 2100 5400
挖土深度不大时,可采用直立土壁的开挖方法,当挖土深度超过规 定限度时,为保证土壁的稳定性,需要放坡,放坡时,采用放坡系 数表示,即1:K,K为放坡系数,如图所示。
放坡系数按 规定计算, 见下表。
土的类别
一、二类土 三类土 四类土
放坡起点
1.2 1.5 2.0
人工挖土
1:0.5 1:0.33 1:0.25
11040
830
13960
[例3]如图1-9所示,试求该建筑物的人工场地平整工程量。
3000 3000 3000 3000 3000 3000 3000 3000 24240
解:人工场地平整工程量计图算1如-10下: 方法1:工程量=[24.24×11.04-(3×6-0.24)×3.3]+ [(24.24+ 11.04)×2+3.3×2]×2+16=379.32 m2 方法2:工程量=(24.24+4)×(11.04+4)-(3×6-0.24-4) ×3.3=J3179.32mJ22 J2 J2 J2 J2 J2 J2 J1 套定额:
机械挖土
在坑内作业 在坑外作业
1:0.33
1:0.75
1:0.25
1:0.67
1:0.10
1:0.33
注:l.沟槽,基坑中土的类别不同时,分别按其放坡起点、放坡系数、 依不同土壤厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫 层时,放坡自垫层上表面开始计算。
(9)熟悉基础施工时所需工作面宽度。
底宽计算。
(4)内外突出的垛、附墙烟囱等并入沟槽土方内计算。
(5)两槽交接处重叠部分:因放坡产生的重复计算工程量, 不予扣除。
(6)原槽浇灌垫层(系指沟槽、基坑10cm厚砼垫层)
即直接在槽(坑)内浇灌砼,不支模板。此时计算放坡和工 作面均应自垫层上表面开始。
4)计算公式
(1)带挡土板:V=L (b+0.2+2c)h 式中:V_基槽土方体积;
但采用机械平整的应计算平整场地。 • 打桩工程只计算一次平整场地。 • 平整场地工作内容包括就地挖、填、找平和场内杂草、树
根等的清理,不发生土方的装运。
⒉、工程量计算
按建筑物外墙外边线向外增加2m范围的面积计算。 设建筑物底面积a×b,则工程量S为: S=(a+4)×(b+4)=a×b+4(a+b)+16=底层建面+外墙外边线 周长×2+16
(3)带挡土板地坑_正方形或长方形地坑 V=h(a+2c+0.2)(b+2c+0.2)
(4)圆形地坑 V= π h(rl+0.1)2
注意:
1.1.4石方工程、土石方运输、回填及其他工程
1.1.4.1石方工程
1.说明 (1)本章定额均适用于各类工程的挖石方工程(除有关专业
册说明了不适用本章定额外)。 (2)石方爆破定额是按炮眼法松动爆破和无地下渗水积水
合集下载

1土方工程(1.1)

1土方工程(1.1)

H1----为一个方格仅有的角点标高; H2----为二个方格共有的角点标高; H3----为三个方格共有的角点标高; H4---- 为四个方格共有的角点标高;
4、场地设计标高H0的调整
按以上步骤求得的H0仅为一理论值,还应考虑以 下因素进行调整,求出H,0: ● 土的可松性影响——填方因土的可松性引起的 填方体积增加; ● 场内挖方和填方的影响——从经济观点出发, 安排的挖方就近弃土和填方就近场外取土,引起的挖 填土方量的变化; ● 场地泄水坡度的影响——单坡?双坡?
方格网边长a 可取10~ 50m,常用20m、40m;
挖填平衡原则即 场地内土方的绝 对体积在平整前 、后相等
2、 确定各方格网角点标高 ● 水准仪实测;
● 利用地形图上相邻两 等高线的高程,用插入法求得。
用插入法求得 H13=251.70
水准仪进行高程测量
数解法:根据地形图上所标的等高线, 假定两等高线间的地面坡度按直线变化。
土方开挖难易直接影响其施工方案、劳动 量消耗和工程费用。
1.1.4 土的工程性质
土的组成:土由土颗粒(固相)、水(液相)和空气 (气相)三部分组成,可用三相图表示。
质量 体积
1、土的天然密度和干密度
土的质量密度分天然密度和干密度。 土的天然密度,指土在天然状态下单位体 积的质量,又称湿密度。它影响土的承载力、 土压力及边坡的稳定性。
土壁和填方区的稳定。边坡的土方量可以划分成两种近似的几何 形体进行计算,一种为三角棱锥体,另一种为三角棱柱体。
(1)三角棱锥体边坡土方量计算
图中①其体积为 V=1/3Fl1
其中:F=1/2mh2
式中:L1——边坡①的长度(m); F1——边坡①的端面积(m2); h——角点的挖土高度; m——边坡的坡度系数。

1土方工程

1土方工程
2
(3)挖土方 工程量计算 单位m3 有桩基:与无桩基套用同一定额,费用是无桩基费用×2 无桩基 定额子目 :人工挖土方 埋深1m以内(1-1-1) 1.5m以内(1-1-2) 机械挖土方 1.5m、2.5m、4m、6m、8m (1-2-7~1-2-11) • 机械挖土方,自卸汽车运土1km以内 2m、4m、6m、8m, 运距每增加1km(1-2-12~1-2-16) • 计算方法同挖地坑 • 有桩土方深度:从坑底向上 钢砼桩 1M 钻孔砼桩 3M 钢管桩 0.5M
20+2*4)*(9+2*3)=28*15=420m2 8.运土方 土方工程量计算时,挖土、运土均按自然土计算,不考虑松散系数。 • 土方工程定额应用——见教材
4
若为钢砼桩:有桩土方:20×10×1=200m3 无桩土方:20×10×4=800m3 若为钻孔灌注桩:有桩土方:20×10×3=600m3 无桩土方:20×10×2=400m3 若为钢管桩:有桩土方:20×10×0.5=100m3 无桩土方:20×10×4.5=900m3 3.回填土 定额项目划分: • 人工回填土 松填1-1-7 夯填 1-1-8 • 填土碾压,内燃机压路 1-2-26 • 原土碾压,压路机碾压二遍 1-2-27 • 填土碾压,振动压路机 1-2-28 • 计量单位 • M3 • 计算规则 • 回填土量=基础回填土量+室内回填土量 • 计算规则 • 基础回填土量(多用松填) =挖土体积-室外地坪以下埋设的实物体积 • 室内回填土(多用夯填) =按建筑物室内主墙间净面积×回填土厚度 • 回填土厚度:设计室内地坪标高和设计室外地坪标 高高差扣除室内地坪厚度 • 例:某工程挖土量为450m3,垫层砼体积15m3,砼基础体积60m3, 室外地坪以下柱、梁体积20.78m3,砖基础工程量52.64m3,室外地 坪以上砖基础体积14.36m3,求基础回填土量? • 450-15-60-20.78-52.64+14.36=315.94m3 4.基坑排水 • 定额项目划分 • 明排水(适用雨季排水) • 集水井安拆:按每口井计算 1-6-1 • 集水井使用:按每口井*天 1-6-2 • 深井降水(适用深基础) • 井管深度19m

第一章 土方工程(第二节1)场地平整 -土方工程量计算

第一章 土方工程(第二节1)场地平整 -土方工程量计算
c,31
80 ×
c,41
800
T2
70 ×
c,12
40 500
c,22
110 100
c,32
100 ×
c,42
600
T3
100 ×
c,13
90 ×
c,23
70 100
c,33
40 400
c,43
500
挖方量 500 500 500 400 1900
最优方案判别计算假想价格系数见 表1-1-8
W1 W2 W3 W4 填方量
+ 30 70
100 70 40
400 40
500
挖方量 500 500 500 400 1900
• 确定为最优方案 • 计算最优方案土方总运输量 • 绘制最优方案调配图 • 比较最优方案与初始方案总运输量
• (2)平均运距确定
调配区位置和大小确定后,便可以计算各挖、填 方调配区之间的平均运距。
1)铲运机和推土机平土时,挖、填方调配区之间重心距 离即为平均运距(在同一片场地内)
2)挖、填方调配区之间距离较远,采用汽车,自行式铲 运车或者弃土运土工具沿工地道路或者规定线路运土 时,运距按实际计算。
(3)土方施工单价确定
• 即:hn=该角点的设计标高—自然地面标高(m)
• h710.=0790=.+32-
+0.23 70.09 70.32
0.23 (m);
-0.04
70.36
-0.55
70.40
-0.99
70.44
• 正值为填方高 度。
+0.55
70.26
+0.13
70.30
-0.36

土方工程1

土方工程1
或者通过计算,每对调配区的平均运距l0为:
l0 ( XW XT )2 (YW YT )2
式中: XW、YW——挖方区的重心坐标(m); XT、YT ——填方区的重心坐标(m)。
三、土方施工单价的确定
当使用多种机械同时进行土方施工时,实际是一个挖、 运、填、夯等工序的综合施工过程,其施工单价不仅要考虑 单机核算,还要考虑挖、运、填、夯配套机械的施工单价, 其调配的目标是总施工费用最小。
2.土的含水量 一般含水量表示土的干湿程度,土的含水量(ω)是土中
水的质量(mw)与土的固体颗粒质量(ms)之比,以百分比表示。
一般土的含水量小于5%的称为干土;在5%~30%间的称 为潮湿土;大于30%的称为湿土。
含水量对挖土的难易,施工时的放坡,回填土的夯实等 均有影响。
3.土的透水性 水流通过土中孔隙的难易程度。
用简化方法计算土方施工单价时可用下式:
Cij
ES E0 PV
式中:Cij——i挖方区至j填方区的综合单价(元/m3); ES——参加综合施工过程的各土方机械的台班费用(元/台班); P ——由挖方区至填方区的综合施工过程的生产率(m3/班);
E0——参加综合施工过程所有机械一次性费用(元),包括机械进出
Cij,xij表示从ai挖方区调配给bj填方区的土方量。
土方调配问题可以转化为这样一个数学模型,即要求求
出一组xij的值,使得目标函数
mn
Z
cij xij
11
为最小值,而且xij满足下列约束条件:
n
xij ai
j 1
m
xij b j
i 1
i=1,2,…,m ; j=1,2,…,n;
xij≥0
2、检验初始方案—位势法 判别最优方案的方法为“位势法”,其实质是求一组检

1第一章-土方工程(ppt文档)

1第一章-土方工程(ppt文档)
2.土的天然含水量 是指土中水的质量与土颗粒质量的百分比。
土的含水量大小会影响土方的开挖及填筑压实等施工。
3. 土的渗透性 是指土体被水透过的性质。土的渗透性用
渗透性系数表示,即单位时间内水穿透土层的能力,一般 由实验确定。
4. 土方边坡 为保证土方工程施工时土体的稳定,防止塌
方,保证施工安全,当挖土超过一定的深度时,应留置一 定的坡度。
二、场地平整土方量计算
当场地地形比较平坦时宜采用方格网法
当地形比较复杂或挖填深度较大,断面
不规则时,宜采用断面法
1、方格网法的计算步骤
1)划分方格。在地形图上根据平整场地范围, 根据要求的精度将场地划分为10~40m的方格 2)确定方格各角点标高。确定各角点自然标高, 当精度要求高时,用水平仪直接测定,当精度要 求不高时,可用插入法计算。 3)确定零点及零线。在同一个方格内
土的开挖难易程度直接影响土方工程的施工方 案,劳动量消耗和工程费用。土越硬,劳动量 消耗越多,工程成本越高。
三、 土的工程性质 1. 土的可松性 2. 土的天然含水量 3. 土的渗透性 4. 土方边坡

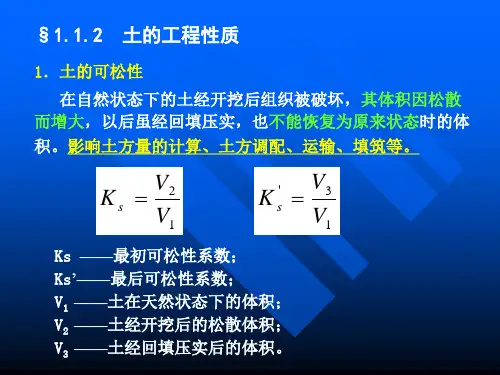

1. 土的可松性 是指自然状态的土,经开挖后,其体积因松散
而增加,以后虽经回填压实,仍不能恢复成原来体积的性质。
⑴ 场地平整: 场地平整是指将天然地面改造成设计要求 的平面所进行的土方施工过程,这类土方工程施工面积大, 土方工程量大,应采用机械化作业。
一 、土方工程的分类及特点
1. 土方工程分类
⑵ 基坑(槽)开挖: 指开挖宽度在3 m以内,长宽 比≥ 3的基槽或长宽比 < 3,底面积在 20 m2 以内的 基坑进行的土方开挖过程。
第三节 土方工程施工准备 与辅助工作

1 土方工程

1 土方工程
挖土深度超过上述规定时,应考虑放坡或做成直立壁加支
撑。
深度在5m内的基坑(槽)、管沟边坡的最陡坡度
边坡坡度(高∶宽) 土的类别 中密的砂土 中密的碎石类土(充填物 为砂土) 硬塑的粉土 中密的碎石类土(充填物 为粘性土) 硬塑的粉质粘土、粘土 老黄土 软土(经井点降水后)
坡顶无荷 坡顶有静载 坡顶有动 载 载
1∶1.00 1:0.75 1:0.67 1:0.50 1:0.33 1:0.10 1:1.00 1:1.25 1:1.00 1:0.75 1:0.67 1:0.50 1:0.25 -1:1.50 1:1.25 1:1.00 1:0.75 1:0.67 1:0.33 --
(2)浅基坑(槽)支撑:
土壁支撑形式应根据开挖深度和宽度、土质和地下 水条件以及开挖方法、相邻建筑物等情况进行选择和设 计。 横撑式支撑:适用于宽度不大,深5m以内的浅沟槽, 多用于地下管道。 横撑式支撑由挡土板、楞木和工具式横撑组成,用于 宽度不大、深度较小沟槽开挖的土壁支撑。 根据挡土板放置方式不同,分为水平挡土板和垂直挡 土板两类(见图2-4)。
非重力式支护结构(柔性支护)。
重力式支护结构
包括:深层搅拌水泥土桩挡墙和旋喷桩挡墙。
深层搅拌水泥土桩挡墙:它是通过深层搅拌桩机将水泥 与土进行搅拌,形成柱状的水泥加固土(搅拌桩), 水泥土桩相互搭接硬化后而形成具有一定强度的壁状 挡土墙。
① 作用:挡土、隔水。 ② 适用:软土地区4~6 m深的基坑,最大可达7~8m。
③ 深层搅拌桩机的组成:由深层搅拌机(主机)、机架及 灰浆搅拌机、灰浆泵等配套机械组成,如下图所示。
深层搅拌桩机机组 1—主机;2—机架;3—灰浆拌制机;4—集料斗;5—灰浆泵; 6—贮水池;7—冷却水泵;8—道轨;9—导向管;10—电缆; 11—输浆管;12—水管

《土木工程施工》第3次课(土方工程)-1

式中,H—基坑深度(m); A1、A2—基坑上、下两底面积(㎡); A0—基坑中截面面积(㎡)。A0=( A1 A2 )2
2
温馨提示:拟柱体 就是所有顶点都在两个平行平面 内的多面体。它在这两个平面内的面叫做底面,其余各面 叫做侧面,两底面之间的距离叫做高。拟柱体的侧面一般 是三角形或梯形。 若拟柱体的上下底面是对应边平行的相似多边形时就 是棱柱体。
1.3.2 场地平整土方量计算 在土方工程施工之前,往往需要计算土方的工程 量。一般是将其假设或划分一定的几何形状,采用具 有一定精度而又符合实际情况的方法求其体积。 1. 基坑(槽)和路堤的土方量计算 基坑(槽)和路堤土方量的计算可按立体几何中
的拟柱体体积公式进行。
1 V H ( A 4 A0 A ) 6
(H n )
0
x a
h2
a h1 x h1 h2
3.计算每一方格的挖填方工程量 ⑴方格四个角点全部为挖(填)方时
A
h1
B
a V (m ) (h1 h2 h3 h4 ) 4
3
2
四角全填(全挖)
相邻两角为挖,另两角为填
三角填(挖),另一角挖(填)
⑵两个角点为挖、两个角点为填时
3)一个角点填(挖)三个角点挖(填)方 时,……(注意:三填一挖土方量计算公式的不同) 4)一个角点为挖方,一个角点为填方,另两个角 点为零点时,
1.计算场地各方格角点的施工高度
' hn H n H n
编号 地面标 ' 高
施工高度
(hn )
设计标 高H ) (
n
“+”为填方;“-”为挖方。 2.确定零线:
其中, ij 表示从 Ai 到 Bi 的单位土方施工费或运距; c

第1章-土石方工程量计算


练习: 根据右 图计算 地槽长
度。
解:外墙地槽长(宽1.0米)=(12+6+8+12)×2=76m 内墙地槽长(宽0.9米)=6+12-1.0/2×=17m 内墙地槽长(宽0.8米)=8-1.0/2-0.9/2=7.05m
挖基坑
(清单)凡图示基底面积在150m2以内的挖土称为 挖基坑
定额:长宽比《=3,底面积20m2以内
问题5:翻阅图纸,请列出广联 达大厦案例的土石方清单项?
平整场地清单及报价编制示例:
分部分项工程量清单与计价表
工程名称:
序 号
项目编 码
项目名称
项目特征 描述
计量 单位
工程量
第页 共 页
金额(元)
综合单 价
合价
分部分项工程量清单与计价表
工程名称:
序 号
项目编 码
项目名称
项目特征 描述
计量 单位
第二篇第1章 土(石)方工程工程量计算
1
教学目标:
一、两种计价模式下土(石)方工程量计算。 二、熟悉平整场地、挖基坑、挖沟槽、挖土方的划分条件; 三、掌握定额计价方式下土(石)方定额工程量的计算规 则及方法;掌握清单计价方式下土(石)方清单工程量的 计算规则及方法、计价工程量(或称报价工程量)的计算 规则及方法、综合单价计算及分析。
工程量
1
010101 001001
平整场地
1.土壤类别 :一、二类 土
m2
第页 共 页
金额(元)
综合单 价
合价
2、按同样的方法,分别完成挖基础土方,土方运输,以及土方 回填的清单列项。
分部分项工程量清单与计价表
工程名称:
序 号

1第一章 土方工程

34
防治流砂的方法:
1、抢挖法; 2、打板桩法; 3、水下挖土法; 4、人工降低地下水; 5、地下连续墙法; 6、桩基、沉井法施工。
35
(二)井点降水
1、井点降水的作用 2、井点降水的种类:轻型井点和管 井点各种井点的适用范围 3、一般轻型井点
36
(1)高程布置 H≥H1+Δ h+iL H≤hpmax 抽水设备的最大抽水高度,6-7米。 I:环状I=1/10,单排I=1/4-5,双排I=1/7。 (2)轻型井点计算(涌水量Q,水井管数量N,井距D) 水井的分类:
10
二、场地土方量的计算
1、计算场地各角点的施工高度hn hn= Hn- H Hn :设计标高(i=0, Hn= H0) H:自然地面标高 当hn 为+时,为填方;当hn为—时,为挖方 2、确定零线,划分挖填区 两个零点之间的连线为“零线” x=ah/(h1+h2) 3、计算场地挖填土方量
11
按上述方法计算的土方量可以做到挖填平衡, 但不能保证挖填量为最小。通常用最小二乘法来设 计最佳的设计平面。 最小二乘法:在实验中获得自变量与因变量的 若干个对应数据(x1,y1),(x2,y2)„(xn,yn)时, 要找出一个类型的函数y=f(x)(如y=ax+b),使得 偏差平方和(yi-f(xi)2为最小,这种求f(x)的方 法称为最小二乘法,求得的函数称为经验公式。 常用于工程技术和科学研究的数据处理中。
î Ì
100 T2
½ ² ¸ ° ì ±
Ú ² Í ½ Á ¿
T3 70 40 100 500 90 500 110 100 100 400 70 500 40 500 400 1900 (M3)
½ ² ø Ç

建筑施工技术教学课件-第一章_土方工程


➢ 三、影响填土压实因素:
1.土的含水量:手捏成团、落地开花
2.铺土厚度:最优厚度范围与压实机具有关
3.压实功的影响:合理选择压实遍数
四、质量检查:压实系数
c=
土 的 控 制 干 密 度 (d) 最 大 干 密 度 (dmax )
ρd -用击实试验确定, ρdmax-“环刀法”或灌砂(水)法测定
§1-6 爆破施工
§1-3 土方工程施工准备与基坑(槽)施工
➢ 一、施工准备及定位放线
➢ (一)施工准备工作: 1.场地清理; 2.地面水排除
➢ (二)定位放线:
1.建筑物定位;2.放线
➢ 二、土壁稳定(土体内摩阻力和粘结力保持平衡)
(一)土壁塌方原因:边坡过陡;堆物过重;水渗入土体。
(二) 采取措施:放足边坡;适当堆物;做好排水。
➢ 起爆方法:火花起爆、电力起爆、导爆索起爆
➢ 破坏作用圈:介质距爆破中心越近,破坏越大
➢ 爆破方法:裸露药包爆破、浅孔爆破、药壶爆破、
拆除爆破
药包
压缩圈
破坏圈
震动圈
演示结束
敬请提出宝贵意见!
谢 谢!
➢ ①主要支护方法:钢板 桩、柱列式钢筋砼桩、 连续墙等,对方形或圆 形基坑采用拱圈。
➢ ②利用深层搅拌法加固 基坑四周土体
先 进 施 工 技 术
➢ ③逆作法施工技术日益 被重视
➢ 地下连续墙 ➢ 柱列式灌注桩 ➢ 土锚杆 ➢ 土钉墙
1.地下连续墙
➢ 地下连续墙已是目前深基坑的主要支护结构之一。对地 下结构层数多的深基坑的施工非常有利。
数量、水泵数量及位置。 ➢ ②、高程布置:确定井点管的埋置深度。
➢ 布置和计算步骤:
确定平面布置 高程布置 计算井点管数量 调整
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
