地上地下管线保护方案

崇州北部10万亩粮经旅综合示范区基础设施配套建设项目-环线道路工程2标段地上、地下管线保护方案编制:审核:审批:四川坤唐路隧建设工程有限公司崇州环线道路二标段项目部地上、地下管线保护方案一、工程概况崇州市北部10万亩粮经旅综合示范区基础设施配套建设项目—环线道路工程为示范区建设修建的旅游观光、带动基础设施建设的环线道路。
全线部分路段新建、部分路段改建、部分路段为利用段,采用四级公路20km/h的技术标准,标准段路基宽度6.5m,路面宽度6m,沥青混凝土路面。
本项目锦江乡环线道路路线止点:止点桩号K8+300顺接环线道路观胜镇段,锦江乡、观胜镇交界处。
锦江乡锦江支线路线起点:起点桩号K0+000与环线道路锦江乡段K4+572.988平面交叉。
锦江乡锦江支线路线止点:止点桩号K1+032.143与华怀路平面交叉,现状华怀路为一级公路,路基宽度37m。
路线全长8.702km,锦江乡环线道路长7.67km,锦江支线长1.032km,均为新建或改建工程。
二、开工前的准备工作1、认真研究设计图纸提供的资料。
2、积极主动走访有关职能部门,尽可能收集有关管线的资料。
3、派专人对施工现场地下管线进行勘测调查。
4、根据前三步工作的成果,比较精确地绘出有关管线图纸。
5、对已有的地上设施,在工程开工前,搭设双层钢管防护棚进行保护。
6、严格按照施工方案搭设脚手架,挂设安全网,做好临边的安全防护,防止施工过程中材料的坠落而造成对原有建筑设施的破坏三、地上、地下管线的防护方案调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。
⑴从技术上引起重视:项目部技术负责人在制定施工组织设计方案时,首先从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事。
⑵从施工过程引起重视:在施工前,首先根据管线图,摸清各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向,并插小木牌,小木牌标明管线名称、走向、埋深等。

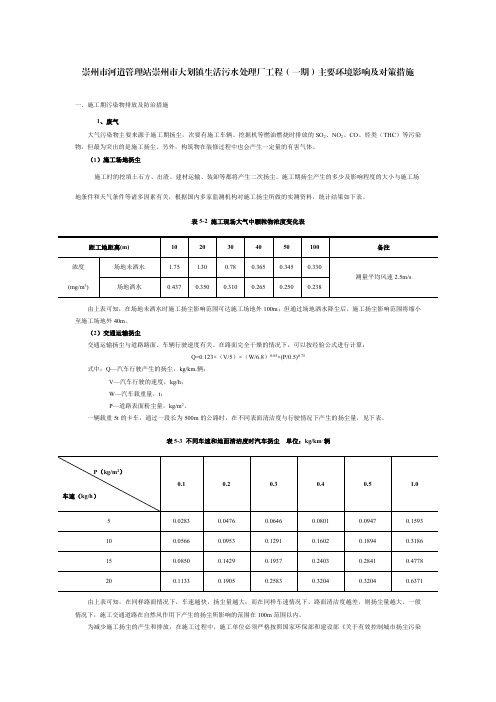

崇州市河道管理站崇州市大划镇生活污水处理厂工程(一期)

崇州市河道管理站崇州市大划镇生活污水处理厂工程(一期)主要环境影响及对策措施一、施工期污染物排放及防治措施1、废气大气污染物主要来源于施工期扬尘,次要有施工车辆、挖掘机等燃油燃烧时排放的SO2、NO2、CO、烃类(THC)等污染物,但最为突出的是施工扬尘。
另外,构筑物在装修过程中也会产生一定量的有害气体。
(1)施工场地扬尘施工时的挖填土石方、出渣、建材运输、装卸等都将产生二次扬尘。
施工期扬尘产生的多少及影响程度的大小与施工场地条件和天气条件等诸多因素有关,根据国内多家监测机构对施工扬尘所做的实测资料,统计结果如下表。
表5-2施工现场大气中颗粒物浓度变化表距工地距离(m)1020304050100备注浓度(mg/m3)场地未洒水 1.75l.300.780.3650.3450.330测量平均风速2.5m/s 场地洒水0.4370.3500.3100.2650.2500.238由上表可知,在场地未洒水时施工扬尘影响范围可达施工场地外100m;但通过场地洒水降尘后,施工扬尘影响范围将缩小至施工场地外40m。
(2)交通运输扬尘交通运输扬尘与道路路面、车辆行驶速度有关。
在路面完全干燥的情况下,可以按经验公式进行计算:Q=0.123×(V/5)×(W/6.8)0.85×(P/0.5)0.75式中:Q—汽车行驶产生的扬尘,kg/km.辆;V—汽车行驶的速度,kg/h;W—汽车载重量,t;P—道路表面粉尘量,kg/m2。
一辆载重5t的卡车,通过一段长为500m的公路时,在不同表面清洁度与行驶情况下产生的扬尘量,见下表。
表5-3不同车速和地面清洁度时汽车扬尘单位:kg/km·辆P(kg/m2)车速(kg/h)0.10.20.30.40.5 1.050.02830.04760.06460.08010.09470.1593100.05660.09530.12910.16020.18940.3186150.08500.14290.19370.24030.28410.4778200.11330.19050.25830.32040.32040.6371由上表可知,在同样路面情况下,车速越快,扬尘量越大;而在同样车速情况下,路面清洁度越差,则扬尘量越大。
重庆市经济和信息化委员会关于重庆金九建材集团有限公司水泥熟料生产线搬迁项目情况的公告-

重庆市经济和信息化委员会关于重庆金九建材集团有限公司水泥熟料生产线搬迁项目情况的公告正文:----------------------------------------------------------------------------------------------------------------------------------------------------重庆市经济和信息化委员会关于重庆金九建材集团有限公司水泥熟料生产线搬迁项目情况的公告按照《国务院关于化解产能严重过剩矛盾的指导意见》(国发〔2013〕41号)、《国务院办公厅关于促进建材工业稳增长调结构增效益的指导意见》(国办发〔2016〕34号)、《工业和信息化部关于印发钢铁水泥玻璃行业产能置换实施办法的通知》(工信部原〔2017〕337号)和《水泥玻璃行业产能置换实施办法操作问答》等有关规定。
重庆金九建材集团有限公司两条2500吨/日水泥熟料生产线搬迁项目情况,已经重庆市经济信息委公众信息网公示,现将重庆金九建材集团有限公司两条2500吨/日水泥熟料生产线搬迁项目情况予以公告。
附件:重庆金九建材集团有限公司水泥熟料生产线搬迁项目情况表重庆市经济和信息化委员会2020年12月15日附件重庆金九建材集团有限公司水泥熟料生产线搬迁项目情况表退出产能序号企业名称项目地址熟料产能主体??设备许可证号核准/备案文件备注1重庆金九建材集团有限公司重庆市合川区盐井街道办事处糖坝村150万吨/年2500吨/日2台(Φ4.0×60m)XK08-001-00015(有效期至:2021年09月19日)渝计委工[2003]666号,渝经投资[2007]42号规划调整搬迁。
建设项目投产前停产,一年内拆除。
建设项目序号企业名称建设地点熟料产能拟建主体设备拟建时间备注1重庆金九建材集团有限公司重庆市合川区南津街街道办事处南溪村8组150万吨/年5000吨/日1台(Φ4.8×74m)2022年(以项目备案证时间为准)未享受退出资金奖补和政策支持,未更换同一实际控制人。
入河排污口设置论证报告

1、现场查勘与资料的收集 根据一车间排污及污水处理方案,组织相关技术人员对现场进行查勘、测 量、调查,并收集本项目基本情况资料,主要包括:
5
崇州市黑石纸业有限公司一车间 2 万 t/a 纱管纸生产项目入河排污口设置论证报告
(1)污水处理站所在区域的自然环境和社会环境; (2)一车间厂区污水排放量、废污水的处理工艺流程、处理达标情况; (3)入河排污口河段的水文、水质和水生态基础资料; (4)收集入河排污口可能影响的其它取水用户资料; (5)收集工程设计资料,特别是入河排污口改建(造)方案和废污水处理 工艺等。 2、资料的整理与分析 对所收集的资料进行整理分析,明确工程的基本布局、工艺流程、入河排 污口的改建(造)、主要污染物的排放量、排放时间、污染物特性等基本情况; 分析入河排污口所在河段的水资源保护目标、水环境现状和水生态现状、水功 能区的划分以及其他取水用户的分布和取、退水情况等。 3、建立数学模型 根据入河排污口所在河段的水电建设情况、水文特性、排污状况等确定计 算边界条件,选择合适的数学模型进行分析计算。 4、污染影响预测 运用所选择的数学模型,分析预测不同排污状况下(含可能出现的极端排 污情况下)污染物的沿程变化规律及其影响范围,以此评定不同排污情况下对 水功能区、水生态环境的影响程度以及对其它取用水户的影响。 5、排污口改建(造)的合理性分析 根据影响分析论证结果,综合考虑水功能区(水域)水质和生态保护要求、 第三方权益等因素,分析入河排污口位置、排放浓度和总量是否符合有关要求, 论证本入河排污口改建(造)的合理性。 论证工作程序见下图 1-1。
排污口尾水接纳河段为羊马河,该河段并未进行水功能区划,根据河网水 文、污染物输移特性和崇州市水资源时空分布特征,结合项目设计污水排放情 况,按照《环境影响评价技术导则—地面水环境》(HJ/T2.3-1993)本项目地 表水环境评价等级为三级,并参照项目环评备案,最终确定一车间入河排污口 论证的论证范围为:排污口上游 2.5km 羊马河入梓潼镇断面至排污口下游 11km 五支渠断面之间的河段,长约 13.5km。论证范围内主要取水口为三支渠取水口 (灌溉用水取水口,排污口下游约 4.0km),五支渠取水口(灌溉用水取水口, 排污口下游约 11km),无集中饮用水取水口。论证范围内主要排污口为本项目 排污口和黑石纸业三车间排污口(本项目排污口下游 50m)。
环境影响评价报告公示汽车零部件生小蓝经济技术开发富山三路以南金沙一路以环评报告

建设项目基本情况⑶技术规范①《环境影响评价技术导则—总纲》;②《环境影响评价技术导则—大气环境》;③HJ/《环境影响评价技术导则—地面水环境》;④《环境影响评价技术导则—声环境》。
⑷委托方提供的项目文件、数据资料和图纸。
3、拟建项目概况⑴项目基本情况项目名称:汽车零部件生产项目建设性质:新建建设单位:江西鼎信汽车零部件有限公司项目总投资:10000万元占地面积:总占地面积为7917m2职工人数:总员工人数为40人,在厂内就餐,无住宿工作班制:年工作日300d,一班制,每班8h⑵建设地点及周围概况项目位于江西南昌小蓝经济开发区富山三路以南,金沙一路以东,项目地理中心坐标为:28°31'"N,115°53'"E。
具体地理位置图、周边关系图详见附图一、三。
主要建设内容为1栋生产车间,1栋综合楼。
据现场调查,本项目北侧为江西仁新,西侧为南昌泰邦低碳实业有限公司及南昌永胜橡塑有限公司,南侧为西村,距项目地40m,东侧为雄溪村,距项目地80m,详见附图二。
图1 建设项目东侧现状图2 建设项目南侧现状图3 建设项目西侧现状图4 建设项目北侧现状本项目所用原料为管材,内外层为橡胶层,中间为金属层,加工过程产生的噪声相对较小。
本环评建议建设单位在做好噪声防治的基础上,合理布置厂内建筑,优化车间设备分布,产生污染的设备尽量布置在车间的西、北侧,远离东、南侧的居民。
⑶主要建设内容本项目占地7919m2,建筑面积4284m2,总投资10000万元,主要建设内容为1栋生产车间,1栋综合楼及公用配套设施。
其中生产车间建筑面积3228 m2,综合楼建筑面积为1056m2。
建设项目组成见下表。
表1 建设项目组成表项目组成组成说明营运期环境问题主体工程生产车间建筑面积3228m2,1F,钢结构切割粉尘、车间清洗废水、机械噪声、辅助工程综合楼建筑面积1056 m2,2F,混凝土生活污水、垃圾环保工程化粪池// 隔油池/公用工程供水市政接入/ 供电市政接入排水雨水排入市政雨水管网,污水经预处理后排入小蓝经济开发区污水处理厂⑷项目产品方案建设项目所在地自然环境社会环境简况环境质量状况评价适用标准建设项目工程分析项目主要污染物产生及预计排放情况环境影响分析建设项目拟采取的防治措施及预期治理效果结论与建议。
关于广西翅冀钢铁有限公司混凝土生产及砂石加工项目环境影响报告表的批复(2020)

关于广西翅冀钢铁有限公司混凝土生产及砂石加工项目环境影响报告表的批复(2020)日期:2020年08月04日广西翅冀钢铁有限公司:你单位委托唐山立业工程技术咨询有限公司编写的《广西翅冀钢铁有限公司混凝土生产及砂石加工项目环境影响报告表》(以下简称《报告表》)和专家评审意见收悉。
经审查,我局批复如下:一、拟建项目为新建项目(项目代码:2020-450422-30-03-031197),选址位于梧州市藤县塘步镇孔良村,梧州市冶金新材料项目基地内,具体地理坐标为东经111°9#39;39.60,北纬23°23#39;3.31。
项目占地面积为20000平方米。
工程建设内容包括:建设3条混凝土生产线和1条砂石加工生产线及安装配套生产设备。
配套建设给排水、供配电、环保设施的建设等。
年产混凝土90万立方米,年生产砂石料330万吨,部分砂石骨料作为项目混凝土原料使用,剩余砂石骨料和混凝土均用于公司基础设施建设。
项目生产的混凝土和砂石料不对外销售,基地建成后自行拆除。
项目总投资1600万元,其中环保投资268万元,占总投资的16.75%。
项目属于《产业结构调整指导目录(2013年本)》(2016修正)中的允许类,符合国家产业政策的要求。
二、项目按照《报告表》中提出的各项有关污染防治措施后,环境不利影响能够得到一定的缓解和控制,现同意你单位按照《报告表》中所列建设项目的性质、规模、地点和环境保护对策措施及本批复的要求进行项目建设。
三、项目设计、建设、运营管理要结合(报告表)的要求重点做好如下环境保护工作。
(一)落实大气污染防治措施。
1.破碎机、振动筛及搅拌机产生的粉尘经布袋除尘器处理,通过各自顶部25米高排气筒排放。
颗粒物排放浓度应符合《水泥工业大气污染物排放标准》(GB4915-2013)表1标准要求。
2.物料运输皮带进行密闭措施,在上料口和落料口处增加除尘设备,防止扬尘扩散。
易产生扬尘的物料应当密闭,不能密闭的,应当设置不低于堆放物高度的严密围挡,并采取有效覆盖措施防治扬尘污染。
崇州清淤工程施工(3篇)
第1篇正文:近年来,随着城市化进程的加快,城市排水系统的维护与改造成为了保障城市正常运行的重要环节。
崇州市元通镇场镇雨污管网修复及改造工程正是为了提升该区域排水系统的效率,改善居民生活环境而启动的重要市政工程。
以下是对该工程中清淤施工过程的纪实。
一、工程背景崇州市元通镇场镇雨污管网修复及改造工程由成都市兴旅旅游发展有限责任公司投资建设,项目资金来源于国家投资和政府投资,项目业主单位为成都市兴旅旅游发展有限责任公司。
该工程旨在对元通镇场镇的雨污管网进行修复和改造,以提升排水系统的处理能力,防止城市内涝,改善水环境。
二、清淤施工过程1. 施工准备在正式进行清淤施工前,项目团队对施工现场进行了详细的勘察,制定了详细的施工方案。
同时,对施工人员进行技术培训和安全教育,确保施工过程中的安全和质量。
2. 施工实施(1)清淤设备准备:项目配备了专业的清淤设备,包括高压水射流清洗车、挖掘机、装载机等,以确保清淤工作的顺利进行。
(2)管网检测:在清淤前,对管网进行了全面的检测,确定清淤的具体位置和范围。
(3)清淤作业:施工人员按照既定方案,对雨污管网进行了全面清淤。
首先,使用高压水射流清洗车对管道内壁进行清洗,清除淤泥和杂物。
随后,挖掘机将淤泥和杂物从管道中挖出,装载机将清出的淤泥运至指定地点进行无害化处理。
(4)管道修复:在清淤过程中,对发现的破损管道进行了修复,确保管网运行的安全性。
3. 施工验收清淤施工完成后,项目团队组织专业人员对施工质量进行了验收,确保清淤工作达到预期效果。
三、施工成果经过清淤施工,崇州市元通镇场镇雨污管网得到了有效清理,排水能力得到显著提升。
这不仅有利于改善居民生活环境,还有助于保护水环境,促进城市可持续发展。
四、总结崇州市元通镇场镇雨污管网修复及改造工程清淤施工的顺利完成,充分展示了我国市政工程建设水平。
在今后的工作中,我们将继续努力,为提升城市排水系统质量,保障城市安全运行贡献力量。
芜湖长江公路二桥E-1标预制场建设施工方案
芜湖长江公路二桥E-1标预制场建设施工方案中交第二航务工程局有限公司芜湖长江公路二桥E-1标项目经理部2014年2月6、存梁台座堆存台座数量:存梁3个月,一个预制台座可生产箱梁数量:30X3X0.9/4^21棉, 单跨预制完成后方可以安装,按照单跨箱梁18棉考虑,每个预制台座需要配置堆存台座数量:(21 + 18) /2^20个(按照堆放2层考虑)全标段堆存台座数量:24X20=480个,其中预制场内布置266个,安装现场布® 214个。
每个台座由两块钢筋混凝土板组成,基础换填0.4m厚块石,并铺设0.2m厚碎石。
堆存台座(厚500)碎石垫层(厚200 )换填块石(厚400)压实地基堆存台座结构图7、地磅(箱梁称重)在预制场2#、3#生产线预制台座端头各设置一台120t地磅。
称重方式如下:(1)对于2#、3#线预制的节段梁,当匹配工作完成并达到起吊强度后直接由龙门吊吊至本线地磅称重,称重并形成记录后运至修整区修整后存至存梁区;(2)对于1#生产线预制的节段梁,则由运梁车经过运梁通道运至2#线的地磅处进行称重,称重并形成记录后运至存梁区。
对于超出梁段重量允许偏差范围的节段梁,应立即查找原因:(1)进行断面尺寸检查,如顶、底板厚度超出范围则进行人工打磨处理;(2)如腹板厚度超出范围则进行对应台座模板的检查,找出原因进行相应的处理。
地磅示意图8、搅拌站及砂石料堆场搅拌站为新建的2xl20m3/h混凝上拌和站,并配若干辆混凝I•.输送车,确保现场混凝土供应能力。
混凝土拌和区设有拌和站现场办公室、拌和站库房、配电室、设备修理车间等,拌和站内道路、砂石料堆场均己采用混凝土硬化处理,避免砂石料被泥水污染。
搅拌站布置示意图砂石料场设置在岸边,约6000m2o设置-•个主堆场和一个备用堆场。
主堆场采用钢结构遮棚,并设6个分隔间,满足材料分类堆放和保存的要求。
砂石料由船运输至砂石料码头后卸至搅拌站砂石料堆场内储存。
蒲江县寿安镇五星碎石加工厂沙石加工技改项目
蒲江县寿安镇五星碎石加工厂沙石加工技改项目环境污染防治措施一、施工期污染治理措施⑴生活污水本项目施工期民工人数约10人左右,生活污水排放按0.05m3/人.d计算,日排生活污水约为0.5m3/d,生活污水经化粪池收集处理后用作农肥,不外排。
⑵施工废水本项目现场不进行砂、石冲洗和搅拌浇注混凝土等施工作业过程,工程施工期无施工废水产生。
⑶开挖土石方本项目仅进行生产车间地面硬化、设备安装,无废弃土石方产生。
⑷施工机械噪声本项目系在建成厂房内进行地面硬化、设备重新安装,周围主要为农田、农户,评价要求建设单位文明施工,装卸、搬运设备、材料等严禁抛掷;合理安排施工时间。
尽量将电钻、切割机等强噪声作业安排在白天进行,杜绝夜间(22:00~6:00)施工。
施工期噪声经过治理后,必须使施工期间的场界噪声满足《建筑施工场界环境噪声排放标准》GB12523-2011标准的要求,实现达标排放。
⑸施工扬尘本项目施工场地主要为生产厂房内,仅进行少量的基础作业,涉及地面硬化、钻孔等,产生的扬尘极少。
⑹固体废弃物施工期产生的固体废弃物主要包括建筑垃圾和施工人员产生的生活垃圾等。
施工期施工方对钢材、木材等下角料分类回收后,交废物收购站处理;施工人员产生的生活垃圾经施工单位采取袋装收集,由市政环卫人员统一清运处理至当地生活垃圾处理场。
⑺生态环境本项目在已建厂区内进行建设,对生态环境不会产生明显的影响。
二、营运期污染治理措施1、大气环境污染防护措施本项目不设食堂、柴油发电机等,因此,项目营运期产生的废气主要为原料堆场产生的粉尘;运输车辆产生的粉尘;制砂颚式输送、破碎、筛分等工序产生的粉尘。
⑴破碎粉尘项目生产车间经改造后为封闭车间,改造后在原料仓、颚式破碎机进料口、圆锥破碎机进料口处设置喷淋装置,实现砂石在一级、二级破碎过程均为湿法作业,项目在筛分的同时对矿石进行洗选,洗选后再进行制砂机进行制砂,因此项目筛分及制砂工序均为湿法作业。
本次评价参考《工业污染源核算》,一破工序湿法作业生产线粉尘产生量约为0.001kg/t,二破工序湿法作业生产线粉尘产生量约为0.004kg/t,则破碎粉尘产生量约为0.699t/a。
钦州港乐沟作业区天盛散杂货码头工程建设项目环境影响报告书
前言
随着中国-东盟自由贸易区的建立与深化、《广西北部湾经济区发展规划》的推进 实施,钦州港域将进一步发展成为西南临海工业重要基地和西南出海通道的重要港口。
本评价工作在编制过程中得到了项目所在地政府等有关部门的大力支持和协助,在
ii
此表示衷心感谢!同时也感谢广西天盛港务有限公司、广西海洋环境监测中心站和广西 绿保环境监测有限公司的通力合作。
北海市碧蓝海洋环境保护服务有限公司 2014 年 1 月
iii
钦州港勒沟作业区天盛散杂货码头工程 环境影响报告书
建设项目的环境影响报告书,必须对建设项目产生的污染和对环境的影响作出评 价,规定防治措施,经项目主管部门预审并依照规定的程序报环境保护行政主管部门批 准。《中华人民共和国环境影响评价法》第二条规定,环境影响评价要对规划和建设项 目实施后可能造成的环境影响评价进行分析、预测和评估,提出预防或者减轻不良环境 影响的对策和措施,进行跟踪监测。
项目特点、环评工作过程及关注的主要环境问题、主要结论。 钦州港勒沟作业区天盛散杂货码头工程项目属于新建交通运输类项目,位于勒沟河 西北侧,勒沟作业区内。本项目与最近敏感点距离为 480m。 本项目属于国家发改委 2013 年第 21 号令《产业结构指导目录》[2011]中的鼓励类 第二十五项(水运)第一款:深水泊位(沿海万吨级、内河千吨级及以上)建设,项目 建设符合产业政策。
根据项目特点,本项目的环境影响可分为两个阶段,即项目建设施工期和运营期, 由于项目目前已基本建设完成,关注重点应为运营期,主要关注问题有:①项目运营期 废气、废水和噪声对周围大气、海水、声环境和海洋生态环境的影响程度和范围;②项 目运营期三废治理措施可行性;③项目运营期的环境风险影响和清洁生产评价;④项目 运营期污染物达标排放的可行性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
崇州市廖街连接线港航建材有限公司砂石骨料加工项目主要环境影响及对策措施一、施工期污染物排放及防治措施1、废水本项目施工期产生的废水主要是职工生活污水和施工机械冲洗水。
(1)生活污水项目拟建工期为8个月,共有职工15人,用水量按照0.03m3/人·d计,则施工期的生活用水量约为0.45m3/d,8个月共用水约72m3;产污系数按0.8计,则施工期生活污水产生量约为0.36m3/d,8个月共产生生活污水57.6m3。
(2)施工机械冲洗水项目施工机械清洗会产生废水,主要污染因子为SS,通过在厂区设置临时沉淀罐沉淀后回用于施工机械清洗和厂区降尘,不外排。
本项目施工期废水产生及排放情况见表5-3所示。
表5-3项目施工期废水产生及排放情况表污染源产生量(8个月)处理方式排放情况生活57.6m³经预处理池处理后,委托有资质的污水抽运公司清运至污水处理厂处理不排放施工机械冲洗水少量经沉淀罐收集沉淀后,循环使用不排放项目在进行建设前,将建设完成相应的公辅设施。
因此在施工期产生的职工生活污水将由新建的预处理池进行收集处理,处理后的废水委托有资质的污水抽运公司清运至污水处理厂处理。
2、废气结合实际情况分析,本项目施工期产生的废气为车辆运输和土石方开挖产生的扬尘。
为减少扬尘的产生量及其浓度,在施工过程中,施工单位应采取以下措施:①在对场地内进行地表清理与回填过程中建设单位需做到文明施工,对开挖、回填过程中应采取湿法作业,施工作业期间避免大风天气进行开挖。
②加强管理,文明施工,建筑材料轻装轻卸;对于项目就近外购和水泥、砂石等建材,运输车辆必须经过遮盖封闭处理。
设专人对施工现场进行清理,防止空气污染。
③施工场地、施工道路的扬尘可用洒水和清扫措施予以抑止。
如遇连续高温或风速较大等天气,应增加洒水频次来有效控制扬尘污染。
砂石尽可能不露天堆放,如不得不敞开堆放,应对其进行洒水。
在场区内采取绿化,以减少扬尘。
④施工现场架设1.8m高彩钢板,封闭施工现场,采用密目安全网,以减少施工过程的粉尘飞扬现象;地表清理后的砾石、杂草、渣土、弃方等临时堆放在施工现场区域内,当天及时外运处置,禁止随意倾倒。
⑤由于道路和扬尘量与车辆的行驶速度有关,速度越快,扬尘量越大,因此,在施工场地对施工车辆必须实施限速行驶,同时施工现场主要运输道路尽量采用硬化路面并进行洒水抑尘;在施工场地出口放置防尘垫;自卸车、渣土运输车等运输车辆不允许超载,使用篷布遮盖,确保不污染道路,选择对周围环境影响较小的运输路线,定时对运输路线进行清扫和洒水降尘。
⑥全面落实《四川省人民政府办公厅关于加强灰霾污染防治的通知》(川办发[2013]32号)、《四川省灰霾污染防治实施方案》及《关于加强我市建设工程文明施工(扬尘整治)工作的通知》(成建委发[2008]93号)中“六必须”(必须围档作业、必须硬化道路、必须设置冲洗设施、必须及时洒水作业、必须落实保洁人员、必须定时清扫施工现场)、“六不准”(不准车辆带泥出门、不准运渣车辆冒顶装载、不准高空抛撒建筑垃圾、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物),加强对建设工地的监督检查,督促责任单位落实降尘、压尘和抑尘措施。
另外,施工单位在施工过程中还应根据《成都市重污染天气应急预案(2017年修订)》做好重污染天气状况下大气污染物的应急处置。
本市辖区内出现或可能出现重污染天气(全市空气质量国控监测子站空气质量指数均值大于200时)的应急处置如下:蓝色预警(四级):预测AQI日均值>200将持续1天,且未达到高级别预警条件时。
强制性污染减排措施:(1)建设工地施工时必须开启一切喷淋设施。
实现扬尘在线监测的建设工地,其监测数据明显高于周边子站监测数据的,除应急抢险和重大民生工程项目外停止土石方作业。
(2)增加道路、行道树冲洗除尘频次。
(3)所有露天堆放的散装物料全部苫盖,增加洒水降尘频次。
黄色预警(三级):预测AQI日均值>200将持续2天及以上,且未达到高级别预警条件时。
污染减排措施:(1)建设工地施工时必须开启一切喷淋设施。
绕城高速内(含)、郊区(市)县建成区内,散装材料、建筑垃圾和渣土运输车、砂石运输车辆和大型有机溶剂槽车禁止上路行驶。
砂石厂(场)、渣土存放点全面停止生产、运行;(2)在保障城市正常运行的前提下,停止室外喷涂、粉刷、切割、建筑拆除作业;(3)在现行机动车限行措施基础上,国二排放标准及以下汽油车、国三排放标准以下的柴油车绕城高速内(含)、郊区(市)县建成区道路禁止上路行驶(0点至3点除外);(4)增加道路、行道树冲洗除尘频次;(5)露天堆放的散装物料全部苫盖,增加洒水降尘频次;橙色预警(二级):预测AQI日均值>200将持续3天,且出现AQI日均值>300将持续1天时。
污染减排措施:(1)建设工地施工时必须开启一切喷淋设施。
绕城高速内(含)、郊区(市)县建成区内,散装材料、建筑垃圾和渣土运输车、砂石运输车辆和大型有机溶剂槽车禁止上路行驶。
(2)渣土存放点停止生产、运行;混凝土搅拌站和砂浆搅拌站内堆放的散体物料全部苫盖,增加洒水降尘频次;加强施工扬尘环境监理和执法检查。
(3)增加道路、行道树冲洗除尘频次。
(4)露天堆放的散装物料全部苫盖,增加洒水降尘频次。
红色预警(一级):预测AQI日均值>200将持续4天及以上,且AQI日均值>300将持续2天及以上或预测AQI日均值达到500并将持续1天及以上时。
强制性污染减排措施:(1)建设工地施工时必须开启一切喷淋设施。
绕城高速内(含)、郊区(市)县建成区内,散装材料、建筑垃圾和渣土运输车、砂石运输车辆和大型有机溶剂槽车禁止上路行驶。
渣土存放点停止生产、运行;(2)在保障城市正常运行的前提下,全市范围停止室外喷涂、粉刷、切割、建筑拆除作业。
(3)增加道路、行道树冲洗除尘频次。
(4)全市范围所有企业露天堆放的散装物料全部覆盖,增加洒水降尘频次。
⑦全面落实2017年12月2日都江堰市《落实重污染天气预警期间污染防治工作会》中的要求。
按照相关要求进行物料运输,严格落实施工扬尘控制措施。
综上所述,施工单位应严格按照相关要求采取扬尘防治措施,加强施工场地管理和组织秩序,确保施工期间做到文明施工、不扰民、少污染。
3、噪声施工期产生的噪声主要是土石方开挖、厂房建设、机械设备安装过程产生的噪声,项目施工期较短且该噪声随着施工期的结束而消失,通过采用低噪声施工设备及夜间不施工等措施减小施工期的噪声影响。
施工期的机械设备主要有挖掘机、装载机、推土机、电锯等,其中各单体机械设备的声源声级一般均高于90dB(A)。
不同施工阶段使用的不同施工机械的非连续性作用噪声,具有阶段性、临时性和不固定性等特点。
本项目施工各阶段的主要噪声源见表5-1:表5-4项目施工期主要噪声源一览表施工阶段主要噪声源声功率级别dB(A)土石方工程阶段挖掘机、推土机、装载机和运输车辆。
90~100基础施工阶段打桩机、打井机、风镐、空压机等。
90~100结构施工阶段搅拌机、振捣棒和运输车辆等。
90~98设备安装阶段砂轮机、电钻、切割机等。
85~95项目应采取以下措施:(1)选用低噪设备,从声源控制噪声的影响。
(2)对使用高噪声设备的阶段,要合理安排施工时间,同时加强管理。
(3)合理安排高噪声施工机械的作业时间,严格控制夜间施工时间,使施工期的噪声污染控制在最低限度之内。
(4)禁止夜间施工,若遇紧急情况需要夜间施工,须征得相关部门同意后进行。
4、固体本项目施工期产生的固体主要为土石方、建筑垃圾和生活垃圾。
①土石方:项目施工强度较小,土石方产生量较少,产生的土石方临时贮存在厂区红线内,用于场地回填,无废弃土石方产生。
②建筑垃圾:根据同类型项目分析,本项目施工期产生的建筑垃圾主要指废包装袋、废建材等,产生量约为1.0t。
该建筑垃圾出售给废品回收站处理。
③生活垃圾:项目施工期定员15人,生活垃圾的产生量按照每人1.0kg/d计,则垃圾产生量为15kg/d,施工期8个月期间共产生2.4t。
生活垃圾收集后由环卫部门统一清运处置。
二、营运期污染物排放及防治措施1、废水污染物产生及治理⑴生产废水项目运营期生产废水主要产生于洗砂工段。
1产生源强项目运营期生产废水主要产生于洗砂工段。
本项目洗砂用水量约600m³/d,75m³/h。
日工作时间为8h,废水排放系数按照90%计,则洗砂废水产生量为540m³/d,其余10%进入产品中。
综上,进入三级沉淀罐的水量为548m³/d,约68.5m³/h。
洗砂废水在三级沉淀处理过程中,会产生污泥,产生量约130t/d,含水率约90%。
污泥经压滤机压缩后成为泥饼,泥饼产生量约为20t/d,含水率以35%计,泥饼带走水量约为7m³/d。
经处理后的清水约533m³/d,用于车辆冲洗约10m³/d,损耗约2m³/d,其余经洗车废水收集池收集后泵入沉淀罐处理后循环使用,喷淋降尘约10m³/d。
最终回用于洗砂的水为521m³/d,则补充水量约为79m ³/d,9.875m³/h。
②拟采取的治理措施及可行性分析项目拟采用罐体式沉淀罐,共5个罐体,容积为185m3/个,池型为圆柱罐体。
其中罐1、罐2、罐3为沉淀罐,罐4、罐5为收集罐。
同时,项目配套设置3个白药池和1个黄药池,单个容积为10m3。
其中,白药池用于助凝剂(聚丙烯酰胺PAM)溶解储存;黄药池用于絮凝剂(聚合氯化铝PAC)溶解储存。
溶解后的白药和黄药通过泵一起抽至沉淀罐进行絮凝沉淀。
项目洗砂废水经收集后通过管道进入沉淀罐进行三级絮凝沉淀后,再通过收集罐收集后,最后回用于洗砂、喷淋等,不外排。
沉淀过程中产生的污泥进入压滤机进行压滤后,废水经调节池收集后通过泵抽送进入三级沉淀罐沉淀处理后回用,压滤后滤饼外售园林苗圃。
压滤机旁设置一个调节池,尺寸为4m*4m*1.5m,容积为24m3,主要用于收集压滤机清洗水。
收集后的清洗水通过泵抽入三级沉淀罐进行沉淀处理。
本项目沉淀罐设计处理规模为555m³/d,项目产生废水量约548m³/d,能够满足废水处理要求。
图5-4项目水处理工艺流程示意图三级沉淀罐处理可行性分析:本项目洗砂废水产生量约为540m3/d,67.5m3/h,车辆冲洗水废水产生量约8m3/d,压滤废水产生量为110m3/d,合计658m3/d。
根据《环境工程学》(第二版)一级沉淀罐停留时间设置为1.5~2h,本项目取2h,一次沉淀罐大小设计按废水停留2h体积的1.6倍计算,计算得216m3,本项目设计一次沉淀罐大小185m3。
二级沉淀罐185m3,三级沉淀罐185m3,收集池185m3*2=370m3。
