第二篇(第四章 砼及钢筋砼工程)
4混凝土及钢筋混凝土工程ppt课件

浙江水利水电专科学校 孙咏梅 2011.4
精选版课件ppt
1
Ⅰ 现浇构件
1 混凝土垫层(计算模板与混凝土)
带形基础(基础梁)垫层混凝土工程量=垫层断面积×长度 其中长度:外墙按外墙中心线;
内墙按基底净长线,不扣除重叠部分长度; 附墙砖垛凸出部分按砖垛折加长度确定; 柱网结构不分内外墙均按基底净长线。 独立基础(杯形基础)垫层混凝土工程量=垫层底面积×垫层厚度 满堂基础(地下室底板)垫层混凝土工程量=垫层底面积×垫层厚度 基础梁(地圈梁) 垫层混凝土工程量=断面积×长度
墙脚护坡边明沟
长度按外墙中心线计算,墙脚护坡按外 墙中心线乘宽度计算,不扣除每个长度 在5m以内的踏步或斜坡。
精选版课件ppt
预制构件模板及混凝土浇捣除定额注明外,均按图示尺 寸以体积计算。
预制构件制作:施工图净用量V*(1+总损耗率) 总损耗率:1.5%
预制构件的安装:施工图净用量V 预制构件的运输:施工图净用量V 预制构件的模板:施工图净用量V 预制构件的钢筋:T
精选版课件ppt
30
精选版课件ppt
31
6. 梁:
V=S断面*梁长+V梁垫 (1)、梁与柱、次梁与主梁、梁与混凝土墙交
接时,按净空长度计算;伸入砌筑墙体内的 梁头及现浇的梁垫并入梁内计算。 (2)、圈梁与板整体浇捣的,圈梁按断面高度 计算。
精选版课件ppt
32
精选版课件ppt
33
7.板
V无梁板=V板+V柱帽 V平板=V板+V板垫+V翻沿(净高250mm以内)
精选版课件ppt
34
7. 板:
(1)、按梁、墙间净距尺寸计算;板垫及板翻沿(净高250mm以内的)并 入板内计算。 板上单独浇捣的墙内素混凝土翻沿按圈梁定额计算。
第四章-钢筋混凝土工程-----砼工程)

混凝土的质量通病
七、质量通病的原因与处理
1、麻面 2、露筋 3、蜂窝 4、孔洞
5、缺棱少角 6、裂缝 7、强度不足
混凝土的质量通病 处理:
1)表面砂浆修补: 用1:2---1:2.5的水泥砂浆修补;
2)细石混凝土填补: 用比原混凝土高一标号的细石混凝土填补;
3)环氧树脂修补: 对于大于0.1mm的裂缝,用环氧树脂灌浆修补。
第三节 混凝土工程
研究对象:混凝土工程
研究内容:混凝土工程施工技术与质量控制 施工工艺
制备
运输
质量控制
浇筑
养护
事前控制
事中控制
过程控制,与工艺有关
事后控制
混凝土的检查与质量通病
本节的主要内容
一、混凝土的配料与拌制 二、混凝土的运输 三、混凝土的浇注与振捣 四、混凝土的养护 五、混凝土的检查与质量通病 六、混凝土的冬季施工
要求:直上直下,快插慢拔,布点合理,不触钢 筋,时间保证。
行列式
交错式
振捣点的布置
直插 斜插
振捣棒的插入方向
在浇层 下层
振捣棒的插入深度
混凝土的浇筑 2、挤压法 3、离心法:通过离心机的离心力的作用密实。
混凝土的养护
五、混凝土的养护:
自然养护和人工养护。
1、自然养护 洒水养护;喷涂漠养生液。 2、人工养护:
最大骨料粒径
试件边长
≤31.5mm
100mm
≤40mm
150mm
≤63mm
200mm
强度换算系数 0.95 1.00 1.05
与现浇构件同条 件下养护的试块
混凝土的检查
(2) 每组试件的强度:
1) 强度与中间值之差均不超过15%时——取平均值; 2) 有一个与中间值之差超过15%时——取中间值; 3) 最大、最小值与中间值之差均超过15%时——作废
混凝土与钢筋混凝土工程说明

第四章混凝土与钢筋混凝土工程定额使用说明一、本章内容:包括混凝土工程和钢筋工程;混凝土工程包括现浇混凝土构件、预制混凝土构件、构筑物混凝土构件、仿古建筑混凝土构件及其它构件,混凝土定额中不含模板和钢筋;预制混凝土构件按制作、场内运输、安装、接头灌缝分别编制。
二、现浇混凝土及预制混凝土部分:1、现浇混凝土整体楼梯定额已包括楼梯段、楼梯梁(楼梯与平台连接梁、斜梁、平台四周的梁、楼梯与楼板连接的梁)、中间休息平台板,不分框架结构和混合结构,均按墙内皮的水平投影面积计算,伸入墙内部分不另增加,宽度小于50cm的楼梯井不扣除。
但未包括底层起步梯基础(或梁)、梯柱、栏板、栏杆。
室外整体楼梯按墙外的水平投影面积计算。
2、现浇混凝土台阶定额适用于无底模的混凝土台阶。
有底模的混凝土台阶应按整体楼梯的有关规定计算。
3、现浇混凝土栏板定额适用于垂直高度小于1.6m、厚度小于120mm的栏板或女儿墙,如设计的栏板或女儿墙的垂直高度大于1.6m 或厚度大于120mm的,应分别套用墙、柱及压顶定额。
现浇混凝土栏板定额均已综合压顶、小柱。
4、现浇混凝土挑檐天沟:与板(包括屋面板、楼板)连接的,以外墙为分界线;与圈过梁(包括其他梁)连接的,以梁外边线为分界线。
外墙边线以外或梁外边线以外的为挑檐天沟。
5、独立基础(独立桩承台)、满堂基础(满堂桩承台) 与带形基础(带形桩承台)的划分:长宽比在3倍以内且底面积在20 m2以内的为独立基础(独立桩承台);底宽在3m以上且底面积在20 m2以上的为满堂基础(满堂桩承台) ;其余为带形基础(带型桩承台)。
6、板的划分:1)有梁板是指梁与板构成一体,包括板和梁。
2)无梁板是指板无梁、直接用柱头支撑,包括板和柱帽。
3)平板是指板无柱、无梁由墙承重。
4)屋面檐口斜板包括斜板、压顶、肋板或小柱,按栏板定额项目乘以1.15系数计算。
5)屋面板为斜屋面的:水平夹角大于60°的按墙的有关规定计算;水平夹角小于60°的按板的有关规定计算,根据水平夹角相应钢筋、混凝土定额作以下调整:②夹角在15°~25°之间的,钢筋增加2工日/t,混凝土增加0.2工日/ m3;③夹角在25°~60°之间的,钢筋增加3工日/t,混凝土增加0.2工日/ m3;④夹角大于60°的,钢筋增加4工日/t。

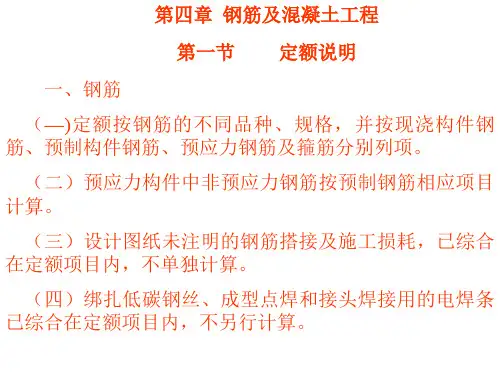

第4章钢筋混凝土工程-精选文档62页

(三)柱 按图示断面尺寸乘以柱高以立方米计算。
柱混凝土工程量=图示断面面积×柱高 柱高按下列规定确定:
1、有梁板的柱高,自柱基上表面(或楼板上表面)至 上—层楼板上表面之间的高度计算。见图4-6(a)所示。
±0.000
图4-6(a)
2、无梁板的柱高,自柱基上表面(或楼板上表面)至柱 帽下表面之间的高度计算。见图4-6(a)所示。
墙体拉结S钩重量=(墙厚+0.15)×(墙面积×3)×0.395
马凳
S钩
图4-3
3、砌体加固钢筋按设计用量以吨计算。
4、锚喷护壁钢筋、钢筋网按设计用量以吨计算。
5、混凝土构件预埋铁件工程量,按设计图纸尺寸,以 吨计算。
二、现浇混凝土工程量,按以下规定计算
(一)混凝土工程量除另有规定者外,均按图示尺寸以 立方米计算。不扣除构件内钢筋、预埋件及墙、板中0.3 m2以内的孔洞所占体积。
30d
25d
45d
40d
35d
55d
50d
45d
300mm
注:①当Ⅱ、Ⅲ级钢筋直径d大于25mm时大于25mm时,其受拉钢筋的搭接长度应 按表中值减少5d采用;
③当混凝土在凝固过程中受力钢筋易受扰动时,其搭接长度宜适 当增加;
④在任何情况下,纵向受拉钢筋的搭接长度不应小于300mm; 受压钢筋的搭接长度不应小于200mm;
无梁式现浇钢筋混凝土(C20)带形基础 套4-2-4 定额基价=1543.58元/10m3
②混凝土拌制、运输工程量=0.775×10.15=7.87m3 场外集中搅拌量(25m3/h) 套4-4-2 定额基价=142.98元/10m3 混凝土运输车运输混凝土(运距为5km内) 套4-4-3 定额基价=260.81元/10m3
第二篇第四章砼及钢筋砼工程

一 工程范围、工作内容及项目划分
一、混凝土工程
2.当采用泵送砼时,砼浇捣子目人工乘以0.85系数。 3.砼的强度等级和粗细骨料是按常用规格编制的,如设
计规定与定额不同时应进行换算 4.毛石砼子目,按毛石占毛石砼体积的20%编制,如设
计要求不同时,材料可以换算,人工、机械消耗量不 变。
二、装配式构件运输及安装
1、主要内容
装配式构件运 输及安装工程包括 装配式构件的运输 及装配式构件的安 装工程。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
1、主要工作内容 钢筋制作安装工程包括现浇构件钢筋、钢筋笼、钢
筋网片、锚杆及土钉钢锚筋、预应力钢筋、预应力钢丝 束、预应力钢绞线、钢筋接头、铁件等制作安装工程。
二 工程量计算规则
一、混凝土工程
(二)主要分项工程工程量计算 1.现浇砼垫层与基础
(4)有关说明 1)基础与垫层的划分,一般以设计确定为准;如设计 不明确,以厚度划分。20cm以内的为垫层,以上为 基础。 6)砼垫层按《建筑工程消耗量定额》相应子目计算, 其余垫层按《装饰装修工程消耗量定额》B.1楼地面 工程相应子目计算。
一、砼工程
3、定额名称解释:
12)悬臂梁、牛腿:
梁的一端固定在柱上或墙 内,另一端为自由端。
牛腿是在柱子一侧向外凸 出以支承梁、屋架的构件。
与柱子固定的悬臂梁分别 按柱和悬臂梁计算,而牛腿应 与柱合并计算。
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释:
13)长向空心板:
每块空心板实体积为0.3m3以上。
桩、柱、梁
贮水(油)池 贮仓、筒仓 水塔、烟囱 检查井、化粪池
一 工程范围、工作内容及项目划分

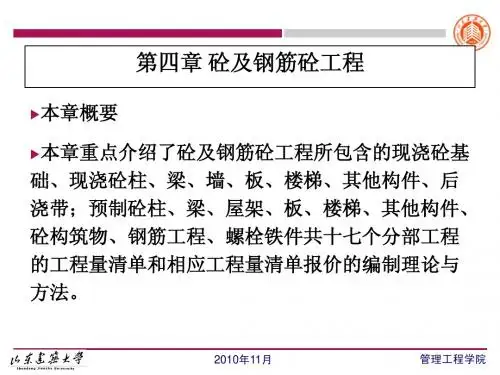

第二篇第4章柱梁板

5 .何谓有梁板? 由一个方向或两个方向的梁(主梁、次梁)与板连成 一体的板称为有梁板,见图。有梁板包括主、次梁及板 ,工程量按梁、板体积之和计算。
板
梁
6. 何谓无梁板? 无梁板是指无梁且直接用柱子支撑的楼板。无梁板 按板和柱帽体积之和计算。
板 柱帽 柱
7. 何谓平板? 平板是指直接支撑在墙上的现浇楼板。伸入墙内的 板头并入板体积内计算。
m3
010403 005
010403 006
按设计图示尺寸以体积计 算。不扣除构件内钢筋、 预埋铁件所占体积,伸入 墙内的梁头、梁垫并入梁 砼制作、运 体积内 输、浇筑、 梁长: 振捣、养护 1.梁与柱连接时,梁长算 至柱侧面 2.主梁与次梁连接时,次 梁长算至主梁侧面
弧形、拱 形梁
2010年11月
图2-4-7柱高示意图
2010年11月
管理工程学院
(4)构造柱与砖墙嵌接部分的体积并入柱身体积内计算。 马牙槎的体积(割补法)也应并入构造柱的工程量中。
(5)同一柱有几个不同断面时,工程量应按断面分别计算 体积后相加。附属于柱的牛腿、柱帽,应并入柱体积内计算。
2010年11月
管理工程学院
3. 现浇砼梁
2010年11月
管理工程学院
第四章 钢筋砼及砼工程
有关概念:
1.筏形基础(满堂基础) 2 .箱式满堂基础
3.有肋带形基础? —是指上部荷载较大时,将条形基础中间做 成翻梁形式,通过梁将上部荷载均匀地传递到基础上的钢筋砼 基础。 4. 独立基础扩大顶面?—是指钢筋砼柱与独立基础交界处的扩 大面。
肋宽 肋 高 梁式带基 梁式带基 墙 柱 扩大顶面 无梁带基 梁式带基 独立基础 独立基础
四 、砼及钢筋砼工程

图7—17 内墙带型基础净长线示意图
35
混凝土工程
3)T形接头搭接部分体积T 形搭接部分是指带形基 础的丁字相连、十字相 连处,既没有计入外墙 带形基础工程量内,又 没有计入内墙带形基础 工程量内的那一部分搭 接体积。如图7—18所示 T形接头的体积可按下式 计算:
VT=V1+V2+V3 V1=L×b×H V2=L×b×h1
墙下钢筋砼条形基础
25
混凝土工程
(2)、墙(柱)下钢筋砼条形基础(带形基础)
无梁式(板式)带形基础
b B
h1 h2
V
[Bh1
B
2
b
h2
]
(L中
L内 )
基础长度:外墙按L中,内墙按L内
26
混凝土工程
有梁式(带肋)带形基础(h3≤4b)
b B
h1 h2 h3
Bb V [Bh1 2 h2 bh 3 ] (L中 L内)
序号
项目名称 挖基础土方 独立基础
项目编码 010402001 010103001
项目名称 矩形柱 土方回填(基础)
分部分项工程量清单
项目编码 项目名称 计量单位 工程数量 计算过程
2、某承包商拟投标该工程,据地质资料,确定该柱基础为人工放坡开挖,工 作面每边增加0.3M;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆放 堆土490M3;余土有翻斗车外运200M 该承包商使用的消耗定额如下:挖土方:用工0.48工日/M3;装土(外运200M) 用工0.10工日/M3,翻斗车0.069台班/M3。以知翻斗车台班单价为63.81元/台 班,人工单价为22元/工日 计算承包商挖独立基础土方的基价和合价。
第4章钢筋混凝土工程62页PPT

箍筋
架立筋
受力筋
配置范围
7、箍筋根数:箍筋根数=配置范围÷+1
(三)先张法预应力钢筋,按构件外形尺寸计算长度;后 张法预应力钢筋按设计规定的预应力钢筋预留孔道长度, 并区别不同的锚具类型,分别按下列规定计算:
1、低合金钢筋两端采用螺杆锚具时,预应力钢筋按预 留孔道长度减0.35m,螺杆另行计算。
2、低合金钢筋一端采用镦头插片,另一端为螺杆锚具 时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算。
3、低合金钢筋一端采用镦头插片,另一端采用帮条锚 具时,预应力钢筋长度增加0.15m;两端均采用帮条锚具 时,预应力钢筋长度共增加0.3m。
4、低合金钢筋采用后张混凝土自锚时,预应力钢筋长 度增加0.35m。
⑤轻骨料混凝土的钢筋绑扎接头搭接长度应按普通混凝土搭接长 度增加5d,对冷拔低碳钢丝增加50mm;
⑥当混凝土强度等级低于C20时,I、Ⅱ级钢筋的搭接长度应按表 中C20的数值相应增加10d,Ⅱ级钢筋不宜采用;
⑦对有抗震要求的受力钢筋的搭接长度,对一、二级抗震等级应 增加5d;
⑧两根直径不同钢筋的搭接长度,以较细钢筋的直径计算。
(五)非预应力钢筋不包括冷加工,如设计要求 冷加工时,另行计算。
(六)预应力钢筋如设计要求人工时效处理时, 另行计算。
(七)后张法钢筋的锚固是按钢筋帮条焊、U形 插垫编制的。如采用其他方法锚固时,可另行计算。
(八)表4-1所列构件,其钢筋可按表4-1内系数调整人工、机 械用量。
人工、机械调整系数
第四章 钢筋及混凝土工程
第一节 定额说明
一、钢筋
(—)定额按钢筋的不同品种、规格,并按现浇构件钢 筋、预制构件钢筋、预应力钢筋及箍筋分别列项。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
是指基础底板不带梁 或者梁顶面不凸出底板的 暗梁。
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释: 4)单梁、连续梁:
单跨独立梁为单 梁,两跨以上的独立 梁为连续梁。
框架承重结构
一 工程范围、工作内容及项目划分
如先浇柱后砌墙,则按周 长1.2m内现浇矩形柱计算。
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释:
11)楼梯: 包括梯段板(在梁式楼梯中包括斜
梁)、平台(含平台梁、梯口梁)。 上下梯段板之间的空隙叫楼梯井。
栏杆扶手另行计算。 平台为预制板时,仍按整体现浇楼
梯计算(含预制平台板)。
一 工程范围、工作内容及项目划分
14)小型构件:
单件体积为0.1m3以内而未列项目 的预制砼构件。
15)零星构件:
单件体积为0.05m3以内而未列项 目的现浇砼构件。
17)双肢柱:
柱身由两根肢杆承重,肢杆之间 由水平或斜腹杆连接者为双肢柱。
18)空格柱:
柱身下段为实心矩形柱, 上部为若干个空格。
一 工程范围、工作内容及项目划分
二、装配式构件运输及安装工程
桩、柱、梁
贮水(油)池 贮仓、筒仓 水塔、烟囱 检查井、化粪池
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释: 1)基础梁:
两端支承在独立柱基顶面,梁底托空,以承受上 部墙体荷载,起着墙体基础作用的梁。
示意
水平
柱下独立基础
一 工程范围、工作内容及项目划分
一、砼工 带形基础截面呈⊥形
抗震结构的受拉钢筋锚固长度应满足 构造要求,圆钢筋末端还应做弯钩。
一 工程范围、工作内容及项目划分
一、混凝土工程
1.混凝土工程分为砼拌制和砼浇捣两部分。砼浇捣(制作) 均不包括砼拌制。砼拌制子目适用于各章砼浇捣(制作 )子目的砼拌制。 1)砼拌制分为砼搅拌机拌制和现场搅拌站拌制,商品 砼则按半成品以当地建设工程造价管理站发布的建 设工程信息价直接进入定额直接工程费计算。 2)砼浇捣分现浇砼浇捣、构筑物砼浇捣和预制砼构件 制作。
浇钢筋混凝土墙。 当墙净长大于4倍墙厚而小于或等于7倍墙厚时称
为短肢剪力墙。 当墙净长小于或等于4倍墙厚时按柱计算。
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释:
10)构造柱 :
为增加房屋整体稳定性, 在内外转角处或相接处,沿墙 高度方向从基础到屋顶浇注在 墙中的柱子。
通常先把柱两侧砖墙砌成 马牙槎形状,内外两面支模板 后,再浇混凝土。
在常温下对套筒进行挤压,使钢套筒与钢筋 咬合形成接头。主要适用>Φ25竖向筋
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
4、钢筋保护层及钢筋的锚固:
钢筋保护层厚度
构件类别 墙 梁 板 柱
保护层最小厚度mm 15 25 15 30
钢筋锚固长度: 为防止受力钢筋从支座的砼中滑脱, 必须保证受力筋端部在砼支座内留有 一定长度以增加与砼的粘结力。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
3、钢筋接头的种类: (1)机械连接
锥(直)螺纹套筒接头:通过钢筋端头和套筒特制的锥 形(直形)螺纹的机械咬合 作用而形成接头。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
3、钢筋接头的种类: (1)机械连接 套筒冷压接头:将变形钢筋插入特制钢套筒内,利用挤压机
1、主要内容
装配式构件运 输及安装工程包括 装配式构件的运输 及装配式构件的安 装工程。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
1、主要工作内容 钢筋制作安装工程包括现浇构件钢筋、钢筋笼、钢
筋网片、锚杆及土钉钢锚筋、预应力钢筋、预应力钢丝 束、预应力钢绞线、钢筋接头、铁件等制作安装工程。
2、项目划分 按构件名称分为:现浇构件钢筋、预制构件钢筋、桩基 础钢筋、预应力构件钢筋。 按钢筋种类分为:圆钢筋、螺纹钢筋、预应力钢筋、钢 筋笼及锚杆。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
3、钢筋接头的种类 (1)电焊连接 对焊:利用对焊机使两段钢筋接头加热熔化后,施以轴向压力形成
对焊接头。
一、砼工程
3、定额名称解释:
12)悬臂梁、牛腿:
梁的一端固定在柱上或墙 内,另一端为自由端。
牛腿是在柱子一侧向外凸 出以支承梁、屋架的构件。
与柱子固定的悬臂梁分别 按柱和悬臂梁计算,而牛腿应 与柱合并计算。
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释:
13)长向空心板:
每块空心板实体积为0.3m3以上。
一、砼工程
3、定额名称解释:
5)圈梁: 为增加房屋整体稳固性,沿
内、外墙同一水平面浇注的连续 封闭的梁,通常按设置部位不同 分为基础圈梁(不同于基础梁) 、楼层圈梁。
第四章 混凝土及钢筋混凝土工程
第一节 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释: 6)有梁板: 指梁(含主梁、 次梁)与板浇注 成整提的楼板结 构体系,梁和板 的总称。
梁式楼板
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释: 7)无梁板: 指直接支承在柱帽上而没有梁的楼板结构体系,板与柱帽的总称。
无梁楼板的柱帽形式
一 工程范围、工作内容及项目划分
一、砼工程
3、定额名称解释:
8)平板: 指直接搁置在墙上或不与板整浇的独立梁上的板。
9)剪力墙: 为增加房屋抵抗地震水平荷载的能力,设置的现
电弧焊:利用直流电焊机使焊条与焊件之间产生高温电弧而被熔 化后,凝固成焊缝。电弧焊含搭接焊、帮条焊、坡口焊。
一 工程范围、工作内容及项目划分
三、钢筋及铁件工程
3、钢筋接头的种类: (1)电焊连接 电渣压力焊:利用电流通过渣池产生高温并施以压力使
钢筋对接。主要适用φ14以上竖向钢筋连 接,既省电又节约钢材。
第二篇(第四章 砼及钢筋砼工程)
一 工程范围、工作内容及项目划分
一、混凝土工程
1、主要内容:砼拌制、现浇建筑物砼浇捣、构筑物砼浇捣、预 制砼构件制作工程。
2、项目划分: 按拌制方法分为:
按构件名称分为:
现场搅拌砼 商品砼 集中搅拌砼 现浇砼构件
预制砼构件
构筑物砼
基础 柱、梁、墙、板、水箱 楼梯、其他构件(压顶、池槽、台 阶、零星构件、明沟、散水……)
