XXXX年天生桥水电站总停工作总结报告第一篇:XXXX 年天生桥水电站总停工作总结报告XXXX年天生桥水电站总停工作总结报告在集团的领导下,在集团各部门的指导、关心下,在参与总停工作的各单位、各部门的共同努力下,天生桥水电站总停工作基本结束。
现将相关情况汇报如下:一、总停的目的及计划安排(一)总停的目的提高设备完好率、对设备进行消缺;对库区泥沙进行清理;检查引水隧洞并进行修复,实施天生桥电站检修、技改等项目。
(二)计划安排天生桥水电站总停时间为:2011年4月17日8:00-5月1日18:00,共计15天。
二、总停的准备工作情况(一)2011年4月8日,公司组织召开了天生桥水电站总停准备会议,对总停期间的工作项目进行了汇总及安排。
运行单位对天生桥电站总停期间的工作计划及方案进行了汇报。
云南水利机械有限责任公司通报了清污机、拦污栅设备厂内生产情况及清污机、拦污栅及排污闸改造现场工作计划及准备情况。
(二)2011年4月14日,公司组织召开了天生桥水电站总停现场工作协调专题会议,对天生桥大坝现场准备工作开展情况进行了检查,会上各方对准备工作情况进行了沟通,并对下一步工作进行了分析、明确。
三、总停期间开展的主要工作(一)大坝1.库区冲砂及拦砂坎清淤:清理时间为4月17日10时至4月19日10时,清除淤积物约900立方米。
2.粗格拦污栅立柱基础及水平支撑固定:水平支撑是在库区砼挡墙及坝体上钻孔安插锚杆后固定,共24个支撑点(合计96孔);立柱基础则是在清除拦砂坎内泥砂并排干积水后在其底板上钻孔安插锚杆予以固定,共7个基础点(合计31孔)。
4月19日提供部分工作面用于安装,4月21日工作面全部移交安装队伍,立柱基础外包砼于4月27日完成。
3.拦砂坎开凿进水槽:在拦砂坎迎水面上部开凿一个0.50m×0.60m(宽*高)的缺口,4月28日完成。
4.清污机立柱基础处理:原清污机轨道基础进行部分拆除用于安装新清污机。
天生桥一级水电站工程 - 中华人民共和国环境保护部

天生桥一级水电站工程竣工环境保护验收公示材料一、工程基本情况项目名称:天生桥一级水电站工程建设内容:天生桥一级水电站是红水河梯级电站的第一级,位于南盘江干流上。
电站以发电为主,具有调节下游梯级电站用水、增加保证出力的补偿效益。
电站装机容量120万kW,保证出力405.2MW,多年平均电量52.26亿kW·h。
天生桥一级水电站水库正常蓄水位为780 m,死水位731 m,水库面积为173.7 km2,总库容102.57亿m3(校核洪水位),具有多年调节性能。
建设单位:国家电力公司南方公司建设管理局建设地点:广西壮族自治区隆林县、贵州省安龙县工程投资:本工程总投资为83.58亿元,其中环保投资3073.85万元,占总投资的0.37%。
工程建设情况:1991年4月开工建设、1998年12月建成投入试运行监测期实际生产负荷:年发电量46.56亿kW·h环评编制单位:国家电力公司昆明勘测设计研究院环保设施设计单位:国家电力公司昆明勘测设计研究院验收监测单位:北京师范大学环境科学研究所贵州省黔西南州环境监测站二、环境保护执行情况按照国家有关环境保护的法律法规,该项目在可行性研究阶段进行了环境影响评价,履行了建设项目环境影响审批手续。
工程相应的环境保护设施与主体工程同时设计、同步施工、同时投入使用,主要有:同时固体废弃物处理、处置措施及噪声防治措施基本落实;施工期和运行期采取水土保持措施等。
国家电力公司昆明勘测设计研究院负责天生桥一级水电站工程的环保措施设计,针对电站的建设、运行特点,制定了一系列环保规章制度。
针对各种污染治理设施,制定了严格的作业指导书。
试生产和验收监测期间,各项污染治理设施管理、运行正常。
三、验收监测结果1.地表水质监测:贵州省黔西南州环境监测站3月11日至14日3年3月11日至14日,对天生桥一级水电站进行了建设项目竣工环境保护验收监测:地表水水质监测结果表明,天生桥一级水电站水库水质3月份《地表水环境质量标准》(GB 3838-2002)中的Ⅴ类标准的要求,各主要断面中支流清水江为Ⅳ类,其它断面均为超Ⅴ类标准,主要超标因子为总氮、总磷。
天能电厂发电部黑启动应急预案[1]
![天能电厂发电部黑启动应急预案[1]](https://img.taocdn.com/s3/m/554f702fb7360b4c2e3f64ef.png)
天能电厂发电部电厂黑启动应急预案编制:李汝月审核:批准:天能电厂发电部黑启动应急预案一、编制目的高效、有序地处理本厂全厂对外停电事故,避免或降低全厂对外停电造成的重大经济损失和安全影响,提高发电部黑启动事故处理和应急救援综合处置能力,将危急事件造成的损失和影响降低到最低程度。
二、适用范围适用于本厂电气故障或其它重大事故引发的机组及线路开关全部跳闸导致全厂厂用交、直流电源全部失去时恢复对外送电的应急处置。
三、应急处置基本原则遵循“安全第一,预防为主,综合治理”的方针,坚持防御和救援相结合的原则。
统一领导、分工负责、加强联动、快速响应,最大限度的减少突发事件造成的损失。
四、事故类型和危害程度分析1、事故风险的来源、特性可能导致发电厂黑启动的原因大致有以下两点:其一,出现雨雪冰冻、强对流天气、异常大雾、洪水等气象灾害,地震灾害以及地质灾害等,引起母线架构垮塌和线路倒杆、闪络;其二,系统发生短路、接地故障,且开关或保护拒动,导致失灵保护动作或保护越级动作,扩大停电范围,造成全厂交、直流电源全部失去。
2、事故类型、影响范围及后果发生全厂停电事故后,所有机组开关、线路开关及起备变开关全部掉闸,全厂对外供电中断,厂用交、直流电源全部失去,致使动力电源、控制电源及信号电源全部失去,对于机组的正常停机、停机后的相关处理及操作造成很大的影响,有可能造成主、副设备损坏。
发生全厂停电事故后,全厂对外供电中断,与系统失去联系,使整个系统的联系变弱,或出现局域网运行,运行稳定性降低。
如系统有功、无功储备不足,会发生频率、电压降低,甚至出现电压崩溃、系统瓦解、大面积停电的事故。
五、发电部应急指挥机构及职责1、发电部应急指挥机构组长:发电部主任副组长:发电部副主任成员:发电部各专业专工、当值值长及运行各专业值班人员2、发电部应急组职责(1) 在事故发生后,保障安全停机,避免重大设备损坏事故,尽快恢复系统稳定运行。
(2)事故处理期间,要求各岗位尽职尽责,根据情况对设备采取相应保护、隔离措施,对可能产生的不良影响提出事故处理方案。
天生桥一级水电站1号发电机事故分析

天生桥一级水电站1号发电机事故分析摘要:分析了天生桥一级水电站1号发电机定子线棒绝缘击穿事故及其原因,提出了加强施工现场管理;改进发电机定子绕组分支间的连接结构;在发电机加装在线监测装置等几项预防措施。
这些措施对加强设备管理有现实意义,可供同行借鉴。
关键词:发电机;定子绕组;线棒;绝缘击穿;事故天生桥一级水电站位于南盘江上游,贵州安龙和广西隆林的界河上,装有4台单机容量为300MW的水轮发电机组,发电机额定电压为18 k V,额定电流为10 997 A,绝缘等级为F级,励磁方式采用自并激晶闸管励磁,由哈尔滨电机厂有限责任公司设计制造。
电气主接线采用机组-主变压器-线路的接线方式,机组的并网点为主变压器高压开关。
1~4号机组分别于2000年12月、2000年9月、1999年12月和1998年12月投产,2002年10月13日,1号发电机在正常运行中突然发生事故,前后运行不到2年。
1 事故经过及损坏情况1.1 事故发生事故前,1号机组带有功负荷260 MW,无功负荷30 Mvar,正常运行,定子线圈温度、定子电流、机组振动摆度等运行参数无异常指示。
2002年10月13日17时57分,机组突然发生事故,继电保护动作,跳开主变压器高压开关及机组励磁开关,造成机组完全停机。
1.2 事故结论当时计算机上位机出现下列主要信号:发变组不完全保护(Ⅰ)动作;发电机纵差动作;电气事故(Ⅰ);电气事故(Ⅱ);断路器保护盘动作;断路器CB1分闸;发电机横差保护(Ⅱ)动作;发电机横差保护(Ⅰ)动作;转速大于115%。
现场检查发现,发电机上机架有2块盖板因气浪错位,冒出浓烟,但机坑内已无明火,进入机坑检查,见到-Y方向靠近中性点处多根定子线棒的下端部烧损严重,但定子铁心完好,靠近故障点处转子磁极表面有许多黑色灰烬,但没有明显的烧坏痕迹,地下留下许多灰烬,未发现有转动部件甩出,在机组励磁室还发现灭磁电阻柜有起火熏黑痕击穿造成的短路事故。
2023年天生桥一级水电站黑启动分析和方案编制

2023年天生桥一级水电站黑启动分析和方案编制摘要:天生桥一级水电站作为我国重要的水电项目,其黑启动是项目建设的关键环节。
本文首先通过分析天生桥一级水电站的特点和黑启动的意义,探讨了黑启动可能面临的问题和挑战。
然后,结合黑启动的目标和原则,提出了黑启动的方案编制,包括按步骤进行准备工作、组建黑启动专家团队、进行黑启动试验等。
最后,根据分析和方案编制的结果,总结了黑启动的重要性和必要性,强调了项目管理的重要性,为天生桥一级水电站的黑启动提供了参考。
一、引言天生桥一级水电站是我国重大的水电项目,其黑启动是项目建设的重要环节。
黑启动是指在没有接入电力网的情况下,通过机组自身发电来供给建设所需的电力,并逐步实现正常发电运行的过程。
本文将对天生桥一级水电站黑启动进行分析和方案编制。
二、相关分析1.特点分析天生桥一级水电站位于山西省晋中市,是一座大型的水电站,具有大规模、复杂的特点。
其机组容量大,发电能力强,对启动过程有一定的要求。
2.黑启动的意义黑启动是水电站建设的重要环节,对于保证项目建设顺利进行、保证电网安全运行具有重要意义。
黑启动是检验机组设备质量、演示操作流程、发现问题并解决的重要阶段,对工程的后期运行起到决定性作用。
3.可能面临的问题和挑战在黑启动过程中,可能面临设备启动时间过长、启动电力不足、系统失稳等问题和挑战。
特别是在大规模水电站的黑启动过程中,对操作人员的经验和技术要求较高。
三、方案编制1.黑启动的目标和原则根据天生桥一级水电站的特点,黑启动的目标是确保机组能够正常启动并正常运行,使项目建设得以顺利进行。
黑启动的原则是按照科学、系统的方法,确保操作人员的安全和机组设备的完整性。
2.方案编制步骤(1)准备工作:确定黑启动时间节点、组织召开黑启动方案会议、制定黑启动方案,明确工作任务和分工。
(2)组建黑启动专家团队:选派具有丰富经验的水电工程技术人员组成黑启动专家团队,负责指导和监督黑启动过程。

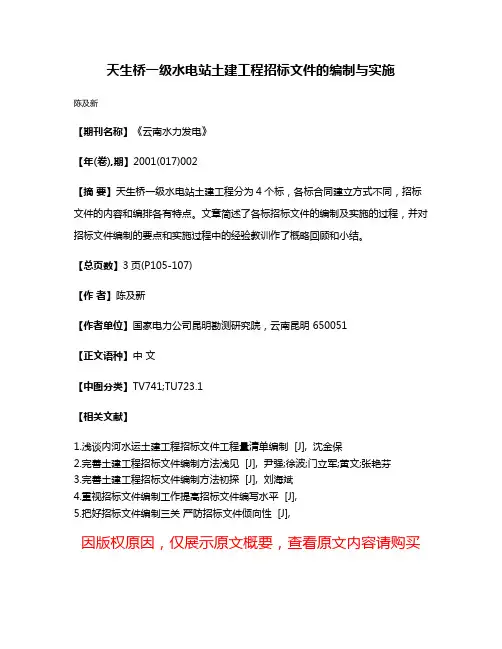

天生桥一级水电站土建工程招标文件的编制与实施

天生桥一级水电站土建工程招标文件的编制与实施
陈及新
【期刊名称】《云南水力发电》
【年(卷),期】2001(017)002
【摘要】天生桥一级水电站土建工程分为4个标,各标合同建立方式不同,招标文件的内容和编排各有特点。
文章简述了各标招标文件的编制及实施的过程,并对招标文件编制的要点和实施过程中的经验教训作了概略回顾和小结。
【总页数】3页(P105-107)
【作者】陈及新
【作者单位】国家电力公司昆明勘测研究院,云南昆明 650051
【正文语种】中文
【中图分类】TV741;TU723.1
【相关文献】
1.浅谈内河水运土建工程招标文件工程量清单编制 [J], 沈金保
2.完善土建工程招标文件编制方法浅见 [J], 尹强;徐波;门立军;黄文;张艳芬
3.完善土建工程招标文件编制方法初探 [J], 刘海斌
4.重视招标文件编制工作提高招标文件编写水平 [J],
5.把好招标文件编制三关严防招标文件倾向性 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
2023年天生桥一级水电站黑启动分析和方案编制

2023年天生桥一级水电站黑启动分析和方案编制黑启动指的是一个水电站在完全断电状态下重新启动的过程。
正常情况下,水电站可通过相邻的电网或备用发电机组提供初始动力,但在完全断电的情况下,就需要进行黑启动操作。
本文将对2023年天生桥一级水电站黑启动进行分析和方案编制。
一、黑启动分析1.黑启动原因:黑启动可能由以下原因引起:- 突发的电网故障导致水电站断电;- 计划停电期间,水电站需要恢复运行;- 其他不可预见的情况导致水电站断电。
2.黑启动的影响:水电站的黑启动过程可能会受到以下影响:- 缺乏初始动力,需要采取其他方法启动;- 启动时间较长,可能导致停电时间延长;- 黑启动过程中可能会发生设备损坏或操作错误的风险。
3.黑启动的挑战:黑启动过程中可能面临以下挑战:- 缺乏初始动力,需要寻找其他可行的替代方案;- 启动过程需要保证设备的安全性和稳定性;- 对黑启动过程进行全面的风险评估和控制。
二、黑启动方案编制1.准备工作:在黑启动前,需要做好以下准备工作:- 制定黑启动计划,明确启动的步骤和时间表;- 对水电站设备进行全面检查,确保其完好可用;- 配备备用电源和设备,以备黑启动需要;- 确保黑启动操作人员具备良好的技术和操作能力。
2.初始动力的获取:在缺乏初始电力的情况下,可以尝试以下方式获取初始动力:- 使用水力起动装置:利用水轮机的自身水力来启动水轮机组;- 使用气压启动装置:通过高压气体启动水轮机组;- 使用蓄电池启动装置:通过蓄电池提供电力启动水轮机组。
3.黑启动操作步骤:- 步骤一:检查设备状态:确保水电站的各项设备完好无损,特别是主要设备和关键部件。
- 步骤二:获取初始动力:根据实际情况选择合适的方法获取初始动力,确保水轮机组能够运转。
- 步骤三:启动水轮机组:按照操作规程和操作手册的要求,逐步启动水轮机组。
在启动过程中,需要对设备进行实时监测,确保设备的安全运行。
- 步骤四:重新接入电网:在启动水轮机组后,可以逐步将水电站重新接入电网,以供电网使用。
XX发电厂黑启动方案

XXXX发电厂黑启动方案编制:方案修编小组审核:批准:XXXX发电厂2005年6月30日目录1 编制黑启动方案的目的---------------------------------------------------------032 黑启动组织------------------------------------------------------------------------033 黑启动方案------------------------------------------------------------------------04 3.1 总体原则--------------------------------------------------------------------------04 3.2 电网局部瓦解,我厂所在部分电网与主网解列成独立小电网时的处理步骤-------------------------------------------------------------------------053.2.1 我厂所在部分电网与主网解列,本厂两台机组带部分地区负荷运行时的处理步骤-------------------------------------------------------053.2.2 我厂所在部分电网与主网解列,本厂只剩一台机组运行时的处理步骤-------------------------------------------------------------------07 3.3 电网全部瓦解时,全厂由事故状态到进入全冷黑状态的安全处理步骤------------------------------------------------------------------------083.3.1 电网全部瓦解,所有机组跳闸,厂用电(包括保安电源)全部消失时的安全处理步骤------------------------------------------083.3.2电网全部瓦解,所有机组跳闸,厂用电(包括保安电源)全部消失,而且较长时间不能恢复时的应急处理步骤---------09 3.4 由全冷黑状态到最低可启动状态的处理步骤及时限-------------------103.4.1保安电源送电及水源地启动步骤-------------------------------------113.4.2 220KV升压站母线倒送电及厂用电系统的恢复步骤------------123.4.3本阶段所需时间----------------------------------------------------------13 3.5由最低可启动状态到黑启动成功状态的处理步骤及时限-------------133.5.1机组启动状态的划分及选择------------------------------------------1313.5.2辅助系统及机组的启动步骤----------------------------------------133.5.3本阶段所需时间-------------------------------------------------------14 3.6由黑启动成功状态到黑启动结束状态的处理步骤及时限-----------143.6.1机组并网及升负荷步骤----------------------------------------------143.6.2本阶段所需时间-------------------------------------------------------15 3.7 第二台机组的启动步骤及时限-------------------------------------------16附件:---------------------------------------------------------------------------------171 全厂概况介绍---------------------------------------------------------------------172 保安电源情况---------------------------------------------------------------------173 水源地情况------------------------------------------------------------------------174 直流系统情况---------------------------------------------------------------------185 事故时需集中力量进行的几项工作------------------------------------------196 黑启动机组的选择---------------------------------------------------------------207 黑启动时一台机组所需最低厂用电负荷及主要辅机启动顺序---------208 几个特殊问题---------------------------------------------------------------------219 黑启动方案编制小组人员名单------------------------------------------------22 附表1#1机组直流负荷--------------------------------------------------------23 附表2#2机组直流负荷--------------------------------------------------------24 附图1:XXXX发电厂220KV升压站系统图-----------------------------25 附图2:XXXX发电厂厂用电系统图----------------------------------------26 附图3:XXXX发电厂保安电源系统图-------------------------------------272XXXX发电厂黑启动方案1.编制黑启动方案的目的:1.1通过本方案的编制和审批,考察各种黑状态下我厂设备的安全性和可靠性,检查我厂各种设施、设备的配置、性能和操作、管理能力,以便发现并消除其中的薄弱环节和安全隐患,进一步完善设备和系统,提高我厂安全运行水平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天生桥一级水电站黑启动分析和方案编制概述:
天生桥一级水电站是位于中国四川省甘孜藏族自治州的一级电站,是当地的重要能源基地之一。
黑启动是指由于各种原因导致电站停电的情况下,重新启动电站恢复正常运行。
本文将结合天生桥一级水电站的具体情况进行黑启动分析,并提出相应的方案。
一、黑启动原因分析
1.设备故障:电站设备的故障是导致停电的常见原因之一。
可能涉及发电机、变压器、开关设备等方面的故障。
2.供电系统故障:由于外部原因导致上游供电系统故障,影响到下游电站的供电。
3.人为错误操作:人为错误操作、操作不当或疏忽也可能导致电站停电。
4.自然灾害:如地震、洪水、暴风雨等极端天气条件可能导致水电站的停电。
5.其他原因:如火灾、电力设备被盗等非预期事件。
二、黑启动方案编制
1. 预防措施
在黑启动发生前,制定并执行以下预防措施可以最大程度地降低黑启动的风险:
- 加强设备检修:对各类设备进行定期的检修和维护,及时发现并消除隐患。
- 建立完善的监测系统:安装全面的设备监测系统,实时监测设备的运行状态,及时发现异常。
- 建立应急预案:建立健全的应急预案,指导操作人员在发生突发情况时应采取的措施,有效减少人为因素导致的黑启动。
- 定期组织演练:定期组织黑启动演练,提高操作人员的应变能力和协调配合能力。
- 强化安全意识:加强安全知识教育培训,确保操作人员具备安全意识和安全技能。
2. 黑启动方案
当黑启动发生时,需要采取以下步骤来重新启动电站:
- 确定停电原因:通过设备监测系统和现场勘察,确定停电原因。
如果属于设备故障,立即启动维修程序;如果是外部供电系统故障,与供电单位进行联系,并协调恢复供电。
- 编制启动方案:根据停电原因制定相应的启动方案,包括设备启动顺序、动作时序和保护控制措施等。
- 检查设备状态:在启动前对设备进行全面检查,确保设备处于正常状态。
特别注意对电源系统和保护系统的检查和测试。
- 逐级启动:按照启动方案,逐级启动设备。
严格按照设备动作时序执行,确保启动过程平稳和设备的安全运行。
- 监控和调试:启动后要对设备进行实时监控和调试,及时发现并处理设备运行中的异常情况。
- 恢复正常运行:当设备运行正常时,逐渐恢复到正常运行状态,确保电站的稳定供电。
结论:
天生桥一级水电站黑启动是一项重要而复杂的工作。
通过制定预防措施和黑启动方案,可以提高电站的运行安全性,减少停电时间和损失。
同时,也需要加强安全管理和设备维护,确保电站设备的可靠性和稳定性。
