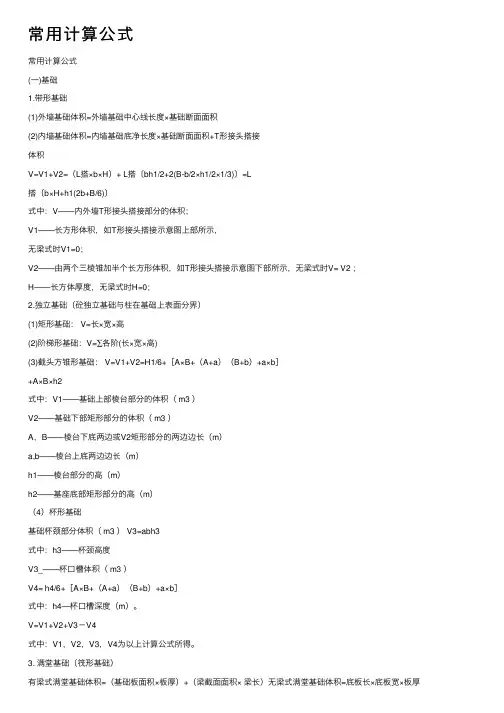

杯形基础计算公式.

杯形基础计算公式:。

V杯型基础=下部立方体+中部棱台体+上部立方体-杯口空心棱台体平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。

(2)定额规则:按设计图示尺寸以建筑物首层面积计算。

2、平整场地计算方法(1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项(1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。

计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。

这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。

②、2米的中心线计算起来较麻烦,不好计算。

③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。

(2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。

大开挖土方1、开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算方法(1)、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。

外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。

)方法二、分块计算垫层外边线的面积(同分块计算建筑面积)。

②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。

(2)、定额规则:①、利用棱台体积公式计算挖土方的上下底面积。

V=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

如下图S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。

用同样的方法计算S中和S下3、挖土方计算的难点⑴、计算挖土方上中下底面积时候需要计算“各自边线到外墙外边线图”部分的中心线,中心线计算起来比较麻烦(同平整场地)。

⑵、中截面面积不好计算。

⑶、重叠地方不好处理(同平整场地)。

⑷、如果出现某些边放坡系数不一致,难以处理。

4、大开挖与基槽开挖、基坑开挖的关系槽底宽度在3m以内且长度是宽度三倍以外者或槽底面积在20m2以内者为地槽,其余为挖土方。

满堂基础垫层1、满堂基础垫层工程量:如图所示,(1)、素土垫层的体积(2)、灰土垫层的体积(3)、砼垫层的体积(3)垫层模板2、满堂基础垫层工程量计算方法⑴、素土垫层体积的计算:利用棱台的计算公式:素土垫层体积=1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

⑵、灰土垫层体积的计算:利用棱台的计算公式:灰土垫层体积= 1/6×H×(S上+ 4×S中+ S下)计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。

⑶、素砼体积的计算:基础垫层与混凝土基础按混凝土的厚度划分,混凝土的厚度在12cm 以内者执行垫层子目;厚度在12cm以外者执行基础子目。

垫层体积=垫层面积×垫层厚度。

⑷、垫层模板的计算:垫层模板=垫层的周长×垫层高度3、满堂基础垫层工程量计算的难点⑴、计算素土垫层、灰土垫层的上中下底面积时候需要计算“各自边线到外墙外边线图”部分的中心线,中心线计算起来比较麻烦(同平整场地)。

⑵、中截面面积不好计算。

⑶、重叠地方不好处理(同平整场地)。

⑷、如果出现某些边放坡系数不一致,难以处理。

满堂基础1、满堂基础工程量如图所示,(1)、满堂基础的体积(2)、满堂基础模板(4)、满堂基础梁体积(5)满堂基础梁模板2、满堂基础工程量计算方法⑴、满堂基础的体积①计算方法之一:满堂基础最大面积的底面积×满基底板厚度—多算部分三角带的体积满堂基础最大面积的底面积=建筑面积+外墙外皮到满堂外边线的面积第2/5页三角带的体积=斜坡中心线周长×多算部分三角形截面积②计算方法之二:满堂基础顶面积×满堂基础底板的厚度+梯形带的体积满堂基础顶面积=建筑面积+外墙外皮到满堂外边线的面积-斜坡宽度的面积梯形带体积=斜坡中心线长度×梯形截面面积③计算方法之三:满堂基础最大面积的底面积×满堂基础底板未起边的厚度+起边棱台体积(2)、满堂基础模板:①计算方法之一:天津2004年建筑工程预算基价满堂基础模板按满堂基础砼以体积计算。

②计算方法之二:有的地区定额规则的满堂基础模板=满基外边线的长度×满基外边线的高度+满基斜坡中心线周长×满基斜坡斜长。

(3)、满堂基础梁①满堂基础梁的体积计算方法:满堂基础梁的体积=梁的净长×梁的净高②满堂基础梁的模板计算方法之一:天津2004年建筑工程预算基价基础梁模板按满堂基础梁砼以体积计算。

计算方法之二:有的地区定额规则的满堂基础模板=梁高出满基的侧面净长×梁高出满基的侧面净高+梁头面积。

3、满堂基础工程量计算的难点⑴、计算满堂基础的体积时,外墙外皮到满堂外边线部分区域、斜坡宽度部分区域等的中心线的长度算起来比较麻烦(同平整场地)。

⑵、基础梁的净长计算,必须考虑相交梁之间的相互扣减问题。

⑶、满堂基础梁的模板的计算,必须考虑满基以及相交梁之间的相互扣减问题。

条形基础如图所示,(1)、素土垫层工程量(2)、灰土垫层工程量(3)、砼垫层工程量(4)、砼垫层模板(5)、条形基础工程量: 砖基; 砼条基(6)、砼条基模板(7)、地圈梁工程量(8)、地圈梁模板(9)、基础墙工程量(10)基槽的土方体积(11)支挡土板工程量(11)槽底钎探工程量2、条形基础计算方法(1)素土垫层工程量外墙条基素土工程量=外墙素土中心线的长度×素土的截面积内墙条基素土工程量=内墙素土净长线的长度×素土的截面积(2)灰土垫层工程量外墙条基灰土工程量=外墙灰土中心线的长度×灰土的截面积内墙条基灰土工程量=内墙灰土净长线的长度×灰土的截面积(3)砼垫层工程量外墙条基砼垫层基础=外墙条形基础砼垫层的中心线长度×砼垫层的截面积内墙条基砼垫层基础=内墙条形基础砼垫层的净长线长度×砼垫层的截面积(4)条形基础工程量外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积注意:净长线的计算①砖条形基础按内墙净长线计算②砼条形基础按分层净长线计算有些地区(天津)计算规则规定,条形基础以地圈梁顶为分界线,这就造成了计算墙体时候必第3/5页须加上+-0.000以下的高度;而且一个工程条形基础同时出现不同标高的圈梁时候,计算墙体时候必须区分出墙的底标高,对手工造成了麻烦。

(5)、砼垫层模板①计算方法之一:天津2004年建筑工程预算基价砼垫层模板按砼垫层以体积计算。

②计算方法之二:有的地区定额规则的砼垫层模板=砼垫层的侧面净长×砼垫层高度(6)、砼条基模板①计算方法之一:天津2004年建筑工程预算基价砼条基模板按砼条基以体积计算。

②计算方法之二:有的地区定额规则的砼条基模板=砼条基侧面净长×砼条基高度.外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积(8)、地圈梁模板①计算方法之一:天津2004年建筑工程预算基价地圈梁模板按地圈梁以体积计算。

②计算方法之二:有的地区定额规则的地圈梁模板=地圈梁侧面净长×地圈梁高度(9)基础墙工程量外墙基础墙的工程量=外墙基础墙中心线的长度×基础墙的截面积内墙基础墙的工程梁=内墙基础墙净长线的长度×基础墙的截面积(10)基槽的土方体积基槽的土方体积=基槽的截面面积×基槽的净长度外墙地槽长度按外墙槽底中心线计算,内墙地槽长度按内墙槽底净长计算,槽宽按图示尺寸加工作面的宽度计算,槽深按自然地坪至槽底计算。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(11)支挡土板工程量支挡土板工程量,以槽的垂直面积计算,支挡土板后,不得再计算放坡。

(12)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

3、条形基础工程量的计算难点⑴条形基础各层实体的净长线很难算⑵计算条形基础各层实体的净长线时,要考虑与外墙相交的情况,同时要考虑与内墙相交的情况,内墙横向部分通常计算,竖向部分分断计算,这样条形基础各层单元实体净长度算起来很麻烦。

⑶土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

独立基础1、独立基础工程量(1)独立基础垫层的体积(2)独立基础体积(3)、独立基础垫层基模板(4)、独立基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长×垫层高度⑶、独立基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、独立基础模板第4/5页独立基础模板=各层周长×各层模板高(5)基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算。

基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。

排水沟的体积应纳入总土方量内。

当需要放坡时,应将放坡的土方量合并于总土方量中。

(6)槽底钎探工程量槽底钎探工程量,以槽底面积计算。

2、独立基础工程量的计算难点①异形独立基础体积不好计算。

②独立基础与其他基础相交时扣减量不好计算。

③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。

承台基础1、承台基础工程量(1)承台基础垫层的体积(2)承台基础体积(3)、承台基础垫层基模板(4)、承台基础模板(5)基坑的土方体积(6)槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长×垫层高度⑶、承台基础体积独立基础体积=各层体积相加(用长方体和棱台公式)⑷、承台基础模板独立基础模板=各层周长×各层模板高。

合集下载

基础计算公式

基础计算公式

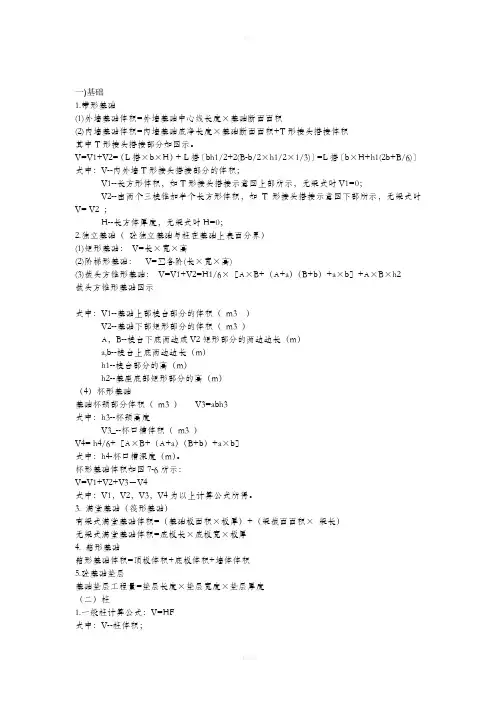

一)基础1.带形基础(1)外墙基础体积=外墙基础中心线长度×基础断面面积(2)内墙基础体积=内墙基础底净长度×基础断面面积+T形接头搭接体积其中T形接头搭接部分如图示。

V=V1+V2=(L搭×b×H)+ L搭〔bh1/2+2(B-b/2×h1/2×1/3)〕=L搭〔b×H+h1(2b+B/6)〕式中:V--内外墙T形接头搭接部分的体积;V1--长方形体积,如T形接头搭接示意图上部所示,无梁式时V1=0;V2--由两个三棱锥加半个长方形体积,如T形接头搭接示意图下部所示,无梁式时V= V2 ;H--长方体厚度,无梁式时H=0;2.独立基础(砼独立基础与柱在基础上表面分界)(1)矩形基础:V=长×宽×高(2)阶梯形基础:V=∑各阶(长×宽×高)(3)截头方锥形基础:V=V1+V2=H1/6×[A×B+(A+a)(B+b)+a×b]+A×B×h2截头方锥形基础图示式中:V1--基础上部棱台部分的体积(m3 )V2--基础下部矩形部分的体积(m3 )A,B--棱台下底两边或V2矩形部分的两边边长(m)a,b--棱台上底两边边长(m)h1--棱台部分的高(m)h2--基座底部矩形部分的高(m)(4)杯形基础基础杯颈部分体积(m3 )V3=abh3式中:h3--杯颈高度V3_--杯口槽体积(m3 )V4= h4/6+[A×B+(A+a)(B+b)+a×b]式中:h4-杯口槽深度(m)。

杯形基础体积如图7-6所示:V=V1+V2+V3-V4式中:V1,V2,V3,V4为以上计算公式所得。

3. 满堂基础(筏形基础)有梁式满堂基础体积=(基础板面积×板厚)+(梁截面面积×梁长)无梁式满堂基础体积=底板长×底板宽×板厚4. 箱形基础箱形基础体积=顶板体积+底板体积+墙体体积5.砼基础垫层基础垫层工程量=垫层长度×垫层宽度×垫层厚度(二)柱1.一般柱计算公式:V=HF式中:V--柱体积;F--柱截面积2.带牛腿柱如图所示V=(H ×F)+牛腿体积×n=(h ×F)+[(a ×b ×h1)+a ×b V2 h2/2]n =h ×F+a ×b ×(h1+h2/2)n式中:h--柱高(m);F--柱截面积a.b--棱台上底两边边长;h1--棱台部分的高(m)h2--基座底部矩形部分的高(m);n--牛腿个数3.构造柱:V=H ×(A×B+0.03×b×n)式中:H- 构造柱高(m); A.B- 构造柱截面的长和宽b- 构造柱与砖墙咬槎1/2宽度;n- 马牙槎边数(三)梁1.一般梁的计算公式(梁头有现浇梁垫者,其体积并入梁内计算)V=Lhb式中:h- 梁高(m);b- 梁宽;L- 梁长2.异形梁(L、T、十字型等梁)V=LF式中:L- 梁长;F- 异型梁截面积3.圈梁圈梁体积V=圈梁长×圈梁高×圈梁宽4.基础梁V=L×基础梁断面积式中:V- 基础梁体积(m3);L- 基础梁长度(m)。

模板工程量计算

模板工程量计算

模板工程量计算1、基础构件种类分为独立基础、杯形基础、满堂基础(无梁式满堂基础、有梁式满堂基础)条形基础(无梁式条形基础、有梁式条形基础)、箱形基础2、基础模板的计算S=混凝土与模板接触面积计算S=混凝土与模板的接触面积=基础支模长度×支模高度【解】1.分析由图可以看出,本基础为有梁式条形基础,其支模位置在基础底板(厚200mm)的两侧和梁(高300mm)的两侧。

所以,混凝土与模板的接触面积应计算的是:基础底板的两侧面积和梁两侧面积。

2.计算工程量外墙下:基础底板S=(3.6×2+0.6×2)×2×0.2+(4.8+0.6×2)×2×0.2+(3.6-0.6×2)×4×0.2+(4.8-0.6×2)×2×0.2=9.12m²基础梁S=(3.6×2+0.2×2)×2×0.3+(4.8+0.2 ×2)×2×0.3+(3.6-0.2×2)×4×0.3+(4.8-0.2×2)×2×0.3=14.16m²内墙下基础底板S=(4.8-0.6×2)×2×0.2=1.44 m²基础梁S=(4.8-0.2×2)×2×0.3=2.64m²基础模板工程=9.12+14.16+1.44+2.64=27.36m²用L计算要减去内墙所占面积中24×0.2×2 -1.2×0.2×2=9.12m224×0.3×2 -0.4×0.3×2=14.16m2外侧柱和内部柱有梁板的柱高,应自柱基或楼板的上表面至上层楼板底面计算构造柱模板计算一字形S=(d1+0.12)×2 ×hL形S=[(d1+0.06)+(d2+0.06)+ (0.06 ×2)]×hT字形S=[(d1+0.12)+(0.06 ×4)] ×h十字形S=0.06× 2 ×4×h3、现浇混凝土梁模板梁的种类:基础梁、地圈梁、圈梁、过梁、悬挑梁、单梁、连续梁、矩形梁、异形梁梁长,梁高的取值主梁取至柱边次梁取至主梁边梁长:外墙圈梁——外侧L外、内侧外墙内边线内墙圈梁——L内支撑在混凝土墙上的梁——墙间净距支撑在砖墙上的梁——梁实际长度梁高:内侧梁底至板底、外侧梁底至板顶注意:外侧梁和内部梁模板计算的不同梁和柱或梁和梁相交时模板的扣减关系支模高度的问题同柱4、现浇混凝土板模板有梁板:带有主、次梁的板板构件种类无梁板:直接用柱支撑的板平板:无柱无梁直接搁置在圈梁或墙上的板有梁板模板=S板S=混凝土与模板接触面积计算板S模板=全长×全宽无梁板、平板现浇混凝土板的模板,按混凝土与模板接触面积,以平方米计算。

钢筋混凝土钢筋算量

钢筋混凝土钢筋算量

一.常用计算公式(一)基础1.带形基础,(1)外墙基础体积=外墙基础中心线长度×基础断面面积(2)内墙基础体积=内墙基础底净长度×基础断面面积+T形接头搭接体积其中T形接头搭接部分如图示。

V=V1+V2=(L搭×b×H)+ L搭〔bh1/2+2(B-b/2×h1/2×1/3)〕=L搭〔b×H+h1(2b+B/6)〕式中:V——内外墙T形接头搭接部分的体积;V1——长方形体积,如T形接头搭接示意图上部所示,无梁式时V1=0;V2——由两个三棱锥加半个长方形体积,如T形接头搭接示意图下部所示,无梁式时V= V2 ;H——长方体厚度,无梁式时H=0;2.独立基础(砼独立基础与柱在基础上表面分界)(1)矩形基础: V=长×宽×高(2)阶梯形基础: V=∑各阶(长×宽×高)(3)截头方锥形基础: V=V1+V2=H1/6+[A×B+(A+a)(B+b)+a×b]+A×B×h2截头方锥形基础图示式中:V1——基础上部棱台部分的体积( m3 )V2——基础下部矩形部分的体积( m3 )A,B——棱台下底两边或V2矩形部分的两边边长(m)a,b——棱台上底两边边长(m)h1——棱台部分的高(m)h2——基座底部矩形部分的高(m)(4)杯形基础基础杯颈部分体积( m3 ) V3=a×b×h3式中:h3——杯颈高度;V3_——杯口槽体积( m3 )V4= h4/6+[A×B+(A+a)(B+b)+a×b]式中:h4—杯口槽深度(m)。

杯形基础体积如图7—6所示:V=V1+V2+V3-V4式中:V1,V2,V3,V4为以上计算公式所得。

3. 满堂基础(筏形基础)有梁式满堂基础体积=(基础板面积×板厚)+(梁截面面积×梁长)无梁式满堂基础体积=底板长×底板宽×板厚4. 箱形基础箱形基础体积=顶板体积+底板体积+墙体体积5.砼基础垫层基础垫层工程量=垫层长度×垫层宽度×垫层厚度(二)柱1.一般柱计算公式:V=HF式中:V——柱体积; H——柱高(m);F——柱截面积2.带牛腿柱如图所示V=(H × F)+牛腿体积×n=(h × F)+[(a ×b ×h1)+a × b×V2×h2/2]×n=h ×F+a ×b ×(h1+h2/2) ×n式中:h——柱高(m);F——柱截面积a.b——棱台上底两边边长;h1——棱台部分的高(m)h2——基座底部矩形部分的高(m);n——牛腿个数3.构造柱:V=H ×(A×B+0.03×b×n)式中:H—构造柱高(m); A.B—构造柱截面的长和宽b—构造柱与砖墙咬槎1/2宽度; n—马牙槎边数(三)梁1.一般梁的计算公式(梁头有现浇梁垫者,其体积并入梁内计算): V=L×h×b式中:h—梁高(m); b—梁宽; L—梁长2.异形梁(L、T、十字型等梁): V=L×F式中:L—梁长; F—异型梁截面积3.圈梁:圈梁体积V=圈梁长×圈梁高×圈梁宽4.基础梁: V=L×基础梁断面积式中:V—基础梁体积(m3); L—基础梁长度(m)。

任务2独立基础工程基础计量与计价

任务2独立基础工程基础计量与计价

任务2 独立基础工程基础计量与计价一、 独立基础工程基础概述“独立基础”项目适用于块体柱基、杯基、柱下板式基础、无筋倒圆台基础、壳体基础、电梯井基础。

独立基础也是轻钢结构厂房等工业建筑使用最广泛的一种基础形式。

二、 独立基础工程定额计算规则解析(一)计算规则1.独立基础混凝土工程量按图示尺寸实体体积计算,不扣除钢筋、预埋铁件和螺栓所占体积。

独立基础模板按混凝土与模板接触面面积计算。

2.混凝土基础与墙或柱的划分,均按基础扩大顶面为界;3.杯形基础的颈高大于1.2m 时(即基础扩大顶面至杯口底面),其杯口部分与基础合并按杯形基础计算。

(二)计算公式独立基础的四棱台体积计算公式: V=61[AB+(A+a )(B+b )+ab]h 式中A 、B ——下底边长a 、b ——上口边长 h ——四棱台高度杯形基础混凝土工程量V=杯形基础总体积-杯口混凝土体积。

三、计算案例案例1:某现浇混凝土独立基础(如图5-6)共计18个,求基础混凝土及模板工程量。

图5-6【解】根据定额独立基础工程量计算规则,混凝土按图示尺寸体积计算,模板按接触面积计算,现浇独立基础混凝土工程量V=(1.6×1.6+1.1×1.1+0.6×0.6)×0.25×18m 3=1.03×18=18.54 m 3S 模板=(1.6×4+1.1×4+0.6×4)×0.25=3.3 m 2定额子目表 表5-3序号定额编号项目名称工程量1 4-1-4独立基础模板 3.3m 224-8-3现浇泵送混凝土独立基础18.54m 3案例2:某现浇混凝土杯形基础(如图5-7)共计20个,求其混凝土工程量。

【解】现浇混凝土杯形基础工程量计算公式为:杯形基础混凝土工程量=杯形基础总体积-杯口混凝土体积, 则杯形基础工程量:V={2.7×2.4×0.3+1.7×1.4×0.7-1/6×[0.8×0.5+0.86×0.56+(0.8+0.86)×(0.5+0.56)]}×20=65.4 m 3图5-7定额子目表表5-4序号定额编号项目名称工程量1 4-1-5杯形基础模板略24-8-3现浇泵送混凝土杯形基础65.4m 3案例3:本工程20万锭棉纺纱厂单层钢结构仓库,基础形式为独立基础与墙下条形基础交叉布置。

混凝土工程量计算

混凝土工程量计算

• ①池、槽 • 池、槽按图示尺寸体积以m3计算,池、槽的支座、 支架另行计算,分别套用相应定额 • ⑥ 台阶(见图3—47) • F=B×(L+O.3m) • 式中:F一台阶水平投影面积(M2), • B一台阶水平面的宽度(M), • L一台阶水平面的长度(m)‘
• ⑥小型零星构件 • 每件体积在0.05m3以内,定额中没有单独 列项的构件,均执行小型构定额子目。 • ⑦挑檐、天沟、压顶
• 二、现浇柱工程量计算
• 3.梁 • 梁的体积按图示断面尺寸乘以梁长以立 方米(m3) • V=F×l • 式中:F——梁的图示断面积。 • 梁长按下列规定计算:
• • • •
(1)梁与柱连接时,梁长算至柱侧面。 (2)主梁与次梁连接时,次梁长算至主梁侧面, 如图l0—60所示。 (3)当梁伸入墙体内时,梁按实际长度计算;伸入 墙内梁头、垫体积,并人梁体积内计算。 • (4)圈梁长,外墙上按中心线长度计算,内墙按净 长线计算。圈梁与过梁连接时,应分别计算,过 梁的梁长可按图示尺寸或按门窗洞口宽度两端共 加50cm计算。
• (5).梁与混凝土墙连接时,梁长算至混凝 土墙的侧面.
• 板的体积按图示面积乘以板厚以立方米(m3) 计算。应区别板的不同类型分别计算。 • (1)有梁板 • 有梁板的工程量包括主梁、次梁与板,按 梁、板体积之和计算, • (2)无梁板 • 无梁板的工程量按板和柱帽体积之和计算
பைடு நூலகம் (3)平板工程量按实体体积计算。 • (4)现浇挑檐天沟按图示实体积计算。当其 与板(包括屋面板、楼板)连接时,以外墙为 分界线,与圈梁(包括其他梁)连接时,以梁 外边线为分界线。外墙边线以外或梁外边 线以外为挑檐天沟。 • (5)各类板伸入墙内的板头,并入板体积内 计算。

常用计算公式

常用计算公式

常⽤计算公式常⽤计算公式(⼀)基础1.带形基础(1)外墙基础体积=外墙基础中⼼线长度×基础断⾯⾯积(2)内墙基础体积=内墙基础底净长度×基础断⾯⾯积+T形接头搭接体积V=V1+V2=(L搭×b×H)+ L搭〔bh1/2+2(B-b/2×h1/2×1/3)〕=L搭〔b×H+h1(2b+B/6)〕式中:V——内外墙T形接头搭接部分的体积;V1——长⽅形体积,如T形接头搭接⽰意图上部所⽰,⽆梁式时V1=0;V2——由两个三棱锥加半个长⽅形体积,如T形接头搭接⽰意图下部所⽰,⽆梁式时V= V2 ;H——长⽅体厚度,⽆梁式时H=0;2.独⽴基础(砼独⽴基础与柱在基础上表⾯分界)(1)矩形基础: V=长×宽×⾼(2)阶梯形基础:V=∑各阶(长×宽×⾼)(3)截头⽅锥形基础: V=V1+V2=H1/6+[A×B+(A+a)(B+b)+a×b]+A×B×h2式中:V1——基础上部棱台部分的体积( m3 )V2——基础下部矩形部分的体积( m3 )A,B——棱台下底两边或V2矩形部分的两边边长(m)a,b——棱台上底两边边长(m)h1——棱台部分的⾼(m)h2——基座底部矩形部分的⾼(m)(4)杯形基础基础杯颈部分体积( m3 ) V3=abh3式中:h3——杯颈⾼度V3_——杯⼝槽体积( m3 )V4= h4/6+[A×B+(A+a)(B+b)+a×b]式中:h4—杯⼝槽深度(m)。

V=V1+V2+V3-V4式中:V1,V2,V3,V4为以上计算公式所得。

3. 满堂基础(筏形基础)有梁式满堂基础体积=(基础板⾯积×板厚)+(梁截⾯⾯积× 梁长)⽆梁式满堂基础体积=底板长×底板宽×板厚4. 箱形基础箱形基础体积=顶板体积+底板体积+墙体体积5.砼基础垫层基础垫层⼯程量=垫层长度×垫层宽度×垫层厚度(⼆)柱1.⼀般柱计算公式:V=HF式中:V——柱体积; H——柱⾼(m)F——柱截⾯积2.带⽜腿柱V=(H × F)+⽜腿体积×n=(h × F)+[(a ×b ×h1)+a × b V2h2/2]n=h ×F+a ×b ×(h1+h2/2)n式中:h——柱⾼(m);F——柱截⾯积a.b——棱台上底两边边长;h1——棱台部分的⾼(m)h2——基座底部矩形部分的⾼(m);n——⽜腿个数3.构造柱:V=H ×(A×B+0.03×b×n)式中:H—构造柱⾼(m); A.B—构造柱截⾯的长和宽 b—构造柱与砖墙咬槎1/2宽度; n—马⽛槎边数(三)梁1.⼀般梁的计算公式(梁头有现浇梁垫者,其体积并⼊梁内计算)V=Lhb 式中:h—梁⾼(m);b—梁宽; L—梁长2.异形梁(L、T、⼗字型等梁)V=LF 式中:L—梁长; F—异型梁截⾯积3.圈梁圈梁体积V=圈梁长×圈梁⾼×圈梁宽4.基础梁V=L×基础梁断⾯积式中:V—基础梁体积(m3); L—基础梁长度(m)。

混凝土计算总结


基
础
箱形基础
设备基础
桩承台基础
1、带形基础
工程量计算规则: 按设计图示尺寸以体积计算。不扣 除构件内钢筋、预埋铁件和深入承台的桩头所占体积。
1)、带形基础工程量T的型计搭算接公式:
V=S×L+VT
V——带形基础体积 S——带形基础断面面积 L——带形基础长度 VT——T型接头的搭接部分体积
b
B
T型接头搭接部分体积
4、设备基础
•工程量计算:设备基础按 图示尺寸以“m3”计算,不 扣除螺栓套孔洞所占的体积。
5、桩承台基础
工程量计算:按图示桩承台尺寸以“m3 ”算至基础扩 大顶面。 采用桩基础时需要在桩顶浇筑承台作为桩基础的一个 组成部分。
6、基础混凝土垫层
• 基础垫层工程量,按设计图示尺寸以体积计算。 • V=基础垫层长度×垫层断面积 • 或: V=基础垫层面积×垫层厚度 • 垫层长度:外墙按外墙中心线(注意偏轴线时,应把轴
7、楼梯
整体楼梯计算:
当C≤300mm时, S=B×L 当C>300mm 时, S=BL-CX
整体楼梯与现浇楼层板无楼梯梁连接时,一楼层不 得最后一个踏步边缘加300mm为界。
台阶计算:
S=台阶水平投影面积
8、预制混凝土
1) 各类预制钢筋混凝土构件 看定额说明,归纳: V=构件实体体积×(1+1.5%)
2、无梁板
无梁板是指板无梁(圈梁除外)、直接用柱头支撑, 包括板和柱帽。其工程量按板和柱帽的体积之和计 算
3、平板
平板是指既无柱支承,又非现浇梁板结构,而周边 直接由墙来支承的现浇钢砼板。通常这种板多用于 较小跨度的文章,如建筑中的浴室、卫生间、走廊 等跨度在3m以内,板厚60-80mm的板。 平板按实体积计算

杯口基础

杯形基础当建筑物上部结构采用框架杯形基础又叫做杯口基础,是独立基础的一种。

这种结构或单层排架及门架结构承重时,其基础常采用方形或矩形的单独基础,当柱采用预制构基础称独立基础或柱式基础。

独立基础是柱下基础的基本形式,件时,则基础做成杯口形,然后将柱子插入并嵌固在杯口内,故称杯形基础。

独立柱基础中间没有杯杯形基础中间留置杯口是为了在杯口中插入预制柱,现浇钢筋混凝土杯形基础是混凝土独立基础上部开一个杯形口,整体是现浇的。

多用于预制排架结构的工业厂房和各口,用于安装预制构件主要是柱子的安装。

种单层结构的厂房和支架。

一、杯形和高杯基础的区别孔洞的尺当采用装配式钢筋混凝土柱时,在基础中应预留安放柱子的孔洞,比基础寸应比柱子断面尺寸大一些。

柱子放入孔洞后,柱子周围用细石混凝土(杯口基础根 )浇筑,混凝土强度高一级)这种基础称为杯口基础(又称杯形基础。

据基础本身的高低和形状分为两种:一种叫普通杯口基础;另一种叫高杯口基础。

高杯基础是所以有人说:高杯口基础和杯型基础的区别是基础本身的高低不同。

指在截面很大的混凝土柱子上面再做杯口基础。

二、应用范围多用于预制排架结构的工业厂房和各种单层结构的厂房和支架。

专业文档供参考,如有帮助请下载。

.三、质量控制一般从杯形基础是单层厂房常见的基础形式。

施工过程中常出现质量问题。

模板安装开始进行质量控制。

施工时混凝土浇筑宜对称下料。

(一)施工程序定位放线→人工挖土→基坑土质验收→浇砼垫层→扎承台钢筋→支模→验收钢筋→浇筑砼→支地梁底模→扎地梁筋→支地梁侧模→砼浇筑→人工养护→局部基础砌体→验收→土方分层回填。

(二)承台施工 1、现浇承台基础然后按红线定位桩将轴线引至垫层面上,C10经验槽后,做砖模浇捣砼垫层,严格控制承台底准确放出柱基承台梁模板与柱子边线,再按设计间距弹线分格,柱、排架柱插筋绑扎成型时,必KJ板钢筋绑孔间距,并按施工规范绑扎成型。

柱身根据工须在最下面用一道箍筋固定,就位后柱筋脚保证与底板筋点焊牢固,从而防止柱程轴线横成排,纵成列,形成网状整体用满堂钢管脚手架牢固定位,筋振捣移位。

电梯井混凝土计算公式

电梯井混凝土计算公式可以根据砼实际用量来算,照片:水坑的长、宽、深,找现场监理缉沪光疚叱狡癸挟含锚旁证。

混凝土工程量:其中包括开挖、回填、混凝土。

首先,看合同约定吧,合同要规定工程量计量规则的,是单独编制的还是按当地定额等等。

合同是最重要的依据。

常用计算公式(一)基础1.带形基础(1)外墙基础体积=外墙基础中心线长度×基础断面面积(2)内墙基础体积=内墙基础底净长度×基础断面面积+T形接头搭接体积V=V1+V2=(L搭×b×H)+ L搭〔bh1/2+2(B-b/2×h1/2×1/3)〕=L搭〔b×H+h1(2b+B/6)〕式中:V——内外墙T形接头搭接部分的体积;V1——长方形体积,如T形接头搭接示意图上部所示,无梁式时V1=0;V2——由两个三棱锥加半个长方形体积,如T形接头搭接示意图下部所示,无梁式时V= V2 ;H——长方体厚度,无梁式时H=0;2.独立基础(砼独立基础与柱在基础上表面分界)(1)矩形基础:V=长×宽×高(2)阶梯形基础:V=∑各阶(长×宽×高)(3)截头方锥形基础:V=V1+V2= h11/6×[A×B+(A+a)(B+b)+a×b]+A×B ×h2式中:V1——基础上部棱台部分的体积(m3 )V2——基础下部矩形部分的体积(m3 )A,B——棱台下底两边或V2矩形部分的两边边长(m)a,b——棱台上底两边边长(m)h1——棱台部分的高(m)h2——基座底部矩形部分的高(m)(4)杯形基础基础杯颈部分体积(m3 )V3=abh3式中:h3——杯颈高度V3_——杯口槽体积(m3 )V4= h4/6+[A×B+(A+a)(B+b)+a×b]式中:h4—杯口槽深度(m)。

V=V1+V2+V3-V4式中:V1,V2,V3,V4为以上计算公式所得。

砼算量公式

附注1: 常用计算公式 (一)基础 1.带形基础 (1)外墙基础体积=外墙基础中心线长度×基础断面面积 (2)内墙基础体积=内墙基础底净长度×基础断面面积+T形接头搭接体积 V=V1+V2=(L搭×b×H)+ L搭〔bh1/2+2(B-b/2×h1/2×1/3)〕=L搭〔b×H+h1(2b+B/6)〕 式中:V——内外墙T形接头搭接部分的体积; V1——长方形体积,如T形接头搭接示意图上部所示,无梁式时V1=0; V2——由两个三棱锥加半个长方形体积,如T形接头搭接示意图下部所示,无梁式时V= V2 ; H——长方体厚度,无梁式时H=0; 2.独立基础(砼独立基础与柱在基础上表面分界) (1)矩形基础:V=长×宽×高 (2)阶梯形基础:V=∑各阶(长×宽×高) (3)截头方锥形基础:V=V1+V2=H1/6+〔A×B+(A+a)(B+b)+a×b〕+A×B×h2 式中:V1——基础上部棱台部分的体积(m3 ) V2——基础下部矩形部分的体积(m3 ) A,B——棱台下底两边或V2矩形部分的两边边长(m) a,b——棱台上底两边边长(m) h1——棱台部分的高(m) h2——基座底部矩形部分的高(m) (4)杯形基础 基础杯颈部分体积(m3 )V3=abh3 式中:h3——杯颈高度 V3_——杯口槽体积(m3 ) V4= h4/6+〔A×B+(A+a)(B+b)+a×b〕 式中:h4—杯口槽深度(m)。

V=V1+V2+V3-V4 式中:V1,V2,V3,V4为以上计算公式所得。

3. 满堂基础(筏形基础) 有梁式满堂基础体积=(基础板面积×板厚)+(梁截面面积×梁长) 无梁式满堂基础体积=底板长×底板宽×板厚 4. 箱形基础 箱形基础体积=顶板体积+底板体积+墙体体积 5.砼基础垫层 基础垫层工程量=垫层长度×垫层宽度×垫层厚度 (二)柱 1.一般柱计算公式:V=HF 式中:V——柱体积;H——柱高(m)F——柱截面积 附注2:A.4 混凝土及钢筋混凝土工程 说明 4.1 现浇混凝土 4.1.1 现浇混凝土工程分为混凝土制作和现浇混凝土浇捣两部分。
