砌体工程专项施工方案
砌体工程施工方案6.10.1.1工程简介本工程砌体工程除轻质隔墙外全部采用轻质陶粒砼空心砌块。
6.10.1.2施工方案根据设计要求,在工程主体结构分段验收完毕后,穿插砌筑。
6.10.1.3材料要求1、材料进场前,必须提供出厂证明及合格证,进场后按规范要求抽验、送试验室复试合格后方准使用。
2、所用水泥、砂、水、灰膏等原材料必须经检验合格,且水泥必须具备出厂合格证及3天、28天强度报告。
6.10.1.4砌筑技术措施1、砌体与混凝土柱或墙之间要用拉接筋连接,使两者连成整体。
2、砌体顶部与框架梁板接槎处采用侧向或斜向实心砖砌筑,避免裂缝产生。
3、砌体长度超过5m,中间应加设构造柱,高度超过4m,墙中间应加设圈梁。
4、砌块提前一天浇水湿润,砂浆灌缝要饱满,尤其立缝,施工过程中极易忽视,砂浆不饱满,透缝、隔音效果不好,整体性差。
5、砌体工程应紧密配合安装各专业预留预埋进行,在总包单位统筹管理下,合理组织施工,减少不必要的损失和浪费。
6、应坚固地将墙或隔墙互相连接并与混凝土墙、梁、柱相互连接。
在框架柱、墙等构件上预埋拉结筋,规格为2 6长度不小于 1m, 间距@500mm。
7、砌筑时应先外后内;在每层开始时,应从转角处或定位砌块处开始;应吊一皮,校一皮,皮皮拉麻线控制砌块标高和墙面平整度。
砌筑应做到横平竖直,砂浆饱满,接槎可靠,灌缝严密。
8、应经常检查脚手架是否足够坚固,支撑是否牢靠,连接是否安全,不应在脚手架上放重物品。
6.10.1.5施工要点1、砌筑前,应将砌筑部位清理干净,应在砌筑位置上弹出墙边线,以后按边线逐皮砌筑,一道墙可先砌两头的砖,再拉准线砌中间部分。
第一皮砌筑时应试摆。
浇水湿润。
2、在墙体的转角处及交接处立起皮数杆(皮数杆间距不超过15m,过长应在中间加立),在皮数杆之间拉准线,依准线逐皮砌筑,其中第一皮砖按墙身边线砌筑。
3、采用刮浆法。
竖缝应先批砂浆后再砌筑。
当孔洞成垂直方向时,水平铺砂浆,应用套板盖住孔洞,以免砂浆掉入孔洞内。
4、砌体水平灰缝和竖向灰缝宽度为10mm,但不小于8mm,也不应大于12mm,水平灰缝的砂浆饱满度不得小于90%,竖缝饱满度不得小于80%;竖缝宜采用挤浆或加浆方法不得出现瞎缝、透明缝,严禁用水冲浆灌缝。
5、墙体的转角处,每皮砖的外角应加砌七分头砖。
6、墙体的十字交接处,应隔皮纵横墙砌通,交接处内角的竖缝上下相互错开1/4砖长。
7、墙体的转角处和交接处应同时砌起。
对不能同时砌起而必须留槎时,应砌成斜槎,斜槎长度不应小于斜槎高度的2/3。
如留斜槎确有困难,除转角处外,可留直槎,但直槎必须做成凸槎,并加设拉接钢筋,拉接筋的数量为每半砖厚墙放置1根直径6mm的钢筋,间距沿墙高不得超过500mm,埋入长度从墙的留槎处算起,每边均不小于500mm;钢筋末端应有90°弯钩。
8、墙体中留置临时施工洞口时,其侧边离交接处的墙面不应小于500mm。
洞口顶部宜设置过梁,也可在洞口上部采取逐层挑砖办法封口,并预埋水平拉接筋,洞口净宽不应超过1m。
临时施工洞口补砌时,洞口周围砖块表面应清理干净,并浇水湿润,再用与原墙相同的材料补砌严密。
9、墙中的洞口、管道、沟槽和预埋件等应于砌筑时正确留出或预埋,宽度超过300mm的洞口应砌筑平拱或设置过梁。
管线槽留置时,可采用弹线定位后用凿子凿槽或用开槽机开槽,不得采用斩砖预留槽的方法。
10、砌体每天砌筑高度不得超过1.8m。
7.10.1.6质量要求1、所用水泥、砂、砌块必须经国家认证计量单位检验合格。
2、砌块强度必须符合设计要求,取样原则:每10万块为一批,不足10万块亦为一批,但不得小于2万块。
共抽取3组共15块砖样,其中2组分别进行抗压强度和抗折强度试验,1组备用。
3、砂浆强度必须符合设计要求。
砂浆试块留置原则:每一个楼层或每250立方米砌体中的各种标号的砂浆,每台搅拌机至少检查一次,每次至少制作一组试块(每组6块)。
如配合比或砂浆标号变更时,还要制作试块。
4、砌体的质量标准见一览表。
砖石工程质量检验标准一览表6.10.2屋面工程施工方案7.10.2.1工程概况屋面工程包括屋面防水工程和屋面保温隔热工程,是房屋建筑的一项重要分部工程,其施工质量的优劣将直接影响到建筑物的使用寿命。
同时防水工程又是质量验收的重要一环,在施工中必须引起充分的重视。
本工程屋面防水等级为Ⅱ级。
根据使用功能不同分为上人屋面、不上人屋面。
屋面保温层采用60厚FM250型挤塑聚苯板,防水层采用两道(3mm厚和4mm厚)SBS聚酯胎防水卷材。
上人屋面为架空板屋面,设计做法见屋一,不上人屋面设计做法见附图屋二、屋三、屋四:本工程保温层为60厚FM250型挤塑聚苯板,施工时,注意以下事项:1)加强对保温材料的的进场检查,检查密度、形状和强度。
堆放场设在室内,搬运时应注意轻放,防止损伤断裂、缺棱掉角,保证外形完整。
铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。
2)铺设板块状保温层的基层表面应平整、干燥、洁净。
3)干铺的珍珠岩块应紧靠在需要保温的结构表面上,铺平、垫稳。
6.10.2.3找坡层施工本工程找坡层为水泥页岩陶粒找坡层,施工前应检查其各种材料质量,页岩、陶粒内不应含有有机质,粒径在5mm以下的,不得超过总体积的10%。
页岩陶粒铺设后应振捣密实,表面抹平。
为减少找平层的含水率,找平层分两个层次:将陶粒、页岩筛选成粗细两种粒径,大粒径的干铺于下层,小粒径的拌合后湿铺于表面,这样不仅表面平整且容易干燥。
在找坡层坡度复核无误后,开始做找平层及防水层。
6.10.2.4找平层施工在防水层施工前,应做好水泥砂浆找平层,本设计均为20厚1:3水泥砂浆找平,施工时应注意如下几点:1)操作前,先将基层洒水湿润,扫素水泥浆一次,随刷随铺砂浆,使之与基层粘结牢固,无松动、空鼓、凹坑、起砂、掉灰等现象。
2)找平层表面平整光滑,其平整度用2m长直尺检查,最大空隙不超过5mm,空隙仅允许平缓变化,凹坑处应用水泥:砂:108胶=1:2.5~3:0.15砂浆顺平。
3)基层与突出屋面的结构,如女儿墙、穿板管道、等相连接的阴角,应抹成均匀一致和平整光滑的小圆角,基层与檐口、天沟、水落口、屋脊等相连接的转角,应抹成光滑的小圆弧形,其半径控制在100~150mm之间,女儿墙与水落口中心距离应在200mm以上。
4)水泥砂浆找平层压实抹光凝固后,应及时洒水养护,养护时间不得少于7天。
5)找平层施工后,为避免收缩裂缝,每间隔4~6m设分隔缝,用小木条嵌缝,终凝前轻轻取出嵌缝条,或采用切割机切割,缝宽2cm,并及时嵌填密封材料。
6.10.2.5防水层施工1)加强对防水卷材的进场检验。
首先检查卷材外观质量,检查其断裂、皱折、孔洞、剥离、边缘整齐情况及是否涂盖均匀等项目。
在外观质量检验合格后,再取样送指定试验室进行物理性能试验,检查拉伸性能、耐热度、柔性及不透水性等项目,合格后方可使用。
卷材粘结用的胶粘剂也应作物理性能的检验,重点检验其粘结剥离强度、浸水后粘结剥离强度保持率。
2)防水层施工时,应先做好节点。
附加层和屋面排水比较集中部位,如屋面与水落口连接处、檐口、檐沟、屋面转角处等的处理,然后由屋面最低标高处向上施工。
本屋面为SBS聚酯胎防水卷材,设计坡度为2%,采用冷粘贴施工。
卷材铺贴时,宜平行于屋脊,并按照“先远后近”的原则铺贴。
3)本设计为两层防水卷材,铺贴时上下层卷材不得相互垂直铺贴,其搭接缝应注意上下层及相邻两幅卷材的搭接缝应错开;在檐沟与屋面的连接处采用叉接法搭接,搭接缝应错开,接缝留在屋面侧面,不宜留在沟底。
4)卷材防水层的搭接缝是屋面防水的薄弱环节之一,最易开缝而导致屋面渗漏,所以卷材搭接缝宽度是确保防水层质量的关键。
卷材接缝的搭接宽度为100mm,在接头部位每隔1m左右处,涂刷少许粘剂,待其基本干燥后,再将接头部位的卷材翻开临时粘结固定。
将卷材接缝的专用胶粘剂,用油漆刷均匀涂刷在翻开的卷材接头的两个粘结面上,涂胶20秒左右,以指触基本不粘手后,用手一边压合一边驱除空气,粘合后再用压辊滚压一遍。
5)屋面特殊部位的铺贴要点(1)檐口将铺贴到檐口端头的卷材裁齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。
用压条固定时,钉子应嵌入凹槽内,钉帽及卷材端头用密封材料封严。
(2)檐沟及水落口檐沟卷材铺贴前,应先对水落口进行密封处理。
在水落口杯埋设时,水落口杯与竖管承插口的连接处用密封材料嵌填密实,防止该部位在暴雨时产生倒水现象,水落口周围直径500mm范围内用密封材料涂封作为附加层,厚度不少于2mm。
水落口杯与基础接触处留出宽20mm、深20mm的凹槽,嵌填密封材料。
由于檐沟部位流水量较大,防水层经常受雨水冲刷或浸泡,因此在檐沟转角处先用密封材料涂封,每边宽度不少于30mm ,干燥后再增铺一层卷材作为附加层。
檐沟铺贴卷材应从沟底开始,顺檐沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡使卷材铺贴平整,粘贴密实。
铺至水落口的各层卷材和附加层,均应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料予以粘贴,底盘周围用密封材料填封。
水落口处卷材裁剪方法见下图示。
沿虚线剪开贴入杯口水落口直径水落口处卷材剪贴方法(3)泛水与卷材收头泛水由于处于屋面转角与立墙部位,结构变形大,容易受太阳曝晒,因此为了增强接头部位防水层的耐久性,应在该部位加铺卷材。
泛水部位卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。
如先铺立面卷材,由于卷材自重作用,立面卷材张拉过紧,使用过程易产生翘边、空鼓、脱落等现象。
卷材铺贴完成后,将端头裁齐。
女儿墙上留出凹槽,将端头全部压入凹槽内,用压条钉压平服,再用密封材料封严,最后用水泥砂浆抹封凹槽。
6)排气洞与伸出屋面管道排气洞与屋面交角处卷材的铺贴方法和立墙与屋面转角处相似,但应加铺两层附加层。
防水层铺贴后,上端用沥青麻丝或细铁丝扎紧,最后用密封材料密封。
附加层卷材裁剪方法见水落口做法。
(1)阴阳角阴阳角处的基层涂胶后用密封膏涂封距角每边100mm,再铺一层卷材附加层。
附加层卷材裁剪成图示形状,阴角处应全粘实铺,阳角处可采用空铺。
铺贴后剪缝处用密封膏封固。
阴阳角卷材剪贴方法(a)阳角做法(b)阴角做法6.10.2.6架空层施工上人屋面面层为花岗石面板,150×150×80~120素混凝土垫块,上铺60厚花岗石面板。
施工时应注意将屋面清扫干净,并根据架空板尺寸,弹出支座中线,在支座底面的卷材防水层上应采取加强措施。
铺设架空板时,应将灰浆刮平,随时扫净屋面防水层上的落灰、杂物等。
操作时不得损坏已完工的防水层。
架空板铺设应平整、稳固,周圈距女儿墙不小于130mm,以避免顶裂女儿墙。
砌体工程专项施工组织方案
砌体工程专项施工组织方案一、项目概况本项目是一座住宅小区的砌体工程,包括建筑物的墙体、隔墙、烟道等砌体部分,总建筑面积为X平方米。
施工周期为X个月。
二、施工目标1.按照设计图纸要求,完成所有砌体工程。
2.确保施工质量,避免砌体出现开裂、空鼓等质量问题。
3.做好施工过程中的安全管理,保证施工人员的安全。
三、施工组织1.总体施工方案根据项目特点和施工条件,制定以下施工方案:1)施工分包:将砌体工程分为若干分包任务,分包给不同的施工队伍进行施工。
2)施工工序:按照墙体→隔墙→烟道的工序进行施工,确保施工进度和质量。
3)施工队伍:组织由专业砌筑工人组成的施工队伍进行施工,施工人员应熟悉砌体工艺,并具备相关操作证书。
4)施工设备:准备好钢筋剪、螺纹钢剪、测量仪器、搅拌机等必要施工设备。
2.施工流程图3.项目管理1)建立施工现场的安全管控区域,在施工现场设置必要的警示标志和围栏,确保施工人员和周围环境的安全。
2)每日施工前,施工管理人员应进行安全交底,明确施工任务和相关安全事项,并提醒施工人员使用个人防护装备。
3)施工人员应按照工艺要求进行作业,避免使用质量不合格的材料。
4)定期组织施工质量检查,发现问题及时整改。
包括检查墙体、隔墙的垂直度、平整度和抗压强度等。
四、施工进度计划制定详细的施工进度计划,合理安排每个分包任务的施工进度,并与相关供应商和施工队伍进行沟通和协调,确保施工进度的顺利进行。
五、安全措施1)施工过程中,要加强对高处作业的管理,设置安全防护网和安全带等措施,确保施工人员的安全。
2)施工现场要保持整洁,定期清理施工现场的杂物和垃圾,避免滑倒和事故发生。
3)施工人员应定期参加安全培训,了解施工现场的安全风险和应对措施。
4)针对特殊环境和特殊工艺的施工,要制定详细的安全操作方案,并严格执行。
六、质量保证1)施工人员应按照图纸要求和工艺要求进行施工,严禁违章施工和擅自改变施工工序。
2)施工过程中,要对材料进行抽检,确保材料质量符合要求。
砌墙的施工方案(3篇)

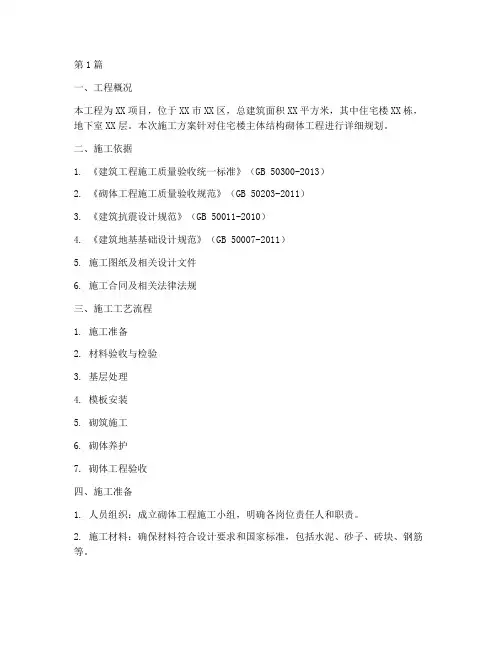

第1篇一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX平方米,其中住宅楼XX栋,地下室XX层。
本次施工方案针对住宅楼主体结构砌体工程进行详细规划。
二、施工依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《砌体工程施工质量验收规范》(GB 50203-2011)3. 《建筑抗震设计规范》(GB 50011-2010)4. 《建筑地基基础设计规范》(GB 50007-2011)5. 施工图纸及相关设计文件6. 施工合同及相关法律法规三、施工工艺流程1. 施工准备2. 材料验收与检验3. 基层处理4. 模板安装5. 砌筑施工6. 砌体养护7. 砌体工程验收四、施工准备1. 人员组织:成立砌体工程施工小组,明确各岗位责任人和职责。
2. 施工材料:确保材料符合设计要求和国家标准,包括水泥、砂子、砖块、钢筋等。
3. 施工设备:准备必要的施工设备,如砖夹、砂浆搅拌机、振捣器、水平尺、垂直尺等。
4. 施工方案编制:根据设计图纸和现场实际情况,编制详细的施工方案。
五、材料验收与检验1. 水泥:检查水泥的出厂日期、生产批号、抗压强度等,确保符合设计要求。
2. 砂子:检查砂子的细度模数、含泥量等,确保符合设计要求。
3. 砖块:检查砖块的规格、强度、外观等,确保符合设计要求。
4. 钢筋:检查钢筋的规格、强度、外观等,确保符合设计要求。
六、基层处理1. 清理基层:将基层表面的浮土、杂物、油污等清理干净。
2. 验收基层:检查基层的平整度、垂直度等,确保符合设计要求。
七、模板安装1. 模板材料:选择合适的模板材料,如木模板、钢模板等。
2. 模板设计:根据设计图纸和现场实际情况,设计模板的尺寸、形状等。
3. 模板安装:按照设计图纸和施工方案,安装模板,确保模板的稳定性、垂直度和水平度。
八、砌筑施工1. 砂浆配制:根据设计要求和现场实际情况,配制砂浆,确保砂浆的强度和稠度。
2. 砌筑方法:采用分层砌筑法,每次砌筑高度不宜超过1.5米。
砖砌体施工方案(3篇)
第1篇一、工程概况1. 工程名称:某住宅小区砖砌体施工2. 工程地点:某市某区某住宅小区3. 工程规模:总建筑面积约10万平方米,其中砖砌体工程约8万平方米4. 工程内容:主要包括砖墙、砖柱、砖拱等砖砌体结构施工二、施工依据1. 国家相关建筑法规、标准、规范2. 设计图纸及施工图3. 施工组织设计及施工方案4. 施工合同及施工进度计划三、施工准备1. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底和安全教育。
2. 材料准备:根据工程量,提前采购砖块、砂浆、钢筋等原材料,确保材料质量符合要求。
3. 机械设备准备:提前准备砖砌机、砂浆搅拌机、振捣器、切割机等机械设备,确保施工顺利进行。
4. 施工场地准备:清理施工现场,平整场地,设置施工道路,确保施工安全。
四、施工工艺及方法1. 砖墙施工(1)弹线:根据设计图纸,确定墙体的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
(5)砌筑:将砖块放在砂浆上,用砖槌轻轻敲打,使其密实。
(6)检查:砌筑过程中,及时检查墙体平整度、垂直度和标高,确保符合要求。
2. 砖柱施工(1)弹线:根据设计图纸,确定砖柱的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
(5)砌筑:将砖块放在砂浆上,用砖槌轻轻敲打,使其密实。
(6)检查:砌筑过程中,及时检查砖柱的垂直度、标高和尺寸,确保符合要求。
3. 砖拱施工(1)弹线:根据设计图纸,确定砖拱的位置、尺寸和标高,弹线标记。
(2)摆砖:根据弹线,摆放砖块,调整砖块尺寸和排列顺序。
(3)浇水:将砖块表面浇水湿润,便于砂浆粘结。
(4)铺灰:将砂浆均匀铺在砖块表面,厚度控制在5-8mm。
砌体工程专项施工方案
砌体工程专项施工方案【砌体工程专项施工方案】一、项目背景及施工目标砌体工程是建筑施工的重要组成部分,其质量直接影响到建筑物的安全和稳定性。
本专项施工方案的目标是确保砌体工程的施工质量,保证建筑在设计寿命内能够安全、可靠地使用。
二、施工前准备1. 设计准备根据工程图纸和规范要求,制定详细的施工方案。
同时,在施工前与设计单位进行沟通,明确设计要求及存在的问题,并提出相应解决方案。
2. 材料准备根据设计要求,及时采购符合标准的砌体材料,确保材料质量过关。
对每批次材料进行进货验收,合格后可用于施工。
3. 人员准备组建专业施工队伍,确保施工人员具有相关证书和经验,并进行安全培训,提高其安全意识和专业技能。
三、施工步骤及控制措施1. 搭建脚手架根据施工图纸要求,在安全可靠的前提下搭建脚手架,确保施工人员的操作平稳和安全。
2. 基层处理清理基础表面的杂物和浮浆,确保基层平整、洁净,并进行适当的湿润处理,提高粘结性。
3. 砌体砌筑按照施工图纸的位置和尺寸要求,进行砌体的砌筑工作。
砖块应选用符合规定标准的砖,并按预定的方式进行砌筑。
墙体高度每隔一定高度要进行水平检查和垂直度检查,并及时调整。
4. 砂浆配制砂浆按照设计比例进行配制,保证砂浆的黏结性和强度。
在施工过程中,应随时检查砂浆的质量,并做好记录。
5. 分层验收每砌筑一定高度的墙体后,应进行分层验收,确保墙体垂直度、水平度、表面平整度等达到要求。
如发现问题,及时进行修复和整改。
6. 砌体后处理砌体完成后,应及时对水平、垂直等进行检查,整理清除墙体表面的浮浆、杂物和划痕,确保墙面干净和平整。
对必要的构造缝隙进行填充,增强墙体整体性能。
7. 施工记录在施工过程中,及时记录施工进度、材料使用情况、关键节点检查结果等,形成完整的施工记录,以备验收和后续维护使用。
四、质量控制及安全注意事项1. 质量控制严格按照设计要求进行施工,遵守相关规范和标准。
进行分层验收,对不符合要求的部分进行修复。
砌体工程专项施工方案完整版
砌体工程专项施工方案完整版一、前期准备1.1 施工前检查在开始砌体工程之前,必须进行全面的施工前检查,确保各项准备工作完善。
1.2 材料准备准备各项砌体工程所需材料,包括砖块、石灰、水泥等,确保材料质量符合相关标准要求。
1.3 施工人员组织合理组织施工人员,确保人员技术水平和施工经验符合要求。
二、施工工艺2.1 基础处理在进行砌体施工之前,必须对基础进行合理的处理,确保基础平整、牢固。
2.2 点线工作在进行砌体施工之前,必须进行点线工作,确定砌体的准确位置和高度。
2.3 砌筑工艺采用适当的砌筑工艺,确保砌体结构牢固、美观。
三、施工质量控制3.1 质量验收对每批砌体材料进行严格的质量验收,确保材料符合相关标准。
3.2 施工过程监控在整个施工过程中,加强监督和检查,及时发现问题并进行整改。
3.3 竣工验收在砌体工程完成后,进行竣工验收,确保工程质量达到设计要求。
四、安全防护4.1 施工场地安全确保施工场地安全整洁,设置明显的施工警示标识。
4.2 人员安全防护提供必要的安全防护装备,加强对施工人员的安全教育和培训。
五、施工进度管理5.1 制定施工计划在开始砌体工程之前,制定合理的施工计划,明确施工任务和时间节点。
5.2 进度监控加强对施工进度的监控,及时调整施工计划,确保工程按时完成。
六、施工总结6.1 问题总结对施工过程中出现的问题进行总结,提出改进措施。
6.2 经验分享分享本次砌体工程的施工经验,为以后的施工工作提供参考。
以上是砌体工程专项施工方案的完整版,希望能够对相关工作提供帮助和指导。
砌体结构工程施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX建筑工程2. 工程地点:XX市XX区XX街道3. 建设单位:XX房地产开发有限公司4. 监理单位:XX工程监理有限公司5. 设计单位:XX建筑设计研究院6. 施工单位:XX建筑集团有限公司二、编制依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《砌体工程施工质量验收规范》(GB 50203-2011)3. 《蒸压加气混凝土砌块建筑构造》(L06J125)4. 《混凝土结构工程施工质量验收规范》(GB 50204-2015)5. 国家现行有关技术标准、图集、施工验收规范,工程检验及评定标准。
三、施工准备1. 物料准备:蒸压加气混凝土砌块、水泥、砂、钢筋、模板、砂浆搅拌机、切割机、小车、马凳、灰斗、架板、靠尺、线坠、锤子、大铲、瓦刀、水壶、抹子、笤帚、工程线、水平尺等。
2. 人员准备:施工人员、质检人员、安全管理人员等。
3. 施工场地准备:施工现场应平整、排水良好,满足施工需求。
四、施工工艺1. 施工顺序:基层清理、放线、构造柱门边框钢筋绑扎、砼导墙施工、基层清理立皮数杆植筋、选砌块拉线排砖搁底预留洞、水平腰梁下部砌体施工、窗台梁、水平腰梁钢筋绑扎、支模、浇筑窗台梁、腰梁混凝土、拆模养护、腰梁上部砌体施工、安装门窗预制过梁(或现浇过梁)、砌筑过梁上部砌体、支构造柱模板、浇筑构造柱混凝土、拆模顶部塞缝补齐、质量验收。
2. 施工方法:(1)基层清理:将施工面清理干净,确保无杂物、油污等。
(2)放线:按照设计图纸进行放线,确保施工尺寸准确。
(3)构造柱门边框钢筋绑扎:根据设计要求,绑扎构造柱门边框钢筋,确保钢筋间距、锚固长度等符合规范要求。
(4)砼导墙施工:按照设计要求,施工砼导墙,确保导墙垂直、平整。
(5)基层清理立皮数杆植筋:清理基层,立皮数杆,植筋,确保皮数杆垂直、平整。
(6)选砌块拉线排砖搁底预留洞:选用符合要求的砌块,拉线排砖,搁底预留洞,确保砌块间距、预留洞位置符合设计要求。
砌体工程施工方案精选全文完整版
可编辑修改精选全文完整版砌体工程施工方案本工程砌筑内外墙均为200(或100)厚蒸压加气混凝土砌块(砌筑砂浆强度为M5),构造柱、圈梁等二次结构混凝土强度为C25。
1、施工工艺施工准备(包括放线、立皮数杆、湿润楼面)→植筋→构造柱钢筋绑扎→排砖撂底(厨卫间浇筑混凝土反坎)→砌砖(包括双面勾缝)→构造柱混凝土模板→混凝土浇筑→拆模→顶砌(不少于14d)→养护(1)、砌块施工前将楼面清理干净,剔除表面灰浆,每层楼层要在地面弹出墙身线,及门窗洞口位置线,经复核符合图纸要求后方可进行下道工序。
砌块使用前提前1d 浇水湿润。
(2)、砌体工程施工前核对好放样尺寸,核对实际的轴线、尺寸、位置、标高、门窗的实际尺寸是否与设计相符;使用的砌筑预埋件,其规格质量要符合设计要求。
结构经验收合格后,把砌筑基层楼地面的浮浆残渣清理干净,并根据设计图纸进行墙身、门窗洞口位置弹线,同时在结构墙柱上标出标高线。
(3)、立皮数杆(采用30mm×40mm木料制作,一般距墙皮或墙角50mm为宜,皮数杆应垂直、牢固、标高一致。
确定基座、拉结筋间距、门顶过梁、水平系梁、窗台、砌块皮数的高度。
每层开始时从转角处或墙定位处开始,用大铲铺灰均匀,每层均拉线控制砌体标高和砌块平整度。
砌块应每皮顺砌,竖缝应互相错开1/2主规格砌块长度。
(4)、砌筑隔墙时,按墙宽尺寸,预先试排砌块,并优先使用整体砌块。
不得已须断开砌块时,使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度小于等于200mm的砌块不得上墙。
凡厕、厨外阳台等经常受干湿交替作用的墙体根部房间的墙体部位应设置高出楼地面不小于200mm强度等级C20的现浇混凝土坎台,厚度与墙体同。
其余房间砌筑最底层砌块时,从梁底向下排砖,使用水泥砖砌筑砌筑高度不小于200mm,不少于3皮,上下皮灰缝应错开搭砌。
加气混凝土砌块搭砌长度不应小于砌块总长的1/3。
砌体工程施方案(3篇)
第1篇一、工程概况本工程为某住宅小区多层住宅楼,总建筑面积为20000平方米,共8栋楼,每栋楼均为6层,结构形式为砖混结构。
工程地点位于XX市XX区,施工周期为6个月。
为确保工程质量、安全和进度,特制定本砌体工程施工方案。
二、施工准备1. 施工组织设计(1)施工组织架构:成立砌体工程施工项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
(2)施工进度计划:根据工程特点,制定详细的施工进度计划,确保施工进度符合要求。
(3)资源配置:合理配置施工人员、机械设备、材料等资源,确保施工顺利进行。
2. 施工材料(1)砖块:选用符合国家标准的烧结多孔砖,强度等级不小于MU10。
(2)砂浆:选用水泥砂浆,强度等级不小于M5。
(3)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不小于32.5MPa。
(4)钢筋:选用符合国家标准的钢筋,强度等级不小于HRB400。
3. 施工机械设备(1)搅拌机:用于搅拌砂浆。
(2)振捣器:用于混凝土振捣。
(3)切割机:用于切割砖块。
(4)吊车:用于运输材料。
三、施工工艺1. 施工顺序(1)基础施工:按照设计图纸进行基础施工,确保基础稳固。
(2)主体结构施工:按照施工顺序进行墙体砌筑、门窗洞口预留、楼板施工等。
(3)装饰装修施工:按照施工顺序进行室内外装饰装修。
2. 施工工艺(1)墙体砌筑1)放线:根据施工图纸,放出墙体轴线,确保墙体位置准确。
2)铺灰:在墙脚处铺上一层厚度为10mm的砂浆,作为灰层。
3)砌砖:将砖块按照灰层铺设,确保砖块排列整齐、错缝。
4)勾缝:待墙体砌筑完成后,进行勾缝处理,确保缝隙平整。
(2)门窗洞口预留1)放线:根据施工图纸,放出门窗洞口位置。
2)切割砖块:按照洞口尺寸,切割砖块。
3)砌筑:将切割好的砖块按照灰层铺设,确保洞口位置准确。
(3)楼板施工1)放线:根据施工图纸,放出楼板位置。
2)支模:按照楼板厚度,支设模板。
3)浇筑混凝土:在模板内浇筑混凝土,确保混凝土密实。
砌体结构施工方案(3篇)
第1篇一、工程概况本项目为某住宅小区,共包含8栋住宅楼,每栋楼均为地上18层,地下1层。
建筑高度为54米,基础形式为筏板基础,主体结构形式为砌体结构。
本方案针对本项目砌体结构施工进行详细规划。
二、施工组织设计1. 施工准备(1)人员组织:成立砌体结构施工项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
(2)材料准备:提前准备足够的砖、砂浆、钢筋、模板等材料,确保施工进度。
(3)机械设备准备:准备砖墙砌筑机、砂浆搅拌机、砂浆泵、钢筋切割机、水平仪、垂直仪等机械设备。
2. 施工进度计划(1)基础施工:预计工期为2个月。
(2)主体结构施工:预计工期为6个月。
(3)装修施工:预计工期为3个月。
三、施工工艺及质量控制1. 施工工艺(1)基础施工:按照设计图纸进行施工,确保基础尺寸准确。
(2)主体结构施工:①砌筑工艺:采用砌块砌筑,砂浆采用M5水泥砂浆。
②钢筋绑扎:按照设计图纸进行施工,确保钢筋间距、保护层厚度符合规范要求。
③模板安装:采用钢模板,确保模板的牢固、平整、接缝严密。
④混凝土浇筑:采用泵送混凝土,确保混凝土浇筑密实、无蜂窝、麻面。
2. 质量控制(1)原材料质量控制:对原材料进行严格检验,确保符合设计要求。
(2)施工过程质量控制:严格执行施工规范,加强过程控制,确保施工质量。
(3)隐蔽工程验收:按照规范要求进行隐蔽工程验收,确保工程质量。
(4)质量保证体系:建立健全质量保证体系,加强质量监控,确保工程质量。
四、安全文明施工1. 安全施工(1)制定安全施工方案,明确安全责任。
(2)加强安全教育,提高员工安全意识。
(3)严格执行安全操作规程,确保施工安全。
(4)设置安全警示标志,提醒员工注意安全。
2. 文明施工(1)施工现场整洁有序,材料堆放整齐。
(2)施工人员着装整齐,佩戴安全帽。
(3)加强施工现场管理,确保施工文明。
五、环境保护1. 噪音控制:采取隔音措施,降低施工噪音。
2. 防尘措施:施工现场设置喷淋系统,减少扬尘。
砌体工程施工方案(3篇)
第1篇一、工程概况本项目为某住宅小区多层住宅楼砌体工程,建筑层数为6层,建筑高度为18米,结构形式为框架结构,砌体部分采用MU10水泥砂浆混合砌块砌筑。
本工程砌体施工主要包括墙体砌筑、柱砌筑、门窗洞口砌筑、墙体抹灰等工序。
二、施工准备1. 技术准备- 组织施工人员学习图纸和施工方案,确保施工人员了解工程特点和施工要求。
- 编制施工组织设计,明确施工顺序、施工方法、质量要求和安全措施。
2. 材料准备- 砌块:选择符合国家标准的MU10水泥砂浆混合砌块,外观质量应符合规定。
- 水泥:选用符合国家标准的32.5号普通硅酸盐水泥。
- 砂:选用中粗砂,含泥量不大于3%。
- 砂浆:采用水泥砂浆,配合比为水泥:砂=1:2.5(体积比)。
3. 工具准备- 砌块运输车、砌块提升机、水平尺、垂直尺、钢尺、线锤、水平仪、砂浆搅拌机、砌块切割机等。
三、施工工艺1. 墙体砌筑- 基础处理:在基础垫层上弹出墙体轴线,标出砌块高度和厚度。
- 砌块排列:根据墙体厚度和砌块尺寸,合理排列砌块,确保墙体整齐、美观。
- 砌筑顺序:从一端开始,逐层向上砌筑,先砌墙角,后砌墙体,确保墙体垂直、平整。
- 砌筑要求:砌块表面应清洁,砂浆饱满,墙体垂直度偏差不大于2mm,水平度偏差不大于3mm。
2. 柱砌筑- 柱基础处理:在柱基础垫层上弹出柱轴线,标出柱高和截面尺寸。
- 柱砌筑:采用MU10水泥砂浆混合砌块砌筑,砌块尺寸应与柱截面尺寸相符。
- 柱砌筑要求:柱砌筑应与墙体砌筑同步进行,确保柱墙连接牢固,垂直度偏差不大于2mm。
3. 门窗洞口砌筑- 门窗洞口处理:在门窗洞口两侧弹出墙体轴线,标出洞口尺寸。
- 洞口砌筑:采用MU10水泥砂浆混合砌块砌筑,砌块尺寸应与洞口尺寸相符。
- 洞口砌筑要求:洞口砌筑应与墙体砌筑同步进行,确保洞口垂直、平整,墙体垂直度偏差不大于2mm。
4. 墙体抹灰- 墙体清理:在墙体砌筑完成后,清理墙体表面浮尘、砂浆等杂物。
