1.工程概况1。

1 工程位置及规模(1)工程名称:蒙山县玉孟冲河小流域水土保持综合治理工程(2)建设性质:河流域水土保持治理(3)建设地点:蒙山县(4)建设内容:综合治理项目区工程总面积726hm³,其中种植水保林240hm³,经济林46hm³,封山育林486hm³,防洪提2km,河道清淤5km,交通便道20km。

(5)设计标准:本工程由广西梧州市银海水利电力设计咨询有限公司设计。

(6)合同投资金额:合同金额约200万元。

(7)资金来源:中央财政专项和地方配套资金。

(8)合同工期:自2012年12月至2013年3月,计划工期120天(日历日).(10)要求质量标准:合格。

1。

2 工程项目建设内容综合治理项目区工程总面积726hm³,其中种植水保林240hm³,经济林46hm³,封山育林486hm³,防洪提2km,河道清淤5km,交通便道20km。

2、监理工作范围根据监理合同中的范围规定对治理工程施工阶段进行全面监理。

3、监理工作内容3。

1设计方面3。

1.1组织图纸会审和设计交底。

3。

1。

2及时向施工单位签发设计文件,发现问题及时向项目法人报告。

3。

1。

3协助项目法人会同设计单位对重大技术问题和优化设计进行专题讨论。

3.1.4审核施工单位对设计文件的意见和建议,会同设计单位进行研究,并督促设计单位尽快给予答复。

3。

1。

5代表项目法人审核按工程建设合同文件规定应由施工单位提交的设计文3.1。

6保管所有设计文件及过程资料。

3.2施工方面3。

2。

1协助项目法人进行工程招标和签订工程建设合同。

3。

2。

2全面管理工程建设合同,就施工单位选择的分包单位资格进行审查批准。

3。

2.3督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。

3。

2.4审批施工单位提交的施工组织设计、施工进度计划、施工技术措施、作业规程、工艺试验成果、临建工程设计以及使用的原材料等。

水保工程监理规划

水保工程监理规划

XX省 XX县XX小流域XX年水土流失综合治理工程监理规划XX监理咨询公司二O一二年一月目录1 总则 (5)1.1工程项目基本情况 (5)1.2工程项目主要目标 (7)1.3工程项目组织机构 (7)1.4监理工作范围和内容、依据、程序 (8)1.5监理的主要依据 (10)1.6监理组织 (12)1.7监理工作的基本程序 (15)1.8项目监理工作制度 (16)1.9监理人员守则和奖惩制度 (19)2 工程质量控制 (20)2.1工程质量控制的原则 (20)2.2工程质量控制目标 (21)2.3工程质量控制的内容 (21)2.4工程质量控制程序 (21)2.5工程质量控制的主要措施 (24)2.6工程质量控制的方法 (29)2.7工程质量控制的要点 (30)2.8工程质量控制的制度 (44)3 工程进度控制 (48)3.1进度控制的原则 (48)3.2进度控制的目标 (48)3.3进度控制的内容 (49)3.4进度控制的程序与流程 (49)3.5工程进度控制的主要措施 (49)3.6工程进度控制的方法 (53)3.7进度目标实现的风险分析 (53)3.8进度目标的动态比较 (53)3.9施工进度监督及报告制度 (53)4 工程投资控制 (54)4.1投资控制的原则 (54)4.2投资控制的目标 (54)4.3投资控制的内容 (54)4.4投资控制的工作流程 (54)4.5主要的投资控制措施 (55)4.6投资控制的制度 (58)5 施工安全监理工作 (59)6 合同管理 (60)6.1合同情况 (60)6.2工程变更管理 (60)6.3违约的处理程序和监理工作方法 (64)6.4索赔管理 (65)6.5工程分包的管理 (68)6.6争议的调解原则、方法与程序 (69)6.7清场与撤离的监理工作 (69)7 组织协调 (69)7.1组织协调的原则 (69)7.2组织协调的程序 (69)7.3组织协调的措施 (70)8 工程验收与移交 (73)8.1分部工程验收 (74)8.2单位工程验收 (75)8.3工程项目移交 (77)8.4工程竣工验收 (77)9 保修期监理 (78)9.1保修期的起算、终止及延长的依据和程序 (78)9.2保修期监理的主要工作内容 (79)10 信息管理 (79)10.1信息管理的内容 (79)10.2信息管理的方法和措施 (80)1 总则1.1 工程项目基本情况1.1.1 工程项目名称小流域2011年水土流失综合治理工程。

土地整理项目监理规划 (2)精选全文完整版

土地整理项目监理规划 (2)精选全文完整版

可编辑修改精选全文完整版××省××县土地整理项目监理规划记录号:编制人:总监理工程师:××工程建设监理公司土地整理项目监理部二OO七年八月省县土地整理项目监理规划审批页目录一、工程概况 (3)二、项目目标 (6)三、监理范围 (7)四、各参建单位 (7)五、监理工作依据 (8)六、监理组织机构 (9)七、工期控制 (9)1.进度控制的工作内容 (9)2.进度控制的原则 (10)3.进度控制的方法 (10)4.进度控制的措施 (11)八、质量控制 (13)1.原材料质量控制 (13)2.质量事前控制 (17)3.质量事中控制 (20)4.质量事后控制 (22)九、造价控制 (24)1.造价控制的内容 (24)2.造价控制的原则 (24)3.造价控制的方法 (25)4.造价控制的措施 (26)十、安全控制 (27)十一、合同和信息管理 (30)十二、旁站监理措施 (31)十三、组织协调管理 (37)十四、监理人员职责和职业道德 (37)十五、监理工作制度 (40)××县土地整理项目监理规划一、工程项目概况1、地理位置项目区位于××省××县的平原区,分为六个片区。

Ⅰ片区位于;Ⅱ片位于;Ⅲ片位于;Ⅳ片位于。

2、项目工程施工内容2.1土地平整工程项目区地形较为复杂,高岗低洼处较多。

按规程要求,须提高平整标准。

即以300m×300m的标准田块为整理单元。

按照“田成方、林成行、路成框、渠相连”的要求,考虑当地机械化耕作的需要,规划对项目区土地分块进行土地平整,该项工程估算土方量为73.30万方。

其中Ⅰ片土方量为7.66万方,Ⅱ片土方量为11.07万方,Ⅲ片土方量为13.93万方,Ⅳ片土方量为7.62万方,V片土方量为14.06万方,Ⅵ片土方量为18.96万方。

耕作田块的长度按照耕作机械工作效率、田块平整度、灌溉均匀程度、灌排水畅通度及防止风害等要求,通过田块优化规划,确定耕作田块一般长为300米左右。

水土保持生态修复试点工程建设监理规划62页word文档

水土保持生态修复试点工程建设监理规划62页word文档

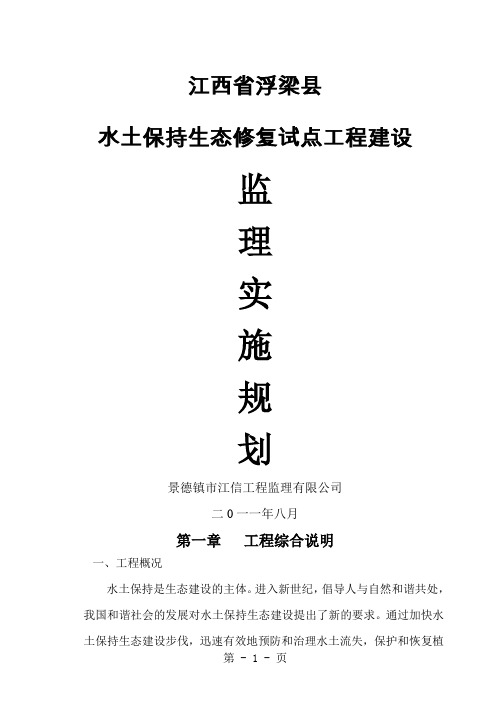

江西省浮梁县水土保持生态修复试点工程建设监理实施规划景德镇市江信工程监理有限公司二0一一年八月第一章工程综合说明一、工程概况水土保持是生态建设的主体。

进入新世纪,倡导人与自然和谐共处,我国和谐社会的发展对水土保持生态建设提出了新的要求。

通过加快水土保持生态建设步伐,迅速有效地预防和治理水土流失,保护和恢复植被;通过水资源的合理配置维持河道最小生态需水量;通过污水处理,控制污水排放以及提倡清洁生产改善河流水质;通过河流地貌特征的改善,尽可能恢复河流的纵向连续性和横向连通性,以及其纵向和横向形态的多样性,防止河床材料及河岸防护的硬质化,从而使河流恢复因人类活动的干扰而丧失或退化自然功能。

总之尽快改变生态恶化的局面,是全社会关注的重大问题。

水利部认真贯彻落实党中央、国务院关于生态环境建设指示,促进人和自然的协调与和谐,提出尊重自然规律,依靠大自然的自我修复能力,造价人才网实施生态修复工程防治水土流失及自然河流功能丧失或退化的新思路。

浮梁县位于江西省东北部,东邻安徽省休宁县、江西省的婺源县,西毗我省波阳县,南接乐平市和景德镇昌江区,北连安徽省祁门县和东至县。

居于六山二湖(黄山、九华山、庐山、武夷山、龙虎山、三清山;鄱阳湖、千岛湖)之中心,位于长江三角洲、珠江三角洲、闽南“金三角”、长江中游经济区和京九铁路经济带结合部的中心地区,是赣皖浙毗邻地区的中心,江西省昌九景(南昌、九江、景德镇)“金三角”、景上鹰(景德镇、上饶、鹰潭)“银三角”的联络部。

县城距景德镇市中心仅6公里,与市区是一种连而有隔,隔而不断的关系。

我县的湘湖镇、洪源镇分别是景德镇的东、西门户。

全县总面积 2867平方公里,县界轮廓呈树叶形,南北长约88公里,东西宽约67公里。

自从2019年浮梁县被列为全国生态试点县以来,浮梁县在生态修复工作一直走在我省的前面。

经过多年的治理浮梁县生态修复工作以初见成效。

为巩固浮梁县生态修复程果,计划再用一年的时间治理生态修复工程,本次试点建设工程主要分布在该县瑶里镇、鹅湖镇及庄湾乡部分地区的12个村委会,项目区面积为213.21km2,占全县土地总面积的7.44%。

水利施工组织

水利施工组织

CB01 施工技术方案申报表(莱恩]2014]技案01号)合同名称:兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目编号04292014040492致:朝阳禹盛环境工程监理有限公司兴城市农发水土保持项目监理部我方今提交兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目的:施工组织设计□施工措施计划□工程测量施测计划和方案□施工工法□工程放样计划□专项试验计划和方案□请贵方审批。

承包人:朝阳莱恩水务工程建设有限公司农发老黄顶项目区水土保持工程项目经理部项目经理:日期: 2014年11 月13 日监理机构审批意见:监理机构:朝阳禹盛环境工程监理有限公司兴城市农发水土保持项目监理部总监理工程师:日期:年月日说明:本表一式二—份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

施工组织设计本工程各小流域水土保持治理工程要以当地条件为依据,结合现有栽植水平和先进的造林技术进行施工组织设计,遵循以下原则:(1因地制宜,适地适树。

以获得稳定持续的林业环境,改善立地质量。

适地适树是造林最根本的原则,是造林成败的关键。

(2因害设防,综合治理。

尽量营造复层林相,充分利用营养空间,建立稳定的生态体系。

(3)在梁峁顶、山腰陡坡段栽植水土保持林、在山脚至山腰缓坡段栽植果树和经济林、在沟底水源充足的地方栽植用材林。

整地造林施工⑴鱼鳞坑整地造林根据《水土保持综合治理技术规范荒地治理技术》GB/T16453.2-2008规范和设计要求,在规划区内土层较薄的坡面上搞鱼鳞坑配竹节豪整地造林。

鱼鳞坑为椭圆形,长径内径1.0m,短径0.6m,下沿设计挖深0.5m,埂宽0.2m,(详细尺寸见下图)株行距2mX 2m。

鱼鳞坑整地造林示意图200⑵果树梯田整地施工方法施工前先确定纵向基线,沿纵向基线测量地面坡度,根据果树行距及设计标准计算田面宽度、斜面长度,确定各田坎的基点位置,并满足下列要求:(a)先从坡脚的田面施工,将田面修平,用生土筑埂,然后将上一个田块的表土铺在下一田块内平整。

辽宁省生态环境厅关于辽宁兴城抽水蓄能电站环境影响报告书的批复

辽宁省生态环境厅关于辽宁兴城抽水蓄能电站环境影响报告书的批复

辽宁省生态环境厅关于辽宁兴城抽水蓄能电站环境影响报告书的批复文章属性•【制定机关】辽宁省生态环境厅•【公布日期】2023.02.03•【字号】辽环函〔2023〕2号•【施行日期】2023.02.03•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文辽宁省生态环境厅关于辽宁兴城抽水蓄能电站环境影响报告书的批复国网新源控股有限公司东北开发建设分公司:你公司报送的《辽宁兴城抽水蓄能电站环境影响报告书》(以下简称《报告书》)收悉。

经研究,批复如下。

本项目(项目代码:2208-210000-04-01-789500)拟建地址位于葫芦岛市兴城市三道沟乡和围屏乡,上水库位于大青山顶峰大城子西侧头道沟沟首,下水库位于大青山南坡的六股河支流塔子沟,输水系统位于上、下水库之间的一个条形山体内。

工程为日调节抽水蓄能电站,装机容量1200兆瓦(4×300兆瓦),连续满发小时数6小时,年设计发电利用小时数1003小时,年设计抽水利用小时数1337小时,设计年发电量为12.04亿千瓦时,设计年抽水耗电量16.05亿千瓦时,综合效率为75%,拟以2回500千伏线路接入宽邦500千伏变电站。

该电站供电范围为辽宁电网,在系统中主要承担系统调峰、填谷、储能、调频、调相及紧急事故备用等任务。

本项目为Ⅰ等大(1)型工程,主要建筑物由上水库、引水系统、地下厂房系统、尾水系统及下水库等建筑物组成。

上水库集水面积0.37平方千米,正常蓄水位510米,死水位473米,调节库容932万立方米,死库容33万立方米;上水库库盆采用沥青混凝土面板全库盆防渗型式,上水库挡水建筑物采用沥青混凝土面板堆石坝,最大坝高106米,坝顶宽度10米。

下水库集水面积5.97平方千米,正常蓄水位124米,死水位104米,调节库容1133万立方米,死库容131万立方米;下水库采用局部防渗方案,大坝为混凝土面板堆石坝,最大坝高50米,坝顶宽度8米。

兴城市小型农田水利工程现状与管理分析


1 基 本概 况
1 . 1 自然地 理概 况
2 小 型农 田水 利Байду номын сангаас工 程现 状
中华人 民共 和 国成 立 后 , 兴 城 市 的水 利 事 业 有
兴城 市位 于 辽 宁 省 西 南 部 , 居 辽 西 走 廊 中部 偏 了长足 发 展 。水 利 工 程 从 无 到 有 、 从 小到大 , 截 至 西、 葫 芦 岛市南 部 。东临 辽 东湾 , 南 以六 股河 与 兴 城 2 0 0 9年 底 , 全 市 已建 成 各类 农 田水 利 工 程 2 5 2 4 处,
然屯 , 总户 数 为 1 2 . 7 5万 户 , 总人 口 5 4 . 9 5万 人 。 高效农业基地 , 实施规模 化生产 。积极 推进设 施农 业 、
2 0 0 9年 G D P总值 4 8亿元 , 其 中农业总产值 2 5 . 5亿 食用菌 、 林果 、 养殖四大主导产业标准化生 产 、 规模化扩 区域化发展 , 在农业种植业方面重点培 育海滨乡 、 高 元, 地方财政收入 3 亿元 , 农民人均纯收入3 3 3 0 元。 张、 全市地区生产总值 2 7 . 7 5亿元 , 其 中第一产业增加 家岭 乡、 南大乡等 1 3 光温 室大棚蔬 菜种植 基地 、 以正业 值7 . 7 3 亿元 , 第二产业增加值 6 . 4 3 亿元 , 第三产业 企 业集 团为龙头 的花生产业基地 , 建设高效农业标 准化 示 范区。至 2 0 0 9年年底 , 全 市有设施蔬 菜1 0 , 红 崖 增加值 1 3 . 9 5 亿元。
2 0 1 5年 第 2期 ( 第4 3卷 )
黑 龙 江 水 利 科 技 H e i l o n g j i a n g S c i e n c e a n d T e c h n o l o g y o f Wa t e r C o n s e r v a n c y

某水土保持流域治理工程监理规划

“**”八期工程小流域综合治理工程监理规划规划编写人总监理工程师技术负责人××建设工程监理有限责任公司××小流域综合治理工程监理部二OO 年月日目录1 、工程项目概况 (3)2、监理工作依据 (4)3、监理范围和目标 (5)4、工程进度 (6)5、工程质量 (13)6、工程造价 (32)7、工程合同 (38)8、信息管理 (39)9、工作协调 (39)10、安全管理 (40)11、环境保护、水土保持和文明施工 (41)12、项目监理机构的组织机构 (42)1、工程项目概况1.1、工程项目特征1.1.1工程项目名称:“**”八期工程××××小流域综合治理工程1.1.2 工程建设地点:**小流域位于**土家族自治县都**镇境内,小流域出口距县城约95km,土地总面积43.57km21.1.3 工程建设规模:(1)以小流域为单元,进行山、水、林、田、路综合治理、开发,调整土地利用结构,合理开发利用水土资源,重新分配降雨径流,使水资源的利用达60%以上,综合治理水土流失面积19.81km2,水土流失的综合治理程度达100%。

(2)坡面水系工程:建设蓄水池24口,截、排灌沟渠4.58km,沉砂池46个,作业便道3.23km。

(3)营造水保林110.61 hm2,栽植经济果木林318.3hm2,其中核桃222.2hm2、茶叶96.1hm2。

(4)封禁治理面积1551.61 hm2。

主要是水土流失严重、距村庄和道路较近、人类活动影响较大的疏幼林地。

(5)整治塘堰10座。

1.2本工程项目建设实施相关单位名录:建设单位:×××××设计单位:××××监理单位:××××施工单位:××××2、监理工作依据2.1 国家现行的施工质量验收规范及相关的法律、法规和技术标准⑴水利工程建设监理规定[1996]396号⑵《水利工程建设项目施工监理规范》SL288-2003⑶水利部颁发的《水土保持建设项目前期工作暂行规范》中的《水土保持工程初步设计报告编制暂行规定》(2000)。

6组织及人机报批

CB03 现场组织机构及主要人员报审表
( 莱恩[2014]机人01号)
2014 年
2014 年11 月
说明:本表一式 3 份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人各1份。

组织机构图全面管理流程框图
部门职责及主要人员分工
朝阳莱恩水务工程建设有限公司
农发老黄顶项目区水土保持工程项目经理部2014年11月13日
CB05 施工设备进场报验单
( 莱恩[2014]设备01号)
2014 年
2014 年11
说明:本表一式 3 份,由承包人填写。

监理机构审签后,承包人、监理机构、发包人各1份。

L01进场通知
(监理[ 2014] 进场01 号)
2014 年 11
说明:本表一式4份,承包人签收后,承包人、监理机构、发包人、设代机构各1份。

葫芦岛市人民政府办公室关于下达2010-2014年青山水库工程兴城市征地和移民安置责任目标的通知

葫芦岛市人民政府办公室关于下达2010-2014年青山水库工程兴城市征地和移民安置责任目标的通知文章属性•【制定机关】葫芦岛市人民政府•【公布日期】2010.07.01•【字号】葫政办发[2010]62号•【施行日期】2010.07.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】优抚安置正文葫芦岛市人民政府办公室关于下达2010-2014年青山水库工程兴城市征地和移民安置责任目标的通知(葫政办发〔2010〕62号)兴城市人民政府:经市政府同意,现将《2010-2014年青山水库工程兴城市征地和移民安置责任目标》下达给你们,请认真组织实施。

二○一○年七月一日2010-2014年青山水库工程兴城市征地和移民安置责任目标一、总体目标2010年7月-2014年6月前,兴城市政府应完成2个乡9个村以及有关单位的征地和移民安置任务,征地和移民分五期进行,共需征地24349亩,移民8个村3111户8898人。

兴城市政府需完成的主要是库区征地、移民安置补偿,做好库区移民稳定等工作。

二、工作责任1、兴城市政府负责制定和实施各阶段的移民安置实施方案和完成征占地工作,做好移民稳定工作。

2、兴城市政府负责组织核准淹没区、影响区实物量及补偿费用,并进行公示,与移民户签订移民安置及补偿协议,发放补偿费。

3、兴城市政府负责组织有关乡镇、村开展宅基地平整、水电路等基础设施建设等工作,为移民调配宅基地和生产用地,为移民搬迁安置做好各项准备工作。

三、工作任务1、第一期移民安置任务:从2010年7月开始至2010年10月前结束,完成三道沟乡凉水泉村(3、4组)和高家岭乡西边村的征地和移民安置任务。

需征地131亩,安置移民3户5人。

2、第二期移民安置任务:从2010年7月开始至2011年6月前结束,完成三道沟乡凉水泉村(1、2、3、4组)、黄崖子村(5、6、7、8、9、10、11组)、头道村和把家村的征地和移民安置以及有关单位的征地任务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目监理规划兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目监理规划审批:朝阳禹盛环境工程监理有限公司兴城市农发水土保持项目监理部2014年11月项目名称:兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目建设单位:兴城市水土保持局监理单位:朝阳禹盛环境工程监理有限公司总经理:方铁钰总监:张武(监理资质证号:JLZ2012210005)监理人员:尹利(监理资质证号:JLG2012210525)王溪平(监理资质证号:JLG2009140033)陈艳(监理资质证号:JLG2009140034)林雪松(监理资质证号:JLG2012210215)孙洋(监理资质证号:JLG2012210356)杨强强(监理资质证号:JLY2010080858)目录1 总则 (1)1.1 工程项目基本概况 (1)1.2 工程项目主要目标 (2)1.3 监理工程范围和内容 (3)1.4 监理主要依据 (3)1.5 监理组织 (4)1.6 监理工作基本程序 (6)1.7 监理工作主要方法和主要制度 (7)1.8 监理人员守则 (8)2 工程质量控制 (9)2.1 质量控制原则 (9)2.2 质量控制依据 (9)2.3 质量控制的目标 (9)2.4 质量控制内容 (10)2.5 质量控制措施 (11)2.6 质量控制制度 (12)3 工程进度控制 (15)3.1 进度控制原则 (15)3.2 进度控制目标 (15)3.3 进度控制措施 (15)3.4 进度控制任务 (15)4 工程投资控制 (16)4.1 投资控制内容 (16)4.2 投资控制目标 (16)4.3 投资控制措施 (16)4.4 投资控制的原则 (17)5 合同管理 (19)5.1 变更的处理程序和监理工作方法 (19)5.2 施工安全与环境保护 (20)5.3 索赔 (21)6 协调 (22)6.1 监理部协调工作的主要内容 (22)6.2 协调原则与方法 (22)6.3 信息管理 (23)7 工程验收 (25)7.1 工程验收依据 (25)7.2 竣工验收 (26)8 保修期监理 (26)8.1 工程保修期依据及程序 (26)8.2 保修期监理的主要工作内容 (27)9 监理设施 (27)9.1 制定设施、设备使用计划 (27)9.2 制定设施使用的规章制度 (27)兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目监理规划1总则根据项目法人兴城市水土保持局与朝阳禹盛环境工程监理有限公司签订的监理合同,为便于监理工作规范化、标准化、有序的开展监理工作,依据国家和行业有关工程建设的政策法规;水土保持工程建设方面的规范、标准、设计文件以及建设单位与承建单位签订的施工合同内容等,并根据该项目的特点编制本项目监理规划。

1.1工程项目基本概况1.1.1工程名称:兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目1.1.2建设性质:水土保持生态建设工程1.1.3工程等级:Ⅲ等1.1.4建设地点:辽宁省葫芦岛市兴城市1.1.5建设内容:兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目位于兴城市三道沟乡、碱厂乡,治理水土流失面积7.21km2。

1、国家农业综合开发东北黑土区水土流失重点治理工程松辽流域辽宁省兴城市三道沟项目区三道沟小流域位于兴城市三道沟乡,小流域总面积4939.62hm2,水土流失面积2537.08hm2,设计治理面积522.75公顷,其中地埂植物带23.61hm2,水土保持林82.02hm2(其中鱼鳞坑整地造林30.32 hm²/一般造林51.70 hm²),新建经果林21.52hm²,进行老果园改造118.12hm²,封育治理236.56hm²,保土耕作40.92hm²,建设石笼谷坊90座,新建作业路2.83km。

2、国家农业综合开发水土保持项目2014年辽宁省兴城市老黄顶项目区模户山小流域水土保持工程,位于兴城市西部碱厂乡,流域总面积22.59km²,水土流失面积947.68hm²。

工程计划治理面积310.58hm²,其中地埂植物带20hm²,水土保持林106.1hm²(其中鱼鳞坑整地造林38.69hm²,一般造林67.41hm²),新建经果林14hm²,进行老果园改造25hm²,封育治理105.48hm²,保土耕作40hm²,建设干砌石谷坊9座,新建作业路1.5km。

1.1.6项目组成:兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目包括台子碱厂乡模户山小流域、三道沟乡三道沟小流域。

主要建设项目为:造林工程、封育治理工程、沟壑治理工程等。

1.2工程项目主要目标1.2.1工程质量目标工程质量达到国家验收规范的合格标准,争创优质工程。

1.2.2工期目标监理进场日期:2014年11月13日计划开工日期:2014年11月14日,计划竣工日期:2015年6月10日。

1.2.3投资目标项目总投资318.08万元。

1.3监理工程范围和内容1.3.1监理工程范围监理工程范围为计划完成的水土流失综合治理面积8.33km2。

其中:营造经济林35.52hm2,封育治理工程342.04hm2,水保林188.12hm2,地埂植物带43.61hm2,老果园改造143.12hm2,修作业路4.33km,建谷坊99座。

1.3.2监理服务内容:自2014年11 月14日开始至2015年6月10日工程施工实施阶段的监理工作。

1.4监理主要依据1.4.1编制依据⑴国家和工程建设管理部门制定颁发的法律、法规和有关政策。

⑵国家和水利行业现有相关的设计规范、技术标准、质量标准、施工规范、验收规程等。

⑶经批准的工程设计文件、图纸和说明书。

⑷《国家农业综合开发水土保持工程2014年辽宁省兴城市老黄顶项目区模户山小流域实施方案》。

⑸《国家农业综合开发水土保持工程2014年辽宁省兴城市老黄顶项目区三道沟小流域实施方案(续建)》。

⑹兴城市老黄顶项目区(三道沟和模户山小流域)水土流失重点治理项目实施计划。

⑺建设单位与监理单位签订的监理合同。

⑻建设单位与施工单位依法订立的工程承包合同。

⑼《水利工程建设项目施工监理规范》(SL288-2003)。

⑽《朝阳禹盛环境工程监理有限公司质量管理体系文件》。

1.5监理组织1.5.1现场监理机构朝阳禹盛环境工程监理有限公司兴城市农发水土保持项目监理部为朝阳禹盛环境工程监理有限公司派驻本项工程施工现场的监理机构。

⑴监理部组织机构,见下框图。

监理部组织机构图⑵监理人员组成:朝阳禹盛环境工程监理有限公司兴城市农发水土保持项目监理部共选派监理人员7人,其中总监理工程师张武1人,专业监理工程师尹利、王溪平、陈艳、孙洋、林雪松5人,监理员杨强强1人。

监理人员情况见下表。

监理组织机构1.5.2岗位职责本工程实行总监理工程师负责制,在总监理工程师领导下实行分项目管理,监理工程师负责各工程项目监理工作。

1.6监理工作基本程序⑴签订监理合同,明确监理范围、内容和责权。

⑵依据监理合同,组建现场监理机构,选派总监理工程师和监理工程师。

⑶熟悉工程建设有关法律、法规、规章以及技术标准,熟悉工程设计文件,施工合同和监理合同文件。

⑷进行监理工作交底。

⑸编制《监理实施细则》。

⑹实施施工监理工作。

⑺督促施工单位及时整理、归档各种资料。

⑻参加验收工作,签发工程移交证书和工程保修责任终止证书。

⑼结算监理费用。

⑽向发包人移交有关档案资料,监理工作总结报告。

⑾向发包人移交其所提供的文件资料及设施、设备。

1.7监理工作主要方法和主要制度1.7.1监理工作主要方法⑴现场记录。

根据施工内容、工序,完整记录每日施工现场人员、设备和材料,天气,施工环境以及施工中出现的各种情况。

⑵发布文件。

采取监理通知、指示、批复、签认等文件形式进行施工全过程的控制和管理。

⑶旁站管理。

按合同约定,在施工现场对工程项目的重要部位和关键工序的施工,实施全过程检查、监督与管理。

⑷巡视检验。

对所监理的工程项目进行检查、监督和管理。

⑸跟踪检测。

在施工单位进行试样检测前,对检测人员、仪器设备以及拟订的检测程序和方法进行审核,在施工单位对试样进行检测时,实施全过程的监督,确认其程序、方法的有效性及检测成果的可靠性,并对该结果确认。

⑹平行检测。

在施工单位对试样自行检测的同时,独立抽样进行检测,核验施工单位的检测结果。

⑺协调。

对参加工程建设各方之间的关系以及工程施工中出现的问题和争议进行调解。

1.7.2监理主要工作制度⑴单位、分部工程开工审批制度。

⑵原材料、成品、半成品报验制度。

⑶技术交底制度。

⑷图纸审查及签发制度。

⑸工程质量检验评定制度。

⑹关键部位及隐蔽工程验收签证制度。

⑺工程计量、支付签证制度。

⑻监理部管理制度。

⑼会议制度。

⑽监理报告制度。

1.8监理人员守则1.8.1遵纪守法、坚持求实、严谨、科学的工作作风;全面履行岗位义务,正确运用权限、谨慎、勤奋地开展监理工作。

1.8.2努力学习,钻研业务,全面收集相关信息,熟悉和掌握建设项目管理和专业施工知识,提高自身素质与管理水平,在授权范围内充分运用专业知识和技能,及时发现问题和解决问题。

1.8.3提高监理服务意识,增强责任感,加强与工程建设各方的协作,积极、主动开展工作,尽职尽责,公正廉洁。

1.8.4不得与施工单位和材料、设备供应单位有除工作联系以外的其它业务关系和经济利益关系。

1.8.5遵守业务道德,维护职业信誉,严禁徇私舞弊。

2工程质量控制2.1质量控制原则工程质量是监理工作的重要环节,监理人员必须贯彻以质量为中心的方针,坚持预防为主、防检结合的原则。

按合同、委托协议书、技术规范、设计图纸及有关文件严格要求施工单位认真施工,实现工程质量总目标。

2.2质量控制依据(1)符合施工承包合同规定并经批准的设计文件。

(2)工程建设各方签订的合同文件有关条款。

(3)《水利工程建设项目施工监理规范》(SL288-2003)。

(4)《水土保持工程质量评定规程》(SL336-2006)。

(5)《水土保持综合治理技术规范》(GB/T16453.1-6-2008)。

(6)《水土保持综合治理验收规范》(GB/T15773-2008)。

(7)《水土保持治沟骨干工程技术规范》(SL289-2003)。

2.3质量控制的目标2.3.1质量要求和目标施工过程监理的质量控制,以单元工程为基础进行检测和质量等级评定,监理人员督促施工单位按照合同及规范标准进行施工,对所监工程合格率达100%。
