表面工程与电站设备

合集下载

变电站设备清扫绝缘子清扫清污施工方案

变电站设备清扫绝缘子清扫清污施工方案

变电站设备清扫绝缘子清扫清污施工方案一、项目背景变电站是电力系统中的一个重要环节,起着输电、变电、配电的作用,维护变电站的设备的正常运行是保障电力系统稳定供电的重要任务之一、然而,变电站设备和绝缘子长期暴露在自然环境中,容易被污物覆盖,影响其绝缘性能和导电性能,导致设备故障和电力系统不稳定。

因此,定期进行设备清扫和绝缘子清污工作,以保持设备的良好状态,对于保障电力系统安全稳定运行具有重要意义。

二、施工目标1.清除设备表面的灰尘、污垢和有机物质,保持设备的光洁度和漆面的完好性;2.清除绝缘子表面的油污、盐污、尘埃和其他污染物,恢复绝缘子的绝缘性能和导电性能;3.防止设备和绝缘子表面产生划痕和损坏,提高设备的使用寿命和运行安全性。

三、施工工艺及方法1.设备清扫工艺1.1.工艺流程:(1)设备测量和评估:根据变电站设备的类型、规格和现场情况,进行测量和评估,确定施工工艺和方法。

(2)准备工作:整理工作现场,确认施工区域和施工范围,准备清洗设备所需的工具、材料和设备。

(3)清扫设备表面:使用适当的清洁剂和清洁工具清洗设备表面,可以采用喷淋、刷洗、擦拭等方法。

(4)清理设备内部:对设备内部的污垢和灰尘进行清理,可以采用吹扫、真空吸尘等方法。

(5)检查和修复:检查设备表面是否存在划痕和损坏,并及时修复。

1.2.工艺参数:清扫设备表面所使用的清洁剂应具有良好的清洁效果、无刺激性和腐蚀性。

清洁工具应选择适合设备材质和清洁操作的工具,避免对设备表面造成损害。

2.绝缘子清污工艺2.1.工艺流程:(1)绝缘子测量和评估:根据绝缘子的类型、规格和现场情况,进行测量和评估,确定施工工艺和方法。

(2)准备工作:整理工作现场,确认施工区域和施工范围,准备清洗绝缘子所需的工具、材料和设备。

(3)清洁绝缘子表面:使用适当的清洁剂和清洁工具清洗绝缘子表面,可以采用喷淋、刷洗、擦拭等方法。

(4)检查和修复:检查绝缘子表面是否存在损伤和缺陷,如发现问题及时修复。

电网系统中110kV变电站安装施工技术的应用研究

电网系统中110kV变电站安装施工技术的应用研究

电网系统中110kV变电站安装施工技术的应用研究发布时间:2022-06-26T02:38:53.930Z 来源:《中国电业与能源》2022年第4期作者:左涛[导读] 110kV变电站是电网系统建设的重要内容,规范化的开展110kV变电站安装工作,能有效保证电网系统的完成性,提升电力输送的稳定性。

左涛新疆伊犁南岗化工有限责任公司 835100摘要:110kV变电站是电网系统建设的重要内容,规范化的开展110kV变电站安装工作,能有效保证电网系统的完成性,提升电力输送的稳定性。

本文立足电网系统建设,在阐述110kV变电站安装重难点的基础上,从支架安装、变压器安装、电缆敷设、接地施工、断路器安装等层面出发,指出110kV变电站安装施工技术要点和注意事项,期望能充分保证110kV变电站安装的标准性、规范性,为电力资源的高效、安全应用创造良好环境。

关键词:电网系统;变电站;110kV;安装技术电网系统是电力资源高效利用的基础,新经济形态下,我国社会生产中对于电力资源的需求量不断增加,这要求重视电网系统基础设施的有效建设。

110kV变电站是电网系统建设施工的重要内容,其直接关系着电力资源输送、应用的稳定性、安全性。

新时期,有必要严格控制110kV变电站安装施工技术应用,以此来创建良好的电网运行环境,提升电力资源应用效益。

一、110kV变电站安装施工技术重难点作为电网系统基础设施建设的重要内容,110kV变电站安装施工本身具有较强的专业性、综合性和复杂性。

在见图的安装施工阶段,110kV变电站安装施工技术的重难点包括:其一,110kV变电站基础墩施工中,施工人员在技术参数预估和把控中存在一定的难度;其二,变电站安装包含了较多的设备安装与调试工作,同时散热设备安装、配套绝缘设施安装等内容均有较高的技术要求,整体把控难度较大。

其三,110kV变电站的电缆线路较为复杂,当电缆敷设型号、长度选择不当,辐射不合理时,势必影响整体的应用效果。

变电站设备安装

变电站设备安装

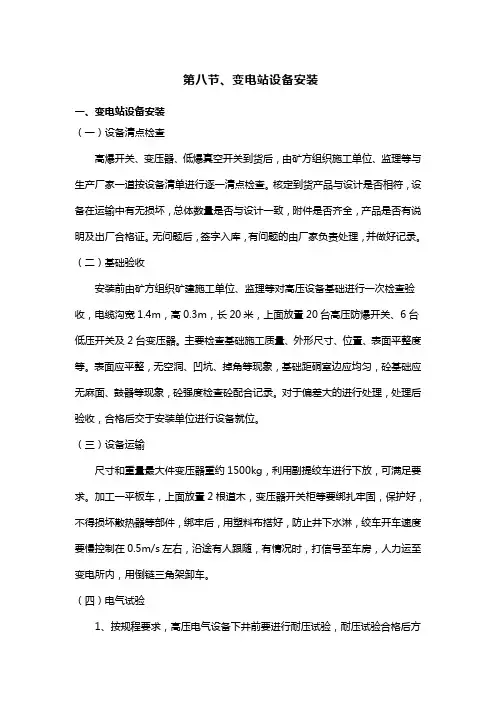

第八节、变电站设备安装一、变电站设备安装(一)设备清点检查高爆开关、变压器、低爆真空开关到货后,由矿方组织施工单位、监理等与生产厂家一道按设备清单进行逐一清点检查。

核定到货产品与设计是否相符,设备在运输中有无损坏,总体数量是否与设计一致,附件是否齐全,产品是否有说明及出厂合格证。

无问题后,签字入库,有问题的由厂家负责处理,并做好记录。

(二)基础验收安装前由矿方组织矿建施工单位、监理等对高压设备基础进行一次检查验收,电缆沟宽1.4m,高0.3m,长20米,上面放置20台高压防爆开关、6台低压开关及2台变压器。

主要检查基础施工质量、外形尺寸、位置、表面平整度等。

表面应平整,无空洞、凹坑、掉角等现象,基础距硐室边应均匀,砼基础应无麻面、鼓器等现象,砼强度检查砼配合记录。

对于偏差大的进行处理,处理后验收,合格后交于安装单位进行设备就位。

(三)设备运输尺寸和重量最大件变压器重约1500kg,利用副提绞车进行下放,可满足要求。

加工一平板车,上面放置2根道木,变压器开关柜等要绑扎牢固,保护好,不得损坏散热器等部件,绑牢后,用塑料布搭好,防止井下水淋,绞车开车速度要慢控制在0.5m/s左右,沿途有人跟随,有情况时,打信号至车房,人力运至变电所内,用倒链三角架卸车。

(四)电气试验1、按规程要求,高压电气设备下井前要进行耐压试验,耐压试验合格后方可下井。

2、高爆真空开关试验项目有:绝缘电阻吸收比测试,交流耐压试验,机构操作试验。

3、变压器试验项目:线圈高低压侧直流电阻测试,高低压侧绝缘电阻吸收比测试,绝缘油测试,交流耐压试验。

4、低压防爆真空开关,试验项目为相间对地。

5、对于高压设备试验使用专用的交流耐压试验装置,绝缘电阻测试,高压使用2500V摇表,低压使用500V摇表。

6、试验要在晴天进行,雨雪雾天气不能进行,测试现场要搭临时警戒线,派人看守,7、试验完后,填写试验报告单,将开关及变压器有关元器件恢复至原位,盖好箱盖。

变电站设备进场安装方案精选

变电站设备进场安装方案精选

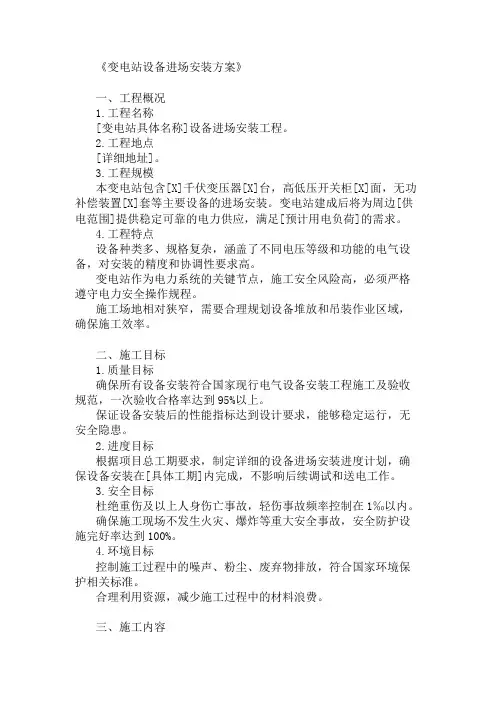

《变电站设备进场安装方案》一、工程概况1.工程名称[变电站具体名称]设备进场安装工程。

2.工程地点[详细地址]。

3.工程规模本变电站包含[X]千伏变压器[X]台,高低压开关柜[X]面,无功补偿装置[X]套等主要设备的进场安装。

变电站建成后将为周边[供电范围]提供稳定可靠的电力供应,满足[预计用电负荷]的需求。

4.工程特点设备种类多、规格复杂,涵盖了不同电压等级和功能的电气设备,对安装的精度和协调性要求高。

变电站作为电力系统的关键节点,施工安全风险高,必须严格遵守电力安全操作规程。

施工场地相对狭窄,需要合理规划设备堆放和吊装作业区域,确保施工效率。

二、施工目标1.质量目标确保所有设备安装符合国家现行电气设备安装工程施工及验收规范,一次验收合格率达到95%以上。

保证设备安装后的性能指标达到设计要求,能够稳定运行,无安全隐患。

2.进度目标根据项目总工期要求,制定详细的设备进场安装进度计划,确保设备安装在[具体工期]内完成,不影响后续调试和送电工作。

3.安全目标杜绝重伤及以上人身伤亡事故,轻伤事故频率控制在1‰以内。

确保施工现场不发生火灾、爆炸等重大安全事故,安全防护设施完好率达到100%。

4.环境目标控制施工过程中的噪声、粉尘、废弃物排放,符合国家环境保护相关标准。

合理利用资源,减少施工过程中的材料浪费。

三、施工内容1.设备验收设备到货后,组织建设单位、监理单位、设备供应商等相关方进行联合验收。

检查设备的型号、规格是否与设计文件一致,外观有无损伤、变形等缺陷,随货资料是否齐全。

2.设备搬运与堆放根据设备的重量、尺寸和安装位置,选择合适的搬运工具和方法,如吊车、叉车、滚杠等。

在施工现场设置专门的设备堆放区域,按照设备类别、安装顺序分区堆放,保证设备堆放整齐、稳定,便于查找和搬运。

3.基础检查与处理对设备基础进行复查,检查基础的尺寸、标高、平整度是否符合设计要求。

对基础表面进行清理,去除油污、杂物等,必要时进行打磨处理,确保基础表面平整、光洁。

发电厂设备油漆涂刷通用技术规定

发电厂设备油漆涂刷通用技术规定

发电厂设备油漆涂刷通用技术规定为了满足火电项目主合同对电厂设施保护的要求,防止设备的腐蚀,延长使用寿命。

对投标方供货范围内的钢结构、各类设备、容器、烟风煤粉管道和汽水油管道的油漆工艺提出以下技术规定。

a.油漆供应商具有在电厂所在国和中国两个国家当地供货能力。

b.投标方应依据本规定选择其采用的具体油漆工艺方案,在现场环境条件下,防腐设计寿命应为5-15年。

c.所有油漆材料应是高质量的油漆产品。

各涂层油漆要求选用符合ISO、GB>DL等标准规定的产品。

d.本规定中所描述的“层”为不同种类漆的分界单位,“道”为每层漆的涂刷遍数。

1概述本节规范所涵盖的底漆、中间漆、面漆和相关油漆工程包括由投标方提供的所有钢结构、设备、烟风煤粉管道和汽水油管道的油漆。

投标方所供设备表面涂漆应符合有关标准的要求,除定型机电产品外,主要表面必须涂一层底漆,一层中间漆和一层面漆,并达到要求的干膜厚度。

1.1一般规定a.下述项目应进行外部油漆:不保温的设备、管道及其附件;支吊架、平台扶梯等现场制作部分。

直径较大的循环水管道、箱类、罐类等按照标准进行内部油漆。

b.设备、管道和附属钢结构在涂装前的表面预处理应根据钢材表面的锈蚀等级,进行除锈,并达到规定的处理等级。

1.2工厂油漆和现场油漆分配的原则a.所有投标方所供工厂完全装配和组装的设备(含支承结构),应在工厂完成全部油漆,现场只做补漆。

b.如果设备在现场完成组装,并有施焊等工艺的,至少在工厂应完成底漆和中间漆。

如果有二道面漆,应在工厂完成,现场仅做补漆。

c.钢结构应在工厂完成底漆和中间漆。

并有两道面漆,在工厂完成一道,最后一道面漆在现场完成。

d.所有设备供货商提供的保温管道出厂的防护底漆应由管子投标方完成,保温后现场在镀锌铁皮上刷涂色环和箭头,所有设备供货商提供的不保温管道出厂的防护底漆应由管子投标方完成,面漆和修补由施工完成。

设备应在工厂涂刷底漆、中间涂层和面漆。

1.3涂层厚度的最低要求a.钢结构应符合ISO12944《色漆和清漆一一防腐蚀涂料的钢结构腐蚀保护》的规定涂料、涂层遍数、涂层厚度均应符合设计要求,当无特殊要求时,规定涂层干漆膜总厚度,见表1、表2和表3的规定。

110kV变电站电气设备安装及调试施工方案_2

110kV变电站电气设备安装及调试施工方案_2

1XXXX工程电气设备安装及调试项目审核:校核:编制:XXX工程有限公司二〇一七年七月二十七日目录第一章工程概况 (1)1.1 工程名称 (1)1.2 工程内容 (1)第二章施工准备 (2)2.1 临时设施 (2)2.2 劳动力安排: (2)2.3 技术准备 (2)2.4主要施工器具 (2)2.5 施工顺序 (3)第三章所有电气设备安装的具体措施 (4)3.1 110kV主变器安装方案 (5)3.2 110kV GIS配电装置安装 (11)3.2.1施工工序和施工方法 (11)3.2.2施工准备 (11)3.2.3基础检查 (12)3.2.4GIS设备临时就位 (12)3.2.5主母线安装 (13)3.2.6分支母线连接 (14)3.2.7电压互感器连接 (15)3.2.8施工用具 (15)3.2.9注意事项 (15)3.3开关柜安装(35kV开关柜, 400V电压配电柜, 继保通信装置, 监控装置等) (16)3.3.1施工准备 (16)3.3.2安装 (16)3.3.3安全注意事项 (19)3.4 SVG系统安装 (19)3.4.1适用范围 (20)3.4.2施工准备 (20)3.4.3成品保护 (20)3.4.4工艺流程 (21)3.4.5施工用具 (23)3.4.6注意事项 (23)3.5 隔离开关安装方案 (24)3.5.1施工准备 (24)3.5.2成品保护 (24)3.5.3开箱检验 (24)3.5.4隔离开关安装与调整 (25)3.5.5使用工具 (26)3.5.6安全注意事项 (26)3.6 站用变压器, 接地变压器安装 (27)3.6.1准备工作 (27)3.6.2安装 (27)3.6.3安全注意事项 (28)3.7 全站电缆 (28)3.8 设备调试 (29)第四章工期目标和施工进度控制 (31)4.1工期目标 (31)第五章安全、质量措施 (32)5.1 安全措施 (32)5.2 质量措施 (33)5.3 质量程序及检验项目 (34)第六章安全目标安全保证体系 (36)6.1 安全管理目标 (36)6.2 安全管理组织机构及主要职责 (36)6.3安全管理制度和办法 (36)6.4重点专业的安全控制措施 (38)第七章环境保护及文明施工 (38)7.1 环境保护 (39)7.2 加强施工管理严格保护环境 (39)7.3文明施工的目标及实施方案 (39)7.4文明施工考核管理办法 (40)1.1 工程名称XXXX工程电气设备安装及调试项目。

表面工程技术的开发和应用

表面工程技术的开发和应用

表面工程技术的开发和应用表面工程学是一门新兴的学科,发展迅速,应用前景广阔。

文章阐述了开展表面工程学研究的目的和意义。

评述了表面工程学在人类文明和生活、在先进制造技术、在设备仪器维修、在电子通讯技术、在高新技术以及在节约资源、保护环境中的作用和应用。

关键词表面工程学表面技术应用1.前言表面科学与工程以表面为研究对象。

表面问题是一个古老的问题。

然而,早在二十多年以前,所有固体物理的研究均假设材料是无穷大的,没有表面,抛开表面问题来研究材料,说明表面有其特殊的复杂性。

美国材料界有“上帝创造了物质、魔鬼给了一个表面”之说,可见表面问题是比较困难的。

表面工程学科发展的重要标志是1983年英国伯明翰大学成立了Wolfson表面工程学院[1], 并在1985年创办了国际性杂志《表面工程》。

认识到这一新兴学科的重要性,1986年在布达佩斯第5届国际材料热处理大会上,将国际热处理学会更名为国际热处理与表面工程学会。

中国机械工程学会于1987年成立了表面工程研究所,1988年出版了中文版《表面工程》杂志,1993年成立了中国机械工程学会表面工程分会。

自1989年以来,我国先后多次召开全国性或国际性的表面工程学术会议和表面科学与工程学术会议。

2、表面工程学的研究意义和目的物体的相互作用首先是通过物体表面进行的。

表面及表面层的结构与性能在科学、技术和日常生活中的重要性是不言而喻的。

如催化剂的催化行为是由表面成分和结构决定的;在半导体材料中,各种电性能通常是由材料的最外层微米数量级厚度的成分和结构控制的。

工程中常见的三大失效形式—磨损、腐蚀和断裂,前两者是因表面破坏而失效,即使是疲劳断裂,也往往是从受力最大的表面开始而逐渐向内部发展。

失效破坏导致零部件报废,设备停产,给国民经济造成巨大的损失。

表面工程学能直接针对许多贵重零部件的失效原因,实行局部表面强化或修复,对零部件进行预保护或重新恢复其使用价值,它的最大优势是能够以多种方法制备出优于本体材料性能的表面功能薄层,这层表面材料与制作部件的整体材料相比,厚度薄,仅占工件整体厚度的几百分之一到几十分之一,但却赋于基体材料表面的原来没有的特殊性能,从而满足工程上对材料表面性能的要求。

现代表面工程技术第二部分堆焊

现代表面工程技术第二部分堆焊

• 铬镍奥氏体不锈钢在核容器、化工容器、管道制造中获得广 泛应用。C、Si、B等元素 含量较高的铬镍不锈钢堆焊材料 主要用于阀门密封面的堆焊;Crl9Nil9Mn6型铬镍奥氏体堆 • 焊材料和铁素体含量高的Cr29Ni型堆焊材料耐气蚀性好, 可用于水轮机过流部件耐气蚀堆 焊,由于具有好的耐热和 耐高温冲击能力,也可用于热冲压、热挤压工具的堆焊。 • 高铬马氏体不锈钢堆焊材料耐热性好,热强度高,耐腐 蚀性也较好,主要用于中温 (300℃ ~ 600℃)耐粘着磨损 面的堆焊,如中温中压阀门密封面的堆焊,含碳和钼的Crl3 型 堆焊材料具有较高的耐磨性和一定的抗冲击能力,用于 连铸机的导辊、拉矫辊的堆焊。
• 药芯焊丝MAG堆焊时,焊丝直径一般为3.2mm, C02气保护,气流量大于20L/min,焊丝焊前在 200℃-300℃烘1h-2h。一般A-450焊丝预热温度 >200℃,A-600焊丝预热温度>250℃。堆焊工艺 参数为:I=300A-500A,U=26V~30V,直流反 接。焊后冷却速度不宜过快,必要时进行350℃焊 后热处理。 • 自保护药芯焊丝堆焊时,焊丝直径一般为 3.2mm,焊丝伸出长30mm~50mm,焊丝焊前在 200℃-300℃烘1h~2h。堆焊工艺参数为: I=300A-500A,U=26V~30V,工件焊前预热 200℃~250℃。
• 这类钢常用堆焊方法是焊条电弧焊。焊前需 根据工件大小和母材成分在200℃ ~ 600℃ 范围内预热。例如,在补焊裂损或磨损的高 速钢刀具时,局部预热200℃~240℃即可。 补焊后空冷,再刃磨加工到所需尺寸。最后 进行三次540℃回火,每次保温1h,然后即 可使用。补焊大件时,焊前工件应退火。堆 焊前工件预热400℃ ~ 600℃以上,层间温 度应不低于预热温度,焊后炉中缓冷,最后 按高速钢热处理工艺进行处理。再如,在局 部堆焊修复模具时,应视模具钢不同预热 300℃~500℃,堆焊后进行回火。对于堆 焊厚度较大的裂损部位可先用Crl9Ni8Mn7 焊条堆焊一层缓冲层,以减少裂纹倾向。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表面工程与电站设备[摘要]介绍了堆焊、热喷涂、喷焊、自蔓延、表面热处理、表面清洗、粘接、涂饰等表面技术在火力电站设备上的应用。

指出表面工程技术的应用使电站设备许多零部件的抗磨损、抗腐蚀寿命成倍提高。

重点指出,对零件表面工况条件和失效形式的分析、表面技术设计以及严格的操作工艺是保证质量、取得预期效果的关键。

[关键字]全文1 引言随着我国国民经济的高速发展,我国电力建设在“八五”、“九五”期间获得了飞速发展,火电建设已经朝着大容量、超临界、高效率的大机组和洁净燃烧方向发展,装机容量也获得了极大增加,2000 年底装机容量已达319 320 MW,2001 年完成发电量 1.4 640×1012 kW h,截止今年9 月份,我国仅国家电力公司系统就完成1.17 589×1012 kW h的发电量,其中火力发电厂的发电容量占整个发电容量的80%左右。

火力发电设备不仅自动化程度很高,而且工作条件苛刻,其中许多部件长期在高温、高压、腐蚀、磨损等各种恶劣工况下运行,腐蚀、疲劳和磨损这3 种机械零件的典型失效方式在电站设备中集中体现出来[1]。

表面工程技术作为一种有效的抵抗零件失效的技术,已在电站设备上获得了广泛应用,不仅用于功能涂层,还用用于装饰性涂层;不仅用于一些设备和零件的修复,还应用于电站设备的制造和再制造。

2 堆焊技术在电站设备上的应用2.1 表面堆焊技术在电站制粉和输粉系统的应用[1]2.1.1 中速磨煤机磨辊的制造与修复表面工程技术在中速磨煤机上主要用于抵抗煤及煤中参杂物对磨煤机碾磨件磨辊和磨盘的磨损。

中速磨煤机是通过磨煤机中的碾磨件对煤的碾压使煤磨制成煤粉,主要有 E 型中速磨、RP 磨、MPS 及其改进型MBF中速磨煤机,据不完全统计,全国在电厂中使用MPS(MBF)型中速磨煤机有200 多台,这种类型的中速磨煤机具有占地面积小、耗能较低等特点。

中速磨煤机的易磨损件主要有:磨辊、磨盘、磨球和磨环等。

早期使用的磨煤机磨辊和磨盘采用镍硬IV 白口铸铁制造,镍硬IV 白口铸铁主要是由国外引进中速磨煤机时一同引进的,后来逐步由高铬白口铸铁取代。

高铬白口铸铁用于制造磨辊和磨盘要比镍硬IV 具有较长的寿命。

堆焊在磨煤机磨辊和磨盘上的成功应用是在高铬铸铁焊接工艺获得突破后而获得应用的,采用堆焊制造和修复磨辊和磨盘,可以获得更高的寿命。

在磨损厚度一致的情况下,其使用寿命相当于或者高于铸态的高铬铸铁磨辊。

在高铬铸铁成分基础上加入其它合金元素,制成改性高铬铸铁焊丝,可以获得耐磨性更好的堆焊层,采用这种堆焊材料制造成的复合高铬铸铁或者用于修复的中速磨磨辊其寿命可达铸态高铬铸铁寿命的 1.5 倍。

改性高铬铸铁的金相组织,晶粒明显细化、碳化物和硬质相尺寸大小均匀、基体组织致密。

采用堆焊技术制造复合磨辊的主要制造过程是:首先浇铸一个铸钢的铸胎,铸胎的尺寸根据所需复合层的厚度来确定;然后在铸胎上采用明弧或者埋弧自动焊工艺在铸胎上堆焊改性高铬铸铁耐磨层;最后进行加工。

对于不产生磨损和需要机械加工的部位用优质碳素钢堆焊,因此复合磨辊不仅便于加工,而且节约贵金属。

堆焊技术不仅可以制造磨辊还广泛用于修复磨辊,采用这种工艺不仅可以修复使用过的复合磨辊,还可以修复使用过的高铬铸铁、镍硬白口铸铁磨辊,是一个典型的再制造实例。

2.1.2 给粉机重要零件的表面强化修复给粉机是由煤粉仓向一次风管供给煤粉的设备,它用于中间贮粉仓系统和半直吹式系统,常置于煤粉仓的下部,常用的有螺旋给粉机和叶轮式给粉机 2 种。

叶轮式给粉机的叶轮和螺旋式给粉机的螺旋杆由于长期处于和煤粉的摩擦过程中,而给粉机叶轮和螺旋杆在制造厂出厂时,采用单金属制成,煤粉对它们磨损较为严重,寿命较短。

对于叶轮式给粉机叶轮的强化修复,一般在现场进行,给粉机的叶轮直径较小,对于给粉量在10t/h 左右的给粉机,其叶轮直径在360 mm 左右。

目前,基本采用普通电弧堆焊方法进行修复。

早期,有个别制造厂采用HT200 制造叶轮,在修复需要注意:对于造成材料磨损较重的煤种(如我国大多数地区生产的含灰量较低的无烟煤),一般采用D698合金铸铁焊条堆焊;对于造成材料磨损较轻的煤种(一般可磨系数≥1.4,占我国动力用煤3/4 的烟煤),采用D5 系列的堆焊焊条进行堆焊,在D5 系列的焊条中,采用D517 号焊条获得的效果较好,性能价格比最高。

堆焊的厚度约3~5 mm。

堆焊过程中产生的热应力会使堆焊表面产生裂纹并使叶轮产生变形,对堆焊层的抗磨性和叶轮的正常使用产生不利影响,因此一般采用预热与焊后缓冷方法消除和减小这种倾向。

在现场一般是用氧乙炔加热后进行堆焊,焊后砂埋进行缓冷,实践表明,这种方法可以有效的消除堆焊表面产生的裂纹和避免叶轮的变形。

经过堆焊强化修复后,其使用寿命是原来未经处理的叶片使用寿命的 3 倍以上。

2.1.3 其它方面的应用堆焊技术还用在通过一次风的风门上,用于风门的内壁、挡板和密封面的防磨处理,采用堆焊处理的风门要比整体采用稀土耐磨钢制造的风门提高寿命 1 倍以上,但成本却和其相当。

堆焊技术还应用在排粉机叶轮的防磨处理上,但对操作工艺要求很严,如果工艺控制不好,可能会出现叶片比较严重的变形、出现局部先期磨损和影响动平衡的问题。

2.2 电站高温高压阀门密封面的表面堆焊在火力发电机组上,高温高压阀门主要用在汽水管路上,随着火力发电机组向高参数、大容量发展,工作条件越来越恶劣。

这些电站阀门在承受高温、高压的同时,还要在高压差下承受汽水混合物的冲刷和侵蚀、密封面之间的摩擦和磨损等,阀体、阀盖和填料等的材质和质量、密封面的质量直接影响阀门的使用寿命及功能的实现。

由于单一材质工艺性能和使用性能难以统一的弱点,因此这些电站阀门优质的密封面目前基本上都是采用堆焊强化。

2.2.1 密封面堆焊材料密封面的堆焊材料应在高温下具有高强度、低摩擦因数,耐金属间磨损、耐气蚀、耐冲击、抗高温氧化性、耐磨蚀和热硬性等要求。

目前我国密封面堆焊材料主要采用钴基合金和其代用材料[2]。

钴合金的硬度高,耐磨性好和耐蚀性强,而且具有较高的热硬性和热稳定性等特点,长期以来国内外均用钴基合金作为高温高压阀门密封面的堆焊材料。

但是钴的资源缺乏,我国钴的矿藏更少。

因此发展了其代用材料:镍基合金、铁基合金和低钴型合金。

目前,镍基合金和铁基合金材料在很多场合已经取代了钴基合金。

钴基合金的堆焊材料可应用于600 ℃以上的工况条件,在600 ℃以下工作的阀门密封面通常选用镍基或者铁基合金堆焊。

2.2.2 堆焊工艺考虑到尽量降低母材的稀释率、减少母材的熔深,获得尽可能高的熔敷效率,目前在制造阀门时广泛使用粉末等离子堆焊。

但是,在现场进行修复时,由于场地和其它条件的限制,也有采用氧乙炔焊、手工电弧焊、钨极氩弧焊等方法。

粉末等离子弧堆焊可获得低的母材稀释率(5%~15%),并有高的熔敷率。

尤其是合金粉末制备简单,不像丝材那样受铸造、轧制、拔丝等工艺的限制,因此,在高温高压阀门上获得了广泛应用[3]。

氧乙炔焊可达到最低的母材稀释率(<5 %此方法效率低,熔敷效率约为 1 kg / h),此外对低碳的钴基合金,采用氧乙炔焊时,其焊接性较差。

氧乙炔焊与钨极氟弧焊相比,在许多场合,尤其在堆焊奥氏体不锈钢时,会出现渗碳现象。

钨极氩弧焊具有很强的热源,母材稀释率较大(约为20 %),过多的稀释率通常不得不采用堆焊两层或多层的熔敷方法;产生热裂纹是钨极氩弧焊堆焊的潜在问题,这是从母材中渗入有害元素(如硫)所致;钨极氩弧焊容易实现自动化,它通常所采用的填充材料只能制成长的铸棒(通常φ 3.2 mm 或更粗些);也可用药芯焊丝作为钨极氩弧焊的填充材料,但其药芯必须坚实,用松动的药芯焊丝,输入电弧区时会发生微小“爆炸”而粘污钨极,造成电弧不稳定。

电站高温高压阀门密封面,有的是在耐热钢材料上堆焊,有的是在铸件上堆焊,堆焊材料往往是合金元素含量高、硬度高的材料,焊接性差。

另外,堆焊材料与母材间的线膨胀系数相差也较大,因此密封面堆焊时容易出现裂纹,甚至发生堆焊层与母材分离的情况。

在实际生产过程中为防止发生这类问题采用预热、缓冷和焊后热处理的办法进行处理。

由于线膨胀系数相差大,在合金钢上堆焊钻基合金时,事先在合金上先堆一层过渡层,过渡层可以采用Cr24Ni12、Crl6Ni25Mo6 或镍基合金材料。

3 喷涂、喷焊技术在电站设备上的应用电站锅炉内水冷壁管道通常采用低合金钢制造,钢中的含铬量不足以抵抗锅炉内含酸烟气的腐蚀,当煤中含硫量较高时这种情况更为严重。

喷涂技术用于这种水冷壁的防腐获得了较好的效果。

对水冷壁的表面喷涂曾采用过多种表面喷涂技术,现在得到广泛应用的是高速电弧喷涂技术,由国家产学研设备工程开发推广中心研制的高速电弧喷涂枪,气流速度达600 mm/s 以上,喷涂粒子的速度达300 m/s 以上,孔隙率在2 %以下,结合强度可达40 MPa[4]。

高速电弧喷涂用于水冷壁喷涂克服了普通电弧喷涂的缺点,可以获得与等离子喷涂和HVOF 技术相近的涂层质量,同时又继承了普通电弧喷涂的优点,具有沉积效率高、涂层组织致密、电弧稳定性高、通用性强、性能价格比高等特点。

采用高速电弧喷涂处理以后使用寿命是未处理时的2~3 倍。

煤粉中的硫,可使水冷壁生成几毫米厚度蓬松的硫化铁锈皮。

为抵抗这种破坏,必须提供一种能生成致密氧化膜的材料,在已知元素中只有铬元素能满足这个要求。

因此,高速电弧喷涂水冷壁管道的丝材为高铬合金,如SCL60 和FM72 就是比较常用的合金。

在具体施工时,如果操作不当,可能造成涂层的开裂和剥落,这种情况在很多电厂都发生过。

造成这种情况的原因有2 个:一是结合强度不够,另一个是涂层不够致密。

因此,高速电弧喷涂对水冷壁的防腐通常采用3~4 步完成,每步完成一个主要工作和功能,如第一步用于增强结合强度,第2步用于获得致密耐腐蚀层,第 3 步封口,防止腐蚀气体进一步渗入。

锅炉的过热器和再热器上的管道还会发生煤灰腐蚀,煤灰腐蚀是一种高温液态腐蚀现象,目前很多电厂采用高速电弧喷涂技术治理,并选用含镍和钼的高铬合金丝材(如unique coat 公司的625丝材)。

大型引风机叶片、旋风除尘器内壁也可采用等离子喷焊或者氧乙炔喷焊耐磨合金来提高这些设备的耐磨性。

采用等离子喷焊技术在碳钢板上制备铁基合金可以获得复合耐磨板,这种耐磨板用在落煤斗和烟风道上具有较好的耐磨性,尤其是用于落煤斗上,可以部分取代用于防磨的衬板,同采用衬板的相比,重量轻,更换容易,耐磨性好。

排粉机叶轮采用电弧喷涂技术进行表面抗磨处理可以获得比采用堆焊、喷焊、抗磨胶和粘接陶瓷更好的效果。

4 自蔓延(SHS)技术在电站设备上的应用自蔓延高温合成技术合成的材料已达几百种,采用自蔓延技术制造钢陶瓷复合管道,是自蔓延合成技术具有作为一种表面工程技术在工业上得到较大规模的应用的一个成功范例。
