重庆市两江新区高新技术产业园618地块平场土石方工程施工组织设计目录第一部份施工组织设计前言1 编制说明1.1.概述1.2.编制依据1.3.编制原则2 工程概况3 工程实施目标3.1、质量目标3.2、工期目标3.3、安全目标3.4、文明施工目标3.5、四新技术目标3.6、环境保护目标第二部份施工组织设计1 工程及项目班子配备1.1工程项目管理实施方案1.2施工项目管理目标及承诺1.3施工现场组织管理方式2 施工现场布置及施工准备2.1施工现场准备方案及工作计划2.2施工现场平面布置方案3 主体工程的主要施工技术方案3.1 总体施工技术方案说明3.2工程测量技术方案3.3 场地平整土石方开挖技术方案3.4场地平整主要填筑方案3.5 爆破工程专项施工组织设计3.5.1本工程拟采用的爆破方法3.5.2爆破参数的选择(1)深孔爆破(2)边坡预裂爆破(3)浅孔爆破3.5.3 爆破工程安全技术措施3.5.4 爆破工程事故的预防及处理3.5.5主要爆破材料消耗表4施工总进度计划及工期保证措施4.1施工总进度计划编制的依据及原则4.2施工总进度计划目标4.3 施工准备及临时工期进度计划编制说明4.4 总体工程施工进度安排4.5施工工期保证措施5 劳动力安排5.1管理层人员配备计划5.2作业层人员配备计划5.3队伍来源5.4动员周期5.5抵达施工现场的方法6施工机械设备配备6.1施工机械化6.2本工程机械设备配置原则6.3施工机械设备的选择及用量计算6.4拟投入本工程的主要施工机械设备7 确保工程质量的技术措施7.1 工程质量目标7.2确保工程质量总体思路7.3 质量保证体系7.4本工程合同范围的专项工程施工质量保证措施8 保证安全施工的措施8.1 本工程的安全目标8.2 安全管理组织机构及主要职责8.3安全管理制度及办法8.4安全组织管理措施8.5 施工现场安全防护措施8.6 人身安全管理办法8.7现场安全用电措施8.8现场防触电安全技术8.8施工机械操作安全技术措施8.9现场消防保卫8.10土石方爆破开挖及填筑安全保证措施8.11炸药、雷管、油料的存放和运输8.12安全生产应急救护措施9 文明施工及环境保护措施9.1 环境保护9.2 文明施工措施10 合同实施的优惠条件11 民工工资发放保证措施附图:1、施工总平面布置图2、工程施工进度计划图3、施工项目成本、进度控制程序图4、质量保证体系框图第一部份施工组织设计前言1.编制说明1.1概述本施工组织设计的编制充分尊重招标文件的规定及本次招标所提供的一切有关资料。
在认真研究招标文件内容的基础上,阐述了本工程实施的施工安排、施工计划、施工组织设计,以及工程质量、安全生产、文明施工和环境保护等措施。
1.2. 编制依据(1)招标文件A《重庆市两江新区水土高新产业园618地块平场土石方工程招标文件》B《重庆市两江新区水土高新产业园618地块平场土石方工程平场设计施工图》,林同棪国际工程咨询(中国)有限公司;C本工程招标文件补遗文件(2) 相关规范A、《爆破安全规程》GB6722-2003B、《中华人民共和国民用爆炸物品管理条例》C、《爆破工程》中国力学学会工程爆破专业委员会编D、《工程测量规范》(GB50026-93)E、《JGJ59—99安全文明施工管理规范》F、《建筑工程施工手册》第四版G、《重庆市民用爆炸物品安全管理》1.3编制原则1)、严格遵守招标文件要求的工期、质量标准,合理安排施工程序与顺序,保证各项施工活动相互促进,紧密衔接,避免不必要的重复工作,加快施工进度。
2)、采用流水穿插作业安排施工进度计划,制定可行的网络计划,合理使用人力、物力和财力,优质、高效、快速地完成该工程建设。
3)、落实好季节性施工措施,制定切实可行的方案。
4)、充分利用新材料、新工艺、新技术、新设备,提高工作效率,减少工程成本。
5)、合理布置施工现场,材料、临设、设备等按要求布置,做到井然有序。
6)、遵循目标管理的原则,责任明确,奖罚严明。
7)、本工程项目的施工组织设计是按类似工程的施工常规做法进行编制的。
2、工程概况本工程土石方挖方量约181000立方米。
本工程地处重庆市两江新区水土高新技术产业园618地块。
整个场地共包括1#地块~8#地块共8个地块。
十一标段场地东西宽约1150m,南北长约1050m,面积约为0.63km2。
最高标高为321m,位于场地西南部;最低标高为271m,位于场地东南角河沟处。
场地地形较为平坦,但相对高差较大,场地内谷地和山脊交错分布,场地内基岩覆盖层较薄,多处基岩出露。
工程地质、水文地质条件简单,无不良地质工程状况。
3、工程实施目标3.1质量目标严格执行《建筑安装工程质量检验与评定统一标准》GBJ300-88,确保一次交验合格并通过。
平场高程低于设计施工高程+10cm,-30cm以内,平场人工摊座平整度及边坡修整斜面平整度控制在±10cm范围内,道路严格按设计平面走向和高程控制施工作业。
3.2工期目标根据我公司的技术水平和我们对同类工程的施工经验,并考虑现场的实际情况,本工程计划2011年8月30日开工,2011年10月8日竣工,总工期为40日历天。
实际具体开竣工日期以中标后签订合同为准。
严格按招标方要求工期施工,并在保证质量和安全的前提下尽量提前竣工。
3.3安全目标加强进场人员的安全思想教育,提高施工人员的安全意识,同时加大安全费用投入,杜绝死亡及重伤事故,月轻伤频率控制在1.5‰以下。
3.4文明施工目标严格按重庆市文明施工的各项规定执行,场内各种建筑材料堆码成行成垛,实行禁烟、无垃圾管理,保持场容、市容环境卫生,确保达到重庆市文明施工现场标准。
3.5四新技术目标充分发挥“科学技术是第一生产力”的作用,发挥我公司技术优势,采用先进的而且是我公司多次采用的新技术、新工艺和新设备、新材料: 1)、利用微机进行施工进度网络计划管理、财务管理、劳动力管理等技术的应用;2)、电子测量技术,采用全站仪施测,结合计算机获取各点位坐标,快速准确地进行平基范围边线、高程、道路路基中线的测量。
3)、光面爆破、预裂爆破、微差爆破、定向爆破等爆破技术的应用,有效保护周边建筑、设施、管线不受爆破工程的损害。
3.6环境保护目标在确保工程质量和工期的前提下,树立全员环保意识,采取有效措施,减少施工噪音和环境污染,自觉保护市政设施,最大限度减少对环境的污染,保证周边居民正常工作、生活、学习环境。
第二部份施工组织设计1 工程及项目班子配备1.1工程项目管理实施方案(1)、对人员管理方面的控制在优选项目负责人时,一定要选择作风正派、管理经验丰富的人员承担本工程的项目管理者,保证工程的质量、进度及提前或按期完工。
(2)、对材料、构配件的质量控制①.掌握材料质量、价格、供货能力的信息,选择好供货厂家,从而确保工程质量,降低工程造价。
②.技术部门根据工程进度情况,提出“双月滚动材料采购计划”,物资采购部门科学地组织材料采购、加工、运输、调度管理体系,加快材料的周转,从而满足施工的需要,确保正常施工。
③.加强材料检查验收,严把材料质量关。
要特别重视材料的使用认证。
以防错用或使用不合格的材料。
(3)、机械设备选用的质量控制①.机械设备的选择,应本着因地制宜,因工程制宜,突出机械与施工相结合的特色,使其具有工程的适用性、可靠性、安全性等来予以控制。
②.机械设备的主要性能参数是选择机械设备的依据,要满足施工需要和保证质量的要求,同时在设备配置数量上应有一定的富裕。
(4)、对施工成本的控制方案施工项目管理是一次性行为,其管理对象只有一个工程项目,因此成本管理只能在这种不再重复的过程中进行,成本管理是事先采取的主动性管理。
首先,成本管理是针对每个劳动者的,施工项目成本管理必然与工期管理、质量管理、技术管理、预算管理、资金管理、安全管理等相结合,从而构成了施工项目管理的完整网络。
施工项目中的每一个管理职能部门、作业班组和个人都必须参与工程项目的成本管理,只有人人参与、人人重视,才能使成本管理的衔接紧密、通畅。
其次,制定科学合理的成本计划,为有计划、有目的、有组织地进行成本控制提供依据。
工程实施前期,制定详细的成本控制计划,为按步骤、有目的、有重点的进行成本控制提供依据与考核标准。
计划成本一旦确立,项目负责人对执行情况和效果进行监督和评价,奖优罚劣,以使成本计划得以实施。
(5)、对劳动力的选择方案场平施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。
组织施工队伍时做好以下工作:①、要注重素质。
施工素质直接影响工程质量,施工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面。
政治素质:主要看参加施工的动机,要有为社会主义建设作贡献、尽义务的意识,“一切朝钱看”的施工队伍是难以圆满完成任务的;道德纪律:主要看施工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领导的队伍;身体条件:场平工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:应选择参加过场平工程施工的队伍。
②、要注重教育。
教育是先导,只有适时耐心的教育,才能使施工队伍的素质不断提高。
教育内容要有针对性,包括:改革开放政策与形势教育、法制教育、作风纪律教育、文化技术教育等。
特别是在开工前,对进场施工要进行集中教育。
要把工程建设的意义、任务情况、质量要求、效益情况交待给大家,使大家心中有数。
从而感到工程施工责任重大、任务光荣、效益不错,从而安下心来,积极热情地投入施工。
③、签订好施工合同。
在市场经济条件下,施工参加工程建设,希望获得好的经济效益是无可非议的。
要使施工安心施工,把精力集中到工程质量上来,必须按经济规律办事,改过去的任务分配制为合同制。
合同内容应包含人员数量、工程数量、取费标准、质量标准、奖罚标准、施工进度、安全施工等方面。
1.2施工项目管理目标及承诺根据我公司的施工及管理能力,结合本工程的战略要求,我公司制定本项目的施工总体目标如下:(1)、工程质量目标严格按照ISO9002:2000质量管理体系组织施工,保证施工质量第一次交验即达到国家现行建筑工程质量验收标准。
(2)、工期目标招标人确定进场时间后40个日历天内竣工并交付使用;(3)、施工安全目标认真贯彻“安全第一,预防为主”的安全工作方针,按照合同要求并针对本工程的特点,强化施工安全管理,全面落实安全生产责任制,创建无一安全事故发生的“平安工程”。
(4)、环保及文明施工目标以“均衡生产,文明施工、科学管理”为宗旨指导工程建设。
土石方场地平整工程施工组织设计
第一章施工组织设计编制依据编制依据1.工程测量规范(GBJ50026 — 2002)2.工程测量基本术语标准(GB/T50123 — 2005)3.建筑地基基础施工质量验收规范(GB50202 — 2002)4.混凝土结构工程施工质量验收规范(GB50203 — 2002)5.建筑地面工程施工质量验收规范(GB50209 — 2002)6.建筑工程施工质量验收统一标准(GB50300 — 2001)7.建筑工程质量检验评定标准(GBJ301 — 2000)8.混凝土质量控制标准(GB50164—2002)9.混凝土强度检验评定标准(GBJ107 — 2002)10.建筑施工安全检查评分办法(JGJ59 — 2006)11.建筑机械使用安全技术规程(JGJ33 — 200L)12.施工现场临时用电安全技术规程(JGJ46 — 2002)13.建设工程施工现场供用电安全规范(GB50194—2001)14.民用建筑设计通则g50352-200515.建筑电气安装工程质量检验评定标准(GBJ303 — 2002)16.混凝土外加剂应用技术规范(GBJ119 — 2002)17.普通混凝土配合比设计规程JGJ55 — 2000)18.砌筑砂浆配合比设计规程 JGJ/T98 — 2000)19. 土方工程施工及验收规范(GBJ201 — 2001)20.建筑地基处理技术规范 JGJ79 — 2001)21.普通混凝土用砂质量标准及试验方法 JGJ52 — 2006)22.普通混凝土用碎石和卵石质量标准及检验方法J F J53 — 2005)23.混凝土拌合用水标准 JGJ63 — 2001)24.建筑设计防火规范gb50016-200625.硅酸盐水泥、普通硅酸盐水泥(GB175 — 2002)26.普通混凝土力学性能试验方法(GBJ81-2000)27.中小学校建筑设计规范gbj99-200628.建设工程文件归档整理规范(GB/T50328 — 2001)29.建筑工程项目管理规范(GB/T50326)30.建筑施工扣件式钢管脚手架安全技术规范JGJ130 — 2001)第二章工程概况***************场平工程位于朝天区职业中学校园东侧,四周交通便利。
土石方平场工程施工组织设计方案
土石方平场工程施工组织设计方案一、工程概况该土石方平场工程位于地,总土方量为XXXXX立方米。
工程包括土石方开挖、运输、填方等施工内容。
本方案旨在对土石方平场工程进行合理、高效的施工组织设计,确保工程施工顺利进行。
二、工程要点1.开拓施工场地:确定施工场地范围,根据实际土方量确定土场规模,保证能够容纳施工过程中产生的土方。
2.设备选择与调配:根据土石方平场工程的规模,合理选择土方开挖机械和运输设备,并确保设备数量与施工进度相匹配。
3.施工过程控制:通过技术措施保证土方开挖质量,如合理设置工作面,控制开挖标高和边坡坡度,采取覆土保护措施等。
4.土石方运输:确定土石方运输路线和堆场位置,避免装卸、运输等环节产生浪费和安全隐患,并确保运输车辆处于最佳状态。
5.填方施工:根据设计要求和实际情况,合理设置填方层数和施工工艺,确保填方的均匀性和稳定性。
(一)土方开挖工程1.确定土方开挖机械:根据土方开挖的规模和复杂程度,选择合适的土方开挖机械。
如小型挖掘机、装载机和割台机等,保证施工效率和质量。
2.合理布置工作面:根据实际情况和设计要求,合理确定土方开挖的工作面和挖台阶,确保施工安全和效率。
3.采取合理开挖方法:采取逐层开挖、分块开挖等合理的开挖方法,保证开挖质量的同时,最大限度地降低开挖过程中的碎石率和溜坡率。
4.严格掌控开挖标高:通过仪器测量和现场监控等手段,严格控制开挖标高,确保施工达到设计要求。
(二)运输工程1.合理调配运输车辆:根据土方体积和运输路线的情况,合理调配运输车辆的数量和类型,确保运输过程高效有序。
2.设立堆场和中转站:根据运输路线规划和土方开挖进度,合理设立堆场和中转站,保证土方运输过程中的存放和转运的顺利进行。
(三)填方工程1.确定填方工艺:根据设计要求和场地实际情况,合理确定填方的工艺和施工方案。
如采取快速填方、振实填压等措施,加快填方进度和提高填方质量。
2.注意填方均匀性:通过科学的施工措施,保证填方面积的均匀性,避免出现局部沉降或不均匀的情况。
武警重庆反恐和训练基地场平土石方工程施工组织设计
目录一、编制依据一、编制依据二、编制目的三、编制原则二、工程概况一、工程范围二、工期要求三、质量要求四、场区地形、地貌、地质象特征三、施工总平面图及说明一、临时施工道路的布置二、施工场地的布置三、排水系统的布置四、供水系统的布置五、供电系统的布置六、施工照明七、通讯四、施工准备一、技术准备二、现场准备三、工地清理及创建良好的外部施工环境四、劳动力计划五、施工机具计划五、施工布置一、施工组织机构二、施工平面布置六、工程施工程序和主要施工方法一、总体施工方案二、施工程序及施工大纲三、主要工程项目的施工方案及方法七、施工计划及说明一、工程施工进度计划二、主要材料供应计划三、投入本工程的主要施工机械设备四、劳动力需用计划五、拟投入本工程人员六、降低工程成本计划八、工程质量目标及保证措施一、工程质量目标二、质量体系九、施工技术及安全保证措施一、安全管理组织及目标二、安全保证措施三、爆破施工组织及安全技术措施四、工程工期保证措施五、季节性施工措施六、文物保护措施十、现场文明施工管理一、组织机构与管理规定二、文明施工实施措施十一、环保与环卫管理一、建立健全强有力的环保监测体系二、控制噪声污染三、减少粉尘污染四、保持城市环境卫生五、环境保护管理措施十二、工程竣工后的保护、保养及服务工作十三、工程竣工档案资料的整理及管理措施一、档案资料的整理二、档案资料的管理措施表1劳动力计划表表2计划开、竣工日期和施工进度计划横道图表3临时用地表表4 施工总平面图表5资金需求计划表表6主要材料进场计划一、编制依据一、编制依据1、《武警重庆和训练基地土石方工程第二标段招标文件》及设计图、相关的标准图、参考图;2、武警重反恐和训练基地土石方工程第二标段场地平整工程地质勘察报告;3、业主在招标文件明示的规范、标准及其他有关规范、标准;4、当地的水文地质、地形地貌、气象条件及交通运输条件。
5、现场实地踏勘所获取的相关资料和信息;6、我单位拟投入本工程的施工人员及机械设备;7、我公司现有的技术装备及相关同类工程的施工经验和研究成果.二、编制目的施工组织设计作为组织施工的基本文件,是根据招标文件的要求、工程的性质、现场具体施工条件、施工技术装备和施工力量等级技术经济因素编制的。
土石方工程施工组织设计
土石方工程施工组织设计土石方工程施工组织设计主要是为了合理安排和组织土石方工程施工的各个环节,确保施工效率和质量,达到预期的建设目标。
下面是一个土石方工程施工组织设计的范例,包含了项目背景、工程特点、组织设计原则、施工方案等内容。
一、项目背景二、工程特点1.施工地点地势平坦,无任何限制因素,可自由施工;2.施工期限为90个工作日,要求按时交付;3.工程量大,需配备大型机械设备进行开挖;4.土石方工程施工的质量要求较高,需要进行科学合理的施工组织设计。
三、组织设计原则1.科学合理性原则:根据土石方工程的特点和施工要求,制定符合实际情况的施工方案,合理安排施工流程和时间节点;2.经济性原则:在保证质量的前提下,尽量节约人力、物力和时间,降低施工成本;3.安全性原则:加强施工现场管理,确保施工过程的安全性并有效预防事故的发生;4.可行性原则:设计的方案要可行,不仅要符合工程要求,还要考虑到资源的可行利用和技术的可行实施。
四、施工方案1.施工准备阶段:(1)组建施工班组,明确任务分工和责任;(2)制定施工计划,确定施工的起止时间和工程进度;(3)采购和调配所需的机械设备和施工材料;(4)搭建施工临时设施,如宿舍、办公室、材料堆放区等。
2.土方开挖阶段:(1)确定挖掘机械的种类和数量,根据设计要求选用合适的挖掘机设备;(2)对施工区域进行分区开挖,逐步开展土方施工;(3)对挖掘机设备进行定期检查和维护,确保施工过程的顺利进行;(4)对挖掘出的土方进行分类、堆放和清运,保证工地的整洁和安全。
3.土方填筑阶段:(1)根据设计要求,选用合适的填土材料,并进行质量检测;(2)对填土材料进行加工和预处理,保证填筑质量;(3)按照施工图纸和标高要求进行填筑,保证填筑层均匀厚实;(4)定期检查填筑质量,及时处理存在的问题。
4.质量验收阶段:(1)对土石方工程的每个分部工程进行质量验收;(2)对验收不合格的工程进行整改,确保符合要求;(3)及时处理施工过程中出现的质量问题,避免给后续工程造成影响。
土石方工程场地平整施工组织设计
土石方工程场地平整施工组织设计一、项目概况本项目为土石方工程场地平整施工项目,施工地点位于XX市XX区,总面积为XXX平方米。
本项目的主要任务是对现场的不规则地形进行平整,使其达到施工要求,为后续的建筑施工提供条件。
1.组织机构根据本项目的规模和施工内容,本项目设立下列组织机构:(1)项目经理:负责整个项目的组织、协调和管理工作,对工程质量和进度负最终责任。
(3)现场施工队:根据施工方案,负责具体的土石方施工工作,包括设备调度、施工操作等。
2.施工方案根据现场的实际情况和施工要求,制定以下施工方案:(1)场地勘查:在施工前,进行详细的场地勘查,了解地质情况、地面高程等,为平整施工的方案设计提供依据。
(2)场地准备:对现场进行清理,清除现有的建筑物、树木和杂物,为平整工作创造良好的施工环境。
(3)土石方平整:采用挖掘机、推土机等专业设备进行土石方施工,根据设计要求进行开挖、填方、夯实等工作。
(4)水平检测:在施工过程中,对平整度进行定期检测,确保施工质量符合要求。
(5)方案调整:根据实际施工情况,随时调整施工方案,以保证施工工作的顺利进行。
3.施工组织安排(1)人员安排:根据施工方案的要求,合理安排现场施工人员和工作班次,确保施工进度和质量。
(2)设备调度:根据施工进度和工作量,合理调度和配置挖掘机、推土机、压路机等设备,确保施工效率。
(3)施工安全:严格遵守安全规范,加强现场安全管理,保障施工人员的安全。
(4)施工交流:加强施工人员之间的沟通和协作,及时解决施工中的问题和难题。
4.质量控制(1)制定质量验收标准:根据相关规范和要求,制定土石方施工的质量验收标准。
(2)建立质量控制流程:在施工中,建立质量控制流程,监督施工过程中的质量控制环节,保证施工质量。
(3)施工技术交底:对施工人员进行技术交底和培训,提高其技术水平和质量意识。
(4)质量验收:按照标准进行质量验收,在保证质量的前提下,及时移交施工成果。
土石方工程_施工组织设计

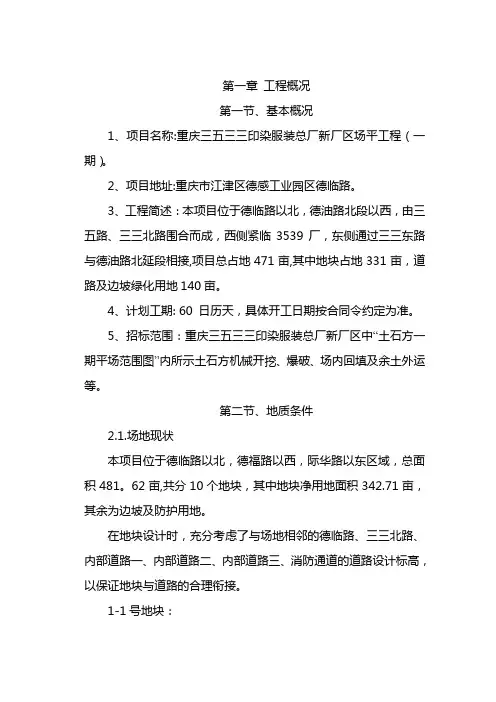

第一章工程概况第一节、基本概况1、项目名称:重庆三五三三印染服装总厂新厂区场平工程(一期)。
2、项目地址:重庆市江津区德感工业园区德临路。
3、工程简述:本项目位于德临路以北,德油路北段以西,由三五路、三三北路围合而成,西侧紧临3539厂,东侧通过三三东路与德油路北延段相接,项目总占地471亩,其中地块占地331亩,道路及边坡绿化用地140亩。
4、计划工期: 60 日历天,具体开工日期按合同令约定为准。
5、招标范围:重庆三五三三印染服装总厂新厂区中“土石方一期平场范围图”内所示土石方机械开挖、爆破、场内回填及余土外运等。
第二节、地质条件2.1.场地现状本项目位于德临路以北,德福路以西,际华路以东区域,总面积481。
62亩,共分10个地块,其中地块净用地面积342.71亩,其余为边坡及防护用地。
在地块设计时,充分考虑了与场地相邻的德临路、三三北路、内部道路一、内部道路二、内部道路三、消防通道的道路设计标高,以保证地块与道路的合理衔接。
1-1号地块:1-1#地块是位于三三北路以南、三五路以东的挖方地块,紧邻1-2#地块,该地块基本为原始地貌,自然地形以山地为主,充分考虑可在道路上开设出入口,拟定场地设计高程251米,全段于内部道路一可开设出入口.1-2号地块:1-2#地块基本为原始地貌,本次设计结合三三北路及内部道路一的设计标高,充分考虑可在道路上进行开口,拟定场地设计高程250米,全段均可开设出入口,与9#地块之间按照设计坡率进行放坡(1:1.5,每8米设置2米碎落台);与拟保护铁塔之间按照局部调整的设计坡率进行放坡(1:0。
75,每8米设置2米碎落台)。
2.2.气象与水文1、气象本区属亚热带气候,温暖湿润,雨量充沛。
具春早夏长,秋雨连绵,冬暖多雾的特点.根据重庆市气象台相关资料所记载的极端值引用如下:气温:年平均气温18。
2℃,极端最高气温42。
2℃(2006年7月24日),最冷月(1月)平均气温7。
重庆市某工程平场土石方工程(投标)施工组织设计
重庆市某工程平场土石方工程施工组织设计目录第一部份施工组织设计前言1 编制说明1.1.概述1.2.编制依据1.3.编制原则2 工程概况3 工程实施目标3.1、质量目标3.2、工期目标3.3、安全目标3.4、文明施工目标3.5、四新技术目标3.6、环境保护目标第二部份施工组织设计1 工程及项目班子配备1.1工程项目管理实施方案1.2施工项目管理目标及承诺1.3施工现场组织管理方式2 施工现场布置及施工准备2.1施工现场准备方案及工作计划2.2施工现场平面布置方案3 主体工程的主要施工技术方案3.1 总体施工技术方案说明3.2工程测量技术方案3.3 场地平整土石方开挖技术方案3.4场地平整主要填筑方案3.5 爆破工程专项施工组织设计3.5.1本工程拟采用的爆破方法3.5.2爆破参数的选择(1)深孔爆破(2)边坡预裂爆破(3)浅孔爆破3.5.3 爆破工程安全技术措施3.5.4 爆破工程事故的预防及处理3.5.5主要爆破材料消耗表4施工总进度计划及工期保证措施4.1施工总进度计划编制的依据及原则4.2施工总进度计划目标4.3 施工准备及临时工期进度计划编制说明4.4 总体工程施工进度安排4.5施工工期保证措施5 劳动力安排5.1管理层人员配备计划5.2作业层人员配备计划5.3队伍来源5.4动员周期5.5抵达施工现场的方法6施工机械设备配备6.1施工机械化6.2本工程机械设备配置原则6.3施工机械设备的选择及用量计算6.4拟投入本工程的主要施工机械设备7 确保工程质量的技术措施7.1 工程质量目标7.2确保工程质量总体思路7.3 质量保证体系7.4本工程合同范围的专项工程施工质量保证措施8 保证安全施工的措施8.1 本工程的安全目标8.2 安全管理组织机构及主要职责8.3安全管理制度及办法8.4安全组织管理措施8.5 施工现场安全防护措施8.6 人身安全管理办法8.7现场安全用电措施8.8现场防触电安全技术8.8施工机械操作安全技术措施8.9现场消防保卫8.10土石方爆破开挖及填筑安全保证措施8.11炸药、雷管、油料的存放和运输8.12安全生产应急救护措施9 文明施工及环境保护措施9.1 环境保护9.2 文明施工措施10 合同实施的优惠条件11 民工工资发放保证措施附图:1、施工总平面布置图2、工程施工进度计划图3、施工项目成本、进度控制程序图4、质量保证体系框图第一部份施工组织设计前言1.编制说明1.1概述本施工组织设计的编制充分尊重招标文件的规定及本次招标所提供的一切有关资料。
场地平整土石方工程施工方案投标文件
场地平整土石方工程施工方案投标文件一、项目背景为了满足城市基础设施建设需求,我方拟开展场地平整土石方工程施工项目。
本项目的实施将有效改善城市道路、建筑物等场地的平整度,提升城市整体建设水平,符合城市可持续发展的需要。
二、项目描述1. 项目内容本项目涉及对于市区内道路、建筑用地等场地进行平整处理和土石方工程施工,包括但不限于土石方开挖、填方、夯实、平整等工作。
2. 项目规模本项目共涉及 XX 平方米的场地平整工程,填方量约为 XX 立方米,是一项中等规模的土石方工程项目。
三、施工方案1. 施工流程根据项目需求,我们将采取以下施工流程: 1. 勘察和设计阶段:充分了解场地情况,制定合理的施工方案。
2. 土石方开挖:按设计要求对场地进行开挖,清理现场。
3. 土方填方:根据设计方案,逐步填方,并进行夯实处理。
4. 场地平整:采用专业机械设备对填方后的场地进行平整处理。
2. 施工注意事项在施工过程中,我们将特别关注以下几个方面: - 安全生产:确保施工现场安全,加强现场管理。
- 施工质量:严格按照设计方案执行,确保施工质量达标。
-进度控制:合理制定施工计划,确保工期不延误。
四、工程实施计划1. 施工周期本项目施工周期预计为 XX 天,具体以实际施工情况而定。
2. 施工人员配备我方将配备合适的施工人员和管理人员,确保施工工作顺利进行。
五、质量控制措施为了保证工程质量,我们将采取如下措施: - 严格按照设计方案施工 - 定期进行现场质量检查 - 配备经验丰富的施工人员六、价格说明根据实际情况,我方制定合理的施工报价,保证合作双方的利益。
七、关于我方我方是一家专业从事土石方工程施工的公司,拥有丰富的施工经验和技术实力,能够保证工程质量和施工进度。
希望能有机会与贵公司合作,共同推动项目的顺利实施。
以上为我方场地平整土石方工程施工方案投标文件,谨呈,请查收。
某工程场平土石方施工组织设计
某工程场平土石方施工组织设计1、依据我公司的治理体系、施工技术治理实力、施工机械设备装备情形以及我公司现场踏勘所获得的资料等,专门是历年来我公司在同类工程施工中获得的体会。
2、有关国家法律《中华人民共和国建筑法》、《中华人民共和国消防法》《中华人民共和国劳动法》2.2、国家、行业技术标准及治理规定《测量规范》(GBJ50026-93);《建筑工程施工质量验收规范》(GB50300-2001);《建设工程项目治理规范》(GB/T50382-2001);《建设工程文件归档整理规范》(GB/T50382-2001)《建筑工程冬季施工规程》(JGJ104-97);《建筑地基基础设计规范》GB50007-2002《建筑地基基础工程施工质量验收规范》GB50202—2002《建筑施工土石方工程安全技术规范》JGJT 180-20092.3 安全生产规范、规程标准《建筑施工工程安全技术规程》(国务院)《建筑工程施工现场治理规定》(建设部15号令)《建筑机械使用安全技术规程》(JGB33-86)《建筑安全监督治理规定》(建设部13号令)说明:上述规范、标准、规程仅是本工程建设的最差不多要求,并未包括实施中所涉及到的所有规定、标准和规程。
在施工中关于上述未尽事宜,按国家和地点现行的规定执行。
二、工程概述1、本工程位于乐山市老年大学内。
三、施工平面布置和临时设施布置1、施工总平面布置依据施工总平面图是拟建项目施工场地的总布置图。
它按照施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全工地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系。
2、施工平面布置(见附表)3、施工总平面布置说明(1)尽量减少施工用地,少占农田,使平面布置紧凑合理。
(2)合理组织运输,减少运输费用,保证运输方便通畅。
(3)施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰。
平基土石方工程施工组织设计
目录.1、编制说明1.1 本工程施工组织设计编制的依照1.2 编制说明2、工程概略2.1 工程概括2.2 工程规模3、施工整体布署3.1 工程管理目标3.2 施工组织机构3.3 施工技术管理3.4 施工要点及工艺流程4、主要工程项目施工方法4.1 整体施工方案4.2 施工丈量方法4.3 土石方开挖施工方法5、施工总平面部署5.1 部署原则5.2 施工总平面部署图6、技术组织举措6.1 施工技术举措6.2 施工现场准备6.3 施薪资源准备7、工程资源计划7.1 主要施工机械设备需用计划7.2 劳动力需用计划7.3 降低成本举措8、工程施工进度计划9、保证工期的技术组织举措10、保证工程质量技术组织举措10.1 成立质量保证系统10.2 质量保证的举措10.3 保证质量优异的举措11、施工安全技术组织保证举措11.1 安全施工保证系统11.2 安全管理制度11.3 安全职责11.4 安全管理点11.5 安全信号11.6 土石方挖、运安全举措11.7 施工用电安全保证举措11.8 施工机具安全保证举措11.10 季节性施工安全保证举措11.11 现场消防安全保证举措11.12 现场治安捍卫安全举措12、文明施工举措12.1 文明施工管理系统12.2 文明施工技术组织举措13、环境保护举措13.1 防大气污染举措13.2 防水污染举措13.3 防噪音污染举措14、赶工举措15、季节性施工和成品保护举措15.1 雨季施工技术举措15.2 成品保护举措附图表:1、组织机构图2、技术管理框图3、质量保证系统图5、主要机械设备计划表6、劳动力计划表7、施工进度计划横道图1、编制说明1.1 本工程施工组织设计编制的依照1.1.1 招标人供给的图纸1.1.2 重庆市农产品加工中试基地土石方工程招标文件1.1.3 工艺标准及操作规程1.1.4 国家强迫技术质量标准及施工查收规范、规程1.1.4.1 《建筑工程施工质量查收一致标准》(GB 50300-2001 )1.1.4.2 《建筑地基基础施工质量查收规范》(GB50202-2002 )1.1.4.3 《工程丈量规范》( GB50026-93 )1.2 编制说明针对本工程实质状况和总平面图,招标文件等提出的要求,施工组织安排,施工流水段,施工次序及进度安排,施工平面部署,主要机械设备、主要分部分项工程中的土石方工程,工程质量目标、安全及工期的技术组织举措进行编制。
