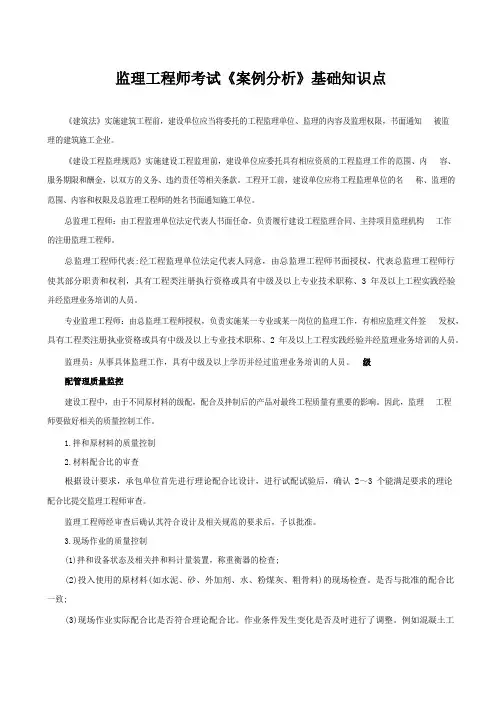

备考2020年监理工程师考试《案例分析》基础知识点
监理工程师-案例分析-基础知识点

监理工程师考试《案例分析》基础知识点《建筑法》实施建筑工程前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业。
《建设工程监理规范》实施建设工程监理前,建设单位应委托具有相应资质的工程监理工作的范围、内容、服务期限和酬金,以双方的义务、违约责任等相关条款。
工程开工前,建设单位应将工程监理单位的名称、监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。
总监理工程师:由工程监理单位法定代表人书面任命,负责履行建设工程监理合同、主持项目监理机构工作的注册监理工程师。
总监理工程师代表:经工程监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使其部分职责和权利,具有工程类注册执行资格或具有中级及以上专业技术职称、3 年及以上工程实践经验并经监理业务培训的人员。
专业监理工程师:由总监理工程师授权,负责实施某一专业或某一岗位的监理工作,有相应监理文件签发权,具有工程类注册执业资格或具有中级及以上专业技术职称、2 年及以上工程实践经验并经监理业务培训的人员。
监理员:从事具体监理工作,具有中级及以上学历并经过监理业务培训的人员。
级配管理质量监控建设工程中,由于不同原材料的级配,配合及拌制后的产品对最终工程质量有重要的影响。
因此,监理工程师要做好相关的质量控制工作。
1.拌和原材料的质量控制2.材料配合比的审查根据设计要求,承包单位首先进行理论配合比设计,进行试配试验后,确认 2~3 个能满足要求的理论配合比提交监理工程师审查。
监理工程师经审查后确认其符合设计及相关规范的要求后,予以批准。
3.现场作业的质量控制(1)拌和设备状态及相关拌和料计量装置,称重衡器的检查;(2)投入使用的原材料(如水泥、砂、外加剂、水、粉煤灰、粗骨料)的现场检查。
是否与批准的配合比一致;(3)现场作业实际配合比是否符合理论配合比。
作业条件发生变化是否及时进行了调整。
例如混凝土工程中,雨后开盘生产混凝土,砂的含水率发生了变化,对水灰比是否及时进行调整等。
2020年监理工程师案例分析-考前速记宝典

性标准。
★考点13、分包单位资质的审核确认。
分包工程开工前,项目监理机构应审核施工单位报送的分包单位资格报审表,分包单位资格审核的基本内容包括(问答题):保护现场,采取措施防止事故扩大;事故单位迅速按类别和等级向主管部门报告)(2)总监理工程师征得建设单位同意后,签发工程暂停令(3)施工单位进行质量事故调查,提出调查报告和经设计等相关单位认可的处理方案(4)监理机构审查事故调查报告和处理方案并签署意见(5)施工单位处理,监理机构跟踪检查,验收处理结果(6)施工单位报送工程复工报审表及有关资料;总监理工程师签署审核意见(7)建设单位批准后,总监理工程师签发工程复工令(8)项目监理机构向建设单位提交质量事故书面报告(9)处理记录整理归档①发生质量缺陷②监理机构签发监理通知单③施工单位调查,分析原因,提出经设计单位认可的处理方案④监理机构审查施工单位报送的质量缺陷处理方案,并签署意见⑤施工单位进行处理,监理跟踪检查,对结果验收⑥处理完毕,监理机构根据监理通知回复单对缺陷复查,提出意见⑦处理记录整理归档★考点20、直方图的观察与分析非正常的有五种类型(掌握五种类型的特点)①折齿型:分组组数不当、组距确定不当②左(右)缓坡型:操作中对上限或下限控制太严造成的③孤岛型:原材料发生变化、临时他人顶班造成④双峰型:两种不同方法或两组工人生产,两方数据混淆产生⑤绝壁型:数据收集不正常,去掉下限以下的数据,存在人为因素①连续25点以上处于控制界限内。
(2)安全技术措施应符合工程建设强制理机构审查。
单位技术负责人签字后,才能报送项目监工方案由施工项目经理组织编制,经施工(1)编审程序应符合相关规定。
专项施★考点12、专项施工方案审查的基本内容安全生产管理的监理工作;(10)合同与信工程造价控制;(8)工程进度控制;(9) 缺点:实行没有职能部门的“个人管理”,一,职责分明,决策迅速,隶属关系明确。
优点:组织机构简单,权力集中,命令统★考点3、直线制组织形式工要求4)进场道路及水、电、通信等已满足开备使用条件,主要工程材料已落实;建立,管理及施工人员已到位,施工机械具3)施工单位现场质量、安全生产管理体系已2)施工组织设计已由总监理工程师签认;1)设计交底和图纸会审已完成;醒】★考点2、开工令签发的条件【 老师提理难点、重点及合理化建议。
2020年监理工程师《监理案例分析(土建)》基础知识点总结精讲-专题一 建设工程监理概论

2020年监理工程师《监理案例分析(土建)》基础知识点总结精讲-专题一建设工程监理概论知识点一建设工程监理招标考题类型:1.挑错题(1)程序挑错,(2)做法挑错,(3)时间挑错;2.记忆类的题目;3.计算评标题。
一、建设工程监理招标与投标(一)建设工程监理招标方式和程序1.招标方式建设工程监理招标可分为公开招标和邀请招标两种方式。
公开招标可使建设单位有较大的选择范围,可在众多投标人中选择经验丰富、信誉良好、价格合理的工程监理单位,能够大大降低串标、围标、抬标和其他不正当交易的可能性。
公开招标的缺点是,准备招标、资格预审和评标的工作量大,因此,招标时间长、招标费用较高。
邀请招标既可节约招标费用,又可缩短招标时间。
但由于限制了竞争范围,选择投标人的范围和投标人竞争的空间有限,可能会失去技术和报价方面有竞争力的投标者,失去理想中标人,达不到预期竞争效果。
2.建设工程监理招标程序建设工程监理招标程序一般包括:招标准备;发出招标公告或投标邀请书;组织资格审查;编制和发售招标文件;组织现场踏勘;召开投标预备会;编制和递交投标文件;开标、评标和定标;签订建设工程监理合同等环节。
(二)建设工程监理评标内容和方法1.建设工程监理评标内容工程监理招标通常会将下列要素作为评标内容:工程监理单位的基本素质;工程监理人员配备;建设工程监理大纲;试验检测仪器设备及其应用能力;建设工程监理费用报价。
2.建设工程监理评标方法建设工程监理评标通常采用“综合评估法”,即:通过衡量投标文件是否最大限度地满足招标文件中规定的各项评价标准,对技术、企业资信、服务报价等因素进行综合评价从而确定中标人。
(三)建设工程监理投标工作内容工程监理单位的投标工作内容包括:投标决策、投标策划、投标文件编制、参加开标及答辩、投标后评估等内容。
1.建设工程监理投标决策工程监理单位要想中标获得建设工程监理任务并获得预期利润,就需要认真进行投标决策,所谓投标决策,主要包括两方面内容:一是决定是否参与竞标:二是如果参加投标,应采取什么样的投标策略。
2020年监理工程师《案例分析》考点汇总

2020年监理工程师《案例分析》考点汇总2020年监理工程师《案例分析》涉及到的考点有很多,比较难集中。
因此,考试100小编对这些高频考点的知识点进行了汇总。
以下是2020年监理工程师《案例分析》考点汇总,希望给各位带来帮助。
一、工程延期的审批原则合同条件监理工程师批准的工程延期必须符合合同条件。
也就是说,导致工期拖延的原因确实属于承包单位自身以外的,否则不能批准为工程延期。
这是监理工程师审批工程延期的一条根本原则影响工期发生延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的总时差时,才能批准工程延期。
如果延期事件发生在非关键线路上,且延长的时间并未超过总时差时,即使符合批准为工程延期的合同条件,也不能批准工程延期监理工程师应以承包单位提示的、经自己审核后的施工进度计划(不断调整后)为依据来决定是否批准工程延期实际情况批准的工程延期必须符合实际情况。
为此,承包单位应对延期事件发生后的各类有关细节进行详细记载,并及时向监理工程师提交详细报告。
与此同时,监理工程师也应对施工现场进行详细考察和分析,并做好有关记录,以便为合理确定工程延期时间提供可靠依据。
二、工程施工质量验收1.建筑工程施工质量验收要求(1)工程施工质量验收均应在施工单位自检合格的基础上进行。
(2)参加工程施工质量验收的各方人员应具备相应的资格。
(3)检验批的质量应按主控项目和一般项目验收。
(4)对涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应在进场时或施工中按规定进行见证检验。
(5)隐蔽工程在隐蔽前应由施工单位通知项目监理机构进行验收,并应形成验收文件,验收合格后方可继续施工。
(6)对涉及结构安全、节能、环境保护等的重要分部工程应在验收前按规定进行抽样检验。
(7)工程的观感质量应由验收人员现场检查,并应共同确认。
2.检验批质量检验方法检验批抽样样本应随机抽取错判概率α,是指合格批被判为不合格批的概率,即合格批被拒收的概率。

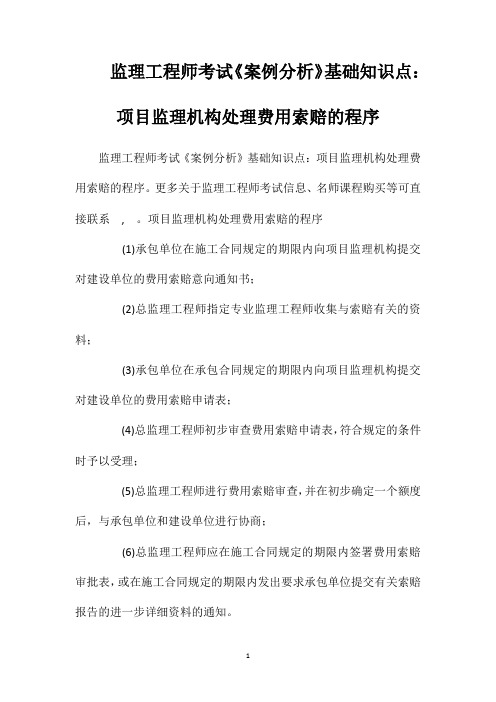

监理工程师考试《案例分析》基础知识点:项目监理机构处理费用索赔的程序

监理工程师考试《案例分析》基础知识点:
项目监理机构处理费用索赔的程序监理工程师考试《案例分析》基础知识点:项目监理机构处理费用索赔的程序。
更多关于监理工程师考试信息、名师课程购买等可直接联系, 。
项目监理机构处理费用索赔的程序
(1)承包单位在施工合同规定的期限内向项目监理机构提交对建设单位的费用索赔意向通知书;
(2)总监理工程师指定专业监理工程师收集与索赔有关的资料;
(3)承包单位在承包合同规定的期限内向项目监理机构提交对建设单位的费用索赔申请表;
(4)总监理工程师初步审查费用索赔申请表,符合规定的条件时予以受理;
(5)总监理工程师进行费用索赔审查,并在初步确定一个额度后,与承包单位和建设单位进行协商;
(6)总监理工程师应在施工合同规定的期限内签署费用索赔审批表,或在施工合同规定的期限内发出要求承包单位提交有关索赔报告的进一步详细资料的通知。
相关一:监理工程师考试练习试题汇总
相关二:2021年监理工程师考试报名时间汇总相关三:2021年监理工程师考试培训视频试听。
监理工程师案例考试必背知识点

监理工程师案例考试必背知识点一、知识概述《监理工程师案例考试必背知识点》①基本定义:监理工程师案例考试知识点就是在监理工程师进行案例考试时必须要掌握的一些内容,像工程进度、质量、造价的管理以及相关法律法规这些方面的要点。
②重要程度:在监理工程领域,这就是衡量一个监理工程师是否合格的重要指标。
如果把监理工程师比作一个厨师,那这些知识点就是做菜的必备食材,少了谁都做不出可口的饭菜。
对于想要通过考试取得资格的人来说,它是一块敲门砖;在实际工作里,它又是指导工作的宝典。
③前置知识:得先掌握工程制图、工程力学基础、施工工艺这些基本知识。
就像盖房子,得先知道怎么打地基,怎么做框架。
④应用价值:在实际的工程监理工作中,这些知识点能帮助监理工程师检查工程是否按照规范进行,比如工程质量有没有达到标准等。
二、知识体系①知识图谱:它在监理工程师知识体系里那可是核心部分,就像大树的树干一样,很多其他的小知识就像树枝树叶一样和它相连。
②关联知识:跟工程建设各个环节的知识点都有联系,比如工程合同管理、风险管理等知识。
就好比一条链子上的各个环,环环相扣。
③重难点分析:重难点就是对工程中一些复杂情况的处理,比如工程变更处理中,如何平衡各方利益就是关键点。
它比较难是因为涉及很多方面利益关系纠结在一起。
④考点分析:在考试中几乎每个大题都会涉及,考查方式往往是给一个实际工程场景,让考生依据这些知识点来分析解决问题。
三、详细讲解【实践应用类】①准备工作:相关工程文件,比如施工图纸、施工合同是必备的工具材料。
就像战士上战场得带着武器装备一样。
②操作流程:有工程初期审查施工方的施工计划步骤;工程中的检查工程质量、进度、安全的环节;工程结尾审核结算报告等一系列步骤。
例如一个住宅建设工程,初期先看施工方计划盖几层楼什么时候完工等,中途不断检查楼盖得是否结实、速度是否跟上计划,完工后看钱花得对不对。
③技巧要领:对关键节点要重点关注,像基础工程、主体结构等。
监理工程师考试案例分析知识点
监理工程师考试案例分析重点知识一、执行合同中的有关合同管理工作程序和时限。
(1)时限为7天的工作程序。
①申请延期开工的程序:当承包方拟提示延期开工的要求时--应在合同约定的开工日前7天书面提出,工程师接到申请后48小时内书面答复,过时限不答复即为承认其要求。
若因发包人原因要求延期开工--工程师书面通知。
造成的承包方损失,发包人赔偿。
②支付预付款的时限及程序:发包人支付预付款的时限--不迟于约定的开工日前7天。
超过时限不付,承包方在规定预付款时间7天后要求支付。
发包方如仍不支付--承包方在7天后可停止施工,发包人承担责任。
③工程量计量程序:承包方按合同约定时间提交已完工程量报告。
工程师收到后7天内核实计量--超过7天不核实计量,自第8天起以承包方计量为准。
计量前24小时通知承包方--如不通知,工程师核实计量无效承包方收到通知后参加工程师的核实计量--如不参加,则以工程量的核实计量结果为准。
(2)时限为14天的工作程序。
①非承包方原因的工期延误要求工期延长的程序:事件发生后14天内向工程师书面提出报告。
工程师收到后14天内确认。
逾期不答复,视为同意延期。
②合同价调整的程序:可以调价的原因--法律法规要求、政策变化影响合同价、造价管理部门公布。
一周内停水、电、气累计超过8小时。
事件发生后14天内承包方以书面形式向工程师提出并通知工程师。
工程师收到后14天内予以确定并提出修改意见。
14天内不予答复,视为同意该项调整。
③工程款支付的程序(按工程计量程序):双方确认计量结果后,工程师开具支付证书。
收到支付证书后14天内,发包方支付工程款。
逾期未支付,承包方可发出通知要求付款。
发包方仍未支付,应协商延付。
协商不成功--从开具支付证书后第15天起计入贷款利息。
如导致无法施工,承包方可停止施工--发包方承担违约责任。
停止施工56天后仍不支付,承包方有权解除合同。
④工程变更程序:发包方在工程设计变更前14天内书面通知承包方。
监理工程师《建设工程监理案例分析》知识点详解考点解析 (1)
的基础知识外,注意要逐步转入练习实战中,计划里要强调“精做历年考题、看教材辅助练习题”。
注意教材的练习题有很多错误的题目和答案。
不要以教材为准。
3、让家人监督。
建议公布自己的考试计划,尤其给家里人获得支持和监督。
4、主动休息。
也看以看袁腾飞老师的视频。
不建议看电视剧。
5、据实际情况调整。
PDCA ,最后一个环节很重要。
(一)制定学习计划 2020 监理工程师—考点分解特训班第一部分:监理工程师案例分析考试学习计划 1、合理。
制定自己能够完成的计划,总结精讲班阶段学习计划执行情况,制定详细而明确地 学习计划。
2、具体、量化。
精讲班要求“**天内浏览完某本书、每天看**页教材”等。
冲刺班除了巩固重要1(二)、定期总结梳理知识1、“总结回忆”、“深入思考”、“形成知识体系”、“简化知识体系”。
监理案例考试多是立足于“管理程序”,所以特别重视程序和规定。
基本不会有专业的考题。
2、平时练习,就当作考试,不断总结考试技巧。
3、可以通过“限时练习”、“限时模拟考试”练习考试状态。
(三)、要有针对的“专题训练”。
第二部分监理工程师案例分析考试大纲--考点分解《标准监理招标文件》摘选(与监理合同示范文本冲突的,以合同示范文本为准)1、投标文件的组成投标文件应包括下列内容:(1)投标函及投标函附录;(2)法定代表人身份证明或授权委托书;(3)联合体协议书;(4)投标保证金;(5)监理报酬清单;(6)资格审查资料;(7)监理大纲;(8)投标人须知前附表规定的其他资料。
投标人在评标过程中作出的符合法律法规和招标文件规定的澄清确认,构成投标文件的组成部分。
2、资格审查资料3.5.1“投标人基本情况表”应附投标人营业执照和组织机构代码证的复印件(按照“三证合一”或“五证合一”登记制度进行登记的,可仅提供营业执照复印件)、投标人监理资质证书副本等材料的复印件。
3.5.2“近年财务状况表”应附经会计师事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说明书的复印件,具体年份要求见投标人须知前附表。
监理工程师考试《案例分析》基础知识点:合同文件及解释顺序
监理工程师考试《案例分析》基础知识点:合同文件及解释顺序监理工程师考试《案例分析》基础知识点:合同文件及解释顺序。
更多关于监理工程师考试信息、名师课程购买等可直接联系, 。
合同文件及解释顺序1、合同文件应能相互解释,互为说明。
除专用条款另有约定外,组成本合同的文件及优先解释顺序如下:(1)本合同协议书(2)中标通知书(3)投标书及其附件(4)本合同专用条款(5)本合同通用条款(6)标准、规范及有关技术文件(7)图纸(8)工程量清单(9)工程报价单或预算书合同履行中,发包人承包人有关工程的洽商、变更等书面协议或文件视为本合同的组成部分。
2、当合同文件内容含糊不清或不相一致时,在不影响工程正常进行的情况下,由发包人承包人协商解决。
双方也可以提请负责监理的工程师作出解释。
双方协商不成或不同意负责监理的工程师作出解释。
双方协商不成或不同意负责监理的工程师的解释时,按本通用条款第37条关于争议的约定处理。
3、语言文字和适用法律、标准及规范3.1语言文字本合同文件使用汉语语言文字书写、解释和说明。
如专用条款约定使用两种以上(含两种)语言文字时,汉语应为解释和说明本合同的标准语言文字。
在少数民族地区,双方可以约定使用少数民族语言文字书写和解释、说明本合同。
3.2适用法律和法规本合同文件适用国家的法律和行政法规。
需要明示的法律、行政法规,由双方在专用条款中约定。
3.3适用标准、规范双方在专用条款内约定适用国家标准、规范的名称;没有国家标准、规范但有行业标准、规范的,约定适用行业标准、规范的名称;没有国家和行业标准、规范的,约定适用工程所在地地方标准、规范的名称。
发包人应按专用条款约定的时间向承包人提供一式两份约定的标准、规范。
国内没有相应标准、规范的,由发包人按专用条款约定的时间向承包人提出施工技术要求,承包人按约定的时间和要求提出施工工艺,经发包人认可后执行。
发包人要求使用国外标准、规范的,应负责提供中文译本。
监理工程师《案例分析》知识点整理
监理工程师《案例分析》知识点整理监理工程师《案例分析》知识点整理聪明在于学习,天才在于积累。
下面是店铺为大家编辑整理的监理工程师《案例分析》知识点,更多精彩内容请关注我们店铺。
2.1 建筑工程一切险的概念承保各类民用、工业和公用事业建筑工程项目,包括道路、桥梁、水坝、港口等,在建造过程中因自然灾害和意外事故而引起的一切损失的险种。
【要点】·对象:各类建筑工程项目·原因:自然灾害和意外事故2.2 附加的第三者责任险的概念凡在工程期间的保险有效期内,因在工地上发生意外事故造成在工地及邻近地区的第三者人身伤亡或财产损失,依法应由被保险人承担的经济赔偿责任。
【难点】谁是“第三者”·工地及邻近地区的与工程无直接关系的人·一定不是工地参建相关主体的员工2.4 责任范围(两类)■自然事件(包括地震)■意外事故(包括火灾和爆炸)【特别说明】建筑物竣工移交后投保财产保险,地震属于除外责任,但在竣工前建设期内投保建筑工程一切险,地震属于保险责任范围。
2.5 除外责任(十大项)①设计错误引起的损失或费用;②自然磨损、内在或潜在缺陷、物质本身变化、自燃、自热、氧化、锈蚀、渗漏、鼠咬、虫蛀、大气变化、正常水位变化或其他渐变原因造成的保险财产自身的损失和费用;③因原材料缺陷或工艺不善引起的保险财产本身的损失以及为换置、修理或矫正这些缺点错误所支付的费用;④非外力引起的机械或电气装置的本身损失,或施工用机具、设备、机械装置失灵造成的本身的'损失;⑤维修保养或正常检修的费用;⑥档案、文件、账簿、票据、现金、各种有价证券、图表资料及包装物料的损失;⑦盘点时发现的短缺;⑧领有公共运输行驶执照的,或已由其他保险予以保障的车辆、船舶和飞机的损失;⑨除非别有约定,在保险工程开始以前已经存在或形成的位于工地范围内或其周围的属于被保险人的财产损失;⑩除非另有约定,在本保险单保险期限终止以前,保险财产中已由工程所有人签发完工验收证书或验收合格或实际占有或使用或接受的部分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
备考2020年监理工程师考试《案例分析》基础知识点《建筑法》实施建筑工程前,建设单位应当将委托的工程监理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业。
《建设工程监理规范》实施建设工程监理前,建设单位应委托具有相应资质的工程监理工作的范围、内容、服务期限和酬金,以双方的义务、违约责任等相关条款。
工程开工前,建设单位应将工程监理单位的名称、监理的范围、内容和权限及总监理工程师的姓名书面通知施工单位。
总监理工程师:由工程监理单位法定代表人书面任命,负责履行建设工程监理合同、主持项目监理机构工作的注册监理工程师。
总监理工程师代表:经工程监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使其部分职责和权利,具有工程类注册执行资格或具有中级及以上专业技术职称、3年及以上工程实践经验并经监理业务培训的人员。
专业监理工程师:由总监理工程师授权,负责实施某一专业或某一岗位的监理工作,有相应监理文件签发权,具有工程类注册执业资格或具有中级及以上专业技术职称、2 年及以上工程实践经验并经监理业务培训的人员。
监理员:从事具体监理工作,具有中级及以上学历并经过监理业务培训的人员。
级配管理质量监控建设工程中,由于不同原材料的级配,配合及拌制后的产品对最终工程质量有重要的影响。
因此,监理工程师要做好相关的质量控制工作。
1.拌和原材料的质量控制2.材料配合比的审查根据设计要求,承包单位首先进行理论配合比设计,进行试配试验后,确认 2~3个能满足要求的理论配合比提交监理工程师审查。
监理工程师经审查后确认其符合设计及相关规范的要求后,予以批准。
3.现场作业的质量控制(1)拌和设备状态及相关拌和料计量装置,称重衡器的检查;(2)投入使用的原材料(如水泥、砂、外加剂、水、粉煤灰、粗骨料)的现场检查。
是否与批准的配合比一致;(3)现场作业实际配合比是否符合理论配合比。
作业条件发生变化是否及时进行了调整。
例如混凝土工程中,雨后开盘生产混凝土,砂的含水率发生了变化,对水灰比是否及时进行调整等。
(4)对现场所做的调整应按技术复核的要求和程序执行。
(5)在现场实际投料拌制时,应做好看板管理。
(七)计量工作质量监控计量使施工作业过程的基础工作之一,计量作业效果对施工质量有重大影响。
监理工程师对计量工作的质量监控包括以下内容:(1)施工过程中使用的计量仪器,检测设备、称重衡器的质量控制。
(2)从事计量作业人员技术水平资质的审核:尤其是现场从事施工测量的测量工,从事试验、检验的试验工。
(3)现场计量操作的质量控制。
作业者的实际作业质量直接影响到作业效果,计量作业现场的质量控制主要是检查其操作方法是否得当。
施工图设计文件:1.是否符合工程建设强制性标准;2.地基基础和主体结构的安全性;3.勘察设计企业和注册执业人员以及相关人员是否按规定在施工图上加盖相应的图章和签字;4.其他法律、法规、规章规定必须审查的内容。
施工组织设计审查内容:1.编制程序应符合相关规定;2.施工进度、施工方案及工程质量保证措施应符合施工合同要求;3.资金、劳动力、材料、设备等资源供应计划应满足工程施工需要;4.安全技术措施应符合工程建设强制性标准;5.施工总平面图布臵应科学合理。
施工方案审查的基本要求是:(1)编审程序应符合相关规定。
(2)质量、安全技术措施应符合工程建设强制性标准。
项目监理机构应审查施工单位报审的专项施工方案,符合要求的,应由总监理工程师签认后报建设单位。
超过一定规模的危险性较大的分部分项工程的专项施工方案,应检查施工单位组织专家进行论证、审查的情况,以及是否附具安全验算结果。
项目监理机构应要求施工单位按已批准的专项施工方案组织施工。
专项施工方案需要调整时,施工单位应按程序重新提交项目监理机构审查。
项目监理机构应巡视检查危险性较大的分部分项工程专项施工方案实施情况。
发现未按专项施工方案实施时,应签发监理通知单,要求施工单位按专项施工方案实施。
项目监理机构在实施监理过程中,发现工程存在安全事故隐患时,应签发监理通知单,要求施工单位整改;情况严重时,应签发工程暂停令,并应及时报告建设单位。
施工单位拒不整改或不停止施工时,项目监理机构应及时向有关主管部门报送监理报告。
开工令签发要求:1.设计交底和图纸会审已完成;2.施工组织设计已由总监理工程师签认;3.施工单位现场质量、安全生产管理体系已建立,管理及施工人员已到位,施工机械具备使用条件,主要工程材料已落实;4. 进场道路及水、电、通信等已满足开工要求。
暂停令签发要求:1.建设单位要求暂停施工且工程需要暂停施工的;2.施工单位未经批准擅自施工或拒绝项目监理机构管理的;3.施工单位未按审查通过的工程设计文件施工的;4.施工单位违反工程建设强制性标准的;5.施工存在重大质量、安全事故隐患或发生质量、安全事故的。
监理人员发现可能造成质量事故的重大隐患或已发生质量事故的,总监理工程师应签发工程暂停令。
监理通知单的签发:在工程质量控制方面,项目监理机构发现施工存在质量问题的,或施工单位采用不适当的施工工艺,或施工不当,造成工程质量不合格的,应及时签发监理通知单要求施工单位整改。
监理通知单由专业监理工程师或总监理工程师签发。
分包单位资格审核包括:1.营业执照、企业资质等级证书;2.安全生产许可文件;3.类似工程业绩;4.专职管理人员和特种作业人员的资格。
施工控制测量成果及保护措施的检查、复核内容:1.施工单位测量人员的资格证书及测量设备检定证书;2.施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施。
实验室检查内容:1.实验室的资质等级及试验范围;2.法定计量部门对试验设备出具的计量检定证明;3.试验室管理制度;4.试验人员资格证书。
巡视内容:1.施工单位是否按工程设计、工程建设标准和批准的施工组织设计、(专项)施工方案施工;2.使用的工程材料、构配件和设备是否合格;3.施工现场管理人员,特别是施工质量管理人员是否到位;4.特种作业人员是否持证上岗。
项目监理机构在实施监理过程中,发现过程存在安全事故隐患时,应签发监理通知单,要求施工单位整改;情况严重时,应签发工程暂停令,并及时报告建设单位。
施工单位拒不整改或者不停止施工的,项目监理机构应及时向有关主管报送监理报告。
实施见证取样的要求:1.试验室要具有相应的资质并进行备案、认可。
2.负责见证取样的专业监理工程师要具有材料、试验等方面的专业知识,并经培训考核合格,且要取得见证人员培训合格证书。
3.施工单位从事取样的人员一般应是试验室人员或专职质检人员担任。
试验室出具的报告一式两份,分别由施工单位和项目监理机构保存,并作为归档材料,是工序产品质量评定的重要依据。
4.见证取样的频率,国家或地方主管部门有规定的,执行相关规定;施工承包合同中如有明确规定的,执行施工承包合同的规定。
5.见证取样和送检的资料必须真实,完整,符合相应规定。
旁站人员的主要职责是:1.检查施工单位现场质检人员到岗、特殊工种人员持证上岗及施工机械、建筑材料准备情况;2.在现场监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况;3.核查进场建筑材料、构配件、设备和商品混凝土的质量裣验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;4.做好旁站记录,保存旁站原始资料。
工程变更处理:1.总监理工程师组织专业监理工程师审查施工单位工程变更申请,提出审查意见;(对涉及工程设计文件修改的工程变更,应由建设单位转交原设计单位修改工程设计文件。
必要时,项目监理机构应建议建设单位组织设计、施工等单位召开论证工程设计文件的修改方案的专题会议);2.总监理工程师组织专业监理工程师对工程变更费用及工期影响作出评估;3.总监理工程师组织建设单位、施工单位等共同协商确定工程变更费用及工期变化,会签工程变更单;4.项目监理机构根据批准的工程变更文件监督施工单位实施工程变更。
变更估价原则:(1)已标价工程量清单中有适用于变更工作的子目,采用该子目的单价计算变更费用;(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目,可在合理范围内参照类似子目的单价,由监理人商定或确定变更工作的单价;(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确定变更工作的单价。
变更估价的程序:(1)承包人应在收到变更指示后 14 天内,向监理人提交变更报价书;(2)监理人应在收到承包人变更报价书后 7 天内审查完毕并报送发包人;(3)发包人应在承包人提交变更报价书后 14 天内审批完毕。
建设单位与施工单位未能就工程变更费用达成协议时,项目监理机构可提出以个暂定价格并经建设单位同意,作为临时支付工程款的依据。
工程变更款项最终结算时,应以建设单位与施工单位达成协议为依据。
项目监理机构处理费用索赔:1.受理施工单位在合同约定的期限内提交的费用索赔意向通知书;2.收集与索赔有关的资料;3.受理施工单位在施工合同约定的期限内提交的费用索赔报审表;4.审查费用索赔报审表。
需要施工单位进一步提交详细资料时,应在施工合同约定期限内发出通知;5.与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位。
施工合同争议处理:1.了解合同争议情况;2.及时与合同争议双方进行磋商;3.提出处理方案后,由总监理工程师进行协调;4.当双方未能达成一致时,总监理工程师应提出处理合同争议的意见。
质量缺陷处理程序:(1)发生工程质量缺陷后,项目监理机构签发监理通知单,责成施工单位进行处理。
(2)施工单位进行质量缺陷调查,分析质量缺陷产生的原因,并提出经设计等相关单位认可的处理方案。
(3)项目监理机构审查施工单位报送的质量缺陷处理方案,并签署意见。
(4)施工单位按审查合格的处理方案实施处理,项目监理机构对处理过程进行跟踪检查,对处理结果进行验收。
(5)质量缺陷处理完毕后,项目监理机构应根据施工单位报送的监理通知回复单对质量缺陷处理情况进行复查,并提出复查意见。
(6)处理记录整理归档。
质量事故处理程序:(1)工程质量事故发生后,总监理工程师应签发《工程暂停令》,要求暂停质量事故部位和与其有关联部位的施工,要求施工单位采取必要的措施,防止事故扩大并保护好现场。
同时,要求质量事故发生单位迅速按类别和等级向相应的主管部门上报。
(2)项目监理机构要求施工单位进行质量事故调查、分析质量事故产生的原因,并提交质量事故调查报告。
对于由质量事故调查组处理的,项目监理机构应积极配合,客观地提供相应证据。
(3)根据施工单位的质量调查报告或质量事故调查组提出的处理意见,项目监理机构要求相关单位完成技术处理方案。
质量事故技术处理方案一般由施工单位提出,经原设计单位同意签认,并报建设单位批准。
